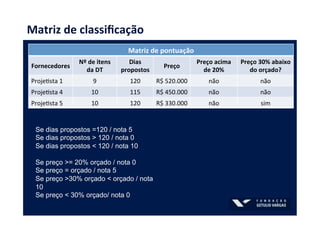

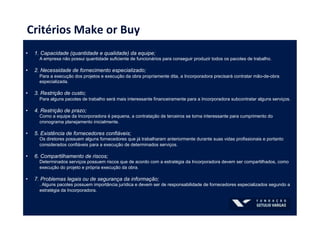

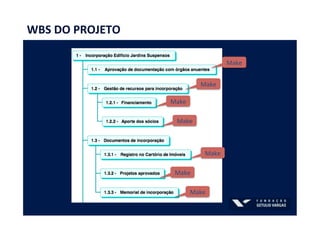

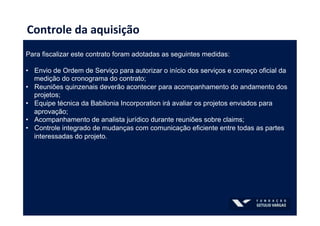

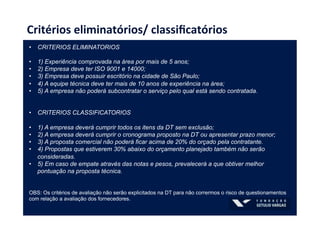

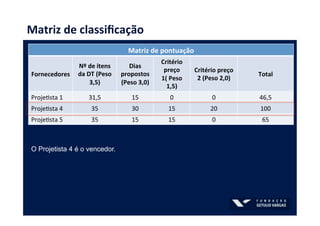

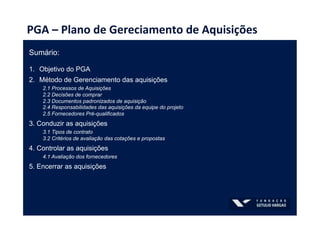

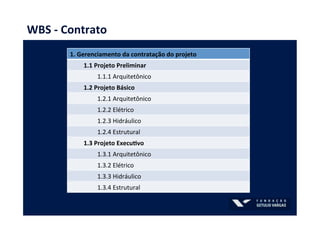

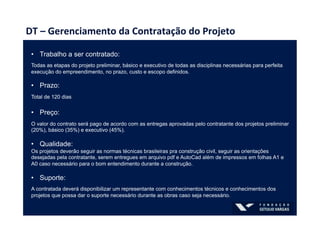

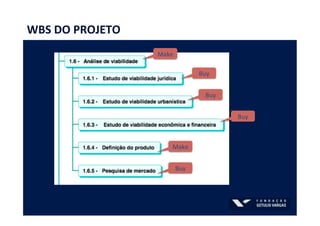

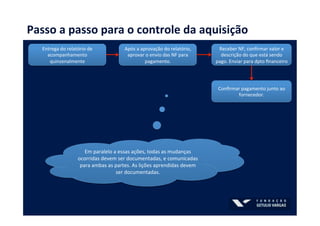

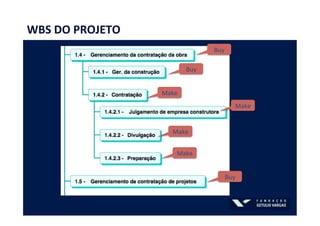

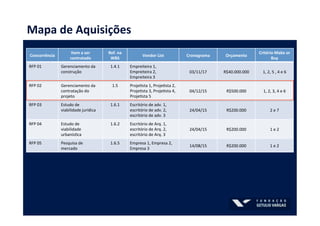

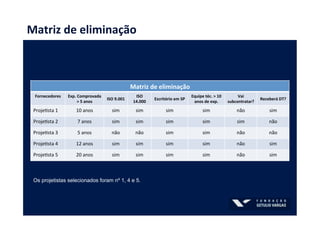

O documento detalha o gerenciamento de aquisições da Babilônia Incorporadora para um projeto imobiliário em São Paulo, estabelecendo critérios make or buy e uma matriz de classificação para a seleção de fornecedores. A estratégia inclui a análise de experiência, qualidade de serviços e prazos para garantir a execução eficaz do projeto dentro das restrições orçamentárias e temporais. O processo controla as aquisições com reuniões periódicas e relatórios semanais, culminando em um encerramento formal do contrato após a entrega dos serviços.
