Gerenciamento de Aquisições em Projetos
A Empresa La Creperia
A empresa é formada por um ‘pool’ de profissionais de áreas diversas, MBA
executivos em gestão de projetos pela Fundação Getúlio Vargas, atuando em
consultoria de gerenciamento de projetos, com formação complementar nas
áreas de arquitetura, comunicações, engenharia e ciência da computação.
Sócios-gerentes:
Dora Ramos Carhuapoma – engenheira.
Arthur Maciel Homrich– arquiteta.
Gisele Carvalho Nunes – profissional de comunicações.
Andre Gorga Ferri – engenheiro.
Camille da Silva Silveira Goularte – profissional de ciência da computação.
La Creperia
Gerenciamento de Aquisições em Projetos

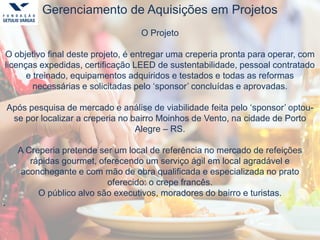

O Projeto
O objetivo final deste projeto, é entregar uma creperia pronta para operar, com
licenças expedidas, certificação LEED de sustentabilidade, pessoal contratado
e treinado, equipamentos adquiridos e testados e todas as reformas
necessárias e solicitadas pelo ‘sponsor’ concluídas e aprovadas.
Após pesquisa de mercado e análise de viabilidade feita pelo ‘sponsor’ optou-
se por localizar a creperia no bairro Moinhos de Vento, na cidade de Porto
Alegre – RS.
A Creperia pretende ser um local de referência no mercado de refeições
rápidas gourmet, oferecendo um serviço ágil em local agradável e
aconchegante e com mão de obra qualificada e especializada no prato
oferecido: o crepe francês.
O público alvo são executivos, moradores do bairro e turistas.
.
Gerenciamento de Aquisições em Projetos
Entrega Make e Buy
MAKE MAKEMAKE
BUY
BUY BUY
La Creperia|O Crepe Francês
Gerenciamento de Aquisições em Projetos

1
Capacidade (quantidade e qualidade) da equipe
2 Compartilhamento de riscos;
3 Core Business da Empresa;
4 Existência de fornecedores confiáveis;
6 Necessidade de absorção da tecnologia;
7
Necessidade de fornecimento especializado
8
Problemas legais – falta de certificação necessária
9 Restrição de Custo;
10 Restrição de Prazo;
Critérios Make / Buy
La Creperia|O Crepe Francês
Gerenciamento de Aquisições em Projetos
WBS Revisada
WBS Nome da Tarefa Make/Buy Critério
1 PROJETO LA CREPERIA
1.1 Início do Projeto
1.2 Gerenciamento do Projeto
1.2.1 Plano de Gerenciamento do Escopo Elaborado Make 3
1.2.2 Plano de Gerenciamento de Tempo Elaborado Make 3
1.2.3 Plano de Gerenciamento de Aquisições Elaborado Make 3
1.2.4 Plano de Gerenciamento de Custo Elaborado Make 3
1.2.5 Plano de Gerenciamento da Qualidade Elaborado Make 3
1.2.6 Plano de Gerenciamento de Riscos Elaborado Make 3
1.2.7 Plano de Gerenciamento de Comunicação Elaborado Make 3
1.3 Aprovação do Projeto Creperia Make 3
1.4 Reunião de Kickoff Make 3
1.5 Certificação LEED Buy 1; 7; 8
1.6 Aquisições Make 3
1.6.1 Contratação de Prestadores de Serviço realizada Make 3
1.6.2 Contratação de Fornecedores realizado Make 3
1.6.3 Compra de Equipamentos Make 3
1.7 Estudos Técnicos Buy 1;3;7;8
1.7.1 Projeto Arquitetônico elaborado Buy 1;3;7;9
1.7.2 Projetos Complementares elaborados Buy 1;3;7
1.7.3 Projeto de Sustentabilidade elaborado Buy 1;3;7
1.7.4 Especificações Técnicas Buy 1;3;7
1.8 Reforma Buy 1;3;7
1.8.1 Obra Civil concluída Buy 1;3;7
1.8.2 Montagem/Instalação de equipamentos Buy 1;3;7
1.8.3 Ambientação/Decoração Buy 1;3;7
1.9 Legalização Buy 1;3;7
1.9.1 Alvará de Vigilância Sanitária adquirido Buy 7;8
1.9.2 Alvará de Localização e Funcionamento adquirido Buy 7;8
1.9.3 Alvará de Bombeiros adquirido Buy 7;8
1.1 Pré Operação Buy 9;10
1.10.1 Testes dos equipamentos concluídos Buy 9;10
1.10.2 Soft Opening realizado Buy 9;11
1.11 Encerramento Make 3
1.11.1 Prestação de Contas entregue Make 3
1.11.2 Lições Aprendidas documentadas Make 3
1.11.3 Termo Final Entregue Make 3
1.11.4 Contrato finalizado Make 3
La Creperia|O Crepe Francês
Gerenciamento de Aquisições em Projetos
Mapa de Aquisições
* Linha do mapa de aquisições para Registro de Riscos e Declaração de Trabalho.
ItemItem a ser Contratado WBS Vendor List
Orçamento
(R$) M/B Critério Justificativa
1 Certificação LEED * 1.5
Consultor
especializado. R$ 14,740.00 Buy 3 Não é core da empresa
1.1 Registro da construção junto ao GBCI 1.5.1
Consultor
especializado. R$ 1,474.00 Buy 1; 7; 8 Empresa não qualificada, aspectos legais relevantes.
1.2
Submeter projetos técnicos para pontuação e créditos de
design 1.5.2
Consultor
especializado. R$ 2,948.00 Buy 1; 7; 8 Empresa não qualificada, aspectos legais relevantes.
1.3
Submeter construção para pontuação e créditos de
construção 1.5.3
Consultor
especializado. R$ 2,948.00 Buy 1; 7; 8 Empresa não qualificada, aspectos legais relevantes.
1.4 Análise dos resultados e retrabalho dos estudos técnicos 1.5.4
Consultor
especializado. R$ 2,948.00 Buy 1; 7; 8 Empresa não qualificada, aspectos legais relevantes.
1.5 Obter documento de certificação LEED 1.5.5
Consultor
especializado. R$ 4,422.00 Buy 1; 7; 8 Empresa não qualificada, aspectos legais relevantes.
2 Estudos Técnicos 1.7 R$ 31,340.00 Buy 1;3;7;8
Não é core da empresa, Empresa não qualificada, aspectos legais
relevantes.
2.1 Projeto Arquitetônico elaborado 1.7.1
Escritório de
Arquitetura. R$ 4,800.00 Buy 1;3;7;9
Não é core da empresa, Empresa não qualificada, aspectos legais e
custo.
2.2 Projetos Complementares elaborados 1.7.2
Escritório de
Arquitetura. R$ 4,800.00 Buy 1;3;7 Não é core da empresa, Empresa não qualificada.
2.3 Projeto de Sustentabilidade elaborado 1.7.3
Empresa de
Engenharia. R$ 8,000.00 Buy 1;3;7 Não é core da empresa, Empresa não qualificada.
2.4 Especificações Técnicas 1.7.4
Empresa de
Engenharia. R$ 4,000.00 Buy 1;3;7 Não é core da empresa, Empresa não qualificada.
3 Reforma 1.8 R$ 84,832.32 Buy 1;3;7 Não é core da empresa, Empresa não qualificada.
3.1 Obra Civil concluída 1.8.1
Empresa de
Engenharia. R$ 11,366.96 Buy 1;3;7 Não é core da empresa, Empresa não qualificada.
3.2 Montagem/Instalação de equipamentos 1.8.2
Empresa de
Engenharia. R$ 73,465.36 Buy 1;3;7 Não é core da empresa, Empresa não qualificada.
4 Legalização 1.9 R$ 38,740.00 Buy 7;8
Não é core da empresa, Empresa não qualificada, aspectos legais
relevantes.
4.1 Alvará de Vigilância Sanitária adquirido 1.9.1
Consultor
especializado. R$ 10,400.00 Buy 7;8
Não é core da empresa, Empresa não qualificada, aspectos legais
relevantes.
4.2 Alvará de Localização e Funcionamento adquirido 1.9.2
Consultor
especializado. R$ 14,400.00 Buy 7;8
Não é core da empresa, Empresa não qualificada, aspectos legais
relevantes.
4.3 Alvará de Bombeiros adquirido 1.9.3
Consultor
especializado. R$ 12,400.00 Buy 7;8
Não é core da empresa, Empresa não qualificada, aspectos legais
relevantes.
4.4 Testes dos equipamentos concluídos 1.10.1
Consultor
especializado. R$ 2,200.00 Buy 9;10 Restrição de custo e prazo.
5 Soft Opening realizado 1.10.2
Consultor de
Marketing. R$ 13,400.00 Buy 9;10 Restrição de custo e prazo.
La Creperia|O Crepe Francês
Gerenciamento de Aquisições em Projetos
Registro de Riscos
Item a ser analisado: WBS 2.1: Projeto Arquitetônico elaborado
O Projeto Arquitetônico tem o objetivo de apresentar um layout com menor movimentação dos funcionários com ergonomia e beleza
para os clientes do restaurante
Estima-se que uma planta baixa elaborada garante-se um apelo estético e redução nos tempos e movimentos e o desgaste dos
colaboradores.
Após um estudo preliminar sobre as etapas envolvidas para elaborar um projeto de arquitetura, o grupo decidiu terceirizar esta
atividade por ser estratégica, mas não ‘core’ e porque o grupo não possui o conhecimento necessário ou acesso aos instrumentos
legais e de certificação.
Risco Resposta ao Risco Momento de Resposta
Atraso do processo de certificação Cláusulas contratuais exigindo
fornecimento em tempo, multas
proporcionais.
Contratação do serviço
Certificação negada. Verificação do histórico de fornecimento;
Análise conjunta dos requisitos mínimos;
Cláusulas contratuais.
Contratação do serviço
Entrega da certificação incompleta. Reuniões periódicas de
acompanhamento;
Cláusulas contratuais.
Contratação do serviço
Durante execução do contrato
Aumento de custo durante o processo. Cláusulas contratuais exigindo
fornecimento com escopo definido e em
tempo e multas proporcionais.
Contratação do serviço
Gerenciamento de Aquisições em Projetos
PROJETO LA CREPERIA
Certificação LEED
Registro da
construção junto ao
GBCI
Submeter projetos
técnicos para
pontuação e
créditos de design
Submeter
construção para
pontuação e
créditos de
construção
Análise dos
resultados e
retrabalho dos
estudos técnicos
Obter documento de
certificação LEED
Entregas
Todos documentos de certificação
Entregas Intermediárias
Comprovante de entrega e recibo da entidade LEED
Comprovante de entrega e recibo da entidade LEED
Relatório de avaliação LEED
Relatório de avaliação final e selo LEED
100 %
10 %
20 %
20 %
20 %
30 %
WBS do Contrato
Comprovante de registro LEED
Gerenciamento de Aquisições em Projetos

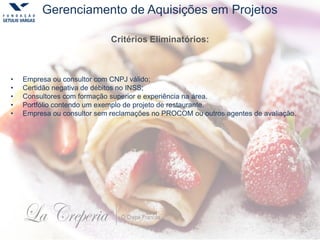

• Empresa ou consultor com CNPJ válido;
• Certidão negativa de débitos no INSS;
• Consultores com formação superior e experiência na área.
• Portfólio contendo um exemplo de projeto de restaurante.
• Empresa ou consultor sem reclamações no PROCOM ou outros agentes de avaliação.
Critérios Eliminatórios:
Gerenciamento de Aquisições em Projetos

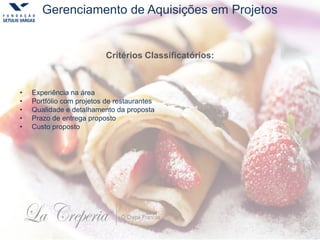

Critérios Classificatórios:
• Experiência na área
• Portfólio com projetos de restaurantes
• Qualidade e detalhamento da proposta
• Prazo de entrega proposto
• Custo proposto
Gerenciamento de Aquisições em Projetos

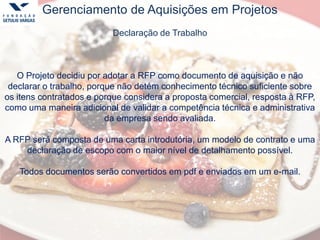

Declaração de Trabalho
O Projeto decidiu por adotar a RFP como documento de aquisição e não
declarar o trabalho, porque não detém conhecimento técnico suficiente sobre
os itens contratados e porque considera a proposta comercial, resposta à RFP,
como uma maneira adicional de validar a competência técnica e administrativa
da empresa sendo avaliada.
A RFP será composta de uma carta introdutória, um modelo de contrato e uma
declaração de escopo com o maior nível de detalhamento possível.
Todos documentos serão convertidos em pdf e enviados em um e-mail.
Gerenciamento de Aquisições em Projetos
Critério Classificatório Peso (%) Empresa A * Empresa B * Empresa C *
Nota Média Nota Média Nota Média
Experiência na área 10% 6 0.6 8 0.8 6 0.6
Portfólio com projetos de restaurantes 30% 8 2.4 8 2.4 6 1.8
Qualidade e detalhamento da proposta 40% 2 0.8 8 3.2 9 3.6
Prazo de entrega proposto 10% 8 0.8 2 0.2 7 0.7
Custo proposto 10% 7 0.7 1 0.1 9 0.9
Total 100% 5.3 6.7 7.6
* Exemplos fictícios: Neste caso a empresa C seria
selecionada.
Sistema de Pontuação:
Sistema de Pontuação
Gerenciamento de Aquisições em Projetos

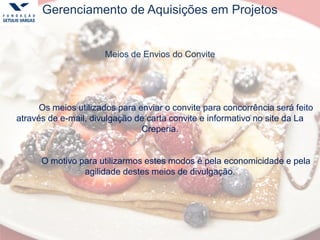

Meios de Envios do Convite
Os meios utilizados para enviar o convite para concorrência será feito
através de e-mail, divulgação de carta convite e informativo no site da La
Creperia.
O motivo para utilizarmos estes modos é pela economicidade e pela
agilidade destes meios de divulgação.
Gerenciamento de Aquisições em Projetos

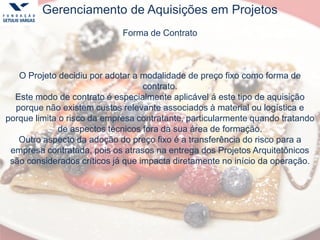

Forma de Contrato
O Projeto decidiu por adotar a modalidade de preço fixo como forma de
contrato.
Este modo de contrato é especialmente aplicável á este tipo de aquisição
porque não existem custos relevante associados à material ou logística e
porque limita o risco da empresa contratante, particularmente quando tratando
de aspectos técnicos fora da sua área de formação.
Outro aspecto da adoção do preço fixo é a transferência do risco para a
empresa contratada, pois os atrasos na entrega dos Projetos Arquitetônicos
são considerados críticos já que impacta diretamente no início da operação.
Gerenciamento de Aquisições em Projetos
Fluxograma Simplificado da Concorrência Privada
Gerenciamento de Aquisições em Projetos
Atitudes e Fiscalização
• Serão emitidos boletins de medição para cada item de aquisição
contemplando progresso físico, aspectos de qualidade e desempenho
técnico.
• Reuniões semanais serão realizadas entre empresa contratante e
contratadas para alinhar expectativas de prazo e custo, sincronizar
atividades e possibilitar correções em tempo hábil.
• Entregas aceitas terão valores pagos conforme descrito na WBS de
contrato.
• Itens fora do critério de aceitação serão comunicados imediatamente
através dos boletins de medição e uma reunião é disparada junto para
resolução ou solicitação de mudanças.
• Solicitações de mudança serão analisadas por um comitê de mudanças
incluindo Sponsor, representante administrativo da empresa contratada e
pessoal técnico envolvido.
• A validação de uma entrega deve ter seu correspondente boletim de
medição preenchido e revisto pelo responsável pela inspeção.
Gerenciamento de Aquisições em Projetos
Boletim de Medição
Exemplo de boletim de medição para o projeto arquitetônico elaborado:
A aceitação implica em recebimento e processamento do ‘entregável’ pela entidade certificadora, ou
recebimento da validação equivalente por parte da empresa contratada, conforme descrito em detalhe na WBS
do contrato.
PROJETO LaCreperia BOLETIM DE MEDIÇÃO Nº 001 DE -
DATA DO CONTRATO: ---- ORDEM DE SERVIÇO :
CONTRATADA: ----
PRAZO: ----
PERÍODO: ----
ITEM DESCRIÇÃO DOS SERVIÇOS UNIDADE
Preço Peso Quantidade Critério Avanço Físico
Planejado Realizado Planejado Realizado %
1 Elaboração da planta baixa do imóvel 1 R$ 1,474.00 30% 1 1 100% R$ 1,474.00 R$ 1,474.00 10%
2 Definição de disposição de mobiliário 1 R$ 2,948.00 20% 1 1 100% R$ 2,948.00 R$ 2,948.00 20%
3 Definição de disposição de equipamentos e eletrodomésticos 1 R$ 2,948.00 20% 1 0 100% R$ 2,948.00 R$ 0.00 0%
4
Aprovação de propostas de disposição de mobiliário,
equipamentos e eletrodomésticos
1
R$ 2,948.00 30% 1 0 100% R$ 2,948.00 R$ 0.00
0%
Sub-total do item R$ 14,740.00 100% 1 0 100% R$ 14,740.00 R$ 4,422.00 30%
TOTAL BRUTO MEDIÇÃO R$ 14,740.00 R$ 4,422.00 30%
Gerenciamento de Aquisições em Projetos
Fluxograma de Monitoração e Controle do Contrato
Kickoff do Contrato
Inspeção Periódica
Solicitação de
Mudanças
Relatório de
Desempenho
Validação da
Entrega
Aceitação da
Entrega
Monitoramento e
Controle dos Riscos
Manutenção do
Contrato
Boletim de
Medição
Controle Integrado
deMudanças
Entrega
Terminada
Qualidade
OK?
Tempo OK? Escopo OK?
EVA
Gerenciamento de Aquisições em Projetos
Fluxograma de Encerramento do Contrato
Encerramento do
Contrato
Consultoria Jurídica
Financeiro
Termo de
Recebimento
Definitivo
Controle Integrado
deMudanças
Todas Entregas
Aceitas?
Pagamentos
Finalizados?
Acordo Mútuo? Resilição
Lições
Aprendidas
Rescisão
Lições
Aprendidas
Contrato Encerrado
Lições
Aprendidas
Solicitação de
Mudanças
Realizar
Pagamento
Gerenciamento de Aquisições em Projetos
Plano de gerenciamento de aquisições: Flowchart
Kickoff do Contrato
Análise Make / Buy
Solicitação de
Mudanças
Mapa das aquisiçõesRevisão dos Riscos
WBS
Contrato
Controle Integrado
deMudanças
Cronograma
Orçamento
Vendor
List
Criterios
Eliminatóriose
classificatorios
Revisão da WBS
Análise Jurídica
Solicitação de
Mudanças
Carta
Introdutória e
Declaração de
Trabalho
RFP
Comunicação
Gerenciamento de Aquisições em Projetos
Plano de gerenciamento de aquisições: Sumário
1. WBS do Projeto
2. Critérios Make or Buy
3. Mapa de Aquisições
4. WBS Revisada
5. Registros de Riscos
6. Declaração de trabalho
7. Critérios Eliminatórios
8. Critérios Classificatórios
9. Fluxograma de Concorrência
10. Documentos de aquisição e forma de envio
11. Tipo de contrato e fluxograma de administração do contrato
12. Atitudes e Fiscalização
13. Documentos de Monitoração e Controle
14. Gerenciamento de mudanças
15. Encerramento do Contrato

La Creperia

  • 1.
    La Creperia|Gerenciamento deAquisições em projetos Porto Alegre Gestão de Projetos 34 Camille da Silva Silveira Goularte Gisele Carvalho Nunes Dora Ramos Carhuapoma Arthur Maciel Homrich Andre Gorga Ferri
  • 2.
    Gerenciamento de Aquisiçõesem Projetos A Empresa La Creperia A empresa é formada por um ‘pool’ de profissionais de áreas diversas, MBA executivos em gestão de projetos pela Fundação Getúlio Vargas, atuando em consultoria de gerenciamento de projetos, com formação complementar nas áreas de arquitetura, comunicações, engenharia e ciência da computação. Sócios-gerentes: Dora Ramos Carhuapoma – engenheira. Arthur Maciel Homrich– arquiteta. Gisele Carvalho Nunes – profissional de comunicações. Andre Gorga Ferri – engenheiro. Camille da Silva Silveira Goularte – profissional de ciência da computação. La Creperia
  • 3.
    Gerenciamento de Aquisiçõesem Projetos O Projeto O objetivo final deste projeto, é entregar uma creperia pronta para operar, com licenças expedidas, certificação LEED de sustentabilidade, pessoal contratado e treinado, equipamentos adquiridos e testados e todas as reformas necessárias e solicitadas pelo ‘sponsor’ concluídas e aprovadas. Após pesquisa de mercado e análise de viabilidade feita pelo ‘sponsor’ optou- se por localizar a creperia no bairro Moinhos de Vento, na cidade de Porto Alegre – RS. A Creperia pretende ser um local de referência no mercado de refeições rápidas gourmet, oferecendo um serviço ágil em local agradável e aconchegante e com mão de obra qualificada e especializada no prato oferecido: o crepe francês. O público alvo são executivos, moradores do bairro e turistas. .
  • 4.
    Gerenciamento de Aquisiçõesem Projetos Entrega Make e Buy MAKE MAKEMAKE BUY BUY BUY
  • 5.
    La Creperia|O CrepeFrancês Gerenciamento de Aquisições em Projetos 1 Capacidade (quantidade e qualidade) da equipe 2 Compartilhamento de riscos; 3 Core Business da Empresa; 4 Existência de fornecedores confiáveis; 6 Necessidade de absorção da tecnologia; 7 Necessidade de fornecimento especializado 8 Problemas legais – falta de certificação necessária 9 Restrição de Custo; 10 Restrição de Prazo; Critérios Make / Buy
  • 6.
    La Creperia|O CrepeFrancês Gerenciamento de Aquisições em Projetos WBS Revisada WBS Nome da Tarefa Make/Buy Critério 1 PROJETO LA CREPERIA 1.1 Início do Projeto 1.2 Gerenciamento do Projeto 1.2.1 Plano de Gerenciamento do Escopo Elaborado Make 3 1.2.2 Plano de Gerenciamento de Tempo Elaborado Make 3 1.2.3 Plano de Gerenciamento de Aquisições Elaborado Make 3 1.2.4 Plano de Gerenciamento de Custo Elaborado Make 3 1.2.5 Plano de Gerenciamento da Qualidade Elaborado Make 3 1.2.6 Plano de Gerenciamento de Riscos Elaborado Make 3 1.2.7 Plano de Gerenciamento de Comunicação Elaborado Make 3 1.3 Aprovação do Projeto Creperia Make 3 1.4 Reunião de Kickoff Make 3 1.5 Certificação LEED Buy 1; 7; 8 1.6 Aquisições Make 3 1.6.1 Contratação de Prestadores de Serviço realizada Make 3 1.6.2 Contratação de Fornecedores realizado Make 3 1.6.3 Compra de Equipamentos Make 3 1.7 Estudos Técnicos Buy 1;3;7;8 1.7.1 Projeto Arquitetônico elaborado Buy 1;3;7;9 1.7.2 Projetos Complementares elaborados Buy 1;3;7 1.7.3 Projeto de Sustentabilidade elaborado Buy 1;3;7 1.7.4 Especificações Técnicas Buy 1;3;7 1.8 Reforma Buy 1;3;7 1.8.1 Obra Civil concluída Buy 1;3;7 1.8.2 Montagem/Instalação de equipamentos Buy 1;3;7 1.8.3 Ambientação/Decoração Buy 1;3;7 1.9 Legalização Buy 1;3;7 1.9.1 Alvará de Vigilância Sanitária adquirido Buy 7;8 1.9.2 Alvará de Localização e Funcionamento adquirido Buy 7;8 1.9.3 Alvará de Bombeiros adquirido Buy 7;8 1.1 Pré Operação Buy 9;10 1.10.1 Testes dos equipamentos concluídos Buy 9;10 1.10.2 Soft Opening realizado Buy 9;11 1.11 Encerramento Make 3 1.11.1 Prestação de Contas entregue Make 3 1.11.2 Lições Aprendidas documentadas Make 3 1.11.3 Termo Final Entregue Make 3 1.11.4 Contrato finalizado Make 3
  • 7.
    La Creperia|O CrepeFrancês Gerenciamento de Aquisições em Projetos Mapa de Aquisições * Linha do mapa de aquisições para Registro de Riscos e Declaração de Trabalho. ItemItem a ser Contratado WBS Vendor List Orçamento (R$) M/B Critério Justificativa 1 Certificação LEED * 1.5 Consultor especializado. R$ 14,740.00 Buy 3 Não é core da empresa 1.1 Registro da construção junto ao GBCI 1.5.1 Consultor especializado. R$ 1,474.00 Buy 1; 7; 8 Empresa não qualificada, aspectos legais relevantes. 1.2 Submeter projetos técnicos para pontuação e créditos de design 1.5.2 Consultor especializado. R$ 2,948.00 Buy 1; 7; 8 Empresa não qualificada, aspectos legais relevantes. 1.3 Submeter construção para pontuação e créditos de construção 1.5.3 Consultor especializado. R$ 2,948.00 Buy 1; 7; 8 Empresa não qualificada, aspectos legais relevantes. 1.4 Análise dos resultados e retrabalho dos estudos técnicos 1.5.4 Consultor especializado. R$ 2,948.00 Buy 1; 7; 8 Empresa não qualificada, aspectos legais relevantes. 1.5 Obter documento de certificação LEED 1.5.5 Consultor especializado. R$ 4,422.00 Buy 1; 7; 8 Empresa não qualificada, aspectos legais relevantes. 2 Estudos Técnicos 1.7 R$ 31,340.00 Buy 1;3;7;8 Não é core da empresa, Empresa não qualificada, aspectos legais relevantes. 2.1 Projeto Arquitetônico elaborado 1.7.1 Escritório de Arquitetura. R$ 4,800.00 Buy 1;3;7;9 Não é core da empresa, Empresa não qualificada, aspectos legais e custo. 2.2 Projetos Complementares elaborados 1.7.2 Escritório de Arquitetura. R$ 4,800.00 Buy 1;3;7 Não é core da empresa, Empresa não qualificada. 2.3 Projeto de Sustentabilidade elaborado 1.7.3 Empresa de Engenharia. R$ 8,000.00 Buy 1;3;7 Não é core da empresa, Empresa não qualificada. 2.4 Especificações Técnicas 1.7.4 Empresa de Engenharia. R$ 4,000.00 Buy 1;3;7 Não é core da empresa, Empresa não qualificada. 3 Reforma 1.8 R$ 84,832.32 Buy 1;3;7 Não é core da empresa, Empresa não qualificada. 3.1 Obra Civil concluída 1.8.1 Empresa de Engenharia. R$ 11,366.96 Buy 1;3;7 Não é core da empresa, Empresa não qualificada. 3.2 Montagem/Instalação de equipamentos 1.8.2 Empresa de Engenharia. R$ 73,465.36 Buy 1;3;7 Não é core da empresa, Empresa não qualificada. 4 Legalização 1.9 R$ 38,740.00 Buy 7;8 Não é core da empresa, Empresa não qualificada, aspectos legais relevantes. 4.1 Alvará de Vigilância Sanitária adquirido 1.9.1 Consultor especializado. R$ 10,400.00 Buy 7;8 Não é core da empresa, Empresa não qualificada, aspectos legais relevantes. 4.2 Alvará de Localização e Funcionamento adquirido 1.9.2 Consultor especializado. R$ 14,400.00 Buy 7;8 Não é core da empresa, Empresa não qualificada, aspectos legais relevantes. 4.3 Alvará de Bombeiros adquirido 1.9.3 Consultor especializado. R$ 12,400.00 Buy 7;8 Não é core da empresa, Empresa não qualificada, aspectos legais relevantes. 4.4 Testes dos equipamentos concluídos 1.10.1 Consultor especializado. R$ 2,200.00 Buy 9;10 Restrição de custo e prazo. 5 Soft Opening realizado 1.10.2 Consultor de Marketing. R$ 13,400.00 Buy 9;10 Restrição de custo e prazo.
  • 8.
    La Creperia|O CrepeFrancês Gerenciamento de Aquisições em Projetos Registro de Riscos Item a ser analisado: WBS 2.1: Projeto Arquitetônico elaborado O Projeto Arquitetônico tem o objetivo de apresentar um layout com menor movimentação dos funcionários com ergonomia e beleza para os clientes do restaurante Estima-se que uma planta baixa elaborada garante-se um apelo estético e redução nos tempos e movimentos e o desgaste dos colaboradores. Após um estudo preliminar sobre as etapas envolvidas para elaborar um projeto de arquitetura, o grupo decidiu terceirizar esta atividade por ser estratégica, mas não ‘core’ e porque o grupo não possui o conhecimento necessário ou acesso aos instrumentos legais e de certificação. Risco Resposta ao Risco Momento de Resposta Atraso do processo de certificação Cláusulas contratuais exigindo fornecimento em tempo, multas proporcionais. Contratação do serviço Certificação negada. Verificação do histórico de fornecimento; Análise conjunta dos requisitos mínimos; Cláusulas contratuais. Contratação do serviço Entrega da certificação incompleta. Reuniões periódicas de acompanhamento; Cláusulas contratuais. Contratação do serviço Durante execução do contrato Aumento de custo durante o processo. Cláusulas contratuais exigindo fornecimento com escopo definido e em tempo e multas proporcionais. Contratação do serviço
  • 9.
    Gerenciamento de Aquisiçõesem Projetos PROJETO LA CREPERIA Certificação LEED Registro da construção junto ao GBCI Submeter projetos técnicos para pontuação e créditos de design Submeter construção para pontuação e créditos de construção Análise dos resultados e retrabalho dos estudos técnicos Obter documento de certificação LEED Entregas Todos documentos de certificação Entregas Intermediárias Comprovante de entrega e recibo da entidade LEED Comprovante de entrega e recibo da entidade LEED Relatório de avaliação LEED Relatório de avaliação final e selo LEED 100 % 10 % 20 % 20 % 20 % 30 % WBS do Contrato Comprovante de registro LEED
  • 10.
    Gerenciamento de Aquisiçõesem Projetos • Empresa ou consultor com CNPJ válido; • Certidão negativa de débitos no INSS; • Consultores com formação superior e experiência na área. • Portfólio contendo um exemplo de projeto de restaurante. • Empresa ou consultor sem reclamações no PROCOM ou outros agentes de avaliação. Critérios Eliminatórios:
  • 11.
    Gerenciamento de Aquisiçõesem Projetos Critérios Classificatórios: • Experiência na área • Portfólio com projetos de restaurantes • Qualidade e detalhamento da proposta • Prazo de entrega proposto • Custo proposto
  • 12.
    Gerenciamento de Aquisiçõesem Projetos Declaração de Trabalho O Projeto decidiu por adotar a RFP como documento de aquisição e não declarar o trabalho, porque não detém conhecimento técnico suficiente sobre os itens contratados e porque considera a proposta comercial, resposta à RFP, como uma maneira adicional de validar a competência técnica e administrativa da empresa sendo avaliada. A RFP será composta de uma carta introdutória, um modelo de contrato e uma declaração de escopo com o maior nível de detalhamento possível. Todos documentos serão convertidos em pdf e enviados em um e-mail.
  • 13.
    Gerenciamento de Aquisiçõesem Projetos Critério Classificatório Peso (%) Empresa A * Empresa B * Empresa C * Nota Média Nota Média Nota Média Experiência na área 10% 6 0.6 8 0.8 6 0.6 Portfólio com projetos de restaurantes 30% 8 2.4 8 2.4 6 1.8 Qualidade e detalhamento da proposta 40% 2 0.8 8 3.2 9 3.6 Prazo de entrega proposto 10% 8 0.8 2 0.2 7 0.7 Custo proposto 10% 7 0.7 1 0.1 9 0.9 Total 100% 5.3 6.7 7.6 * Exemplos fictícios: Neste caso a empresa C seria selecionada. Sistema de Pontuação: Sistema de Pontuação
  • 14.
    Gerenciamento de Aquisiçõesem Projetos Meios de Envios do Convite Os meios utilizados para enviar o convite para concorrência será feito através de e-mail, divulgação de carta convite e informativo no site da La Creperia. O motivo para utilizarmos estes modos é pela economicidade e pela agilidade destes meios de divulgação.
  • 15.
    Gerenciamento de Aquisiçõesem Projetos Forma de Contrato O Projeto decidiu por adotar a modalidade de preço fixo como forma de contrato. Este modo de contrato é especialmente aplicável á este tipo de aquisição porque não existem custos relevante associados à material ou logística e porque limita o risco da empresa contratante, particularmente quando tratando de aspectos técnicos fora da sua área de formação. Outro aspecto da adoção do preço fixo é a transferência do risco para a empresa contratada, pois os atrasos na entrega dos Projetos Arquitetônicos são considerados críticos já que impacta diretamente no início da operação.
  • 16.
    Gerenciamento de Aquisiçõesem Projetos Fluxograma Simplificado da Concorrência Privada
  • 17.
    Gerenciamento de Aquisiçõesem Projetos Atitudes e Fiscalização • Serão emitidos boletins de medição para cada item de aquisição contemplando progresso físico, aspectos de qualidade e desempenho técnico. • Reuniões semanais serão realizadas entre empresa contratante e contratadas para alinhar expectativas de prazo e custo, sincronizar atividades e possibilitar correções em tempo hábil. • Entregas aceitas terão valores pagos conforme descrito na WBS de contrato. • Itens fora do critério de aceitação serão comunicados imediatamente através dos boletins de medição e uma reunião é disparada junto para resolução ou solicitação de mudanças. • Solicitações de mudança serão analisadas por um comitê de mudanças incluindo Sponsor, representante administrativo da empresa contratada e pessoal técnico envolvido. • A validação de uma entrega deve ter seu correspondente boletim de medição preenchido e revisto pelo responsável pela inspeção.
  • 18.
    Gerenciamento de Aquisiçõesem Projetos Boletim de Medição Exemplo de boletim de medição para o projeto arquitetônico elaborado: A aceitação implica em recebimento e processamento do ‘entregável’ pela entidade certificadora, ou recebimento da validação equivalente por parte da empresa contratada, conforme descrito em detalhe na WBS do contrato. PROJETO LaCreperia BOLETIM DE MEDIÇÃO Nº 001 DE - DATA DO CONTRATO: ---- ORDEM DE SERVIÇO : CONTRATADA: ---- PRAZO: ---- PERÍODO: ---- ITEM DESCRIÇÃO DOS SERVIÇOS UNIDADE Preço Peso Quantidade Critério Avanço Físico Planejado Realizado Planejado Realizado % 1 Elaboração da planta baixa do imóvel 1 R$ 1,474.00 30% 1 1 100% R$ 1,474.00 R$ 1,474.00 10% 2 Definição de disposição de mobiliário 1 R$ 2,948.00 20% 1 1 100% R$ 2,948.00 R$ 2,948.00 20% 3 Definição de disposição de equipamentos e eletrodomésticos 1 R$ 2,948.00 20% 1 0 100% R$ 2,948.00 R$ 0.00 0% 4 Aprovação de propostas de disposição de mobiliário, equipamentos e eletrodomésticos 1 R$ 2,948.00 30% 1 0 100% R$ 2,948.00 R$ 0.00 0% Sub-total do item R$ 14,740.00 100% 1 0 100% R$ 14,740.00 R$ 4,422.00 30% TOTAL BRUTO MEDIÇÃO R$ 14,740.00 R$ 4,422.00 30%
  • 19.
    Gerenciamento de Aquisiçõesem Projetos Fluxograma de Monitoração e Controle do Contrato Kickoff do Contrato Inspeção Periódica Solicitação de Mudanças Relatório de Desempenho Validação da Entrega Aceitação da Entrega Monitoramento e Controle dos Riscos Manutenção do Contrato Boletim de Medição Controle Integrado deMudanças Entrega Terminada Qualidade OK? Tempo OK? Escopo OK? EVA
  • 20.
    Gerenciamento de Aquisiçõesem Projetos Fluxograma de Encerramento do Contrato Encerramento do Contrato Consultoria Jurídica Financeiro Termo de Recebimento Definitivo Controle Integrado deMudanças Todas Entregas Aceitas? Pagamentos Finalizados? Acordo Mútuo? Resilição Lições Aprendidas Rescisão Lições Aprendidas Contrato Encerrado Lições Aprendidas Solicitação de Mudanças Realizar Pagamento
  • 21.
    Gerenciamento de Aquisiçõesem Projetos Plano de gerenciamento de aquisições: Flowchart Kickoff do Contrato Análise Make / Buy Solicitação de Mudanças Mapa das aquisiçõesRevisão dos Riscos WBS Contrato Controle Integrado deMudanças Cronograma Orçamento Vendor List Criterios Eliminatóriose classificatorios Revisão da WBS Análise Jurídica Solicitação de Mudanças Carta Introdutória e Declaração de Trabalho RFP Comunicação
  • 22.
    Gerenciamento de Aquisiçõesem Projetos Plano de gerenciamento de aquisições: Sumário 1. WBS do Projeto 2. Critérios Make or Buy 3. Mapa de Aquisições 4. WBS Revisada 5. Registros de Riscos 6. Declaração de trabalho 7. Critérios Eliminatórios 8. Critérios Classificatórios 9. Fluxograma de Concorrência 10. Documentos de aquisição e forma de envio 11. Tipo de contrato e fluxograma de administração do contrato 12. Atitudes e Fiscalização 13. Documentos de Monitoração e Controle 14. Gerenciamento de mudanças 15. Encerramento do Contrato
