Gerenciamento de Projetos
Turma 5

  Gerenciamento de Aquisições

    Cuiabá-MT, Dezembro de 2012
Gold Mine
Somos uma empresa nacional de
médio porte no seguimento de
mineração de minerais metálicos.
Nossa missão é prospectar, explorar
e explotar minérios de Ouro.

Projeto Mina do Araés
Trata-se da implantação de uma
mineradora no município de Nova
Xavantina, estado de Mato Grosso.
O Projeto é composto de uma mina
subterrânea de ouro e uma usina de
beneficiamento de minério.
O Projeto é gerido pela Gold Mine
com auxílios de consultorias.
Time do Projeto

Marco Antônio Costa         Daniel de Carvalho      Omar Alciati Thomé
Rezende                     Suman                   Bianchi
marco.rezende@mcsa.com.br   danielsuman@gmail.com   omaralciati2@hotmail.com
Objetivo do Trabalho
• Aplicar a metodologia da área
  Gerenciamento de Aquisições em um
  Projeto idealizado pelo time do projeto.

• O Gerenciamento de Aquisições em
  Projetos é um fator decisivo para a
  entrega de um Projeto com cumprimento
  fiel de escopo, tempo, qualidade e custo.

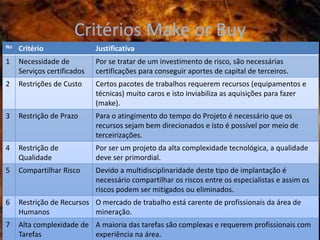

Critérios Make or Buy
No   Critério                Justificativa
1    Necessidade de          Por se tratar de um investimento de risco, são necessárias
     Serviços certificados   certificações para conseguir aportes de capital de terceiros.
2    Restrições de Custo     Certos pacotes de trabalhos requerem recursos (equipamentos e
                             técnicas) muito caros e isto inviabiliza as aquisições para fazer
                             (make).
3    Restrição de Prazo      Para o atingimento do tempo do Projeto é necessário que os
                             recursos sejam bem direcionados e isto é possível por meio de
                             terceirizações.
4    Restrição de            Por ser um projeto da alta complexidade tecnológica, a qualidade
     Qualidade               deve ser primordial.
5    Compartilhar Risco      Devido a multidisciplinaridade deste tipo de implantação é
                             necessário compartilhar os riscos entre os especialistas e assim os
                             riscos podem ser mitigados ou eliminados.
6    Restrição de Recursos O mercado de trabalho está carente de profissionais da área de
     Humanos               mineração.
7    Alta complexidade de A maioria das tarefas são complexas e requerem profissionais com
     Tarefas              experiência na área.
WBS Com Análise Make or Buy
               M           M       B
                       B

       M           B

M MAKE B BUY

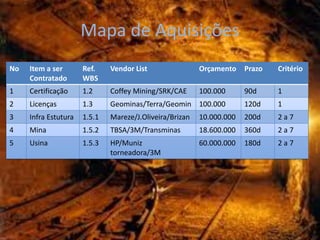

Mapa de Aquisições
No   Item a ser       Ref.    Vendor List                Orçamento    Prazo   Critério
     Contratado       WBS
1    Certificação     1.2     Coffey Mining/SRK/CAE      100.000      90d     1
2    Licenças         1.3     Geominas/Terra/Geomin 100.000           120d    1
3    Infra Estutura   1.5.1   Mareze/J.Oliveira/Brizan   10.000.000   200d    2a7
4    Mina             1.5.2   TBSA/3M/Transminas         18.600.000   360d    2a7
5    Usina            1.5.3   HP/Muniz                   60.000.000   180d    2a7
                              torneadora/3M
WBS Revisada
Registro de Risco
                                     Pacote Buy: Execução

No   Evento de Riso                Resposta ao Risco                      Momento da
                                                                          Resposta ao Risco
1    Disponibilidade de empresas   Antecipar o Gerenciamento de           PLAN, SEL
     no mercado.                   Aquisições .
2    Uso de materiais de baixa     Prever a qualidade dos materiais em PLAN, SEL, EXEC
     qualidade.                    contrato e auditar durante a
                                   execução da obra.
3    Equipes de Trabalho           Solicitar os CVs com comprovação    PLAN, SEL, EXEC
     desqualificada.               da experiência dos principais
                                   membros da equipe. Verificar o grau
                                   de instrução dos demais.
4    Atraso nas entregas dos       Criar clausulas contratuais para       PLAN, SEL, EXEC,
     pacotes de trabalho           evitar atrasos, aplicando multas       ENC
                                   durante a execução se necessário.
5    Estouro de orçamento          Definir no contrato o Preço Global e   PLAN, SEL,
     devido a aditivos no          deixar claro o valor máximo que
     contrato.                     poderá ser aditivado (20%).
Escolha da linha do Mapa de
                Aquisições

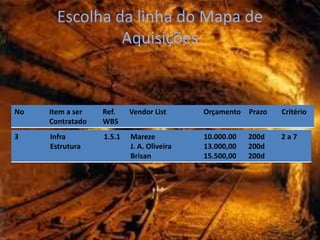

No   Item a ser   Ref.    Vendor List      Orçamento   Prazo   Critério
     Contratado   WBS
3    Infra        1.5.1   Mareze           10.000.00   200d    2a7
     Estrutura            J. A. Oliveira   13.000,00   200d
                          Brisan           15.500,00   200d

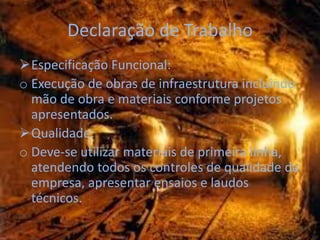

Declaração de Trabalho
Especificação Funcional:
o Execução de obras de infraestrutura incluindo
  mão de obra e materiais conforme projetos
  apresentados.
Qualidade:
o Deve-se utilizar materiais de primeira linha,
  atendendo todos os controles de qualidade da
  empresa, apresentar ensaios e laudos
  técnicos.
Prazo:
o O termo contratual será de 200 dias após as
  assinaturas.
 Manutenção:
o Acompanhamento por 90 dias após a entrega;
  E realizar reparos caso necessário.
Garantia:
o 1 ano de operação plena das obras.

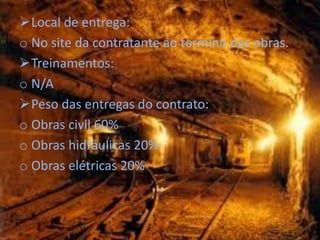

Local de entrega:
o No site da contratante ao termino das obras.
Treinamentos:
o N/A
Peso das entregas do contrato:
o Obras civil 60%
o Obras hidráulicas 20%
o Obras elétricas 20%

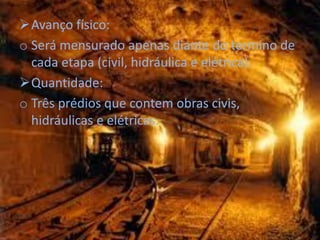

Avanço físico:
o Será mensurado apenas diante do termino de
  cada etapa (civil, hidráulica e elétrica).
Quantidade:
o Três prédios que contem obras civis,
  hidráulicas e elétricas.

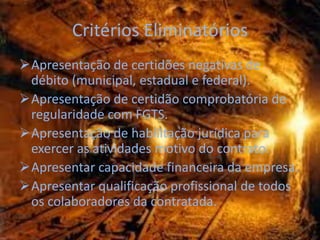

Critérios Eliminatórios
Apresentação de certidões negativas de
 débito (municipal, estadual e federal).
Apresentação de certidão comprobatória de
 regularidade com FGTS.
Apresentação de habilitação jurídica para
 exercer as atividades motivo do contrato.
Apresentar capacidade financeira da empresa.
Apresentar qualificação profissional de todos
 os colaboradores da contratada.
Critérios Classificatórios
Fundação da empresa superior há 5 anos.
Preço compatível com o orçamento.
Localização da empresa.
Redução de prazos de entrega.
Posicionamento no mercado.

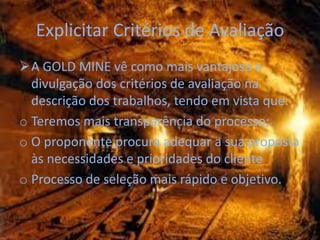

Explicitar Critérios de Avaliação
A GOLD MINE vê como mais vantajosa a
  divulgação dos critérios de avaliação na
  descrição dos trabalhos, tendo em vista que:
o Teremos mais transparência do processo;
o O proponente procura adequar a sua proposta
  às necessidades e prioridades do cliente
o Processo de seleção mais rápido e objetivo.

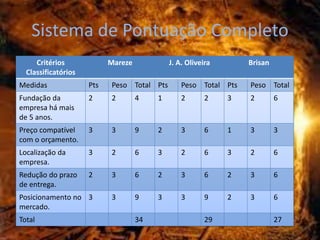

Sistema de Pontuação Completo
     Critérios             Mareze            J. A. Oliveira       Brisan
  Classificatórios
Medidas              Pts   Peso Total Pts        Peso Total Pts   Peso Total
Fundação da          2     2        4    1       2       2    3   2        6
empresa há mais
de 5 anos.
Preço compatível     3     3        9    2       3       6    1   3        3
com o orçamento.
Localização da       3     2        6    3       2       6    3   2        6
empresa.
Redução do prazo     2     3        6    2       3       6    2   3        6
de entrega.
Posicionamento no 3        3        9    3       3       9    2   3        6
mercado.
Total                               34                   29                27
Documentos de Aquisição Adotados
 A empresa Gold Mine opta por solicitar
 propostas para os potenciais fornecedores
 pela RFQ (pedido de cotação), Pois já tem
 todo o seu escopo detalhado.

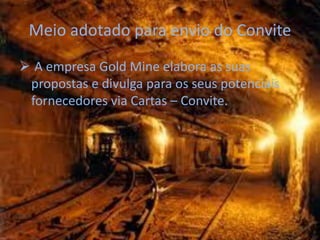

Meio adotado para envio do Convite
 A empresa Gold Mine elabora as suas
 propostas e divulga para os seus potenciais
 fornecedores via Cartas – Convite.

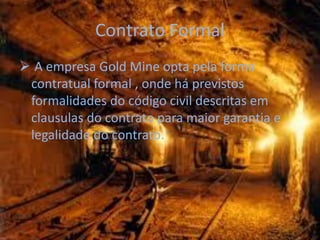

Contrato Formal
 A empresa Gold Mine opta pela forma
 contratual formal , onde há previstos
 formalidades do código civil descritas em
 clausulas do contrato para maior garantia e
 legalidade do contrato.
Espécie adotada para o Contrato
 A empresa Gold Mine adota a espécie de
 contrato por empreitada, por ser um contrato
 que será um fechado com o valor fixo, onde
 teremos mais facilidade para administrar e
 controlar.
Tipo de Contrato
 A empresa Gold Mine opta pelo contrato por
 Preço Global com prazo determinado, pois
 teremos maiores condições de
 acompanhamento e medições dos trabalhos.

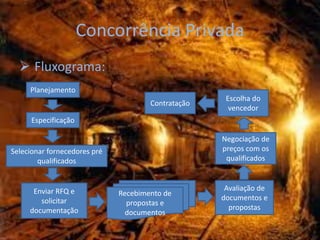

Concorrência Privada
   Fluxograma:
     Planejamento
                                                     Escolha do
                                      Contratação
                                                      vencedor
      Especificação

                                                    Negociação de
Selecionar fornecedores pré                         preços com os
        qualificados                                 qualificados

      Enviar RFQ e                                   Avaliação de
                              Recebimento de
        solicitar                                   documentos e
                                propostas e
     documentação                                     propostas
                                documentos
Atitudes adotadas para Administras a
              Aquisição
 Ter respeito pela contratada.
 Cobrar respeito da contratante.

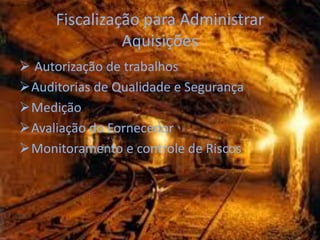

Fiscalização para Administrar
               Aquisições
 Autorização de trabalhos
Auditorias de Qualidade e Segurança
Medição
Avaliação do Fornecedor
Monitoramento e controle de Riscos

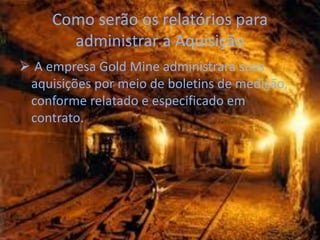

Como serão os relatórios para
       administrar a Aquisição
 A empresa Gold Mine administrara suas
 aquisições por meio de boletins de medição,
 conforme relatado e especificado em
 contrato.
Relatório para Administrar Aquisições
Administrar o Contrato

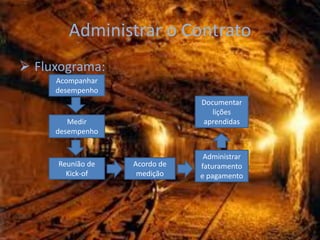

 Fluxograma:
     Acompanhar
     desempenho
                              Documentar
                                 lições
        Medir                 aprendidas
     desempenho

                               Administrar
     Reunião de   Acordo de   faturamento
       Kick-of     medição    e pagamento
Encerrar o contrato.
                                                             Status de
Definição do             Resultado                          reporte ao
 Gestor do              Satisfatório         (Caso Sim)    Stakeholder
 Contrato                       (Caso Não)

                        Definições
  Contrato                                                Registrar lições
                            de
  assinado.                                                 aprendidas
                        mudanças

 Reunião de             Implementar
   Kick-of               mudanças                         Encerramento

   Iniciar
  Execução

    Aplicação das
   ferramentas de
Gestão/ medições RDO
Plano de Gerenciamento de

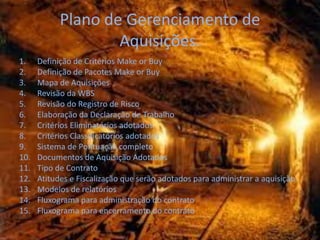

                    Aquisições.
1.    Definição de Critérios Make or Buy
2.    Definição de Pacotes Make or Buy
3.    Mapa de Aquisições
4.    Revisão da WBS
5.    Revisão do Registro de Risco
6.    Elaboração da Declaração de Trabalho
7.    Critérios Eliminatórios adotados
8.    Critérios Classificatórios adotados
9.    Sistema de Pontuação completo
10.   Documentos de Aquisição Adotados
11.   Tipo de Contrato
12.   Atitudes e Fiscalização que serão adotados para administrar a aquisição.
13.   Modelos de relatórios
14.   Fluxograma para administração do contrato
15.   Fluxograma para encerramento do contrato

Mina do Araés

  • 1.
    Gerenciamento de Projetos Turma5 Gerenciamento de Aquisições Cuiabá-MT, Dezembro de 2012
  • 2.
    Gold Mine Somos umaempresa nacional de médio porte no seguimento de mineração de minerais metálicos. Nossa missão é prospectar, explorar e explotar minérios de Ouro. Projeto Mina do Araés Trata-se da implantação de uma mineradora no município de Nova Xavantina, estado de Mato Grosso. O Projeto é composto de uma mina subterrânea de ouro e uma usina de beneficiamento de minério. O Projeto é gerido pela Gold Mine com auxílios de consultorias.
  • 3.
    Time do Projeto MarcoAntônio Costa Daniel de Carvalho Omar Alciati Thomé Rezende Suman Bianchi marco.rezende@mcsa.com.br danielsuman@gmail.com omaralciati2@hotmail.com
  • 4.
    Objetivo do Trabalho •Aplicar a metodologia da área Gerenciamento de Aquisições em um Projeto idealizado pelo time do projeto. • O Gerenciamento de Aquisições em Projetos é um fator decisivo para a entrega de um Projeto com cumprimento fiel de escopo, tempo, qualidade e custo.
  • 5.
    Critérios Make orBuy No Critério Justificativa 1 Necessidade de Por se tratar de um investimento de risco, são necessárias Serviços certificados certificações para conseguir aportes de capital de terceiros. 2 Restrições de Custo Certos pacotes de trabalhos requerem recursos (equipamentos e técnicas) muito caros e isto inviabiliza as aquisições para fazer (make). 3 Restrição de Prazo Para o atingimento do tempo do Projeto é necessário que os recursos sejam bem direcionados e isto é possível por meio de terceirizações. 4 Restrição de Por ser um projeto da alta complexidade tecnológica, a qualidade Qualidade deve ser primordial. 5 Compartilhar Risco Devido a multidisciplinaridade deste tipo de implantação é necessário compartilhar os riscos entre os especialistas e assim os riscos podem ser mitigados ou eliminados. 6 Restrição de Recursos O mercado de trabalho está carente de profissionais da área de Humanos mineração. 7 Alta complexidade de A maioria das tarefas são complexas e requerem profissionais com Tarefas experiência na área.
  • 6.
    WBS Com AnáliseMake or Buy M M B B M B M MAKE B BUY
  • 7.
    Mapa de Aquisições No Item a ser Ref. Vendor List Orçamento Prazo Critério Contratado WBS 1 Certificação 1.2 Coffey Mining/SRK/CAE 100.000 90d 1 2 Licenças 1.3 Geominas/Terra/Geomin 100.000 120d 1 3 Infra Estutura 1.5.1 Mareze/J.Oliveira/Brizan 10.000.000 200d 2a7 4 Mina 1.5.2 TBSA/3M/Transminas 18.600.000 360d 2a7 5 Usina 1.5.3 HP/Muniz 60.000.000 180d 2a7 torneadora/3M
  • 8.
  • 9.
    Registro de Risco Pacote Buy: Execução No Evento de Riso Resposta ao Risco Momento da Resposta ao Risco 1 Disponibilidade de empresas Antecipar o Gerenciamento de PLAN, SEL no mercado. Aquisições . 2 Uso de materiais de baixa Prever a qualidade dos materiais em PLAN, SEL, EXEC qualidade. contrato e auditar durante a execução da obra. 3 Equipes de Trabalho Solicitar os CVs com comprovação PLAN, SEL, EXEC desqualificada. da experiência dos principais membros da equipe. Verificar o grau de instrução dos demais. 4 Atraso nas entregas dos Criar clausulas contratuais para PLAN, SEL, EXEC, pacotes de trabalho evitar atrasos, aplicando multas ENC durante a execução se necessário. 5 Estouro de orçamento Definir no contrato o Preço Global e PLAN, SEL, devido a aditivos no deixar claro o valor máximo que contrato. poderá ser aditivado (20%).
  • 10.
    Escolha da linhado Mapa de Aquisições No Item a ser Ref. Vendor List Orçamento Prazo Critério Contratado WBS 3 Infra 1.5.1 Mareze 10.000.00 200d 2a7 Estrutura J. A. Oliveira 13.000,00 200d Brisan 15.500,00 200d
  • 11.
    Declaração de Trabalho EspecificaçãoFuncional: o Execução de obras de infraestrutura incluindo mão de obra e materiais conforme projetos apresentados. Qualidade: o Deve-se utilizar materiais de primeira linha, atendendo todos os controles de qualidade da empresa, apresentar ensaios e laudos técnicos.
  • 12.
    Prazo: o O termocontratual será de 200 dias após as assinaturas.  Manutenção: o Acompanhamento por 90 dias após a entrega; E realizar reparos caso necessário. Garantia: o 1 ano de operação plena das obras.
  • 13.
    Local de entrega: oNo site da contratante ao termino das obras. Treinamentos: o N/A Peso das entregas do contrato: o Obras civil 60% o Obras hidráulicas 20% o Obras elétricas 20%
  • 14.
    Avanço físico: o Serámensurado apenas diante do termino de cada etapa (civil, hidráulica e elétrica). Quantidade: o Três prédios que contem obras civis, hidráulicas e elétricas.
  • 15.
    Critérios Eliminatórios Apresentação decertidões negativas de débito (municipal, estadual e federal). Apresentação de certidão comprobatória de regularidade com FGTS. Apresentação de habilitação jurídica para exercer as atividades motivo do contrato. Apresentar capacidade financeira da empresa. Apresentar qualificação profissional de todos os colaboradores da contratada.
  • 16.
    Critérios Classificatórios Fundação daempresa superior há 5 anos. Preço compatível com o orçamento. Localização da empresa. Redução de prazos de entrega. Posicionamento no mercado.
  • 17.
    Explicitar Critérios deAvaliação A GOLD MINE vê como mais vantajosa a divulgação dos critérios de avaliação na descrição dos trabalhos, tendo em vista que: o Teremos mais transparência do processo; o O proponente procura adequar a sua proposta às necessidades e prioridades do cliente o Processo de seleção mais rápido e objetivo.
  • 18.
    Sistema de PontuaçãoCompleto Critérios Mareze J. A. Oliveira Brisan Classificatórios Medidas Pts Peso Total Pts Peso Total Pts Peso Total Fundação da 2 2 4 1 2 2 3 2 6 empresa há mais de 5 anos. Preço compatível 3 3 9 2 3 6 1 3 3 com o orçamento. Localização da 3 2 6 3 2 6 3 2 6 empresa. Redução do prazo 2 3 6 2 3 6 2 3 6 de entrega. Posicionamento no 3 3 9 3 3 9 2 3 6 mercado. Total 34 29 27
  • 19.
    Documentos de AquisiçãoAdotados  A empresa Gold Mine opta por solicitar propostas para os potenciais fornecedores pela RFQ (pedido de cotação), Pois já tem todo o seu escopo detalhado.
  • 20.
    Meio adotado paraenvio do Convite  A empresa Gold Mine elabora as suas propostas e divulga para os seus potenciais fornecedores via Cartas – Convite.
  • 21.
    Contrato Formal  Aempresa Gold Mine opta pela forma contratual formal , onde há previstos formalidades do código civil descritas em clausulas do contrato para maior garantia e legalidade do contrato.
  • 22.
    Espécie adotada parao Contrato  A empresa Gold Mine adota a espécie de contrato por empreitada, por ser um contrato que será um fechado com o valor fixo, onde teremos mais facilidade para administrar e controlar.
  • 23.
    Tipo de Contrato A empresa Gold Mine opta pelo contrato por Preço Global com prazo determinado, pois teremos maiores condições de acompanhamento e medições dos trabalhos.
  • 24.
    Concorrência Privada  Fluxograma: Planejamento Escolha do Contratação vencedor Especificação Negociação de Selecionar fornecedores pré preços com os qualificados qualificados Enviar RFQ e Avaliação de Recebimento de solicitar documentos e propostas e documentação propostas documentos
  • 25.
    Atitudes adotadas paraAdministras a Aquisição  Ter respeito pela contratada.  Cobrar respeito da contratante.
  • 26.
    Fiscalização para Administrar Aquisições  Autorização de trabalhos Auditorias de Qualidade e Segurança Medição Avaliação do Fornecedor Monitoramento e controle de Riscos
  • 27.
    Como serão osrelatórios para administrar a Aquisição  A empresa Gold Mine administrara suas aquisições por meio de boletins de medição, conforme relatado e especificado em contrato.
  • 28.
  • 29.
    Administrar o Contrato Fluxograma: Acompanhar desempenho Documentar lições Medir aprendidas desempenho Administrar Reunião de Acordo de faturamento Kick-of medição e pagamento
  • 30.
    Encerrar o contrato. Status de Definição do Resultado reporte ao Gestor do Satisfatório (Caso Sim) Stakeholder Contrato (Caso Não) Definições Contrato Registrar lições de assinado. aprendidas mudanças Reunião de Implementar Kick-of mudanças Encerramento Iniciar Execução Aplicação das ferramentas de Gestão/ medições RDO
  • 31.
    Plano de Gerenciamentode Aquisições. 1. Definição de Critérios Make or Buy 2. Definição de Pacotes Make or Buy 3. Mapa de Aquisições 4. Revisão da WBS 5. Revisão do Registro de Risco 6. Elaboração da Declaração de Trabalho 7. Critérios Eliminatórios adotados 8. Critérios Classificatórios adotados 9. Sistema de Pontuação completo 10. Documentos de Aquisição Adotados 11. Tipo de Contrato 12. Atitudes e Fiscalização que serão adotados para administrar a aquisição. 13. Modelos de relatórios 14. Fluxograma para administração do contrato 15. Fluxograma para encerramento do contrato
