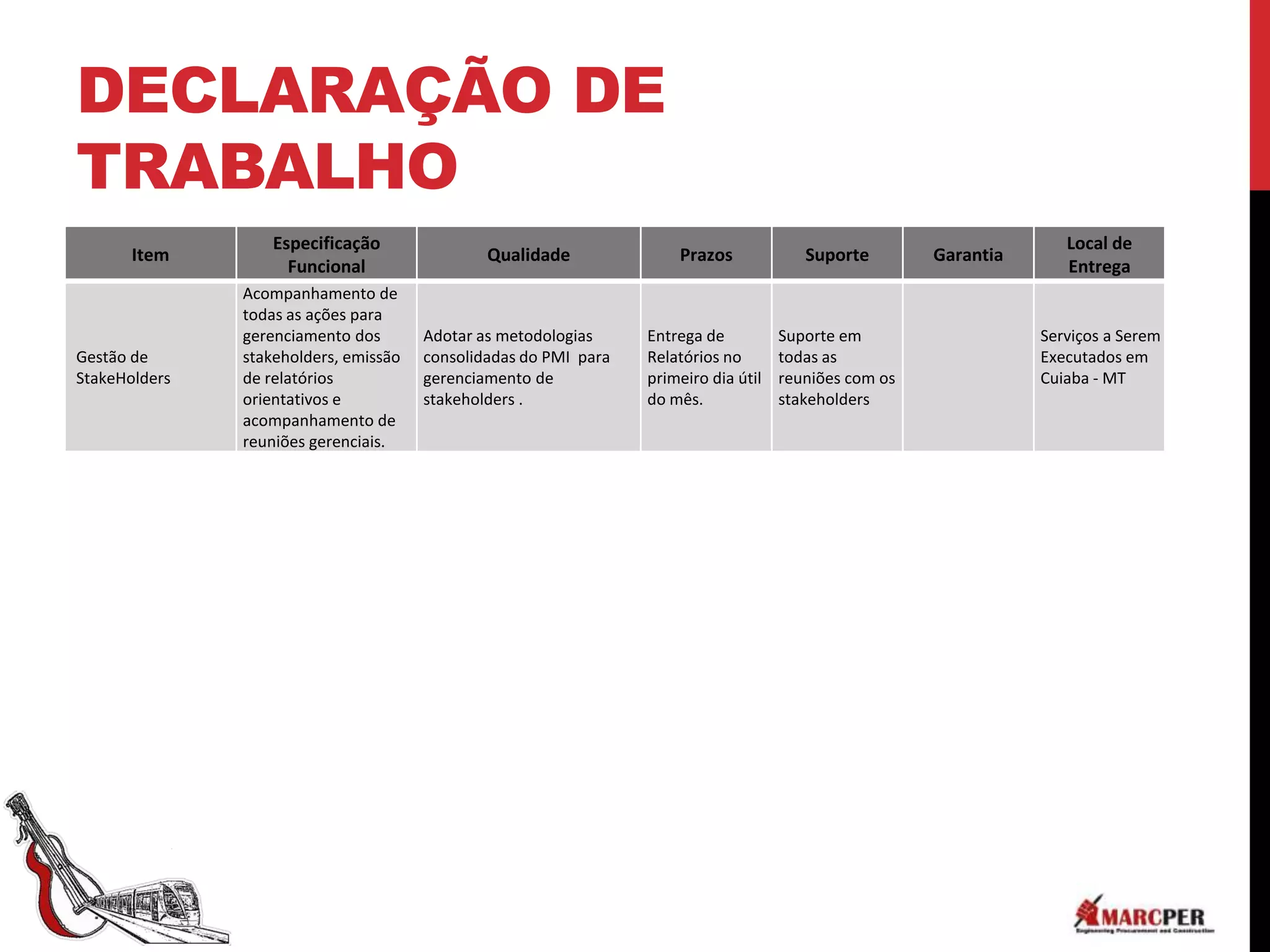

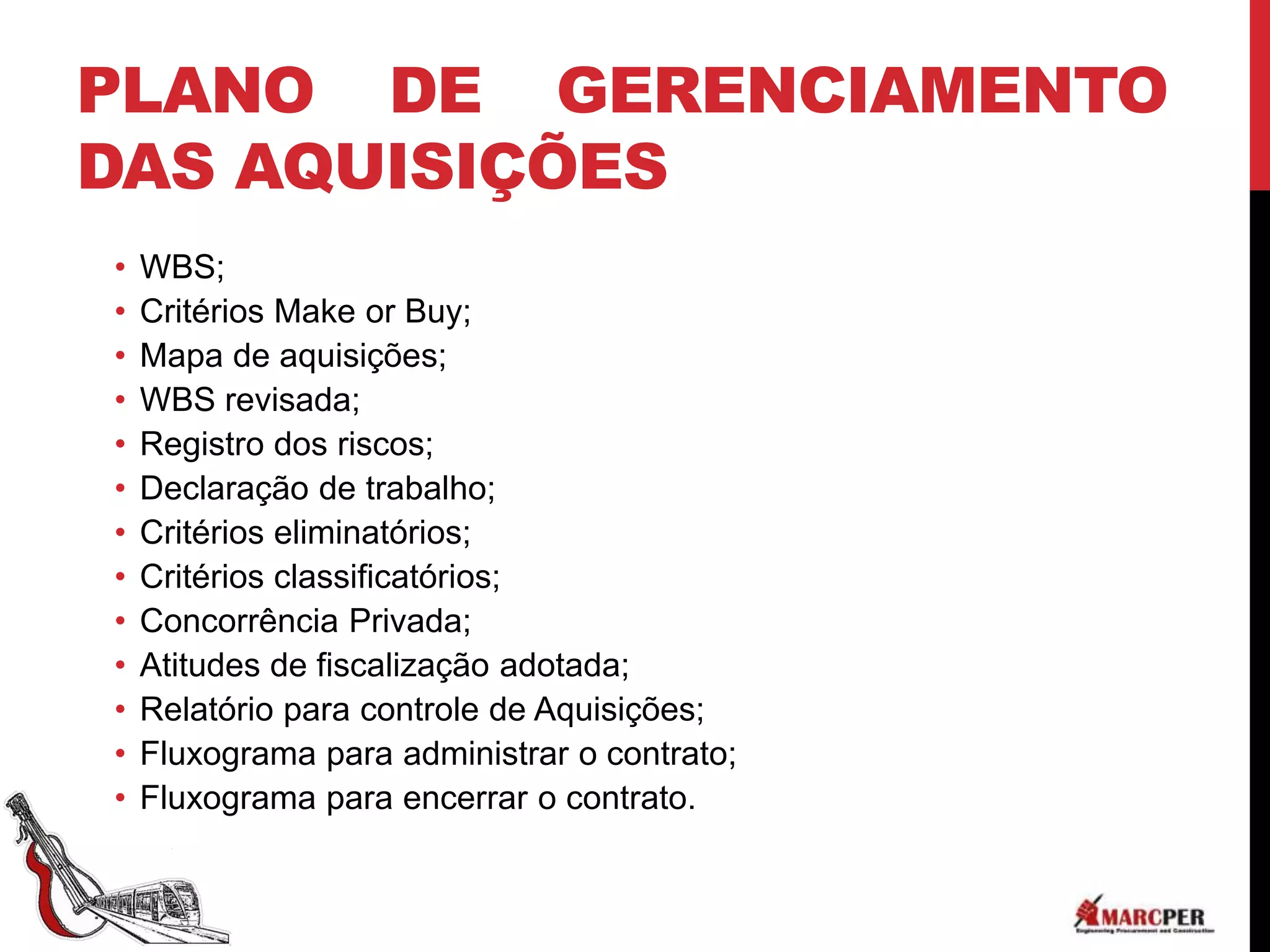

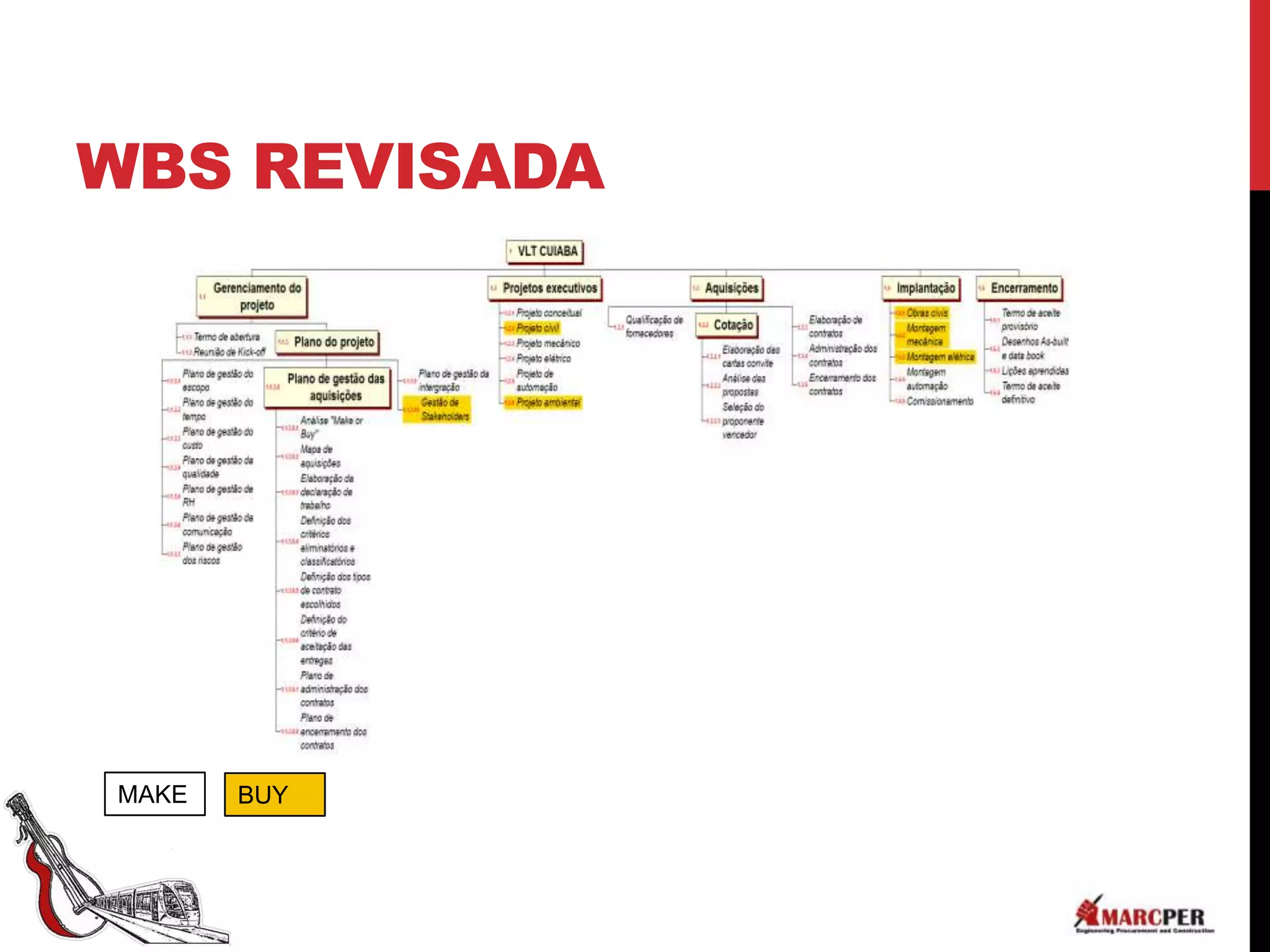

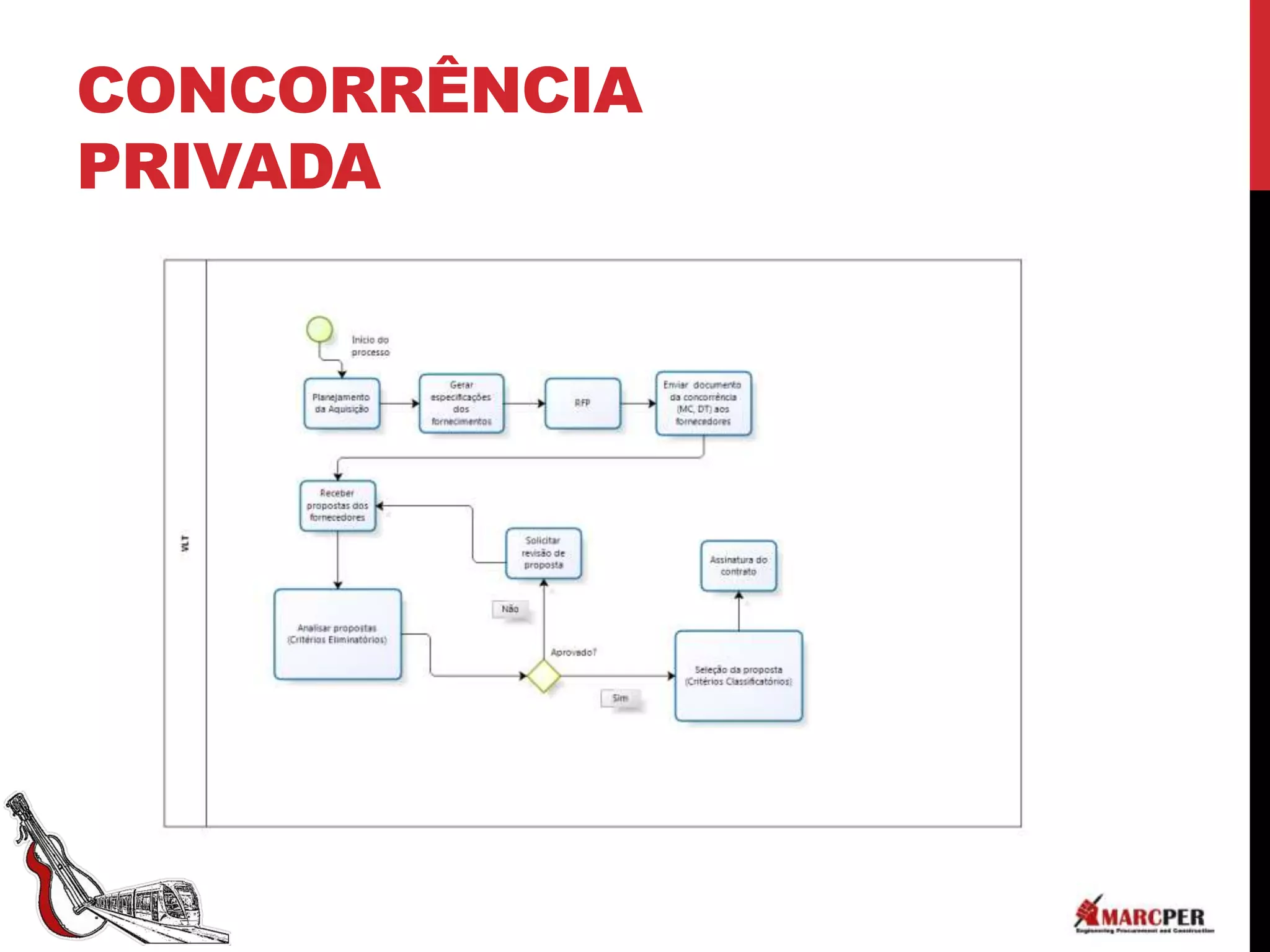

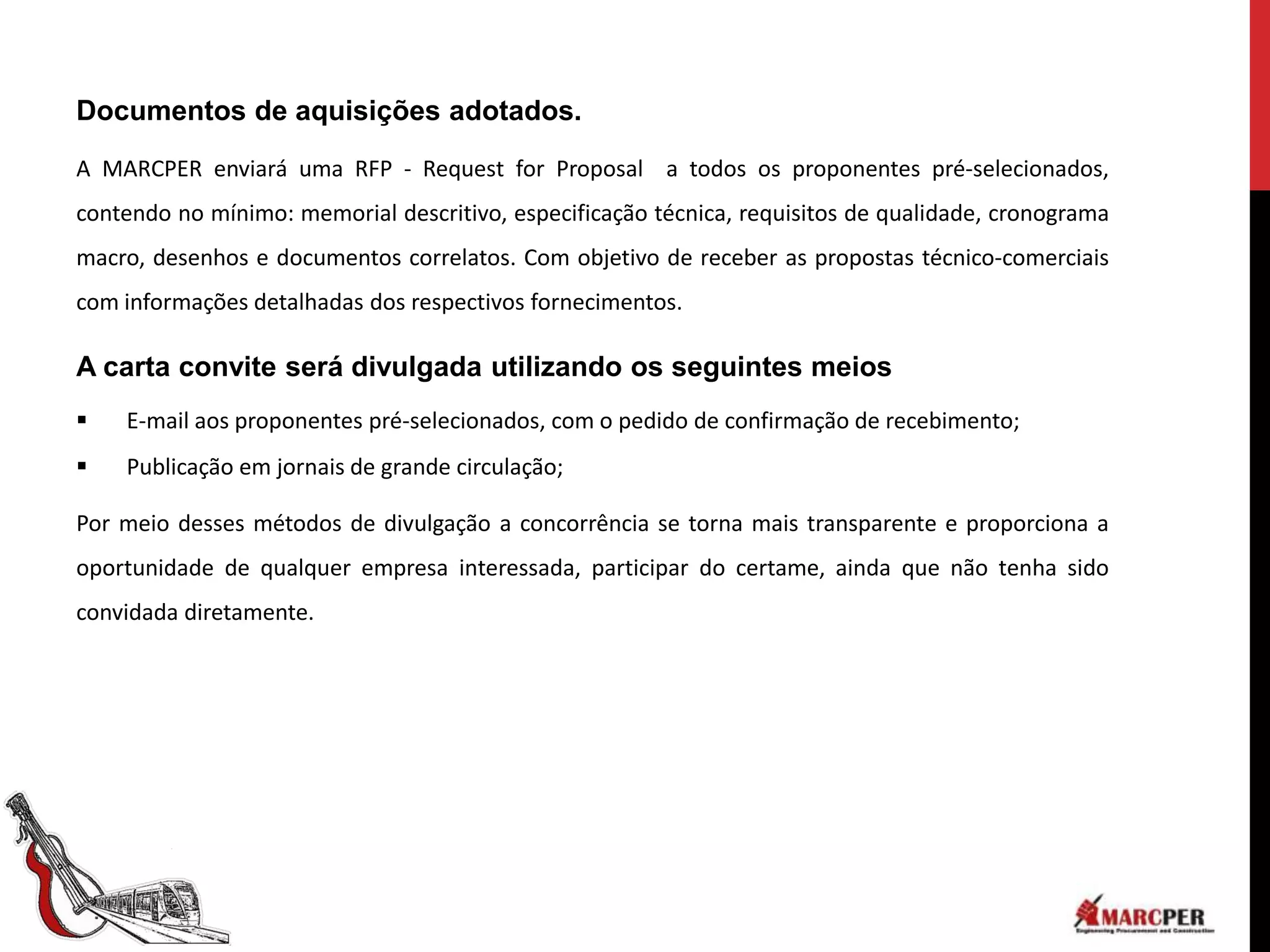

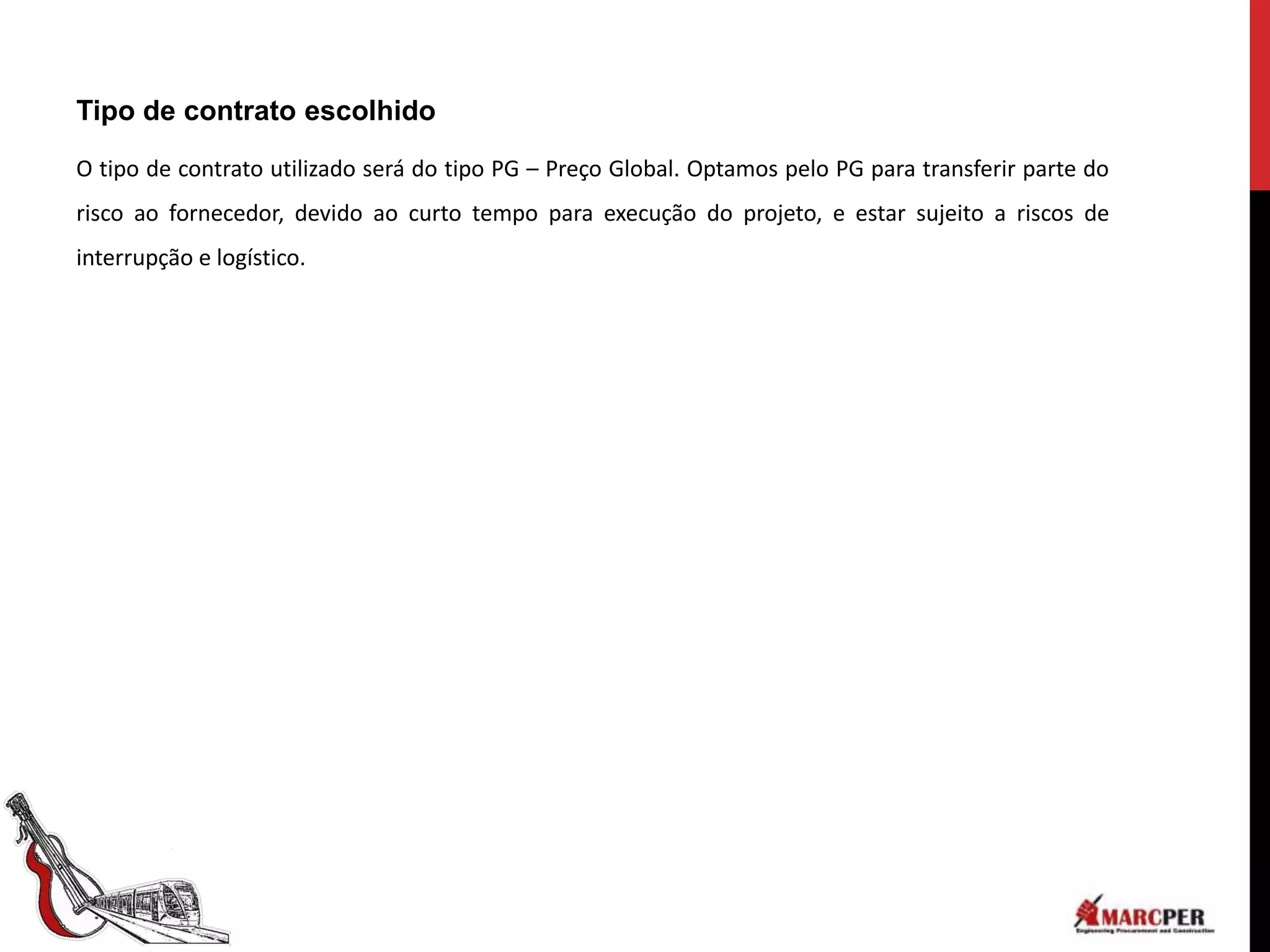

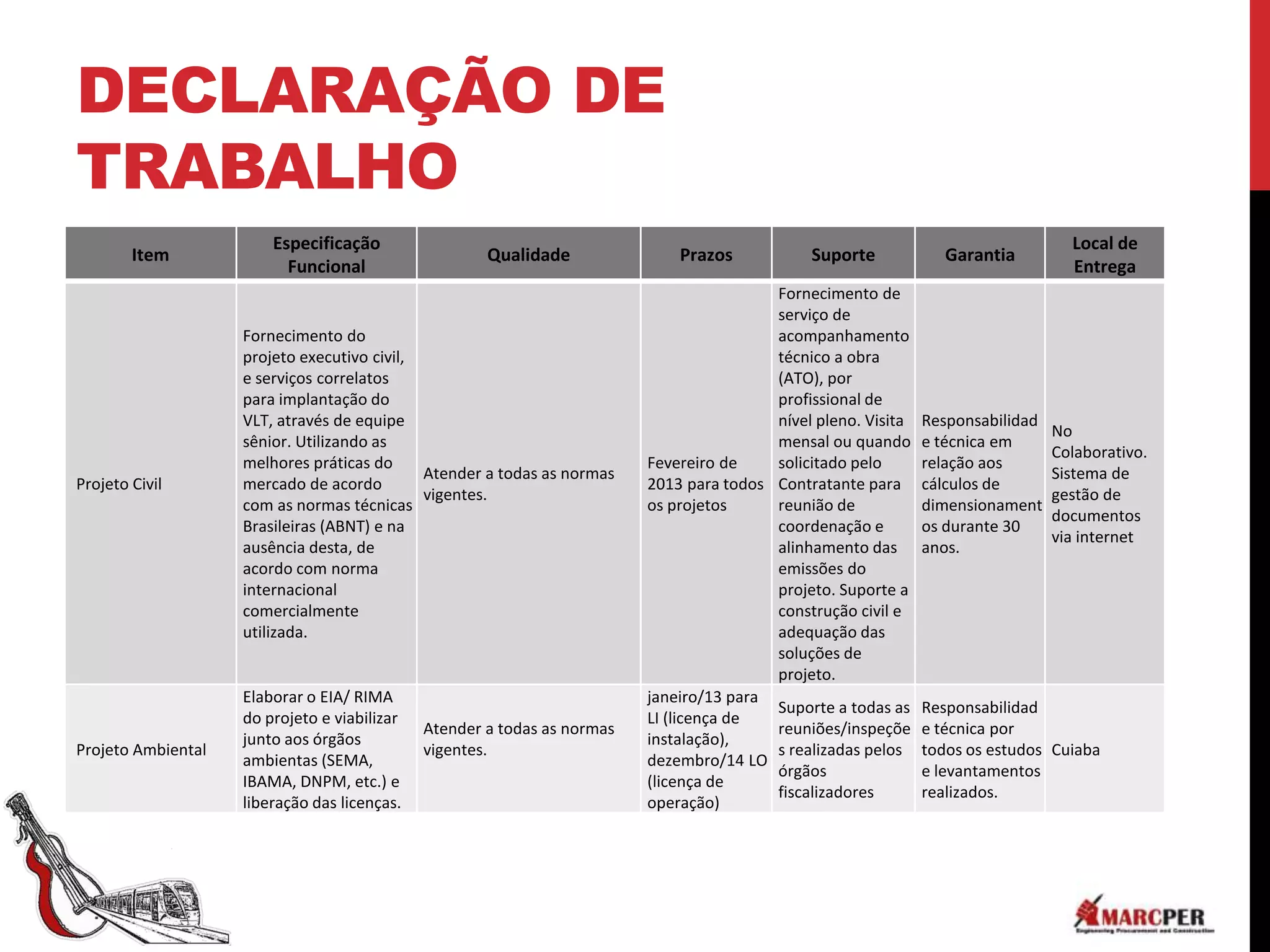

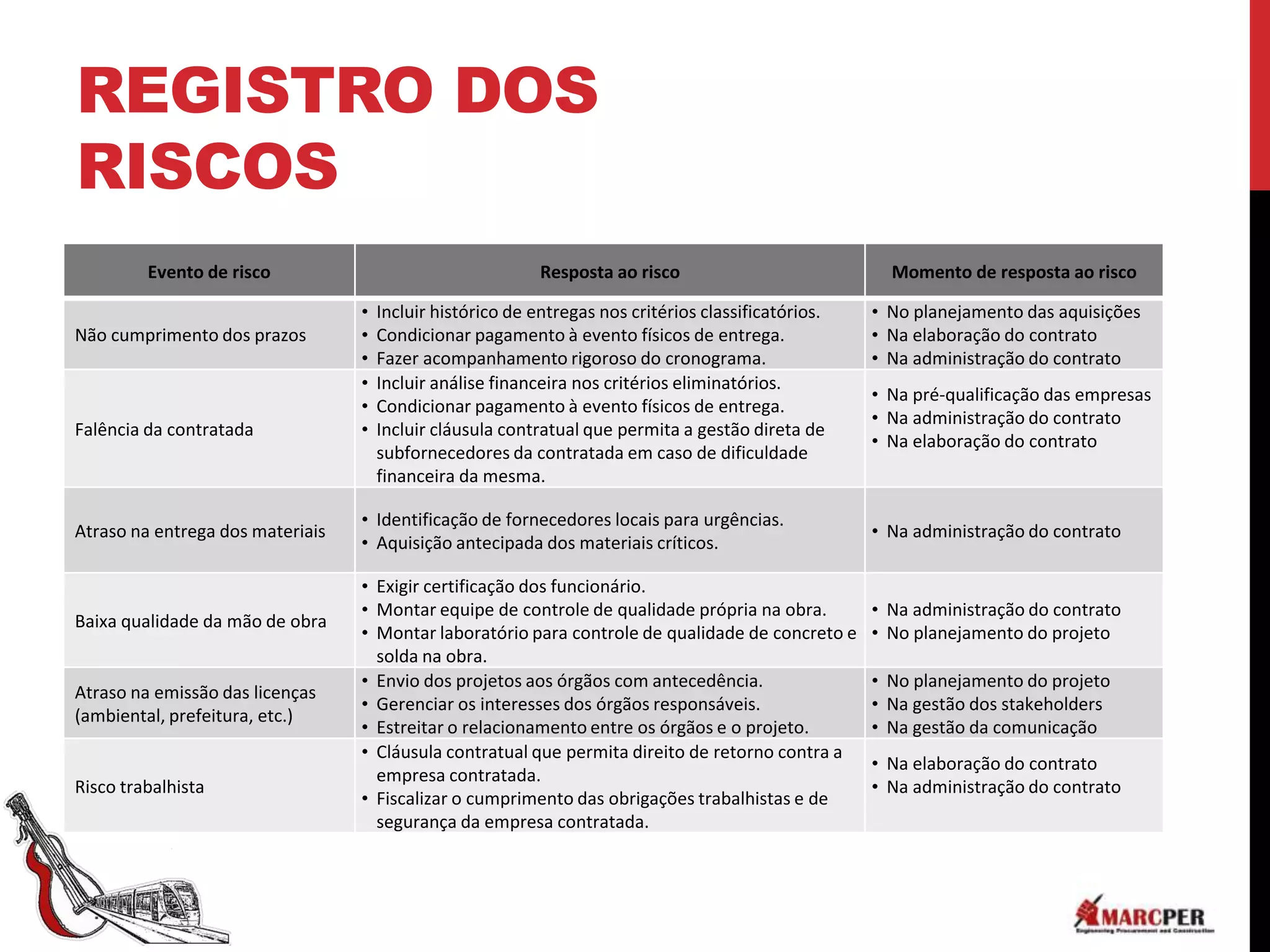

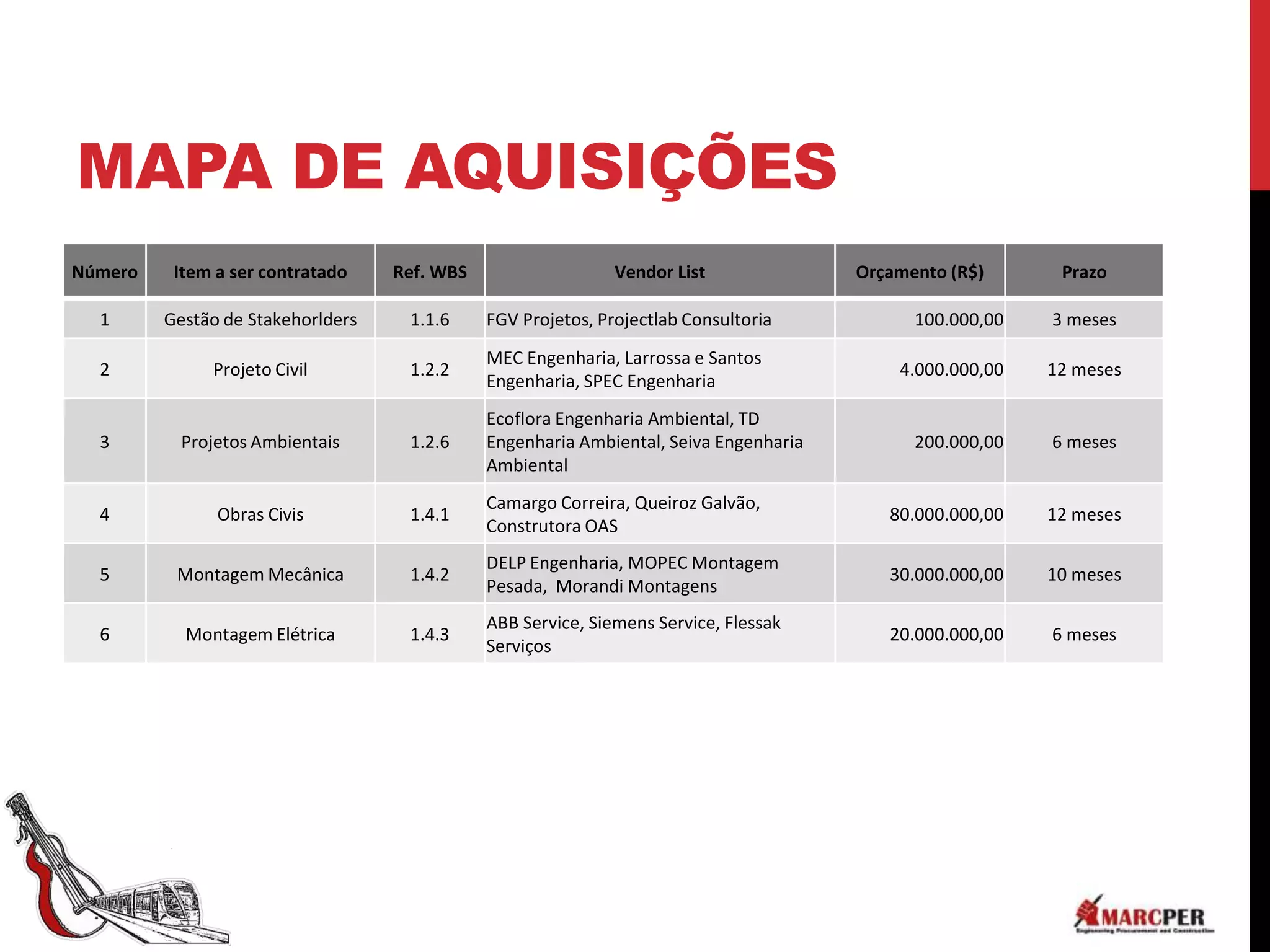

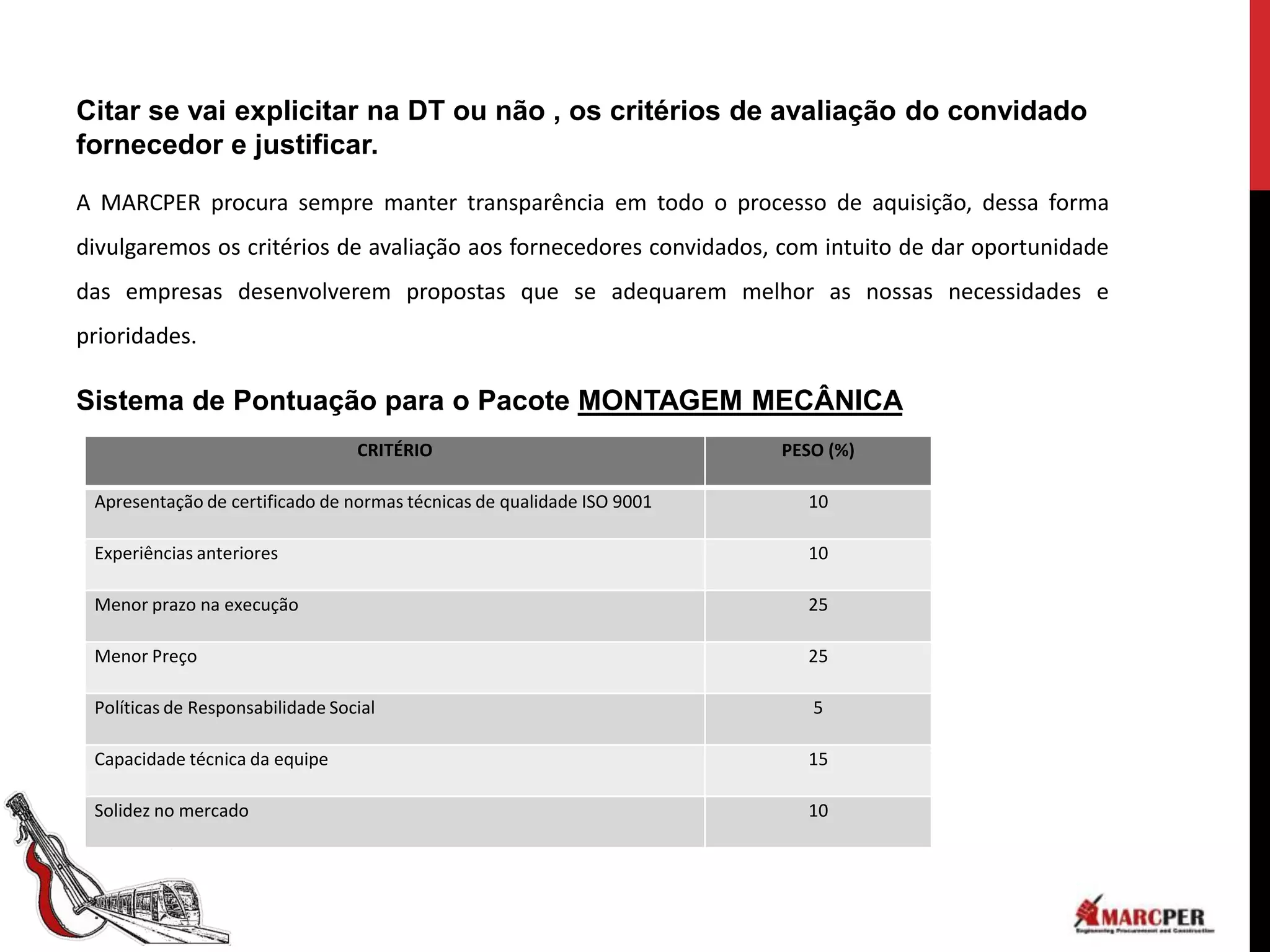

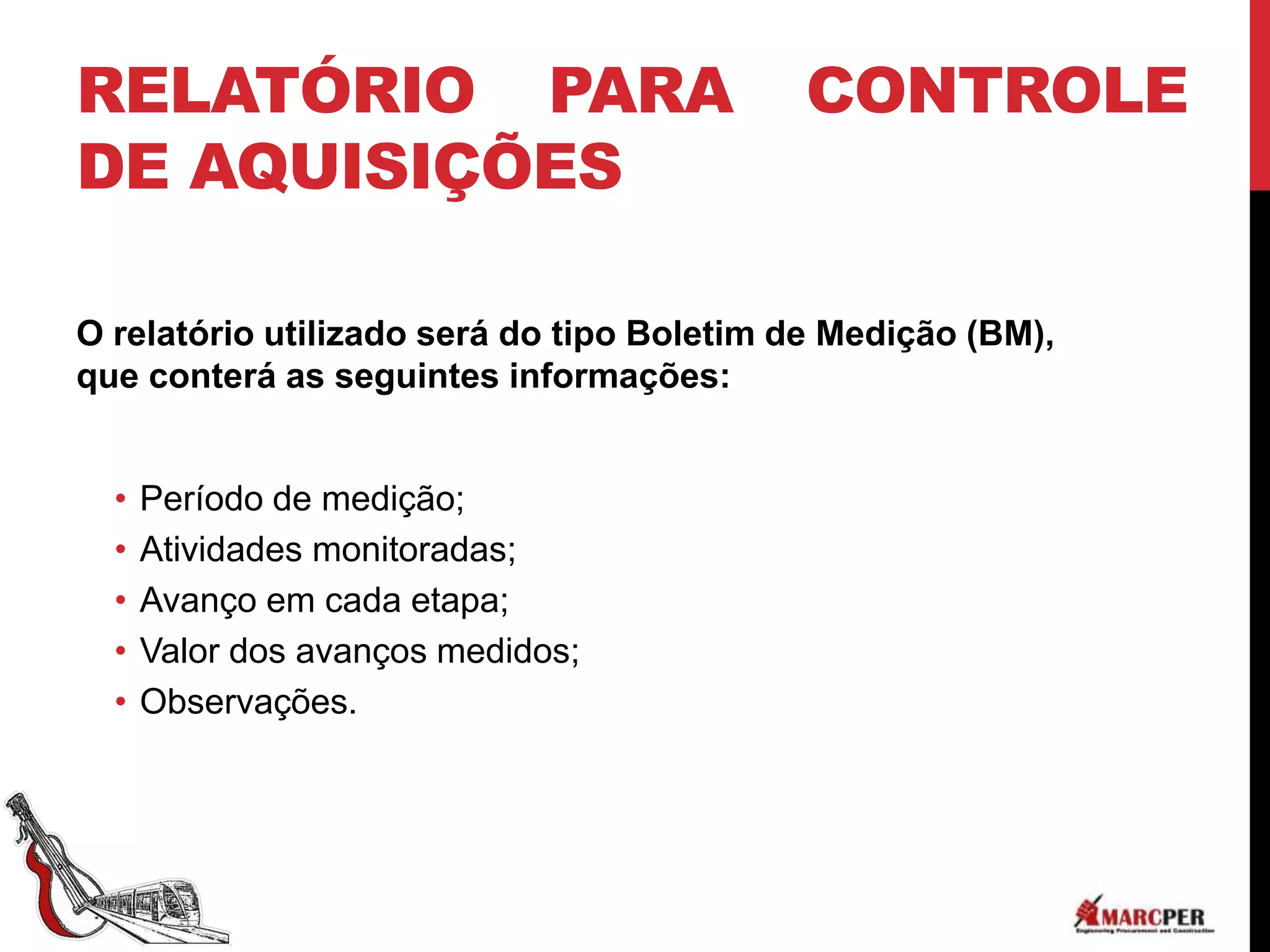

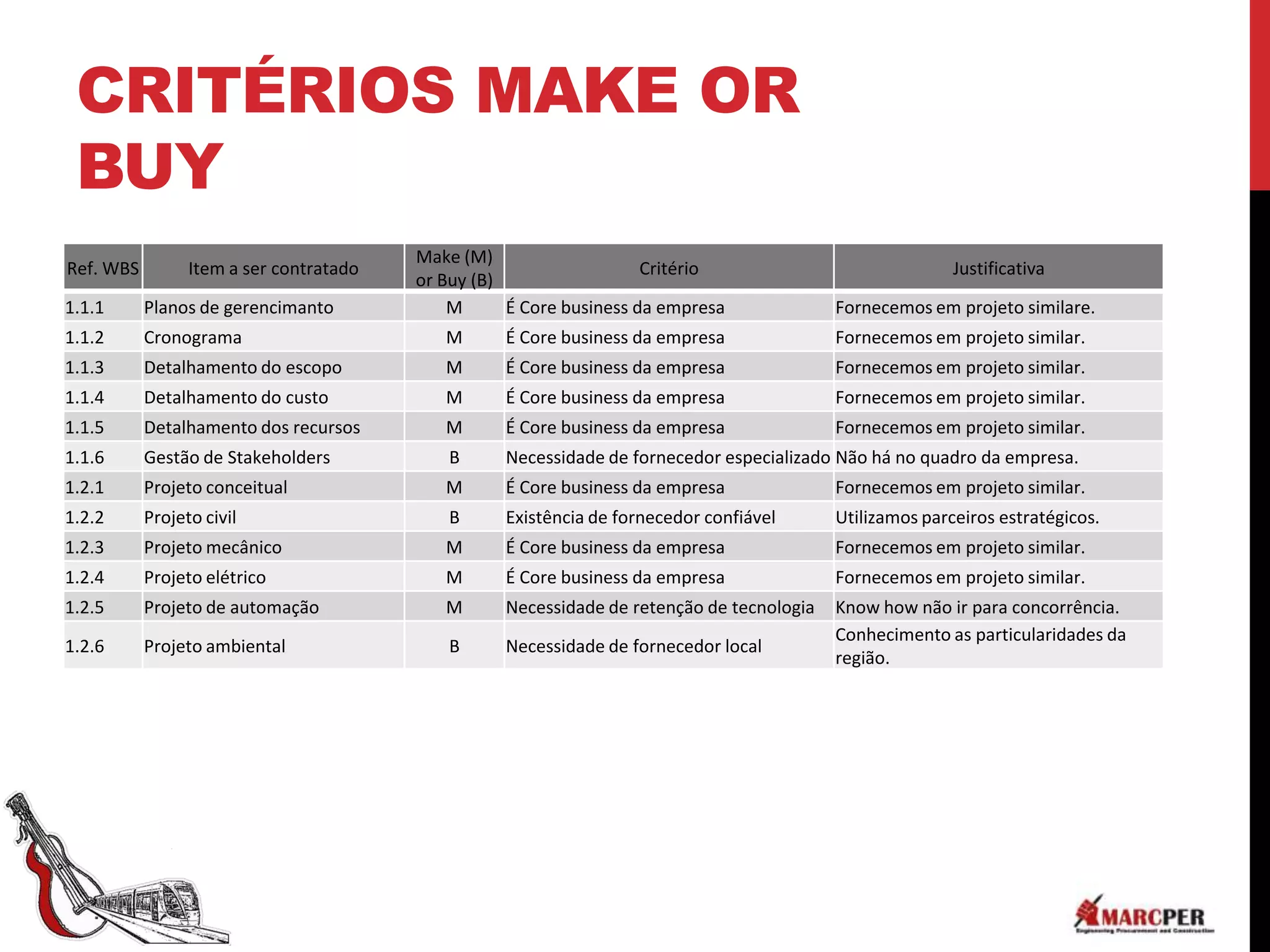

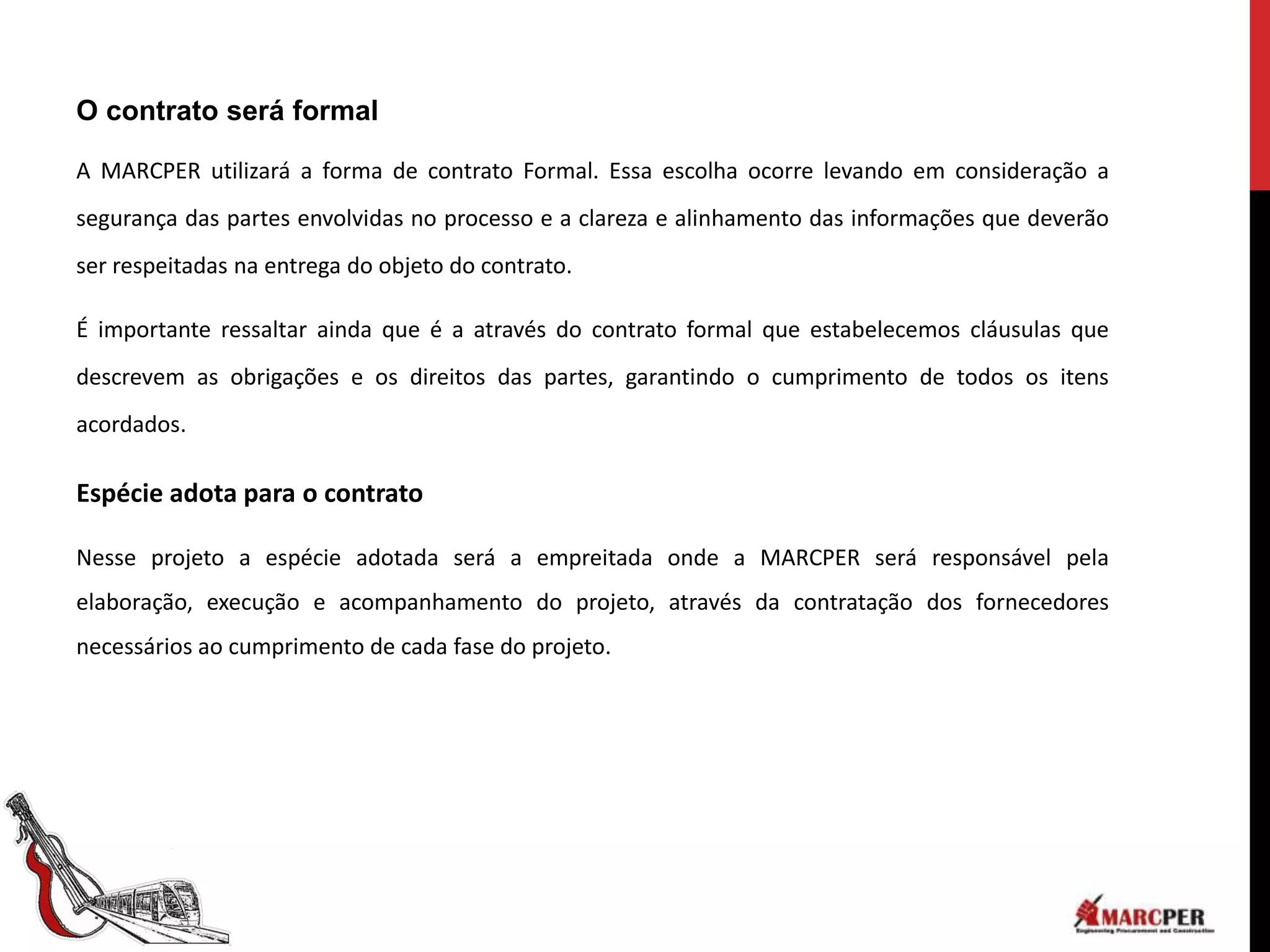

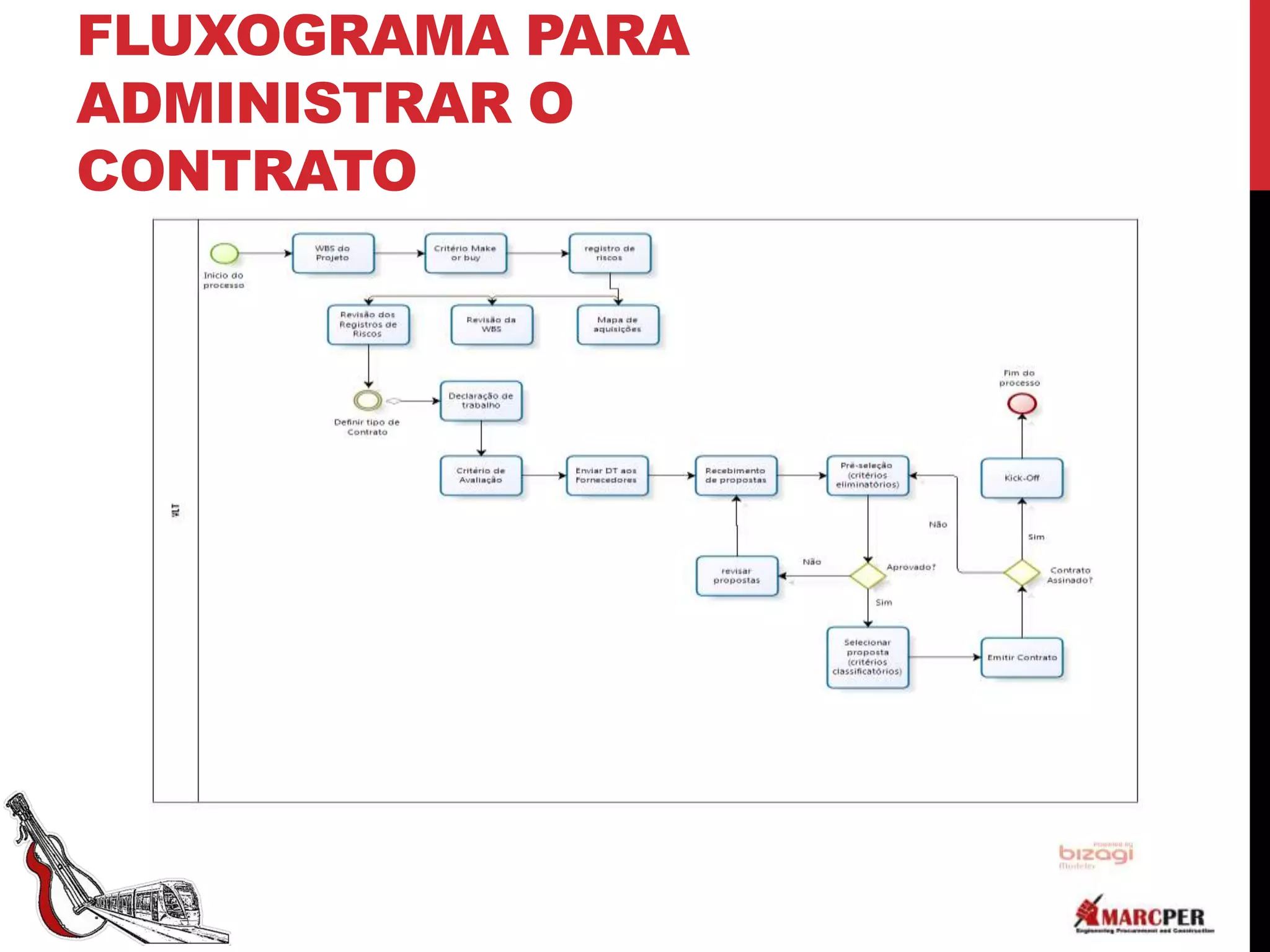

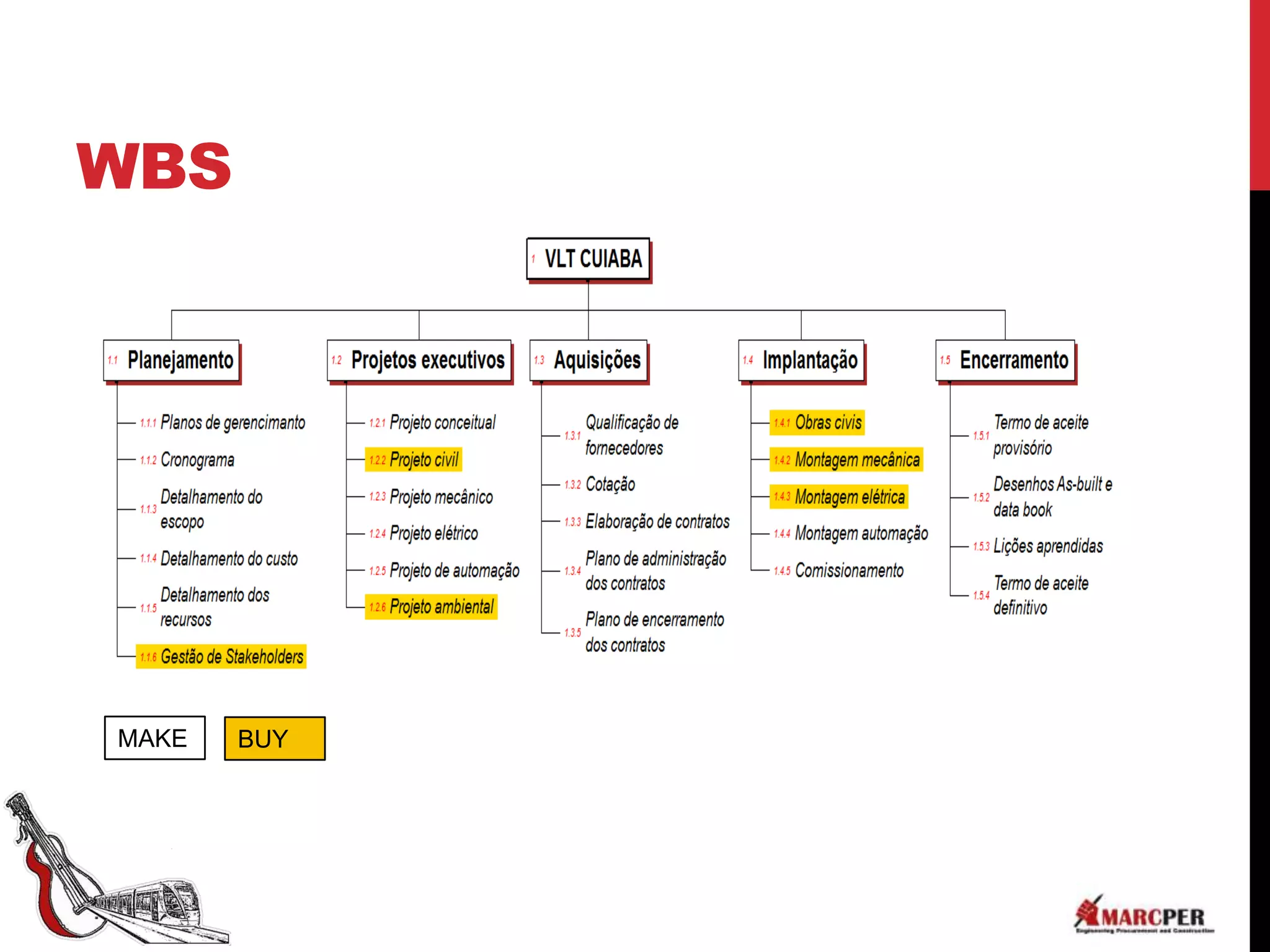

O documento aborda o gerenciamento de aquisições para o projeto do VLT Cuiabá-Várzea Grande, detalhando a empresa Marcper como fornecedora de soluções integradas em infraestrutura. Ele inclui critérios de make or buy, um mapa de aquisições e riscos identificados, bem como detalha os contratos, fiscalização e relatórios de progresso. A documentação destaca a importância da transparência e das melhores práticas no processo de aquisição e execução do projeto.
