GERENCIAMENTO DE
AQUISIÇÕES EM
PROJETOS
MBA GEEP T. 28
FGV Paulista - São
Paulo
Diretores:
                     Andre Luiz Granado
  Reinaldo da Matta Silva
                Elaine                 Rafael
Elizabete       Yoshikuni               Zanini
Izumi
Takahama
                            Lais Delbianco
Apresentação
         A NutriLight nasceu da parceria de duas irmãs que tinham, à
princípio, a intenção de complementar a renda familiar. A divulgação era
feita através do “boca a boca”, com grande apoio da família. O diferencial
competitivo sempre foi baseado na produção de alimentos saudáveis.
Para atender a crescente demanda, as irmãs montaram uma cozinha
industrial além de uma loja com marca própria.
     A empresa expandiu suas operações, ganhando escala industrial.
Seus produtos eram vendidos para escolas, faculdades, instituições de
ensino e uma série de empresas utilizavam seus produtos para coffee
breaks e demais lanches. Com o intuito de atingir o público das classes C,
D e E, decidiu criar uma nova linha de produtos, que utilizassem parte do
material desperdiçado em sua produção para a elaboração de uma linha
totalmente nova de produtos, a preços mais acessíveis.

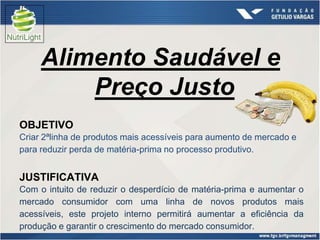

Alimento Saudável e
         Preço Justo
OBJETIVO
Criar 2ªlinha de produtos mais acessíveis para aumento de mercado e
para reduzir perda de matéria-prima no processo produtivo.

JUSTIFICATIVA
Com o intuito de reduzir o desperdício de matéria-prima e aumentar o
mercado consumidor com uma linha de novos produtos mais
acessíveis, este projeto interno permitirá aumentar a eficiência da
produção e garantir o crescimento do mercado consumidor.

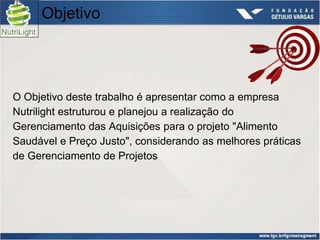

Objetivo

O Objetivo deste trabalho é apresentar como a empresa
Nutrilight estruturou e planejou a realização do
Gerenciamento das Aquisições para o projeto "Alimento
Saudável e Preço Justo", considerando as melhores práticas
de Gerenciamento de Projetos

WBS

      Pacotes Make

      Pacotes Buy

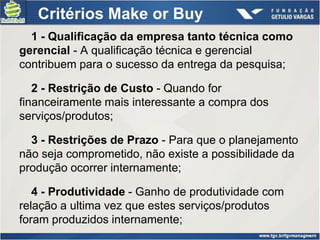

Critérios Make or Buy
  1 - Qualificação da empresa tanto técnica como
gerencial - A qualificação técnica e gerencial
contribuem para o sucesso da entrega da pesquisa;

   2 - Restrição de Custo - Quando for
financeiramente mais interessante a compra dos
serviços/produtos;

  3 - Restrições de Prazo - Para que o planejamento
não seja comprometido, não existe a possibilidade da
produção ocorrer internamente;

   4 - Produtividade - Ganho de produtividade com
relação a ultima vez que estes serviços/produtos
foram produzidos internamente;

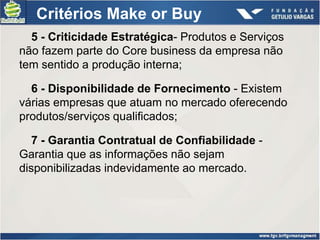

Critérios Make or Buy
  5 - Criticidade Estratégica- Produtos e Serviços
não fazem parte do Core business da empresa não
tem sentido a produção interna;

  6 - Disponibilidade de Fornecimento - Existem
várias empresas que atuam no mercado oferecendo
produtos/serviços qualificados;

   7 - Garantia Contratual de Confiabilidade -
Garantia que as informações não sejam
disponibilizadas indevidamente ao mercado.

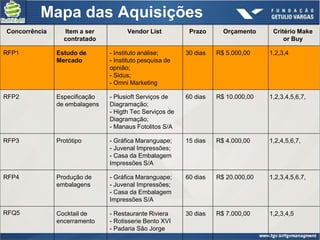

Mapa das Aquisições
Concorrência     Item a ser          Vendor List          Prazo      Orçamento     Critério Make
                 contratado                                                            or Buy

RFP1           Estudo de       - Instituto análise;      30 dias   R$ 5.000,00    1,2,3,4
               Mercado         - Instituto pesquisa de
                               opnião;
                               - Sidus;
                               - Omni Marketing

RFP2           Especificação   - Plusioft Serviços de    60 dias   R$ 10.000,00   1,2,3,4,5,6,7,
               de embalagens   Diagramação;
                               - Higth Tec Serviços de
                               Diagramação;
                               - Manaus Fotolitos S/A

RFP3           Protótipo       - Gráfica Maranguape;     15 dias   R$ 4.000,00    1,2,4,5,6,7,
                               - Juvenal Impressões;
                               - Casa da Embalagem
                               Impressões S/A

RFP4           Produção de     - Gráfica Maranguape;     60 dias   R$ 20.000,00   1,2,3,4,5,6,7,
               embalagens      - Juvenal Impressões;
                               - Casa da Embalagem
                               Impressões S/A

RFQ5           Cocktail de     - Restaurante Riviera     30 dias   R$ 7.000,00    1,2,3,4,5
               encerramento    - Rotisserie Bento XVI
                               - Padaria São Jorge

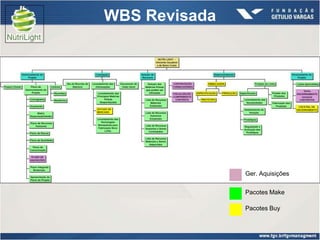

WBS Revisada

               Ger. Aquisições

               Pacotes Make

               Pacotes Buy

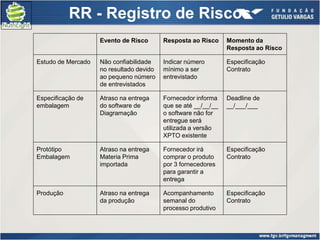

RR - Registro de Riscos
                    Evento de Risco       Resposta ao Risco     Momento da
                                                                Resposta ao Risco

Estudo de Mercado   Não confiabilidade    Indicar número        Especificação
                    no resultado devido   mínimo a ser          Contrato
                    ao pequeno número     entrevistado
                    de entrevistados

Especificação de    Atraso na entrega     Fornecedor informa    Deadline de
embalagem           do software de        que se até __/__/__   __/___/___
                    Diagramação           o software não for
                                          entregue será
                                          utilizada a versão
                                          XPTO existente

Protótipo           Atraso na entrega     Fornecedor irá        Especificação
Embalagem           Materia Prima         comprar o produto     Contrato
                    importada             por 3 fornecedores
                                          para garantir a
                                          entrega

Produção            Atraso na entrega     Acompanhamento        Especificação
                    da produção           semanal do            Contrato
                                          processo produtivo

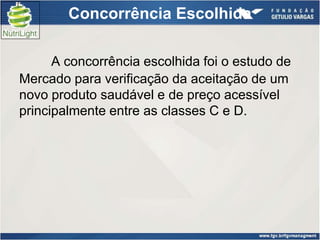

Concorrência Escolhida

      A concorrência escolhida foi o estudo de
Mercado para verificação da aceitação de um
novo produto saudável e de preço acessível
principalmente entre as classes C e D.

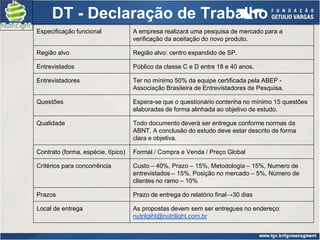

DT - Declaração de Trabalho
Especificação funcional             A empresa realizará uma pesquisa de mercado para a
                                    verificação da aceitação do novo produto.

Região alvo                         Região alvo: centro expandido de SP.

Entrevistados                       Público da classe C e D entre 18 e 40 anos.

Entrevistadores                     Ter no mínimo 50% da equipe certificada pela ABEP -
                                    Associação Brasileira de Entrevistadores de Pesquisa.

Questões                            Espera-se que o questionário contenha no mínimo 15 questões
                                    elaboradas de forma alinhada ao objetivo de estudo.

Qualidade                           Todo documento deverá ser entregue conforme normas da
                                    ABNT. A conclusão do estudo deve estar descrito de forma
                                    clara e objetiva.

Contrato (forma, espécie, típico)   Formal / Compra e Venda / Preço Global

Critérios para concorrência         Custo – 40%, Prazo – 15%, Metodologia – 15%, Numero de
                                    entrevistados – 15%, Posição no mercado – 5%, Número de
                                    clientes no ramo – 10%

Prazos                              Prazo de entrega do relatório final→30 dias

Local de entrega                    As propostas devem sem ser entregues no endereço:
                                    nutrilgiht@nutrilight.com.br

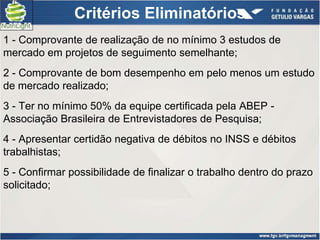

Critérios Eliminatórios
1 - Comprovante de realização de no mínimo 3 estudos de
mercado em projetos de seguimento semelhante;
2 - Comprovante de bom desempenho em pelo menos um estudo
de mercado realizado;
3 - Ter no mínimo 50% da equipe certificada pela ABEP -
Associação Brasileira de Entrevistadores de Pesquisa;
4 - Apresentar certidão negativa de débitos no INSS e débitos
trabalhistas;
5 - Confirmar possibilidade de finalizar o trabalho dentro do prazo
solicitado;

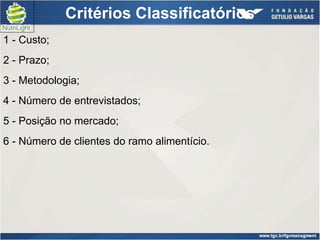

Critérios Classificatórios
1 - Custo;
2 - Prazo;
3 - Metodologia;
4 - Número de entrevistados;
5 - Posição no mercado;
6 - Número de clientes do ramo alimentício.

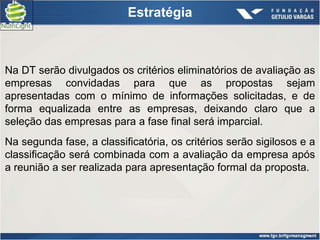

Estratégia

Na DT serão divulgados os critérios eliminatórios de avaliação as
empresas convidadas para que as propostas sejam
apresentadas com o mínimo de informações solicitadas, e de
forma equalizada entre as empresas, deixando claro que a
seleção das empresas para a fase final será imparcial.
Na segunda fase, a classificatória, os critérios serão sigilosos e a
classificação será combinada com a avaliação da empresa após
a reunião a ser realizada para apresentação formal da proposta.

Sistema de Pontuação para classificação
                         das propostas
                                              Instituto Pesquisa de
  CRITÉRIO         PESO (%) Instituto Análise         opinião               Sidus         Omni Marketing

                              Nota    Média      Nota      Média      Nota      Média     Nota    Média

     Custo            40       8,0      320       8,5       340       9,0           360    8,5     340

     Prazo            15       8,5     127,5      9,0       135       8,5       127,5      8,5     127,5

  Metodologia         15       9,0      135       9,0       135       9,0           135    9,0     135

  Número de
 entrevistados        15       9,0      135       9,5      142,5      9,0           135    9,0     135
  Posição no
   mercado             5       9,0      45        8,5       42,5      9,0           45     8,0      40

   Número de
clientes no ramo      10       7,0      70        8,0        80       8,0           80     9,0      90

 SOMATÓRIO                             832,5               875,0                882,5              867,5

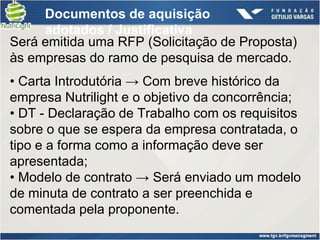

Documentos de aquisição
     adotados / Justificativa
Será emitida uma RFP (Solicitação de Proposta)
às empresas do ramo de pesquisa de mercado.
• Carta Introdutória → Com breve histórico da
empresa Nutrilight e o objetivo da concorrência;
• DT - Declaração de Trabalho com os requisitos
sobre o que se espera da empresa contratada, o
tipo e a forma como a informação deve ser
apresentada;
• Modelo de contrato → Será enviado um modelo
de minuta de contrato a ser preenchida e
comentada pela proponente.

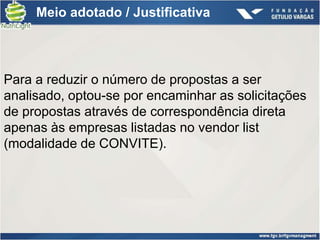

Meio adotado / Justificativa

Para a reduzir o número de propostas a ser
analisado, optou-se por encaminhar as solicitações
de propostas através de correspondência direta
apenas às empresas listadas no vendor list
(modalidade de CONVITE).

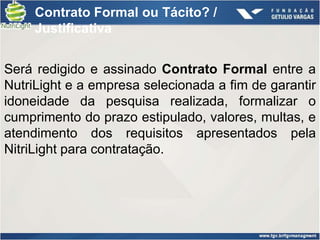

Contrato Formal ou Tácito? /
     Justificativa

Será redigido e assinado Contrato Formal entre a
NutriLight e a empresa selecionada a fim de garantir
idoneidade da pesquisa realizada, formalizar o
cumprimento do prazo estipulado, valores, multas, e
atendimento dos requisitos apresentados pela
NitriLight para contratação.

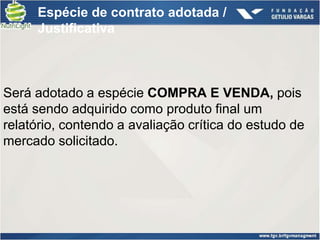

Espécie de contrato adotada /
     Justificativa

Será adotado a espécie COMPRA E VENDA, pois
está sendo adquirido como produto final um
relatório, contendo a avaliação crítica do estudo de
mercado solicitado.
Tipo de contrato adotado /
     Justificativa

Será realizado contrato de Preço Global, pois trata-
se de um projeto com resultados claros e bem
definidos, com prazo limitado para realização, baixa
complexidade para a empresa contratada, e custo
máximo definido no valor de R$ 5.000,00.

Passo a passo para
        CONDUZIR as aquisições
                     CONTRATAÇÃO
                     DE PESQUISA
                     DE MERCADO

ENVIO DE RFP

RECEBIMENTO
DE PROPOSTAS

AVALIAÇÃO DAS                                         NOTIFICAR
PROPOSTAS                                             EMPRESAS
COM BASE NOS                                          REPROVADAS
CRITÉRIOS                                             SOBRE NÃO
ELIMINATÓRIOS   PONTUAÇÃO                             CONTRATAÇÃO

                APRESENTAÇÃO       NEGOCIAÇÃO
SHORT LIST DE                      COMERCIAL COM AS   CONTRATO COM
                FORMAL DAS
FORNECEDORES                       DUAS EMPRESAS      VENCEDORA
                EMPRESAS PRÉ
                SELECIONADAS       MELHOR COLOCADAS

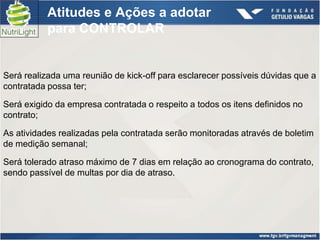

Atitudes e Ações a adotar
           para CONTROLAR

Será realizada uma reunião de kick-off para esclarecer possíveis dúvidas que a
contratada possa ter;

Será exigido da empresa contratada o respeito a todos os itens definidos no
contrato;

As atividades realizadas pela contratada serão monitoradas através de boletim
de medição semanal;

Será tolerado atraso máximo de 7 dias em relação ao cronograma do contrato,
sendo passível de multas por dia de atraso.

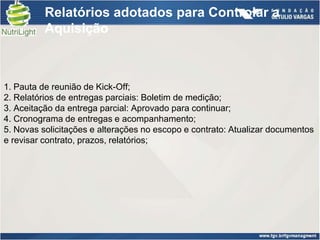

Relatórios adotados para Controlar a
          Aquisição

1. Pauta de reunião de Kick-Off;
2. Relatórios de entregas parciais: Boletim de medição;
3. Aceitação da entrega parcial: Aprovado para continuar;
4. Cronograma de entregas e acompanhamento;
5. Novas solicitações e alterações no escopo e contrato: Atualizar documentos
e revisar contrato, prazos, relatórios;

Modelo de Boletim de Medição
Diário para Acompanhamento
Passo a passo para CONTROLAR

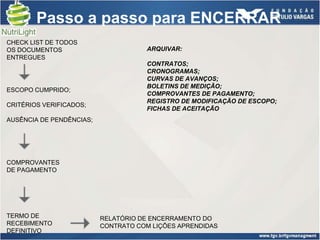

Passo a passo para ENCERRAR
CHECK LIST DE TODOS
OS DOCUMENTOS                        ARQUIVAR:
ENTREGUES
                                     CONTRATOS;
                                     CRONOGRAMAS;
                                     CURVAS DE AVANÇOS;
                                     BOLETINS DE MEDIÇÃO;
ESCOPO CUMPRIDO;
                                     COMPROVANTES DE PAGAMENTO;
                                     REGISTRO DE MODIFICAÇÃO DE ESCOPO;
CRITÉRIOS VERIFICADOS;
                                     FICHAS DE ACEITAÇÃO
AUSÊNCIA DE PENDÊNCIAS;

COMPROVANTES
DE PAGAMENTO

TERMO DE                  RELATÓRIO DE ENCERRAMENTO DO
RECEBIMENTO               CONTRATO COM LIÇÕES APRENDIDAS
DEFINITIVO
PGA - Plano de Gerenciamento
          das Aquisições - SUMÁRIO

1.WBS DO PROJETO E DICIONÁRIO DA WBS
2.DEFINIR CRITÉRIOS PARA OS PACOTES MAKE-BUY NA WBS
3.REVISAR PACOTES MAKE-BUY NA WBS
4.DEFINIR MAPA DE AQUISIÇÕES
●
A.REGISTRO DE RISCOS
B.DEFINIR TIPO DE CONCORRENCIA
C.DECLARAÇÃO DE TRABALHO
D.DEFINIR VENDORS LIST PARA CADA AQUISIÇÃO
E.CRITERIOS ELIMINATORIOS
F.CRITERIOS CLASSIFICATORIOS
G.SISTEMA DE PONTUAÇÃO
H.MEIO-TIPO-ESPECIES DE CONTRATO ADOTADO PARA CONTRATAÇÃO
I.CONDUZIR CONTRATOS
J.CONTROLAR CONTRATOS
K.ENCERRAR CONTRATOS
OBRIGADO!

Nutrilight

  • 1.
    GERENCIAMENTO DE AQUISIÇÕES EM PROJETOS MBAGEEP T. 28 FGV Paulista - São Paulo
  • 2.
    Diretores: Andre Luiz Granado Reinaldo da Matta Silva Elaine Rafael Elizabete Yoshikuni Zanini Izumi Takahama Lais Delbianco
  • 3.
    Apresentação A NutriLight nasceu da parceria de duas irmãs que tinham, à princípio, a intenção de complementar a renda familiar. A divulgação era feita através do “boca a boca”, com grande apoio da família. O diferencial competitivo sempre foi baseado na produção de alimentos saudáveis. Para atender a crescente demanda, as irmãs montaram uma cozinha industrial além de uma loja com marca própria. A empresa expandiu suas operações, ganhando escala industrial. Seus produtos eram vendidos para escolas, faculdades, instituições de ensino e uma série de empresas utilizavam seus produtos para coffee breaks e demais lanches. Com o intuito de atingir o público das classes C, D e E, decidiu criar uma nova linha de produtos, que utilizassem parte do material desperdiçado em sua produção para a elaboração de uma linha totalmente nova de produtos, a preços mais acessíveis.
  • 4.
    Alimento Saudável e Preço Justo OBJETIVO Criar 2ªlinha de produtos mais acessíveis para aumento de mercado e para reduzir perda de matéria-prima no processo produtivo. JUSTIFICATIVA Com o intuito de reduzir o desperdício de matéria-prima e aumentar o mercado consumidor com uma linha de novos produtos mais acessíveis, este projeto interno permitirá aumentar a eficiência da produção e garantir o crescimento do mercado consumidor.
  • 5.
    Objetivo O Objetivo destetrabalho é apresentar como a empresa Nutrilight estruturou e planejou a realização do Gerenciamento das Aquisições para o projeto "Alimento Saudável e Preço Justo", considerando as melhores práticas de Gerenciamento de Projetos
  • 6.
    WBS Pacotes Make Pacotes Buy
  • 7.
    Critérios Make orBuy 1 - Qualificação da empresa tanto técnica como gerencial - A qualificação técnica e gerencial contribuem para o sucesso da entrega da pesquisa; 2 - Restrição de Custo - Quando for financeiramente mais interessante a compra dos serviços/produtos; 3 - Restrições de Prazo - Para que o planejamento não seja comprometido, não existe a possibilidade da produção ocorrer internamente; 4 - Produtividade - Ganho de produtividade com relação a ultima vez que estes serviços/produtos foram produzidos internamente;
  • 8.
    Critérios Make orBuy 5 - Criticidade Estratégica- Produtos e Serviços não fazem parte do Core business da empresa não tem sentido a produção interna; 6 - Disponibilidade de Fornecimento - Existem várias empresas que atuam no mercado oferecendo produtos/serviços qualificados; 7 - Garantia Contratual de Confiabilidade - Garantia que as informações não sejam disponibilizadas indevidamente ao mercado.
  • 9.
    Mapa das Aquisições Concorrência Item a ser Vendor List Prazo Orçamento Critério Make contratado or Buy RFP1 Estudo de - Instituto análise; 30 dias R$ 5.000,00 1,2,3,4 Mercado - Instituto pesquisa de opnião; - Sidus; - Omni Marketing RFP2 Especificação - Plusioft Serviços de 60 dias R$ 10.000,00 1,2,3,4,5,6,7, de embalagens Diagramação; - Higth Tec Serviços de Diagramação; - Manaus Fotolitos S/A RFP3 Protótipo - Gráfica Maranguape; 15 dias R$ 4.000,00 1,2,4,5,6,7, - Juvenal Impressões; - Casa da Embalagem Impressões S/A RFP4 Produção de - Gráfica Maranguape; 60 dias R$ 20.000,00 1,2,3,4,5,6,7, embalagens - Juvenal Impressões; - Casa da Embalagem Impressões S/A RFQ5 Cocktail de - Restaurante Riviera 30 dias R$ 7.000,00 1,2,3,4,5 encerramento - Rotisserie Bento XVI - Padaria São Jorge
  • 10.
    WBS Revisada Ger. Aquisições Pacotes Make Pacotes Buy
  • 11.
    RR - Registrode Riscos Evento de Risco Resposta ao Risco Momento da Resposta ao Risco Estudo de Mercado Não confiabilidade Indicar número Especificação no resultado devido mínimo a ser Contrato ao pequeno número entrevistado de entrevistados Especificação de Atraso na entrega Fornecedor informa Deadline de embalagem do software de que se até __/__/__ __/___/___ Diagramação o software não for entregue será utilizada a versão XPTO existente Protótipo Atraso na entrega Fornecedor irá Especificação Embalagem Materia Prima comprar o produto Contrato importada por 3 fornecedores para garantir a entrega Produção Atraso na entrega Acompanhamento Especificação da produção semanal do Contrato processo produtivo
  • 12.
    Concorrência Escolhida A concorrência escolhida foi o estudo de Mercado para verificação da aceitação de um novo produto saudável e de preço acessível principalmente entre as classes C e D.
  • 13.
    DT - Declaraçãode Trabalho Especificação funcional A empresa realizará uma pesquisa de mercado para a verificação da aceitação do novo produto. Região alvo Região alvo: centro expandido de SP. Entrevistados Público da classe C e D entre 18 e 40 anos. Entrevistadores Ter no mínimo 50% da equipe certificada pela ABEP - Associação Brasileira de Entrevistadores de Pesquisa. Questões Espera-se que o questionário contenha no mínimo 15 questões elaboradas de forma alinhada ao objetivo de estudo. Qualidade Todo documento deverá ser entregue conforme normas da ABNT. A conclusão do estudo deve estar descrito de forma clara e objetiva. Contrato (forma, espécie, típico) Formal / Compra e Venda / Preço Global Critérios para concorrência Custo – 40%, Prazo – 15%, Metodologia – 15%, Numero de entrevistados – 15%, Posição no mercado – 5%, Número de clientes no ramo – 10% Prazos Prazo de entrega do relatório final→30 dias Local de entrega As propostas devem sem ser entregues no endereço: nutrilgiht@nutrilight.com.br
  • 14.
    Critérios Eliminatórios 1 -Comprovante de realização de no mínimo 3 estudos de mercado em projetos de seguimento semelhante; 2 - Comprovante de bom desempenho em pelo menos um estudo de mercado realizado; 3 - Ter no mínimo 50% da equipe certificada pela ABEP - Associação Brasileira de Entrevistadores de Pesquisa; 4 - Apresentar certidão negativa de débitos no INSS e débitos trabalhistas; 5 - Confirmar possibilidade de finalizar o trabalho dentro do prazo solicitado;
  • 15.
    Critérios Classificatórios 1 -Custo; 2 - Prazo; 3 - Metodologia; 4 - Número de entrevistados; 5 - Posição no mercado; 6 - Número de clientes do ramo alimentício.
  • 16.
    Estratégia Na DT serãodivulgados os critérios eliminatórios de avaliação as empresas convidadas para que as propostas sejam apresentadas com o mínimo de informações solicitadas, e de forma equalizada entre as empresas, deixando claro que a seleção das empresas para a fase final será imparcial. Na segunda fase, a classificatória, os critérios serão sigilosos e a classificação será combinada com a avaliação da empresa após a reunião a ser realizada para apresentação formal da proposta.
  • 17.
    Sistema de Pontuaçãopara classificação das propostas Instituto Pesquisa de CRITÉRIO PESO (%) Instituto Análise opinião Sidus Omni Marketing Nota Média Nota Média Nota Média Nota Média Custo 40 8,0 320 8,5 340 9,0 360 8,5 340 Prazo 15 8,5 127,5 9,0 135 8,5 127,5 8,5 127,5 Metodologia 15 9,0 135 9,0 135 9,0 135 9,0 135 Número de entrevistados 15 9,0 135 9,5 142,5 9,0 135 9,0 135 Posição no mercado 5 9,0 45 8,5 42,5 9,0 45 8,0 40 Número de clientes no ramo 10 7,0 70 8,0 80 8,0 80 9,0 90 SOMATÓRIO 832,5 875,0 882,5 867,5
  • 18.
    Documentos de aquisição adotados / Justificativa Será emitida uma RFP (Solicitação de Proposta) às empresas do ramo de pesquisa de mercado. • Carta Introdutória → Com breve histórico da empresa Nutrilight e o objetivo da concorrência; • DT - Declaração de Trabalho com os requisitos sobre o que se espera da empresa contratada, o tipo e a forma como a informação deve ser apresentada; • Modelo de contrato → Será enviado um modelo de minuta de contrato a ser preenchida e comentada pela proponente.
  • 19.
    Meio adotado /Justificativa Para a reduzir o número de propostas a ser analisado, optou-se por encaminhar as solicitações de propostas através de correspondência direta apenas às empresas listadas no vendor list (modalidade de CONVITE).
  • 20.
    Contrato Formal ouTácito? / Justificativa Será redigido e assinado Contrato Formal entre a NutriLight e a empresa selecionada a fim de garantir idoneidade da pesquisa realizada, formalizar o cumprimento do prazo estipulado, valores, multas, e atendimento dos requisitos apresentados pela NitriLight para contratação.
  • 21.
    Espécie de contratoadotada / Justificativa Será adotado a espécie COMPRA E VENDA, pois está sendo adquirido como produto final um relatório, contendo a avaliação crítica do estudo de mercado solicitado.
  • 22.
    Tipo de contratoadotado / Justificativa Será realizado contrato de Preço Global, pois trata- se de um projeto com resultados claros e bem definidos, com prazo limitado para realização, baixa complexidade para a empresa contratada, e custo máximo definido no valor de R$ 5.000,00.
  • 23.
    Passo a passopara CONDUZIR as aquisições CONTRATAÇÃO DE PESQUISA DE MERCADO ENVIO DE RFP RECEBIMENTO DE PROPOSTAS AVALIAÇÃO DAS NOTIFICAR PROPOSTAS EMPRESAS COM BASE NOS REPROVADAS CRITÉRIOS SOBRE NÃO ELIMINATÓRIOS PONTUAÇÃO CONTRATAÇÃO APRESENTAÇÃO NEGOCIAÇÃO SHORT LIST DE COMERCIAL COM AS CONTRATO COM FORMAL DAS FORNECEDORES DUAS EMPRESAS VENCEDORA EMPRESAS PRÉ SELECIONADAS MELHOR COLOCADAS
  • 24.
    Atitudes e Açõesa adotar para CONTROLAR Será realizada uma reunião de kick-off para esclarecer possíveis dúvidas que a contratada possa ter; Será exigido da empresa contratada o respeito a todos os itens definidos no contrato; As atividades realizadas pela contratada serão monitoradas através de boletim de medição semanal; Será tolerado atraso máximo de 7 dias em relação ao cronograma do contrato, sendo passível de multas por dia de atraso.
  • 25.
    Relatórios adotados paraControlar a Aquisição 1. Pauta de reunião de Kick-Off; 2. Relatórios de entregas parciais: Boletim de medição; 3. Aceitação da entrega parcial: Aprovado para continuar; 4. Cronograma de entregas e acompanhamento; 5. Novas solicitações e alterações no escopo e contrato: Atualizar documentos e revisar contrato, prazos, relatórios;
  • 26.
    Modelo de Boletimde Medição Diário para Acompanhamento
  • 27.
    Passo a passopara CONTROLAR
  • 28.
    Passo a passopara ENCERRAR CHECK LIST DE TODOS OS DOCUMENTOS ARQUIVAR: ENTREGUES CONTRATOS; CRONOGRAMAS; CURVAS DE AVANÇOS; BOLETINS DE MEDIÇÃO; ESCOPO CUMPRIDO; COMPROVANTES DE PAGAMENTO; REGISTRO DE MODIFICAÇÃO DE ESCOPO; CRITÉRIOS VERIFICADOS; FICHAS DE ACEITAÇÃO AUSÊNCIA DE PENDÊNCIAS; COMPROVANTES DE PAGAMENTO TERMO DE RELATÓRIO DE ENCERRAMENTO DO RECEBIMENTO CONTRATO COM LIÇÕES APRENDIDAS DEFINITIVO
  • 29.
    PGA - Planode Gerenciamento das Aquisições - SUMÁRIO 1.WBS DO PROJETO E DICIONÁRIO DA WBS 2.DEFINIR CRITÉRIOS PARA OS PACOTES MAKE-BUY NA WBS 3.REVISAR PACOTES MAKE-BUY NA WBS 4.DEFINIR MAPA DE AQUISIÇÕES ● A.REGISTRO DE RISCOS B.DEFINIR TIPO DE CONCORRENCIA C.DECLARAÇÃO DE TRABALHO D.DEFINIR VENDORS LIST PARA CADA AQUISIÇÃO E.CRITERIOS ELIMINATORIOS F.CRITERIOS CLASSIFICATORIOS G.SISTEMA DE PONTUAÇÃO H.MEIO-TIPO-ESPECIES DE CONTRATO ADOTADO PARA CONTRATAÇÃO I.CONDUZIR CONTRATOS J.CONTROLAR CONTRATOS K.ENCERRAR CONTRATOS
  • 30.
