Responsabilidade da Ação Partidária Já

              FGV – GE28
   Gestão de Projetos – Projeto Rapajá
         Professor Marco Coghi
Diretores:

Adriano Alves Ramos   Aguinaldo Barbosa De Souza        Fernando Luis Torres

  Isadora Guimarães   João Tiago Foa Binsztajn     Lidiane Araujo Ribeiro Da Costa

TAP - Termo de Abertura do Projeto
                                     Projeto

RAPAJÁ - Responsabilidade partidária

                                   Descrição

O projeto RAPAJÁ, é um movimento apartidário que visa apresentar/aprovar
um projeto de lei de iniciativa popular ao combater à corrupção de membros
políticos quanto à desvio de recursos financeiros para fins privados ilegítimos,
responsabilizando o partido em restituir aos cofres públicos 100% do capital
desviado.

                                  Justificativa
 É sabido que a maioria dos problemas deste país se deve à incompetência e a
ineficiência da administração pública e a corrupção dos políticos que desviam
verdadeiras fortunas dos cofres públicos para si. A corrupção não deve, jamais,
ser tolerada como algo natural, portanto, a fim de vivermos e convivermos em
um país melhor e mais justo para os seus cidadãos, estaremos investindo
nesse projeto.
                                    Objetivo

Moralizar, instituir a ética e reduzir drasticamente os índices de corrupção no
cenário político nacional.
Fazer com que a política deixe de ser um excelente “NEGÓCIO” para os
desonestos e oportunistas, desestimulando-os a se ingressarem na vida
pública.
Valorizar a atuação de políticos comprometidos com os valores morais, éticos e
com os interesses coletivos.

                              Requisitos
Documentação necessária para homologação do projeto de lei.

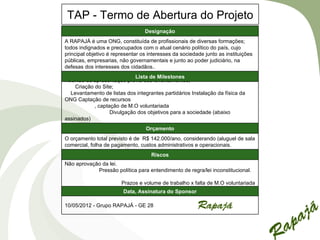

TAP - Termo de Abertura do Projeto
                                  Designação
A RAPAJÁ é uma ONG, constituída de profissionais de diversas formações;
todos indignados e preocupados com o atual cenário político do país, cujo
principal objetivo é representar os interesses da sociedade junto as instituições
públicas, empresarias, não governamentais e junto ao poder judiciário, na
defesas dos interesses dos cidadãos..
                             Lista de Milestones
Reunião de apresentação prévia dos levantamentos;
    Criação do Site;
  Levantamento de listas dos integrantes partidários Instalação da física da
ONG Captação de recursos
            , captação de M.O voluntariada
                   Divulgação dos objetivos para a sociedade (abaixo
assinados)
                                   Orçamento
O orçamento total previsto é de R$ 142.000/ano, considerando (aluguel de sala
comercial, folha de pagamento, custos administrativos e operacionais.
                                     Riscos
Não aprovação da lei.
            Pressão política para entendimento de regra/lei inconstitucional.

                        Prazos e volume de trabalho x falta de M.O voluntariada
                         Data, Assinatura do Sponsor

10/05/2012 - Grupo RAPAJÁ - GE 28

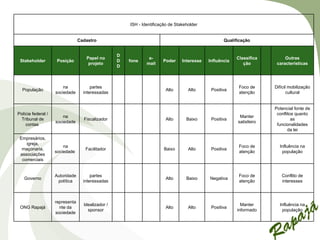

ISH - Identificação de Stakeholder

                                 Cadastro                                                           Qualificação

                                                   D
                                    Papel no                    e-                                        Classifica        Outras
 Stakeholder         Posição                       D   fone            Poder     Interesse   Influência
                                     projeto                   mail                                          ção        características
                                                   D

                        na             partes                                                              Foco de     Difícil mobilização
  População                                                             Alto        Alto      Positiva
                    sociedade      interessadas                                                            atenção            cultural

                                                                                                                       Potencial fonte de
Polícia federal /                                                                                                       conflitos quanto
                        na                                                                                 Manter
 Tribunal de                       Fiscalizador                         Alto       Baixo      Positiva                          as
                    sociedade                                                                             satisfeiro
    contas                                                                                                              funcionalidades
                                                                                                                              da lei
 Empresários,
    igreja,
                        na                                                                                 Foco de       Influência na
  maçonaria,                        Facilitador                         Baixo       Alto      Positiva
                    sociedade                                                                              atenção        população
 associações
  comerciais

                    Autoridade         partes                                                              Foco de        Conflito de
   Governo                                                              Alto       Baixo     Negativa
                     política      interessadas                                                            atenção        interesses

                    representa
                                   Idealizador /                                                            Manter       Influência na
 ONG Rapajá           nte da                                            Alto        Alto      Positiva
                                     sponsor                                                              informado       população
                    sociedade

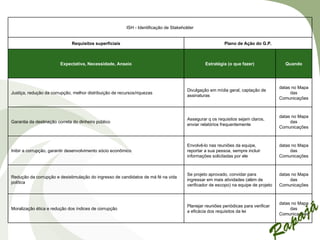

ISH - Identificação de Stakeholder

                              Requisitos superficiais                                                     Plano de Ação do G.P.

                        Expectativa, Necessidade, Anseio                                        Estratégia (o que fazer)               Quando

                                                                                                                                     datas no Mapa
                                                                                       Divulgação em mídia geral, captação de
Justiça, redução da corrupção, melhor distribuição de recursos/riquezas                                                                   das
                                                                                       assinaturas
                                                                                                                                     Comunicações

                                                                                                                                     datas no Mapa
                                                                                       Assegurar q os requisitos sejam claros,
Garantia da destinação correta do dinheiro público                                                                                        das
                                                                                       enviar relatórios frequentemente
                                                                                                                                     Comunicações

                                                                                       Envolvê-lo nas reuniões da equipe,            datas no Mapa
Inibir a corrupção, garantir desenvolvimento sócio econômico                           reportar a sua pessoa, sempre incluir              das
                                                                                       informações solicitadas por ele               Comunicações

                                                                                       Se projeto aprovado, convidar para            datas no Mapa
Redução da corrupção e desistimulação do ingresso de candidatos de má fé na vida
                                                                                       ingressar em mais atividades (além de              das
política
                                                                                       verificador de escopo) na equipe de projeto   Comunicações

                                                                                                                                     datas no Mapa
                                                                                       Planejar reuniões periódicas para verificar
Moralização ética e redução dos índices de corrupção                                                                                      das
                                                                                       a eficácia dos requisitos da lei
                                                                                                                                     Comunicações

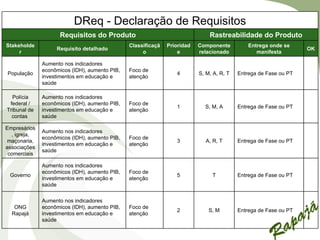

DReq - Declaração de Requisitos
                    Requisitos do Produto                                     Rastreabilidade do Produto
Stakeholde                                     Classificaçã   Prioridad   Componente          Entrega onde se
                   Requisito detalhado                                                                            OK
     r                                              o             e       relacionado            manifesta

              Aumento nos indicadores
              econômicos (IDH), aumento PIB,   Foco de
População                                                        4        S, M, A, R, T   Entrega de Fase ou PT
              investimentos em educação e      atenção
              saúde

  Polícia     Aumento nos indicadores
 federal /    econômicos (IDH), aumento PIB,   Foco de
                                                                 1          S, M, A       Entrega de Fase ou PT
Tribunal de   investimentos em educação e      atenção
  contas      saúde

Empresários
              Aumento nos indicadores
  , igreja,
              econômicos (IDH), aumento PIB,   Foco de
 maçonaria,                                                      3          A, R, T       Entrega de Fase ou PT
              investimentos em educação e      atenção
associações
              saúde
 comerciais

              Aumento nos indicadores
              econômicos (IDH), aumento PIB,   Foco de
 Governo                                                         5             T          Entrega de Fase ou PT
              investimentos em educação e      atenção
              saúde

              Aumento nos indicadores
   ONG        econômicos (IDH), aumento PIB,   Foco de
                                                                 2            S, M        Entrega de Fase ou PT
  Rapajá      investimentos em educação e      atenção
              saúde

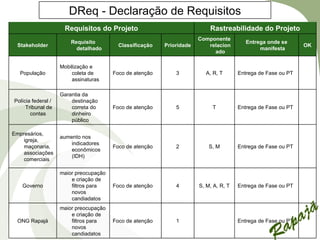

DReq - Declaração de Requisitos
                     Requisitos do Projeto                                 Rastreabilidade do Projeto
                                                                       Componente
                        Requisito                                                         Entrega onde se
 Stakeholder                              Classificação   Prioridade      relacion                             OK
                          detalhado                                                            manifesta
                                                                            ado

                    Mobilização e
  População             coleta de       Foco de atenção       3          A, R, T       Entrega de Fase ou PT
                        assinaturas

                    Garantia da
Polícia federal /       destinação
     Tribunal de        correta do      Foco de atenção       5             T          Entrega de Fase ou PT
       contas           dinheiro
                        público

Empresários,
                    aumento nos
    igreja,
                        indicadores
    maçonaria,                          Foco de atenção       2            S, M        Entrega de Fase ou PT
                        econômicos
    associações
                        (IDH)
    comerciais

                    maior preocupação
                        e criação de
   Governo              filtros para    Foco de atenção       4        S, M, A, R, T   Entrega de Fase ou PT
                        novos
                        candiadatos
                    maior preocupação
                        e criação de
 ONG Rapajá             filtros para    Foco de atenção       1                        Entrega de Fase ou PT
                        novos
                        candiadatos

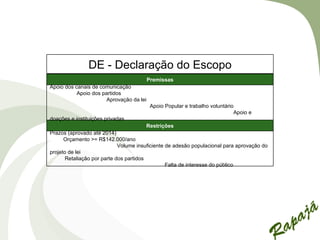

DE - Declaração do Escopo
                                          Premissas
Apoio dos canais de comunicação
           Apoio dos partidos
                       Aprovação da lei
                                           Apoio Popular e trabalho voluntário
                                                                              Apoio e
doações e instituições privadas
                                       Restrições
Prazos (aprovado até 2014)
      Orçamento >= R$142.000/ano
                             Volume insuficiente de adesão populacional para aprovação do
projeto de lei
       Retaliação por parte dos partidos
                                                 Falta de interesse do público

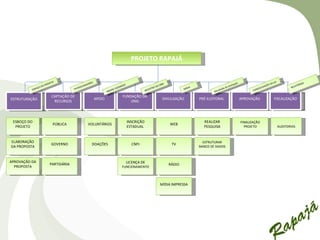

PROJETO RAPAJÁ

                             JETO                            S                                                                                                                                                                 LEI
                         PRO                          D   ORE                                                                   ONG                                                   a   ção                             DA                      RIO
                                                                                                                                                                                                                                                        S
                    DO                             INA                                   INA
                                                                                             DO                            DA                                                aa   ceit                              ÇÃO                        ATÓ
              OÇO                            ROC                                     ASS                               O                          IA                                                         I DA                           REL
          ESB                             PAT                                                                     ISTR                        MÍD                       do d                              SOL
                                                                             BAIX
                                                                                 O
                                                                                                              REG                                                  ulta                                CON
                                                                         A                                                                                     Res
                              CAPTAÇÃO DE                                                   FUNDAÇÃO DA
ESTRUTURAÇÃO                                                     APOIO                                                           DIVULGAÇÃO            PRÉ-ELEITORAL                            APROVAÇÃO                      FISCALIZAÇÃO
                               RECURSOS                                                         ONG

 ESBOÇO DO                                                                                        INSCRIÇÃO                                              REALIZAR                               FINALIZAÇÃO
                               PÚBLICA                    VOLUNTÁRIOS                                                                 WEB
  PROJETO                                                                                         ESTADUAL                                               PESQUISA                                 PROJETO                            AUDITORIAS

ELABORAÇÃO                                                                                                                                               ESTRUTURAR
                              GOVERNO                        DOAÇÕES                                CNPJ                               TV
DA PROPOSTA                                                                                                                                            BANCO DE DADOS

APROVAÇÃO DA                                                                                      LICENÇA DE
                             PARTIDÁRIA                                                                                               RÁDIO
  PROPOSTA                                                                                 FUNCIONAMENTO

                                                                                                                                MÍDIA IMPRESSA

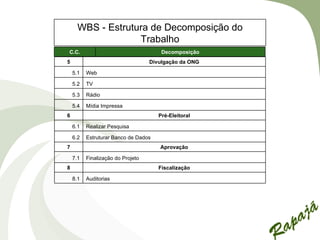

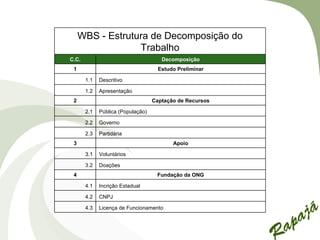

WBS - Estrutura de Decomposição do
                  Trabalho
C.C.                                  Decomposição
 1                                   Estudo Preliminar

       1.1   Descritivo

       1.2   Apresentação
 2                                 Captação de Recursos

       2.1   Pública (População)

       2.2   Governo

       2.3   Partidária
 3                                        Apoio

       3.1   Voluntários

       3.2   Doações
 4                                  Fundação da ONG

       4.1   Incrição Estadual

       4.2   CNPJ

       4.3   Licença de Funcionamento
WBS - Estrutura de Decomposição do
                   Trabalho
C.C.                                   Decomposição
5                                  Divulgação da ONG

    5.1   Web

    5.2   TV

    5.3   Rádio

    5.4   Mídia Impressa
6                                     Pré-Eleitoral

    6.1   Realizar Pesquisa

    6.2   Estruturar Banco de Dados
7                                     Aprovação

    7.1   Finalização do Projeto
8                                     Fiscalização

    8.1   Auditorias

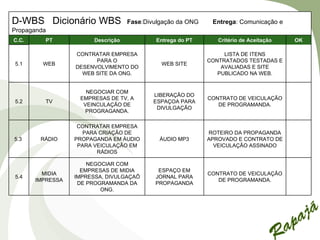

D-WBS Dicionário WBS                Fase:Divulgação da ONG    Entrega: Comunicação e
Propaganda
C.C.      PT            Descrição           Entrega do PT       Critério de Aceitação   OK

                  CONTRATAR EMPRESA                               LISTA DE ITENS
                        PARA O                               CONTRATADOS TESTADAS E
5.1      WEB                                  WEB SITE
                  DESENVOLVIMENTO DO                             AVALIADAS E SITE
                    WEB SITE DA ONG.                            PUBLICADO NA WEB.

                     NEGOCIAR COM
                                            LIBERAÇÃO DO
                   EMPRESAS DE TV, A                         CONTRATO DE VEICULAÇÃO
5.2       TV                                ESPAÇOA PARA
                    VEINCULAÇÃO DE                              DE PROGRAMANDA.
                                             DIVULGAÇÃO
                    PROGRAGANDA.

                   CONTRATAR EMPRESA
                    PARA CRIAÇÃO DE                          ROTEIRO DA PROPAGANDA
5.3     RÁDIO     PROPAGANDA EM ÁUDIO         ÁUDIO MP3      APROVADO E CONTRATO DE
                   PARA VEICULAÇÃO EM                          VEICULAÇÃO ASSINADO
                         RÁDIOS

                      NEGOCIAR COM
                    EMPRESAS DE MIDIA        ESPAÇO EM
         MIDIA                                               CONTRATO DE VEICULAÇÃO
5.4               IMPRESSA, DIVULGAÇAÕ      JORNAL PARA
       IMPRESSA                                                 DE PROGRAMANDA.
                   DE PROGRAMANDA DA        PROPAGANDA
                          ONG.

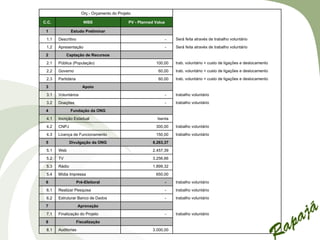

Orç - Orçamento do Projeto

C.C.                   WBS                    PV - Planned Value

 1             Estudo Preliminar
 1.1   Descritivo                                                  -   Será feita através de trabalho voluntário

 1.2   Apresentação                                                -   Será feita através de trabalho voluntário

 2          Captação de Recursos
 2.1   Pública (População)                                 100,00      trab. voluntário + custo de ligações e deslocamento

 2.2   Governo                                              60,00      trab. voluntário + custo de ligações e deslocamento

 2.3   Partidária                                           60,00      trab. voluntário + custo de ligações e deslocamento

 3                     Apoio
 3.1   Voluntários                                                 -   trabalho voluntário

 3.2   Doações                                                     -   trabalho voluntário

 4             Fundação da ONG
 4.1   Incrição Estadual                                    Isenta
 4.2   CNPJ                                                300,00      trabalho voluntário

 4.3   Licença de Funcionamento                            150,00      trabalho voluntário

 5             Divulgação da ONG                          8.263,37
 5.1   Web                                                2.457,39
 5.2   TV                                                 3.256,66
 5.3   Rádio                                              1.899,32
 5.4   Mídia Impressa                                      650,00
 6                  Pré-Eleitoral                                  -   trabalho voluntário

 6.1   Realizar Pesquisa                                           -   trabalho voluntário

 6.2   Estruturar Banco de Dados                                   -   trabalho voluntário

 7                  Aprovação
 7.1   Finalização do Projeto                                      -   trabalho voluntário

 8                  Fiscalização
 8.1   Auditorias                                         3.000,00
Orç - Orçamento do Projeto

      TOTAL DAS FASES
                           11.713,37
VERBA DE CONTINGÊNCIA                4.000,00
 TOTAL DO ORÇAMENTO                 15.713,37
LVQ - Lista de Verificação da Qualidade                        Fase:Pré-eleitoral Entrega:Resultado da Pesquisa de
Aceitação
C.C.          PT                  Descrição           Entrega do PT              Critério de Validação               OK

                                                     Dados e             Instrução 1161-56.2011.6.00.0000 -
                           Mensurar a aceitação da
6.1    Realizar Pesquisa                             informações         Classe 19 - Brasília-DF - Resolução:
                           idéia pelo público
                                                     coletados           23.364

                           Armazenar e organizar
                                                                         Lei Eleitoral LE-L-009.504-1997 Art. 33,
                           dados e informações       Divulgação do
       Estruturar Banco                                                  34 e 35;                e Instrução
6.2                        obtidos na pesquisa com   resultado da
       de Dados                                                          1161-56.2011.6.00.0000 - Classe 19 -
                           o público e gerar         pesquisa
                                                                         Brasília-DF - Resolução: 23.364
                           relatórios

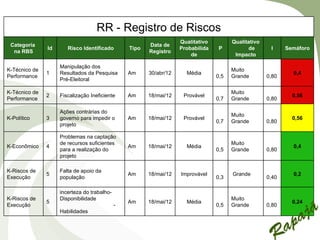

RR - Registro de Riscos
                                                                    Qualitativo         Qualitativo
 Categoria                                              Data de
               Id      Risco Identificado        Tipo               Probabilida    P           de      I     Semáforo
  na RBS                                                Registro
                                                                        de               Impacto

                    Manipulação dos
K-Técnico de                                                                            Muito
               1    Resultados da Pesquisa       Am     30/abr/12     Média                                    0,4
Performance                                                                       0,5   Grande        0,80
                    Pré-Eleitoral

K-Técnico de                                                                            Muito
               2    Fiscalização Ineficiente     Am     18/mai/12    Provável                                  0,56
Performance                                                                       0,7   Grande        0,80

                    Ações contrárias do
                                                                                        Muito
K-Político     3    governo para impedir o       Am     18/mai/12    Provável                                  0,56
                                                                                  0,7   Grande        0,80
                    projeto

                    Problemas na captação
                    de recursos suficientes                                             Muito
K-Econômico    4                                 Am     18/mai/12     Média                                    0,4
                    para a realização do                                          0,5   Grande        0,80
                    projeto

K-Riscos de         Falta de apoio da
               5                                 Am     18/mai/12   Improvável          Grande                 0,2
Execução            população                                                     0,3                 0,40

                    incerteza do trabalho-
K-Riscos de         Disponibilidade                                                     Muito
               5                                 Am     18/mai/12     Média                                    0,24
Execução                                     -                                    0,5   Grande        0,80
                    Habilidades

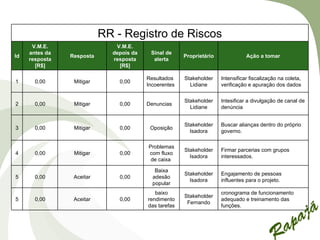

RR - Registro de Riscos
      V.M.E.                  V.M.E.
     antes da                depois da    Sinal de
Id              Resposta                               Proprietário              Ação a tomar
     resposta                resposta      alerta
       [R$]                    [R$]

                                         Resultados    Stakeholder    Intensificar fiscalização na coleta,
1      0,00      Mitigar       0,00
                                         Incoerentes     Lidiane      verificação e apuração dos dados

                                                       Stakeholder    Intesificar a divulgação de canal de
2      0,00      Mitigar       0,00      Denuncias
                                                         Lidiane      denúncia

                                                       Stakeholder    Buscar alianças dentro do próprio
3      0,00      Mitigar       0,00       Oposição
                                                         Isadora      governo.

                                         Problemas
                                                       Stakeholder    Firmar parcerias com grupos
4      0,00      Mitigar       0,00      com fluxo
                                                         Isadora      interessados.
                                          de caixa

                                            Baixa
                                                       Stakeholder    Engajamento de pessoas
5      0,00      Aceitar       0,00        adesão
                                                         Isadora      influentes para o projeto.
                                           popular
                                            baixo                     cronograma de funcionamento
                                                       Stakeholder
5      0,00      Aceitar       0,00      rendimento                   adequado e treinamento das
                                                        Fernando
                                         das tarefas                  funções.

Jundiaí-GE28-Gestão de Projetos-RAPAJA

  • 1.
    Responsabilidade da AçãoPartidária Já FGV – GE28 Gestão de Projetos – Projeto Rapajá Professor Marco Coghi
  • 2.
    Diretores: Adriano Alves Ramos Aguinaldo Barbosa De Souza Fernando Luis Torres Isadora Guimarães João Tiago Foa Binsztajn Lidiane Araujo Ribeiro Da Costa
  • 3.
    TAP - Termode Abertura do Projeto Projeto RAPAJÁ - Responsabilidade partidária Descrição O projeto RAPAJÁ, é um movimento apartidário que visa apresentar/aprovar um projeto de lei de iniciativa popular ao combater à corrupção de membros políticos quanto à desvio de recursos financeiros para fins privados ilegítimos, responsabilizando o partido em restituir aos cofres públicos 100% do capital desviado. Justificativa É sabido que a maioria dos problemas deste país se deve à incompetência e a ineficiência da administração pública e a corrupção dos políticos que desviam verdadeiras fortunas dos cofres públicos para si. A corrupção não deve, jamais, ser tolerada como algo natural, portanto, a fim de vivermos e convivermos em um país melhor e mais justo para os seus cidadãos, estaremos investindo nesse projeto. Objetivo Moralizar, instituir a ética e reduzir drasticamente os índices de corrupção no cenário político nacional. Fazer com que a política deixe de ser um excelente “NEGÓCIO” para os desonestos e oportunistas, desestimulando-os a se ingressarem na vida pública. Valorizar a atuação de políticos comprometidos com os valores morais, éticos e com os interesses coletivos. Requisitos Documentação necessária para homologação do projeto de lei.
  • 4.
    TAP - Termode Abertura do Projeto Designação A RAPAJÁ é uma ONG, constituída de profissionais de diversas formações; todos indignados e preocupados com o atual cenário político do país, cujo principal objetivo é representar os interesses da sociedade junto as instituições públicas, empresarias, não governamentais e junto ao poder judiciário, na defesas dos interesses dos cidadãos.. Lista de Milestones Reunião de apresentação prévia dos levantamentos; Criação do Site; Levantamento de listas dos integrantes partidários Instalação da física da ONG Captação de recursos , captação de M.O voluntariada Divulgação dos objetivos para a sociedade (abaixo assinados) Orçamento O orçamento total previsto é de R$ 142.000/ano, considerando (aluguel de sala comercial, folha de pagamento, custos administrativos e operacionais. Riscos Não aprovação da lei. Pressão política para entendimento de regra/lei inconstitucional. Prazos e volume de trabalho x falta de M.O voluntariada Data, Assinatura do Sponsor 10/05/2012 - Grupo RAPAJÁ - GE 28
  • 5.
    ISH - Identificaçãode Stakeholder Cadastro Qualificação D Papel no e- Classifica Outras Stakeholder Posição D fone Poder Interesse Influência projeto mail ção características D na partes Foco de Difícil mobilização População Alto Alto Positiva sociedade interessadas atenção cultural Potencial fonte de Polícia federal / conflitos quanto na Manter Tribunal de Fiscalizador Alto Baixo Positiva as sociedade satisfeiro contas funcionalidades da lei Empresários, igreja, na Foco de Influência na maçonaria, Facilitador Baixo Alto Positiva sociedade atenção população associações comerciais Autoridade partes Foco de Conflito de Governo Alto Baixo Negativa política interessadas atenção interesses representa Idealizador / Manter Influência na ONG Rapajá nte da Alto Alto Positiva sponsor informado população sociedade
  • 6.
    ISH - Identificaçãode Stakeholder Requisitos superficiais Plano de Ação do G.P. Expectativa, Necessidade, Anseio Estratégia (o que fazer) Quando datas no Mapa Divulgação em mídia geral, captação de Justiça, redução da corrupção, melhor distribuição de recursos/riquezas das assinaturas Comunicações datas no Mapa Assegurar q os requisitos sejam claros, Garantia da destinação correta do dinheiro público das enviar relatórios frequentemente Comunicações Envolvê-lo nas reuniões da equipe, datas no Mapa Inibir a corrupção, garantir desenvolvimento sócio econômico reportar a sua pessoa, sempre incluir das informações solicitadas por ele Comunicações Se projeto aprovado, convidar para datas no Mapa Redução da corrupção e desistimulação do ingresso de candidatos de má fé na vida ingressar em mais atividades (além de das política verificador de escopo) na equipe de projeto Comunicações datas no Mapa Planejar reuniões periódicas para verificar Moralização ética e redução dos índices de corrupção das a eficácia dos requisitos da lei Comunicações
  • 7.
    DReq - Declaraçãode Requisitos Requisitos do Produto Rastreabilidade do Produto Stakeholde Classificaçã Prioridad Componente Entrega onde se Requisito detalhado OK r o e relacionado manifesta Aumento nos indicadores econômicos (IDH), aumento PIB, Foco de População 4 S, M, A, R, T Entrega de Fase ou PT investimentos em educação e atenção saúde Polícia Aumento nos indicadores federal / econômicos (IDH), aumento PIB, Foco de 1 S, M, A Entrega de Fase ou PT Tribunal de investimentos em educação e atenção contas saúde Empresários Aumento nos indicadores , igreja, econômicos (IDH), aumento PIB, Foco de maçonaria, 3 A, R, T Entrega de Fase ou PT investimentos em educação e atenção associações saúde comerciais Aumento nos indicadores econômicos (IDH), aumento PIB, Foco de Governo 5 T Entrega de Fase ou PT investimentos em educação e atenção saúde Aumento nos indicadores ONG econômicos (IDH), aumento PIB, Foco de 2 S, M Entrega de Fase ou PT Rapajá investimentos em educação e atenção saúde
  • 8.
    DReq - Declaraçãode Requisitos Requisitos do Projeto Rastreabilidade do Projeto Componente Requisito Entrega onde se Stakeholder Classificação Prioridade relacion OK detalhado manifesta ado Mobilização e População coleta de Foco de atenção 3 A, R, T Entrega de Fase ou PT assinaturas Garantia da Polícia federal / destinação Tribunal de correta do Foco de atenção 5 T Entrega de Fase ou PT contas dinheiro público Empresários, aumento nos igreja, indicadores maçonaria, Foco de atenção 2 S, M Entrega de Fase ou PT econômicos associações (IDH) comerciais maior preocupação e criação de Governo filtros para Foco de atenção 4 S, M, A, R, T Entrega de Fase ou PT novos candiadatos maior preocupação e criação de ONG Rapajá filtros para Foco de atenção 1 Entrega de Fase ou PT novos candiadatos
  • 9.
    DE - Declaraçãodo Escopo Premissas Apoio dos canais de comunicação Apoio dos partidos Aprovação da lei Apoio Popular e trabalho voluntário Apoio e doações e instituições privadas Restrições Prazos (aprovado até 2014) Orçamento >= R$142.000/ano Volume insuficiente de adesão populacional para aprovação do projeto de lei Retaliação por parte dos partidos Falta de interesse do público
  • 10.
    PROJETO RAPAJÁ JETO S LEI PRO D ORE ONG a ção DA RIO S DO INA INA DO DA aa ceit ÇÃO ATÓ OÇO ROC ASS O IA I DA REL ESB PAT ISTR MÍD do d SOL BAIX O REG ulta CON A Res CAPTAÇÃO DE FUNDAÇÃO DA ESTRUTURAÇÃO APOIO DIVULGAÇÃO PRÉ-ELEITORAL APROVAÇÃO FISCALIZAÇÃO RECURSOS ONG ESBOÇO DO INSCRIÇÃO REALIZAR FINALIZAÇÃO PÚBLICA VOLUNTÁRIOS WEB PROJETO ESTADUAL PESQUISA PROJETO AUDITORIAS ELABORAÇÃO ESTRUTURAR GOVERNO DOAÇÕES CNPJ TV DA PROPOSTA BANCO DE DADOS APROVAÇÃO DA LICENÇA DE PARTIDÁRIA RÁDIO PROPOSTA FUNCIONAMENTO MÍDIA IMPRESSA
  • 11.
    WBS - Estruturade Decomposição do Trabalho C.C. Decomposição 1 Estudo Preliminar 1.1 Descritivo 1.2 Apresentação 2 Captação de Recursos 2.1 Pública (População) 2.2 Governo 2.3 Partidária 3 Apoio 3.1 Voluntários 3.2 Doações 4 Fundação da ONG 4.1 Incrição Estadual 4.2 CNPJ 4.3 Licença de Funcionamento
  • 12.
    WBS - Estruturade Decomposição do Trabalho C.C. Decomposição 5 Divulgação da ONG 5.1 Web 5.2 TV 5.3 Rádio 5.4 Mídia Impressa 6 Pré-Eleitoral 6.1 Realizar Pesquisa 6.2 Estruturar Banco de Dados 7 Aprovação 7.1 Finalização do Projeto 8 Fiscalização 8.1 Auditorias
  • 13.
    D-WBS Dicionário WBS Fase:Divulgação da ONG Entrega: Comunicação e Propaganda C.C. PT Descrição Entrega do PT Critério de Aceitação OK CONTRATAR EMPRESA LISTA DE ITENS PARA O CONTRATADOS TESTADAS E 5.1 WEB WEB SITE DESENVOLVIMENTO DO AVALIADAS E SITE WEB SITE DA ONG. PUBLICADO NA WEB. NEGOCIAR COM LIBERAÇÃO DO EMPRESAS DE TV, A CONTRATO DE VEICULAÇÃO 5.2 TV ESPAÇOA PARA VEINCULAÇÃO DE DE PROGRAMANDA. DIVULGAÇÃO PROGRAGANDA. CONTRATAR EMPRESA PARA CRIAÇÃO DE ROTEIRO DA PROPAGANDA 5.3 RÁDIO PROPAGANDA EM ÁUDIO ÁUDIO MP3 APROVADO E CONTRATO DE PARA VEICULAÇÃO EM VEICULAÇÃO ASSINADO RÁDIOS NEGOCIAR COM EMPRESAS DE MIDIA ESPAÇO EM MIDIA CONTRATO DE VEICULAÇÃO 5.4 IMPRESSA, DIVULGAÇAÕ JORNAL PARA IMPRESSA DE PROGRAMANDA. DE PROGRAMANDA DA PROPAGANDA ONG.
  • 15.
    Orç - Orçamentodo Projeto         C.C. WBS PV - Planned Value 1 Estudo Preliminar 1.1 Descritivo - Será feita através de trabalho voluntário 1.2 Apresentação - Será feita através de trabalho voluntário 2 Captação de Recursos 2.1 Pública (População) 100,00 trab. voluntário + custo de ligações e deslocamento 2.2 Governo 60,00 trab. voluntário + custo de ligações e deslocamento 2.3 Partidária 60,00 trab. voluntário + custo de ligações e deslocamento 3 Apoio 3.1 Voluntários - trabalho voluntário 3.2 Doações - trabalho voluntário 4 Fundação da ONG 4.1 Incrição Estadual Isenta 4.2 CNPJ 300,00 trabalho voluntário 4.3 Licença de Funcionamento 150,00 trabalho voluntário 5 Divulgação da ONG 8.263,37 5.1 Web 2.457,39 5.2 TV 3.256,66 5.3 Rádio 1.899,32 5.4 Mídia Impressa 650,00 6 Pré-Eleitoral - trabalho voluntário 6.1 Realizar Pesquisa - trabalho voluntário 6.2 Estruturar Banco de Dados - trabalho voluntário 7 Aprovação 7.1 Finalização do Projeto - trabalho voluntário 8 Fiscalização 8.1 Auditorias 3.000,00
  • 16.
    Orç - Orçamentodo Projeto TOTAL DAS FASES 11.713,37 VERBA DE CONTINGÊNCIA 4.000,00 TOTAL DO ORÇAMENTO 15.713,37
  • 17.
    LVQ - Listade Verificação da Qualidade Fase:Pré-eleitoral Entrega:Resultado da Pesquisa de Aceitação C.C. PT Descrição Entrega do PT Critério de Validação OK Dados e Instrução 1161-56.2011.6.00.0000 - Mensurar a aceitação da 6.1 Realizar Pesquisa informações Classe 19 - Brasília-DF - Resolução: idéia pelo público coletados 23.364 Armazenar e organizar Lei Eleitoral LE-L-009.504-1997 Art. 33, dados e informações Divulgação do Estruturar Banco 34 e 35; e Instrução 6.2 obtidos na pesquisa com resultado da de Dados 1161-56.2011.6.00.0000 - Classe 19 - o público e gerar pesquisa Brasília-DF - Resolução: 23.364 relatórios
  • 18.
    RR - Registrode Riscos Qualitativo Qualitativo Categoria Data de Id Risco Identificado Tipo Probabilida P de I Semáforo na RBS Registro de Impacto Manipulação dos K-Técnico de Muito 1 Resultados da Pesquisa Am 30/abr/12 Média 0,4 Performance 0,5 Grande 0,80 Pré-Eleitoral K-Técnico de Muito 2 Fiscalização Ineficiente Am 18/mai/12 Provável 0,56 Performance 0,7 Grande 0,80 Ações contrárias do Muito K-Político 3 governo para impedir o Am 18/mai/12 Provável 0,56 0,7 Grande 0,80 projeto Problemas na captação de recursos suficientes Muito K-Econômico 4 Am 18/mai/12 Média 0,4 para a realização do 0,5 Grande 0,80 projeto K-Riscos de Falta de apoio da 5 Am 18/mai/12 Improvável Grande 0,2 Execução população 0,3 0,40 incerteza do trabalho- K-Riscos de Disponibilidade Muito 5 Am 18/mai/12 Média 0,24 Execução - 0,5 Grande 0,80 Habilidades
  • 19.
    RR - Registrode Riscos V.M.E. V.M.E. antes da depois da Sinal de Id Resposta Proprietário Ação a tomar resposta resposta alerta [R$] [R$] Resultados Stakeholder Intensificar fiscalização na coleta, 1 0,00 Mitigar 0,00 Incoerentes Lidiane verificação e apuração dos dados Stakeholder Intesificar a divulgação de canal de 2 0,00 Mitigar 0,00 Denuncias Lidiane denúncia Stakeholder Buscar alianças dentro do próprio 3 0,00 Mitigar 0,00 Oposição Isadora governo. Problemas Stakeholder Firmar parcerias com grupos 4 0,00 Mitigar 0,00 com fluxo Isadora interessados. de caixa Baixa Stakeholder Engajamento de pessoas 5 0,00 Aceitar 0,00 adesão Isadora influentes para o projeto. popular baixo cronograma de funcionamento Stakeholder 5 0,00 Aceitar 0,00 rendimento adequado e treinamento das Fernando das tarefas funções.
