Gerenciamento de aquisições
em projetos
Implantação do ERP Microsoft Dynamics AX
Módulo de Contas a Receber
São Paulo – FGV Paulista – GEEP T41

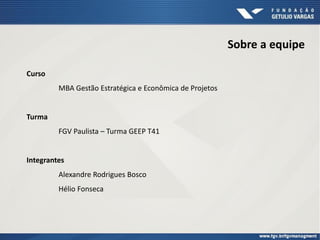

Sobre a equipe
Curso
MBA Gestão Estratégica e Econômica de Projetos
Turma
FGV Paulista – Turma GEEP T41
Integrantes
Alexandre Rodrigues Bosco
Hélio Fonseca

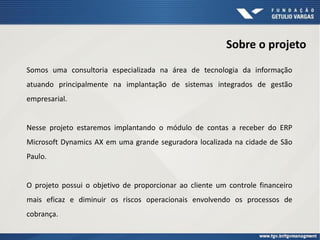

Sobre o projeto
Somos uma consultoria especializada na área de tecnologia da informação
atuando principalmente na implantação de sistemas integrados de gestão
empresarial.
Nesse projeto estaremos implantando o módulo de contas a receber do ERP
Microsoft Dynamics AX em uma grande seguradora localizada na cidade de São
Paulo.
O projeto possui o objetivo de proporcionar ao cliente um controle financeiro
mais eficaz e diminuir os riscos operacionais envolvendo os processos de
cobrança.

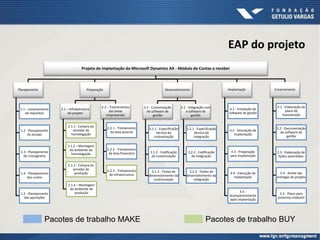

EAP do projeto
Projeto de implantação do Microsoft Dynamics AX - Módulo de Contas a receber
Planejamento
1.1 - Levantamento
de requisitos
1.2 - Planejamento
do escopo
1.3 - Planejamento
do cronograma
1.4 - Planejamento
dos custos
1.5 - Planejamento
das aquisições
Preparação
2.1 – Infraestrutura
do projeto
2.1.2 – Montagem
do ambiente de
homologação
2.1.1 - Compra do
servidor de
homologação
2.1.3 - Compra do
servidor de
produção
2.1.4 – Montagem
do ambiente de
produção
2.2 – Treinamentos
das áreas
empresariais
2.2.1 - Treinamento
da área atuarial
2.2.2 - Treinamento
da área financeira
2.2.3 - Treinamento
de infraestrutura
Desenvolvimento
3.1 - Customização
do software de
gestão
3.1.1 - Especificação
técnica da
customização
3.1.2 - Codificação
da customização
3.1.3 - Testes de
desenvolvimento da
customização
3.2 - Integração com
o software de
gestão
3.2.1 - Especificação
técnica da
integração
3.2.2 - Codificação
da integração
3.2.3 - Testes de
desenvolvimento da
integração
Implantação
4.1 - Instalação do
software de gestão
4.2 - Simulação de
Implantação
4.3 - Preparação
para implantação
4.4 - Execução da
implantação
4.5 -
Acompanhamento
após implantação
Encerramento
5.1 - Elaboração de
plano de
manutenção
5.2 - Documentação
do software de
gestão
5.3 - Elaboração de
lições aprendidas
5.4 - Aceite das
entregas do projeto
5.5 - Plano para
próximos módulos
Pacotes de trabalho MAKE Pacotes de trabalho BUY

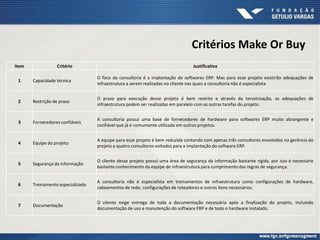

Critérios Make Or Buy
Item Critério Justificativa
1 Capacidade técnica
O foco da consultoria é a implantação de softwares ERP. Mas para esse projeto existirão adequações de
infraestrutura a serem realizadas no cliente nas quais a consultoria não é especialista.
2 Restrição de prazo
O prazo para execução desse projeto é bem restrito e através da terceirização, as adequações de
infraestrutura podem ser realizadas em paralelo com as outras tarefas do projeto.
3 Fornecedores confiáveis
A consultoria possui uma base de fornecedores de hardware para softwares ERP muito abrangente e
confiável que já é comumente utilizada em outros projetos.
4 Equipe do projeto
A equipe para esse projeto é bem reduzida contando com apenas três consultores envolvidos na gerência do
projeto e quatro consultores voltados para a implantação do software ERP.
5 Segurança da informação
O cliente desse projeto possui uma área de segurança da informação bastante rígida, por isso é necessário
bastante conhecimento da equipe de infraestrutura para cumprimento das regras de segurança.
6 Treinamento especializado
A consultoria não é especialista em treinamentos de infraestrutura como configurações de hardware,
cabeamentos de rede, configurações de roteadores e outros itens necessários.
7 Documentação
O cliente exige entrega de toda a documentação necessária após a finalização do projeto, incluindo
documentação de uso e manutenção do software ERP e de todo o hardware instalado.
Mapa das aquisições
Concorrência Item a ser contratado Ref. EAP Vendor List Cronograma Orçamento Crit. Make/Buy
RFQ-01 Compra do servidor de homologação 2.1.1 IBM, Dell, Lenovo, Altatech 10/01/2016 R$ 70.000,00 1, 2, 3, 4
RFQ-01 Montagem do ambiente de homologação 2.1.2 IBM, Dell, Lenovo, Altatech 15/02/2016 R$ 10.000,00 1, 2, 3, 4
RFQ-02 Compra do servidor de produção 2.1.3 IBM, Dell, Lenovo, Altatech 26/01/2016 R$ 120.000,00 1, 2, 3, 5
RFQ-02 Montagem do ambiente de produção 2.1.4 IBM, Dell, Lenovo, Altatech 15/03/2016 R$ 15.000,00 1, 2, 3, 5
RFQ-03 Treinamento de infraestrutura 2.2.3 HP, Altatech, IBM, Pentare 05/04/2016 R$ 5.000,00 1, 6, 7

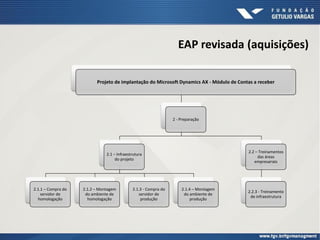

EAP revisada (aquisições)
Projeto de implantação do Microsoft Dynamics AX - Módulo de Contas a receber
2 - Preparação
2.1 – Infraestrutura
do projeto
2.1.1 – Compra do
servidor de
homologação
2.1.2 – Montagem
do ambiente de
homologação
2.1.3 - Compra do
servidor de
produção
2.1.4 – Montagem
do ambiente de
produção
2.2 – Treinamentos
das áreas
empresariais
2.2.3 - Treinamento
de infraestrutura

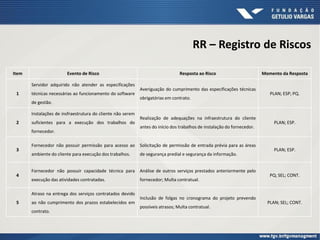

RR – Registro de Riscos
Item Evento de Risco Resposta ao Risco Momento da Resposta
1
Servidor adquirido não atender as especificações
técnicas necessárias ao funcionamento do software
de gestão.
Averiguação do cumprimento das especificações técnicas
obrigatórias em contrato.
PLAN; ESP; PQ.
2
Instalações de insfraestrutura do cliente não serem
suficientes para a execução dos trabalhos do
fornecedor.
Realização de adequações na infraestrutura do cliente
antes do início dos trabalhos de instalação do fornecedor.
PLAN; ESP.
3
Fornecedor não possuir permissão para acesso ao
ambiente do cliente para execução dos trabalhos.
Solicitação de permissão de entrada prévia para as áreas
de segurança predial e segurança da informação.
PLAN; ESP.
4
Fornecedor não possuir capacidade técnica para
execução das atividades contratadas.
Análise de outros serviços prestados anteriormente pelo
fornecedor; Multa contratual.
PQ; SEL; CONT.
5
Atraso na entrega dos serviços contratados devido
ao não cumprimento dos prazos estabelecidos em
contrato.
Inclusão de folgas no cronograma do projeto prevendo
possíveis atrasos; Multa contratual.
PLAN; SEL; CONT.
Aquisição escolhida
EAP Item 2.1.3 - Compra do servidor de produção
EAP Item 2.1.4 - Montagem do ambiente de produção
Pertencentes à RFQ 2

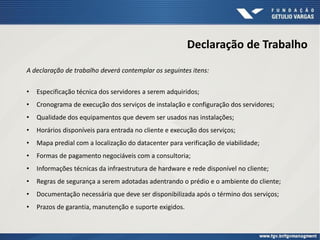

Declaração de Trabalho
A declaração de trabalho deverá contemplar os seguintes itens:
• Especificação técnica dos servidores a serem adquiridos;
• Cronograma de execução dos serviços de instalação e configuração dos servidores;
• Qualidade dos equipamentos que devem ser usados nas instalações;
• Horários disponíveis para entrada no cliente e execução dos serviços;
• Mapa predial com a localização do datacenter para verificação de viabilidade;
• Formas de pagamento negociáveis com a consultoria;
• Informações técnicas da infraestrutura de hardware e rede disponível no cliente;
• Regras de segurança a serem adotadas adentrando o prédio e o ambiente do cliente;
• Documentação necessária que deve ser disponibilizada após o término dos serviços;
• Prazos de garantia, manutenção e suporte exigidos.

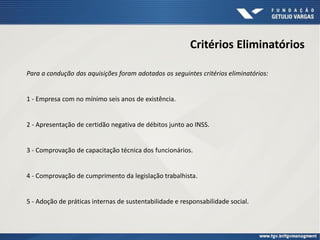

Critérios Eliminatórios
Para a condução das aquisições foram adotados os seguintes critérios eliminatórios:
1 - Empresa com no mínimo seis anos de existência.
2 - Apresentação de certidão negativa de débitos junto ao INSS.
3 - Comprovação de capacitação técnica dos funcionários.
4 - Comprovação de cumprimento da legislação trabalhista.
5 - Adoção de práticas internas de sustentabilidade e responsabilidade social.

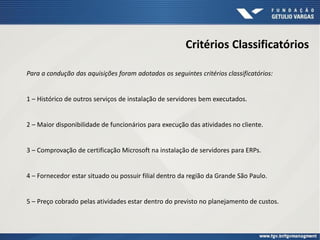

Critérios Classificatórios
Para a condução das aquisições foram adotados os seguintes critérios classificatórios:
1 – Histórico de outros serviços de instalação de servidores bem executados.
2 – Maior disponibilidade de funcionários para execução das atividades no cliente.
3 – Comprovação de certificação Microsoft na instalação de servidores para ERPs.
4 – Fornecedor estar situado ou possuir filial dentro da região da Grande São Paulo.
5 – Preço cobrado pelas atividades estar dentro do previsto no planejamento de custos.

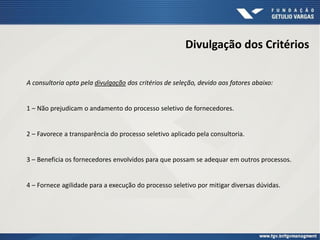

Divulgação dos Critérios
A consultoria opta pela divulgação dos critérios de seleção, devido aos fatores abaixo:
1 – Não prejudicam o andamento do processo seletivo de fornecedores.
2 – Favorece a transparência do processo seletivo aplicado pela consultoria.
3 – Beneficia os fornecedores envolvidos para que possam se adequar em outros processos.
4 – Fornece agilidade para a execução do processo seletivo por mitigar diversas dúvidas.

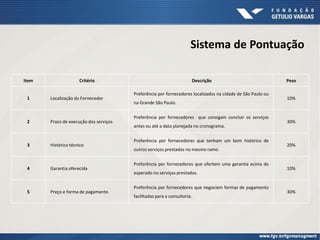

Sistema de Pontuação
Item Critério Descrição Peso
1 Localização do Fornecedor
Preferência por fornecedores localizados na cidade de São Paulo ou
na Grande São Paulo.
10%
2 Prazo de execução dos serviços
Preferência por fornecedores que consigam concluir os serviços
antes ou até a data planejada no cronograma.
30%
3 Histórico técnico
Preferência por fornecedores que tenham um bom histórico de
outros serviços prestados no mesmo ramo.
20%
4 Garantia oferecida
Preferência por fornecedores que ofertem uma garantia acima do
esperado no serviços prestados.
10%
5 Preço e forma de pagamento
Preferência por fornecedores que negociem formas de pagamento
facilitadas para a consultoria.
30%

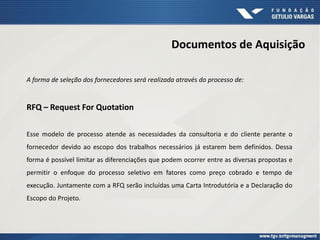

Documentos de Aquisição
A forma de seleção dos fornecedores será realizada através do processo de:
RFQ – Request For Quotation
Esse modelo de processo atende as necessidades da consultoria e do cliente perante o
fornecedor devido ao escopo dos trabalhos necessários já estarem bem definidos. Dessa
forma é possível limitar as diferenciações que podem ocorrer entre as diversas propostas e
permitir o enfoque do processo seletivo em fatores como preço cobrado e tempo de
execução. Juntamente com a RFQ serão incluídas uma Carta Introdutória e a Declaração do
Escopo do Projeto.

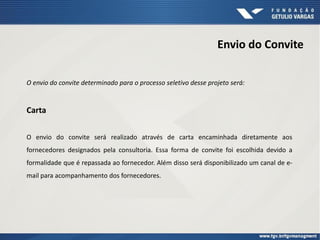

Envio do Convite
O envio do convite determinado para o processo seletivo desse projeto será:
Carta
O envio do convite será realizado através de carta encaminhada diretamente aos
fornecedores designados pela consultoria. Essa forma de convite foi escolhida devido a
formalidade que é repassada ao fornecedor. Além disso será disponibilizado um canal de e-
mail para acompanhamento dos fornecedores.

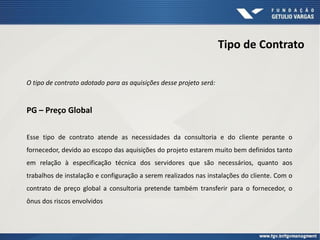

Tipo de Contrato
O tipo de contrato adotado para as aquisições desse projeto será:
PG – Preço Global
Esse tipo de contrato atende as necessidades da consultoria e do cliente perante o
fornecedor, devido ao escopo das aquisições do projeto estarem muito bem definidos tanto
em relação à especificação técnica dos servidores que são necessários, quanto aos
trabalhos de instalação e configuração a serem realizados nas instalações do cliente. Com o
contrato de preço global a consultoria pretende também transferir para o fornecedor, o
ônus dos riscos envolvidos

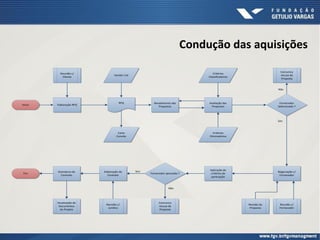

Condução das aquisições
Inicio
Fim
RFQ
Elaboração RFQ
Vendor List
Carta
Convite
Reunião c/
Cliente
Avaliação das
Propostas
Recebimento das
Propostas
Critérios
Eliminatórios
Critérios
Classificatórios
Fornecedor
Selecionado ?
Negociação c/
Fornecedor
Reunião c/
Fornecedor
Revisão da
Proposta
Aplicação de
critérios de
pontuação
Fornecedor aprovado ?
Elaboração do
Contrato
Reunião c/
Jurídico
Assinatura do
Contrato
Atualização de
Documentos
do Projeto
Comunica
recusa da
Proposta
Comunica
recusa da
Proposta
Sim
Não
Sim
Não

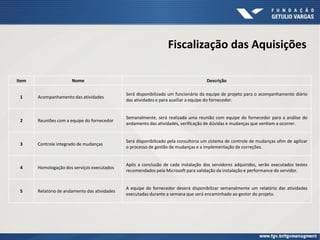

Fiscalização das Aquisições
Item Nome Descrição
1 Acompanhamento das atividades
Será disponibilizado um funcionário da equipe de projeto para o acompanhamento diário
das atividades e para auxiliar a equipe do fornecedor.
2 Reuniões com a equipe do fornecedor
Semanalmente, será realizada uma reunião com equipe do fornecedor para a análise do
andamento das atividades, verificação de dúvidas e mudanças que venham a ocorrer.
3 Controle integrado de mudanças
Será disponibilizado pela consultoria um sistema de controle de mudanças afim de agilizar
o processo de gestão de mudanças e a implementação de correções.
4 Homologação dos serviços executados
Após a conclusão de cada instalação dos servidores adquiridos, serão executados testes
recomendados pela Microsoft para validação da instalação e performance do servidor.
5 Relatório de andamento das atividades
A equipe do fornecedor deverá disponibilizar semanalmente um relatório das atividades
executadas durante a semana que será encaminhado ao gestor do projeto.
Controle das aquisições
Inicio
Fim
Reunião de início
dos trabalhos
Comunicação
p/ os
stakeholders
Acompanhamento
da execução dos
trabalhos
Solicitação de mudança ?
Formaliza
solicitação de
mudança
Aprovação do gerente do
projeto ?
Atualização dos
Documentos do
Projeto
Escopo/
Cronograma/
Custos
Atualização do
cronograma
Reunião de
monitoramento dos
trabalhos
Cumprimento do
cronograma ?
Comunicação
p/ os
stakeholders
Execução dos trabalhos
concluída ?
Revisão do Contrato
Revisão dos
Trabalhos
Arquivamento da
Solicitação
Revisão do Contrato
Revisão dos
Trabalhos
Validação das
Entregas
Entregas aceitas ?
Formalização dos
Aceites
Sim
Não
SimSim
Sim Não
NãoNão
Não
Sim
Encerramento das aquisições
Inicio
Fim
Homologção das
aquisições
Recomendações
Microsoft
Reunião de
Encerramento
Elaboração do
Termo de
Encerramento
Ata de reunião
Critérios de
Homologação
Aprovação das
Homologações ?
Encerramento do
Contrato
Comunicação
stakeholders
Elaboração de
Licões aprendidas
Atualização dos
documentos do
projeto
Revisão do Contrato
Revisão dos
Trabalhos
Sim
Não

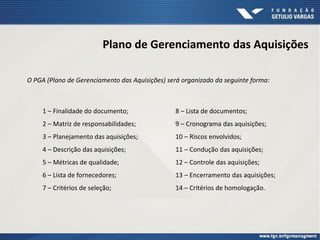

Plano de Gerenciamento das Aquisições
1 – Finalidade do documento;
2 – Matriz de responsabilidades;
3 – Planejamento das aquisições;
4 – Descrição das aquisições;
5 – Métricas de qualidade;
6 – Lista de fornecedores;
7 – Critérios de seleção;
8 – Lista de documentos;
9 – Cronograma das aquisições;
10 – Riscos envolvidos;
11 – Condução das aquisições;
12 – Controle das aquisições;
13 – Encerramento das aquisições;
14 – Critérios de homologação.
O PGA (Plano de Gerenciamento das Aquisições) será organizado da seguinte forma:
OBRIGADO!

Implantação Software Contas a Receber

  • 1.
    Gerenciamento de aquisições emprojetos Implantação do ERP Microsoft Dynamics AX Módulo de Contas a Receber São Paulo – FGV Paulista – GEEP T41
  • 2.
    Sobre a equipe Curso MBAGestão Estratégica e Econômica de Projetos Turma FGV Paulista – Turma GEEP T41 Integrantes Alexandre Rodrigues Bosco Hélio Fonseca
  • 3.
    Sobre o projeto Somosuma consultoria especializada na área de tecnologia da informação atuando principalmente na implantação de sistemas integrados de gestão empresarial. Nesse projeto estaremos implantando o módulo de contas a receber do ERP Microsoft Dynamics AX em uma grande seguradora localizada na cidade de São Paulo. O projeto possui o objetivo de proporcionar ao cliente um controle financeiro mais eficaz e diminuir os riscos operacionais envolvendo os processos de cobrança.
  • 4.
    EAP do projeto Projetode implantação do Microsoft Dynamics AX - Módulo de Contas a receber Planejamento 1.1 - Levantamento de requisitos 1.2 - Planejamento do escopo 1.3 - Planejamento do cronograma 1.4 - Planejamento dos custos 1.5 - Planejamento das aquisições Preparação 2.1 – Infraestrutura do projeto 2.1.2 – Montagem do ambiente de homologação 2.1.1 - Compra do servidor de homologação 2.1.3 - Compra do servidor de produção 2.1.4 – Montagem do ambiente de produção 2.2 – Treinamentos das áreas empresariais 2.2.1 - Treinamento da área atuarial 2.2.2 - Treinamento da área financeira 2.2.3 - Treinamento de infraestrutura Desenvolvimento 3.1 - Customização do software de gestão 3.1.1 - Especificação técnica da customização 3.1.2 - Codificação da customização 3.1.3 - Testes de desenvolvimento da customização 3.2 - Integração com o software de gestão 3.2.1 - Especificação técnica da integração 3.2.2 - Codificação da integração 3.2.3 - Testes de desenvolvimento da integração Implantação 4.1 - Instalação do software de gestão 4.2 - Simulação de Implantação 4.3 - Preparação para implantação 4.4 - Execução da implantação 4.5 - Acompanhamento após implantação Encerramento 5.1 - Elaboração de plano de manutenção 5.2 - Documentação do software de gestão 5.3 - Elaboração de lições aprendidas 5.4 - Aceite das entregas do projeto 5.5 - Plano para próximos módulos Pacotes de trabalho MAKE Pacotes de trabalho BUY
  • 5.
    Critérios Make OrBuy Item Critério Justificativa 1 Capacidade técnica O foco da consultoria é a implantação de softwares ERP. Mas para esse projeto existirão adequações de infraestrutura a serem realizadas no cliente nas quais a consultoria não é especialista. 2 Restrição de prazo O prazo para execução desse projeto é bem restrito e através da terceirização, as adequações de infraestrutura podem ser realizadas em paralelo com as outras tarefas do projeto. 3 Fornecedores confiáveis A consultoria possui uma base de fornecedores de hardware para softwares ERP muito abrangente e confiável que já é comumente utilizada em outros projetos. 4 Equipe do projeto A equipe para esse projeto é bem reduzida contando com apenas três consultores envolvidos na gerência do projeto e quatro consultores voltados para a implantação do software ERP. 5 Segurança da informação O cliente desse projeto possui uma área de segurança da informação bastante rígida, por isso é necessário bastante conhecimento da equipe de infraestrutura para cumprimento das regras de segurança. 6 Treinamento especializado A consultoria não é especialista em treinamentos de infraestrutura como configurações de hardware, cabeamentos de rede, configurações de roteadores e outros itens necessários. 7 Documentação O cliente exige entrega de toda a documentação necessária após a finalização do projeto, incluindo documentação de uso e manutenção do software ERP e de todo o hardware instalado.
  • 6.
    Mapa das aquisições ConcorrênciaItem a ser contratado Ref. EAP Vendor List Cronograma Orçamento Crit. Make/Buy RFQ-01 Compra do servidor de homologação 2.1.1 IBM, Dell, Lenovo, Altatech 10/01/2016 R$ 70.000,00 1, 2, 3, 4 RFQ-01 Montagem do ambiente de homologação 2.1.2 IBM, Dell, Lenovo, Altatech 15/02/2016 R$ 10.000,00 1, 2, 3, 4 RFQ-02 Compra do servidor de produção 2.1.3 IBM, Dell, Lenovo, Altatech 26/01/2016 R$ 120.000,00 1, 2, 3, 5 RFQ-02 Montagem do ambiente de produção 2.1.4 IBM, Dell, Lenovo, Altatech 15/03/2016 R$ 15.000,00 1, 2, 3, 5 RFQ-03 Treinamento de infraestrutura 2.2.3 HP, Altatech, IBM, Pentare 05/04/2016 R$ 5.000,00 1, 6, 7
  • 7.
    EAP revisada (aquisições) Projetode implantação do Microsoft Dynamics AX - Módulo de Contas a receber 2 - Preparação 2.1 – Infraestrutura do projeto 2.1.1 – Compra do servidor de homologação 2.1.2 – Montagem do ambiente de homologação 2.1.3 - Compra do servidor de produção 2.1.4 – Montagem do ambiente de produção 2.2 – Treinamentos das áreas empresariais 2.2.3 - Treinamento de infraestrutura
  • 8.
    RR – Registrode Riscos Item Evento de Risco Resposta ao Risco Momento da Resposta 1 Servidor adquirido não atender as especificações técnicas necessárias ao funcionamento do software de gestão. Averiguação do cumprimento das especificações técnicas obrigatórias em contrato. PLAN; ESP; PQ. 2 Instalações de insfraestrutura do cliente não serem suficientes para a execução dos trabalhos do fornecedor. Realização de adequações na infraestrutura do cliente antes do início dos trabalhos de instalação do fornecedor. PLAN; ESP. 3 Fornecedor não possuir permissão para acesso ao ambiente do cliente para execução dos trabalhos. Solicitação de permissão de entrada prévia para as áreas de segurança predial e segurança da informação. PLAN; ESP. 4 Fornecedor não possuir capacidade técnica para execução das atividades contratadas. Análise de outros serviços prestados anteriormente pelo fornecedor; Multa contratual. PQ; SEL; CONT. 5 Atraso na entrega dos serviços contratados devido ao não cumprimento dos prazos estabelecidos em contrato. Inclusão de folgas no cronograma do projeto prevendo possíveis atrasos; Multa contratual. PLAN; SEL; CONT.
  • 9.
    Aquisição escolhida EAP Item2.1.3 - Compra do servidor de produção EAP Item 2.1.4 - Montagem do ambiente de produção Pertencentes à RFQ 2
  • 10.
    Declaração de Trabalho Adeclaração de trabalho deverá contemplar os seguintes itens: • Especificação técnica dos servidores a serem adquiridos; • Cronograma de execução dos serviços de instalação e configuração dos servidores; • Qualidade dos equipamentos que devem ser usados nas instalações; • Horários disponíveis para entrada no cliente e execução dos serviços; • Mapa predial com a localização do datacenter para verificação de viabilidade; • Formas de pagamento negociáveis com a consultoria; • Informações técnicas da infraestrutura de hardware e rede disponível no cliente; • Regras de segurança a serem adotadas adentrando o prédio e o ambiente do cliente; • Documentação necessária que deve ser disponibilizada após o término dos serviços; • Prazos de garantia, manutenção e suporte exigidos.
  • 11.
    Critérios Eliminatórios Para acondução das aquisições foram adotados os seguintes critérios eliminatórios: 1 - Empresa com no mínimo seis anos de existência. 2 - Apresentação de certidão negativa de débitos junto ao INSS. 3 - Comprovação de capacitação técnica dos funcionários. 4 - Comprovação de cumprimento da legislação trabalhista. 5 - Adoção de práticas internas de sustentabilidade e responsabilidade social.
  • 12.
    Critérios Classificatórios Para acondução das aquisições foram adotados os seguintes critérios classificatórios: 1 – Histórico de outros serviços de instalação de servidores bem executados. 2 – Maior disponibilidade de funcionários para execução das atividades no cliente. 3 – Comprovação de certificação Microsoft na instalação de servidores para ERPs. 4 – Fornecedor estar situado ou possuir filial dentro da região da Grande São Paulo. 5 – Preço cobrado pelas atividades estar dentro do previsto no planejamento de custos.
  • 13.
    Divulgação dos Critérios Aconsultoria opta pela divulgação dos critérios de seleção, devido aos fatores abaixo: 1 – Não prejudicam o andamento do processo seletivo de fornecedores. 2 – Favorece a transparência do processo seletivo aplicado pela consultoria. 3 – Beneficia os fornecedores envolvidos para que possam se adequar em outros processos. 4 – Fornece agilidade para a execução do processo seletivo por mitigar diversas dúvidas.
  • 14.
    Sistema de Pontuação ItemCritério Descrição Peso 1 Localização do Fornecedor Preferência por fornecedores localizados na cidade de São Paulo ou na Grande São Paulo. 10% 2 Prazo de execução dos serviços Preferência por fornecedores que consigam concluir os serviços antes ou até a data planejada no cronograma. 30% 3 Histórico técnico Preferência por fornecedores que tenham um bom histórico de outros serviços prestados no mesmo ramo. 20% 4 Garantia oferecida Preferência por fornecedores que ofertem uma garantia acima do esperado no serviços prestados. 10% 5 Preço e forma de pagamento Preferência por fornecedores que negociem formas de pagamento facilitadas para a consultoria. 30%
  • 15.
    Documentos de Aquisição Aforma de seleção dos fornecedores será realizada através do processo de: RFQ – Request For Quotation Esse modelo de processo atende as necessidades da consultoria e do cliente perante o fornecedor devido ao escopo dos trabalhos necessários já estarem bem definidos. Dessa forma é possível limitar as diferenciações que podem ocorrer entre as diversas propostas e permitir o enfoque do processo seletivo em fatores como preço cobrado e tempo de execução. Juntamente com a RFQ serão incluídas uma Carta Introdutória e a Declaração do Escopo do Projeto.
  • 16.
    Envio do Convite Oenvio do convite determinado para o processo seletivo desse projeto será: Carta O envio do convite será realizado através de carta encaminhada diretamente aos fornecedores designados pela consultoria. Essa forma de convite foi escolhida devido a formalidade que é repassada ao fornecedor. Além disso será disponibilizado um canal de e- mail para acompanhamento dos fornecedores.
  • 17.
    Tipo de Contrato Otipo de contrato adotado para as aquisições desse projeto será: PG – Preço Global Esse tipo de contrato atende as necessidades da consultoria e do cliente perante o fornecedor, devido ao escopo das aquisições do projeto estarem muito bem definidos tanto em relação à especificação técnica dos servidores que são necessários, quanto aos trabalhos de instalação e configuração a serem realizados nas instalações do cliente. Com o contrato de preço global a consultoria pretende também transferir para o fornecedor, o ônus dos riscos envolvidos
  • 18.
    Condução das aquisições Inicio Fim RFQ ElaboraçãoRFQ Vendor List Carta Convite Reunião c/ Cliente Avaliação das Propostas Recebimento das Propostas Critérios Eliminatórios Critérios Classificatórios Fornecedor Selecionado ? Negociação c/ Fornecedor Reunião c/ Fornecedor Revisão da Proposta Aplicação de critérios de pontuação Fornecedor aprovado ? Elaboração do Contrato Reunião c/ Jurídico Assinatura do Contrato Atualização de Documentos do Projeto Comunica recusa da Proposta Comunica recusa da Proposta Sim Não Sim Não
  • 19.
    Fiscalização das Aquisições ItemNome Descrição 1 Acompanhamento das atividades Será disponibilizado um funcionário da equipe de projeto para o acompanhamento diário das atividades e para auxiliar a equipe do fornecedor. 2 Reuniões com a equipe do fornecedor Semanalmente, será realizada uma reunião com equipe do fornecedor para a análise do andamento das atividades, verificação de dúvidas e mudanças que venham a ocorrer. 3 Controle integrado de mudanças Será disponibilizado pela consultoria um sistema de controle de mudanças afim de agilizar o processo de gestão de mudanças e a implementação de correções. 4 Homologação dos serviços executados Após a conclusão de cada instalação dos servidores adquiridos, serão executados testes recomendados pela Microsoft para validação da instalação e performance do servidor. 5 Relatório de andamento das atividades A equipe do fornecedor deverá disponibilizar semanalmente um relatório das atividades executadas durante a semana que será encaminhado ao gestor do projeto.
  • 20.
    Controle das aquisições Inicio Fim Reuniãode início dos trabalhos Comunicação p/ os stakeholders Acompanhamento da execução dos trabalhos Solicitação de mudança ? Formaliza solicitação de mudança Aprovação do gerente do projeto ? Atualização dos Documentos do Projeto Escopo/ Cronograma/ Custos Atualização do cronograma Reunião de monitoramento dos trabalhos Cumprimento do cronograma ? Comunicação p/ os stakeholders Execução dos trabalhos concluída ? Revisão do Contrato Revisão dos Trabalhos Arquivamento da Solicitação Revisão do Contrato Revisão dos Trabalhos Validação das Entregas Entregas aceitas ? Formalização dos Aceites Sim Não SimSim Sim Não NãoNão Não Sim
  • 21.
    Encerramento das aquisições Inicio Fim Homologçãodas aquisições Recomendações Microsoft Reunião de Encerramento Elaboração do Termo de Encerramento Ata de reunião Critérios de Homologação Aprovação das Homologações ? Encerramento do Contrato Comunicação stakeholders Elaboração de Licões aprendidas Atualização dos documentos do projeto Revisão do Contrato Revisão dos Trabalhos Sim Não
  • 22.
    Plano de Gerenciamentodas Aquisições 1 – Finalidade do documento; 2 – Matriz de responsabilidades; 3 – Planejamento das aquisições; 4 – Descrição das aquisições; 5 – Métricas de qualidade; 6 – Lista de fornecedores; 7 – Critérios de seleção; 8 – Lista de documentos; 9 – Cronograma das aquisições; 10 – Riscos envolvidos; 11 – Condução das aquisições; 12 – Controle das aquisições; 13 – Encerramento das aquisições; 14 – Critérios de homologação. O PGA (Plano de Gerenciamento das Aquisições) será organizado da seguinte forma:
  • 23.
