GERENCIAMENTO DE PROJETOS
Disciplina: Gerenciamento de aquisições em projetos
Cidade: João Pessoa
Turma: GPJ-4

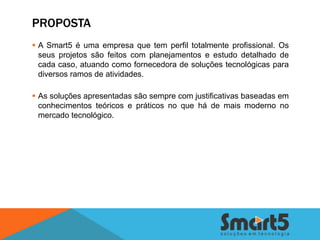

PROPOSTA
 A Smart5 é uma empresa que tem perfil totalmente profissional. Os
  seus projetos são feitos com planejamentos e estudo detalhado de
  cada caso, atuando como fornecedora de soluções tecnológicas para
  diversos ramos de atividades.

 As soluções apresentadas são sempre com justificativas baseadas em
  conhecimentos teóricos e práticos no que há de mais moderno no
  mercado tecnológico.
DIRETORES

                        1.1 Erick Lucena      2.1 Ademar Morais          3.1. Luiz Moura

1.2.1 Henrique Soares           2.1.2 Marcos Muzzini        2.2.3 Diego Moura              2.2.4 Allan Sales
Este projeto tem como objetivo realizar uma
atualização do atual sistema da rodoviária de
João Pessoa, desde a venda da passagem, até o
embarque do passageiro no transporte veicular.
WBS

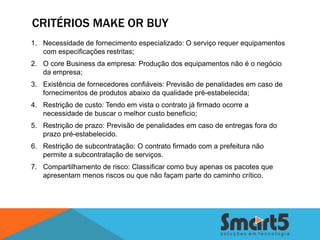

CRITÉRIOS MAKE OR BUY
1. Necessidade de fornecimento especializado: O serviço requer equipamentos
   com especificações restritas;
2. O core Business da empresa: Produção dos equipamentos não é o negócio
   da empresa;
3. Existência de fornecedores confiáveis: Previsão de penalidades em caso de
   fornecimentos de produtos abaixo da qualidade pré-estabelecida;
4. Restrição de custo: Tendo em vista o contrato já firmado ocorre a
   necessidade de buscar o melhor custo beneficio;
5. Restrição de prazo: Previsão de penalidades em caso de entregas fora do
   prazo pré-estabelecido.
6. Restrição de subcontratação: O contrato firmado com a prefeitura não
   permite a subcontratação de serviços.
7. Compartilhamento de risco: Classificar como buy apenas os pacotes que
   apresentam menos riscos ou que não façam parte do caminho crítico.

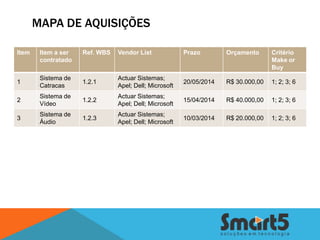

MAPA DE AQUISIÇÕES

Item    Item a ser   Ref. WBS   Vendor List             Prazo        Orçamento      Critério
        contratado                                                                  Make or
                                                                                    Buy
        Sistema de              Actuar Sistemas;
1                    1.2.1                              20/05/2014   R$ 30.000,00   1; 2; 3; 6
        Catracas                Apel; Dell; Microsoft
        Sistema de              Actuar Sistemas;
2                    1.2.2                              15/04/2014   R$ 40.000,00   1; 2; 3; 6
        Vídeo                   Apel; Dell; Microsoft
        Sistema de              Actuar Sistemas;
3                    1.2.3                              10/03/2014   R$ 20.000,00   1; 2; 3; 6
        Áudio                   Apel; Dell; Microsoft

WBS REVISADA

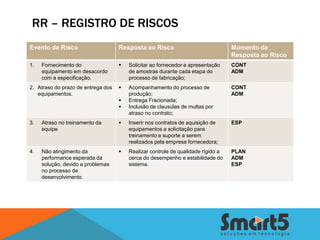

RR – REGISTRO DE RISCOS
Evento de Risco                     Resposta ao Risco                             Momento da
                                                                                  Resposta ao Risco
1.   Fornecimento do                   Solicitar ao fornecedor a apresentação    CONT
     equipamento em desacordo           de amostras durante cada etapa do         ADM
     com a especificação.               processo de fabricação;
2. Atraso do prazo de entrega dos      Acompanhamento do processo de             CONT
   equipamentos.                        produção;                                 ADM
                                       Entrega Fracionada;
                                       Inclusão de clausulas de multas por
                                        atraso no contrato;
3.   Atraso no treinamento da          Inserir nos contratos de aquisição de     ESP
     equipe                             equipamentos a solicitação para
                                        treinamento e suporte a serem
                                        realizados pela empresa fornecedora;
4.   Não atingimento da                Realizar controle de qualidade rígido a   PLAN
     performance esperada da            cerca do desempenho e estabilidade do     ADM
     solução, devido a problemas        sistema.                                  ESP
     no processo de
     desenvolvimento.

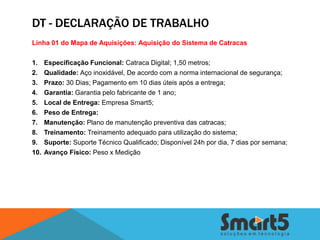

DT - DECLARAÇÃO DE TRABALHO
Linha 01 do Mapa de Aquisições: Aquisição do Sistema de Catracas

1.    Especificação Funcional: Catraca Digital; 1,50 metros;
2.    Qualidade: Aço inoxidável, De acordo com a norma internacional de segurança;
3.    Prazo: 30 Dias; Pagamento em 10 dias úteis após a entrega;
4.    Garantia: Garantia pelo fabricante de 1 ano;
5.    Local de Entrega: Empresa Smart5;
6.    Peso de Entrega:
7.    Manutenção: Plano de manutenção preventiva das catracas;
8.    Treinamento: Treinamento adequado para utilização do sistema;
9.    Suporte: Suporte Técnico Qualificado; Disponível 24h por dia, 7 dias por semana;
10.   Avanço Físico: Peso x Medição

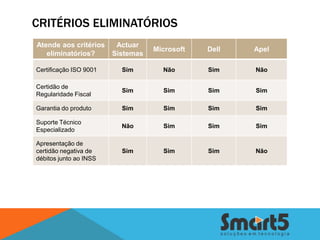

CRITÉRIOS ELIMINATÓRIOS
Atende aos critérios     Actuar
                                   Microsoft   Dell   Apel
   eliminatórios?       Sistemas

Certificação ISO 9001     Sim        Não       Sim    Não

Certidão de
                          Sim        Sim       Sim    Sim
Regularidade Fiscal

Garantia do produto       Sim        Sim       Sim    Sim

Suporte Técnico
                          Não        Sim       Sim    Sim
Especializado

Apresentação de
certidão negativa de      Sim        Sim       Sim    Não
débitos junto ao INSS

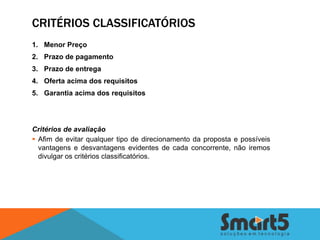

CRITÉRIOS CLASSIFICATÓRIOS
1. Menor Preço
2. Prazo de pagamento
3. Prazo de entrega
4. Oferta acima dos requisitos
5. Garantia acima dos requisitos

Critérios de avaliação
 Afim de evitar qualquer tipo de direcionamento da proposta e possíveis
  vantagens e desvantagens evidentes de cada concorrente, não iremos
  divulgar os critérios classificatórios.

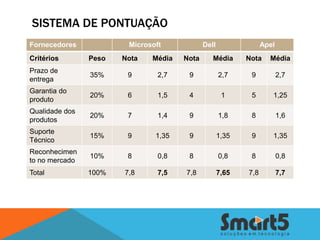

SISTEMA DE PONTUAÇÃO
Fornecedores            Microsoft            Dell                Apel
Critérios       Peso   Nota   Média   Nota      Média      Nota    Média
Prazo de
                35%     9       2,7    9            2,7     9           2,7
entrega
Garantia do
                20%     6       1,5    4             1      5       1,25
produto
Qualidade dos
                20%     7       1,4    9            1,8     8           1,6
produtos
Suporte
                15%     9      1,35    9            1,35    9       1,35
Técnico
Reconhecimen
                10%     8       0,8    8            0,8     8           0,8
to no mercado
Total           100%   7,8      7,5   7,8           7,65   7,8          7,7

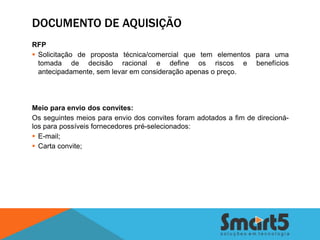

DOCUMENTO DE AQUISIÇÃO
RFP
 Solicitação de proposta técnica/comercial que tem elementos para uma
  tomada de decisão racional e define os riscos e benefícios
  antecipadamente, sem levar em consideração apenas o preço.

Meio para envio dos convites:
Os seguintes meios para envio dos convites foram adotados a fim de direcioná-
los para possíveis fornecedores pré-selecionados:
 E-mail;
 Carta convite;

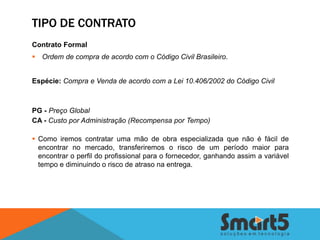

TIPO DE CONTRATO
Contrato Formal
 Ordem de compra de acordo com o Código Civil Brasileiro.

Espécie: Compra e Venda de acordo com a Lei 10.406/2002 do Código Civil

PG - Preço Global
CA - Custo por Administração (Recompensa por Tempo)

 Como iremos contratar uma mão de obra especializada que não é fácil de
  encontrar no mercado, transferiremos o risco de um período maior para
  encontrar o perfil do profissional para o fornecedor, ganhando assim a variável
  tempo e diminuindo o risco de atraso na entrega.
LICITAÇÃO PÚBLICA OU CONCORRÊNCIA PRIVADA?

        Inicio do Processo                                Fim do Processo
        (Ferramenta: RFP)                                 (Inicio do projeto)

                                                          Sim
        Envio por e-mail de                                                     Não
         Documentos aos
                                                                 Contrato
          Fornecedores                                          Assinado?
          Cadastrados
          (Vendor List)

         Recebimento da
           proposta do          Revisar Propostas           Emitir contrato
           fornecedor

                                Não

            Pré-Seleção
                                                    Sim      Selecionar
                                                          Propostas através
        utilizando critérios       Aprovado?
                                                             de critérios
            eliminatórios
                                                           classificatórios

                               LICITAÇÃO PÚBLICA

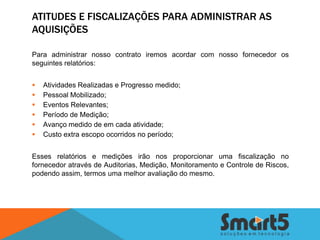

ATITUDES E FISCALIZAÇÕES PARA ADMINISTRAR AS
AQUISIÇÕES

Para administrar nosso contrato iremos acordar com nosso fornecedor os
seguintes relatórios:

   Atividades Realizadas e Progresso medido;
   Pessoal Mobilizado;
   Eventos Relevantes;
   Período de Medição;
   Avanço medido de em cada atividade;
   Custo extra escopo ocorridos no período;

Esses relatórios e medições irão nos proporcionar uma fiscalização no
fornecedor através de Auditorias, Medição, Monitoramento e Controle de Riscos,
podendo assim, termos uma melhor avaliação do mesmo.
RELATÓRIOS PARA ADMINISTRAR A AQUISIÇÃO

   Verificação de Avanço Físico
   Boletim de Medição
   Relatório Diário de Ocorrências

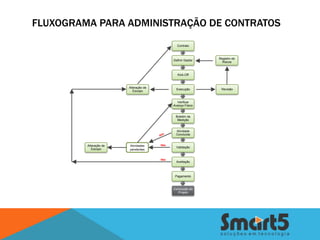

FLUXOGRAMA PARA ADMINISTRAÇÃO DE CONTRATOS
                                               Contrato

                                                              Registro de
                                             Definir Gestor
                                                                Riscos

                                               Kick-Off

                        Alteração de
                                               Execução        Revisão
                           Escopo

                                               Verificar
                                             Avanço Físico

                                              Boletim de
                                               Medição

                                              Atividade
                                              Concluída

         Alteração de   Atividades     Não
                                               Validação
            Escopo      pendentes

                                       Não
                                               Aceitação

                                              Pagamento

                                             Conclusão do
                                               Projeto

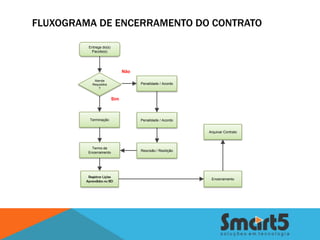

FLUXOGRAMA DE ENCERRAMENTO DO CONTRATO

         Entrega do(s)
          Pacote(s)

                               Não
            Atende
           Requisitos                Penalidade / Acordo
               ?

                         Sim

          Terminação                 Penalidade / Acordo

                                                            Arquivar Contrato

           Termo de
         Encerramento                Rescisão / Resilição

         Registrar Lições
                                                             Encerramento
        Aprendidas no BD

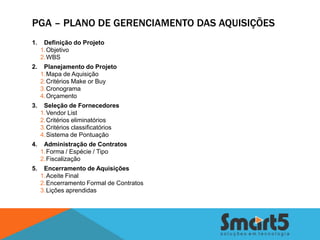

PGA – PLANO DE GERENCIAMENTO DAS AQUISIÇÕES
1.    Definição do Projeto
     1.Objetivo
     2.WBS
2.    Planejamento do Projeto
     1.Mapa de Aquisição
     2.Critérios Make or Buy
     3.Cronograma
     4.Orçamento
3.    Seleção de Fornecedores
     1.Vendor List
     2.Critérios eliminatórios
     3.Critérios classificatórios
     4.Sistema de Pontuação
4.    Administração de Contratos
     1.Forma / Espécie / Tipo
     2.Fiscalização
5.    Encerramento de Aquisições
     1.Aceite Final
     2.Encerramento Formal de Contratos
     3.Lições aprendidas
