PROJETO
        MEETING PLACE

MBA Gerenciamento de Projetos turma 1/2012
                CURITIBA
 Fundamentos de Gerenciamento de Projetos
RICARDO JAWORSKI    LUCIANE SCHMITT
  THIAGO VIEIRA    RICARDO TAKESHITA
HENRIQUE GUBERT     ELAINE OYAMADA
PROJETO MEETING PLACE

DESENVOLVER LOCAL DE TRABALHO ESTRUTURADO PARA
      LOCAÇÃO POR EMPRESAS E AUTÔNOMOS.

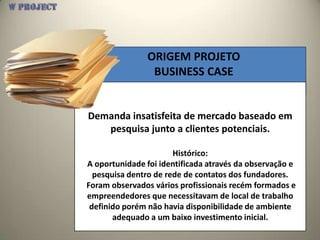

ORIGEM PROJETO
                 BUSINESS CASE

Demanda insatisfeita de mercado baseado em
   pesquisa junto a clientes potenciais.

                       Histórico:
A oportunidade foi identificada através da observação e
  pesquisa dentro de rede de contatos dos fundadores.
Foram observados vários profissionais recém formados e
empreendedores que necessitavam de local de trabalho
 definido porém não havia disponibilidade de ambiente
       adequado a um baixo investimento inicial.
PRODUTO

Contrato de Assessoria Comercial

        AssessCOM

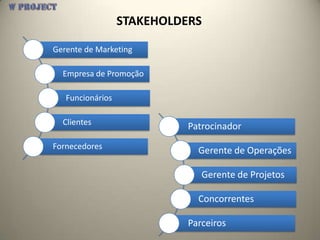

STAKEHOLDERS

Gerente de Marketing

  Empresa de Promoção

   Funcionários

  Clientes
                            Patrocinador
Fornecedores
                              Gerente de Operações

                               Gerente de Projetos

                              Concorrentes

                            Parceiros
Restrições
• Deve ter estacionamento próprio ou
  conveniado;
• Funcionar obrigatoriamente 24 horas;
• Ter secretárias multilíngues
• Deve ter localização central
• Retorno financeiro deve ocorrer em 1,5 anos;
• Contrato deve ter exclusividade por 5 anos com
  fornecedores.
• Deve ser um ambiente exclusivo para atividades
  profissionais (não disponível para atividades
  sociais)
Requisitos
• Os contratos com clientes serão flexíveis
• O procedimento operacional de estruturação
  deverá ser finalizado em 12 meses;
• A estrutura deverá ter tamanho compatível com
  o trabalho exercido;
• Ambiente deve ser adequado quanto a ruído,
  temperatura e iluminação
• Espaço para café e refeições rápidas;
• Salas de reunião com projetores e quadros
  brancos
• Um ramal por estação de trabalho/ sala.

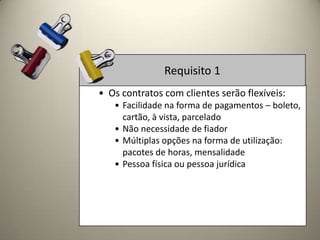

Requisito 1
• Os contratos com clientes serão flexíveis:
   • Facilidade na forma de pagamentos – boleto,
     cartão, à vista, parcelado
   • Não necessidade de fiador
   • Múltiplas opções na forma de utilização:
     pacotes de horas, mensalidade
   • Pessoa física ou pessoa jurídica

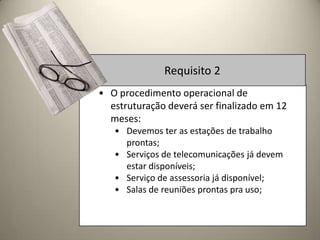

Requisito 2
• O procedimento operacional de
  estruturação deverá ser finalizado em 12
  meses:
   • Devemos ter as estações de trabalho
     prontas;
   • Serviços de telecomunicações já devem
     estar disponíveis;
   • Serviço de assessoria já disponível;
   • Salas de reuniões prontas pra uso;
Requisito 3
• A estrutura deverá ter tamanho compatível
  com o trabalho exercido;
   • Cada secretária terá sua própria estação de
     trabalho com computador;
   • Cada diretor terá sua sala;
   • Teremos sala para almoxarifado e materiais
     de limpeza separados;
   • As estações de trabalho para os clientes
     deverão ter no mínimo 1,5 metros de
     largura.

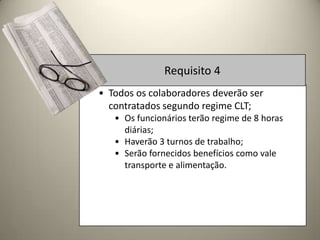

Requisito 4
• Todos os colaboradores deverão ser
  contratados segundo regime CLT;
   • Os funcionários terão regime de 8 horas
     diárias;
   • Haverão 3 turnos de trabalho;
   • Serão fornecidos benefícios como vale
     transporte e alimentação.
Requisito 5
• Espaço para café e refeições rápidas:
   • Deverá haver um serviço de cozinha,
     cobrado à parte do contrato;
   • Os usuários poderão utilizar as instalações
     da cozinha livremente sem custo adicional;
   • A utilização da cozinha não caracteriza
     interrupção do uso da estação de trabalho
     locada.

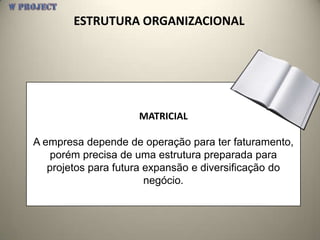

ESTRUTURA ORGANIZACIONAL

                     MATRICIAL

A empresa depende de operação para ter faturamento,
    porém precisa de uma estrutura preparada para
   projetos para futura expansão e diversificação do
                        negócio.

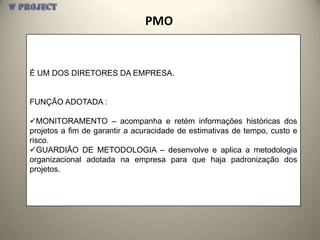

PMO

É UM DOS DIRETORES DA EMPRESA.

FUNÇÃO ADOTADA :

MONITORAMENTO – acompanha e retém informações históricas dos
projetos a fim de garantir a acuracidade de estimativas de tempo, custo e
risco.
GUARDIÃO DE METODOLOGIA – desenvolve e aplica a metodologia
organizacional adotada na empresa para que haja padronização dos
projetos.
FAE

MAPEAMENTO NA

Equipamentos e instalações existentes: instalação elétrica, cabeamento
para comunicações, paredes pintadas e carpet, no local de locação.

Habilidades dos profissionais: formação e competência profissional da
equipe multidisciplinar de sócios.

Condição tecnológicas: mobilidade e capacidade de desenvolver
diversas atividades com apenas uma estação de trabalho.
AssessCom

Gerenciamento                                                                     Acompanha-
  do projeto
                  Identificação    Preparação        Organização     Oferta
                                                                                    mento

      Escopo         Pesquisa                                        Assessoria     Gerenciamen-
                                     Fornecedores      Contratação
                     imobiliária                                     Jurídica       to de Carteira
       Tempo

       Custo         Pesquisa de     Projeto                                        Gerenciamen-
                                                       Hierarquia    Marketing
                     mercado         arquitetônico                                  to Financeiro
      Qualidae

        RH           Capital                           Treinamento   Venda

    Comunicação
                                                       Normas
       Risco

     Aquisições
WBS
        WBS - Estrutura de Decomposição do Trabalho
C.C.                              Decomposição
1.1                              IDENTIFICAÇÃO
  1.1.1 Pesquisa Imobiliária
  1.1.2 Pesquisa de Mercado
  1.1.3 Capital
1.2                                 PREPARAÇÃO
  1.2.1 Fornecedores
  1.2.2 Projeto arquitetônico
1.3                                ORGANIZAÇÃO
  1.3.1 Contratação
  1.3.2 Hierarquia
  1.3.3 Treinamento
  1.3.4 Normas
1.4                                   OFERTA
  1.4.1 Assessoria Jurídica
  1.4.2 Marketing
  1.4.3 Venda
1.5                             ACOMPANHAMENTO
  1.5.1 Gerenciamento de Carteira
  1.5.2 Gerenciamento Financeiro

DICIONÁRIO WBS

D-WBS Dicionário WBS                                    Fase: Identificação Entrega: Local
                                                                                  Critério de
   C.C.             PT                   Descrição             Entrega do PT                         Critério de Aceitação   OK
                                                                                  Validação

                                 Análise de concorrentes,
1.1.1     Pesquisa Imobiliária                               Relatório         Norma ABNT       Assinaturas de recebimento
                                 clientes e demanda

1.1.2     Pesquisa de Mercado Local físico                   Relatório         Norma ABNT       Assinaturas de recebimento

                                 Obtenção de investidores/                                      Comprovante de transação
1.1.3     Capital                                            Capital
                                 financiamentos                                                 bancária
DICIONÁRIO WBS

D-WBS Dicionário WBS                                      Fase: Preparação Entrega: Ambiente de Trabalho
                                                                                    Critério de
   C.C.            PT                     Descrição            Entrega do PT                           Critério de Aceitação   OK
                                                                                    Validação

                                  Contratação de                               Certificação ISO
1.2.1     Fornecedores                                       Contrato                             Contrato assinado
                                  fornecedores diversos                        9.001

                                  Reforma imobiliária e                        Aprovação por
1.2.2     Projeto arquitetönico                              Local preparado                      Assinatura dos sócios
                                  instalações                                  engenheiro civil
DICIONÁRIO WBS

D-WBS Dicionário WBS                             Fase: Organização Entrega: Metodologia de trabalho
                                                                               Critério de
    C.C.            PT            Descrição            Entrega do PT                              Critério de Aceitação        OK
                                                                               Validação

                         Obtenção de recursos
1.3.1      Contratação                               Funcionários        CLT                 Contrato assinado
                         humanos

                         Definição da estrutura de  Documento/           De acordo com
1.3.2      Hierarquia                                                                        Assinatura dos sócios
                         cargos e responsabilidades organograma          PMBOK

                         Capacitar funcionários e
                                                                         Aplicar prova com   Lista de aprovados e assinatura
1.3.3.     Treinamento   executar as atividades da   Equipe capacitada
                                                                         nota mínima 70%     do instrutor
                         função

1.3.4      Normas        Diretrizes, políticas       Documento           Norma ABNT          Assinatura dos sócios
DICIONÁRIO WBS

D-WBS Dicionário WBS                                  Fase: Oferta Entrega: Modelo de contrato
                                                                               Critério de
   C.C.            PT                   Descrição           Entrega do PT                         Critério de Aceitação     OK
                                                                               Validação

                                Delimitação das normas
1.4.1     Assessoria Jurídica                             Modelo de contrato Norma ABNT      Assinatura do contrato
                                contratuais

                                                                                             Assinatura do recebimento do
1.4.2     Marketing             Campanha de divulgação    Plano de marketing
                                                                                             plano

                                Prospecção de novos
1.4.3     Venda                                           Clientes                           Contrato assinado
                                clientes
DICIONÁRIO WBS

D-WBS Dicionário WBS                                Fase: Acompanhamento Entrega: Contrato
                                                                             Critério de
   C.C.           PT                 Descrição           Entrega do PT                          Critério de Aceitação   OK
                                                                             Validação

          Gerenciamento de
1.5.1                        Contato com clientes      Relatório                           Assinatura do relatório
          carteira

          Gerenciamento      Monitoramento de contas a                   Validação do
1.5.2                                                  Balanço                             Assinatura dos sócios
          Financeiro         receber                                     contador
Como Iniciar
 A WProject estará desenvolvendo o projeto Meeting
 Place como um projeto interno, ou seja, os donos da
     empresa são os sponsors do projeto. São os
responsáveis pelo termo de abertura do projeto (TAP),
 onde se definem o produto, objetivos, justificativas, e
          designações do gerente do projeto.
 É nesta etapa em que se identifica os stakeholders,
 classificando-os segundo seus poderes e interesses
                   perante o projeto.
     São levantados os requisitos superficiais dos
                     stakeholders.

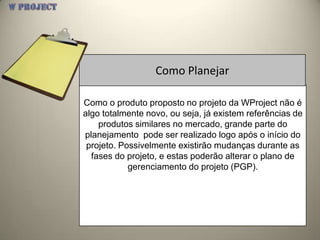

Como Planejar

Como o produto proposto no projeto da WProject não é
algo totalmente novo, ou seja, já existem referências de
    produtos similares no mercado, grande parte do
planejamento pode ser realizado logo após o início do
 projeto. Possivelmente existirão mudanças durante as
  fases do projeto, e estas poderão alterar o plano de
            gerenciamento do projeto (PGP).
Como executar

     Levando-se em consideração que muitas das
      atividades do projeto são de caráter “buy”, o
   gerenciamento do projeto será bastante voltado a
                condução de aquisições.

      A comunicação entre os sponsors (principais
stakeholders) será semanal, com o objetivo de atualizar
                 a evolução do projeto.
   A expectativa do stakeholder cliente será cumprida
         através de apresentações em eventos.
Como monitorar e controlar

 O monitoramento será responsabilidade do gestor do
   projeto e o controle será realizado nas reuniões
  semanais da diretoria através de apresentação de
    avanço físico, valor agregado, e cronograma.
As ações corretivas serão tomadas em consenso entre
                     os diretores.

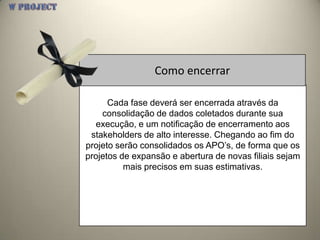

Como encerrar

      Cada fase deverá ser encerrada através da
    consolidação de dados coletados durante sua
  execução, e um notificação de encerramento aos
 stakeholders de alto interesse. Chegando ao fim do
projeto serão consolidados os APO’s, de forma que os
projetos de expansão e abertura de novas filiais sejam
          mais precisos em suas estimativas.

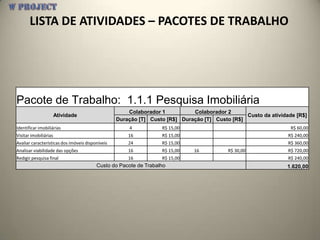

LISTA DE ATIVIDADES – PACOTES DE TRABALHO

Pacote de Trabalho: 1.1.1 Pesquisa Imobiliária
                                                      Colaborador 1          Colaborador 2
                       Atividade                                                                Custo da atividade [R$]
                                                  Duração [T] Custo [R$] Duração [T] Custo [R$]
Identificar imobiliárias                              4           R$ 15,00                                       R$ 60,00
Visitar imobiliárias                                  16          R$ 15,00                                      R$ 240,00
Avaliar características dos imóveis disponíveis       24          R$ 15,00                                      R$ 360,00
Analisar viabilidade das opções                       16          R$ 15,00    16          R$ 30,00              R$ 720,00
Redigir pesquisa final                                16          R$ 15,00                                      R$ 240,00
                                         Custo do Pacote de Trabalho                                           1.620,00
LISTA DE ATIVIDADES – PACOTES DE TRABALHO

Pacote de Trabalho: 1.1.2 Pesquisa de Mercado
                                                Advogado               Recrutador
                  Atividade                                                             Custo da atividade [R$]
                                          Duração [T] Custo [R$] Duração [T] Custo [R$]
Segmentar publico alvo                         4            R$ 15,00   1          R$ 25,00               R$ 85,00
Analisar necessidade de mercado                40           R$ 15,00   5          R$ 25,00              R$ 725,00
Identificar concorrentes diretos               10           R$ 15,00   4          R$ 25,00              R$ 250,00
Identificar produtos substitutos               10           R$ 15,00   3          R$ 25,00              R$ 225,00
Utilizar serviço concorrente                   8            R$ 15,00                                    R$ 120,00
Contratar pesquisa de intenção                 4            R$ 15,00    4         R$ 25,00              R$ 160,00
Quantificar demanda insatisfeita               16           R$ 15,00   16         R$ 25,00              R$ 640,00
                                   Custo do Pacote de Trabalho                                          2.205,00
LISTA DE ATIVIDADES – PACOTES DE TRABALHO

Pacote de Trabalho: 1.2.1 Fornecedores
                                                   Colaborador 1          Colaborador 2
                    Atividade                                                                    Custo da atividade [R$]
                                               Duração [T] Custo [R$] Duração [T] Custo [R$]

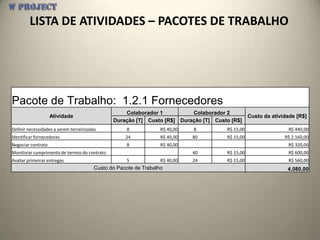

Definir necessidades a serem terceirizadas          8             R$ 40,00   8        R$ 15,00                  R$ 440,00
Identificar fornecedores                            24            R$ 40,00   80       R$ 15,00                 R$ 2.160,00
Negociar contrato                                   8             R$ 40,00                                      R$ 320,00
Monitorar cumprimento de termos do contrato                                  40       R$ 15,00                  R$ 600,00
Avaliar primeiras entregas                          5             R$ 40,00   24       R$ 15,00                  R$ 560,00
                                        Custo do Pacote de Trabalho                                             4.080,00
LISTA DE ATIVIDADES – PACOTES DE TRABALHO

Pacote de Trabalho: 1.3.1 Contratação
                                              Advogado               Recrutador
                     Atividade                                                            Custo da atividade [R$]
                                        Duração [T] Custo [R$] Duração [T] Custo [R$]
Definir cargos                                                        5        R$ 30,00                  R$ 150,00
Definir perfis desejados                                              2        R$ 30,00                   R$ 60,00
Definir criterios de avaliação                                        5        R$ 30,00                  R$ 150,00
Divulgar oportunidades                                                5        R$ 30,00                  R$ 150,00
Realizar testes/entrevistas                                           40       R$ 30,00                 R$ 1.200,00
Selecionar candidatos                                                 10       R$ 30,00                  R$ 300,00
Elaborar contratos                           8             R$ 30,00                                      R$ 240,00
Reunir documentação                                                   10       R$ 30,00                  R$ 300,00
Efetuar contratação                                                   5        R$ 30,00                  R$ 150,00
                                 Custo do Pacote de Trabalho                                             2.700,00
LISTA DE ATIVIDADES – PACOTES DE TRABALHO

Pacote de Trabalho: 1.3.3 Treinamento
                                          Colaborador 1          Colaborador 2
                   Atividade                                                        Custo da atividade [R$]
                                      Duração [T] Custo [R$] Duração [T] Custo [R$]

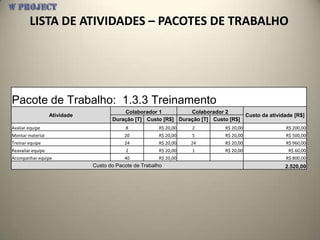

Avaliar equipe                             8            R$ 20,00   2          R$ 20,00              R$ 200,00
Montar material                            20           R$ 20,00   5          R$ 20,00              R$ 500,00
Treinar equipe                             24           R$ 20,00   24         R$ 20,00              R$ 960,00
Reavaliar equipe                           2            R$ 20,00   1          R$ 20,00               R$ 60,00
Acompanhar equipe                          40           R$ 20,00                                    R$ 800,00
                               Custo do Pacote de Trabalho                                          2.520,00
ORÇAMENTO
C.C.                           WBS                     PV - Planned Value
1.1                  IDENTIFICAÇÃO                                  3.825,00
 1.1.1 Pesquisa Imobiliária                                         1.620,00
 1.1.2 Pesquisa de Mercado                                          2.205,00
 1.1.3 Capital                                                 -
1.2                   PREPARAÇÃO                                    4.080,00
 1.2.1 Fornecedores                                                 4.080,00
 1.2.2 Projeto arquitetônico                                   -
1.3                   ORGANIZAÇÃO                                   5.220,00
 1.3.1 Contratação                                                  2.700,00
 1.3.2 Hierarquia                                                           -
 1.3.3 Treinamento                                                  2.520,00
 1.3.4 Normas                                                               -
1.4                       OFERTA                                            -
 1.4.1 Assessoria Jurídica                                                  -
 1.4.2 Marketing                                                            -
 1.4.3 Venda                                                                -
1.5                 ACOMPANHAMENTO                                          -
 1.5.1 Gerenciamento de Carteira                                            -

 1.5.2 Gerenciamento Financeiro                                             -
                                     TOTAL DAS FASES               10.425,00
                          VERBA DE CONTINGÊNCIA                     2.085,00
                               TOTAL DO ORÇAMENTO                  12.510,00
Ativos de Processos Organizacionais

•Online – acessível para visualização a todos os
integrantes do projeto, e edição somente para o PMO
(através de informações vindas do GP).

Curitiba gp01.2012-fgp-w project

  • 1.
    PROJETO MEETING PLACE MBA Gerenciamento de Projetos turma 1/2012 CURITIBA Fundamentos de Gerenciamento de Projetos
  • 2.
    RICARDO JAWORSKI LUCIANE SCHMITT THIAGO VIEIRA RICARDO TAKESHITA HENRIQUE GUBERT ELAINE OYAMADA
  • 3.
    PROJETO MEETING PLACE DESENVOLVERLOCAL DE TRABALHO ESTRUTURADO PARA LOCAÇÃO POR EMPRESAS E AUTÔNOMOS.
  • 4.
    ORIGEM PROJETO BUSINESS CASE Demanda insatisfeita de mercado baseado em pesquisa junto a clientes potenciais. Histórico: A oportunidade foi identificada através da observação e pesquisa dentro de rede de contatos dos fundadores. Foram observados vários profissionais recém formados e empreendedores que necessitavam de local de trabalho definido porém não havia disponibilidade de ambiente adequado a um baixo investimento inicial.
  • 5.
    PRODUTO Contrato de AssessoriaComercial AssessCOM
  • 6.
    STAKEHOLDERS Gerente de Marketing Empresa de Promoção Funcionários Clientes Patrocinador Fornecedores Gerente de Operações Gerente de Projetos Concorrentes Parceiros
  • 7.
    Restrições • Deve terestacionamento próprio ou conveniado; • Funcionar obrigatoriamente 24 horas; • Ter secretárias multilíngues • Deve ter localização central • Retorno financeiro deve ocorrer em 1,5 anos; • Contrato deve ter exclusividade por 5 anos com fornecedores. • Deve ser um ambiente exclusivo para atividades profissionais (não disponível para atividades sociais)
  • 8.
    Requisitos • Os contratoscom clientes serão flexíveis • O procedimento operacional de estruturação deverá ser finalizado em 12 meses; • A estrutura deverá ter tamanho compatível com o trabalho exercido; • Ambiente deve ser adequado quanto a ruído, temperatura e iluminação • Espaço para café e refeições rápidas; • Salas de reunião com projetores e quadros brancos • Um ramal por estação de trabalho/ sala.
  • 9.
    Requisito 1 • Oscontratos com clientes serão flexíveis: • Facilidade na forma de pagamentos – boleto, cartão, à vista, parcelado • Não necessidade de fiador • Múltiplas opções na forma de utilização: pacotes de horas, mensalidade • Pessoa física ou pessoa jurídica
  • 10.
    Requisito 2 • Oprocedimento operacional de estruturação deverá ser finalizado em 12 meses: • Devemos ter as estações de trabalho prontas; • Serviços de telecomunicações já devem estar disponíveis; • Serviço de assessoria já disponível; • Salas de reuniões prontas pra uso;
  • 11.
    Requisito 3 • Aestrutura deverá ter tamanho compatível com o trabalho exercido; • Cada secretária terá sua própria estação de trabalho com computador; • Cada diretor terá sua sala; • Teremos sala para almoxarifado e materiais de limpeza separados; • As estações de trabalho para os clientes deverão ter no mínimo 1,5 metros de largura.
  • 12.
    Requisito 4 • Todosos colaboradores deverão ser contratados segundo regime CLT; • Os funcionários terão regime de 8 horas diárias; • Haverão 3 turnos de trabalho; • Serão fornecidos benefícios como vale transporte e alimentação.
  • 13.
    Requisito 5 • Espaçopara café e refeições rápidas: • Deverá haver um serviço de cozinha, cobrado à parte do contrato; • Os usuários poderão utilizar as instalações da cozinha livremente sem custo adicional; • A utilização da cozinha não caracteriza interrupção do uso da estação de trabalho locada.
  • 14.
    ESTRUTURA ORGANIZACIONAL MATRICIAL A empresa depende de operação para ter faturamento, porém precisa de uma estrutura preparada para projetos para futura expansão e diversificação do negócio.
  • 15.
    PMO É UM DOSDIRETORES DA EMPRESA. FUNÇÃO ADOTADA : MONITORAMENTO – acompanha e retém informações históricas dos projetos a fim de garantir a acuracidade de estimativas de tempo, custo e risco. GUARDIÃO DE METODOLOGIA – desenvolve e aplica a metodologia organizacional adotada na empresa para que haja padronização dos projetos.
  • 16.
    FAE MAPEAMENTO NA Equipamentos einstalações existentes: instalação elétrica, cabeamento para comunicações, paredes pintadas e carpet, no local de locação. Habilidades dos profissionais: formação e competência profissional da equipe multidisciplinar de sócios. Condição tecnológicas: mobilidade e capacidade de desenvolver diversas atividades com apenas uma estação de trabalho.
  • 17.
    AssessCom Gerenciamento Acompanha- do projeto Identificação Preparação Organização Oferta mento Escopo Pesquisa Assessoria Gerenciamen- Fornecedores Contratação imobiliária Jurídica to de Carteira Tempo Custo Pesquisa de Projeto Gerenciamen- Hierarquia Marketing mercado arquitetônico to Financeiro Qualidae RH Capital Treinamento Venda Comunicação Normas Risco Aquisições
  • 18.
    WBS WBS - Estrutura de Decomposição do Trabalho C.C. Decomposição 1.1 IDENTIFICAÇÃO 1.1.1 Pesquisa Imobiliária 1.1.2 Pesquisa de Mercado 1.1.3 Capital 1.2 PREPARAÇÃO 1.2.1 Fornecedores 1.2.2 Projeto arquitetônico 1.3 ORGANIZAÇÃO 1.3.1 Contratação 1.3.2 Hierarquia 1.3.3 Treinamento 1.3.4 Normas 1.4 OFERTA 1.4.1 Assessoria Jurídica 1.4.2 Marketing 1.4.3 Venda 1.5 ACOMPANHAMENTO 1.5.1 Gerenciamento de Carteira 1.5.2 Gerenciamento Financeiro
  • 19.
    DICIONÁRIO WBS D-WBS DicionárioWBS Fase: Identificação Entrega: Local Critério de C.C. PT Descrição Entrega do PT Critério de Aceitação OK Validação Análise de concorrentes, 1.1.1 Pesquisa Imobiliária Relatório Norma ABNT Assinaturas de recebimento clientes e demanda 1.1.2 Pesquisa de Mercado Local físico Relatório Norma ABNT Assinaturas de recebimento Obtenção de investidores/ Comprovante de transação 1.1.3 Capital Capital financiamentos bancária
  • 20.
    DICIONÁRIO WBS D-WBS DicionárioWBS Fase: Preparação Entrega: Ambiente de Trabalho Critério de C.C. PT Descrição Entrega do PT Critério de Aceitação OK Validação Contratação de Certificação ISO 1.2.1 Fornecedores Contrato Contrato assinado fornecedores diversos 9.001 Reforma imobiliária e Aprovação por 1.2.2 Projeto arquitetönico Local preparado Assinatura dos sócios instalações engenheiro civil
  • 21.
    DICIONÁRIO WBS D-WBS DicionárioWBS Fase: Organização Entrega: Metodologia de trabalho Critério de C.C. PT Descrição Entrega do PT Critério de Aceitação OK Validação Obtenção de recursos 1.3.1 Contratação Funcionários CLT Contrato assinado humanos Definição da estrutura de Documento/ De acordo com 1.3.2 Hierarquia Assinatura dos sócios cargos e responsabilidades organograma PMBOK Capacitar funcionários e Aplicar prova com Lista de aprovados e assinatura 1.3.3. Treinamento executar as atividades da Equipe capacitada nota mínima 70% do instrutor função 1.3.4 Normas Diretrizes, políticas Documento Norma ABNT Assinatura dos sócios
  • 22.
    DICIONÁRIO WBS D-WBS DicionárioWBS Fase: Oferta Entrega: Modelo de contrato Critério de C.C. PT Descrição Entrega do PT Critério de Aceitação OK Validação Delimitação das normas 1.4.1 Assessoria Jurídica Modelo de contrato Norma ABNT Assinatura do contrato contratuais Assinatura do recebimento do 1.4.2 Marketing Campanha de divulgação Plano de marketing plano Prospecção de novos 1.4.3 Venda Clientes Contrato assinado clientes
  • 23.
    DICIONÁRIO WBS D-WBS DicionárioWBS Fase: Acompanhamento Entrega: Contrato Critério de C.C. PT Descrição Entrega do PT Critério de Aceitação OK Validação Gerenciamento de 1.5.1 Contato com clientes Relatório Assinatura do relatório carteira Gerenciamento Monitoramento de contas a Validação do 1.5.2 Balanço Assinatura dos sócios Financeiro receber contador
  • 24.
    Como Iniciar AWProject estará desenvolvendo o projeto Meeting Place como um projeto interno, ou seja, os donos da empresa são os sponsors do projeto. São os responsáveis pelo termo de abertura do projeto (TAP), onde se definem o produto, objetivos, justificativas, e designações do gerente do projeto. É nesta etapa em que se identifica os stakeholders, classificando-os segundo seus poderes e interesses perante o projeto. São levantados os requisitos superficiais dos stakeholders.
  • 25.
    Como Planejar Como oproduto proposto no projeto da WProject não é algo totalmente novo, ou seja, já existem referências de produtos similares no mercado, grande parte do planejamento pode ser realizado logo após o início do projeto. Possivelmente existirão mudanças durante as fases do projeto, e estas poderão alterar o plano de gerenciamento do projeto (PGP).
  • 26.
    Como executar Levando-se em consideração que muitas das atividades do projeto são de caráter “buy”, o gerenciamento do projeto será bastante voltado a condução de aquisições. A comunicação entre os sponsors (principais stakeholders) será semanal, com o objetivo de atualizar a evolução do projeto. A expectativa do stakeholder cliente será cumprida através de apresentações em eventos.
  • 27.
    Como monitorar econtrolar O monitoramento será responsabilidade do gestor do projeto e o controle será realizado nas reuniões semanais da diretoria através de apresentação de avanço físico, valor agregado, e cronograma. As ações corretivas serão tomadas em consenso entre os diretores.
  • 28.
    Como encerrar Cada fase deverá ser encerrada através da consolidação de dados coletados durante sua execução, e um notificação de encerramento aos stakeholders de alto interesse. Chegando ao fim do projeto serão consolidados os APO’s, de forma que os projetos de expansão e abertura de novas filiais sejam mais precisos em suas estimativas.
  • 29.
    LISTA DE ATIVIDADES– PACOTES DE TRABALHO Pacote de Trabalho: 1.1.1 Pesquisa Imobiliária Colaborador 1 Colaborador 2 Atividade Custo da atividade [R$] Duração [T] Custo [R$] Duração [T] Custo [R$] Identificar imobiliárias 4 R$ 15,00 R$ 60,00 Visitar imobiliárias 16 R$ 15,00 R$ 240,00 Avaliar características dos imóveis disponíveis 24 R$ 15,00 R$ 360,00 Analisar viabilidade das opções 16 R$ 15,00 16 R$ 30,00 R$ 720,00 Redigir pesquisa final 16 R$ 15,00 R$ 240,00 Custo do Pacote de Trabalho 1.620,00
  • 30.
    LISTA DE ATIVIDADES– PACOTES DE TRABALHO Pacote de Trabalho: 1.1.2 Pesquisa de Mercado Advogado Recrutador Atividade Custo da atividade [R$] Duração [T] Custo [R$] Duração [T] Custo [R$] Segmentar publico alvo 4 R$ 15,00 1 R$ 25,00 R$ 85,00 Analisar necessidade de mercado 40 R$ 15,00 5 R$ 25,00 R$ 725,00 Identificar concorrentes diretos 10 R$ 15,00 4 R$ 25,00 R$ 250,00 Identificar produtos substitutos 10 R$ 15,00 3 R$ 25,00 R$ 225,00 Utilizar serviço concorrente 8 R$ 15,00 R$ 120,00 Contratar pesquisa de intenção 4 R$ 15,00 4 R$ 25,00 R$ 160,00 Quantificar demanda insatisfeita 16 R$ 15,00 16 R$ 25,00 R$ 640,00 Custo do Pacote de Trabalho 2.205,00
  • 31.
    LISTA DE ATIVIDADES– PACOTES DE TRABALHO Pacote de Trabalho: 1.2.1 Fornecedores Colaborador 1 Colaborador 2 Atividade Custo da atividade [R$] Duração [T] Custo [R$] Duração [T] Custo [R$] Definir necessidades a serem terceirizadas 8 R$ 40,00 8 R$ 15,00 R$ 440,00 Identificar fornecedores 24 R$ 40,00 80 R$ 15,00 R$ 2.160,00 Negociar contrato 8 R$ 40,00 R$ 320,00 Monitorar cumprimento de termos do contrato 40 R$ 15,00 R$ 600,00 Avaliar primeiras entregas 5 R$ 40,00 24 R$ 15,00 R$ 560,00 Custo do Pacote de Trabalho 4.080,00
  • 32.
    LISTA DE ATIVIDADES– PACOTES DE TRABALHO Pacote de Trabalho: 1.3.1 Contratação Advogado Recrutador Atividade Custo da atividade [R$] Duração [T] Custo [R$] Duração [T] Custo [R$] Definir cargos 5 R$ 30,00 R$ 150,00 Definir perfis desejados 2 R$ 30,00 R$ 60,00 Definir criterios de avaliação 5 R$ 30,00 R$ 150,00 Divulgar oportunidades 5 R$ 30,00 R$ 150,00 Realizar testes/entrevistas 40 R$ 30,00 R$ 1.200,00 Selecionar candidatos 10 R$ 30,00 R$ 300,00 Elaborar contratos 8 R$ 30,00 R$ 240,00 Reunir documentação 10 R$ 30,00 R$ 300,00 Efetuar contratação 5 R$ 30,00 R$ 150,00 Custo do Pacote de Trabalho 2.700,00
  • 33.
    LISTA DE ATIVIDADES– PACOTES DE TRABALHO Pacote de Trabalho: 1.3.3 Treinamento Colaborador 1 Colaborador 2 Atividade Custo da atividade [R$] Duração [T] Custo [R$] Duração [T] Custo [R$] Avaliar equipe 8 R$ 20,00 2 R$ 20,00 R$ 200,00 Montar material 20 R$ 20,00 5 R$ 20,00 R$ 500,00 Treinar equipe 24 R$ 20,00 24 R$ 20,00 R$ 960,00 Reavaliar equipe 2 R$ 20,00 1 R$ 20,00 R$ 60,00 Acompanhar equipe 40 R$ 20,00 R$ 800,00 Custo do Pacote de Trabalho 2.520,00
  • 34.
    ORÇAMENTO C.C. WBS PV - Planned Value 1.1 IDENTIFICAÇÃO 3.825,00 1.1.1 Pesquisa Imobiliária 1.620,00 1.1.2 Pesquisa de Mercado 2.205,00 1.1.3 Capital - 1.2 PREPARAÇÃO 4.080,00 1.2.1 Fornecedores 4.080,00 1.2.2 Projeto arquitetônico - 1.3 ORGANIZAÇÃO 5.220,00 1.3.1 Contratação 2.700,00 1.3.2 Hierarquia - 1.3.3 Treinamento 2.520,00 1.3.4 Normas - 1.4 OFERTA - 1.4.1 Assessoria Jurídica - 1.4.2 Marketing - 1.4.3 Venda - 1.5 ACOMPANHAMENTO - 1.5.1 Gerenciamento de Carteira - 1.5.2 Gerenciamento Financeiro - TOTAL DAS FASES 10.425,00 VERBA DE CONTINGÊNCIA 2.085,00 TOTAL DO ORÇAMENTO 12.510,00
  • 35.
    Ativos de ProcessosOrganizacionais •Online – acessível para visualização a todos os integrantes do projeto, e edição somente para o PMO (através de informações vindas do GP).
