GERENCIAMENTO DE PROJETOS
TURMA 01

Gerenciamento de Aquisições

Feira de Santana – Ba, Dezembro 2013

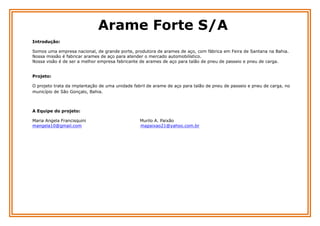

Arame Forte S/A
Introdução:
Somos uma empresa nacional, de grande porte, produtora de arames de aço, com fábrica em Feira de Santana na Bahia.
Nossa missão é fabricar arames de aço para atender o mercado automobilístico.
Nossa visão é de ser a melhor empresa fabricante de arames de aço para talão de pneu de passeio e pneu de carga.
Projeto:
O projeto trata da implantação de uma unidade fabril de arame de aço para talão de pneu de passeio e pneu de carga, no
município de São Gonçalo, Bahia.

A Equipe do projeto:
Maria Angela Francisquini
mangela10@gmail.com

Murilo A. Paixão
mapaixao21@yahoo.com.br

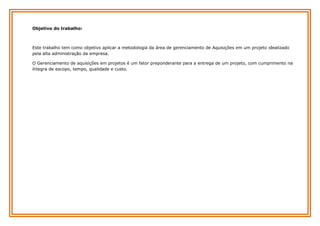

Objetivo do trabalho:

Este trabalho tem como objetivo aplicar a metodologia da área de gerenciamento de Aquisições em um projeto idealizado
pela alta administração da empresa.
O Gerenciamento de aquisições em projetos é um fator preponderante para a entrega de um projeto, com cumprimento na
íntegra de escopo, tempo, qualidade e custo.

Estrutura Analítica do Projeto (EAP)

Fábrica Arame Forte
1. 1. Gerenciamento
do Projeto

2.1. Projeto Base
Implantação

3.1. Instalação e
Produção

4. 1. Recursos
Humanos

5.1. Materiais

6.1. Encerramento

2.1.1. Localização

3.1.1.Equipamentos

4.1. 1.MO
Operacional

5.1.1. Matéria-prima

6.1.1. Aceites

2.1.2. Terreno

3.1.2.Montagem

4.1.2.MO Vendas

5.1.2. Insumos

6.1.2. Entregas do
projeto

2.1.3. Galpão/Infra

3.1.3. Testes

4.1.3. MO Adm

5.1.3. Material de
limpeza

6.1.3. Lições
aprendidas

2.1.4. Licenças

1.1. Iniciação

3.1.4. Start Up

4.1.4. Treinamentos

5.1.4. Material de
expediente

6.1.4. Festa
Inauguração

TAP

1.2. Planejamento
PGP

1.2.1.Escopo

1.2.2. Tempo

1.2.3. Custos
5.1.5. Material de
manutenção
1.2.4. Qualidade

1.2.5. Riscos

Pacotes Make
1.2.6. RH

1.2.7. Aquisições

Pacotes Buy

Análise Make or Buy
Os critérios utilizados para a definição dos pacotes make e buy foram:

1 – Core Business da Empresa: A empresa definiu como pacotes make aqueles para cuja realização tem expertise, considerando a equipe do projeto com
experiência na fabricação de arame.Exemplos: “Plano de gerenciamento de escopo” e “ Montagem”
Os pacotes buy, por sua vez, compreenderam aqueles para os quais eram necessários conhecimentos e competências alheias ao core business da
empresa, como a “Contratação de mão de obra, operacional, de vendas e/ou administrativa.
2 – Necessidade de fornecimento especializado: Foram definidos pacotes buy aqueles para os quais era necessário fornecimento especializado, como,
por exemplo, os pacotes, “Licenças” contratado de uma empresa do ramo de consultoria em licenciamentos e “Festa de inauguração” contratado de uma
empresa especializada em eventos.
3 – Capacidade da equipe (Qualidade/Quantidade): O perfil técnico dos integrantes da equipe do projeto, considerando seu escopo total, determinou a
opção por alguns pacotes buy como “recrutamento e seleção de mão de obra” e “licenças”. Apesar de a equipe ter noções básicas dessas funções, elas
seriam mais bem executadas por profissionais externos. Foram classificados pacotes make aqueles alinhados à capacidade da equipe, como, por
exemplo, a montagem da linha de produção.
4 – Restrição de Prazo: Como a fábrica deve ser inaugurada em data específica e a empresa não possui recursos suficientes para atender a execução total
do projeto, será realizada a contratação de alguns pacotes de trabalho, como, por exemplo, “Recrutamento e Seleção da Mão de Obra Operacional”.
5 – Restrição de Prazo: As restrições de custo do projeto levaram a opção por alguns pacotes buy, com valor mais atrativo do que fossem realizados
como pacotes make. Como exemplo, a obtenção de licenças e “contratação de mão de obra”, este último com impacto nos custos e riscos da fábrica.
6. Existência de Fornecedores confiáveis: A existência no mercado de fornecedores confiáveis e competentes, aliada a outros fatores como vantagens de
preço e prazo, nos levaram à contratação de alguns pacotes de trabalho, como exemplo a empresa de recrutamento e seleção da mão de obra
operacional, com capacidade de disponibilizar os funcionários para a operação da fábrica e de manter um banco de talentos para reposição em tempo
hábil, no caso, de não permanência de algum contratado.
7- Compartilhamento de risco: Para os pacotes de trabalho de grande representatividade para o projeto e não relacionados ao core
business da empresa e/ou capacidade da equipe, optou-se pela contratação para o compartilhamento de riscos. Como exemplo,
Equipamentos e mão de obra.

Mapa de Aquisições
Nome da empresa: Arame Forte S/A
Projeto: Fábrica de arame
Concorrência

Item a ser contratado

Referência na EAP

1

Licenças

2.4

2

Equipamentos

3.1

3

Mão-de-Obra

4.1

4

Festa de inauguração

6.5

Vendor list
Andrade Engenharia S/A
GRS Consultoria Ltda
Solução Consultoria Ltda
TRM Equipamentos
Copé S.A.
VHS Engenharia S/A
Careerjet Ltda
Humanos RH
Portal RH
Alfa Produções
M Mota Eventos
JS Eventos

Orçamento
R$
R$
R$
R$
R$
R$
R$
R$
R$
R$
R$
R$

100.000,00
120.000,00
118.000,00
1 milhão
1,2 milhões
1,8 milhões
18.000,00
14.000,00
15.000,00
100.000,00
90.000,00
115.000,00

Prazo
120 dias
120 dias
180 dias
1 ano
1,2 anos
1,4 anos
120 dias
90 dias
90 dias
45 dias
45 dias
45 dias

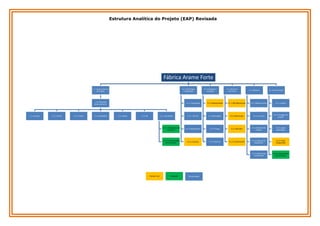

Estrutura Analítica do Projeto (EAP) Revisada

Fábrica Arame Forte
1. 1. Gerenciamento
do Projeto

2.1. Projeto Base
Implantação

1.1. Planos de
Gerenciamento

1.1.1.Escopo

1.1.2. Tempo

1.1.3. Custos

1.1.4. Qualidade

3.1. Instalação e
Produção

4. 1. Recursos
Humanos

5.1. Materiais

6.1. Encerramento

2.1.1. Localização

1.1.5. Riscos

4.1. 1.MO Operacional

5.1.1. Matéria-prima

6.1.1. Aceites

2.1.2. Terreno

3.1.2.Montagem

4.1.2.MO Vendas

5.1.2. Insumos

6.1.2. Entregas do
projeto

1.1.7.1. Elaboração dos
contratos

2.1.3. Galpão/Infra

3.1.3. Testes

4.1.3. MO Adm

5.1.3. Material de
limpeza

6.1.3. Lições
aprendidas

1.1.7.2. Administração
dos contratos

2.1.4. Licenças

3.1.4. Start Up

4.1.4. Treinamentos

5.1.4. Material de
expediente

6.1.4. Festa
Inauguração

5.1.5. Material de
manutenção

1.1.6. RH

3.1.1.Equipamentos

6.1.5. Encerramento
dos contratos

1.1.7. Aquisições

Pacotes Buy

Aquisição

Pacotes Make

Registro de Riscos
Evento de risco
1. Não liberação alfandegaria devido
erro de embargue

2. Atraso na entrega dos equipamentos

3. Licenças não sairem no prazo para
início das obras

4.Entregas não serem realizadas de
acordo com a qualidade exigida

5. Projeto exceder o orçamento

6. Atraso na liberação do processo
extarifario

Resposta ao risco
Inspecionar o embarque do produto no fornecedor afim de
garantir fidelidade com declaração apresentada a Receita Federal

Momento da Resposta ao risco
Na elaboração do contrato

Pré-qualificação das empresas considerando histórico de
entregas no prazo.
Aplicação de multa em caso de não cumprimento dos
PQ/ADM/CONT
termos do contrato
Diligenciamento na fabricação.
Pré-qualificação e seleção das empresas para obtenção das
licenças no prazo previsto considerando restrição do prazo
para obtenção.
Avaliação das documentações antes de protocolar com
PQ/SEL/ADM
órgãos competentes.
Acompanhamento sistemático do desenvolvimento dos
processos.
Especificar na declaração de trabalho expectativas quanto à
qualidade requerida.
Pré-qualificar empresas que atendam às expectativas com
relação à qualidade e especificações/ requeridas para,
PQ/SEL/ADM/CONT/ESP
depois, selecionar fornecedor mais competente.
Transferência de riscos por meio de contrato e cláusulas.
Aplicação de multa em caso de não cumprimento dos
termos do contrato.
Pré-qualificar empresas e selecionar fornecedor final que
atenda ao orçamento previsto.
SEL/CONT/ADM
Transferência de riscos por meio de contrato e cláusulas.
Acompanhamento/medição periódica dos gastos pelo
método de valor agregado.
Antecipar entrada de documentação na receita federal

No processo de importação

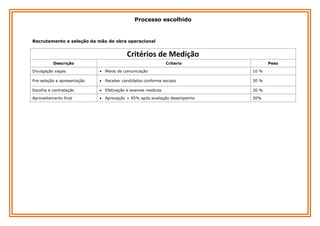

Processo escolhido

Recrutamento e seleção da mão de obra operacional

Critérios de Medição
Descrição

Criterio

Peso

Divulgação vagas

Meios de comunicação

10 %

Pre-seleção e apresentação

Receber candidatos conforme escopo

30 %

Escolha e contratação

Efetivação e exames medicos

30 %

Aproveitamento final

Aprovação > 95% após avaliação desempenho

30%

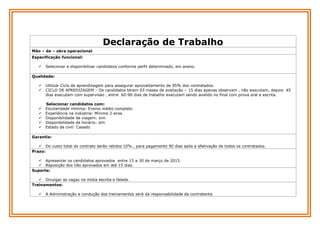

Declaração de Trabalho
Mão – de – obra operacional
Especificação funcional:


Selecionar e disponibilizar candidatos conforme perfil determinado, em anexo.

Qualidade:









Utilizar Ciclo de aprendizagem para assegurar aproveitamento de 95% dos contratados.
CICLO DE APREDIZAGEM – Os candidatos teram 03 meses de avaliacão – 15 dias apenas observam , não executam, depois 45
dias executam com supervisao , entre 60-90 dias de trabalho executam sendo avalido no final com prova oral e escrita.
Selecionar candidatos com:
Escolaridade mínima: Ensino médio completo
Experiência na indústria: Mínimo 2 anos
Disponibilidade de viagem: sim
Disponibilidade de horário: sim
Estado de civil: Casado

Garantia:
 Do custo total do contrato serão retidos 10% , para pagamento 90 dias após a efetivação de todos os contratados.
Prazo:
 Apresentar os candidatos aprovados entre 15 a 30 de março de 2015.
 Reposição dos não aprovados em até 15 dias.
Suporte:
 Divulgar as vagas na mídia escrita e falada.
Treinamentos:


A Administração e condução dos treinamentos será da responsabilidade da contratante.
Manutenção:


Repor os candidatos que não forem aprovados nos primeiros 45 dias, a custo zero.

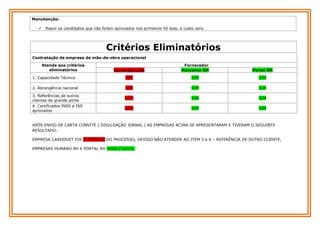

Critérios Eliminatórios
Contratação de empresa de mão-de-obra operacional
Atende aos critérios
eliminatórios

Careerjet Ltda

Fornecedor
Humanos RH

Portal RH

1. Capacidade Técnica

SIM

SIM

SIM

2. Abrangência nacional

SIM

SIM

SIM

NÃO

SIM

SIM

NÃO

SIM

SIM

3. Referências de outros
clientes de grande porte
4. Certificados INSS e ISS
aprovados

APÓS ENVIO DE CARTA CONVITE ( DIVULGAÇÃO JORNAL ) AS EMPRESAS ACIMA SE APRESENTARAM E TIVERAM O SEGUINTE
RESULTADO:
EMPRESA CAREERJET FOI ELIMINADA DO PROCESSO, DEVIDO NÃO ATENDER AO ITEM 3 e 4 – REFERÊNCIA DE OUTRO CLIENTE,
EMPRESAS HUMANO RH E PORTAL RH HABILITADOS.

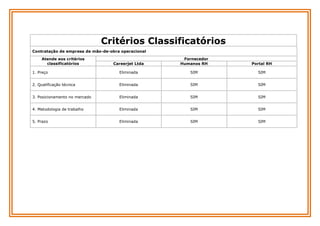

Critérios Classificatórios
Contratação de empresa de mão-de-obra operacional
Careerjet Ltda

Fornecedor
Humanos RH

Portal RH

1. Preço

Eliminada

SIM

SIM

2. Qualificação técnica

Eliminada

SIM

SIM

3. Posicionamento no mercado

Eliminada

SIM

SIM

4. Metodologia de trabalho

Eliminada

SIM

SIM

5. Prazo

Eliminada

SIM

SIM

Atende aos critérios
classificatórios

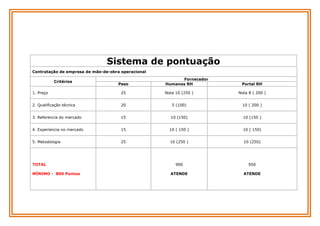

Sistema de pontuação
Contratação de empresa de mão-de-obra operacional
Critérios

Peso

Fornecedor
Humanos RH

Portal RH

1. Preço

25

Nota 10 (250 )

Nota 8 ( 200 )

2. Qualificação técnica

20

5 (100)

10 ( 200 )

3. Referencia do mercado

15

10 (150)

10 (150 )

4. Experiencia no mercado

15

10 ( 150 )

10 ( 150)

5. Metodologia

25

10 (250 )

10 (250)

900

950

ATENDE

ATENDE

TOTAL
MÍNIMO - 800 Pontos

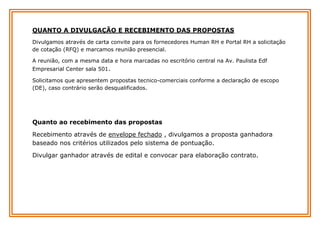

QUANTO A DIVULGAÇÃO E RECEBIMENTO DAS PROPOSTAS
Divulgamos através de carta convite para os fornecedores Human RH e Portal RH a solicitação
de cotação (RFQ) e marcamos reunião presencial.
A reunião, com a mesma data e hora marcadas no escritório central na Av. Paulista Edf
Empresarial Center sala 501.
Solicitamos que apresentem propostas tecnico-comerciais conforme a declaração de escopo
(DE), caso contrário serão desqualificados.

Quanto ao recebimento das propostas
Recebimento através de envelope fechado , divulgamos a proposta ganhadora
baseado nos critérios utilizados pelo sistema de pontuação.
Divulgar ganhador através de edital e convocar para elaboração contrato.

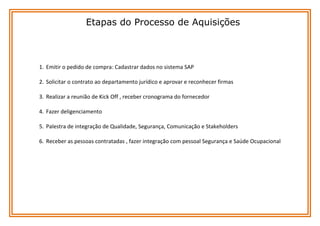

Etapas do Processo de Aquisições

1. Emitir o pedido de compra: Cadastrar dados no sistema SAP
2. Solicitar o contrato ao departamento jurídico e aprovar e reconhecer firmas
3. Realizar a reunião de Kick Off , receber cronograma do fornecedor
4. Fazer deligenciamento
5. Palestra de integração de Qualidade, Segurança, Comunicação e Stakeholders
6. Receber as pessoas contratadas , fazer integração com pessoal Segurança e Saúde Ocupacional

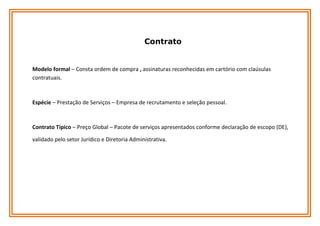

Contrato

Modelo formal – Consta ordem de compra , assinaturas reconhecidas em cartório com claúsulas
contratuais.

Espécie – Prestação de Serviços – Empresa de recrutamento e seleção pessoal.

Contrato Típico – Preço Global – Pacote de serviços apresentados conforme declaração de escopo (DE),
validado pelo setor Jurídico e Diretoria Administrativa.

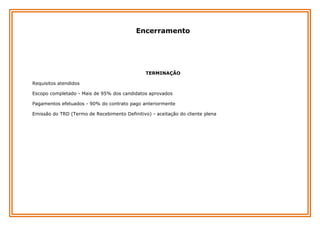

Encerramento

TERMINAÇÃO
Requisitos atendidos
Escopo completado - Mais de 95% dos candidatos aprovados
Pagamentos efetuados - 90% do contrato pago anteriormente
Emissão do TRD (Termo de Recebimento Definitivo) - aceitação do cliente plena
AUTORIZAÇÃO

Após aprovação do Gerente de Produção em reunião de entrega técnica formal , em relatório com todos os
envolvidos.
Fornecedor e clientes internos.
Efetuar pagamento dos 10% restante após 90 dias (experiência)
Como monitorar e controlar as aquisições
Receber a mão de obra
contratada

Controlar a qualidade através
do ciclo de vida de apredizagem

Avaliar o desempenho

através do ciclo apredizagem

Validar a mão de obra

Efetuar o pagamento final

Arame Forte

  • 1.
    GERENCIAMENTO DE PROJETOS TURMA01 Gerenciamento de Aquisições Feira de Santana – Ba, Dezembro 2013
  • 2.
    Arame Forte S/A Introdução: Somosuma empresa nacional, de grande porte, produtora de arames de aço, com fábrica em Feira de Santana na Bahia. Nossa missão é fabricar arames de aço para atender o mercado automobilístico. Nossa visão é de ser a melhor empresa fabricante de arames de aço para talão de pneu de passeio e pneu de carga. Projeto: O projeto trata da implantação de uma unidade fabril de arame de aço para talão de pneu de passeio e pneu de carga, no município de São Gonçalo, Bahia. A Equipe do projeto: Maria Angela Francisquini mangela10@gmail.com Murilo A. Paixão mapaixao21@yahoo.com.br
  • 3.
    Objetivo do trabalho: Estetrabalho tem como objetivo aplicar a metodologia da área de gerenciamento de Aquisições em um projeto idealizado pela alta administração da empresa. O Gerenciamento de aquisições em projetos é um fator preponderante para a entrega de um projeto, com cumprimento na íntegra de escopo, tempo, qualidade e custo.
  • 4.
    Estrutura Analítica doProjeto (EAP) Fábrica Arame Forte 1. 1. Gerenciamento do Projeto 2.1. Projeto Base Implantação 3.1. Instalação e Produção 4. 1. Recursos Humanos 5.1. Materiais 6.1. Encerramento 2.1.1. Localização 3.1.1.Equipamentos 4.1. 1.MO Operacional 5.1.1. Matéria-prima 6.1.1. Aceites 2.1.2. Terreno 3.1.2.Montagem 4.1.2.MO Vendas 5.1.2. Insumos 6.1.2. Entregas do projeto 2.1.3. Galpão/Infra 3.1.3. Testes 4.1.3. MO Adm 5.1.3. Material de limpeza 6.1.3. Lições aprendidas 2.1.4. Licenças 1.1. Iniciação 3.1.4. Start Up 4.1.4. Treinamentos 5.1.4. Material de expediente 6.1.4. Festa Inauguração TAP 1.2. Planejamento PGP 1.2.1.Escopo 1.2.2. Tempo 1.2.3. Custos 5.1.5. Material de manutenção 1.2.4. Qualidade 1.2.5. Riscos Pacotes Make 1.2.6. RH 1.2.7. Aquisições Pacotes Buy
  • 5.
    Análise Make orBuy Os critérios utilizados para a definição dos pacotes make e buy foram: 1 – Core Business da Empresa: A empresa definiu como pacotes make aqueles para cuja realização tem expertise, considerando a equipe do projeto com experiência na fabricação de arame.Exemplos: “Plano de gerenciamento de escopo” e “ Montagem” Os pacotes buy, por sua vez, compreenderam aqueles para os quais eram necessários conhecimentos e competências alheias ao core business da empresa, como a “Contratação de mão de obra, operacional, de vendas e/ou administrativa. 2 – Necessidade de fornecimento especializado: Foram definidos pacotes buy aqueles para os quais era necessário fornecimento especializado, como, por exemplo, os pacotes, “Licenças” contratado de uma empresa do ramo de consultoria em licenciamentos e “Festa de inauguração” contratado de uma empresa especializada em eventos. 3 – Capacidade da equipe (Qualidade/Quantidade): O perfil técnico dos integrantes da equipe do projeto, considerando seu escopo total, determinou a opção por alguns pacotes buy como “recrutamento e seleção de mão de obra” e “licenças”. Apesar de a equipe ter noções básicas dessas funções, elas seriam mais bem executadas por profissionais externos. Foram classificados pacotes make aqueles alinhados à capacidade da equipe, como, por exemplo, a montagem da linha de produção. 4 – Restrição de Prazo: Como a fábrica deve ser inaugurada em data específica e a empresa não possui recursos suficientes para atender a execução total do projeto, será realizada a contratação de alguns pacotes de trabalho, como, por exemplo, “Recrutamento e Seleção da Mão de Obra Operacional”. 5 – Restrição de Prazo: As restrições de custo do projeto levaram a opção por alguns pacotes buy, com valor mais atrativo do que fossem realizados como pacotes make. Como exemplo, a obtenção de licenças e “contratação de mão de obra”, este último com impacto nos custos e riscos da fábrica. 6. Existência de Fornecedores confiáveis: A existência no mercado de fornecedores confiáveis e competentes, aliada a outros fatores como vantagens de preço e prazo, nos levaram à contratação de alguns pacotes de trabalho, como exemplo a empresa de recrutamento e seleção da mão de obra operacional, com capacidade de disponibilizar os funcionários para a operação da fábrica e de manter um banco de talentos para reposição em tempo hábil, no caso, de não permanência de algum contratado. 7- Compartilhamento de risco: Para os pacotes de trabalho de grande representatividade para o projeto e não relacionados ao core business da empresa e/ou capacidade da equipe, optou-se pela contratação para o compartilhamento de riscos. Como exemplo, Equipamentos e mão de obra.
  • 6.
    Mapa de Aquisições Nomeda empresa: Arame Forte S/A Projeto: Fábrica de arame Concorrência Item a ser contratado Referência na EAP 1 Licenças 2.4 2 Equipamentos 3.1 3 Mão-de-Obra 4.1 4 Festa de inauguração 6.5 Vendor list Andrade Engenharia S/A GRS Consultoria Ltda Solução Consultoria Ltda TRM Equipamentos Copé S.A. VHS Engenharia S/A Careerjet Ltda Humanos RH Portal RH Alfa Produções M Mota Eventos JS Eventos Orçamento R$ R$ R$ R$ R$ R$ R$ R$ R$ R$ R$ R$ 100.000,00 120.000,00 118.000,00 1 milhão 1,2 milhões 1,8 milhões 18.000,00 14.000,00 15.000,00 100.000,00 90.000,00 115.000,00 Prazo 120 dias 120 dias 180 dias 1 ano 1,2 anos 1,4 anos 120 dias 90 dias 90 dias 45 dias 45 dias 45 dias
  • 7.
    Estrutura Analítica doProjeto (EAP) Revisada Fábrica Arame Forte 1. 1. Gerenciamento do Projeto 2.1. Projeto Base Implantação 1.1. Planos de Gerenciamento 1.1.1.Escopo 1.1.2. Tempo 1.1.3. Custos 1.1.4. Qualidade 3.1. Instalação e Produção 4. 1. Recursos Humanos 5.1. Materiais 6.1. Encerramento 2.1.1. Localização 1.1.5. Riscos 4.1. 1.MO Operacional 5.1.1. Matéria-prima 6.1.1. Aceites 2.1.2. Terreno 3.1.2.Montagem 4.1.2.MO Vendas 5.1.2. Insumos 6.1.2. Entregas do projeto 1.1.7.1. Elaboração dos contratos 2.1.3. Galpão/Infra 3.1.3. Testes 4.1.3. MO Adm 5.1.3. Material de limpeza 6.1.3. Lições aprendidas 1.1.7.2. Administração dos contratos 2.1.4. Licenças 3.1.4. Start Up 4.1.4. Treinamentos 5.1.4. Material de expediente 6.1.4. Festa Inauguração 5.1.5. Material de manutenção 1.1.6. RH 3.1.1.Equipamentos 6.1.5. Encerramento dos contratos 1.1.7. Aquisições Pacotes Buy Aquisição Pacotes Make
  • 8.
    Registro de Riscos Eventode risco 1. Não liberação alfandegaria devido erro de embargue 2. Atraso na entrega dos equipamentos 3. Licenças não sairem no prazo para início das obras 4.Entregas não serem realizadas de acordo com a qualidade exigida 5. Projeto exceder o orçamento 6. Atraso na liberação do processo extarifario Resposta ao risco Inspecionar o embarque do produto no fornecedor afim de garantir fidelidade com declaração apresentada a Receita Federal Momento da Resposta ao risco Na elaboração do contrato Pré-qualificação das empresas considerando histórico de entregas no prazo. Aplicação de multa em caso de não cumprimento dos PQ/ADM/CONT termos do contrato Diligenciamento na fabricação. Pré-qualificação e seleção das empresas para obtenção das licenças no prazo previsto considerando restrição do prazo para obtenção. Avaliação das documentações antes de protocolar com PQ/SEL/ADM órgãos competentes. Acompanhamento sistemático do desenvolvimento dos processos. Especificar na declaração de trabalho expectativas quanto à qualidade requerida. Pré-qualificar empresas que atendam às expectativas com relação à qualidade e especificações/ requeridas para, PQ/SEL/ADM/CONT/ESP depois, selecionar fornecedor mais competente. Transferência de riscos por meio de contrato e cláusulas. Aplicação de multa em caso de não cumprimento dos termos do contrato. Pré-qualificar empresas e selecionar fornecedor final que atenda ao orçamento previsto. SEL/CONT/ADM Transferência de riscos por meio de contrato e cláusulas. Acompanhamento/medição periódica dos gastos pelo método de valor agregado. Antecipar entrada de documentação na receita federal No processo de importação
  • 9.
    Processo escolhido Recrutamento eseleção da mão de obra operacional Critérios de Medição Descrição Criterio Peso Divulgação vagas Meios de comunicação 10 % Pre-seleção e apresentação Receber candidatos conforme escopo 30 % Escolha e contratação Efetivação e exames medicos 30 % Aproveitamento final Aprovação > 95% após avaliação desempenho 30%
  • 10.
    Declaração de Trabalho Mão– de – obra operacional Especificação funcional:  Selecionar e disponibilizar candidatos conforme perfil determinado, em anexo. Qualidade:        Utilizar Ciclo de aprendizagem para assegurar aproveitamento de 95% dos contratados. CICLO DE APREDIZAGEM – Os candidatos teram 03 meses de avaliacão – 15 dias apenas observam , não executam, depois 45 dias executam com supervisao , entre 60-90 dias de trabalho executam sendo avalido no final com prova oral e escrita. Selecionar candidatos com: Escolaridade mínima: Ensino médio completo Experiência na indústria: Mínimo 2 anos Disponibilidade de viagem: sim Disponibilidade de horário: sim Estado de civil: Casado Garantia:  Do custo total do contrato serão retidos 10% , para pagamento 90 dias após a efetivação de todos os contratados. Prazo:  Apresentar os candidatos aprovados entre 15 a 30 de março de 2015.  Reposição dos não aprovados em até 15 dias. Suporte:  Divulgar as vagas na mídia escrita e falada. Treinamentos:  A Administração e condução dos treinamentos será da responsabilidade da contratante.
  • 11.
    Manutenção:  Repor os candidatosque não forem aprovados nos primeiros 45 dias, a custo zero. Critérios Eliminatórios Contratação de empresa de mão-de-obra operacional Atende aos critérios eliminatórios Careerjet Ltda Fornecedor Humanos RH Portal RH 1. Capacidade Técnica SIM SIM SIM 2. Abrangência nacional SIM SIM SIM NÃO SIM SIM NÃO SIM SIM 3. Referências de outros clientes de grande porte 4. Certificados INSS e ISS aprovados APÓS ENVIO DE CARTA CONVITE ( DIVULGAÇÃO JORNAL ) AS EMPRESAS ACIMA SE APRESENTARAM E TIVERAM O SEGUINTE RESULTADO: EMPRESA CAREERJET FOI ELIMINADA DO PROCESSO, DEVIDO NÃO ATENDER AO ITEM 3 e 4 – REFERÊNCIA DE OUTRO CLIENTE, EMPRESAS HUMANO RH E PORTAL RH HABILITADOS.
  • 12.
    Critérios Classificatórios Contratação deempresa de mão-de-obra operacional Careerjet Ltda Fornecedor Humanos RH Portal RH 1. Preço Eliminada SIM SIM 2. Qualificação técnica Eliminada SIM SIM 3. Posicionamento no mercado Eliminada SIM SIM 4. Metodologia de trabalho Eliminada SIM SIM 5. Prazo Eliminada SIM SIM Atende aos critérios classificatórios
  • 13.
    Sistema de pontuação Contrataçãode empresa de mão-de-obra operacional Critérios Peso Fornecedor Humanos RH Portal RH 1. Preço 25 Nota 10 (250 ) Nota 8 ( 200 ) 2. Qualificação técnica 20 5 (100) 10 ( 200 ) 3. Referencia do mercado 15 10 (150) 10 (150 ) 4. Experiencia no mercado 15 10 ( 150 ) 10 ( 150) 5. Metodologia 25 10 (250 ) 10 (250) 900 950 ATENDE ATENDE TOTAL MÍNIMO - 800 Pontos
  • 14.
    QUANTO A DIVULGAÇÃOE RECEBIMENTO DAS PROPOSTAS Divulgamos através de carta convite para os fornecedores Human RH e Portal RH a solicitação de cotação (RFQ) e marcamos reunião presencial. A reunião, com a mesma data e hora marcadas no escritório central na Av. Paulista Edf Empresarial Center sala 501. Solicitamos que apresentem propostas tecnico-comerciais conforme a declaração de escopo (DE), caso contrário serão desqualificados. Quanto ao recebimento das propostas Recebimento através de envelope fechado , divulgamos a proposta ganhadora baseado nos critérios utilizados pelo sistema de pontuação. Divulgar ganhador através de edital e convocar para elaboração contrato.
  • 15.
    Etapas do Processode Aquisições 1. Emitir o pedido de compra: Cadastrar dados no sistema SAP 2. Solicitar o contrato ao departamento jurídico e aprovar e reconhecer firmas 3. Realizar a reunião de Kick Off , receber cronograma do fornecedor 4. Fazer deligenciamento 5. Palestra de integração de Qualidade, Segurança, Comunicação e Stakeholders 6. Receber as pessoas contratadas , fazer integração com pessoal Segurança e Saúde Ocupacional
  • 16.
    Contrato Modelo formal –Consta ordem de compra , assinaturas reconhecidas em cartório com claúsulas contratuais. Espécie – Prestação de Serviços – Empresa de recrutamento e seleção pessoal. Contrato Típico – Preço Global – Pacote de serviços apresentados conforme declaração de escopo (DE), validado pelo setor Jurídico e Diretoria Administrativa.
  • 17.
    Encerramento TERMINAÇÃO Requisitos atendidos Escopo completado- Mais de 95% dos candidatos aprovados Pagamentos efetuados - 90% do contrato pago anteriormente Emissão do TRD (Termo de Recebimento Definitivo) - aceitação do cliente plena
  • 18.

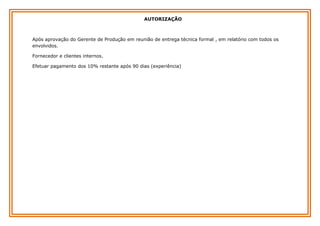

    AUTORIZAÇÃO Após aprovação doGerente de Produção em reunião de entrega técnica formal , em relatório com todos os envolvidos. Fornecedor e clientes internos. Efetuar pagamento dos 10% restante após 90 dias (experiência)
  • 19.

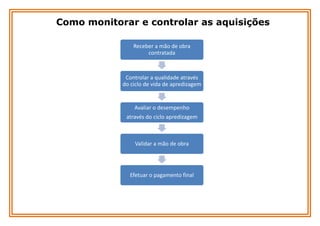

    Como monitorar econtrolar as aquisições Receber a mão de obra contratada Controlar a qualidade através do ciclo de vida de apredizagem Avaliar o desempenho através do ciclo apredizagem Validar a mão de obra Efetuar o pagamento final
