MBA – Gerência de Projetos
Goiânia – GP 27
Disciplina: Gerenciamento da Integração em Projetos

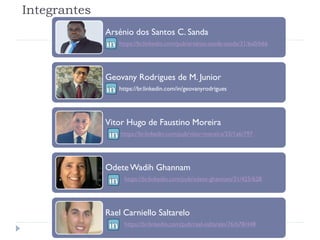

Integrantes
Arsénio dos Santos C. Sanda
https://br.linkedin.com/pub/arsénio-sanda-sanda/31/6a0/b66
Geovany Rodrigues de M. Junior
https://br.linkedin.com/in/geovanyrodrigues
Vitor Hugo de Faustino Moreira
https://br.linkedin.com/pub/vitor-moreira/33/1a6/797
Odete Wadih Ghannam
https://br.linkedin.com/pub/odete-ghannam/31/425/628
Rael Carniello Saltarelo
https://br.linkedin.com/pub/rael-saltarelo/76/b78/448
Projeto de Construção
Estádio Goiás 2016
Apresenta:
Descrição da Empresa
 Planejamento Estratégico
 Missão: Desenvolver infraestruturas com segurança, confiabilidade
de nossos clientes e parceiros, e salvaguardar o interesses de nossos
stakeholders.
 Visão: Ser referência em todo o território brasileiro, no âmbito da
construção civil, incorporações e infraestrutura.
 Valores:
 Segurança
 Ética
 Zelo
 Confiabilidade
 Inovação

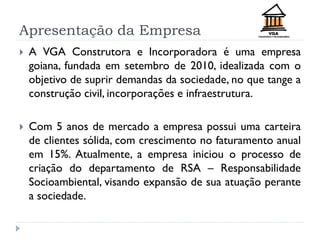

Apresentação da Empresa
 A VGA Construtora e Incorporadora é uma empresa
goiana, fundada em setembro de 2010, idealizada com o
objetivo de suprir demandas da sociedade, no que tange a
construção civil, incorporações e infraestrutura.
 Com 5 anos de mercado a empresa possui uma carteira
de clientes sólida, com crescimento no faturamento anual
em 15%. Atualmente, a empresa iniciou o processo de
criação do departamento de RSA – Responsabilidade
Socioambiental, visando expansão de sua atuação perante
a sociedade.

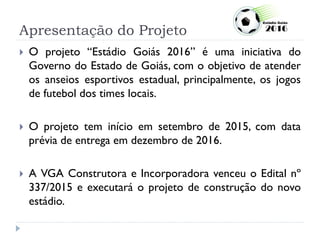

Apresentação do Projeto
 O projeto “Estádio Goiás 2016” é uma iniciativa do
Governo do Estado de Goiás, com o objetivo de atender
os anseios esportivos estadual, principalmente, os jogos
de futebol dos times locais.
 O projeto tem início em setembro de 2015, com data
prévia de entrega em dezembro de 2016.
 A VGA Construtora e Incorporadora venceu o Edital nº
337/2015 e executará o projeto de construção do novo
estádio.

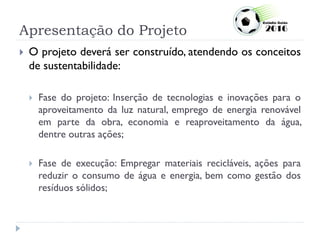

Apresentação do Projeto
 O projeto deverá ser construído, atendendo os conceitos
de sustentabilidade:
 Fase do projeto: Inserção de tecnologias e inovações para o
aproveitamento da luz natural, emprego de energia renovável
em parte da obra, economia e reaproveitamento da água,
dentre outras ações;
 Fase de execução: Empregar materiais recicláveis, ações para
reduzir o consumo de água e energia, bem como gestão dos
resíduos sólidos;

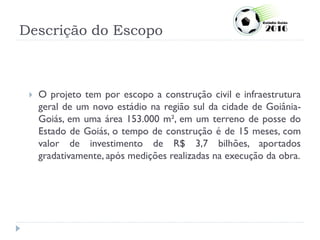

Descrição do Escopo
 O projeto tem por escopo a construção civil e infraestrutura
geral de um novo estádio na região sul da cidade de Goiânia-
Goiás, em uma área 153.000 m², em um terreno de posse do
Estado de Goiás, o tempo de construção é de 15 meses, com
valor de investimento de R$ 3,7 bilhões, aportados
gradativamente, após medições realizadas na execução da obra.

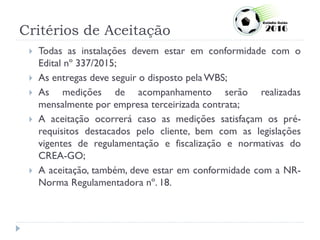

Critérios de Aceitação
 Todas as instalações devem estar em conformidade com o
Edital nº 337/2015;
 As entregas deve seguir o disposto pela WBS;
 As medições de acompanhamento serão realizadas
mensalmente por empresa terceirizada contrata;
 A aceitação ocorrerá caso as medições satisfaçam os pré-
requisitos destacados pelo cliente, bem com as legislações
vigentes de regulamentação e fiscalização e normativas do
CREA-GO;
 A aceitação, também, deve estar em conformidade com a NR-
Norma Regulamentadora nº. 18.

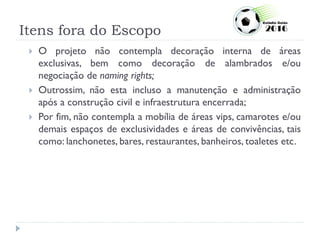

Itens fora do Escopo
 O projeto não contempla decoração interna de áreas
exclusivas, bem como decoração de alambrados e/ou
negociação de naming rights;
 Outrossim, não esta incluso a manutenção e administração
após a construção civil e infraestrutura encerrada;
 Por fim, não contempla a mobília de áreas vips, camarotes e/ou
demais espaços de exclusividades e áreas de convivências, tais
como: lanchonetes, bares, restaurantes, banheiros, toaletes etc.

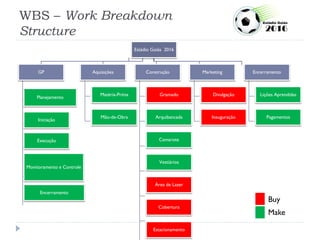

WBS – Work Breakdown
Structure
Estádio Goiás 2016
GP
Planejamento
Iniciação
Execução
Monitoramento e Controle
Encerramento
Aquisições
Matéria-Prima
Mão-de-Obra
Construção
Gramado
Arquibancada
Camarote
Vestiários
Área de Lazer
Cobertura
Estacionamento
Marketing
Divulgação
Inauguração
Encerramento
Lições Aprendidas
Pagamentos
Buy
Make

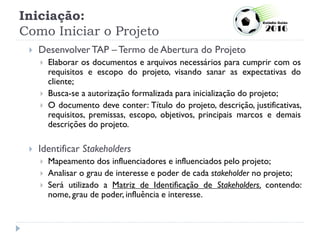

Iniciação:
Como Iniciar o Projeto
 Desenvolver TAP – Termo de Abertura do Projeto
 Elaborar os documentos e arquivos necessários para cumprir com os
requisitos e escopo do projeto, visando sanar as expectativas do
cliente;
 Busca-se a autorização formalizada para inicialização do projeto;
 O documento deve conter: Título do projeto, descrição, justificativas,
requisitos, premissas, escopo, objetivos, principais marcos e demais
descrições do projeto.
 Identificar Stakeholders
 Mapeamento dos influenciadores e influenciados pelo projeto;
 Analisar o grau de interesse e poder de cada stakeholder no projeto;
 Será utilizado a Matriz de Identificação de Stakeholders, contendo:
nome, grau de poder, influência e interesse.

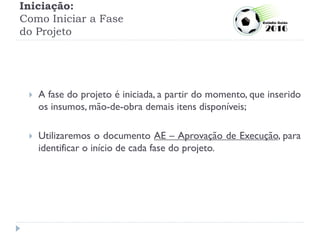

Iniciação:
Como Iniciar a Fase
do Projeto
 A fase do projeto é iniciada, a partir do momento, que inserido
os insumos, mão-de-obra demais itens disponíveis;
 Utilizaremos o documento AE – Aprovação de Execução, para
identificar o início de cada fase do projeto.

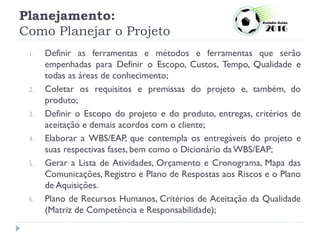

Planejamento:
Como Planejar o Projeto
1. Definir as ferramentas e métodos e ferramentas que serão
empenhadas para Definir o Escopo, Custos, Tempo, Qualidade e
todas as áreas de conhecimento;
2. Coletar os requisitos e premissas do projeto e, também, do
produto;
3. Definir o Escopo do projeto e do produto, entregas, critérios de
aceitação e demais acordos com o cliente;
4. Elaborar a WBS/EAP, que contempla os entregáveis do projeto e
suas respectivas fases, bem como o Dicionário da WBS/EAP;
5. Gerar a Lista de Atividades, Orçamento e Cronograma, Mapa das
Comunicações, Registro e Plano de Respostas aos Riscos e o Plano
de Aquisições.
6. Plano de Recursos Humanos, Critérios de Aceitação da Qualidade
(Matriz de Competência e Responsabilidade);
Planejamento:
Como Planejar as Fases
do Projeto
 Inerente ao planejamento das fases e entregas do projeto,
utilizaremos o ciclo PDCA, representado abaixo pelo
quadrante Plan.
Plan
Do
Check
Act
Execução:
Como Executar o Projeto
 Para a execução do projeto executaremos as seguintes ações:
1. Mobilizar a equipe de projeto;
2. Desenvolver equipe do projeto;
3. Gerenciar a equipe do projeto;
4. Gerenciar expectativas dos stakeholders;
5. Conduzir aquisições;
6. Realizar garantia da qualidade;
7. Distribuir as informações.

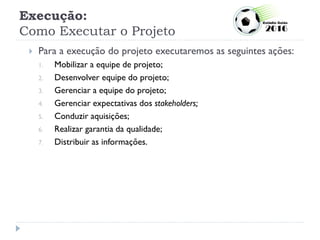

Execução:
Como Executar o Projeto
1. Mobilizar a equipe de projeto:
Entrada
• Plano de Gerenciamento do Projeto, Ativos de
Processo e Fatores Ambientais.
Ferramentas e Métodos
• Seleção da equipe, Plano de Recursos Humanos e
Matriz de Competência e Responsabilidade.
Saídas
• Alocação do pessoal do projeto as atividades e
atualizações do Plano de Gerenciamento do Projeto.
Execução:

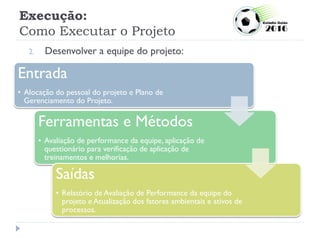

Como Executar o Projeto
2. Desenvolver a equipe do projeto:
Entrada
• Alocação do pessoal do projeto e Plano de
Gerenciamento do Projeto.
Ferramentas e Métodos
• Avaliação de performance da equipe, aplicação de
questionário para verificação de aplicação de
treinamentos e melhorias.
Saídas
• Relatório de Avaliação de Performance da equipe do
projeto e Atualização dos fatores ambientais e ativos de
processos.

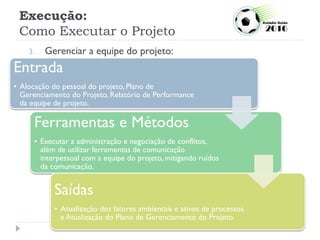

Execução:
Como Executar o Projeto
3. Gerenciar a equipe do projeto:
Entrada
• Alocação do pessoal do projeto, Plano de
Gerenciamento do Projeto, Relatório de Performance
da equipe de projeto.
Ferramentas e Métodos
• Executar a administração e negociação de conflitos,
além de utilizar ferramentas de comunicação
interpessoal com a equipe do projeto, mitigando ruídos
da comunicação.
Saídas
• Atualização dos fatores ambientais e ativos de processos
e Atualização do Plano de Gerenciamento do Projeto.
Execução:
Como Executar o Projeto
4. Gerenciar expectativas dos stakeholders:
Entrada
• Registro das partes interessadas, Plano de
Gerenciamento do Projeto e Registro de Mudanças dos
Ativos de Processos.
Ferramentas e Métodos
• Executar reuniões para a tomada de decisão com o
objetivo de construir plano de ação para
implementação de melhorias e soluções.
Saídas
• Atualizar ativos de processos e fatores ambientais,
Atualizar Plano de Gerenciamento do Projeto e
Preencher Formulário de Solicitação de Mudança.
Execução:
Como Executar o Projeto
5. Conduzir aquisições:
Entrada
• Plano de Gerenciamento do Projeto, Critérios de
Seleção de fornecedores e Mapa de Aquisições.
Ferramentas e Métodos
• Realizar avaliação de desempenho dos fornecedores e
controlar as alterações de mutações contratuais.
Saídas
• Formulário de solicitações de mudanças e apresentar
fornecedores escolhidos.
Execução:
Como Executar o Projeto
6. Realizar garantia da qualidade:
Entrada
• Plano de Gerenciamento do Projeto e Métricas para
controlar a qualidade.
Ferramentas e Métodos
• Identificação de normas, padrões e processos sem
eficiência e desenvolver ações preventivas e corretivas.
Saídas
• Atualização do Plano de Gerenciamento do Projeto,
Atualização dos Ativos de Processos e Preenchimento
do Formulário de Solicitações de Mudanças.
Execução:
Como Executar o Projeto

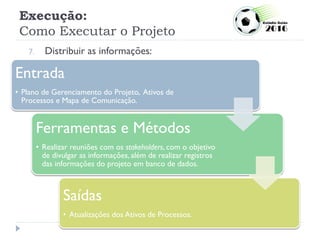

7. Distribuir as informações:
Entrada
• Plano de Gerenciamento do Projeto, Ativos de
Processos e Mapa de Comunicação.
Ferramentas e Métodos
• Realizar reuniões com os stakeholders, com o objetivo
de divulgar as informações, além de realizar registros
das informações do projeto em banco de dados.
Saídas
• Atualizações dos Ativos de Processos.
Execução:
Como Executar o Plano de
Trabalho
 Utilizaremos o documento AE – Aprovação de Execução, para
identificar o início de cada fase do projeto.
 A AE – Aprovação de Execução, deverá conter os seguintes
itens:
 Nome do Projeto
 Fase do Projeto
 Pacote de Trabalho
 Recursos e Insumos Planejados
 Autorização do GP

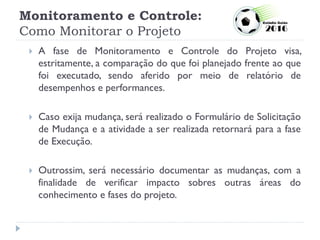

Monitoramento e Controle:
Como Monitorar o Projeto
 A fase de Monitoramento e Controle do Projeto visa,
estritamente, a comparação do que foi planejado frente ao que
foi executado, sendo aferido por meio de relatório de
desempenhos e performances.
 Caso exija mudança, será realizado o Formulário de Solicitação
de Mudança e a atividade a ser realizada retornará para a fase
de Execução.
 Outrossim, será necessário documentar as mudanças, com a
finalidade de verificar impacto sobres outras áreas do
conhecimento e fases do projeto.
Monitoramento e Controle:
Como Monitorar o Projeto
 Nessa fase do projeto deve ser realizados as seguintes ações:
 Verificar o Escopo;
 Controlar o Escopo;
 Controlar o Cronograma e, respectivamente, os Custos alocados;
 Realizar o controle da Qualidade;
 Monitorar e controlar os Riscos, bem como identificar novos riscos;
 Administrar aquisições e realizações correções dos itens adquiridos.
 Inerente ao monitoramento e controle das fases e pacotes de
trabalho do projeto, utilizaremos o ciclo PDCA, representado
abaixo pelo quadrante Check.
Plan
Do
Check
Act

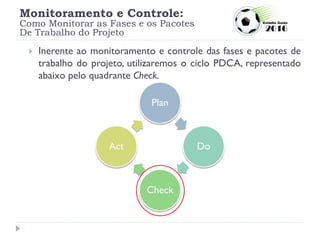

Monitoramento e Controle:
Como Monitorar as Fases e os Pacotes
De Trabalho do Projeto
 Com o objetivo de realização do Controle Integrado de
Mudanças, iremos realização a Solicitação de Mudança em cada
fase do projeto. Esse processo é representado no quadrante
Act, do ciclo PDCA, a seguir:
Plan
Do
Check
Act
Monitoramento e Controle:
Como Monitorar as Fases e os Pacotes
De Trabalho do Projeto
Encerramento:
Como Encerrar o Projeto
 A fase de Encerramento do projeto consiste em encerrar os
contratos, contratações e aquisições, obter a Termo de Aceite
Final das entregas do projeto, atualizar o plano de
gerenciamento de projetos e registrar as lições apreendidas.
 Via de regra, teremos dois processos a serem realizados:
1. Encerrar as Aquisições;
2. Encerrar o projeto por completo.
Encerramento:
Como Encerrar Cada Fase
do Projeto
1. Encerrar as Aquisições:
Entradas
• Plano de Gerenciamento do Projeto e
Documentação de Aquisições.
Ferramentas e Métodos
• Auditorias das aquisições, negociações das
aquisições e definição dos registros de aquisições.
Saídas
• Aquisições encerradas e Atualização dos ativos de
processos.
Encerramento:
Como Encerrar Cada Fase
do Projeto
2. Encerrar o Projeto por Completo:
Entradas
• Plano de Gerenciamento do Projeto, Entregas
aceitas por medições e Ativos de Processos
Ferramentas e Métodos
• Opinião dos stakeholders e reuniões para definir os
parâmetros finais das aquisições.
Saídas
• Atualização dos Ativos de Processos, Registro das
Lições Aprendidas,Termo de Aceite e Relatório
Final do Projeto.
Encerramento:
Como Encerrar Cada Fase
do Projeto

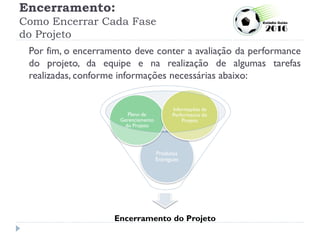

Por fim, o encerramento deve conter a avaliação da performance
do projeto, da equipe e na realização de algumas tarefas
realizadas, conforme informações necessárias abaixo:
Encerramento do Projeto
Produtos
Entregues
Plano de
Gerenciamento
do Projeto
Informações da
Performance do
Projeto

Estádio Goiás 2016

  • 1.
    MBA – Gerênciade Projetos Goiânia – GP 27 Disciplina: Gerenciamento da Integração em Projetos
  • 2.
    Integrantes Arsénio dos SantosC. Sanda https://br.linkedin.com/pub/arsénio-sanda-sanda/31/6a0/b66 Geovany Rodrigues de M. Junior https://br.linkedin.com/in/geovanyrodrigues Vitor Hugo de Faustino Moreira https://br.linkedin.com/pub/vitor-moreira/33/1a6/797 Odete Wadih Ghannam https://br.linkedin.com/pub/odete-ghannam/31/425/628 Rael Carniello Saltarelo https://br.linkedin.com/pub/rael-saltarelo/76/b78/448
  • 3.
    Projeto de Construção EstádioGoiás 2016 Apresenta:
  • 4.
    Descrição da Empresa Planejamento Estratégico  Missão: Desenvolver infraestruturas com segurança, confiabilidade de nossos clientes e parceiros, e salvaguardar o interesses de nossos stakeholders.  Visão: Ser referência em todo o território brasileiro, no âmbito da construção civil, incorporações e infraestrutura.  Valores:  Segurança  Ética  Zelo  Confiabilidade  Inovação
  • 5.
    Apresentação da Empresa A VGA Construtora e Incorporadora é uma empresa goiana, fundada em setembro de 2010, idealizada com o objetivo de suprir demandas da sociedade, no que tange a construção civil, incorporações e infraestrutura.  Com 5 anos de mercado a empresa possui uma carteira de clientes sólida, com crescimento no faturamento anual em 15%. Atualmente, a empresa iniciou o processo de criação do departamento de RSA – Responsabilidade Socioambiental, visando expansão de sua atuação perante a sociedade.
  • 6.
    Apresentação do Projeto O projeto “Estádio Goiás 2016” é uma iniciativa do Governo do Estado de Goiás, com o objetivo de atender os anseios esportivos estadual, principalmente, os jogos de futebol dos times locais.  O projeto tem início em setembro de 2015, com data prévia de entrega em dezembro de 2016.  A VGA Construtora e Incorporadora venceu o Edital nº 337/2015 e executará o projeto de construção do novo estádio.
  • 7.
    Apresentação do Projeto O projeto deverá ser construído, atendendo os conceitos de sustentabilidade:  Fase do projeto: Inserção de tecnologias e inovações para o aproveitamento da luz natural, emprego de energia renovável em parte da obra, economia e reaproveitamento da água, dentre outras ações;  Fase de execução: Empregar materiais recicláveis, ações para reduzir o consumo de água e energia, bem como gestão dos resíduos sólidos;
  • 8.
    Descrição do Escopo O projeto tem por escopo a construção civil e infraestrutura geral de um novo estádio na região sul da cidade de Goiânia- Goiás, em uma área 153.000 m², em um terreno de posse do Estado de Goiás, o tempo de construção é de 15 meses, com valor de investimento de R$ 3,7 bilhões, aportados gradativamente, após medições realizadas na execução da obra.
  • 9.
    Critérios de Aceitação Todas as instalações devem estar em conformidade com o Edital nº 337/2015;  As entregas deve seguir o disposto pela WBS;  As medições de acompanhamento serão realizadas mensalmente por empresa terceirizada contrata;  A aceitação ocorrerá caso as medições satisfaçam os pré- requisitos destacados pelo cliente, bem com as legislações vigentes de regulamentação e fiscalização e normativas do CREA-GO;  A aceitação, também, deve estar em conformidade com a NR- Norma Regulamentadora nº. 18.
  • 10.
    Itens fora doEscopo  O projeto não contempla decoração interna de áreas exclusivas, bem como decoração de alambrados e/ou negociação de naming rights;  Outrossim, não esta incluso a manutenção e administração após a construção civil e infraestrutura encerrada;  Por fim, não contempla a mobília de áreas vips, camarotes e/ou demais espaços de exclusividades e áreas de convivências, tais como: lanchonetes, bares, restaurantes, banheiros, toaletes etc.
  • 11.
    WBS – WorkBreakdown Structure Estádio Goiás 2016 GP Planejamento Iniciação Execução Monitoramento e Controle Encerramento Aquisições Matéria-Prima Mão-de-Obra Construção Gramado Arquibancada Camarote Vestiários Área de Lazer Cobertura Estacionamento Marketing Divulgação Inauguração Encerramento Lições Aprendidas Pagamentos Buy Make
  • 12.
    Iniciação: Como Iniciar oProjeto  Desenvolver TAP – Termo de Abertura do Projeto  Elaborar os documentos e arquivos necessários para cumprir com os requisitos e escopo do projeto, visando sanar as expectativas do cliente;  Busca-se a autorização formalizada para inicialização do projeto;  O documento deve conter: Título do projeto, descrição, justificativas, requisitos, premissas, escopo, objetivos, principais marcos e demais descrições do projeto.  Identificar Stakeholders  Mapeamento dos influenciadores e influenciados pelo projeto;  Analisar o grau de interesse e poder de cada stakeholder no projeto;  Será utilizado a Matriz de Identificação de Stakeholders, contendo: nome, grau de poder, influência e interesse.
  • 13.
    Iniciação: Como Iniciar aFase do Projeto  A fase do projeto é iniciada, a partir do momento, que inserido os insumos, mão-de-obra demais itens disponíveis;  Utilizaremos o documento AE – Aprovação de Execução, para identificar o início de cada fase do projeto.
  • 14.
    Planejamento: Como Planejar oProjeto 1. Definir as ferramentas e métodos e ferramentas que serão empenhadas para Definir o Escopo, Custos, Tempo, Qualidade e todas as áreas de conhecimento; 2. Coletar os requisitos e premissas do projeto e, também, do produto; 3. Definir o Escopo do projeto e do produto, entregas, critérios de aceitação e demais acordos com o cliente; 4. Elaborar a WBS/EAP, que contempla os entregáveis do projeto e suas respectivas fases, bem como o Dicionário da WBS/EAP; 5. Gerar a Lista de Atividades, Orçamento e Cronograma, Mapa das Comunicações, Registro e Plano de Respostas aos Riscos e o Plano de Aquisições. 6. Plano de Recursos Humanos, Critérios de Aceitação da Qualidade (Matriz de Competência e Responsabilidade);
  • 15.
    Planejamento: Como Planejar asFases do Projeto  Inerente ao planejamento das fases e entregas do projeto, utilizaremos o ciclo PDCA, representado abaixo pelo quadrante Plan. Plan Do Check Act
  • 16.
    Execução: Como Executar oProjeto  Para a execução do projeto executaremos as seguintes ações: 1. Mobilizar a equipe de projeto; 2. Desenvolver equipe do projeto; 3. Gerenciar a equipe do projeto; 4. Gerenciar expectativas dos stakeholders; 5. Conduzir aquisições; 6. Realizar garantia da qualidade; 7. Distribuir as informações.
  • 17.
    Execução: Como Executar oProjeto 1. Mobilizar a equipe de projeto: Entrada • Plano de Gerenciamento do Projeto, Ativos de Processo e Fatores Ambientais. Ferramentas e Métodos • Seleção da equipe, Plano de Recursos Humanos e Matriz de Competência e Responsabilidade. Saídas • Alocação do pessoal do projeto as atividades e atualizações do Plano de Gerenciamento do Projeto.
  • 18.
    Execução: Como Executar oProjeto 2. Desenvolver a equipe do projeto: Entrada • Alocação do pessoal do projeto e Plano de Gerenciamento do Projeto. Ferramentas e Métodos • Avaliação de performance da equipe, aplicação de questionário para verificação de aplicação de treinamentos e melhorias. Saídas • Relatório de Avaliação de Performance da equipe do projeto e Atualização dos fatores ambientais e ativos de processos.
  • 19.
    Execução: Como Executar oProjeto 3. Gerenciar a equipe do projeto: Entrada • Alocação do pessoal do projeto, Plano de Gerenciamento do Projeto, Relatório de Performance da equipe de projeto. Ferramentas e Métodos • Executar a administração e negociação de conflitos, além de utilizar ferramentas de comunicação interpessoal com a equipe do projeto, mitigando ruídos da comunicação. Saídas • Atualização dos fatores ambientais e ativos de processos e Atualização do Plano de Gerenciamento do Projeto.
  • 20.
    Execução: Como Executar oProjeto 4. Gerenciar expectativas dos stakeholders: Entrada • Registro das partes interessadas, Plano de Gerenciamento do Projeto e Registro de Mudanças dos Ativos de Processos. Ferramentas e Métodos • Executar reuniões para a tomada de decisão com o objetivo de construir plano de ação para implementação de melhorias e soluções. Saídas • Atualizar ativos de processos e fatores ambientais, Atualizar Plano de Gerenciamento do Projeto e Preencher Formulário de Solicitação de Mudança.
  • 21.
    Execução: Como Executar oProjeto 5. Conduzir aquisições: Entrada • Plano de Gerenciamento do Projeto, Critérios de Seleção de fornecedores e Mapa de Aquisições. Ferramentas e Métodos • Realizar avaliação de desempenho dos fornecedores e controlar as alterações de mutações contratuais. Saídas • Formulário de solicitações de mudanças e apresentar fornecedores escolhidos.
  • 22.
    Execução: Como Executar oProjeto 6. Realizar garantia da qualidade: Entrada • Plano de Gerenciamento do Projeto e Métricas para controlar a qualidade. Ferramentas e Métodos • Identificação de normas, padrões e processos sem eficiência e desenvolver ações preventivas e corretivas. Saídas • Atualização do Plano de Gerenciamento do Projeto, Atualização dos Ativos de Processos e Preenchimento do Formulário de Solicitações de Mudanças.
  • 23.
    Execução: Como Executar oProjeto 7. Distribuir as informações: Entrada • Plano de Gerenciamento do Projeto, Ativos de Processos e Mapa de Comunicação. Ferramentas e Métodos • Realizar reuniões com os stakeholders, com o objetivo de divulgar as informações, além de realizar registros das informações do projeto em banco de dados. Saídas • Atualizações dos Ativos de Processos.
  • 24.
    Execução: Como Executar oPlano de Trabalho  Utilizaremos o documento AE – Aprovação de Execução, para identificar o início de cada fase do projeto.  A AE – Aprovação de Execução, deverá conter os seguintes itens:  Nome do Projeto  Fase do Projeto  Pacote de Trabalho  Recursos e Insumos Planejados  Autorização do GP
  • 25.
    Monitoramento e Controle: ComoMonitorar o Projeto  A fase de Monitoramento e Controle do Projeto visa, estritamente, a comparação do que foi planejado frente ao que foi executado, sendo aferido por meio de relatório de desempenhos e performances.  Caso exija mudança, será realizado o Formulário de Solicitação de Mudança e a atividade a ser realizada retornará para a fase de Execução.  Outrossim, será necessário documentar as mudanças, com a finalidade de verificar impacto sobres outras áreas do conhecimento e fases do projeto.
  • 26.
    Monitoramento e Controle: ComoMonitorar o Projeto  Nessa fase do projeto deve ser realizados as seguintes ações:  Verificar o Escopo;  Controlar o Escopo;  Controlar o Cronograma e, respectivamente, os Custos alocados;  Realizar o controle da Qualidade;  Monitorar e controlar os Riscos, bem como identificar novos riscos;  Administrar aquisições e realizações correções dos itens adquiridos.
  • 27.
     Inerente aomonitoramento e controle das fases e pacotes de trabalho do projeto, utilizaremos o ciclo PDCA, representado abaixo pelo quadrante Check. Plan Do Check Act Monitoramento e Controle: Como Monitorar as Fases e os Pacotes De Trabalho do Projeto
  • 28.
     Com oobjetivo de realização do Controle Integrado de Mudanças, iremos realização a Solicitação de Mudança em cada fase do projeto. Esse processo é representado no quadrante Act, do ciclo PDCA, a seguir: Plan Do Check Act Monitoramento e Controle: Como Monitorar as Fases e os Pacotes De Trabalho do Projeto
  • 29.
    Encerramento: Como Encerrar oProjeto  A fase de Encerramento do projeto consiste em encerrar os contratos, contratações e aquisições, obter a Termo de Aceite Final das entregas do projeto, atualizar o plano de gerenciamento de projetos e registrar as lições apreendidas.  Via de regra, teremos dois processos a serem realizados: 1. Encerrar as Aquisições; 2. Encerrar o projeto por completo.
  • 30.
    Encerramento: Como Encerrar CadaFase do Projeto 1. Encerrar as Aquisições: Entradas • Plano de Gerenciamento do Projeto e Documentação de Aquisições. Ferramentas e Métodos • Auditorias das aquisições, negociações das aquisições e definição dos registros de aquisições. Saídas • Aquisições encerradas e Atualização dos ativos de processos.
  • 31.
    Encerramento: Como Encerrar CadaFase do Projeto 2. Encerrar o Projeto por Completo: Entradas • Plano de Gerenciamento do Projeto, Entregas aceitas por medições e Ativos de Processos Ferramentas e Métodos • Opinião dos stakeholders e reuniões para definir os parâmetros finais das aquisições. Saídas • Atualização dos Ativos de Processos, Registro das Lições Aprendidas,Termo de Aceite e Relatório Final do Projeto.
  • 32.
    Encerramento: Como Encerrar CadaFase do Projeto Por fim, o encerramento deve conter a avaliação da performance do projeto, da equipe e na realização de algumas tarefas realizadas, conforme informações necessárias abaixo: Encerramento do Projeto Produtos Entregues Plano de Gerenciamento do Projeto Informações da Performance do Projeto
