GERENCIAMENTO DE AQUISIÇÕES EM
          PROJETOS
     MBA em Gerenciamento de Projetos
   Turma 6/2011 (GP25) – Prof. Marco Coghi
                Curitiba - PR

                                             2
A empresa
• Banguelas S.A.
  – É uma empresa de investidores
  – Composta atualmente por 4 acionistas.
  – Tem foco em investimento/aquisição de
    empresas de pequeno porte do ramo da
    odontologia e áreas relacionadas.
  – Sua equipe de trabalho é composta por
    analistas de mercado e gerentes de
    projeto para análise e desenvolvimento
    de possíveis negócios.

                                             3
A equipe
• O corpo técnico e os acionistas são apresentados abaixo

  Helder Sacks                            Leonardo Freire

Pedro de Oliveira                          Gustavo Matte

                                                            4
Objetivo
• O objetivo deste trabalho é apresentar o
  plano de gerenciamento de aquisições
  para o projeto de aquisição de uma
  empresa de pequeno porte do ramo de
  próteses dentárias.

                                             5
EAP (WBS)

Pacotes de Trabalho “Buy”

                                  6

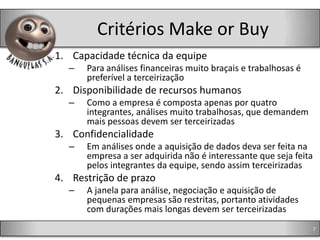

Critérios Make or Buy
1. Capacidade técnica da equipe
  –   Para análises financeiras muito braçais e trabalhosas é
      preferível a terceirização
2. Disponibilidade de recursos humanos
  –   Como a empresa é composta apenas por quatro
      integrantes, análises muito trabalhosas, que demandem
      mais pessoas devem ser terceirizadas
3. Confidencialidade
  –   Em análises onde a aquisição de dados deva ser feita na
      empresa a ser adquirida não é interessante que seja feita
      pelos integrantes da equipe, sendo assim terceirizadas
4. Restrição de prazo
  –   A janela para análise, negociação e aquisição de
      pequenas empresas são restritas, portanto atividades
      com durações mais longas devem ser terceirizadas
                                                                  7

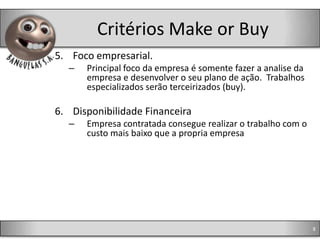

Critérios Make or Buy
5. Foco empresarial.
  –   Principal foco da empresa é somente fazer a analise da
      empresa e desenvolver o seu plano de ação. Trabalhos
      especializados serão terceirizados (buy).

6. Disponibilidade Financeira
  –   Empresa contratada consegue realizar o trabalho com o
      custo mais baixo que a propria empresa

                                                               8

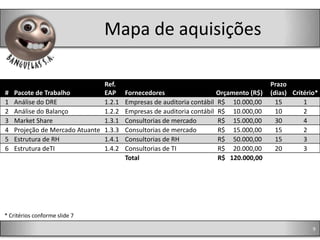

Mapa de aquisições

                                Ref.                                                    Prazo
#   Pacote de Trabalho          EAP     Fornecedores                   Orçamento (R$)   (dias) Critério*
1   Análise do DRE              1.2.1   Empresas de auditoria contábil R$ 10.000,00       15       1
2   Análise do Balanço          1.2.2   Empresas de auditoria contábil R$ 10.000,00       10       2
3   Market Share                1.3.1   Consultorias de mercado        R$ 15.000,00       30       4
4   Projeção de Mercado Atuante 1.3.3   Consultorias de mercado        R$ 15.000,00       15       2
5   Estrutura de RH             1.4.1   Consultorias de RH             R$ 50.000,00       15       3
6   Estrutura deTI              1.4.2   Consultorias de TI             R$ 20.000,00       20       3
                                        Total                          R$ 120.000,00

* Critérios conforme slide 7

                                                                                                      9

EAP revisada

    Pacotes adicionados

                          10

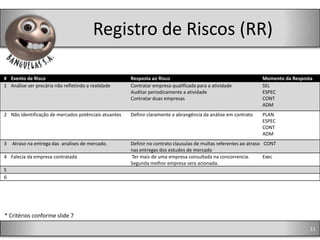

Registro de Riscos (RR)

# Evento de Risco                                     Resposta ao Risco                                         Momento da Resposta
1 Análise ser precária não refletindo a realidade     Contratar empresa qualificada para a atividade            SEL
                                                      Auditar periodicamente a atividade                        ESPEC
                                                      Contratar duas empresas                                   CONT
                                                                                                                ADM
2 Não identificação de mercados potênciais atuantes   Definir claramente a abrangência da análise em contrato   PLAN
                                                                                                                ESPEC
                                                                                                                CONT
                                                                                                                ADM
3   Atraso na entrega das analises de mercado.        Definir no contrato clausulas de multas referentes ao atraso CONT
                                                      nas entregas dos estudos de mercado
4 Falecia da empresa contratada                       Ter mais de uma empresa consultada na concorrencia.          Exec
                                                      Segunda melhor empresa sera acionada.
5
6

* Critérios conforme slide 7

                                                                                                                                  11

Mapa de aquisições

                                Ref.                                                    Prazo
#   Pacote de Trabalho          EAP     Fornecedores                   Orçamento (R$)   (dias) Critério*
1   Análise do DRE              1.2.1   Empresas de auditoria contábil R$ 10.000,00       15       1
2   Análise do Balanço          1.2.2   Empresas de auditoria contábil R$ 10.000,00       10       2
3   Market Share                1.3.1   Consultorias de mercado        R$ 15.000,00       30       4
4   Projeção de Mercado Atuante 1.3.3   Consultorias de mercado        R$ 15.000,00       15       2
5   Estrutura de RH             1.4.1   Consultorias de RH             R$ 50.000,00       15       3
6   Estrutura deTI              1.4.2   Consultorias de TI             R$ 20.000,00       20       3
                                        Total                          R$ 120.000,00

                               Pacote de trabalho escolhido para
                               detalhamento – Market Share
* Critérios conforme slide 7

                                                                                                     12
Declaração de Trabalho (DT)
1. Especificação Funcional
  –   Trata-se de uma pesquisa e análise de mercado
      atuante, das regiões e dos principais concorrentes
      com suas fatias de mercado
2. Qualidade
  –   Relatório de acordo com os padrões da empresa
      contratante e que contenha a distribuição dos
      concorrentes em cada nicho/região de mercado
3. Prazos
  –   O prazo para entrega do relatório e a conclusão dos
      trabalhos é de 30 dias
4. Suporte
  –   A contratante poderá indicar as possíveis fontes de
      pesquisa para o trabalho.
                                                            13

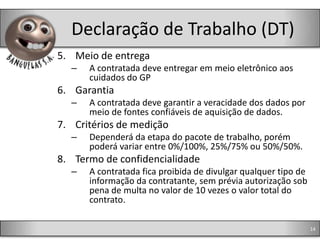

Declaração de Trabalho (DT)
5. Meio de entrega
  –   A contratada deve entregar em meio eletrônico aos
      cuidados do GP
6. Garantia
  –   A contratada deve garantir a veracidade dos dados por
      meio de fontes confiáveis de aquisição de dados.
7. Critérios de medição
  –   Dependerá da etapa do pacote de trabalho, porém
      poderá variar entre 0%/100%, 25%/75% ou 50%/50%.
8. Termo de confidencialidade
  –   A contratada fica proibida de divulgar qualquer tipo de
      informação da contratante, sem prévia autorização sob
      pena de multa no valor de 10 vezes o valor total do
      contrato.

                                                                14

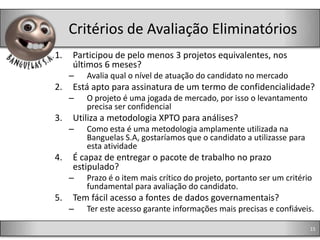

Critérios de Avaliação Eliminatórios
1.   Participou de pelo menos 3 projetos equivalentes, nos
     últimos 6 meses?
     –   Avalia qual o nível de atuação do candidato no mercado
2.   Está apto para assinatura de um termo de confidencialidade?
     –   O projeto é uma jogada de mercado, por isso o levantamento
         precisa ser confidencial
3.   Utiliza a metodologia XPTO para análises?
     –   Como esta é uma metodologia amplamente utilizada na
         Banguelas S.A, gostaríamos que o candidato a utilizasse para
         esta atividade
4.   É capaz de entregar o pacote de trabalho no prazo
     estipulado?
     –   Prazo é o item mais crítico do projeto, portanto ser um critério
         fundamental para avaliação do candidato.
5.   Tem fácil acesso a fontes de dados governamentais?
     –   Ter este acesso garante informações mais precisas e confiáveis.

                                                                        15
Critérios de Avaliação Classificatórios
1.   Capacidade técnica da equipe
2.   Qualidade da equipe
3.   Condições de pagamento
4.   Prazo de entrega
5.   Custo do serviço

•    Os critérios de avaliação eliminatórios e
     classificatórios serão divulgados aos participantes
     da concorrência por entender-se que é de grande
     importância que as empresas candidatas tenham
     consciência do nível de exigência que estamos
     solicitando.

                                                       16

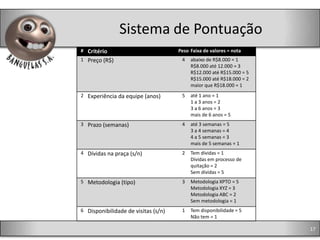

Sistema de Pontuação
# Critério                           Peso Faixa de valores = nota
1 Preço (R$)                          4   abaixo de R$8.000 = 1
                                          R$8.000 até 12.000 = 3
                                          R$12.000 até R$15.000 = 5
                                          R$15.000 até R$18.000 = 2
                                          maior que R$18.000 = 1
2 Experiência da equipe (anos)        5   até 1 ano = 1
                                          1 a 3 anos = 2
                                          3 a 6 anos = 3
                                          mais de 6 anos = 5
3 Prazo (semanas)                     4   até 3 semanas = 5
                                          3 a 4 semanas = 4
                                          4 a 5 semanas = 3
                                          mais de 5 semanas = 1
4 Dívidas na praça (s/n)              2   Tem dívidas = 1
                                          Dívidas em processo de
                                          quitação = 2
                                          Sem dívidas = 5
5 Metodologia (tipo)                  3   Metodologia XPTO = 5
                                          Metodologia XYZ = 3
                                          Metodologia ABC = 2
                                          Sem metodologia = 1
6 Disponibilidade de visitas (s/n)    1   Tem disponibilidade = 5
                                          Não tem = 1

                                                                      17

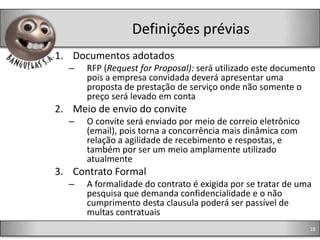

Definições prévias
1. Documentos adotados
  –   RFP (Request for Proposal): será utilizado este documento
      pois a empresa convidada deverá apresentar uma
      proposta de prestação de serviço onde não somente o
      preço será levado em conta
2. Meio de envio do convite
  –   O convite será enviado por meio de correio eletrônico
      (email), pois torna a concorrência mais dinâmica com
      relação a agilidade de recebimento e respostas, e
      também por ser um meio amplamente utilizado
      atualmente
3. Contrato Formal
  –   A formalidade do contrato é exigida por se tratar de uma
      pesquisa que demanda confidencialidade e o não
      cumprimento desta clausula poderá ser passível de
      multas contratuais
                                                              18

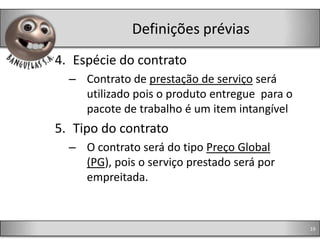

Definições prévias
4. Espécie do contrato
  – Contrato de prestação de serviço será
    utilizado pois o produto entregue para o
    pacote de trabalho é um item intangível
5. Tipo do contrato
  – O contrato será do tipo Preço Global
    (PG), pois o serviço prestado será por
    empreitada.

                                               19

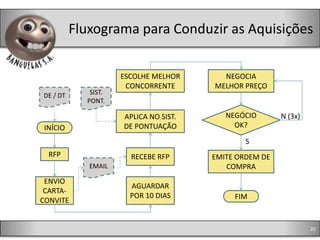

Fluxograma para Conduzir as Aquisições

                     ESCOLHE MELHOR      NEGOCIA
                      CONCORRENTE      MELHOR PREÇO
DE / DT      SIST.
            PONT.

                     APLICA NO SIST.      NEGÓCIO       N (3x)
INÍCIO               DE PONTUAÇÃO           OK?

                                               S
  RFP                  RECEBE RFP      EMITE ORDEM DE
             EMAIL                        COMPRA
 ENVIO
                       AGUARDAR
 CARTA-
                       POR 10 DIAS          FIM
CONVITE

                                                                 20

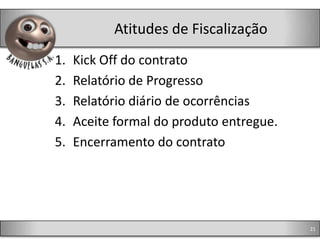

Atitudes de Fiscalização
1.   Kick Off do contrato
2.   Relatório de Progresso
3.   Relatório diário de ocorrências
4.   Aceite formal do produto entregue.
5.   Encerramento do contrato

                                          21

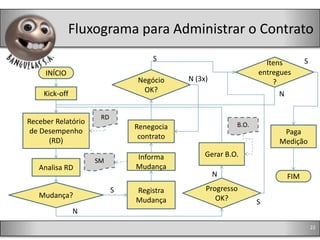

Fluxograma para Administrar o Contrato
                                   S                                        S
                                                                 Itens
     INÍCIO                                                    entregues
                              Negócio     N (3x)                   ?
    Kick-off                   OK?
                                                                     N

                     RD
Receber Relatório                                       B.O.
                              Renegocia
 de Desempenho                                                       Paga
                               contrato
      (RD)                                                          Medição
                              Informa          Gerar B.O.
                    SM
   Analisa RD                 Mudança
                                                   N                  FIM
                          S   Registra         Progresso
   Mudança?                                       OK?
                              Mudança                          S
               N
                                                                                22

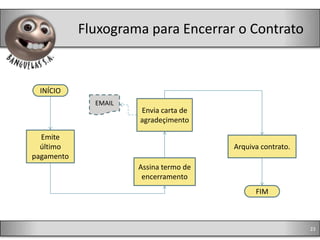

Fluxograma para Encerrar o Contrato

 INÍCIO
              EMAIL
                      Envia carta de
                      agradeçimento

  Emite
  último                                Arquiva contrato.
pagamento
                      Assina termo de
                       encerramento
                                              FIM

                                                            23
Documentos adotados

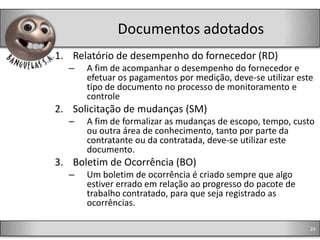

1. Relatório de desempenho do fornecedor (RD)
  –   A fim de acompanhar o desempenho do fornecedor e
      efetuar os pagamentos por medição, deve-se utilizar este
      tipo de documento no processo de monitoramento e
      controle
2. Solicitação de mudanças (SM)
  –   A fim de formalizar as mudanças de escopo, tempo, custo
      ou outra área de conhecimento, tanto por parte da
      contratante ou da contratada, deve-se utilizar este
      documento.
3. Boletim de Ocorrência (BO)
  –   Um boletim de ocorrência é criado sempre que algo
      estiver errado em relação ao progresso do pacote de
      trabalho contratado, para que seja registrado as
      ocorrências.

                                                             24

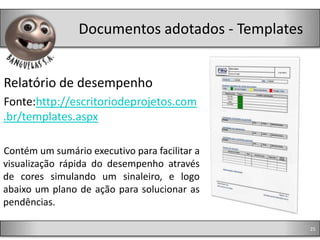

Documentos adotados - Templates

Relatório de desempenho
Fonte:http://escritoriodeprojetos.com
.br/templates.aspx

Contém um sumário executivo para facilitar a
visualização rápida do desempenho através
de cores simulando um sinaleiro, e logo
abaixo um plano de ação para solucionar as
pendências.

                                                  25

Aquisição de uma EPP

  • 2.
    GERENCIAMENTO DE AQUISIÇÕESEM PROJETOS MBA em Gerenciamento de Projetos Turma 6/2011 (GP25) – Prof. Marco Coghi Curitiba - PR 2
  • 3.
    A empresa • BanguelasS.A. – É uma empresa de investidores – Composta atualmente por 4 acionistas. – Tem foco em investimento/aquisição de empresas de pequeno porte do ramo da odontologia e áreas relacionadas. – Sua equipe de trabalho é composta por analistas de mercado e gerentes de projeto para análise e desenvolvimento de possíveis negócios. 3
  • 4.
    A equipe • Ocorpo técnico e os acionistas são apresentados abaixo Helder Sacks Leonardo Freire Pedro de Oliveira Gustavo Matte 4
  • 5.
    Objetivo • O objetivodeste trabalho é apresentar o plano de gerenciamento de aquisições para o projeto de aquisição de uma empresa de pequeno porte do ramo de próteses dentárias. 5
  • 6.
    EAP (WBS) Pacotes deTrabalho “Buy” 6
  • 7.
    Critérios Make orBuy 1. Capacidade técnica da equipe – Para análises financeiras muito braçais e trabalhosas é preferível a terceirização 2. Disponibilidade de recursos humanos – Como a empresa é composta apenas por quatro integrantes, análises muito trabalhosas, que demandem mais pessoas devem ser terceirizadas 3. Confidencialidade – Em análises onde a aquisição de dados deva ser feita na empresa a ser adquirida não é interessante que seja feita pelos integrantes da equipe, sendo assim terceirizadas 4. Restrição de prazo – A janela para análise, negociação e aquisição de pequenas empresas são restritas, portanto atividades com durações mais longas devem ser terceirizadas 7
  • 8.
    Critérios Make orBuy 5. Foco empresarial. – Principal foco da empresa é somente fazer a analise da empresa e desenvolver o seu plano de ação. Trabalhos especializados serão terceirizados (buy). 6. Disponibilidade Financeira – Empresa contratada consegue realizar o trabalho com o custo mais baixo que a propria empresa 8
  • 9.
    Mapa de aquisições Ref. Prazo # Pacote de Trabalho EAP Fornecedores Orçamento (R$) (dias) Critério* 1 Análise do DRE 1.2.1 Empresas de auditoria contábil R$ 10.000,00 15 1 2 Análise do Balanço 1.2.2 Empresas de auditoria contábil R$ 10.000,00 10 2 3 Market Share 1.3.1 Consultorias de mercado R$ 15.000,00 30 4 4 Projeção de Mercado Atuante 1.3.3 Consultorias de mercado R$ 15.000,00 15 2 5 Estrutura de RH 1.4.1 Consultorias de RH R$ 50.000,00 15 3 6 Estrutura deTI 1.4.2 Consultorias de TI R$ 20.000,00 20 3 Total R$ 120.000,00 * Critérios conforme slide 7 9
  • 10.
    EAP revisada Pacotes adicionados 10
  • 11.
    Registro de Riscos(RR) # Evento de Risco Resposta ao Risco Momento da Resposta 1 Análise ser precária não refletindo a realidade Contratar empresa qualificada para a atividade SEL Auditar periodicamente a atividade ESPEC Contratar duas empresas CONT ADM 2 Não identificação de mercados potênciais atuantes Definir claramente a abrangência da análise em contrato PLAN ESPEC CONT ADM 3 Atraso na entrega das analises de mercado. Definir no contrato clausulas de multas referentes ao atraso CONT nas entregas dos estudos de mercado 4 Falecia da empresa contratada Ter mais de uma empresa consultada na concorrencia. Exec Segunda melhor empresa sera acionada. 5 6 * Critérios conforme slide 7 11
  • 12.
    Mapa de aquisições Ref. Prazo # Pacote de Trabalho EAP Fornecedores Orçamento (R$) (dias) Critério* 1 Análise do DRE 1.2.1 Empresas de auditoria contábil R$ 10.000,00 15 1 2 Análise do Balanço 1.2.2 Empresas de auditoria contábil R$ 10.000,00 10 2 3 Market Share 1.3.1 Consultorias de mercado R$ 15.000,00 30 4 4 Projeção de Mercado Atuante 1.3.3 Consultorias de mercado R$ 15.000,00 15 2 5 Estrutura de RH 1.4.1 Consultorias de RH R$ 50.000,00 15 3 6 Estrutura deTI 1.4.2 Consultorias de TI R$ 20.000,00 20 3 Total R$ 120.000,00 Pacote de trabalho escolhido para detalhamento – Market Share * Critérios conforme slide 7 12
  • 13.
    Declaração de Trabalho(DT) 1. Especificação Funcional – Trata-se de uma pesquisa e análise de mercado atuante, das regiões e dos principais concorrentes com suas fatias de mercado 2. Qualidade – Relatório de acordo com os padrões da empresa contratante e que contenha a distribuição dos concorrentes em cada nicho/região de mercado 3. Prazos – O prazo para entrega do relatório e a conclusão dos trabalhos é de 30 dias 4. Suporte – A contratante poderá indicar as possíveis fontes de pesquisa para o trabalho. 13
  • 14.
    Declaração de Trabalho(DT) 5. Meio de entrega – A contratada deve entregar em meio eletrônico aos cuidados do GP 6. Garantia – A contratada deve garantir a veracidade dos dados por meio de fontes confiáveis de aquisição de dados. 7. Critérios de medição – Dependerá da etapa do pacote de trabalho, porém poderá variar entre 0%/100%, 25%/75% ou 50%/50%. 8. Termo de confidencialidade – A contratada fica proibida de divulgar qualquer tipo de informação da contratante, sem prévia autorização sob pena de multa no valor de 10 vezes o valor total do contrato. 14
  • 15.
    Critérios de AvaliaçãoEliminatórios 1. Participou de pelo menos 3 projetos equivalentes, nos últimos 6 meses? – Avalia qual o nível de atuação do candidato no mercado 2. Está apto para assinatura de um termo de confidencialidade? – O projeto é uma jogada de mercado, por isso o levantamento precisa ser confidencial 3. Utiliza a metodologia XPTO para análises? – Como esta é uma metodologia amplamente utilizada na Banguelas S.A, gostaríamos que o candidato a utilizasse para esta atividade 4. É capaz de entregar o pacote de trabalho no prazo estipulado? – Prazo é o item mais crítico do projeto, portanto ser um critério fundamental para avaliação do candidato. 5. Tem fácil acesso a fontes de dados governamentais? – Ter este acesso garante informações mais precisas e confiáveis. 15
  • 16.
    Critérios de AvaliaçãoClassificatórios 1. Capacidade técnica da equipe 2. Qualidade da equipe 3. Condições de pagamento 4. Prazo de entrega 5. Custo do serviço • Os critérios de avaliação eliminatórios e classificatórios serão divulgados aos participantes da concorrência por entender-se que é de grande importância que as empresas candidatas tenham consciência do nível de exigência que estamos solicitando. 16
  • 17.
    Sistema de Pontuação #Critério Peso Faixa de valores = nota 1 Preço (R$) 4 abaixo de R$8.000 = 1 R$8.000 até 12.000 = 3 R$12.000 até R$15.000 = 5 R$15.000 até R$18.000 = 2 maior que R$18.000 = 1 2 Experiência da equipe (anos) 5 até 1 ano = 1 1 a 3 anos = 2 3 a 6 anos = 3 mais de 6 anos = 5 3 Prazo (semanas) 4 até 3 semanas = 5 3 a 4 semanas = 4 4 a 5 semanas = 3 mais de 5 semanas = 1 4 Dívidas na praça (s/n) 2 Tem dívidas = 1 Dívidas em processo de quitação = 2 Sem dívidas = 5 5 Metodologia (tipo) 3 Metodologia XPTO = 5 Metodologia XYZ = 3 Metodologia ABC = 2 Sem metodologia = 1 6 Disponibilidade de visitas (s/n) 1 Tem disponibilidade = 5 Não tem = 1 17
  • 18.
    Definições prévias 1. Documentosadotados – RFP (Request for Proposal): será utilizado este documento pois a empresa convidada deverá apresentar uma proposta de prestação de serviço onde não somente o preço será levado em conta 2. Meio de envio do convite – O convite será enviado por meio de correio eletrônico (email), pois torna a concorrência mais dinâmica com relação a agilidade de recebimento e respostas, e também por ser um meio amplamente utilizado atualmente 3. Contrato Formal – A formalidade do contrato é exigida por se tratar de uma pesquisa que demanda confidencialidade e o não cumprimento desta clausula poderá ser passível de multas contratuais 18
  • 19.
    Definições prévias 4. Espéciedo contrato – Contrato de prestação de serviço será utilizado pois o produto entregue para o pacote de trabalho é um item intangível 5. Tipo do contrato – O contrato será do tipo Preço Global (PG), pois o serviço prestado será por empreitada. 19
  • 20.
    Fluxograma para Conduziras Aquisições ESCOLHE MELHOR NEGOCIA CONCORRENTE MELHOR PREÇO DE / DT SIST. PONT. APLICA NO SIST. NEGÓCIO N (3x) INÍCIO DE PONTUAÇÃO OK? S RFP RECEBE RFP EMITE ORDEM DE EMAIL COMPRA ENVIO AGUARDAR CARTA- POR 10 DIAS FIM CONVITE 20
  • 21.
    Atitudes de Fiscalização 1. Kick Off do contrato 2. Relatório de Progresso 3. Relatório diário de ocorrências 4. Aceite formal do produto entregue. 5. Encerramento do contrato 21
  • 22.
    Fluxograma para Administraro Contrato S S Itens INÍCIO entregues Negócio N (3x) ? Kick-off OK? N RD Receber Relatório B.O. Renegocia de Desempenho Paga contrato (RD) Medição Informa Gerar B.O. SM Analisa RD Mudança N FIM S Registra Progresso Mudança? OK? Mudança S N 22
  • 23.
    Fluxograma para Encerraro Contrato INÍCIO EMAIL Envia carta de agradeçimento Emite último Arquiva contrato. pagamento Assina termo de encerramento FIM 23
  • 24.
    Documentos adotados 1. Relatóriode desempenho do fornecedor (RD) – A fim de acompanhar o desempenho do fornecedor e efetuar os pagamentos por medição, deve-se utilizar este tipo de documento no processo de monitoramento e controle 2. Solicitação de mudanças (SM) – A fim de formalizar as mudanças de escopo, tempo, custo ou outra área de conhecimento, tanto por parte da contratante ou da contratada, deve-se utilizar este documento. 3. Boletim de Ocorrência (BO) – Um boletim de ocorrência é criado sempre que algo estiver errado em relação ao progresso do pacote de trabalho contratado, para que seja registrado as ocorrências. 24
  • 25.
    Documentos adotados -Templates Relatório de desempenho Fonte:http://escritoriodeprojetos.com .br/templates.aspx Contém um sumário executivo para facilitar a visualização rápida do desempenho através de cores simulando um sinaleiro, e logo abaixo um plano de ação para solucionar as pendências. 25
