Gerenciamento das
Aquisições do Projeto
JARBAS PEREIRA – KLEVERSON GARCIA – OSVANDO CANDIDO

Grupo de Processo Processo
Planejamento Planejar as aquisições
Execução Realizar as aquisições
Controle Administrar as aquisições
Encerramento Encerrar as aquisições
O gerenciamento das aquisições do projeto inclui os
processos necessários para comprar ou adquirir
produtos, serviços ou resultados externos à equipe
do projeto.
Abrange:
• Gerenciamento de Contratos
• Controle de Mudanças

Entradas Ferramentas e Técnicas Saídas
Linha de base do escopo
Documentação dos requisitos
Acordos de cooperação
Registro dos riscos
Decisões contratuais sobre riscos
Requisitos de recursos das atividades
Cronograma do projeto
Estimativa dos custos das atividades
Linha de base do desempenho de custos
Fatores ambientais da empresa
Ativos de processos organizacionais
Análise de fazer ou comprar
Opinião especializada
Tipos de contratos
Plano de gestão das aquisições
Declarações do trabalho das aquisições
Decisões de fazer ou comprar
Documentos da aquisição
Critérios para seleção de fontes
Solicitações de mudanças
• Objetivo:
• Decidir o que comprar ou fazer, detalhar a abordagem (como), quando e quem pode
fornecer e solicitar as propostas dos fornecedores.
• É o processo de documentação das decisões de compras do projeto.
• Identifica também as necessidade do projeto que podem, ou devem, ser melhor atendidas
com a aquisição de produtos, serviços ou resultados fora da organização do projeto.
Planejar as aquisições

• Registro dos riscos:
• Riscos que demandam alguma aquisição
• Decisões contratuais sobre riscos:
• Seguros, garantias, serviços, etc. que demandam aquisição
• Requisitos de recursos das atividades:
• Recursos, equipamentos, movimentação, etc.
• Cronograma, Estimativa dos custos das atividades e Linha de base do desempenho de custos:
• Quando vamos precisar e quanto temos para gastar
• Fatores ambientais da empresa:
• Reputação de fornecedores, condições normais de aquisição, requisitos específicos e situação do mercado
Planejar as aquisições - Entradas

• Análise de fazer ou comprar:
• Pode ser feito pela equipe? É melhor comprar?
• Comprar, alugar, financiar ou fazer um leasing?
• Tipos de contrato:
• Com preço fixo (global ou empreitada, escopo fechado):
• Preço Fixo Garantido (PFG)
• Preço Fixo com Incentivo de Remuneração (PFIR)
• Preço Fixo com Ajuste Econômico do Preço (PF-AEP)
• Custos Reembolsáveis (custo + serviço administração):
• Custo Mais Remuneração Fixa (CMRF)
• Custo Mais Remuneração de Incentivo (CMRI)
• Custo Mais Remuneração Concedida (CMRC)
• Tempo & Material (TM ouTime & Material):
• Menos recomendado, pois o pagamento é por tempo (horas/dias) e despesas
Planejar as aquisições - Técnicas

• PLANO DE GESTÃO DAS AQUISIÇÕES
• Incluem orientações para:
• Tipos de contratos, gestão de riscos, critérios e métodos de avaliação, gestão de contratos e de
fornecedores, documentos padronizados, restrições, premissas, cronograma de aquisições,
identificação de fornecedores pré-qualificados, etc.
• DECLARAÇÕES DO TRABALHO DAS AQUISIÇÕES:
• Documento contendo as informações necessárias para uma boa aquisição, ou seja, conhecimento do
escopo para uma precificação e entrega adequada.
• DOCUMENTOS DA AQUISIÇÃO:
• NDA, DT, RFP, proposta, minuta de contrato, etc.
Planejar as aquisições - Saídas

• CRITÉRIOS DE SELEÇÃO DE FONTES:
• Objetivos:
• São desenvolvidos e usados para classificar ou avaliar as propostas dos fornecedores. Podem ser:
• Custo total do ciclo de vida (TCO:Total Cost of Ownership)
• Garantia, preço, prazo, etc.
• Capacidade financeira, de produção e interesse
• Subjetivos:
• Nível de entendimento da necessidade
• Capacidade técnica
• Nível de risco
• Abordagem de gerenciamento
• Abordagem técnica
• Tamanho e tipo da empresa
• Desempenho passado dos fornecedores
• Referências
• Direitos de propriedade e propriedade intelectual
Planejar as aquisições - Saídas

• Objetivo:
• Obter respostas de fornecedores, selecionar um fornecedor e realizar a contratação
(incluindo os contratos).
• A equipe receberá licitações ou propostas e aplicará critérios de seleção previamente
definidos para escolher um ou mais fornecedores que sejam qualificados.
Entradas Ferramentas e Técnicas Saídas
Plano de gestão do projeto
Documentos de aquisição
Critérios para seleção de fontes
Lista de fornecedores qualificados
Propostas de fornecedores
Documentos do projeto
Decisões de fazer ou comprar
Acordos de cooperação
Ativos de processos organizacionais
Reuniões com licitantes
Técnicas de avaliação de propostas
Estimativas independentes
Opinião especializada
Publicidade
Pesquisa na Internet
Negociação das aquisições
Fornecedores selecionados
Adjudicação do contrato de aquisição
Calendários de recursos
Solicitações de mudanças
Plano de gestão do projeto atualizado
Documentos do projeto atualizados
Realizar as aquisições

• Reuniões com licitantes:
• Esclarecimentos de dúvidas com todos os concorrentes igualmente
• Técnicas de avaliação de propostas:
• Revisão das propostas, aplicando os critérios de avaliação para determinar o fornecedor selecionado
• Estimativas independentes:
• O comprador pode (deve) fazer, ou contratar, uma estimativa independente de custo do que está sendo
adquirido
• Publicidade:
• Pode ser utilizada para ampliar a lista de fornecedores e/ou cumprir com obrigações legais
• Pesquisa na Internet:
• Para itens de prateleira é uma ótima opção. Mas, não deve ser utilizada para itens específicos e/ou
complexos
Realizar as aquisições - Técnicas
• Técnicas:

• Negociação das aquisições:
• Os detalhes da aquisição devem ser negociados até que seja possível assinar um contrato com os termos
negociados
• Os termos podem incluir: responsabilidades, tratamento de mudanças, direitos de propriedade,
pagamentos, preços, formas de pagamento, etc.
• Em negociações complexas, o GP não deve ser o principal negociador e elas normalmente requerem
aprovação da alta administração.
Realizar as aquisições - Técnicas

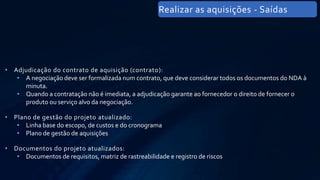

• Adjudicação do contrato de aquisição (contrato):
• A negociação deve ser formalizada num contrato, que deve considerar todos os documentos do NDA à
minuta.
• Quando a contratação não é imediata, a adjudicação garante ao fornecedor o direito de fornecer o
produto ou serviço alvo da negociação.
• Plano de gestão do projeto atualizado:
• Linha base do escopo, de custos e do cronograma
• Plano de gestão de aquisições
• Documentos do projeto atualizados:
• Documentos de requisitos, matriz de rastreabilidade e registro de riscos
Realizar as aquisições - Saídas

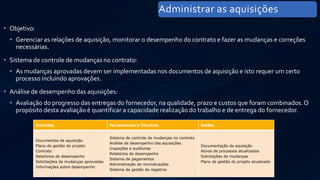

• Objetivo:
• Gerenciar as relações de aquisição, monitorar o desempenho do contrato e fazer as mudanças e correções
necessárias.
• Sistema de controle de mudanças no contrato:
• As mudanças aprovadas devem ser implementadas nos documentos de aquisição e isto requer um certo
processo incluindo aprovações.
• Análise de desempenho das aquisições:
• Avaliação do progresso das entregas do fornecedor, na qualidade, prazo e custos que foram combinados. O
propósito desta avaliação é quantificar a capacidade realização do trabalho e de entrega do fornecedor.
Entradas Ferramentas e Técnicas Saídas
Documentos de aquisição
Plano de gestão do projeto
Contrato
Relatórios de desempenho
Solicitações de mudanças aprovadas
Informações sobre desempenho
Sistema de controle de mudanças no contrato
Análise de desempenho das aquisições
Inspeções e auditorias
Relatórios de desempenho
Sistema de pagamentos
Administração de reivindicações
Sistema de gestão de registros
Documentação da aquisição
Ativos de processos atualizados
Solicitações de mudanças
Plano de gestão do projeto atualizado
Administrar as aquisições
• Inspeções e auditorias:
• Se o contrato permitir, o cliente pode fazer inspeções e auditorias nos processos produtivos do
fornecedor
• Sistema de pagamentos:
• Os pagamentos combinados devem ser feitos e registrados
• Administração de reivindicações:
• Reivindicações são mudanças contestadas pelo cliente ou pelo fornecedor. Representam disputas que
devem ser resolvidas preferencialmente por negociação
• Se não for possível negociar, devemos seguir os procedimentos previstos para disputas no contrato
• Sistema de gestão de registros:
• Método utilizado pelo GP para registrar as questões
Administrar as aquisições - técnica

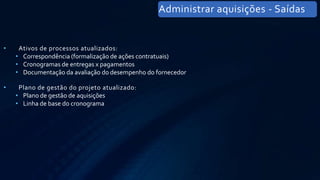

• Ativos de processos atualizados:
• Correspondência (formalização de ações contratuais)
• Cronogramas de entregas x pagamentos
• Documentação da avaliação do desempenho do fornecedor
• Plano de gestão do projeto atualizado:
• Plano de gestão de aquisições
• Linha de base do cronograma
Administrar aquisições - Saídas

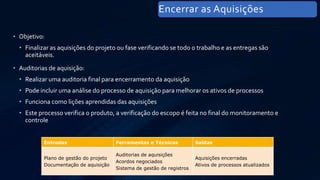

Entradas Ferramentas e Técnicas Saídas
Plano de gestão do projeto
Documentação de aquisição
Auditorias de aquisições
Acordos negociados
Sistema de gestão de registros
Aquisições encerradas
Ativos de processos atualizados
• Objetivo:
• Finalizar as aquisições do projeto ou fase verificando se todo o trabalho e as entregas são
aceitáveis.
• Auditorias de aquisição:
• Realizar uma auditoria final para encerramento da aquisição
• Pode incluir uma análise do processo de aquisição para melhorar os ativos de processos
• Funciona como lições aprendidas das aquisições
• Este processo verifica o produto, a verificação do escopo é feita no final do monitoramento e
controle
Encerrar as Aquisições

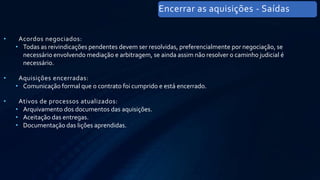

• Acordos negociados:
• Todas as reivindicações pendentes devem ser resolvidas, preferencialmente por negociação, se
necessário envolvendo mediação e arbitragem, se ainda assim não resolver o caminho judicial é
necessário.
• Aquisições encerradas:
• Comunicação formal que o contrato foi cumprido e está encerrado.
• Ativos de processos atualizados:
• Arquivamento dos documentos das aquisições.
• Aceitação das entregas.
• Documentação das lições aprendidas.
Encerrar as aquisições - Saídas
