Fundamentos de gerenciamento de projetos
São José dos Campos, 2012
PROJ22

Equipe
4Project
Projeto
Brasil no Trilho
Integrantes da Equipe

André Luiz Cattiste Filho   Mariana Serqueira Cardoso

Fernando Tavares Medeiros   Renato Alex Sandro Sousa
Objetivo do Trabalho

           Construir e implantar o sistema de
           TAV – Trem de Alta Velocidade no
           Brasil entre os municípios do Rio de
           Janeiro – RJ, São Paulo – SP e
           Campinas – SP. (TAV RJ – SP)
Origem do Projeto

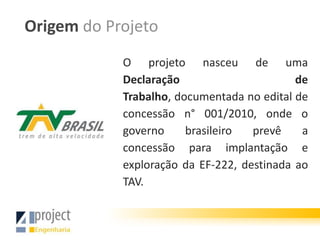

            O projeto nasceu de uma
            Declaração                      de
            Trabalho, documentada no edital de
            concessão n° 001/2010, onde o
            governo     brasileiro  prevê    a
            concessão para implantação e
            exploração da EF-222, destinada ao
            TAV.
Produto do Projeto
O projeto Brasil no Trilho tem como produto:

TAV – Trem de alta velocidade

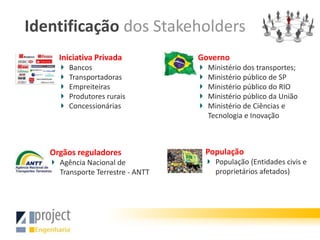

Identificação dos Stakeholders
     Iniciativa Privada            Governo
       Bancos                        Ministério dos transportes;
       Transportadoras               Ministério público de SP
       Empreiteiras                  Ministério público do RIO
       Produtores rurais             Ministério público da União
       Concessionárias               Ministério de Ciências e
                                     Tecnologia e Inovação

   Orgãos reguladores               População
     Agência Nacional de               População (Entidades civis e
     Transporte Terrestre - ANTT       proprietários afetados)

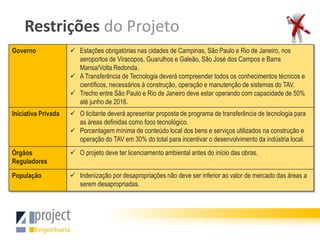

Restrições do Projeto
Governo               Estações obrigatórias nas cidades de Campinas, São Paulo e Rio de Janeiro, nos
                       aeroportos de Viracopos, Guarulhos e Galeão, São José dos Campos e Barra
                       Mansa/Volta Redonda.
                      A Transferência de Tecnologia deverá compreender todos os conhecimentos técnicos e
                       científicos, necessários à construção, operação e manutenção de sistemas do TAV.
                      Trecho entre São Paulo e Rio de Janeiro deve estar operando com capacidade de 50%
                       até junho de 2016.
Iniciativa Privada    O licitante deverá apresentar proposta de programa de transferência de tecnologia para
                       as áreas definidas como foco tecnológico.
                      Porcentagem mínima de conteúdo local dos bens e serviços utilizados na construção e
                       operação do TAV em 30% do total para incentivar o desenvolvimento da indústria local.
Órgãos                O projeto deve ter licenciamento ambiental antes do inicio das obras.
Reguladores

População             Indenização por desapropriações não deve ser inferior ao valor de mercado das áreas a
                       serem desapropriadas.

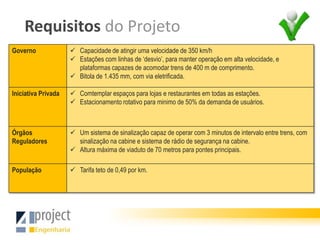

Requisitos do Projeto
Governo               Capacidade de atingir uma velocidade de 350 km/h
                      Estações com linhas de ‘desvio’, para manter operação em alta velocidade, e
                       plataformas capazes de acomodar trens de 400 m de comprimento.
                      Bitola de 1.435 mm, com via eletrificada.

Iniciativa Privada    Comtemplar espaços para lojas e restaurantes em todas as estações.
                      Estacionamento rotativo para minimo de 50% da demanda de usuários.

Órgãos                Um sistema de sinalização capaz de operar com 3 minutos de intervalo entre trens, com
Reguladores            sinalização na cabine e sistema de rádio de segurança na cabine.
                      Altura máxima de viaduto de 70 metros para pontes principais.

População             Tarifa teto de 0,49 por km.

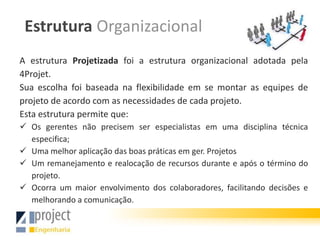

Estrutura Organizacional
A estrutura Projetizada foi a estrutura organizacional adotada pela
4Projet.
Sua escolha foi baseada na flexibilidade em se montar as equipes de
projeto de acordo com as necessidades de cada projeto.
Esta estrutura permite que:
 Os gerentes não precisem ser especialistas em uma disciplina técnica
  especifica;
 Uma melhor aplicação das boas práticas em ger. Projetos
 Um remanejamento e realocação de recursos durante e após o término do
  projeto.
 Ocorra um maior envolvimento dos colaboradores, facilitando decisões e
  melhorando a comunicação.

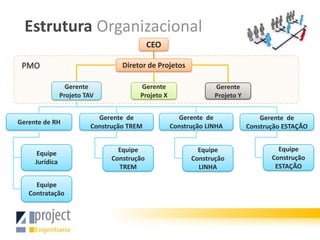

Estrutura Organizacional
                                            CEO

 PMO                              Diretor de Projetos

                  Gerente              Gerente                  Gerente
                Projeto TAV            Projeto X                Projeto Y

                           Gerente de                Gerente de                 Gerente de
Gerente de RH
                         Construção TREM           Construção LINHA         Construção ESTAÇÃO

                                 Equipe                    Equipe                    Equipe
     Equipe
                               Construção                Construção                Construção
     Jurídica
                                 TREM                      LINHA                    ESTAÇÃO

     Equipe
   Contratação

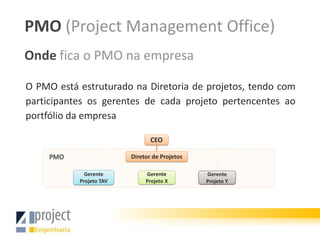

PMO (Project Management Office)
Onde fica o PMO na empresa

O PMO está estruturado na Diretoria de projetos, tendo com
participantes os gerentes de cada projeto pertencentes ao
portfólio da empresa

                                CEO

     PMO                 Diretor de Projetos

             Gerente          Gerente          Gerente
           Projeto TAV        Projeto X        Projeto Y

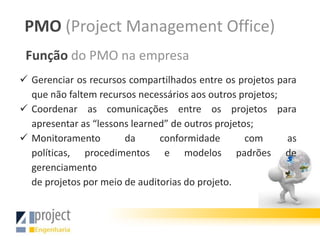

PMO (Project Management Office)
 Função do PMO na empresa
 Gerenciar os recursos compartilhados entre os projetos para
  que não faltem recursos necessários aos outros projetos;
 Coordenar as comunicações entre os projetos para
  apresentar as “lessons learned” de outros projetos;
 Monitoramento        da      conformidade        com     as
  políticas, procedimentos e modelos padrões de
  gerenciamento
  de projetos por meio de auditorias do projeto.

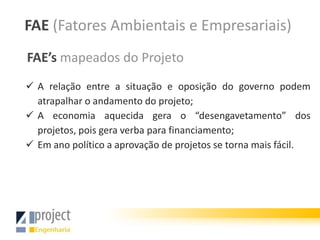

FAE (Fatores Ambientais e Empresariais)
FAE’s mapeados do Projeto
 A relação entre a situação e oposição do governo podem
  atrapalhar o andamento do projeto;
 A economia aquecida gera o “desengavetamento” dos
  projetos, pois gera verba para financiamento;
 Em ano político a aprovação de projetos se torna mais fácil.

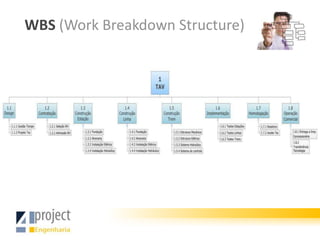

WBS (Work Breakdown Structure)

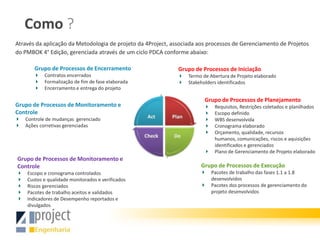

Como ?
Através da aplicação da Metodologia de projeto da 4Project, associada aos processos de Gerenciamento de Projetos
do PMBOK 4° Edição, gerenciada através de um ciclo PDCA conforme abaixo:

       Grupo de Processos de Encerramento                     Grupo de Processos de Iniciação
           Contratos encerrados                                   Termo de Abertura de Projeto elaborado
           Formalização de fim de fase elaborada                  Stakeholders identificados
           Encerramento e entrega do projeto

                                                                         Grupo de Processos de Planejamento
Grupo de Processos de Monitoramento e                                        Requisitos, Restrições coletados e planilhados
Controle                                                                     Escopo definido
   Controle de mudanças gerenciado                                           WBS desenvolvida
   Ações corretivas gerenciadas                                              Cronograma elaborado
                                                                             Orçamento, qualidade, recursos
                                                                             humanos, comunicações, riscos e aquisições
                                                                             identificados e gerenciados
                                                                             Plano de Gerenciamento de Projeto elaborado
Grupo de Processos de Monitoramento e
Controle                                                               Grupo de Processos de Execução
    Escopo e cronograma controlados                                        Pacotes de trabalho das fases 1.1 a 1.8
    Custos e qualidade monitorados e verificados                           desenvolvidos
    Riscos gerenciados                                                     Pacotes dos processos de gerenciamento do
    Pacotes de trabalho aceitos e validados                                projeto desenvolvidos
    Indicadores de Desempenho reportados e
    divulgados

Dicionário WBS                                  (1/5)

Fase: 1.1 - Design                                      Entrega: Design básico

ID      Pacote Trabalho (PT)   Descrição do PT                     Entrega do PT     Critério de Aceitação do PT       OK

                               Elaboração do cronograma de todas                     Carimbo "aprovado" impresso no
1.1.1   Gestão do tempo                                            Cronograma
                               as fases do projeto                                   documento de cronograma.

                                                                                     Carimbo "aprovado" impresso em
                               Elaboração dos projetos técnicos                      todas as folhas do documento.
1.1.2   Projeto Técnico                                            Projeto Técnico
                               Estação / Linha / Trem / Sistema                      Deve estar devidamente assinado
                                                                                     pelos gestores do departamento.

Dicionário WBS                                (2/5)

Fase: 1.2 - Contratação                                Entrega: Recursos Humanos

ID      Pacote Trabalho (PT)   Descrição do PT                     Entrega do PT   Critério de Aceitação do PT        OK

                               Realizar o processo de análise e                    Carimbo "aprovado" na ficha de
                                                                    Relatório de
1.2.1   Seleção do RH          seleção de todos as pessoas que irão                seleção do candidato pelo gestor
                                                                    contratações
                               participar do projeto.                              da área responsável.

                               Realizar a contratação da mão-de-                   Entrega de documentos
1.2.2   Admissão de RH                                             Mão-de-obra
                               obra que irá realizar o projeto.                    obrigatórios e avaliação médica.
Dicionário WBS                              (3/5)

Fase: 1.6 - Implementação                                Entrega: Termo de Aceite

ID       Pacote Trabalho (PT)   Descrição do PT                   Entrega do PT         Critério de Aceitação do PT        OK

                                                                                        Carimbo "aprovado" impresso em
                                Realizar testes com as estações   Documento de aceite   todas as folhas do documento.
1.6.1    Testes Estações
                                entregues                         das estações          Deve estar devidamente assinado
                                                                                        pelos gestores do departamento.

                                                                                        Carimbo "aprovado" impresso em
                                                                  Documento de aceite
                                Realizar testes com as linhas                           todas as folhas do documento.
1.6.2    Testes Linhas                                            operacional das
                                construídas.                                            Deve estar devidamente assinado
                                                                  linhas.
                                                                                        pelos gestores do departamento.

                                                                                         Carimbo "aprovado" impresso em
                                Realizar testes com os trens      Documento de aceite todas as folhas do documento.
1.6.3    Testes Trens
                                contruídos.                       operacional dos trens. Deve estar devidamente assinado
                                                                                         pelos gestores do departamento.

Dicionário WBS                                     (4/5)

Fase: 1.7 - Homologação                                        Entrega: Documento de Homologação

ID      Pacote Trabalho (PT)         Descrição do PT                         Entrega do PT         Critério de Aceitação do PT       OK

                                                                                                   Carimbo "aprovado" impresso em
                                     Criar o documento de homologação        Documento de
        Relatório de homologação                                                                   todas as folhas do documento.
1.7.1                                geral do projeto, que integrará todas   homologação do
        do projeto                                                                                 Deve estar devidamente assinado
                                     as fases                                projeto
                                                                                                   pelos gestores do departamento.

                                                                                                   Carimbo "aprovado" impresso em
                                     Criar o documento de aceite técnico / Documento de aceite
        Aceite técnico de todas as                                                                 todas as folhas do documento.
1.7.2                                operacional de todas as fases         técnico / operacional
        fases do projeto                                                                           Deve estar devidamente assinado
                                     entregues no projeto.                 de todas as fases.
                                                                                                   pelos gestores do departamento.

Dicionário WBS                                       (5/5)

Fase: 1.8 - Operação Com.                                      Entrega: Operação do Sistema

ID      Pacote Trabalho (PT)          Descrição do PT                        Entrega do PT           Critério de Aceitação do PT       OK

                                                                                                     Carimbo "aprovado" impresso em
        Entrega a empresa             Realizar a transferência de todos os   Documento de entrega todas as folhas do documento.
1.8.1
        concessionária                ativos construídos                     / validação dos ativos. Deve estar devidamente assinado
                                                                                                     pelos gestores do departamento.

                                                                                                     Carimbo "aprovado" impresso em
                                      Realizar o treinamento e transferência Documento de aceite
                                                                                                     todas as folhas do documento.
1.8.2   Transferência de tecnologia   da tecnologia para operação do         técnico / operacional
                                                                                                     Deve estar devidamente assinado
                                      sistema.                               de todas as fases.
                                                                                                     pelos gestores do departamento.

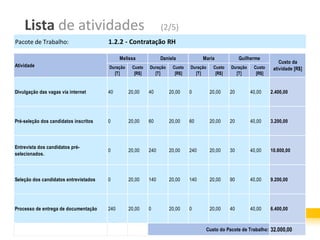

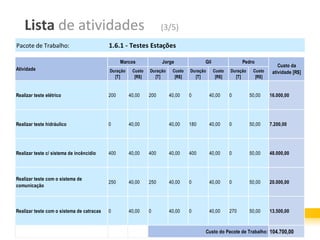

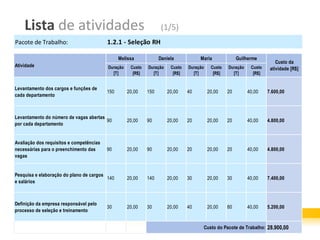

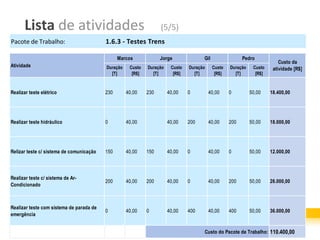

Lista de atividades                                             (1/5)
Pacote de Trabalho:                       1.2.1 - Seleção RH

                                                Melissa            Daniela           Maria              Guilherme
                                                                                                                          Custo da
Atividade                                 Duração    Custo   Duração    Custo   Duração    Custo   Duração    Custo    atividade [R$]
                                            [T]       [R$]     [T]       [R$]     [T]       [R$]     [T]       [R$]

Levantamento dos cargos e funções de
                                          150       20,00    150       20,00    40        20,00    20        40,00    7.600,00
cada departamento

Levantamento do número de vagas abertas
                                        90          20,00    90        20,00    20        20,00    20        40,00    4.800,00
por cada departamento

Avaliação dos requisitos e competências
necessárias para o preenchimento das      90        20,00    90        20,00    20        20,00    20        40,00    4.800,00
vagas

Pesquisa e elaboração do plano de cargos
                                         140        20,00    140       20,00    30        20,00    30        40,00    7.400,00
e salários

Definição da empresa responsável pelo
                                          30        20,00    30        20,00    40        20,00    80        40,00    5.200,00
processo de seleção e treinamento

                                                                                      Custo do Pacote de Trabalho: 28.900,00
Lista de atividades                                         (2/5)
Pacote de Trabalho:                    1.2.2 - Contratação RH

                                             Melissa            Daniela            Maria             Guilherme
                                                                                                                       Custo da
Atividade                              Duração    Custo   Duração    Custo   Duração    Custo   Duração    Custo    atividade [R$]
                                         [T]       [R$]     [T]       [R$]     [T]       [R$]     [T]       [R$]

Divulgação das vagas via internet      40        20,00    40        20,00    0         20,00    20        40,00    2.400,00

Pré-seleção dos candidatos inscritos   0         20,00    60        20,00    60        20,00    20        40,00    3.200,00

Entrevista dos candidatos pré-
                                       0         20,00    240       20,00    240       20,00    30        40,00    10.800,00
selecionados.

Seleção dos candidatos entrevistados   0         20,00    140       20,00    140       20,00    90        40,00    9.200,00

Processo de entrega de documentação    240       20,00    0         20,00    0         20,00    40        40,00    6.400,00

                                                                                    Custo do Pacote de Trabalho: 32.000,00
Lista de atividades                                             (3/5)
Pacote de Trabalho:                        1.6.1 - Testes Estações

                                                 Marcos             Jorge              Gil                 Pedro
                                                                                                                            Custo da
Atividade                                  Duração    Custo   Duração    Custo   Duração     Custo   Duração    Custo    atividade [R$]
                                             [T]       [R$]     [T]       [R$]     [T]        [R$]     [T]       [R$]

Realizar teste elétrico                    200       40,00    200       40,00    0         40,00     0         50,00    16.000,00

Realizar teste hidráulico                  0         40,00              40,00    180       40,00     0         50,00    7.200,00

Realizar teste c/ sistema de incêncidio    400       40,00    400       40,00    400       40,00     0         50,00    48.000,00

Realizar teste com o sistema de
                                           250       40,00    250       40,00    0         40,00     0         50,00    20.000,00
comunicação

Realizar teste com o sistema de catracas   0         40,00    0         40,00    0         40,00     270       50,00    13.500,00

                                                                                       Custo do Pacote de Trabalho: 104.700,00
Lista de atividades                                             (4/5)

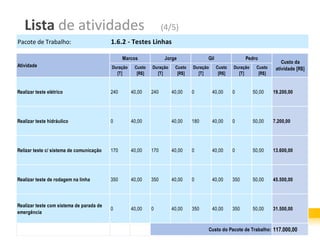

Pacote de Trabalho:                       1.6.2 - Testes Linhas

                                                Marcos              Jorge             Gil                 Pedro
                                                                                                                           Custo da
Atividade                                 Duração    Custo   Duração    Custo   Duração     Custo   Duração    Custo    atividade [R$]
                                            [T]       [R$]     [T]       [R$]     [T]        [R$]     [T]       [R$]

Realizar teste elétrico                   240       40,00    240       40,00    0         40,00     0         50,00    19.200,00

Realizar teste hidráulico                 0         40,00              40,00    180       40,00     0         50,00    7.200,00

Relizar teste c/ sistema de comunicação   170       40,00    170       40,00    0         40,00     0         50,00    13.600,00

Realizar teste de rodagem na linha        350       40,00    350       40,00    0         40,00     350       50,00    45.500,00

Realizar teste com sistema de parada de
                                          0         40,00    0         40,00    350       40,00     350       50,00    31.500,00
emergência

                                                                                      Custo do Pacote de Trabalho: 117.000,00
Lista de atividades                                          (5/5)
Pacote de Trabalho:                       1.6.3 - Testes Trens

                                                Marcos             Jorge              Gil                 Pedro
                                                                                                                           Custo da
Atividade                                 Duração    Custo   Duração    Custo   Duração     Custo   Duração    Custo    atividade [R$]
                                            [T]       [R$]     [T]       [R$]     [T]        [R$]     [T]       [R$]

Realizar teste elétrico                   230       40,00    230       40,00    0         40,00     0         50,00    18.400,00

Realizar teste hidráulico                 0         40,00              40,00    200       40,00     200       50,00    18.000,00

Relizar teste c/ sistema de comunicação   150       40,00    150       40,00    0         40,00     0         50,00    12.000,00

Realizar teste c/ sistema de Ar-
                                          200       40,00    200       40,00    0         40,00     200       50,00    26.000,00
Condicionado

Realizar teste com sistema de parada de
                                          0         40,00    0         40,00    400       40,00     400       50,00    36.000,00
emergência

                                                                                      Custo do Pacote de Trabalho: 110.400,00

Orçamento
ID      WBS                     PV - Planned Value   ID      WBS                        PV - Planned Value

1.1     Design                                       1.5     Construção Trem
1.1.1   Gestão do tempo                              1.5.1   Estrutura mecanica
1.1.2   Projeto Técnico                              1.5.2   Estrutura eletrica
1.2     Contratação             60.900,00            1.5.3   Sistema hidráulico
1.2.1   Seleção RH              28.900,00            1.5.4   Sistema controle
1.2.2   Contratação RH          32.000,00            1.6     Implementação              332.100,00
1.3     Construção Estação                           1.6.1   Testes Estações            104.700,00
1.3.1   Fundação                                     1.6.2   Testes Linhas              117.000,00
1.3.2   Alvenaria                                    1.6.3   Testes Trens               110.400,00
1.3.3   Instalação elétrica                          1.7     Homologação
1.3.4   Instalação hidráulica                        1.7.1   Relatório
1.4     Construção Linha                             1.7.2   Aceite Técnico
1.4.1   Fundação                                     1.8     Operação Comercial
1.4.2   Alvenaria                                    1.8.1   Entrega
1.4.3   Instalação elétrica                          1.8.2   Transferencia Tecnologia
1.4.4   Instalação hidráulica

TOTAL DAS FASES                                                                         393.000,00
VERBA DE CONTINGÊNCIA                                                                   0,00
TOTAL DO ORÇAMENTO                                                                      393.000,00

APO (Ativos de Processos Organizacionais)
 O conhecimento que a organização obteve em projetos
 anteriores será organizado em dois grandes grupos de APO’s
 dentro do PMO da 4Project:
 Grupo 1 - Processos e procedimentos para realização trabalho
  Modelos de Relatórios de Desempenho e Relatórios Financeiros
  Modelos de WBS padronizadas
  Modelos de cronogramas

 Grupo 2 - Base conhecimento corporativo (banco de dados)
    Custo de mão-de-obra
    Linhas de base de cronogramas
    Tempo médio de execução de atividades
    Mapeamento de Riscos e ações de controle

Sjc proj22-fgp-4 project

  • 1.
    Fundamentos de gerenciamentode projetos São José dos Campos, 2012 PROJ22 Equipe 4Project Projeto Brasil no Trilho
  • 2.
    Integrantes da Equipe AndréLuiz Cattiste Filho Mariana Serqueira Cardoso Fernando Tavares Medeiros Renato Alex Sandro Sousa
  • 3.
    Objetivo do Trabalho Construir e implantar o sistema de TAV – Trem de Alta Velocidade no Brasil entre os municípios do Rio de Janeiro – RJ, São Paulo – SP e Campinas – SP. (TAV RJ – SP)
  • 4.
    Origem do Projeto O projeto nasceu de uma Declaração de Trabalho, documentada no edital de concessão n° 001/2010, onde o governo brasileiro prevê a concessão para implantação e exploração da EF-222, destinada ao TAV.
  • 5.
    Produto do Projeto Oprojeto Brasil no Trilho tem como produto: TAV – Trem de alta velocidade
  • 6.
    Identificação dos Stakeholders Iniciativa Privada Governo Bancos Ministério dos transportes; Transportadoras Ministério público de SP Empreiteiras Ministério público do RIO Produtores rurais Ministério público da União Concessionárias Ministério de Ciências e Tecnologia e Inovação Orgãos reguladores População Agência Nacional de População (Entidades civis e Transporte Terrestre - ANTT proprietários afetados)
  • 7.
    Restrições do Projeto Governo  Estações obrigatórias nas cidades de Campinas, São Paulo e Rio de Janeiro, nos aeroportos de Viracopos, Guarulhos e Galeão, São José dos Campos e Barra Mansa/Volta Redonda.  A Transferência de Tecnologia deverá compreender todos os conhecimentos técnicos e científicos, necessários à construção, operação e manutenção de sistemas do TAV.  Trecho entre São Paulo e Rio de Janeiro deve estar operando com capacidade de 50% até junho de 2016. Iniciativa Privada  O licitante deverá apresentar proposta de programa de transferência de tecnologia para as áreas definidas como foco tecnológico.  Porcentagem mínima de conteúdo local dos bens e serviços utilizados na construção e operação do TAV em 30% do total para incentivar o desenvolvimento da indústria local. Órgãos  O projeto deve ter licenciamento ambiental antes do inicio das obras. Reguladores População  Indenização por desapropriações não deve ser inferior ao valor de mercado das áreas a serem desapropriadas.
  • 8.
    Requisitos do Projeto Governo  Capacidade de atingir uma velocidade de 350 km/h  Estações com linhas de ‘desvio’, para manter operação em alta velocidade, e plataformas capazes de acomodar trens de 400 m de comprimento.  Bitola de 1.435 mm, com via eletrificada. Iniciativa Privada  Comtemplar espaços para lojas e restaurantes em todas as estações.  Estacionamento rotativo para minimo de 50% da demanda de usuários. Órgãos  Um sistema de sinalização capaz de operar com 3 minutos de intervalo entre trens, com Reguladores sinalização na cabine e sistema de rádio de segurança na cabine.  Altura máxima de viaduto de 70 metros para pontes principais. População  Tarifa teto de 0,49 por km.
  • 9.
    Estrutura Organizacional A estruturaProjetizada foi a estrutura organizacional adotada pela 4Projet. Sua escolha foi baseada na flexibilidade em se montar as equipes de projeto de acordo com as necessidades de cada projeto. Esta estrutura permite que:  Os gerentes não precisem ser especialistas em uma disciplina técnica especifica;  Uma melhor aplicação das boas práticas em ger. Projetos  Um remanejamento e realocação de recursos durante e após o término do projeto.  Ocorra um maior envolvimento dos colaboradores, facilitando decisões e melhorando a comunicação.
  • 10.
    Estrutura Organizacional CEO PMO Diretor de Projetos Gerente Gerente Gerente Projeto TAV Projeto X Projeto Y Gerente de Gerente de Gerente de Gerente de RH Construção TREM Construção LINHA Construção ESTAÇÃO Equipe Equipe Equipe Equipe Construção Construção Construção Jurídica TREM LINHA ESTAÇÃO Equipe Contratação
  • 11.
    PMO (Project ManagementOffice) Onde fica o PMO na empresa O PMO está estruturado na Diretoria de projetos, tendo com participantes os gerentes de cada projeto pertencentes ao portfólio da empresa CEO PMO Diretor de Projetos Gerente Gerente Gerente Projeto TAV Projeto X Projeto Y
  • 12.
    PMO (Project ManagementOffice) Função do PMO na empresa  Gerenciar os recursos compartilhados entre os projetos para que não faltem recursos necessários aos outros projetos;  Coordenar as comunicações entre os projetos para apresentar as “lessons learned” de outros projetos;  Monitoramento da conformidade com as políticas, procedimentos e modelos padrões de gerenciamento de projetos por meio de auditorias do projeto.
  • 13.
    FAE (Fatores Ambientaise Empresariais) FAE’s mapeados do Projeto  A relação entre a situação e oposição do governo podem atrapalhar o andamento do projeto;  A economia aquecida gera o “desengavetamento” dos projetos, pois gera verba para financiamento;  Em ano político a aprovação de projetos se torna mais fácil.
  • 14.
  • 15.
    Como ? Através daaplicação da Metodologia de projeto da 4Project, associada aos processos de Gerenciamento de Projetos do PMBOK 4° Edição, gerenciada através de um ciclo PDCA conforme abaixo: Grupo de Processos de Encerramento Grupo de Processos de Iniciação Contratos encerrados Termo de Abertura de Projeto elaborado Formalização de fim de fase elaborada Stakeholders identificados Encerramento e entrega do projeto Grupo de Processos de Planejamento Grupo de Processos de Monitoramento e Requisitos, Restrições coletados e planilhados Controle Escopo definido Controle de mudanças gerenciado WBS desenvolvida Ações corretivas gerenciadas Cronograma elaborado Orçamento, qualidade, recursos humanos, comunicações, riscos e aquisições identificados e gerenciados Plano de Gerenciamento de Projeto elaborado Grupo de Processos de Monitoramento e Controle Grupo de Processos de Execução Escopo e cronograma controlados Pacotes de trabalho das fases 1.1 a 1.8 Custos e qualidade monitorados e verificados desenvolvidos Riscos gerenciados Pacotes dos processos de gerenciamento do Pacotes de trabalho aceitos e validados projeto desenvolvidos Indicadores de Desempenho reportados e divulgados
  • 16.
    Dicionário WBS (1/5) Fase: 1.1 - Design Entrega: Design básico ID Pacote Trabalho (PT) Descrição do PT Entrega do PT Critério de Aceitação do PT OK Elaboração do cronograma de todas Carimbo "aprovado" impresso no 1.1.1 Gestão do tempo Cronograma as fases do projeto documento de cronograma. Carimbo "aprovado" impresso em Elaboração dos projetos técnicos todas as folhas do documento. 1.1.2 Projeto Técnico Projeto Técnico Estação / Linha / Trem / Sistema Deve estar devidamente assinado pelos gestores do departamento.
  • 17.
    Dicionário WBS (2/5) Fase: 1.2 - Contratação Entrega: Recursos Humanos ID Pacote Trabalho (PT) Descrição do PT Entrega do PT Critério de Aceitação do PT OK Realizar o processo de análise e Carimbo "aprovado" na ficha de Relatório de 1.2.1 Seleção do RH seleção de todos as pessoas que irão seleção do candidato pelo gestor contratações participar do projeto. da área responsável. Realizar a contratação da mão-de- Entrega de documentos 1.2.2 Admissão de RH Mão-de-obra obra que irá realizar o projeto. obrigatórios e avaliação médica.
  • 18.
    Dicionário WBS (3/5) Fase: 1.6 - Implementação Entrega: Termo de Aceite ID Pacote Trabalho (PT) Descrição do PT Entrega do PT Critério de Aceitação do PT OK Carimbo "aprovado" impresso em Realizar testes com as estações Documento de aceite todas as folhas do documento. 1.6.1 Testes Estações entregues das estações Deve estar devidamente assinado pelos gestores do departamento. Carimbo "aprovado" impresso em Documento de aceite Realizar testes com as linhas todas as folhas do documento. 1.6.2 Testes Linhas operacional das construídas. Deve estar devidamente assinado linhas. pelos gestores do departamento. Carimbo "aprovado" impresso em Realizar testes com os trens Documento de aceite todas as folhas do documento. 1.6.3 Testes Trens contruídos. operacional dos trens. Deve estar devidamente assinado pelos gestores do departamento.
  • 19.
    Dicionário WBS (4/5) Fase: 1.7 - Homologação Entrega: Documento de Homologação ID Pacote Trabalho (PT) Descrição do PT Entrega do PT Critério de Aceitação do PT OK Carimbo "aprovado" impresso em Criar o documento de homologação Documento de Relatório de homologação todas as folhas do documento. 1.7.1 geral do projeto, que integrará todas homologação do do projeto Deve estar devidamente assinado as fases projeto pelos gestores do departamento. Carimbo "aprovado" impresso em Criar o documento de aceite técnico / Documento de aceite Aceite técnico de todas as todas as folhas do documento. 1.7.2 operacional de todas as fases técnico / operacional fases do projeto Deve estar devidamente assinado entregues no projeto. de todas as fases. pelos gestores do departamento.
  • 20.
    Dicionário WBS (5/5) Fase: 1.8 - Operação Com. Entrega: Operação do Sistema ID Pacote Trabalho (PT) Descrição do PT Entrega do PT Critério de Aceitação do PT OK Carimbo "aprovado" impresso em Entrega a empresa Realizar a transferência de todos os Documento de entrega todas as folhas do documento. 1.8.1 concessionária ativos construídos / validação dos ativos. Deve estar devidamente assinado pelos gestores do departamento. Carimbo "aprovado" impresso em Realizar o treinamento e transferência Documento de aceite todas as folhas do documento. 1.8.2 Transferência de tecnologia da tecnologia para operação do técnico / operacional Deve estar devidamente assinado sistema. de todas as fases. pelos gestores do departamento.
  • 21.
    Lista de atividades (1/5) Pacote de Trabalho: 1.2.1 - Seleção RH Melissa Daniela Maria Guilherme Custo da Atividade Duração Custo Duração Custo Duração Custo Duração Custo atividade [R$] [T] [R$] [T] [R$] [T] [R$] [T] [R$] Levantamento dos cargos e funções de 150 20,00 150 20,00 40 20,00 20 40,00 7.600,00 cada departamento Levantamento do número de vagas abertas 90 20,00 90 20,00 20 20,00 20 40,00 4.800,00 por cada departamento Avaliação dos requisitos e competências necessárias para o preenchimento das 90 20,00 90 20,00 20 20,00 20 40,00 4.800,00 vagas Pesquisa e elaboração do plano de cargos 140 20,00 140 20,00 30 20,00 30 40,00 7.400,00 e salários Definição da empresa responsável pelo 30 20,00 30 20,00 40 20,00 80 40,00 5.200,00 processo de seleção e treinamento Custo do Pacote de Trabalho: 28.900,00
  • 22.
    Lista de atividades (2/5) Pacote de Trabalho: 1.2.2 - Contratação RH Melissa Daniela Maria Guilherme Custo da Atividade Duração Custo Duração Custo Duração Custo Duração Custo atividade [R$] [T] [R$] [T] [R$] [T] [R$] [T] [R$] Divulgação das vagas via internet 40 20,00 40 20,00 0 20,00 20 40,00 2.400,00 Pré-seleção dos candidatos inscritos 0 20,00 60 20,00 60 20,00 20 40,00 3.200,00 Entrevista dos candidatos pré- 0 20,00 240 20,00 240 20,00 30 40,00 10.800,00 selecionados. Seleção dos candidatos entrevistados 0 20,00 140 20,00 140 20,00 90 40,00 9.200,00 Processo de entrega de documentação 240 20,00 0 20,00 0 20,00 40 40,00 6.400,00 Custo do Pacote de Trabalho: 32.000,00
  • 23.
    Lista de atividades (3/5) Pacote de Trabalho: 1.6.1 - Testes Estações Marcos Jorge Gil Pedro Custo da Atividade Duração Custo Duração Custo Duração Custo Duração Custo atividade [R$] [T] [R$] [T] [R$] [T] [R$] [T] [R$] Realizar teste elétrico 200 40,00 200 40,00 0 40,00 0 50,00 16.000,00 Realizar teste hidráulico 0 40,00 40,00 180 40,00 0 50,00 7.200,00 Realizar teste c/ sistema de incêncidio 400 40,00 400 40,00 400 40,00 0 50,00 48.000,00 Realizar teste com o sistema de 250 40,00 250 40,00 0 40,00 0 50,00 20.000,00 comunicação Realizar teste com o sistema de catracas 0 40,00 0 40,00 0 40,00 270 50,00 13.500,00 Custo do Pacote de Trabalho: 104.700,00
  • 24.
    Lista de atividades (4/5) Pacote de Trabalho: 1.6.2 - Testes Linhas Marcos Jorge Gil Pedro Custo da Atividade Duração Custo Duração Custo Duração Custo Duração Custo atividade [R$] [T] [R$] [T] [R$] [T] [R$] [T] [R$] Realizar teste elétrico 240 40,00 240 40,00 0 40,00 0 50,00 19.200,00 Realizar teste hidráulico 0 40,00 40,00 180 40,00 0 50,00 7.200,00 Relizar teste c/ sistema de comunicação 170 40,00 170 40,00 0 40,00 0 50,00 13.600,00 Realizar teste de rodagem na linha 350 40,00 350 40,00 0 40,00 350 50,00 45.500,00 Realizar teste com sistema de parada de 0 40,00 0 40,00 350 40,00 350 50,00 31.500,00 emergência Custo do Pacote de Trabalho: 117.000,00
  • 25.
    Lista de atividades (5/5) Pacote de Trabalho: 1.6.3 - Testes Trens Marcos Jorge Gil Pedro Custo da Atividade Duração Custo Duração Custo Duração Custo Duração Custo atividade [R$] [T] [R$] [T] [R$] [T] [R$] [T] [R$] Realizar teste elétrico 230 40,00 230 40,00 0 40,00 0 50,00 18.400,00 Realizar teste hidráulico 0 40,00 40,00 200 40,00 200 50,00 18.000,00 Relizar teste c/ sistema de comunicação 150 40,00 150 40,00 0 40,00 0 50,00 12.000,00 Realizar teste c/ sistema de Ar- 200 40,00 200 40,00 0 40,00 200 50,00 26.000,00 Condicionado Realizar teste com sistema de parada de 0 40,00 0 40,00 400 40,00 400 50,00 36.000,00 emergência Custo do Pacote de Trabalho: 110.400,00
  • 26.
    Orçamento ID WBS PV - Planned Value ID WBS PV - Planned Value 1.1 Design 1.5 Construção Trem 1.1.1 Gestão do tempo 1.5.1 Estrutura mecanica 1.1.2 Projeto Técnico 1.5.2 Estrutura eletrica 1.2 Contratação 60.900,00 1.5.3 Sistema hidráulico 1.2.1 Seleção RH 28.900,00 1.5.4 Sistema controle 1.2.2 Contratação RH 32.000,00 1.6 Implementação 332.100,00 1.3 Construção Estação 1.6.1 Testes Estações 104.700,00 1.3.1 Fundação 1.6.2 Testes Linhas 117.000,00 1.3.2 Alvenaria 1.6.3 Testes Trens 110.400,00 1.3.3 Instalação elétrica 1.7 Homologação 1.3.4 Instalação hidráulica 1.7.1 Relatório 1.4 Construção Linha 1.7.2 Aceite Técnico 1.4.1 Fundação 1.8 Operação Comercial 1.4.2 Alvenaria 1.8.1 Entrega 1.4.3 Instalação elétrica 1.8.2 Transferencia Tecnologia 1.4.4 Instalação hidráulica TOTAL DAS FASES 393.000,00 VERBA DE CONTINGÊNCIA 0,00 TOTAL DO ORÇAMENTO 393.000,00
  • 27.
    APO (Ativos deProcessos Organizacionais) O conhecimento que a organização obteve em projetos anteriores será organizado em dois grandes grupos de APO’s dentro do PMO da 4Project: Grupo 1 - Processos e procedimentos para realização trabalho  Modelos de Relatórios de Desempenho e Relatórios Financeiros  Modelos de WBS padronizadas  Modelos de cronogramas Grupo 2 - Base conhecimento corporativo (banco de dados)  Custo de mão-de-obra  Linhas de base de cronogramas  Tempo médio de execução de atividades  Mapeamento de Riscos e ações de controle

Notas do Editor

  • #4 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #5 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #7 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #8 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #9 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #10 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #12 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #14 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #17 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #18 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #19 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #20 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #21 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #22 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #23 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #24 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #25 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #26 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #27 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
  • #28 Poderiamos dizer mais eficientes, ou seja, não ser a melhor, mas ser a mais eficiente??
