Gestão de Projetos
      GE 25
      Bauru

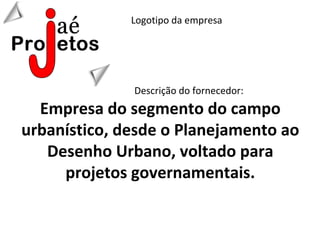

Logotipo da empresa

              Descrição do fornecedor:
  Empresa do segmento do campo
urbanístico, desde o Planejamento ao
   Desenho Urbano, voltado para
     projetos governamentais.
Logotipo do projeto
Andrezza Santana Rosa          Diego Leme de Oliveira

                               Juliana Alves Moreira
  Alexandre Facin

                                Vanessa Dias Ferreira
Dalmer Oliveira de Alvarenga

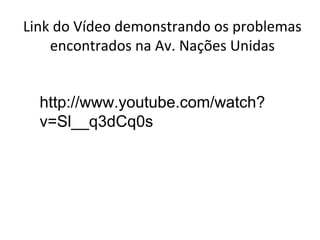

Link do Vídeo demonstrando os problemas
    encontrados na Av. Nações Unidas

  http://www.youtube.com/watch?
  v=Sl__q3dCq0s

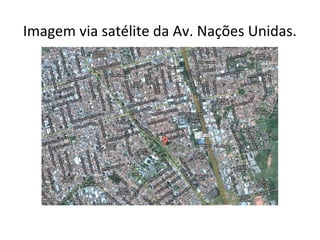

Imagem via satélite da Av. Nações Unidas.

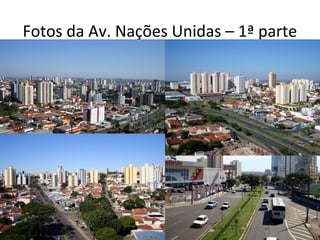

Fotos da Av. Nações Unidas – 1ª parte

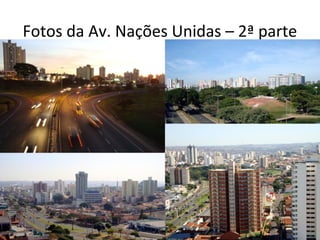

Fotos da Av. Nações Unidas – 2ª parte

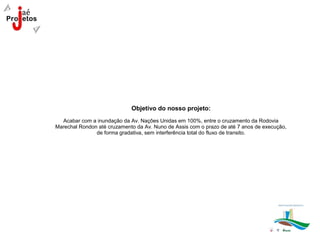

Objetivo do nosso projeto:
  Acabar com a inundação da Av. Nações Unidas em 100%, entre o cruzamento da Rodovia
Marechal Rondon até cruzamento da Av. Nuno de Assis com o prazo de até 7 anos de execução,
               de forma gradativa, sem interferência total do fluxo de transito.

TAP - Termo de Abertura do Projeto
                                             TAP - Termo de Abertura do Projeto
                                                                   Projeto
Nações Unidas Seca
                                                                  Descrição
Projeto de reestruturação da Av. Nações Unidas
                                                                 Justificativa
Sanar problemas com a inundação da Av. Nações Unidas
                                                                  Objetivo
Acabar com a inundação da Av. Nações Unidas em 100%, entre o cruzamento da Rodovia Marechal Rondon até cruzamento da Av. Nuno de
Assis em até 7 anos de execução a partir da assinatura deste TAP, sendo feito de forma gradativa, sem interferência total do fluxo de transito.
                                                               Requisitos
Planta baixa e layout das nações unidas com a assinatura do engenheiro responsável, Plano de Negócio feito pelos responsáveis da Jaé.
Que todos colaboradores trabalhem de forma alinhada com uma comunicação assertiva.
                                                                Designação
Presidente e Gestor de Projetos: Alexandre Facin, Diretor Produção: Dalmer Oliveira de Alvarenga, Diretora Pesquisa e Desenvolvimento:
Andrezza Santana Rosa, Diretora Financeira: Juliana Alves Moreira, Diretor de Marketing e Comunicação: Diego Leme de Oliveira, Diretora
Comercial: Vanessa Dias Ferreira.
                                                            Lista de Milestones

Até 10/10/12 - Todos os documentos em Mãos. 20/10/12 - Assinatura dos órgãos regulamentadores - 01/11/12 - Licitações aprovadas e
escolhidas - 01/12/12 - Inicio das Obras - Até 01/12/15 a entrega.

                                                                Orçamento
R$ 4.345.102 ,00 (Quatro milhões, trezentos e quarenta e cinco mil, cento e dois reais)

                                                                   Riscos
Trabalhar fortemente, motivando todos os colaboradores para que não ultrapasse os prazos estipulados. Analisar as previsões temporais,
para possíveis medidas. Cuidado com o capital de giro, pois podermos honrar nossas contas e haver atraso por parte dos órgãos públicos.
                                                        Data, Assinatura do Sponsor

ISH - Identificação de Stakeholder

DE - Declaração do Escopo
                                                 DE - Declaração do Escopo
Obs.: desenvolvida a partir do detalhamento do Objetivo declarado no TAP e da DReq Proj e DReq Prod elaboradas junto dos stakeholders.
As premissas e restrições são aqui formuladas e analisadas para garantir que estejam completas, adicionando-se mais a cada revisão deste
documento conforme o necessário.
                                                           Escopo do Produto

Advindo da DReq PRODUTO. Aqui vc deve citar e descrever o Produto, as Entregas de FASE, as Entregas de PACOTES DE TRABALHO
que comporão o produto quando encerrado o projeto, respeitando-se todos os requisitos documentados.

                                                          Escopo do Projeto

Advindo da DReq PROJETO. Aqui vc deve citar e descrever o trabalho para se chegar ao produto que será entregue pelo projeto,
respeitando-se todos os requisitos documentados.

                                                   Entregas e critérios de aceitação

Entregas de FASES e/ou Entregas de PACOTES DE TRABALHO que irão fazer com que, pela ótica do cliente, o projeto seja considerado
concluído.

                                                   Escopo não incluído no projeto

Deixar claro e formalizado DETALHADAMENTE os trabalhos que não serão feitos pelo projeto. Isso servirá para melhor gerenciar
expectativas dos stakeholders.

                                                              Premissas

Prazo de entrega de 5 a 7 anos, acabar com a inundação, customização, disponibilidade de clima, escoamento melhorado

                                                              Restrições

Só pode trabalhar quando não chove, limite de verba, clausulas, normas, mão de obra especializada.

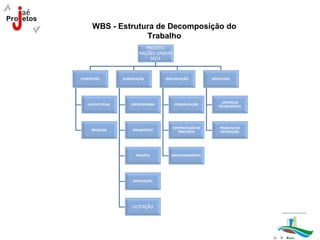

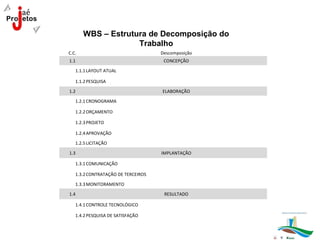

WBS - Estrutura de Decomposição do
             Trabalho
WBS – Estrutura de Decomposição do
                    Trabalho
C.C.                                Descomposição
1.1                                  CONCEPÇÃO

   1.1.1 LAYOUT ATUAL

   1.1.2 PESQUISA

1.2                                 ELABORAÇÃO

   1.2.1 CRONOGRAMA

   1.2.2 ORÇAMENTO

   1.2.3 PROJETO

   1.2.4 APROVAÇÃO

   1.2.5 LICITAÇÃO

1.3                                 IMPLANTAÇÃO

   1.3.1 COMUNICAÇÃO

   1.3.2 CONTRATAÇÃO DE TERCEIROS

   1.3.3 MONITORAMENTO

1.4                                  RESULTADO

   1.4.1 CONTROLE TECNOLÓGICO

   1.4.2 PESQUISA DE SATISFAÇÃO

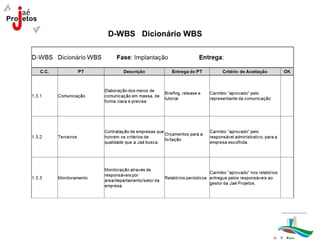

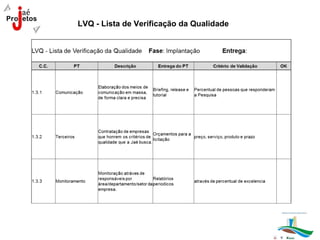

D-WBS Dicionário WBS
LVQ - Lista de Verificação da Qualidade

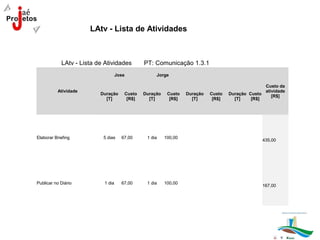

LAtv - Lista de Atividades

            LAtv - Lista de Atividades        PT: Comunicação 1.3.1
                                   Jose            Jorge

                                                                                                 Custo da
          Atividade                                                                              atividade
                          Duração     Custo   Duração    Custo   Duração   Custo   Duração Custo
                                                                                                    [R$]
                            [T]        [R$]     [T]       [R$]     [T]      [R$]     [T]    [R$]

Elaborar Briefing          5 dias    67,00     1 dia    100,00
                                                                                                435,00

Publicar no Diário         1 dia     67,00     1 dia    100,00
                                                                                                167,00

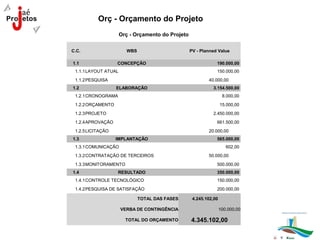

Orç - Orçamento do Projeto
                     Orç - Orçamento do Projeto

C.C.                   WBS                        PV - Planned Value

1.1               CONCEPÇÃO                                   190.000,00
 1.1.1LAYOUT ATUAL                                            150.000,00
 1.1.2PESQUISA                                            40.000,00
1.2               ELABORAÇÃO                                3.154.500,00
 1.2.1CRONOGRAMA                                                   8.000,00
 1.2.2ORÇAMENTO                                                   15.000,00
 1.2.3PROJETO                                               2.450.000,00
 1.2.4APROVAÇÃO                                               661.500,00
 1.2.5LICITAÇÃO                                           20.000,00
1.3               IMPLANTAÇÃO                                 565.000,00
 1.3.1COMUNICAÇÃO                                                    602,00
 1.3.2CONTRATAÇÃO DE TERCEIROS                            50.000,00
 1.3.3MONITORAMENTO                                           500.000,00
1.4                RESULTADO                                  350.000,00
 1.4.1CONTROLE TECNOLÓGICO                                    150.000,00
 1.4.2PESQUISA DE SATISFAÇÃO                                  200.000,00

                             TOTAL DAS FASES       4.245.102,00

                     VERBA DE CONTINGÊNCIA                        100.000,00

                       TOTAL DO ORÇAMENTO         4.345.102,00
RR - Registro de Riscos

                      RR - Registro de Riscos                                                     RR - Registro de Riscos
                                                             Qualita                           V.M.E.
                                         T Data Qualitat                        V.M.E.
                                                             tivo                              depois Sinal
Categoria I                              i de         ivo              Semáf I antes da Respo                 Propri
                Risco Identificado                         P    de   I                           da      de                     Ação a tomar
 na RBS d                                p Registr Probabi              oro d resposta sta                    etário
                                                             Impact                           resposta alerta
                                         o   o      lidade                       [R$]
                                                                o                               [R$]
W-
                                                                                                               Índice
internos
                                                  quase     muito                  100.000.0         100.000, meteo IPMET - Retirada de pessoas e
não        1 indice pluviometrico alto                             0,8      0,72 1           aceitar
                                                  certa 0,9 grande                         0           00     rológic Bauru equipamentos do local
técnicos -                                                         0
                                                                                                              o
prazo
W-
internos
             mudança de                           quase     pequen
não        2                                                       0,1      0,09 2
             administração                        certa 0,9 a
técnicos -                                                         0
custo

W - riscos
legais -   3 não validação                        média         média 0,2   0,10 3
                                                          0,5
contrato                                                              0

w- riscos
teóricos -
Complexid 4 entendimento do cliente               médua         média 0,2   0,10 4
                                                          0,5
ade do                                                                0
projeto

w - Riscos
             executar o projeto e o
teóricos - 5                                      média         média 0,2   0,10 5
             cliente não aceitar                          0,5
Prototipo                                                             0
SM - Solicitação de Mudança
               SM - Solicitação de Mudança
  Número da SM            Data da abertura          Solicitante
      010/12                     01/11/2012Prefeitura
Endereço de E-mail              DDD                  Telefone
  jae@jae.com.br                         145555-5555
                 Descrição da Mudança Solicitada
                  Avenida Nações Unidas Seca
                    Justificativa da solicitação

         Manter a Avenida Nações Unidas sem inundação

                     Assinatura do Solicitante

                           Parecer do GP
             Impactos identificados – Escopo do projeto
             Reestruturação da Avenida Nações Unidas
             Impactos identificados – Tempo do projeto
                          Periodo de 7 anos
               Impactos identificados – Custo do projeto
             Aumento de R$ 100.000,00 (cem mil reais)
            Impactos identificados – Qualidade do projeto
            Não há modificações na qualidade do projeto
      Impactos identificados – Recursos Humanos do projeto
                           Sem alterações
        Impactos identificados – Comunicações do projeto
                           Sem alterações
              Impactos identificados – Riscos do projeto
                      Não foi identificado risco
           Impactos identificados – Aquisições do projeto
                           Não identificado
         Impactos identificados – outros projetos correntes
                         Sem novos impactos
                   Data, Nome, Assinatura do GP

                   Parecer do Sponsor ou CCB

                    Projeto aceito com ressalva

Nações Unidas Seca
