INTEGRAÇÃO DE PROJETOS

    Natal/RN   - GP Turma 04
LOGOTIPO DA EMPRESA E DO PROJETO

   Excelência em Construção Civil
EQUIPE

  Jerusley Ferreira da Costa, José Aldo Gomes, Dayan Ferreira Dantas, Ramid Riserio
                  Mendonça de Medeiros e Bruno de Carvalho Hunka.
APRESENTAÇÃO DA EMPRESA

 A Hunka Engenharia atua no mercado imobiliário da Grande
 Natal no Estado do Rio Grande do Norte, com forte atuação na
 construção de empreendimentos residenciais e comerciais.
 Com experiência de 10 anos no setor, busca melhorias
 contínuas e excelência na prestação dos seus serviços,
 visando atender todas as expectativas dos clientes. Formada
 por profissionais capacitados e com experiência na
 implantação e gerenciamento em projetos de construção civil.

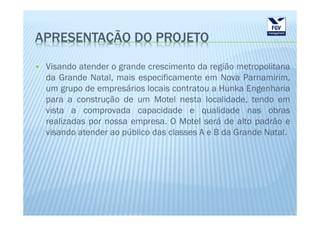

APRESENTAÇÃO DO PROJETO

 Visando atender o grande crescimento da região metropolitana
 da Grande Natal, mais especificamente em Nova Parnamirim,
 um grupo de empresários locais contratou a Hunka Engenharia
 para a construção de um Motel nesta localidade, tendo em
 vista a comprovada capacidade e qualidade nas obras
 realizadas por nossa empresa. O Motel será de alto padrão e
 visando atender ao público das classes A e B da Grande Natal.

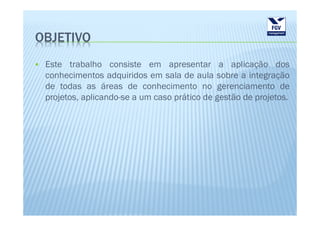

OBJETIVO
 Este trabalho consiste em apresentar a aplicação dos
 conhecimentos adquiridos em sala de aula sobre a integração
 de todas as áreas de conhecimento no gerenciamento de
 projetos, aplicando-se a um caso prático de gestão de projetos.
ESTRUTURA ANALÍTICA DO PROJETO

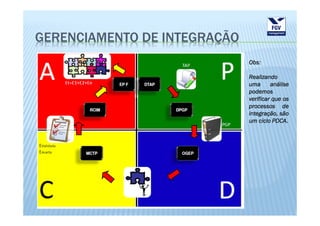

GERENCIAMENTO DE INTEGRAÇÃO
                              Obs:
                              Obs:

                              Realizando
                              uma      análise
                              podemos
                              verificar que os
                              processos de
                              integração, são
                                        PDCA.
                              um ciclo PDCA.

PROCESSOS DE GERENCIAMENTO DE INTEGRAÇÃO
 Abaixo temos como a gerência de integração se relaciona com cada área:
                          INICIAÇÃO                         PLANEJAMENTO                              EXECUÇÃO                   MONITORAMENTO & CONTROLE                ENCERRAMENTO
                                                                                                                                Monitorar e Controlar o Trabalho do
               Desenvolver Termo de Abertura do Desenvolver Plano de Gerenciamento Orientar e Gerenciar a Execução do                     Projeto - MCTP
 INTEGRAÇÃO                                                                                                                                                         Encerrar Projeto/Fase - EPF
                        Projeto - DTAP                   do Projeto - DPGP                   Projeto - OGEP                      Realizar o Controle Integrado de
                                                                                                                                         Mudanças - RCIM
                                                         Coletar Requisitos - CR                                                       Verficar Escopo - VE
   ESCOPO                                                  Definir Escopo - DE                                                         Controlar Escopo - CE
                                                            Criar WBS - WBS
                                                          Definir Atividades - D                                                    Controlar Cronograma - CC
                                                        Sequenciar Atividades - S
   TEMPO                                          Estimar Recursos das Atividades - ER
                                                  Estimar Duração das Atividades - ED
                                                      Desenvolver Cronograma - DC
                                                           Estimar Custos - EC                                                         Controlar Custos - CC
   CUSTO
                                                      Determinar o Orçamento - DO
 QUALIDADE                                              Planejar Qualidade - PQ           Realizar Garantia da Qualidade - RCG Realizar Controle de Qualidade - RCQ

                                                                                           Mobilizar Equipe do Projeto - MEP
                                                    Desenvolver Plano de Recursos
    RH                                                                                    Desenvolver Equipe do Projeto - DEP
                                                          Humanos - DPRH
                                                                                           Gerenciar Equipe do Projeto - GEP
                                                                                             Distribuir as Informações - DI
COMUNICAÇÕES     Identificar Stakeholders - ISH       Planejar Comunicações - PC              Gerenciar Expectativa dos             Reportar Desempenho - RD
                                                                                                  Stakeholders - GESH
                                                  Planejar o Gerenciamento de Riscos -
                                                                                                                                Monitorar e Controlar Riscos - MCR
                                                                   PGR
                                                          Identificar Riscos - IR
   RISCOS
                                                    Análise Qualitativa dos Riscos - QL
                                                   Análise Quantitativa dos Riscos - QT
                                                    Planejar Resposta aos Riscos - PRR
 AQUISIÇÕES                                            Planejar as Aquisições - PA             Conduzir Aquisições - CA            Administrar Aquisições - AA        Encerrar Aquisições - EA
COMO INICIAR O PROJETO

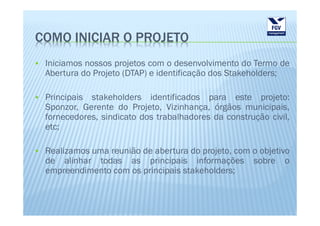

 Iniciamos nossos projetos com o desenvolvimento do Termo de
 Abertura do Projeto (DTAP) e identificação dos Stakeholders;

 Principais stakeholders identificados para este projeto:
 Sponzor, Gerente do Projeto, Vizinhança, órgãos municipais,
 fornecedores, sindicato dos trabalhadores da construção civil,
 etc;

 Realizamos uma reunião de abertura do projeto, com o objetivo
 de alinhar todas as principais informações sobre o
 empreendimento com os principais stakeholders;
COMO INICIAR O PROJETO

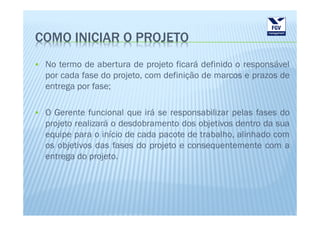

 No termo de abertura de projeto ficará definido o responsável
 por cada fase do projeto, com definição de marcos e prazos de
 entrega por fase;

 O Gerente funcional que irá se responsabilizar pelas fases do
 projeto realizará o desdobramento dos objetivos dentro da sua
 equipe para o início de cada pacote de trabalho, alinhado com
 os objetivos das fases do projeto e consequentemente com a
 entrega do projeto.

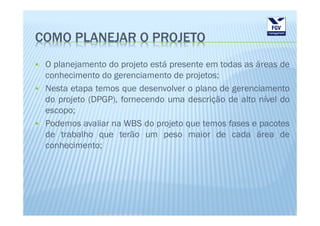

COMO PLANEJAR O PROJETO
 O planejamento do projeto está presente em todas as áreas de
 conhecimento do gerenciamento de projetos;
 Nesta etapa temos que desenvolver o plano de gerenciamento
 do projeto (DPGP), fornecendo uma descrição de alto nível do
 escopo;
 Podemos avaliar na WBS do projeto que temos fases e pacotes
 de trabalho que terão um peso maior de cada área de
 conhecimento;
COMO PLANEJAR O PROJETO

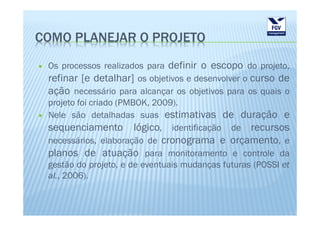

 Os processos realizados para definir o escopo do projeto,
 refinar [e detalhar] os objetivos e desenvolver o curso de
 ação necessário para alcançar os objetivos para os quais o
 projeto foi criado (PMBOK, 2009).
 Nele são detalhadas suas estimativas de duração e
 sequenciamento lógico, identificação de recursos
 necessários, elaboração de cronograma e orçamento, e
 planos de atuação para monitoramento e controle da
 gestão do projeto, e de eventuais mudanças futuras (POSSI et
 al., 2006).

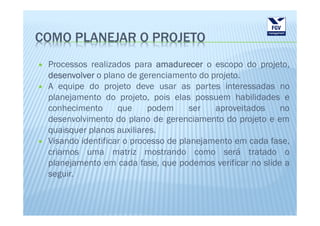

COMO PLANEJAR O PROJETO
 Processos realizados para amadurecer o escopo do projeto,
 desenvolver o plano de gerenciamento do projeto.
 A equipe do projeto deve usar as partes interessadas no
 planejamento do projeto, pois elas possuem habilidades e
 conhecimento      que     podem     ser   aproveitados   no
 desenvolvimento do plano de gerenciamento do projeto e em
 quaisquer planos auxiliares.
 Visando identificar o processo de planejamento em cada fase,
 criamos uma matriz mostrando como será tratado o
 planejamento em cada fase, que podemos verificar no slide a
 seguir.
COMO PLANEJAR O PROJETO

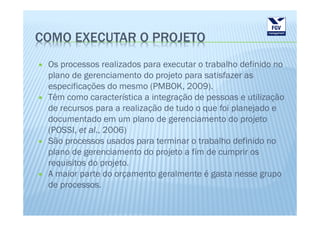

COMO EXECUTAR O PROJETO
 Os processos realizados para executar o trabalho definido no
 plano de gerenciamento do projeto para satisfazer as
 especificações do mesmo (PMBOK, 2009).
 Têm como característica a integração de pessoas e utilização
 de recursos para a realização de tudo o que foi planejado e
 documentado em um plano de gerenciamento do projeto
 (POSSI, et al., 2006)
 São processos usados para terminar o trabalho definido no
 plano de gerenciamento do projeto a fim de cumprir os
 requisitos do projeto.
 A maior parte do orçamento geralmente é gasta nesse grupo
 de processos.

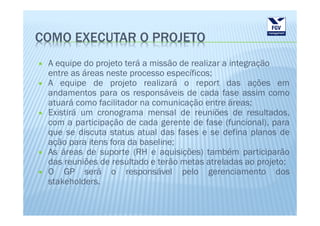

COMO EXECUTAR O PROJETO
 A equipe do projeto terá a missão de realizar a integração
 entre as áreas neste processo específicos;
 A equipe de projeto realizará o report das ações em
 andamentos para os responsáveis de cada fase assim como
 atuará como facilitador na comunicação entre áreas;
 Existirá um cronograma mensal de reuniões de resultados,
 com a participação de cada gerente de fase (funcional), para
 que se discuta status atual das fases e se defina planos de
 ação para itens fora da baseline;
 As áreas de suporte (RH e aquisições) também participarão
 das reuniões de resultado e terão metas atreladas ao projeto;
 O GP será o responsável pelo gerenciamento dos
 stakeholders.

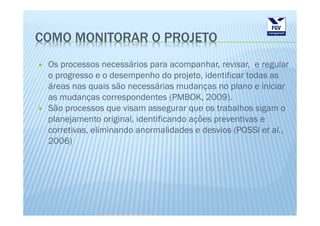

COMO MONITORAR O PROJETO
 Os processos necessários para acompanhar, revisar, e regular
 o progresso e o desempenho do projeto, identificar todas as
 áreas nas quais são necessárias mudanças no plano e iniciar
 as mudanças correspondentes (PMBOK, 2009).
 São processos que visam assegurar que os trabalhos sigam o
 planejamento original, identificando ações preventivas e
 corretivas, eliminando anormalidades e desvios (POSSI et al.,
 2006)

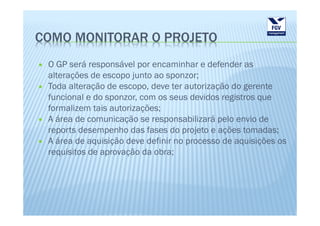

COMO MONITORAR O PROJETO
 O GP será responsável por encaminhar e defender as
 alterações de escopo junto ao sponzor;
 Toda alteração de escopo, deve ter autorização do gerente
 funcional e do sponzor, com os seus devidos registros que
 formalizem tais autorizações;
 A área de comunicação se responsabilizará pelo envio de
 reports desempenho das fases do projeto e ações tomadas;
 A área de aquisição deve definir no processo de aquisições os
 requisitos de aprovação da obra;

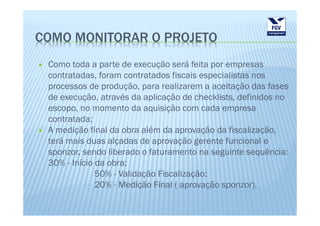

COMO MONITORAR O PROJETO
 Como toda a parte de execução será feita por empresas
 contratadas, foram contratados fiscais especialistas nos
 processos de produção, para realizarem a aceitação das fases
 de execução, através da aplicação de checklists, definidos no
 escopo, no momento da aquisição com cada empresa
 contratada;
 A medição final da obra além da aprovação da fiscalização,
 terá mais duas alçadas de aprovação gerente funcional e
 sponzor, sendo liberado o faturamento na seguinte sequência:
 30% - Início da obra;
              50% - Validação Fiscalização;
              20% - Medição Final ( aprovação sponzor).
COMO ENCERRAR O PROJETO
  São os processos usados para finalizar formalmente todas as
  atividades de um projeto ou de uma fase do projeto, entregar
  o produto terminado para outros ou encerrar um projeto
  cancelado, junto com o arquivo documental dos trabalhos e
  análise do aprendizado adquirido.
 No nosso caso específico após finalizado cada pacote de
 trabalho, fase e até mesmo o projeto existirá uma reunião de
 entrega, onde se mostrará que a etapa foi vencida dentro do
 escopo solicitado;
 A entrega terá como marco a assinatura do sponzor;
 Um grande cuidado neste momento é da área de aquisições
 encerrar os contratos com as empresas contratadas para
 execução de modo a não deixar nenhuma pendência.

Construção de um motel

  • 1.
    INTEGRAÇÃO DE PROJETOS Natal/RN - GP Turma 04
  • 2.
    LOGOTIPO DA EMPRESAE DO PROJETO Excelência em Construção Civil
  • 3.
    EQUIPE JerusleyFerreira da Costa, José Aldo Gomes, Dayan Ferreira Dantas, Ramid Riserio Mendonça de Medeiros e Bruno de Carvalho Hunka.
  • 4.
    APRESENTAÇÃO DA EMPRESA A Hunka Engenharia atua no mercado imobiliário da Grande Natal no Estado do Rio Grande do Norte, com forte atuação na construção de empreendimentos residenciais e comerciais. Com experiência de 10 anos no setor, busca melhorias contínuas e excelência na prestação dos seus serviços, visando atender todas as expectativas dos clientes. Formada por profissionais capacitados e com experiência na implantação e gerenciamento em projetos de construção civil.
  • 5.
    APRESENTAÇÃO DO PROJETO Visando atender o grande crescimento da região metropolitana da Grande Natal, mais especificamente em Nova Parnamirim, um grupo de empresários locais contratou a Hunka Engenharia para a construção de um Motel nesta localidade, tendo em vista a comprovada capacidade e qualidade nas obras realizadas por nossa empresa. O Motel será de alto padrão e visando atender ao público das classes A e B da Grande Natal.
  • 6.
    OBJETIVO Este trabalhoconsiste em apresentar a aplicação dos conhecimentos adquiridos em sala de aula sobre a integração de todas as áreas de conhecimento no gerenciamento de projetos, aplicando-se a um caso prático de gestão de projetos.
  • 7.
  • 8.
    GERENCIAMENTO DE INTEGRAÇÃO Obs: Obs: Realizando uma análise podemos verificar que os processos de integração, são PDCA. um ciclo PDCA.
  • 9.
    PROCESSOS DE GERENCIAMENTODE INTEGRAÇÃO Abaixo temos como a gerência de integração se relaciona com cada área: INICIAÇÃO PLANEJAMENTO EXECUÇÃO MONITORAMENTO & CONTROLE ENCERRAMENTO Monitorar e Controlar o Trabalho do Desenvolver Termo de Abertura do Desenvolver Plano de Gerenciamento Orientar e Gerenciar a Execução do Projeto - MCTP INTEGRAÇÃO Encerrar Projeto/Fase - EPF Projeto - DTAP do Projeto - DPGP Projeto - OGEP Realizar o Controle Integrado de Mudanças - RCIM Coletar Requisitos - CR Verficar Escopo - VE ESCOPO Definir Escopo - DE Controlar Escopo - CE Criar WBS - WBS Definir Atividades - D Controlar Cronograma - CC Sequenciar Atividades - S TEMPO Estimar Recursos das Atividades - ER Estimar Duração das Atividades - ED Desenvolver Cronograma - DC Estimar Custos - EC Controlar Custos - CC CUSTO Determinar o Orçamento - DO QUALIDADE Planejar Qualidade - PQ Realizar Garantia da Qualidade - RCG Realizar Controle de Qualidade - RCQ Mobilizar Equipe do Projeto - MEP Desenvolver Plano de Recursos RH Desenvolver Equipe do Projeto - DEP Humanos - DPRH Gerenciar Equipe do Projeto - GEP Distribuir as Informações - DI COMUNICAÇÕES Identificar Stakeholders - ISH Planejar Comunicações - PC Gerenciar Expectativa dos Reportar Desempenho - RD Stakeholders - GESH Planejar o Gerenciamento de Riscos - Monitorar e Controlar Riscos - MCR PGR Identificar Riscos - IR RISCOS Análise Qualitativa dos Riscos - QL Análise Quantitativa dos Riscos - QT Planejar Resposta aos Riscos - PRR AQUISIÇÕES Planejar as Aquisições - PA Conduzir Aquisições - CA Administrar Aquisições - AA Encerrar Aquisições - EA
  • 10.
    COMO INICIAR OPROJETO Iniciamos nossos projetos com o desenvolvimento do Termo de Abertura do Projeto (DTAP) e identificação dos Stakeholders; Principais stakeholders identificados para este projeto: Sponzor, Gerente do Projeto, Vizinhança, órgãos municipais, fornecedores, sindicato dos trabalhadores da construção civil, etc; Realizamos uma reunião de abertura do projeto, com o objetivo de alinhar todas as principais informações sobre o empreendimento com os principais stakeholders;
  • 11.
    COMO INICIAR OPROJETO No termo de abertura de projeto ficará definido o responsável por cada fase do projeto, com definição de marcos e prazos de entrega por fase; O Gerente funcional que irá se responsabilizar pelas fases do projeto realizará o desdobramento dos objetivos dentro da sua equipe para o início de cada pacote de trabalho, alinhado com os objetivos das fases do projeto e consequentemente com a entrega do projeto.
  • 12.
    COMO PLANEJAR OPROJETO O planejamento do projeto está presente em todas as áreas de conhecimento do gerenciamento de projetos; Nesta etapa temos que desenvolver o plano de gerenciamento do projeto (DPGP), fornecendo uma descrição de alto nível do escopo; Podemos avaliar na WBS do projeto que temos fases e pacotes de trabalho que terão um peso maior de cada área de conhecimento;
  • 13.
    COMO PLANEJAR OPROJETO Os processos realizados para definir o escopo do projeto, refinar [e detalhar] os objetivos e desenvolver o curso de ação necessário para alcançar os objetivos para os quais o projeto foi criado (PMBOK, 2009). Nele são detalhadas suas estimativas de duração e sequenciamento lógico, identificação de recursos necessários, elaboração de cronograma e orçamento, e planos de atuação para monitoramento e controle da gestão do projeto, e de eventuais mudanças futuras (POSSI et al., 2006).
  • 14.
    COMO PLANEJAR OPROJETO Processos realizados para amadurecer o escopo do projeto, desenvolver o plano de gerenciamento do projeto. A equipe do projeto deve usar as partes interessadas no planejamento do projeto, pois elas possuem habilidades e conhecimento que podem ser aproveitados no desenvolvimento do plano de gerenciamento do projeto e em quaisquer planos auxiliares. Visando identificar o processo de planejamento em cada fase, criamos uma matriz mostrando como será tratado o planejamento em cada fase, que podemos verificar no slide a seguir.
  • 15.
  • 16.
    COMO EXECUTAR OPROJETO Os processos realizados para executar o trabalho definido no plano de gerenciamento do projeto para satisfazer as especificações do mesmo (PMBOK, 2009). Têm como característica a integração de pessoas e utilização de recursos para a realização de tudo o que foi planejado e documentado em um plano de gerenciamento do projeto (POSSI, et al., 2006) São processos usados para terminar o trabalho definido no plano de gerenciamento do projeto a fim de cumprir os requisitos do projeto. A maior parte do orçamento geralmente é gasta nesse grupo de processos.
  • 17.
    COMO EXECUTAR OPROJETO A equipe do projeto terá a missão de realizar a integração entre as áreas neste processo específicos; A equipe de projeto realizará o report das ações em andamentos para os responsáveis de cada fase assim como atuará como facilitador na comunicação entre áreas; Existirá um cronograma mensal de reuniões de resultados, com a participação de cada gerente de fase (funcional), para que se discuta status atual das fases e se defina planos de ação para itens fora da baseline; As áreas de suporte (RH e aquisições) também participarão das reuniões de resultado e terão metas atreladas ao projeto; O GP será o responsável pelo gerenciamento dos stakeholders.
  • 18.
    COMO MONITORAR OPROJETO Os processos necessários para acompanhar, revisar, e regular o progresso e o desempenho do projeto, identificar todas as áreas nas quais são necessárias mudanças no plano e iniciar as mudanças correspondentes (PMBOK, 2009). São processos que visam assegurar que os trabalhos sigam o planejamento original, identificando ações preventivas e corretivas, eliminando anormalidades e desvios (POSSI et al., 2006)
  • 19.
    COMO MONITORAR OPROJETO O GP será responsável por encaminhar e defender as alterações de escopo junto ao sponzor; Toda alteração de escopo, deve ter autorização do gerente funcional e do sponzor, com os seus devidos registros que formalizem tais autorizações; A área de comunicação se responsabilizará pelo envio de reports desempenho das fases do projeto e ações tomadas; A área de aquisição deve definir no processo de aquisições os requisitos de aprovação da obra;
  • 20.
    COMO MONITORAR OPROJETO Como toda a parte de execução será feita por empresas contratadas, foram contratados fiscais especialistas nos processos de produção, para realizarem a aceitação das fases de execução, através da aplicação de checklists, definidos no escopo, no momento da aquisição com cada empresa contratada; A medição final da obra além da aprovação da fiscalização, terá mais duas alçadas de aprovação gerente funcional e sponzor, sendo liberado o faturamento na seguinte sequência: 30% - Início da obra; 50% - Validação Fiscalização; 20% - Medição Final ( aprovação sponzor).
  • 21.
    COMO ENCERRAR OPROJETO São os processos usados para finalizar formalmente todas as atividades de um projeto ou de uma fase do projeto, entregar o produto terminado para outros ou encerrar um projeto cancelado, junto com o arquivo documental dos trabalhos e análise do aprendizado adquirido. No nosso caso específico após finalizado cada pacote de trabalho, fase e até mesmo o projeto existirá uma reunião de entrega, onde se mostrará que a etapa foi vencida dentro do escopo solicitado; A entrega terá como marco a assinatura do sponzor; Um grande cuidado neste momento é da área de aquisições encerrar os contratos com as empresas contratadas para execução de modo a não deixar nenhuma pendência.
