Gerenciamento de
Aquisições em Projetos
         São Paulo – Paulista – GEEP T28
Projeto de ERP para indústria gráfica
—    Carlos Eduardo Ferraz Pereira

—    Helton Harms

—    Thiago Stabile

—    Walter Peixoto

Integrantes do Grupo
—  Este
      trabalho tem como objetivo, dentro
 da simulação de um projeto de uma
 empresa fictícia, explicitar todo o Plano de
 Gerenciamento de Aquisições do mesmo,
 desde o mapeamento dos pacotes buy na
 WBS até o encerramento do contrato com
 a empresa escolhida.

Objetivo do Trabalho

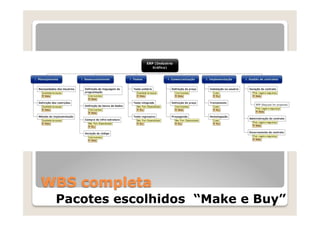

WBS completa
 Pacotes escolhidos “Make e Buy”

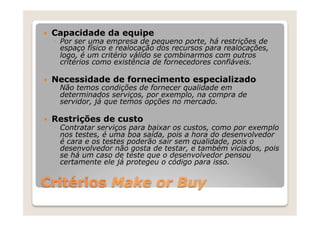

—    Capacidade da equipe
      ◦  Por ser uma empresa de pequeno porte, há restrições de
         espaço físico e realocação dos recursos para realocações,
         logo, é um critério válido se combinarmos com outros
         critérios como existência de fornecedores confiáveis.

—    Necessidade de fornecimento especializado
      ◦  Não temos condições de fornecer qualidade em
         determinados serviços, por exemplo, na compra de
         servidor, já que temos opções no mercado.

—    Restrições de custo
      ◦  Contratar serviços para baixar os custos, como por exemplo
         nos testes, é uma boa saída, pois a hora do desenvolvedor
         é cara e os testes poderão sair sem qualidade, pois o
         desenvolvedor não gosta de testar, e também viciados, pois
         se há um caso de teste que o desenvolvedor pensou
         certamente ele já protegeu o código para isso.

Critérios Make or Buy

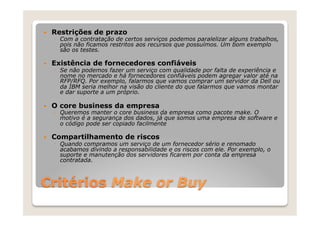

—    Restrições de prazo
      ◦  Com a contratação de certos serviços podemos paralelizar alguns trabalhos,
         pois não ficamos restritos aos recursos que possuímos. Um bom exemplo
         são os testes.

—    Existência de fornecedores confiáveis
      ◦  Se não podemos fazer um serviço com qualidade por falta de experiência e
         nome no mercado e há fornecedores confiáveis podem agregar valor até na
         RFP/RFQ. Por exemplo, falarmos que vamos comprar um servidor da Dell ou
         da IBM seria melhor na visão do cliente do que falarmos que vamos montar
         e dar suporte a um próprio.

—    O core business da empresa
      ◦  Queremos manter o core business da empresa como pacote make. O
         motivo é a segurança dos dados, já que somos uma empresa de software e
         o código pode ser copiado facilmente

—    Compartilhamento de riscos
      ◦  Quando compramos um serviço de um fornecedor sério e renomado
         acabamos divindo a responsabilidade e os riscos com ele. Por exemplo, o
         suporte e manutenção dos servidores ficarem por conta da empresa
         contratada.

Critérios Make or Buy

Nome da Empresa: ERPeixoto                                                  Projeto: ERP (Indústria gráfica)
Concorrência    Ítem a ser          Ref. WBS         Vendor List      Orçamento         Prazo              Critério
                encontrado
                                                                                                    Make              Buy
     x          PT ou PTs que      Código na WBS        Lista de      Quanto está    Que data tem
                    serão         referente a cada    convidados a    previsto no     que estar
                 contratados            ítem           apresentar     orçamento       disponível
                                                        proposta

     1           Compra de              2.2            IBM, Dell e    R$ 5.000,00    28/06/2013                Necessidade de
                  estrutura                              Chinese                                                fornecimento
                                                                                                                especializado
                                                      Services Co.

     2         Teste integrado          3.2           Auditeste,      R$ 8.000,00    31/05/2013                Necessidade de
                                                     SVLabs e MZP                                               fornecimento
                                                                                                                especializado

     3         Teste regressivo         3.3           Auditeste,      R$ 10.000,00   28/06/2013                Necessidade de
                                                     SVLabs e MZP                                               fornecimento
                                                                                                                especializado

     4           Propaganda             4.3          GF3, Comuniq e   R$ 20.000,00   06/09/2013                Necessidade de
                                                        Sambba                                                  fornecimento
                                                                                                                especializado

     5           Instalação             5.1          Triad Systems,   R$ 2.000,00    05/07/2013                    Custo
                                                      Sinosti e TQI

     6          Treinamento             5.2          Cadmus, S2IT e   R$ 3.000,00    19/07/2013                    Custo
                                                          5A

     7          Homologação             5.3          Cadmus, S2IT e   R$ 7.000,00    23/08/2013                    Custo
                                                          5A

Mapa de aquisições
WBS para a gerência de aquisições

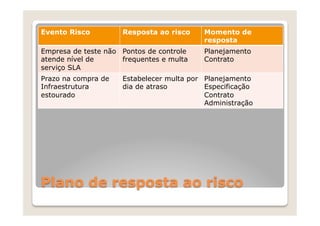

Evento Risco         Resposta ao risco    Momento de
                                          resposta
Empresa de teste não Pontos de controle   Planejamento
atende nível de      frequentes e multa   Contrato
serviço SLA
Prazo na compra de   Estabelecer multa por Planejamento
Infraestrutura       dia de atraso         Especificação
estourado                                  Contrato
                                           Administração

Plano de resposta ao risco

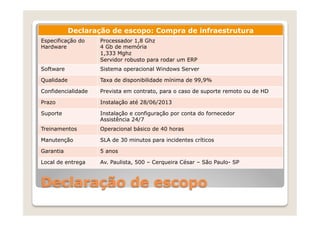

Declaração de escopo: Compra de infraestrutura
Especificação do    Processador 1,8 Ghz
Hardware            4 Gb de memória
                    1,333 Mghz
                    Servidor robusto para rodar um ERP
Software            Sistema operacional Windows Server

Qualidade           Taxa de disponibilidade mínima de 99,9%

Confidencialidade   Prevista em contrato, para o caso de suporte remoto ou de HD

Prazo               Instalação até 28/06/2013

Suporte             Instalação e configuração por conta do fornecedor
                    Assistência 24/7
Treinamentos        Operacional básico de 40 horas

Manutenção          SLA de 30 minutos para incidentes críticos

Garantia            5 anos

Local de entrega    Av. Paulista, 500 – Cerqueira César – São Paulo- SP

Declaração de escopo

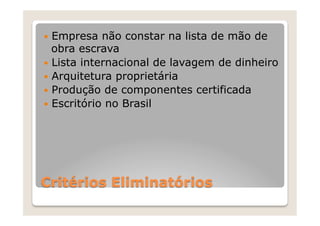

—  Empresa   não constar na lista de mão de
    obra escrava
—  Lista internacional de lavagem de dinheiro
—  Arquitetura proprietária
—  Produção de componentes certificada
—  Escritório no Brasil

Critérios Eliminatórios
—  Preço ou condições de pagamentos
—  Consumo de energia
—  Garantia acima do mínimo
—  Prazo de entrega abaixo do mínimo
    exigido
—  Liquidez seca maior que 1

Critérios Classificatórios

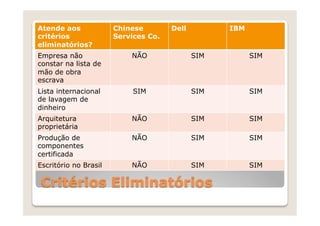

Atende aos             Chinese        Dell         IBM
critérios              Services Co.
eliminatórios?
Empresa não                NÃO               SIM         SIM
constar na lista de
mão de obra
escrava
Lista internacional         SIM              SIM         SIM
de lavagem de
dinheiro
Arquitetura                NÃO               SIM         SIM
proprietária
Produção de                NÃO               SIM         SIM
componentes
certificada
Escritório no Brasil       NÃO               SIM         SIM

 Critérios Eliminatórios
—  Em
     partes. Critérios objetivos e que
 podem gerar benefícios para a empresa
 serão revelados.

Explicitar na DT Critérios de
Avaliação do Fornecedor?

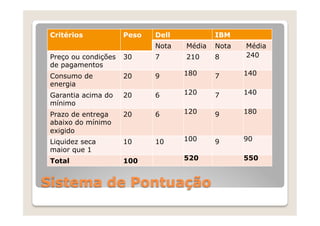

Critérios            Peso   Dell           IBM
                             Nota   Média   Nota   Média
 Preço ou condições   30     7      210     8      240
 de pagamentos
 Consumo de           20     9      180     7      140
 energia
 Garantia acima do    20     6      120     7      140
 mínimo
 Prazo de entrega     20     6      120     9      180
 abaixo do mínimo
 exigido
 Liquidez seca        10     10     100     9      90
 maior que 1
 Total                100           520            550

Sistema de Pontuação
—  Adotaremos
             um pedido de cotação
 (RFQ), com decisão pelo menor preço

 ◦  Utilizaremos este documento pois nós daremos
    a especificação detalhada do tipo de servidor e
    todo o seu suporte. Analisaremos as propostas
    feitas pelas empresas que passarem por nossos
    critérios de eliminação. Caso haja igualdade
    nos preços, passaremos pelo sistema de
    pontuação para decidir com qual empresa
    iremos fechar

Documentos de aquisições
adotados

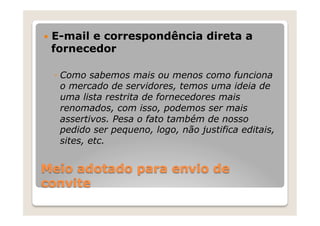

—  E-mail
        e correspondência direta a
 fornecedor

  ◦  Como sabemos mais ou menos como funciona
     o mercado de servidores, temos uma ideia de
     uma lista restrita de fornecedores mais
     renomados, com isso, podemos ser mais
     assertivos. Pesa o fato também de nosso
     pedido ser pequeno, logo, não justifica editais,
     sites, etc.

Meio adotado para envio de
convite

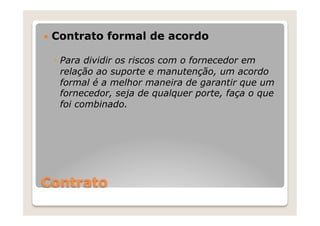

—  Contrato   formal de acordo

  ◦  Para dividir os riscos com o fornecedor em
     relação ao suporte e manutenção, um acordo
     formal é a melhor maneira de garantir que um
     fornecedor, seja de qualquer porte, faça o que
     foi combinado.

Contrato

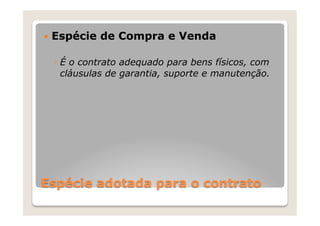

—  Espécie   de Compra e Venda

  ◦  É o contrato adequado para bens físicos, com
     cláusulas de garantia, suporte e manutenção.

Espécie adotada para o contrato
—  Preço   Global

  ◦  Como é a compra de servidores através de
     uma RFQ, ou seja, escopo bem fechado e
     definido, com garantias, suporte e
     manuntenção previstos, um preço fechado para
     tudo isso que estiver no contrato é o padrão de
     mercado.

Tipo de Contrato
Fluxograma: Condução das Aquisições (21): ERPeixoto
Concorrência privada para: COMPRA DE INFRAESTRUTURA

                                                   Avisar
 Planejamento                                 fornecedor por:                                             Avaliação das
                                                  - E-mail
                                                                               Cotações
                                                                                                            cotações
                                               - Telefonema

 Especificação:

                                      R
Servidor robusto

                                     o
                                  EDO

                                 icad
   Para ERP
                            NEC

                           ualif
                                                                IBM
                       FOR

                      Pré Q
                                          VENDOR
                                                            DELL
                                            LIST
                                                       Chinese Service    DESQUALIFICADO

                                                                                                      Sistema de Pontuação
     RFQ                                                                                           (“Ranking” técnico comercial)

                                                                                                         PESO         DELL         IBM

                                                                                           TOTAL          100         520          550

                                                                         Compra                            Fornecedor
                                                                            Da                            Selecionado:
                                                                      Infraestrutura                            IBM

Fluxo da Condução

Fluxograma: Atitudes & Fiscalização (22): ERPeixoto
   COMPRA DE INFRAESTRUTURA da IBM

                                              Atitudes
   Mobilização do                          esperadas do
    Fornecedor                              Fornecedor:
                                              IBM
                                              Respeito ao contrato de fornecimento

                                              Fornecimento de manuais / desenhos
    Fiscalização                                        de instalação

              Lançamento da Ordem de Serviço

              Aceite dos manuais / desenhos

              Inspeção de fabricação dos servidores
              Na IBM                                                    NO
              Teste de performance dos servidores
              Pré embarque

              Liberação para embarque
                                                                     OK
                                                                                     100 % Pagamento do
              Chegada / Recebimento no usuário                                            Hardware

     Instalação

             Mobilização do recurso interno                NO
                para acompanhamento

                  Teste final in company
                                                                                     100 % Pagamento da
                                                                                          Instalação

                                                           OK

                                                                                      Encerramento da     Assinatura do formulário de
                                                  Aceite Final                        Compra (contrato)           instalação

Atitudes & Fiscalização
—  No  momento de instalação no usuário
    (ítem 5.1 na WBS).
—  Avanço físico por material recebido.

Relatórios (controlar aquisição)

Posicionamento

                                                                       Escopo do trabalho
                                         Fim/Início
   Documentar o que for
   possível                                                            Informações de
                                                                       contrato
                             Lições
                                                            Kick-off
                           aprendidas                                  Premissas e restrições

                                                                             Inspeção
                                                                             montagem
                                                                              Teste
                    Reunião                                        Fiscalizar performance

Determinar aceite                                                            Avanço físico
final                                                                        recebimento

                           Acompanhar                        Aceite
                                                               ?

    Marcos da instalação                 Adiminstrar
                                        faturamento

                                                      Pagar de acordo com avanço físico

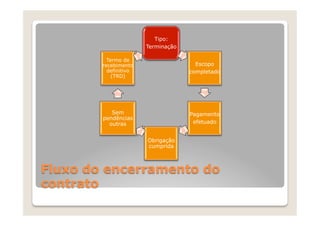

Fluxo do Controle do contrato
Tipo:
                       Terminação

          Termo de
        recebimento                   Escopo
          definitivo                completado
            (TRD)

           Sem                      Pagamento
        pendências
          outras                     efetuado

                       Obrigação
                       cumprida

Fluxo do encerramento do
contrato
WBS-           Mapa            Plano de resposta          Declaração de          Escolha de
 Aquisições     Aquisições             ao risco            trabalho/ escopo        fornecedores

                                                                 Critérios            Critérios
     Compra                                                   eliminatórios        classificatórios
     e venda

     Troca ou            Realizar fluxo        Atitudes e fiscalizaçõa
     permuta             de condução                para controle                Aprovado?

     Doação
                                                Realizar controle de
                                FIM
                                              relatório das aquisições          Sistema de
     Consign                                                                    pontuação
      ação
                             Encerrar o
                                                Controlar o contrato
                              contrato                                         Documentos de
     Locação                                                                     aquisições

    Emprésti
      mo                                          PG                     RFI       RFP            RFQ

     Prestaçã
       o de
                                                 T&M
      serviço            Definir espécie                       Definir tipo     Definir meio de
                          de contrato                          de contrato       Comunicação
     Empreit
      ada                                         CA

PGA- Plano de gerenciamento das Aquisições

ERPeixoto

  • 1.
    Gerenciamento de Aquisições emProjetos São Paulo – Paulista – GEEP T28
  • 2.
    Projeto de ERPpara indústria gráfica
  • 3.
    —  Carlos Eduardo Ferraz Pereira —  Helton Harms —  Thiago Stabile —  Walter Peixoto Integrantes do Grupo
  • 4.
    —  Este trabalho tem como objetivo, dentro da simulação de um projeto de uma empresa fictícia, explicitar todo o Plano de Gerenciamento de Aquisições do mesmo, desde o mapeamento dos pacotes buy na WBS até o encerramento do contrato com a empresa escolhida. Objetivo do Trabalho
  • 5.
    WBS completa Pacotesescolhidos “Make e Buy”
  • 6.
    —  Capacidade da equipe ◦  Por ser uma empresa de pequeno porte, há restrições de espaço físico e realocação dos recursos para realocações, logo, é um critério válido se combinarmos com outros critérios como existência de fornecedores confiáveis. —  Necessidade de fornecimento especializado ◦  Não temos condições de fornecer qualidade em determinados serviços, por exemplo, na compra de servidor, já que temos opções no mercado. —  Restrições de custo ◦  Contratar serviços para baixar os custos, como por exemplo nos testes, é uma boa saída, pois a hora do desenvolvedor é cara e os testes poderão sair sem qualidade, pois o desenvolvedor não gosta de testar, e também viciados, pois se há um caso de teste que o desenvolvedor pensou certamente ele já protegeu o código para isso. Critérios Make or Buy
  • 7.
    —  Restrições de prazo ◦  Com a contratação de certos serviços podemos paralelizar alguns trabalhos, pois não ficamos restritos aos recursos que possuímos. Um bom exemplo são os testes. —  Existência de fornecedores confiáveis ◦  Se não podemos fazer um serviço com qualidade por falta de experiência e nome no mercado e há fornecedores confiáveis podem agregar valor até na RFP/RFQ. Por exemplo, falarmos que vamos comprar um servidor da Dell ou da IBM seria melhor na visão do cliente do que falarmos que vamos montar e dar suporte a um próprio. —  O core business da empresa ◦  Queremos manter o core business da empresa como pacote make. O motivo é a segurança dos dados, já que somos uma empresa de software e o código pode ser copiado facilmente —  Compartilhamento de riscos ◦  Quando compramos um serviço de um fornecedor sério e renomado acabamos divindo a responsabilidade e os riscos com ele. Por exemplo, o suporte e manutenção dos servidores ficarem por conta da empresa contratada. Critérios Make or Buy
  • 8.
    Nome da Empresa:ERPeixoto Projeto: ERP (Indústria gráfica) Concorrência Ítem a ser Ref. WBS Vendor List Orçamento Prazo Critério encontrado Make Buy x PT ou PTs que Código na WBS Lista de Quanto está Que data tem serão referente a cada convidados a previsto no que estar contratados ítem apresentar orçamento disponível proposta 1 Compra de 2.2 IBM, Dell e R$ 5.000,00 28/06/2013 Necessidade de estrutura Chinese fornecimento especializado Services Co. 2 Teste integrado 3.2 Auditeste, R$ 8.000,00 31/05/2013 Necessidade de SVLabs e MZP fornecimento especializado 3 Teste regressivo 3.3 Auditeste, R$ 10.000,00 28/06/2013 Necessidade de SVLabs e MZP fornecimento especializado 4 Propaganda 4.3 GF3, Comuniq e R$ 20.000,00 06/09/2013 Necessidade de Sambba fornecimento especializado 5 Instalação 5.1 Triad Systems, R$ 2.000,00 05/07/2013 Custo Sinosti e TQI 6 Treinamento 5.2 Cadmus, S2IT e R$ 3.000,00 19/07/2013 Custo 5A 7 Homologação 5.3 Cadmus, S2IT e R$ 7.000,00 23/08/2013 Custo 5A Mapa de aquisições
  • 9.
    WBS para agerência de aquisições
  • 10.
    Evento Risco Resposta ao risco Momento de resposta Empresa de teste não Pontos de controle Planejamento atende nível de frequentes e multa Contrato serviço SLA Prazo na compra de Estabelecer multa por Planejamento Infraestrutura dia de atraso Especificação estourado Contrato Administração Plano de resposta ao risco
  • 11.
    Declaração de escopo:Compra de infraestrutura Especificação do Processador 1,8 Ghz Hardware 4 Gb de memória 1,333 Mghz Servidor robusto para rodar um ERP Software Sistema operacional Windows Server Qualidade Taxa de disponibilidade mínima de 99,9% Confidencialidade Prevista em contrato, para o caso de suporte remoto ou de HD Prazo Instalação até 28/06/2013 Suporte Instalação e configuração por conta do fornecedor Assistência 24/7 Treinamentos Operacional básico de 40 horas Manutenção SLA de 30 minutos para incidentes críticos Garantia 5 anos Local de entrega Av. Paulista, 500 – Cerqueira César – São Paulo- SP Declaração de escopo
  • 12.
    —  Empresa não constar na lista de mão de obra escrava —  Lista internacional de lavagem de dinheiro —  Arquitetura proprietária —  Produção de componentes certificada —  Escritório no Brasil Critérios Eliminatórios
  • 13.
    —  Preço oucondições de pagamentos —  Consumo de energia —  Garantia acima do mínimo —  Prazo de entrega abaixo do mínimo exigido —  Liquidez seca maior que 1 Critérios Classificatórios
  • 14.
    Atende aos Chinese Dell IBM critérios Services Co. eliminatórios? Empresa não NÃO SIM SIM constar na lista de mão de obra escrava Lista internacional SIM SIM SIM de lavagem de dinheiro Arquitetura NÃO SIM SIM proprietária Produção de NÃO SIM SIM componentes certificada Escritório no Brasil NÃO SIM SIM Critérios Eliminatórios
  • 15.
    —  Em partes. Critérios objetivos e que podem gerar benefícios para a empresa serão revelados. Explicitar na DT Critérios de Avaliação do Fornecedor?
  • 16.
    Critérios Peso Dell IBM Nota Média Nota Média Preço ou condições 30 7 210 8 240 de pagamentos Consumo de 20 9 180 7 140 energia Garantia acima do 20 6 120 7 140 mínimo Prazo de entrega 20 6 120 9 180 abaixo do mínimo exigido Liquidez seca 10 10 100 9 90 maior que 1 Total 100 520 550 Sistema de Pontuação
  • 17.
    —  Adotaremos um pedido de cotação (RFQ), com decisão pelo menor preço ◦  Utilizaremos este documento pois nós daremos a especificação detalhada do tipo de servidor e todo o seu suporte. Analisaremos as propostas feitas pelas empresas que passarem por nossos critérios de eliminação. Caso haja igualdade nos preços, passaremos pelo sistema de pontuação para decidir com qual empresa iremos fechar Documentos de aquisições adotados
  • 18.
    —  E-mail e correspondência direta a fornecedor ◦  Como sabemos mais ou menos como funciona o mercado de servidores, temos uma ideia de uma lista restrita de fornecedores mais renomados, com isso, podemos ser mais assertivos. Pesa o fato também de nosso pedido ser pequeno, logo, não justifica editais, sites, etc. Meio adotado para envio de convite
  • 19.
    —  Contrato formal de acordo ◦  Para dividir os riscos com o fornecedor em relação ao suporte e manutenção, um acordo formal é a melhor maneira de garantir que um fornecedor, seja de qualquer porte, faça o que foi combinado. Contrato
  • 20.
    —  Espécie de Compra e Venda ◦  É o contrato adequado para bens físicos, com cláusulas de garantia, suporte e manutenção. Espécie adotada para o contrato
  • 21.
    —  Preço Global ◦  Como é a compra de servidores através de uma RFQ, ou seja, escopo bem fechado e definido, com garantias, suporte e manuntenção previstos, um preço fechado para tudo isso que estiver no contrato é o padrão de mercado. Tipo de Contrato
  • 22.
    Fluxograma: Condução dasAquisições (21): ERPeixoto Concorrência privada para: COMPRA DE INFRAESTRUTURA Avisar Planejamento fornecedor por: Avaliação das - E-mail Cotações cotações - Telefonema Especificação: R Servidor robusto o EDO icad Para ERP NEC ualif IBM FOR Pré Q VENDOR DELL LIST Chinese Service DESQUALIFICADO Sistema de Pontuação RFQ (“Ranking” técnico comercial) PESO DELL IBM TOTAL 100 520 550 Compra Fornecedor Da Selecionado: Infraestrutura IBM Fluxo da Condução
  • 23.
    Fluxograma: Atitudes &Fiscalização (22): ERPeixoto COMPRA DE INFRAESTRUTURA da IBM Atitudes Mobilização do esperadas do Fornecedor Fornecedor: IBM Respeito ao contrato de fornecimento Fornecimento de manuais / desenhos Fiscalização de instalação Lançamento da Ordem de Serviço Aceite dos manuais / desenhos Inspeção de fabricação dos servidores Na IBM NO Teste de performance dos servidores Pré embarque Liberação para embarque OK 100 % Pagamento do Chegada / Recebimento no usuário Hardware Instalação Mobilização do recurso interno NO para acompanhamento Teste final in company 100 % Pagamento da Instalação OK Encerramento da Assinatura do formulário de Aceite Final Compra (contrato) instalação Atitudes & Fiscalização
  • 24.
    —  No momento de instalação no usuário (ítem 5.1 na WBS). —  Avanço físico por material recebido. Relatórios (controlar aquisição)
  • 25.
    Posicionamento Escopo do trabalho Fim/Início Documentar o que for possível Informações de contrato Lições Kick-off aprendidas Premissas e restrições Inspeção montagem Teste Reunião Fiscalizar performance Determinar aceite Avanço físico final recebimento Acompanhar Aceite ? Marcos da instalação Adiminstrar faturamento Pagar de acordo com avanço físico Fluxo do Controle do contrato
  • 26.
    Tipo: Terminação Termo de recebimento Escopo definitivo completado (TRD) Sem Pagamento pendências outras efetuado Obrigação cumprida Fluxo do encerramento do contrato
  • 27.
    WBS- Mapa Plano de resposta Declaração de Escolha de Aquisições Aquisições ao risco trabalho/ escopo fornecedores Critérios Critérios Compra eliminatórios classificatórios e venda Troca ou Realizar fluxo Atitudes e fiscalizaçõa permuta de condução para controle Aprovado? Doação Realizar controle de FIM relatório das aquisições Sistema de Consign pontuação ação Encerrar o Controlar o contrato contrato Documentos de Locação aquisições Emprésti mo PG RFI RFP RFQ Prestaçã o de T&M serviço Definir espécie Definir tipo Definir meio de de contrato de contrato Comunicação Empreit ada CA PGA- Plano de gerenciamento das Aquisições
