MBA em Gerenciamento de Projetos 14
        Ribeirão Preto - SP




                        Professor Marco Antônio Coghi

Objetivo: gerenciar as aquisições do projeto cura
                  ultravioleta.
“ Inovation
                                  Glass”  Projeto:
                                      Cura Ultravioleta
Diretores:




                 Gabriela Perri          Priscila Caetano da Silva      Sergio Evangelista
             (Diretora de Projetos)   (Diretora de Relações Públicas)   (Diretor Industrial)
O PROJETO

                                    OBJETIVO:
 SUBSTITUIR O PROCESSO DE CURA TÉRMICA DO SILK-SCREEN EM FRASCOS DE VIDRO, POR CURA
                                   ULTRAVIOLETA.




                                     ESCOPO:
•CONHECER OS FORNECEDORES DE ESMALTES E EQUIPAMENTOS DE SILK-SCREEN ULTRAVIOLETA
E VALIDA-LOS;                      O PROJETO
•FAZER ANÁLISE DE VIABILIDADE DO PROCESSO;

•FAZER AS AQUISIÇÕES NECESSÁRIAS PARA O PROCESSO;

•MONTAR O LAYOUT DA NOVA LINHA DE PRODUÇÃO DE SILK-SCREEN;

•REALIZAR UMA MINI PRODUÇÃO E VALIDAR O PROCESSO.

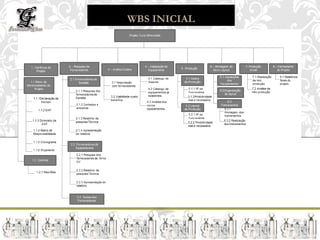

WBS INICIAL




 O PROJETO

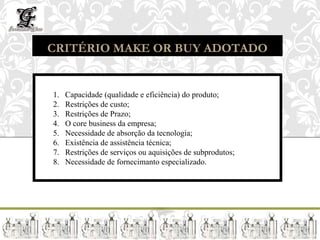

CRITÉRIO MAKE OR BUY ADOTADO


1.   Capacidade (qualidade e eficiência) do produto;
2.   Restrições de custo;
3.   Restrições de Prazo;
4.   O core business da empresa;
5.   Necessidade de absorção da tecnologia;
                            O PROJETO
6.   Existência de assistência técnica;
7.   Restrições de serviços ou aquisições de subprodutos;
8.   Necessidade de fornecimanto especializado.

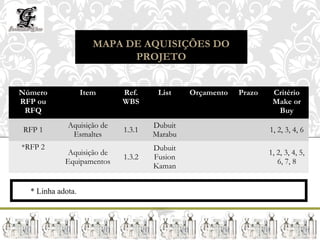

MAPA DE AQUISIÇÕES DO
                            PROJETO


Número             Item     Ref.     List    Orçamento   Prazo    Critério
RFP ou                      WBS                                   Make or
 RFQ                                                               Buy
             Aquisição de           Dubuit
RFP 1                       1.3.1                                1, 2, 3, 4, 6
              Esmaltes              Marabu
*RFP 2                              Dubuit
             Aquisição de                                        1, 2, 3, 4, 5,
                            1.3.2   Fusion
            Equipamentos                                            6, 7, 8
                                    Kaman


  * Linha adota.

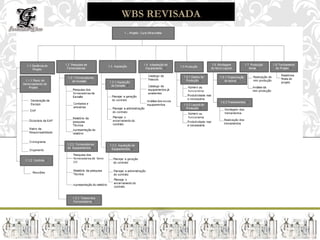

WBS REVISADA




  O PROJETO

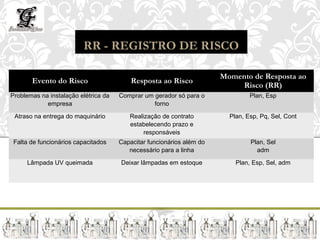

RR - REGISTRO DE RISCO

                                                                       Momento de Resposta ao
       Evento do Risco                    Resposta ao Risco
                                                                           Risco (RR)
Problemas na instalação elétrica da   Comprar um gerador só para o              Plan, Esp
            empresa                              forno

 Atraso na entrega do maquinário         Realização de contrato          Plan, Esp, Pq, Sel, Cont
                                          Evento do Risco
                                         estabelecendo prazo e
                                              responsáveis
 Falta de funcionários capacitados    Capacitar funcionários além do            Plan, Sel
                                         necessário para a linha                  adm

     Lâmpada UV queimada              Deixar lâmpadas em estoque           Plan, Esp, Sel, adm
DECLARAÇÃO DE TRABALHO

Especificação funcional: o equipamento deve conter flamagem, estação de silk-scren, e estufa
   ultravioleta.

Qualidade: o silk-screen deve ser aprovado nos testes de borrifamento e fita scoth

Prazos: teste do equipamento completo em 90 dias após aquisição e 120 dia para entrega.

Suporte: treinamentos de manuseio do equipamento

Treinamentos: para manutenção e operação

Manutenção: por parte do comprador

Garantia: um ano após entrega

Local de entrega: Inovation Glass

Pagamento do contrato: será feito em 30/90/120 dias

Critério de medição (C): 25% / 50% / 100%
AVANÇO FÍSICO DA
                              AQUISIÇÃO


Item        Descrição           Peso   Quant.         Critério   Avanço Físico
 1     Aprovação da qualidade   40%         1          100%          50%

 2     Entrega do equipamento   20%
                                  Evento    1
                                           do Risco    100%          20%

 3          Treinamento         20%         1           50%          10%

 4     Cumprimento do prazo     10%         1           50%          10%

 5           Manuais            10%         1           25%          10%
CRITÉRIOS ELIMINATÓRIOS X
                            CLASSIFICATÓRIO

Lista de critérios eliminatórios:

      • Índice alto de reclamações do consumidor
      • Participação em projetos sociais
      • Análise de balanço patrimonial
      • Improbidade jurídica
      • Desempenho em contratos anteriores

Lista dos critérios classificatórios

      • Quantidade de estação de silk-screen
      • Tempo de produção
      • Tecnologia ultravioleta empregada
      • Abrangência dos formatos do frasco
      • Custo do produto


Observações da DT: Deixar transparentes os critérios de avaliação aos convidados?
 Apenas os critérios eliminatórios, para que os concorrentes mostrem sua tecnologia.
CONTRATO




Documento de aquisição adotado: Request for propose

Meio adotado para envio do convite: e-mail

Tipo do contrato:

•   Formal, pois deve conter todas as formalidades previstas no código civil
•   Espécie do contrato: compra e venda, pois será uma aquisição de um novo equipamento
•   Será uma concorrência privada por se tratar de uma empresa privada
•   Contrato de Preço Fixo, pois é um equipamento único que terá os riscos todo para o
    fornecedor

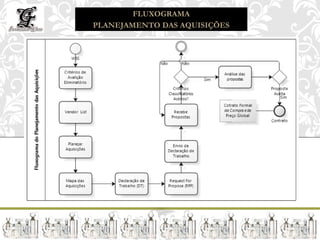

FLUXOGRAMA
PLANEJAMENTO DAS AQUISIÇÕES
ADMINISTRAR O CONTRATO




Atitude:
• Analise criteriosa do contrato, principalmente quanto a qualidade do equipamento


Fiscalização:
• Realizar controle da medição e da qualidade
• Realizar mudanças quando necessária
• Auditorias


Relatório de desempenho:
• Relatório de Acompanhamento e Mudanças

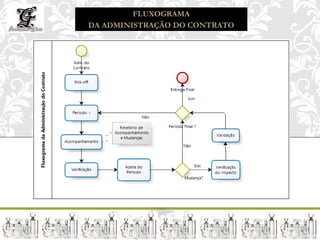

FLUXOGRAMA
DA ADMINISTRAÇÃO DO CONTRATO

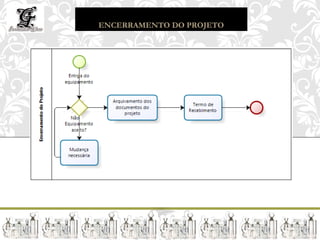

ENCERRAMENTO DO PROJETO
OBRIGADA!

Cura Ultravioleta
