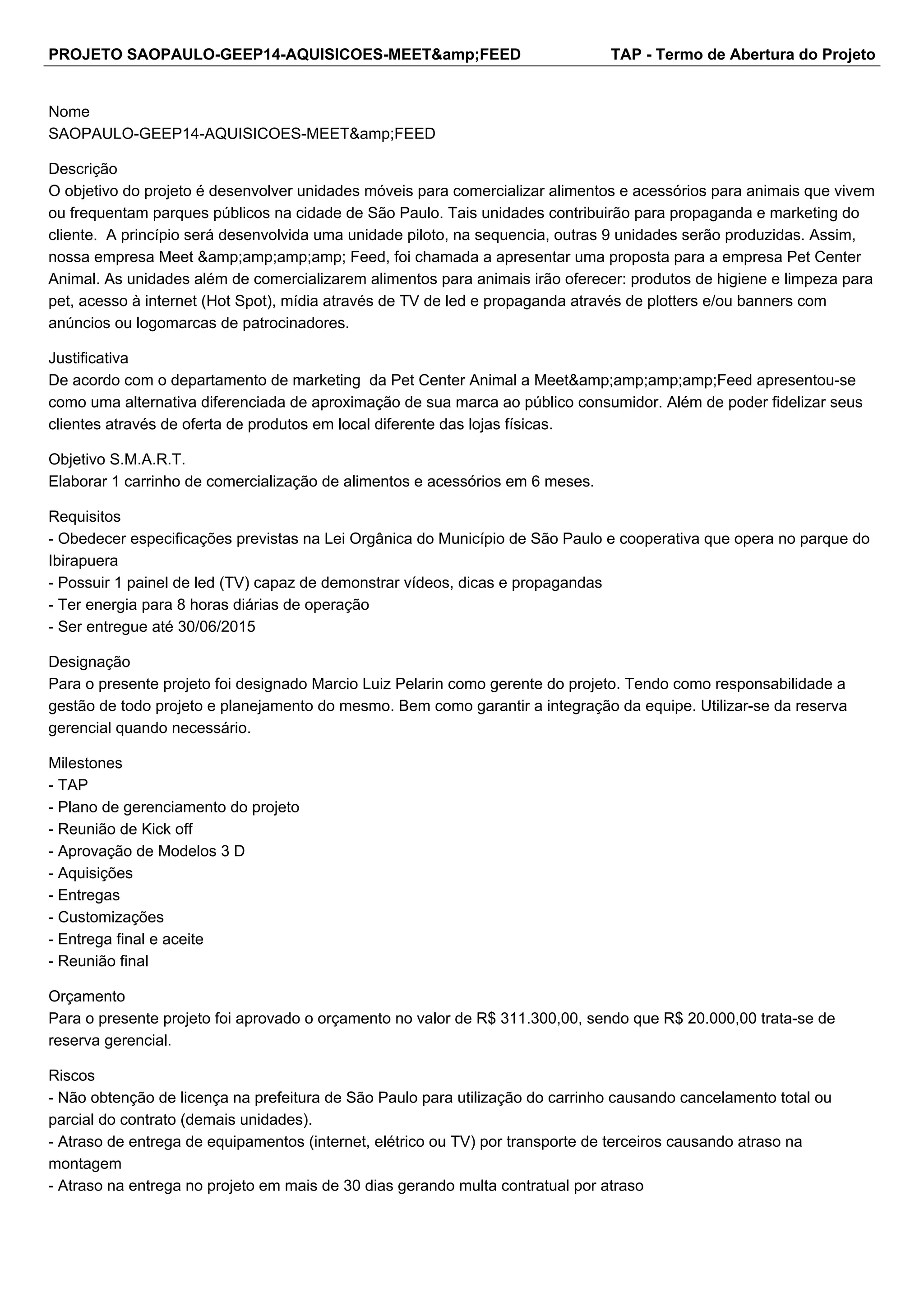

O projeto 'saopaulo-geep14-aquisicoes-meet&feed' visa desenvolver unidades móveis para comercializar alimentos e acessórios para animais em parques de São Paulo, começando com uma unidade piloto. O gerente do projeto, Márcio Luiz Pelarin, tem a responsabilidade de assegurar o cumprimento do cronograma e orçamento de R$ 311.300,00, além de gerenciar riscos e stakeholders. O projeto enfrentará desafios como obtenção de licença municipal e atrasos na entrega de equipamentos.
