Projet’aveis    Projetos Sustentáveis

Missão
Contribuir para a melhoria da qualidade de vida
                                                  O projeto Pedaladas de
das pessoas e para o desenvolvimento
                                                  Vantagens tem por objetivo
sustentável do Brasil.                            incentivar o uso de um transporte
                                                  barato, prático, e que beneficie a
Visão                                             saúde dos cidadãos, o trânsito e
Em 5 anos se tornar referência no gerenciamento   o meio ambiente de sua cidade.
de projetos sustentáveis em nível nacional.

Sobre a Empresa
Empresa sediada em Cuiabá-MT, atividades
iniciadas em 2012, com foco em gerenciamento
de projetos de sustentabilidade.
Projetos Sustentáveis    Equipe
                                   Diretoria

Gerenciamento de Aquisições
        em Projetos

       GP 05 Cuiabá
                                   Anna Paula Paiva
                                   Jamile Vachileski
                                   José Emerson da Silva Moura

                                   Professor
                                   Marco Antonio Coghi
Sobre o projeto

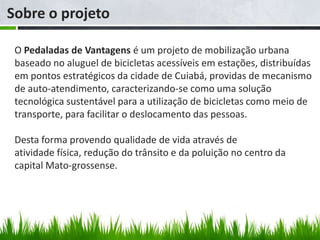

 O Pedaladas de Vantagens é um projeto de mobilização urbana
 baseado no aluguel de bicicletas acessíveis em estações, distribuídas
 em pontos estratégicos da cidade de Cuiabá, providas de mecanismo
 de auto-atendimento, caracterizando-se como uma solução
 tecnológica sustentável para a utilização de bicicletas como meio de
 transporte, para facilitar o deslocamento das pessoas.

 Desta forma provendo qualidade de vida através de
 atividade física, redução do trânsito e da poluição no centro da
 capital Mato-grossense.
Sobre o projeto

O sistema de aluguel de bicicletas já é realidade em algumas cidades
da França, Canadá, Espanha, Holanda, EUA e até no Rio de Janeiro.

O diferencial do Pedaladas de Vantagens é o meio de incentivo à
população que, através do acúmulo de quilômetros rodados pelo
cidadão, cada quilômetro valerá pontos, e esses pontos poderão ser
convertidos em descontos entre os parceiros do programa, tais como:
farmácias, supermercados, padarias, cinemas, shows, teatros,
academias, faculdades etc.
Sobre o projeto

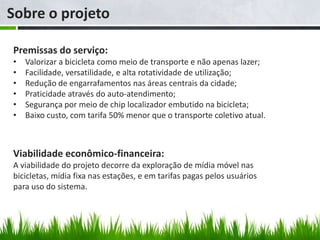

Premissas do serviço:
•   Valorizar a bicicleta como meio de transporte e não apenas lazer;
•   Facilidade, versatilidade, e alta rotatividade de utilização;
•   Redução de engarrafamentos nas áreas centrais da cidade;
•   Praticidade através do auto-atendimento;
•   Segurança por meio de chip localizador embutido na bicicleta;
•   Baixo custo, com tarifa 50% menor que o transporte coletivo atual.

Viabilidade econômico-financeira:
A viabilidade do projeto decorre da exploração de mídia móvel nas
bicicletas, mídia fixa nas estações, e em tarifas pagas pelos usuários
para uso do sistema.
Sobre o projeto

Bicicleta especial:

•   Câmbio de 6 marchas;
•   Pedais com refletores;
•   Espelho retrovisor;
•   Chip de localização GPS;
•   Buzina tipo campainha;
•   Suporte de descanso (tripé);
•   Suporte para artigos pessoais (área de publicidade);
•   Paralamas dianteiro e traseiro (área de publicidade);
•   Quadro em alumínio;
•   Celim anatômico de material resistente e sistema para ajuste de altura;
•   Sinalização refletiva (dianteira e traseira);
•   Etiqueta para identificação da bicicleta;
•   Peso de aproximadamente 17 Kg.
Sobre o projeto

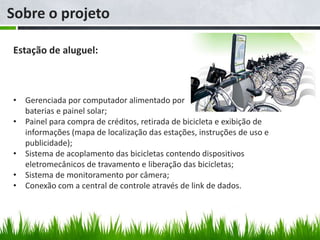

Estação de aluguel:

• Gerenciada por computador alimentado por
  baterias e painel solar;
• Painel para compra de créditos, retirada de bicicleta e exibição de
  informações (mapa de localização das estações, instruções de uso e
  publicidade);
• Sistema de acoplamento das bicicletas contendo dispositivos
  eletromecânicos de travamento e liberação das bicicletas;
• Sistema de monitoramento por câmera;
• Conexão com a central de controle através de link de dados.

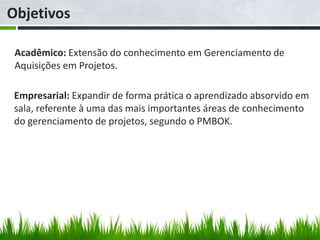

Objetivos

 Acadêmico: Extensão do conhecimento em Gerenciamento de
 Aquisições em Projetos.

 Empresarial: Expandir de forma prática o aprendizado absorvido em
 sala, referente à uma das mais importantes áreas de conhecimento
 do gerenciamento de projetos, segundo o PMBOK.

WBS do Projeto
Critérios Make or Buy

 1) Foco de atuação da empresa em gerenciar apenas projetos de
 Sustentabilidade;
 2) Falta de competência técnica para realização de obras civis;
 3) Viabilidade financeira;
 4) Compartilhar os riscos do projeto;
 5) Fornecedor com alta capacidade técnica;
 6) Alta competência da equipe;
 7) Restrições de curto prazo.

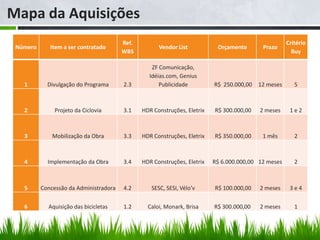

Mapa da Aquisições
                                        Ref.                                                         Critério
 Número      Item a ser contratado                   Vendor List           Orçamento       Prazo
                                        WBS                                                            Buy

                                                  ZF Comunicação,
                                                 Idéias.com, Genius
   1        Divulgação do Programa      2.3          Publicidade          R$ 250.000,00   12 meses      5

   2           Projeto da Ciclovia      3.1    HDR Construções, Eletrix   R$ 300.000,00   2 meses     1e2

   3          Mobilização da Obra       3.3    HDR Construções, Eletrix   R$ 350.000,00    1 mês        2

   4        Implementação da Obra       3.4    HDR Construções, Eletrix   R$ 6.000.000,00 12 meses      2

   5      Concessão da Administradora   4.2       SESC, SESI, Vélo’v      R$ 100.000,00   2 meses     3e4

   6        Aquisição das bicicletas    1.2      Caloi, Monark, Brisa     R$ 300.000,00   2 meses       1
WBS revisada para a gerencia das aquisições

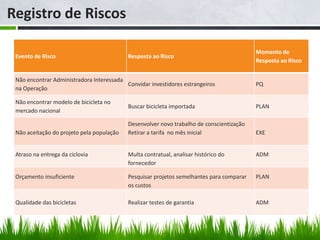

Registro de Riscos

                                                                                          Momento de
 Evento de Risco                           Resposta ao Risco
                                                                                          Resposta ao Risco

 Não encontrar Administradora Interessada
                                          Convidar investidores estrangeiros              PQ
 na Operação

 Não encontrar modelo de bicicleta no
                                           Buscar bicicleta importada                     PLAN
 mercado nacional

                                           Desenvolver novo trabalho de conscientização
 Não aceitação do projeto pela população   Retirar a tarifa no mês inicial                EXE

 Atraso na entrega da ciclovia             Multa contratual, analisar histórico do        ADM
                                           fornecedor

 Orçamento insuficiente                    Pesquisar projetos semelhantes para comparar   PLAN
                                           os custos

 Qualidade das bicicletas                  Realizar testes de garantia                    ADM
Linha do mapa de aquisições escolhida

 Foi selecionado o item 6 do Mapa de Aquisições:
 Aquisição das bicicletas.

 Justificativa
 Por se tratar de uma das entregas mais importantes do projeto.
Declaração de Trabalho (DT)
Especificação funcional
- A empresa que irá construir a ciclovia deve ser especializada em contratação de mão de
obra voltada para construção sustentável.
- A empresa fornecedora das bicicletas deverá possuir selo de garantia Inmetro ou órgão
equivalente.

Quantidade desejada
- A fornecedora das bicicletas deverá conseguir entregar a quantidade especificada na carta
convite.

Prazo
- A construtora deverá possuir estrutura suficiente para concluir o projeto da ciclovia em 12
meses.
- A fornecedora das bicicletas deverá entregá-las em 2 meses.

Garantia
- A ciclovia deverá ter durabilidade estrutural de no mínimo 10 anos.
- As bicicletas deverão ter durabilidade mínima de 5 anos.

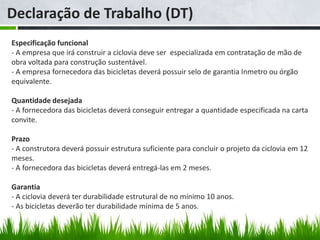

Declaração de Trabalho (DT)

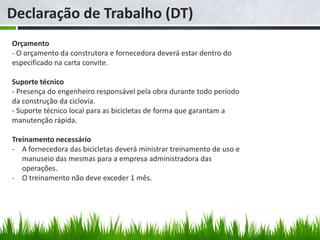

Orçamento
- O orçamento da construtora e fornecedora deverá estar dentro do
especificado na carta convite.

Suporte técnico
- Presença do engenheiro responsável pela obra durante todo período
da construção da ciclovia.
- Suporte técnico local para as bicicletas de forma que garantam a
manutenção rápida.

Treinamento necessário
- A fornecedora das bicicletas deverá ministrar treinamento de uso e
   manuseio das mesmas para a empresa administradora das
   operações.
- O treinamento não deve exceder 1 mês.
Declaração de Trabalho (DT)

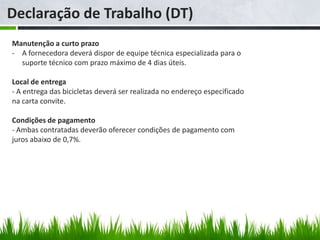

Manutenção a curto prazo
- A fornecedora deverá dispor de equipe técnica especializada para o
  suporte técnico com prazo máximo de 4 dias úteis.

Local de entrega
- A entrega das bicicletas deverá ser realizada no endereço especificado
na carta convite.

Condições de pagamento
- Ambas contratadas deverão oferecer condições de pagamento com
juros abaixo de 0,7%.
Critérios eliminatórios adotados

 1. Bicicletas com selo do Inmetro ou órgão estrangeiro
   equivalente;
 2. Empresa de acordo com a legislação ambiental brasileira;
 3. Empresa com ações de responsabilidade social comprovada;
 4. Empresa deve possuir experiência comprovada em serviços de
   mobilidade urbana por no mínimo 5 anos;
 5. Disponibilizar balanço social.
Critérios classificatórios
 1. Preço
 2. Prazo de entrega
 3. Qualidade (atender as especificações técnicas)
 4. Fácil manutenção
 5. Condição de pagamento

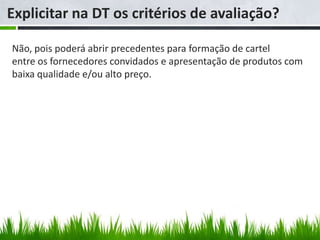

Explicitar na DT os critérios de avaliação?

Não, pois poderá abrir precedentes para formação de cartel
entre os fornecedores convidados e apresentação de produtos com
baixa qualidade e/ou alto preço.

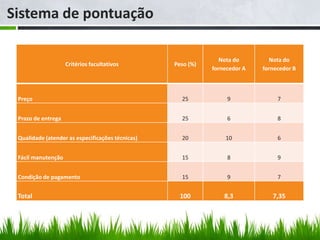

Sistema de pontuação

                                                                Nota do        Nota do
                    Critérios facultativos        Peso (%)
                                                             fornecedor A   fornecedor B

 Preço                                              25            9              7

 Prazo de entrega                                   25            6              8

 Qualidade (atender as especificações técnicas)     20           10              6

 Fácil manutenção                                   15            8              9

 Condição de pagamento                              15            9              7

 Total                                              100          8,3           7,35
Documentos de aquisição adotados

 Para aquisição das bicicletas optamos pela RFQ, pois enviaremos as
 especificações para as empresas nos retornarem com a cotação.

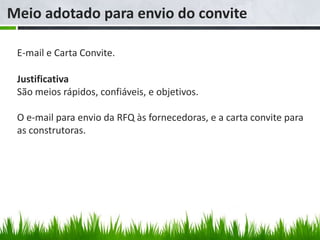

Meio adotado para envio do convite

 E-mail e Carta Convite.

 Justificativa
 São meios rápidos, confiáveis, e objetivos.

 O e-mail para envio da RFQ às fornecedoras, e a carta convite para
 as construtoras.
Contrato

 Forma: Tácito, pois estaremos contratando um produto e um
 projeto com as especificações pré-definidas.

 Espécie: Compra e venda, por se tratar da aquisição das
 bicicletas.

 Tipo: Típico, preço global. Pois através da cotação das
 bicicletas será estabelecido preço fechado para entrega do
 produto.

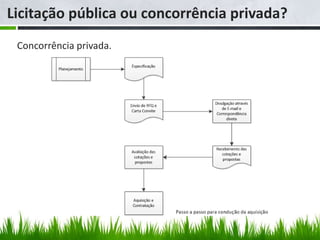

Licitação pública ou concorrência privada?
 Concorrência privada.

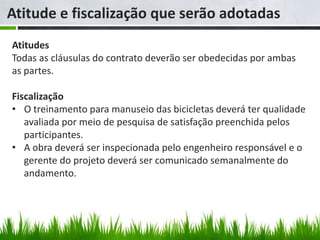

Atitude e fiscalização que serão adotadas
Atitudes
Todas as cláusulas do contrato deverão ser obedecidas por ambas
as partes.

Fiscalização
• O treinamento para manuseio das bicicletas deverá ter qualidade
   avaliada por meio de pesquisa de satisfação preenchida pelos
   participantes.
• A obra deverá ser inspecionada pelo engenheiro responsável e o
   gerente do projeto deverá ser comunicado semanalmente do
   andamento.

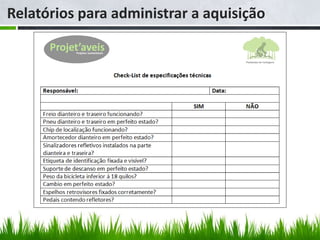

Relatórios para administrar a aquisição
Administração do contrato e kick-off

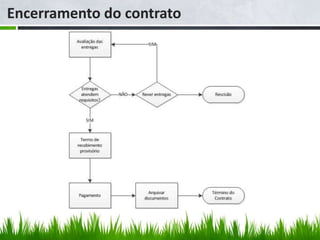

Encerramento do contrato
PGA – Plano de Gerenciamento das Aquisições
 1. Definição do Projeto
     1. Objetivo
     2. WBS
 2. Planejamento do Projeto
     1. Mapa de Aquisição
     2. Critérios Make or Buy
     3. Cronograma
     4. Orçamento
 3. Seleção de Fornecedores
     1. Vendor List
     2. Critérios eliminatórios
     3. Critérios classificatórios
     4. Sistema de Pontuação
 4. Administração de Contratos
     1. Forma / Espécie / Tipo
     2. Fiscalização
 5. Encerramento de Aquisições
     1. Aceite Final
     2. Encerramento Formal de Contratos
     3. Lições aprendidas

Pedaladas de Vantagens

  • 1.
    Projet’aveis Projetos Sustentáveis Missão Contribuir para a melhoria da qualidade de vida O projeto Pedaladas de das pessoas e para o desenvolvimento Vantagens tem por objetivo sustentável do Brasil. incentivar o uso de um transporte barato, prático, e que beneficie a Visão saúde dos cidadãos, o trânsito e Em 5 anos se tornar referência no gerenciamento o meio ambiente de sua cidade. de projetos sustentáveis em nível nacional. Sobre a Empresa Empresa sediada em Cuiabá-MT, atividades iniciadas em 2012, com foco em gerenciamento de projetos de sustentabilidade.
  • 2.
    Projetos Sustentáveis Equipe Diretoria Gerenciamento de Aquisições em Projetos GP 05 Cuiabá Anna Paula Paiva Jamile Vachileski José Emerson da Silva Moura Professor Marco Antonio Coghi
  • 3.
    Sobre o projeto O Pedaladas de Vantagens é um projeto de mobilização urbana baseado no aluguel de bicicletas acessíveis em estações, distribuídas em pontos estratégicos da cidade de Cuiabá, providas de mecanismo de auto-atendimento, caracterizando-se como uma solução tecnológica sustentável para a utilização de bicicletas como meio de transporte, para facilitar o deslocamento das pessoas. Desta forma provendo qualidade de vida através de atividade física, redução do trânsito e da poluição no centro da capital Mato-grossense.
  • 4.
    Sobre o projeto Osistema de aluguel de bicicletas já é realidade em algumas cidades da França, Canadá, Espanha, Holanda, EUA e até no Rio de Janeiro. O diferencial do Pedaladas de Vantagens é o meio de incentivo à população que, através do acúmulo de quilômetros rodados pelo cidadão, cada quilômetro valerá pontos, e esses pontos poderão ser convertidos em descontos entre os parceiros do programa, tais como: farmácias, supermercados, padarias, cinemas, shows, teatros, academias, faculdades etc.
  • 5.
    Sobre o projeto Premissasdo serviço: • Valorizar a bicicleta como meio de transporte e não apenas lazer; • Facilidade, versatilidade, e alta rotatividade de utilização; • Redução de engarrafamentos nas áreas centrais da cidade; • Praticidade através do auto-atendimento; • Segurança por meio de chip localizador embutido na bicicleta; • Baixo custo, com tarifa 50% menor que o transporte coletivo atual. Viabilidade econômico-financeira: A viabilidade do projeto decorre da exploração de mídia móvel nas bicicletas, mídia fixa nas estações, e em tarifas pagas pelos usuários para uso do sistema.
  • 6.
    Sobre o projeto Bicicletaespecial: • Câmbio de 6 marchas; • Pedais com refletores; • Espelho retrovisor; • Chip de localização GPS; • Buzina tipo campainha; • Suporte de descanso (tripé); • Suporte para artigos pessoais (área de publicidade); • Paralamas dianteiro e traseiro (área de publicidade); • Quadro em alumínio; • Celim anatômico de material resistente e sistema para ajuste de altura; • Sinalização refletiva (dianteira e traseira); • Etiqueta para identificação da bicicleta; • Peso de aproximadamente 17 Kg.
  • 7.
    Sobre o projeto Estaçãode aluguel: • Gerenciada por computador alimentado por baterias e painel solar; • Painel para compra de créditos, retirada de bicicleta e exibição de informações (mapa de localização das estações, instruções de uso e publicidade); • Sistema de acoplamento das bicicletas contendo dispositivos eletromecânicos de travamento e liberação das bicicletas; • Sistema de monitoramento por câmera; • Conexão com a central de controle através de link de dados.
  • 8.
    Objetivos Acadêmico: Extensãodo conhecimento em Gerenciamento de Aquisições em Projetos. Empresarial: Expandir de forma prática o aprendizado absorvido em sala, referente à uma das mais importantes áreas de conhecimento do gerenciamento de projetos, segundo o PMBOK.
  • 9.
  • 10.
    Critérios Make orBuy 1) Foco de atuação da empresa em gerenciar apenas projetos de Sustentabilidade; 2) Falta de competência técnica para realização de obras civis; 3) Viabilidade financeira; 4) Compartilhar os riscos do projeto; 5) Fornecedor com alta capacidade técnica; 6) Alta competência da equipe; 7) Restrições de curto prazo.
  • 11.
    Mapa da Aquisições Ref. Critério Número Item a ser contratado Vendor List Orçamento Prazo WBS Buy ZF Comunicação, Idéias.com, Genius 1 Divulgação do Programa 2.3 Publicidade R$ 250.000,00 12 meses 5 2 Projeto da Ciclovia 3.1 HDR Construções, Eletrix R$ 300.000,00 2 meses 1e2 3 Mobilização da Obra 3.3 HDR Construções, Eletrix R$ 350.000,00 1 mês 2 4 Implementação da Obra 3.4 HDR Construções, Eletrix R$ 6.000.000,00 12 meses 2 5 Concessão da Administradora 4.2 SESC, SESI, Vélo’v R$ 100.000,00 2 meses 3e4 6 Aquisição das bicicletas 1.2 Caloi, Monark, Brisa R$ 300.000,00 2 meses 1
  • 12.
    WBS revisada paraa gerencia das aquisições
  • 13.
    Registro de Riscos Momento de Evento de Risco Resposta ao Risco Resposta ao Risco Não encontrar Administradora Interessada Convidar investidores estrangeiros PQ na Operação Não encontrar modelo de bicicleta no Buscar bicicleta importada PLAN mercado nacional Desenvolver novo trabalho de conscientização Não aceitação do projeto pela população Retirar a tarifa no mês inicial EXE Atraso na entrega da ciclovia Multa contratual, analisar histórico do ADM fornecedor Orçamento insuficiente Pesquisar projetos semelhantes para comparar PLAN os custos Qualidade das bicicletas Realizar testes de garantia ADM
  • 14.
    Linha do mapade aquisições escolhida Foi selecionado o item 6 do Mapa de Aquisições: Aquisição das bicicletas. Justificativa Por se tratar de uma das entregas mais importantes do projeto.
  • 15.
    Declaração de Trabalho(DT) Especificação funcional - A empresa que irá construir a ciclovia deve ser especializada em contratação de mão de obra voltada para construção sustentável. - A empresa fornecedora das bicicletas deverá possuir selo de garantia Inmetro ou órgão equivalente. Quantidade desejada - A fornecedora das bicicletas deverá conseguir entregar a quantidade especificada na carta convite. Prazo - A construtora deverá possuir estrutura suficiente para concluir o projeto da ciclovia em 12 meses. - A fornecedora das bicicletas deverá entregá-las em 2 meses. Garantia - A ciclovia deverá ter durabilidade estrutural de no mínimo 10 anos. - As bicicletas deverão ter durabilidade mínima de 5 anos.
  • 16.
    Declaração de Trabalho(DT) Orçamento - O orçamento da construtora e fornecedora deverá estar dentro do especificado na carta convite. Suporte técnico - Presença do engenheiro responsável pela obra durante todo período da construção da ciclovia. - Suporte técnico local para as bicicletas de forma que garantam a manutenção rápida. Treinamento necessário - A fornecedora das bicicletas deverá ministrar treinamento de uso e manuseio das mesmas para a empresa administradora das operações. - O treinamento não deve exceder 1 mês.
  • 17.
    Declaração de Trabalho(DT) Manutenção a curto prazo - A fornecedora deverá dispor de equipe técnica especializada para o suporte técnico com prazo máximo de 4 dias úteis. Local de entrega - A entrega das bicicletas deverá ser realizada no endereço especificado na carta convite. Condições de pagamento - Ambas contratadas deverão oferecer condições de pagamento com juros abaixo de 0,7%.
  • 18.
    Critérios eliminatórios adotados 1. Bicicletas com selo do Inmetro ou órgão estrangeiro equivalente; 2. Empresa de acordo com a legislação ambiental brasileira; 3. Empresa com ações de responsabilidade social comprovada; 4. Empresa deve possuir experiência comprovada em serviços de mobilidade urbana por no mínimo 5 anos; 5. Disponibilizar balanço social.
  • 19.
    Critérios classificatórios 1.Preço 2. Prazo de entrega 3. Qualidade (atender as especificações técnicas) 4. Fácil manutenção 5. Condição de pagamento
  • 20.
    Explicitar na DTos critérios de avaliação? Não, pois poderá abrir precedentes para formação de cartel entre os fornecedores convidados e apresentação de produtos com baixa qualidade e/ou alto preço.
  • 21.
    Sistema de pontuação Nota do Nota do Critérios facultativos Peso (%) fornecedor A fornecedor B Preço 25 9 7 Prazo de entrega 25 6 8 Qualidade (atender as especificações técnicas) 20 10 6 Fácil manutenção 15 8 9 Condição de pagamento 15 9 7 Total 100 8,3 7,35
  • 22.
    Documentos de aquisiçãoadotados Para aquisição das bicicletas optamos pela RFQ, pois enviaremos as especificações para as empresas nos retornarem com a cotação.
  • 23.
    Meio adotado paraenvio do convite E-mail e Carta Convite. Justificativa São meios rápidos, confiáveis, e objetivos. O e-mail para envio da RFQ às fornecedoras, e a carta convite para as construtoras.
  • 24.
    Contrato Forma: Tácito,pois estaremos contratando um produto e um projeto com as especificações pré-definidas. Espécie: Compra e venda, por se tratar da aquisição das bicicletas. Tipo: Típico, preço global. Pois através da cotação das bicicletas será estabelecido preço fechado para entrega do produto.
  • 25.
    Licitação pública ouconcorrência privada? Concorrência privada.
  • 26.
    Atitude e fiscalizaçãoque serão adotadas Atitudes Todas as cláusulas do contrato deverão ser obedecidas por ambas as partes. Fiscalização • O treinamento para manuseio das bicicletas deverá ter qualidade avaliada por meio de pesquisa de satisfação preenchida pelos participantes. • A obra deverá ser inspecionada pelo engenheiro responsável e o gerente do projeto deverá ser comunicado semanalmente do andamento.
  • 27.
  • 28.
  • 29.
  • 30.
    PGA – Planode Gerenciamento das Aquisições 1. Definição do Projeto 1. Objetivo 2. WBS 2. Planejamento do Projeto 1. Mapa de Aquisição 2. Critérios Make or Buy 3. Cronograma 4. Orçamento 3. Seleção de Fornecedores 1. Vendor List 2. Critérios eliminatórios 3. Critérios classificatórios 4. Sistema de Pontuação 4. Administração de Contratos 1. Forma / Espécie / Tipo 2. Fiscalização 5. Encerramento de Aquisições 1. Aceite Final 2. Encerramento Formal de Contratos 3. Lições aprendidas
