MBA em Gerenciamento de Projetos
São José dos Campos - SP

    Gerenciamento de Escopo em
        Projetos – PROJ 24

                                   Erica Aparecida dos Santos
MBA em Gerenciamento de Projetos
São José dos Campos - SP

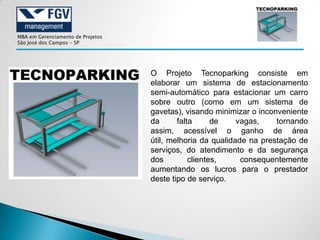

                                   O Projeto Tecnoparking consiste em
                                   elaborar um sistema de estacionamento
                                   semi-automático para estacionar um carro
                                   sobre outro (como em um sistema de
                                   gavetas), visando minimizar o inconveniente
                                   da      falta      de    vagas,    tornando
                                   assim, acessível o ganho de área
                                   útil, melhoria da qualidade na prestação de
                                   serviços, do atendimento e da segurança
                                   dos         clientes,     consequentemente
                                   aumentando os lucros para o prestador
                                   deste tipo de serviço.

Termo de Abertura
MBA em Gerenciamento de Projetos
São José dos Campos - SP
                                       do Projeto
                                                                                Projeto
                                                                            TECNOPARKING

                                                                              Descrição

                          Desenvolver soluções para otimização de área útil para estacionamentos comerciais e residenciais.

                                                                             Justificativa

                          O projeto se justifica pela otimização de área útil, em estacionamentos comerciais visando um aumento de faturamento
                          sem a necessidade de investimentos em novos terrenos e criação de novas vagas em imóveis residênciais com área
                          limitada.

                                                                               Objetivo

                          S - Otimizar as areas úteis ja existentes de estacionamento para um maior aproveitamento do espaço;
                          M - Escopo bem definido para que não haja atraso nos prazos de entrega;
                          A - Alterações deverão ser validadas tanto tecnicamente quanto financeiramento;
                          R - Agindo de acordo com os principios da empresa, no atendimento as necessidades do cliente;
                          T - dentro dos próximos 12 meses a partir da assinatura deste TAP.

                                                                              Requisitos

                          O equipamento desenvolvido terá capacidade de comportar dois automóveis de até 2 toneladas com dimensões
                          máximas 2m de altura, 2,30m de largura e 4,80m de comprimento; estabelecendo um padrão de segurança no qual seja
                          garantida a integridade dos veículos e também dos condutores, assim como dos operadores do equipamento, através de
                          sistemas de sensoriamento que evitam possíveis acidentes. Seu desempenho estimado será de aproximadamente 2
                          minutos para movimentação da plataforma superior e de 1,5 minuto para a movimentação da plataforma inferior.

Termo de Abertura
MBA em Gerenciamento de Projetos
São José dos Campos - SP
                                       do Projeto
                                                                        Designação

                          Eng. Erica Santos fica designada como gerente do projeto, com a responsabilidade de aplicar as diretrizes
                          do PMBOOK na empresa, gerenciar os recursos do projeto, propiciar a integração entre as áreas, fazendo
                          com que o projeto siga corretamenta e seja finalizado de acordo com as necessidades do cliente.

                                                                   Lista de Milestones

                          Prazo total do projeto: 12 meses.

                          Concepção:1.5 meses
                          Pesquisa: 1 meses
                          Detalhamento: 3 meses
                          Fabricação: 3.5 meses
                          Teste e Homologação: 1 meses
                          Instalação: 2 meses

                                                                        Orçamento
                          O Orçamento total de implantação de um conjunto de plataformas será de R$405.594,19 para o prazo
                          acima, desde sua concepção ate a instalação do projeto.

                                                                           Riscos

                          Cabe destacar que os riscos deste projeto estão associados às exigências do cliente, cujo não cumprimento
                          dos prazos, normas e cláusulas contratuais podem levar a interrupção do projeto e, o não pagamento das
                          parcelas previstas. O prazo do projeto deve ser cumprido no programado visando entregar dentro do prazo
                          estipulado em contrato evitando a mudança no comando e conseqüentemente o escopo do projeto.

                                                              Data, Assinatura do Sponsor

Análise dos Stakeholders
MBA em Gerenciamento de Projetos
São José dos Campos - SP

Dreq – Declaração de
MBA em Gerenciamento de Projetos               Requisitos do Produto
São José dos Campos - SP

                                    Requisitos do Produto                                           Rastreabilidade do Produto
                                                                                          Componente
         Stakeholder         Requisito detalhado               Classificação Prioridade               Entrega onde se manifesta OK
                                                                                          relacionado

                         Menor tempo na procura de vaga ao
            SH 1                                               Foco de atenção   2         S, M, A, R, T          2.1 Concepção
                                    estacionar

            SH 2          Solução de problemas de Transito     Foco de atenção   3           S, M, R               2.2 Pesquisa

                            Segurança na instalação dos
            SH 3                                               Foco de atenção   1           M, R, T             5.5 Pre Operação
                         equipamentos nas áreas escolhidas

                       Materias com pouca manutenção, de boa
            SH 4                                             Foco de atenção     5         S, M, A, R, T    2.4 Testes e Homologação
                                     qualidade.

                         Normas especificas de cada cliente,
            SH 5                                               Foco de atenção   2           S, M, R       2.1.2 Especificações Tecnicas
                                   limitações.

            SH 6          Calculo Estrutural da Plataforma     Foco de atenção   3         S, M, A, R, T         2.3 Detalhamento

            SH 7        Testes de funcionamento do Produto     Foco de atenção   4         S, M, A, R, T    2.4 Testes e Homologação
Dreq – Declaração de
MBA em Gerenciamento de Projetos                Requisitos do Projeto
São José dos Campos - SP

                                        Requisitos do Projeto                                           Rastreabilidade do Projeto
                                                                                               Componente
               Stakeholder          Requisito detalhado             Classificação Prioridade                   Entrega onde se manifesta       OK
                                                                                               relacionado

                                 Analisar o mercado e definir
                               estrategia para cada área onde a       Foco de
                  SH 1                                                                2          A, R, T               2.2 Pesquisa
                                 empresa for implementar as           atenção
                                          plataformas

                             Não exceder ao tempo de 12 meses         Foco de
                  SH 2                                                                5             T                   1.3 Tempo
                                    definido em contrato              atenção

                               Alterações de escopo que gerem
                                                                      Foco de
                  SH 3       custo devem ser solicitadas mediante                     4            S, M                 1.2 Custo
                                                                      atenção
                                 a analise tecnica e financeira

                                Definir junto ao cliente normas
                                especificas para cada caso de         Foco de
                  SH 4                                                                3        S, M, A, R, T   2.1.2 Especificações Tecnicas
                                 aplicação na construção das          atenção
                                          plataformas

                             Motivação da equipe para instalaçao
                                                                      Foco de
                  SH 5       dos equipamentos, nas unidades de                        3            S, M              1.4 Comunicação
                                                                      atenção
                                      projeto vendido.

                               Garantia da qualidade do produto
                                                                      Foco de
                  SH 6        independentemente do lugar a ser                        5        S, M, A, R, T           5.1 Auditoria
                                                                      atenção
                                           intalado.

                                 Contratação de profissionais         Foco de
                  SH 7                                                                4        S, M, A, R, T          1.5 Aquisições
                                  experientes no mercado.             atenção

DE – Declaração do
MBA em Gerenciamento de Projetos
São José dos Campos - SP
                                            Escopo

                                                               Premissas
          - A movimentação completa das plataformas deverá ser efetuada no período de 1,5 a 3 minutos;
          - Deverá constar como item de segurança um sistema de movimentação manual em casos de falta de eletricidade;
          - Todos os funcionários ao operarem a plataforma deverá ter o diploma de treinamento pela empresa Tecnoparking.

                                                               Restrições
           - Prazo de desenvolvimento e instalação do produto não deverá exceder 12 meses a partir da data de fechamento do
          contrato;
           - Alterações de projeto após fechamento do contrato deverá ser avaliada, tanto técnica como financeiramente, para
          posterior aprovação de ambas as partes;
          -Dimensões máximas 2m de altura, 2,30m de largura e 4,80m de comprimento;
          -- O equipamento desenvolvido terá capacidade de comportar dois automóveis de até 2 toneladas;

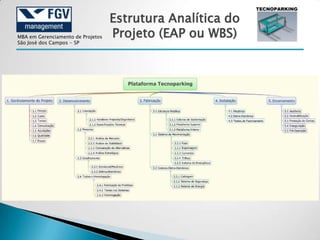

Estrutura Analítica do
MBA em Gerenciamento de Projetos   Projeto (EAP ou WBS)
São José dos Campos - SP
Dicionário da WBS
MBA em Gerenciamento de Projetos
São José dos Campos - SP

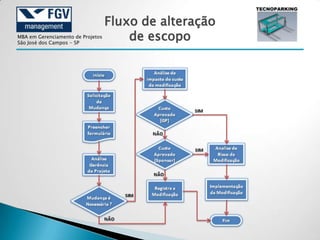

Fluxo de alteração
MBA em Gerenciamento de Projetos
São José dos Campos - SP
                                       de escopo

Tecnoparking

  • 1.
    MBA em Gerenciamentode Projetos São José dos Campos - SP Gerenciamento de Escopo em Projetos – PROJ 24 Erica Aparecida dos Santos
  • 2.
    MBA em Gerenciamentode Projetos São José dos Campos - SP O Projeto Tecnoparking consiste em elaborar um sistema de estacionamento semi-automático para estacionar um carro sobre outro (como em um sistema de gavetas), visando minimizar o inconveniente da falta de vagas, tornando assim, acessível o ganho de área útil, melhoria da qualidade na prestação de serviços, do atendimento e da segurança dos clientes, consequentemente aumentando os lucros para o prestador deste tipo de serviço.
  • 3.
    Termo de Abertura MBAem Gerenciamento de Projetos São José dos Campos - SP do Projeto Projeto TECNOPARKING Descrição Desenvolver soluções para otimização de área útil para estacionamentos comerciais e residenciais. Justificativa O projeto se justifica pela otimização de área útil, em estacionamentos comerciais visando um aumento de faturamento sem a necessidade de investimentos em novos terrenos e criação de novas vagas em imóveis residênciais com área limitada. Objetivo S - Otimizar as areas úteis ja existentes de estacionamento para um maior aproveitamento do espaço; M - Escopo bem definido para que não haja atraso nos prazos de entrega; A - Alterações deverão ser validadas tanto tecnicamente quanto financeiramento; R - Agindo de acordo com os principios da empresa, no atendimento as necessidades do cliente; T - dentro dos próximos 12 meses a partir da assinatura deste TAP. Requisitos O equipamento desenvolvido terá capacidade de comportar dois automóveis de até 2 toneladas com dimensões máximas 2m de altura, 2,30m de largura e 4,80m de comprimento; estabelecendo um padrão de segurança no qual seja garantida a integridade dos veículos e também dos condutores, assim como dos operadores do equipamento, através de sistemas de sensoriamento que evitam possíveis acidentes. Seu desempenho estimado será de aproximadamente 2 minutos para movimentação da plataforma superior e de 1,5 minuto para a movimentação da plataforma inferior.
  • 4.
    Termo de Abertura MBAem Gerenciamento de Projetos São José dos Campos - SP do Projeto Designação Eng. Erica Santos fica designada como gerente do projeto, com a responsabilidade de aplicar as diretrizes do PMBOOK na empresa, gerenciar os recursos do projeto, propiciar a integração entre as áreas, fazendo com que o projeto siga corretamenta e seja finalizado de acordo com as necessidades do cliente. Lista de Milestones Prazo total do projeto: 12 meses. Concepção:1.5 meses Pesquisa: 1 meses Detalhamento: 3 meses Fabricação: 3.5 meses Teste e Homologação: 1 meses Instalação: 2 meses Orçamento O Orçamento total de implantação de um conjunto de plataformas será de R$405.594,19 para o prazo acima, desde sua concepção ate a instalação do projeto. Riscos Cabe destacar que os riscos deste projeto estão associados às exigências do cliente, cujo não cumprimento dos prazos, normas e cláusulas contratuais podem levar a interrupção do projeto e, o não pagamento das parcelas previstas. O prazo do projeto deve ser cumprido no programado visando entregar dentro do prazo estipulado em contrato evitando a mudança no comando e conseqüentemente o escopo do projeto. Data, Assinatura do Sponsor
  • 5.
    Análise dos Stakeholders MBAem Gerenciamento de Projetos São José dos Campos - SP
  • 6.
    Dreq – Declaraçãode MBA em Gerenciamento de Projetos Requisitos do Produto São José dos Campos - SP Requisitos do Produto Rastreabilidade do Produto Componente Stakeholder Requisito detalhado Classificação Prioridade Entrega onde se manifesta OK relacionado Menor tempo na procura de vaga ao SH 1 Foco de atenção 2 S, M, A, R, T 2.1 Concepção estacionar SH 2 Solução de problemas de Transito Foco de atenção 3 S, M, R 2.2 Pesquisa Segurança na instalação dos SH 3 Foco de atenção 1 M, R, T 5.5 Pre Operação equipamentos nas áreas escolhidas Materias com pouca manutenção, de boa SH 4 Foco de atenção 5 S, M, A, R, T 2.4 Testes e Homologação qualidade. Normas especificas de cada cliente, SH 5 Foco de atenção 2 S, M, R 2.1.2 Especificações Tecnicas limitações. SH 6 Calculo Estrutural da Plataforma Foco de atenção 3 S, M, A, R, T 2.3 Detalhamento SH 7 Testes de funcionamento do Produto Foco de atenção 4 S, M, A, R, T 2.4 Testes e Homologação
  • 7.
    Dreq – Declaraçãode MBA em Gerenciamento de Projetos Requisitos do Projeto São José dos Campos - SP Requisitos do Projeto Rastreabilidade do Projeto Componente Stakeholder Requisito detalhado Classificação Prioridade Entrega onde se manifesta OK relacionado Analisar o mercado e definir estrategia para cada área onde a Foco de SH 1 2 A, R, T 2.2 Pesquisa empresa for implementar as atenção plataformas Não exceder ao tempo de 12 meses Foco de SH 2 5 T 1.3 Tempo definido em contrato atenção Alterações de escopo que gerem Foco de SH 3 custo devem ser solicitadas mediante 4 S, M 1.2 Custo atenção a analise tecnica e financeira Definir junto ao cliente normas especificas para cada caso de Foco de SH 4 3 S, M, A, R, T 2.1.2 Especificações Tecnicas aplicação na construção das atenção plataformas Motivação da equipe para instalaçao Foco de SH 5 dos equipamentos, nas unidades de 3 S, M 1.4 Comunicação atenção projeto vendido. Garantia da qualidade do produto Foco de SH 6 independentemente do lugar a ser 5 S, M, A, R, T 5.1 Auditoria atenção intalado. Contratação de profissionais Foco de SH 7 4 S, M, A, R, T 1.5 Aquisições experientes no mercado. atenção
  • 8.
    DE – Declaraçãodo MBA em Gerenciamento de Projetos São José dos Campos - SP Escopo Premissas - A movimentação completa das plataformas deverá ser efetuada no período de 1,5 a 3 minutos; - Deverá constar como item de segurança um sistema de movimentação manual em casos de falta de eletricidade; - Todos os funcionários ao operarem a plataforma deverá ter o diploma de treinamento pela empresa Tecnoparking. Restrições - Prazo de desenvolvimento e instalação do produto não deverá exceder 12 meses a partir da data de fechamento do contrato; - Alterações de projeto após fechamento do contrato deverá ser avaliada, tanto técnica como financeiramente, para posterior aprovação de ambas as partes; -Dimensões máximas 2m de altura, 2,30m de largura e 4,80m de comprimento; -- O equipamento desenvolvido terá capacidade de comportar dois automóveis de até 2 toneladas;
  • 9.
    Estrutura Analítica do MBAem Gerenciamento de Projetos Projeto (EAP ou WBS) São José dos Campos - SP
  • 10.
    Dicionário da WBS MBAem Gerenciamento de Projetos São José dos Campos - SP
  • 11.
    Fluxo de alteração MBAem Gerenciamento de Projetos São José dos Campos - SP de escopo
