Planejamento, Execução e
Controle de Projetos
Alessandro Almeida
www.alessandroalmeida.com
MBA EM GESTÃO DE
PROJETOS
SLIDES DAS AULAS
2º semestre de 2015

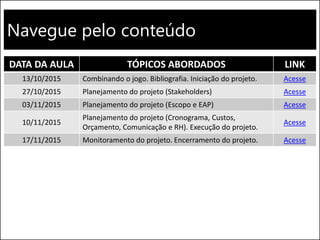

Navegue pelo conteúdo
DATA DA AULA TÓPICOS ABORDADOS LINK
13/10/2015 Combinando o jogo. Bibliografia. Iniciação do projeto. Acesse
27/10/2015 Planejamento do projeto (Stakeholders) Acesse
03/11/2015 Planejamento do projeto (Escopo e EAP) Acesse
10/11/2015
Planejamento do projeto (Cronograma, Custos,
Orçamento e RH). Execução do projeto.
Acesse
17/11/2015 Monitoramento do projeto. Encerramento do projeto. Acesse
Planejamento, Execução e
Controle de Projetos
Alessandro Almeida
www.alessandroalmeida.com
13/10/2015
MBA EM GESTÃO DE
PROJETOS
Clique aqui
para escolher
outra aula
COMBINANDO O JOGO

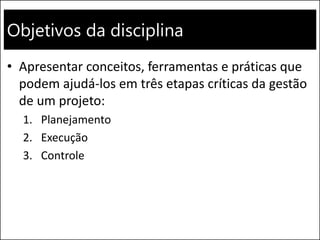

Objetivos da disciplina
• Apresentar conceitos, ferramentas e práticas que
podem ajudá-los em três etapas críticas da gestão
de um projeto:
1. Planejamento
2. Execução
3. Controle

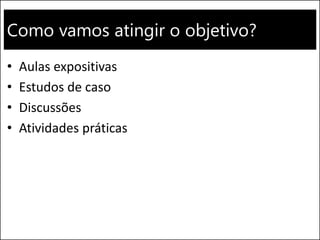

Como vamos atingir o objetivo?
• Aulas expositivas
• Estudos de caso
• Discussões
• Atividades práticas
PARÊNTESES
Sobre as boas práticas ou melhores práticas

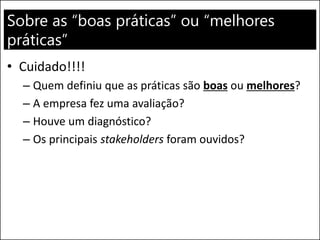

Sobre as “boas práticas” ou “melhores
práticas”
• Cuidado!!!!
– Quem definiu que as práticas são boas ou melhores?
– A empresa fez uma avaliação?
– Houve um diagnóstico?
– Os principais stakeholders foram ouvidos?

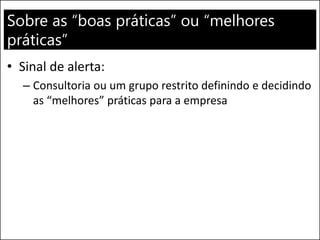

Sobre as “boas práticas” ou “melhores
práticas”
• Sinal de alerta:
– Consultoria ou um grupo restrito definindo e decidindo
as “melhores” práticas para a empresa
Sobre as “boas práticas” ou “melhores
práticas”
Cuidado ao tratar alguma prática
de sucesso como ideologia
profissional !
Referência principal
Outras referências
Outras referências
Outras referências

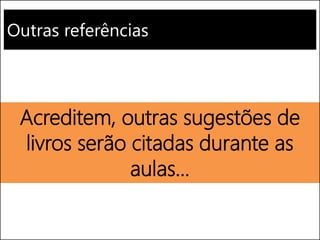

Acreditem, outras sugestões de
livros serão citadas durante as
aulas...
Combinando o jogo
• Dinâmica das aulas
– Sem monólogo, por favor!
• Tragam seus questionamentos, ideias e experiências!
• A colaboração ajuda na construção do conhecimento.
Combinando o jogo
• Dinâmica das aulas
– Material em constante mudança
• Materiais disponíveis nos endereços:
– www.slideshare.net/alessandroalmeida
– www.alessandroalmeida.com/metodologia/index.html

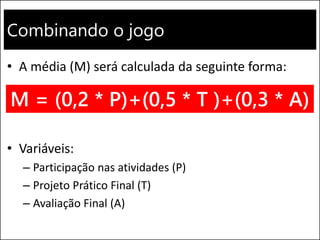

Combinando o jogo
• A média (M) será calculada da seguinte forma:
• Variáveis:
– Participação nas atividades (P)
– Projeto Prático Final (T)
– Avaliação Final (A)
M = (0,2 * P)+(0,5 * T )+(0,3 * A)
Mas o professor também será avaliado!

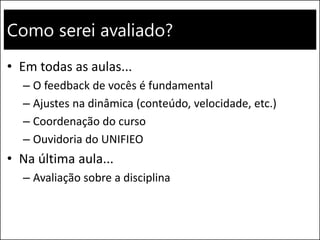

Como serei avaliado?
• Em todas as aulas...
– O feedback de vocês é fundamental
– Ajustes na dinâmica (conteúdo, velocidade, etc.)
– Coordenação do curso
– Ouvidoria do UNIFIEO
• Na última aula...
– Avaliação sobre a disciplina
Como serei avaliado?
• Em todas as aulas...
– O feedback de vocês é fundamental
– Ajustes na dinâmica (conteúdo, velocidade, etc.)
– Coordenação do curso
– Ouvidoria do UNIFIEO
• Na última aula...
– Avaliação sobre a disciplina

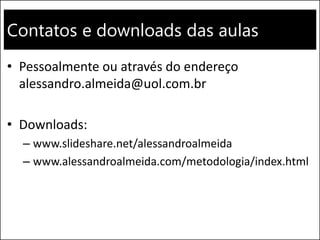

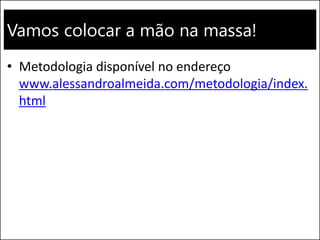

Contatos e downloads das aulas
• Pessoalmente ou através do endereço
alessandro.almeida@uol.com.br
• Downloads:
– www.slideshare.net/alessandroalmeida
– www.alessandroalmeida.com/metodologia/index.html

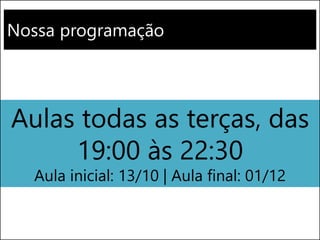

Nossa programação
Aulas todas as terças, das
19:00 às 22:30
Aula inicial: 13/10 | Aula final: 01/12
PROJETO PRÁTICO FINAL

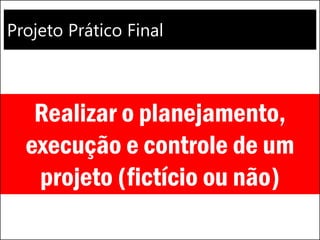

Projeto Prático Final
Realizar o planejamento,
execução e controle de um
projeto (fictício ou não)
Projeto Prático Final
Dúvidas?
PLANEJAMENTO, EXECUÇÃO E

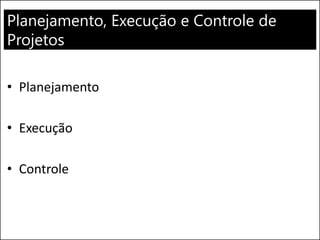

CONTROLE DE PROJETOS
Planejamento, Execução e Controle de
Projetos
• Planejamento
• Execução
• Controle
Planejamento, Execução e Controle de
Projetos
• Planejamento
• Execução
• Controle
PLANEJAR
EXECUTAR
CONTROLAR

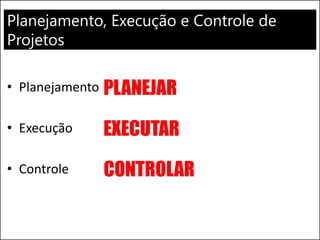

Planejamento, Execução e Controle de
Projetos
• Planejamento
• Execução
• Controle
PLANEJAR
EXECUTAR
CONTROLAR
Planejamento, Execução e Controle de

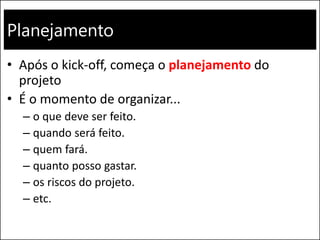

Projetos

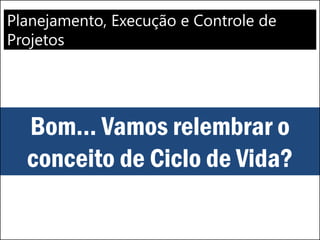

Bom... Vamos relembrar o
conceito de Ciclo de Vida?

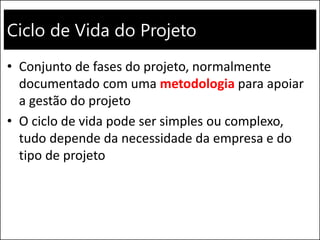

Ciclo de Vida do Projeto
• Conjunto de fases do projeto, normalmente
documentado com uma metodologia para apoiar
a gestão do projeto
• O ciclo de vida pode ser simples ou complexo,
tudo depende da necessidade da empresa e do
tipo de projeto

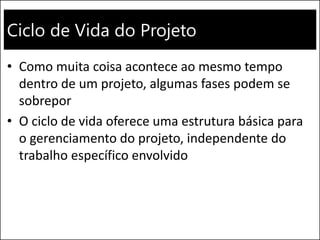

Ciclo de Vida do Projeto
• Como muita coisa acontece ao mesmo tempo
dentro de um projeto, algumas fases podem se
sobrepor
• O ciclo de vida oferece uma estrutura básica para
o gerenciamento do projeto, independente do
trabalho específico envolvido
Tá... Mas onde entra o
planejamento, execução e
controle do projeto?

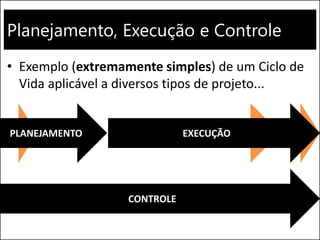

Planejamento, Execução e Controle
• Exemplo (extremamente simples) de um Ciclo de

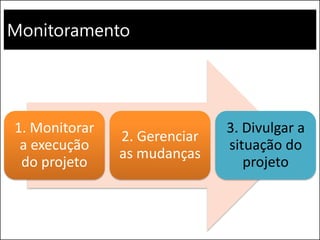

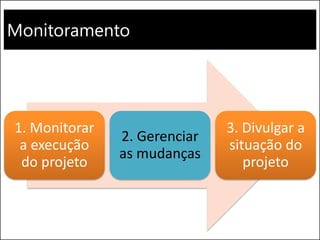

Vida aplicável a diversos tipos de projeto...

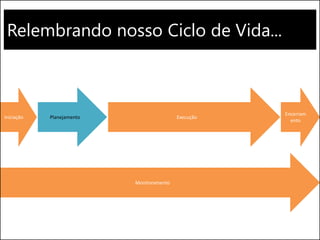

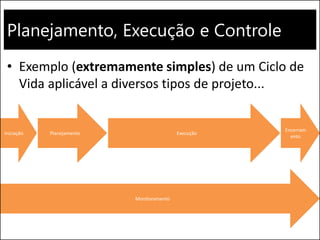

Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Planejamento, Execução e Controle
• Exemplo (extremamente simples) de um Ciclo de
Vida aplicável a diversos tipos de projeto...
Execução
Monitoramento
Encerram
ento
Iniciação PlanejamentoPLANEJAMENTO EXECUÇÃO
CONTROLE

Resumindo...
Planejamento, Execução e Controle
do Projeto...

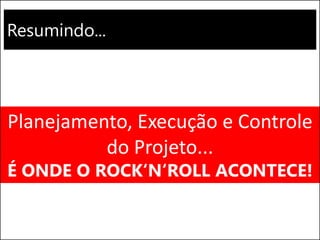

É ONDE O ROCK‘N‘ROLL ACONTECE!
Resumindo...
INICIAÇÃO
Onde tudo começa!
Iniciação
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Iniciação
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Iniciação
• Como o próprio nome diz, é uma etapa para
iniciar o projeto
– Ou seja, não tem que ser demorada!
• Suas atividades podem ser contempladas pela fase
de Planejamento
• Algumas entregas que podem ocorrer na
Iniciação...
– Termo de Abertura do Projeto
– Kick-off do projeto

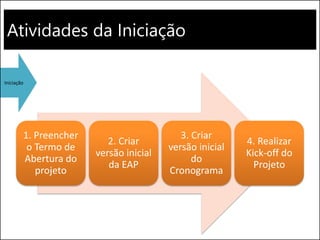

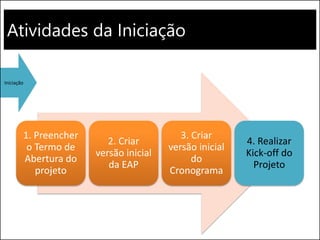

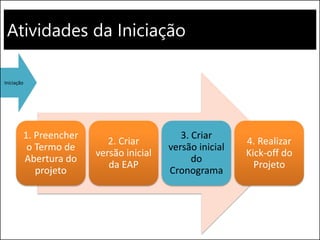

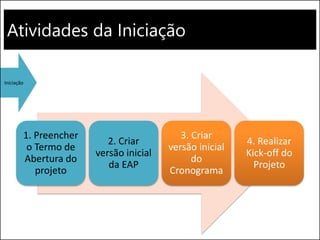

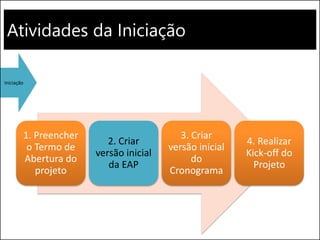

Atividades da Iniciação
Iniciação
1. Preencher
o Termo de
Abertura do
projeto
2. Criar
versão inicial
da EAP
3. Criar
versão inicial
do
Cronograma
4. Realizar
Kick-off do
Projeto
Atividades da Iniciação
Iniciação
1. Preencher
o Termo de
Abertura do
projeto
2. Criar
versão inicial
da EAP
3. Criar
versão inicial
do
Cronograma
4. Realizar
Kick-off do
Projeto
1. Preencher o Termo de Abertura do
Projeto
• Termo de Abertura do Projeto
– Também conhecido como Project Charter
– Documento que formaliza a existência do projeto, o
seu escopo e outras definições iniciais
1. Preencher o Termo de Abertura do
Projeto
• Termo de Abertura do Projeto
– Também conhecido como Project Charter
– Documento que formaliza a existência do projeto, o
seu escopo e outras definições iniciais
O que é escopo?
Escopo
• “gama ou limite de operações”
– Fonte: Dicionário Houaiss
• Soma dos produtos, serviços e resultados a serem
fornecidos na forma de projeto
– Fonte: PMBOK, 5ª Edição

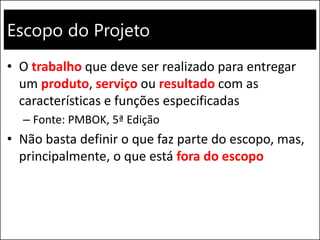

Escopo do Projeto
• O trabalho que deve ser realizado para entregar
um produto, serviço ou resultado com as
características e funções especificadas
– Fonte: PMBOK, 5ª Edição
• Não basta definir o que faz parte do escopo, mas,
principalmente, o que está fora do escopo
REFLEXÃO
Como definir e,
principalmente, combinar
com o cliente as entregas
que não fazem parte do
escopo?

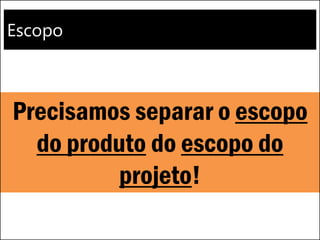

Escopo
Precisamos separar o escopo
do produto do escopo do
projeto!

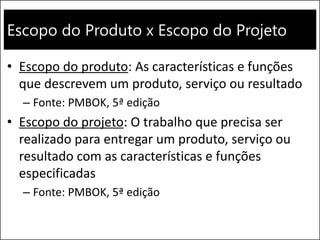

Qual é a diferença entre o escopo do
produto e o escopo do projeto?

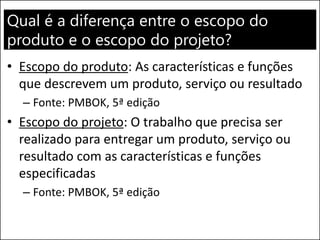

• Escopo do produto: As características e funções
que descrevem um produto, serviço ou resultado
– Fonte: PMBOK, 5ª edição
• Escopo do projeto: O trabalho que precisa ser
realizado para entregar um produto, serviço ou
resultado com as características e funções
especificadas
– Fonte: PMBOK, 5ª edição
Qual é a diferença entre o escopo do
produto e o escopo do projeto?
• Escopo do projeto:
Documentação
Gestão da
Mudança
Treinamento da
Equipe
Produto
Projeto

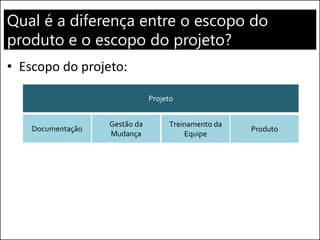

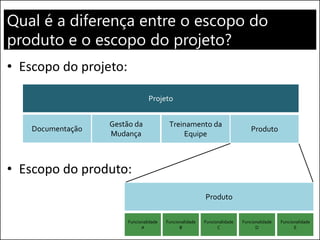

Qual é a diferença entre o escopo do
produto e o escopo do projeto?
• Escopo do projeto:
• Escopo do produto:
Documentação
Gestão da
Mudança
Treinamento da
Equipe
Produto
Projeto
Produto
Funcionalidade
A
Funcionalidade
B
Funcionalidade
C
Funcionalidade
D
Funcionalidade
E
Qual é a diferença entre o escopo do
produto e o escopo do projeto?
• Escopo do projeto:
• Escopo do produto:
Documentação
Gestão da
Mudança
Treinamento da
Equipe
Produto
Projeto
Produto
Funcionalidade
A
Funcionalidade
B
Funcionalidade
C
Funcionalidade
D
Funcionalidade
E
Esta separação será muito útil
caso surja alguma restrição que
impacte no escopo!
Qual é a diferença entre o escopo do
produto e o escopo do projeto?

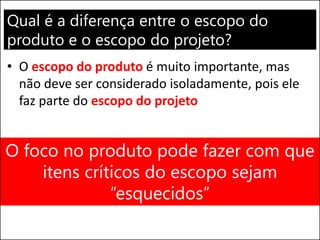

• O escopo do produto é muito importante, mas
não deve ser considerado isoladamente, pois ele
faz parte do escopo do projeto
O foco no produto pode fazer com que
itens críticos do escopo sejam
“esquecidos”
1. Preencher o Termo de Abertura do

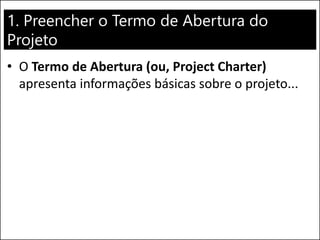

Projeto
• O Termo de Abertura (ou, Project Charter)
apresenta informações básicas sobre o projeto...
1. Preencher o Termo de Abertura do
Projeto

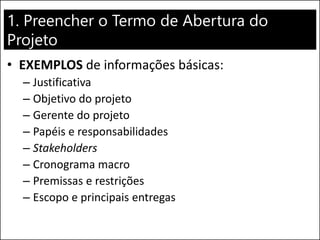

• EXEMPLOS de informações básicas:
– Justificativa
– Objetivo do projeto
– Gerente do projeto
– Papéis e responsabilidades
– Stakeholders
– Cronograma macro
– Premissas e restrições
– Escopo e principais entregas
Sobre a JUSTIFICATIVA do Projeto...
Por que precisamos pensar nesse negócio?
Reflexão...
Por que é importante pensar
na JUSTIFICATIVA do projeto?

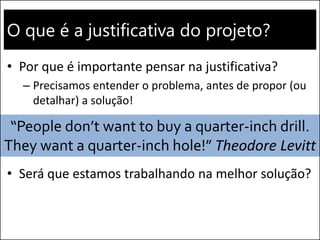

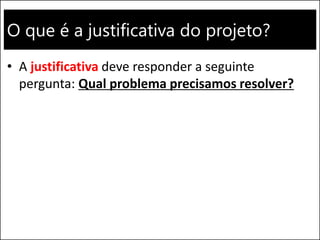

O que é a justificativa do projeto?
• A justificativa deve responder a seguinte
pergunta: Qual problema precisamos resolver?
O que é a justificativa do projeto?
• Por que é importante pensar na justificativa?
– Precisamos entender o problema, antes de propor (ou
detalhar) a solução!
• Será que estamos trabalhando na melhor solução?
“People don’t want to buy a quarter-inch drill.
They want a quarter-inch hole!” Theodore Levitt

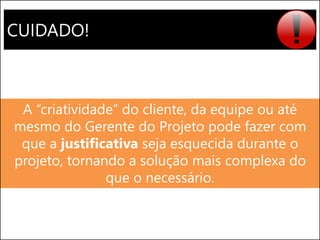

CUIDADO!
A “criatividade” do cliente, da equipe ou até
mesmo do Gerente do Projeto pode fazer com
que a justificativa seja esquecida durante o
projeto, tornando a solução mais complexa do
que o necessário.
Por que complicar o que
pode ser simples?
Atividades da Iniciação
1. Preencher
o Termo de
Abertura do
projeto
2. Criar
versão inicial
da EAP

3. Criar
versão inicial
do
Cronograma
4. Realizar
Kick-off do
Projeto
Iniciação

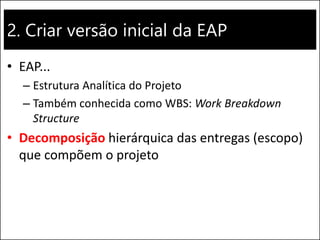

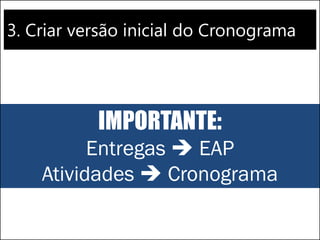

2. Criar versão inicial da EAP
• EAP...
– Estrutura Analítica do Projeto
– Também conhecida como WBS: Work Breakdown
Structure
• Decomposição hierárquica das entregas (escopo)
que compõem o projeto

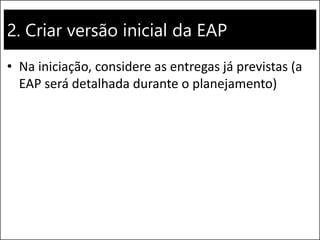

2. Criar versão inicial da EAP
• Na iniciação, considere as entregas já previstas (a
EAP será detalhada durante o planejamento)
2. Criar versão inicial da EAP

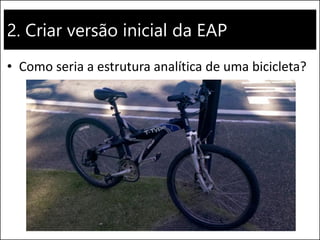

• Como seria a estrutura analítica de uma bicicleta?

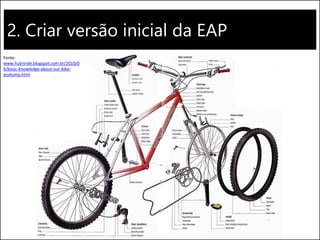

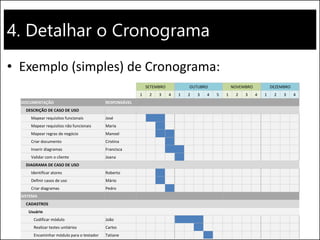

2. Criar versão inicial da EAP

Fonte:
www.hubnride.blogspot.com.br/2010/0
6/basic-knowledge-about-our-bike-
anatomy.html
2. Criar versão inicial da EAP

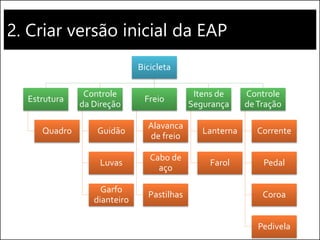

Bicicleta
Estrutura
Quadro
Controle
da Direção
Guidão
Luvas
Garfo
dianteiro
Freio
Alavanca
de freio
Cabo de
aço
Pastilhas
Itens de
Segurança
Lanterna
Farol
Controle
deTração
Corrente
Pedal
Coroa
Pedivela

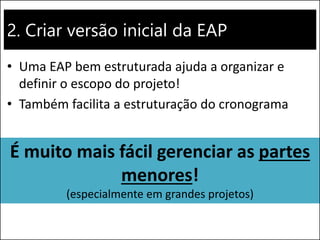

2. Criar versão inicial da EAP
• Uma EAP bem estruturada ajuda a organizar e
definir o escopo do projeto!
• Também facilita a estruturação do cronograma
É muito mais fácil gerenciar as partes
menores!
(especialmente em grandes projetos)
2. Criar versão inicial da EAP
Fonte: www.facebook.com/circulodeprojetos
Atividades da Iniciação
Iniciação
1. Preencher
o Termo de
Abertura do
projeto
2. Criar
versão inicial
da EAP
3. Criar
versão inicial
do
Cronograma
4. Realizar
Kick-off do
Projeto
Atividades da Iniciação
Iniciação
1. Preencher
o Termo de
Abertura do
projeto
2. Criar
versão inicial
da EAP
3. Criar
versão inicial
do
Cronograma
4. Realizar
Kick-off do
Projeto
Atividades da Iniciação
Iniciação
1. Preencher
o Termo de
Abertura do
projeto
2. Criar
versão inicial
da EAP
3. Criar
versão inicial
do
Cronograma
4. Realizar
Kick-off do
Projeto
3. Criar versão inicial do Cronograma
• Linha do tempo com as datas planejadas para
realização das atividades do projeto,
considerando suas durações, responsáveis e as
dependências entre elas
3. Criar versão inicial do Cronograma
• A versão inicial deve (no mínimo) apresentar os
milestones do projeto
• Milestone / Marco: Um ponto ou evento
significativo do projeto, programa ou portfólio
(PMBOK, 5ª edição)

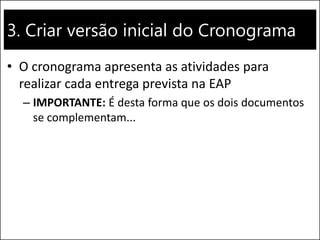

3. Criar versão inicial do Cronograma
• O cronograma apresenta as atividades para
realizar cada entrega prevista na EAP
– IMPORTANTE: É desta forma que os dois documentos
se complementam...
3. Criar versão inicial do Cronograma
IMPORTANTE:
Entregas  EAP
Atividades  Cronograma
3. Criar versão inicial do Cronograma
SETEMBRO OUTUBRO NOVEMBRO
1 2 3 4 1 2 3 4 5 1 2 3 4
DOCUMENTAÇÃO
Plano de Testes
Criar plano de testes
Validar com Gerente
Realizar testes
Diagrama de Caso de Uso
Levantar requisitos
Criar diagrama de Caso de Uso
Validar com o cliente
SISTEMA
Cadastro de Pedreiros
Codificar módulo
Realizar testes unitários
Encaminhar módulo para a célula de testes
EAP e Cronograma na Iniciação...
Por que começar a EAP e o
Cronograma na iniciação do
projeto?
EAP e Cronograma na Iniciação...
As versões iniciais da EAP e do Cronograma
ajudam a organizar os próximos passos e
identificar os pontos de atenção que requerem
atuação imediata...
Atividades da Iniciação
Iniciação
1. Preencher
o Termo de
Abertura do
projeto
2. Criar
versão inicial
da EAP
3. Criar
versão inicial
do
Cronograma
4. Realizar
Kick-off do
Projeto
Atividades da Iniciação
Iniciação
1. Preencher
o Termo de
Abertura do
projeto
2. Criar
versão inicial
da EAP
3. Criar
versão inicial
do
Cronograma
4. Realizar
Kick-off do
Projeto
Atividades da Iniciação
Iniciação
1. Preencher
o Termo de
Abertura do
projeto
2. Criar
versão inicial
da EAP
3. Criar
versão inicial
do
Cronograma
4. Realizar
Kick-off do
Projeto
4. Realizar Kick-off do Projeto
• “Cerimônia” para formalizar o início do projeto
– Reunião ou evento
• Todos os stakeholders podem participar
– Talvez seja necessário um kick-off específico para cada
público
• Exemplos...
VAMOS COLOCAR A MÃO NA
MASSA!
Definir o projeto | Criar o Termo de Abertura | Preparar o Kick-off
Walmart eCommerce 85
Vamos colocar a mão na massa!
• Atividade em cinco etapas:
1. Definir o grupo
2. Definir o projeto que o grupo irá realizar
3. Criar o Termo de Abertura
4. Preparar o Kick-off
5. Realizar o Kick-off (na próxima aula – 10 minutos para
cada grupo)
Walmart eCommerce 86
Vamos colocar a mão na massa!
• Metodologia disponível no endereço
www.alessandroalmeida.com/metodologia/index.
html
Walmart eCommerce 87
Planejamento, Execução e
Controle de Projetos
Alessandro Almeida
www.alessandroalmeida.com
27/10/2015
MBA EM GESTÃO DE
PROJETOS
Clique aqui
para escolher
outra aula
PLANEJAMENTO
Se preparando para que tudo dê certo...
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Planejamento
• Após o kick-off, começa o planejamento do
projeto
• É o momento de organizar...
– o que deve ser feito.
– quando será feito.
– quem fará.
– quanto posso gastar.
– os riscos do projeto.
– etc.
Planejamento
• Fase que pode determinar o sucesso ou o fracasso
do projeto.
• Sempre que possível, evite criar documentos que
servirão somente para atender a metodologia da
empresa, sem agregar à gestão.
• Mas não tente realizar um projeto somente no
“olhômetro”, pois o risco de fracasso é alto

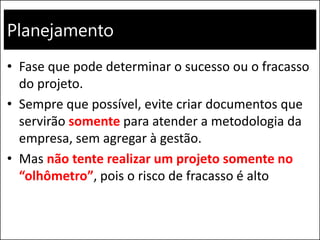

Planejamento
• Fase que pode determinar o sucesso ou o fracasso
do projeto.
• Sempre que possível, evite criar documentos que
servirão somente para atender a metodologia da
empresa, sem agregar à gestão.
• Mas não tente realizar um projeto somente no
“olhômetro”, pois o risco de fracasso é alto
Quem é o único Gerente de
Projetos qualificado para a
gestão no olhômetro?
Planejamento
• Fase que pode determinar o sucesso ou o fracasso
do projeto.
• Sempre que possível, evite criar documentos que
servirão somente para atender a metodologia da
empresa, sem agregar à gestão.
• Mas não tente realizar um projeto somente no
“olhômetro”, pois o risco de fracasso é alto
Único Gerente de Projetos qualificado para a “gestão
no olhômetro”

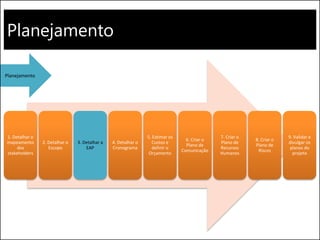

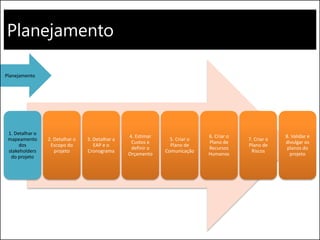

Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
do projeto
2. Detalhar o
Escopo do
projeto

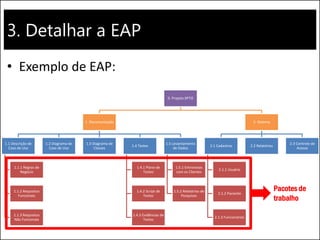

3. Detalhar a
EAP e o
Cronograma
4. Estimar
Custos e
definir o
Orçamento
5. Criar o
Plano de
Comunicação
6. Criar o
Plano de
Recursos
Humanos
7. Criar o
Plano de
Riscos
8. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
do projeto
2. Detalhar o
Escopo do
projeto
3. Detalhar a
EAP e o
Cronograma
4. Estimar
Custos e
definir o
Orçamento
5. Criar o
Plano de
Comunicação
6. Criar o
Plano de
Recursos
Humanos
7. Criar o
Plano de
Riscos
8. Validar e
divulgar os
planos do
projeto
Planejamento
Stakeholder | Parte Interessada
• Pessoas e organizações que podem ser afetados
(ou perceber-se afetados) positiva ou
negativamente pelo projeto
– Tanto pela execução quanto pelos resultados do
projeto
1. Detalhar o mapeamento dos
stakeholders do projeto
• Será que esqueci de algum stakeholder?
Lembra aquela lista de stakeholders que
você montou para o Termo de Abertura?
Agora é hora de revisar, complementar,
registrar a influência e definir como cada
parte interessada será gerenciada!
1. Detalhar o mapeamento dos
stakeholders do projeto
Partes Interessadas do
Projeto: ABNT ISO
21500:2013
1. Detalhar o mapeamento dos
stakeholders do projeto
• Qual é o papel e a influência do stakeholder
dentro do projeto?
IMPORTANTE!
Um stakeholder pode ter o
poder de matar o seu projeto!

1. Detalhar o mapeamento dos
stakeholders do projeto
• Exemplo...
Stakeholder Papel Influência Plano de Ação
Zé das
Couves
(Analista
Financeiro)
Aprovar
relatórios
financeiros do BI
Alta (afilhado
do CFO)
Envolvê-lo na
definição e
aprovação dos
relatórios
1. Detalhar o mapeamento dos
stakeholders do projeto
• Exemplo...
Stakeholder Papel Influência Plano de Ação
Zé das
Couves
(Analista
Financeiro)
Aprovar
relatórios
financeiros do BI
Alta (afilhado
do CFO)
Envolvê-lo na
definição e
aprovação dos
relatórios
O Mapeamento dos Stakeholders é uma
ferramenta do Gerente do Projeto. Não é
necessário – e nem recomendável –
compartilhar com os clientes ou demais
stakeholders
COMO AS EMPRESAS
FUNCIONAM?
Por que é importante fazer um bom mapeamento dos stakeholders?
ANTES... VAMOS PENSAR UM
POUCO?
Mapa de Stakeholders de um projeto que poderia ser seu...
Mapa de Stakeholders de um projeto que
poderia ser seu...
• Montar o Mapa de Stakeholders do projeto citado
no Estudo de Caso
COMO AS EMPRESAS
FUNCIONAM?
Por que é importante fazer um bom mapeamento dos stakeholders?
Organograma
Mapa do Poder (fictício)
Recomendação de Leitura
Recomendação de Leitura
Recomendação de Leitura
VAMOS PENSAR UM POUCO?
Mapa de Stakeholders de um projeto que poderia ser seu...
Mapa de Stakeholders de um projeto que
poderia ser seu...
• Revisar o Mapa de Stakeholders do projeto citado
no Estudo de Caso, considerando o “Mapa do
Poder”
VAMOS COLOCAR A MÃO NA
MASSA! (DE NOVO!)
[Projeto Final] Mapa de Stakeholders
Walmart eCommerce 115
Vamos colocar a mão na massa!
• Montem o Mapa de Stakeholders dos seus
projetos
• Metodologia disponível no endereço
www.alessandroalmeida.com/metodologia/index.
html
Walmart eCommerce 116
Planejamento, Execução e
Controle de Projetos
Alessandro Almeida
www.alessandroalmeida.com
03/11/2015
MBA EM GESTÃO DE
PROJETOS
Clique aqui
para escolher
outra aula
PLANEJAMENTO
Se preparando para que tudo dê certo...
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento

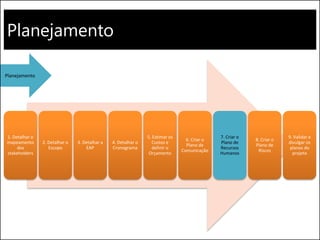

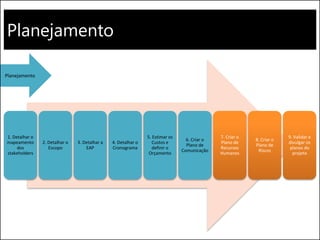

Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento

2. Detalhar o Escopo do projeto
• Agora que o projeto começou para valer, é
fundamental detalhar e formalizar tudo que faz
parte dele (e o que não faz parte também!)
2. Detalhar o Escopo do projeto
• Escopo: Soma dos produtos, serviços e resultados
a serem fornecidos na forma de projeto (PMBOK,
5ª Edição)
Escopo do Produto x Escopo do Projeto
• Escopo do produto: As características e funções
que descrevem um produto, serviço ou resultado
– Fonte: PMBOK, 5ª edição
• Escopo do projeto: O trabalho que precisa ser
realizado para entregar um produto, serviço ou
resultado com as características e funções
especificadas
– Fonte: PMBOK, 5ª edição
2. Detalhar o Escopo do projeto
• Escopo do projeto:
• Escopo do produto:
Documentação
Gestão da
Mudança
Treinamento da
Equipe
Produto / Serviço
Projeto
Produto / Serviço
Requisito A Requisito B Requisito C Requisito N Requisito Z
2. Detalhar o Escopo do projeto

• A Declaração de Escopo pode ser um documento
bem detalhado...
2. Detalhar o Escopo do projeto
• A Declaração de Escopo pode ser um documento
bem detalhado...
2. Detalhar o Escopo do projeto
• A Declaração de Escopo pode ser um documento
bem detalhado...
2. Detalhar o Escopo do projeto
• A Declaração de Escopo pode ser um documento
bem detalhado...
– ... mas o principal é definir tudo que está dentro do
escopo e tudo que está fora do escopo
• Sim!!!!
– A Declaração de Escopo pode (e deve) usar, como
ponto de partida, o conteúdo do Termo de Abertura do
Projeto
Por que complicar o que
pode ser simples?
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento

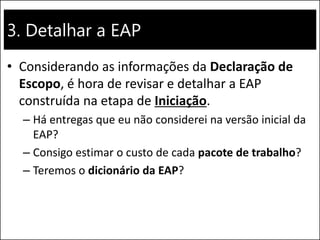

3. Detalhar a EAP
• Considerando as informações da Declaração de
Escopo, é hora de revisar e detalhar a EAP
construída na etapa de Iniciação.
– Há entregas que eu não considerei na versão inicial da
EAP?
– Consigo estimar o custo de cada pacote de trabalho?
– Teremos o dicionário da EAP?

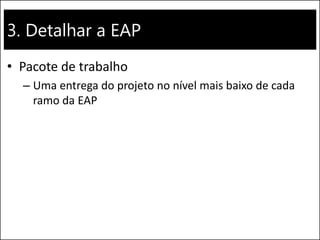

3. Detalhar a EAP
• Pacote de trabalho
– Uma entrega do projeto no nível mais baixo de cada
ramo da EAP
3. Detalhar a EAP

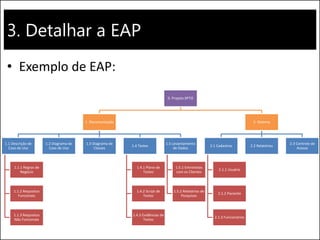

• Exemplo de EAP:
0. Projeto XPTO
1. Documentação
1.1 Descrição de
Caso de Uso
1.1.1 Regras de
Negócio
1.1.2 Requisitos
Funcionais
1.1.3 Requisitos
Não Funcionais
1.2 Diagrama de
Caso de Uso
1.3 Diagrama de
Classes
1.4 Testes
1.4.1 Plano de
Testes
1.4.2 Script de
Testes
1.4.3 Evidências de
Testes
1.5 Levantamento
de Dados
1.5.1 Entrevistas
com os Clientes
1.5.2 Relatórios de
Pesquisas
2. Sistema
2.1 Cadastros
2.1.1 Usuário
2.1.2 Paciente
2.1.3 Funcionários
2.2 Relatórios
2.3 Controle de
Acesso
3. Detalhar a EAP
• Exemplo de EAP:
0. Projeto XPTO
1. Documentação
1.1 Descrição de
Caso de Uso
1.1.1 Regras de
Negócio
1.1.2 Requisitos
Funcionais
1.1.3 Requisitos
Não Funcionais
1.2 Diagrama de
Caso de Uso
1.3 Diagrama de
Classes
1.4 Testes
1.4.1 Plano de
Testes
1.4.2 Script de
Testes
1.4.3 Evidências de
Testes
1.5 Levantamento
de Dados
1.5.1 Entrevistas
com os Clientes
1.5.2 Relatórios de
Pesquisas
2. Sistema
2.1 Cadastros
2.1.1 Usuário
2.1.2 Paciente
2.1.3 Funcionários
2.2 Relatórios
2.3 Controle de
Acesso
Pacotes de
trabalho
3. Detalhar a EAP
• Dicionário da EAP
– Fornece uma descrição detalhada de componente da EAP...
• Descrição do trabalho
• Responsável pela execução
• Marcos do cronograma
• Atividades associadas
• Recursos necessários
• Estimativa de custo
• Critérios de aceite
• Referências técnicas
• Informações do contrato
• Etc.
3. Detalhar a EAP
• Dicionário da EAP
– Fornece uma descrição detalhada de componente da EAP...
• Descrição do trabalho
• Responsável pela execução
• Marcos do cronograma
• Atividades associadas
• Recursos necessários
• Estimativa de custo
• Critérios de aceite
• Referências técnicas
• Informações do contrato
• Etc.
Não precisamos
complicar...
(somente se for necessário)

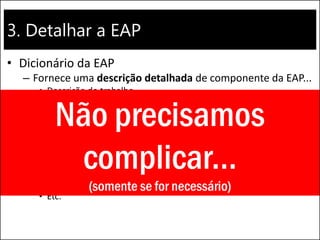

3. Detalhar a EAP
• Dicionário da EAP
– Fornece uma descrição detalhada de componente da
EAP...
• Descrição do trabalho
• Estimativa de custo
• Critérios de aceite
Detalhamento da EAP

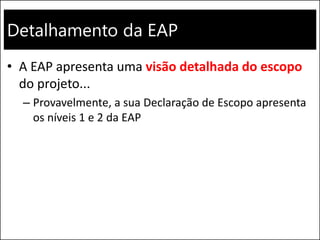

• A EAP apresenta uma visão detalhada do escopo
do projeto...
– Provavelmente, a sua Declaração de Escopo apresenta
os níveis 1 e 2 da EAP
Detalhamento da EAP
• A EAP apresenta uma visão detalhada do escopo
do projeto...
– Provavelmente, a sua Declaração de Escopo apresenta
os níveis 1 e 2 da EAP
Projeto XPTO
Documentação
Descrição de Caso
de Uso
Regras de
Negócio
Requisitos
Funcionais
Requisitos Não
Funcionais
Diagrama de Caso
de Uso
Diagrama de
Classes
Testes
Plano de Testes
Script de Testes
Evidências de
Testes
Levantamento de
Dados
Entrevistas com
os Clientes
Relatórios de
Pesquisas
Sistema
Cadastros
Usuário
Paciente
Funcionários
Relatórios
Controle de
Acesso
Nível 1
Nível 2
Detalhamento da EAP
Qual é o nível de detalhe ideal
para a EAP?
Detalhamento da EAP

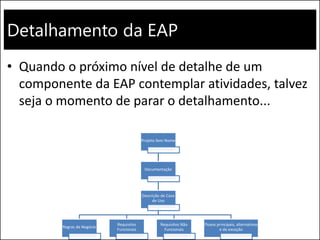

• Quando o próximo nível de detalhe de um
componente da EAP contemplar atividades, talvez
seja o momento de parar o detalhamento...
Projeto Sem Nome
Documentação
Descrição de Caso
de Uso
Regras de Negócio
Requisitos
Funcionais
Requisitos Não
Funcionais
Fluxos principais, alternativos
e de exceção
Detalhamento da EAP

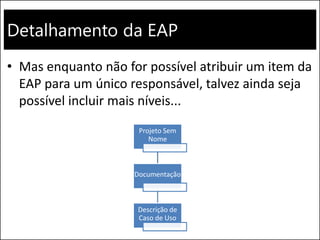

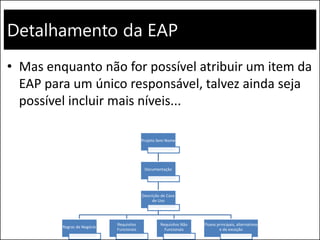

• Mas enquanto não for possível atribuir um item da
EAP para um único responsável, talvez ainda seja
possível incluir mais níveis...
Projeto Sem
Nome
Documentação
Descrição de
Caso de Uso
Detalhamento da EAP
• Mas enquanto não for possível atribuir um item da
EAP para um único responsável, talvez ainda seja
possível incluir mais níveis...
Projeto Sem Nome
Documentação
Descrição de Caso
de Uso
Regras de Negócio
Requisitos
Funcionais
Requisitos Não
Funcionais
Fluxos principais, alternativos
e de exceção
Para saber mais...
Para saber mais...
VAMOS COLOCAR A MÃO NA
MASSA!
[Projeto Final] Declaração de Escopo e EAP
Walmart eCommerce 151

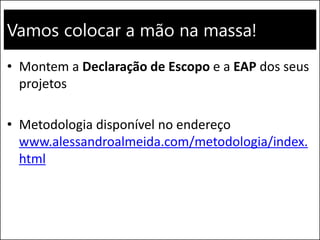

Vamos colocar a mão na massa!
• Montem a Declaração de Escopo e a EAP dos seus
projetos
• Metodologia disponível no endereço
www.alessandroalmeida.com/metodologia/index.
html
Walmart eCommerce 152
Planejamento, Execução e
Controle de Projetos
Alessandro Almeida
www.alessandroalmeida.com
10/11/2015
MBA EM GESTÃO DE
PROJETOS
Clique aqui
para escolher
outra aula
PLANEJAMENTO
Se preparando para que tudo dê certo...
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
4. Detalhar o Cronograma
• Considerando as informações da EAP e do
Dicionário da EAP, é hora de revisar o Cronograma
construídos na etapa de Iniciação.
– Quais atividades preciso incluir no cronograma?
– Quem serão os responsáveis pelas atividades?
– Qual é o caminho crítico do projeto?
Caminho Crítico
• Sequência de atividades que representa o
caminho mais longo de um projeto, que determina
a menor duração possível
– PMBOK, 5ª edição
4. Detalhar o Cronograma
• Exemplo (simples) de Cronograma:
SETEMBRO OUTUBRO NOVEMBRO DEZEMBRO
1 2 3 4 1 2 3 4 5 1 2 3 4 1 2 3 4
DOCUMENTAÇÃO RESPONSÁVEL
DESCRIÇÃO DE CASO DE USO
Mapear requisitos funcionais José
Mapear requisitos não funcionais Maria
Mapear regras de negócio Manoel
Criar documento Cristina
Inserir diagramas Francisca
Validar com o cliente Joana
DIAGRAMA DE CASO DE USO
Identificar atores Roberto
Definir casos de uso Mário
Criar diagramas Pedro
SISTEMA
CADASTROS
Usuário
Codificar módulo João
Realizar testes unitários Carlos
Encaminhar módulo para o testador Tatiane
Transição da EAP para o Cronograma
• Após detalhar a EAP, as atividades para realizar
cada entrega devem ser listadas no cronograma...
4. Detalhar o Cronograma
• Exemplo de Cronograma:
SETEMBRO OUTUBRO NOVEMBRO DEZEMBRO
1 2 3 4 1 2 3 4 5 1 2 3 4 1 2 3 4
DOCUMENTAÇÃO RESPONSÁVEL
DESCRIÇÃO DE CASO DE USO
Mapear requisitos funcionais José
Mapear requisitos não funcionais Maria
Mapear regras de negócio Manoel
Criar documento Cristina
Inserir diagramas Francisca
Validar com o cliente Joana
DIAGRAMA DE CASO DE USO
Identificar atores Roberto
Definir casos de uso Mário
Criar diagramas Pedro
SISTEMA
CADASTROS
Usuário
Codificar módulo João
Realizar testes unitários Carlos
Encaminhar módulo para o testador Tatiane

Transição da EAP para o Cronograma
• Neste momento, o Gerente de Projetos deve
responder – pelo menos – duas perguntas:
– Quanto tempo vai demorar?
– Quem fará?
Transição da EAP para o Cronograma
• Neste momento, o Gerente de Projetos deve
responder – pelo menos – duas perguntas:
– Quanto tempo vai demorar?
– Quem fará?
Como estimar corretamente?
Gerente de Projeto que
nunca consegue acertar
uma estimativa...
Estimar a Duração das Atividades
Um dos grandes dilemas da
humanidade!
Estimar a Duração das Atividades
Mas algumas técnicas
podem ajudar...
Estimar a Duração das Atividades

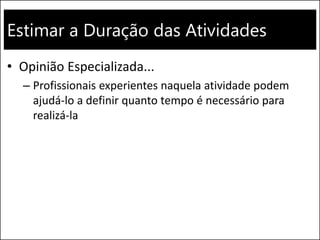

• Opinião Especializada...
– Profissionais experientes naquela atividade podem
ajudá-lo a definir quanto tempo é necessário para
realizá-la
Estimar a Duração das Atividades
• Estimativa Análoga...
– Um projeto semelhante, realizado recentemente, pode
servir de base para definir a duração das atividades
Estimar a Duração das Atividades
• Estimativa Paramétrica...
– Relação estatística entre dados históricos e outras
variáveis para calcular a estimativa.
– Exemplo...
• Em um projeto de instalação de rede de computadores, sei
que demoro 1 hora para instalar 15 metros de cabo, então
posso afirmar que vou demorar 10 horas para instalar os 150
metros necessários para o projeto
Importante!
• Será muito mais fácil realizar estimativas a partir
dos níveis mais baixos da EAP...
• Uma base histórica consistente pode ser útil para
realizar as estimativas
• Não ignore a opinião da equipe
• Cuidado com a “gordura”!
• Inclua um responsável para cada atividade
4. Detalhar o Cronograma
Você também será avaliado pela
coerência das suas estimativas!
(dependendo da situação, entregar antes do prazo pode ser tão
negativo quanto entregar depois do prazo)

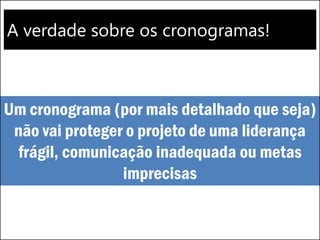

A verdade sobre os cronogramas!
Um cronograma (por mais detalhado que seja)
não vai proteger o projeto de uma liderança
frágil, comunicação inadequada ou metas
imprecisas
Por que os cronogramas falham?
• Podemos listar três motivos...
1. Um cronograma é um tiro no escuro
2. Um cronograma é uma probabilidade
3. Fazer estimativas é difícil
Aumentando a chance de sucesso...
Dividir para
conquistar!
Aumentando a chance de sucesso...
• Sempre que possível, “quebre” o seu cronograma
em pequenas entregas...
– Já será possível coletar os feedbacks dos stakeholders
– Potencializa a percepção de resultado
– A equipe fica mais engajada
– Você consegue perceber antes se o “gato subiu no
telhado” (e resolver)
• Será que funciona?
– Compartilhando meu aprendizado...
Para reforçar!
• Página 91 a 104
Para saber mais...
Para saber mais...
Para saber mais...
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
5. Estimar os Custos e definir o Orçamento
• Quanto ($$) será necessário para realizar o
projeto?
– O Dicionário da EAP é uma ótima fonte de informação!
– CAPEX = Investimento
• Quanto será necessário para a operação
– Talvez seja necessário apresentar o orçamento para o
primeiro ano pós projeto
– OPEX = Despesa
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento

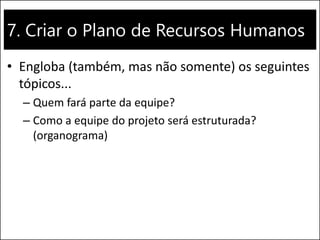

7. Criar o Plano de Recursos Humanos
• Engloba (também, mas não somente) os seguintes
tópicos...
– Quem fará parte da equipe?
– Como a equipe do projeto será estruturada?
(organograma)
7. Criar o Plano de Recursos Humanos
• Engloba (também, mas não somente) os seguintes
tópicos...
– Quais são as habilidades e conhecimentos necessários
para realizar o projeto?
– Treinamentos serão necessários?
– É necessário contratar alguém?
7. Criar o Plano de Recursos Humanos
• Engloba (também, mas não somente) os seguintes
tópicos...
– Quais são as habilidades e conhecimentos necessários
para realizar o projeto?
– Treinamentos serão necessários?
– É necessário contratar alguém?
Não deixe para pensar nos Recursos
Humanos somente quando o projeto
entrar na execução!
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
2. Detalhar o
Escopo
3. Detalhar a
EAP
4. Detalhar o
Cronograma
5. Estimar os
Custos e
definir o
Orçamento
6. Criar o
Plano de
Comunicação
7. Criar o
Plano de
Recursos
Humanos
8. Criar o
Plano de
Riscos
9. Validar e
divulgar os
planos do
projeto
Planejamento
9. Validar e divulgar os planos do projeto
• Fez tudo direitinho? Então a validação será
tranquila...
– Bom... O fato é que não depende somente de você...
• Sponsor
• Estrutura Organizacional
• Mapa do poder
• Depois é só divulgar os planos para os
stakeholders e começar a Execução
CONCLUSÕES SOBRE O
PLANEJAMENTO
Conclusões sobre o Planejamento
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Conclusões sobre o Planejamento
• Etapa crítica do projeto...
– A forma como é realizada tem influência direta no
sucesso ou fracasso
• Deve ser objetiva...
– Foco nos documentos e ferramentas que realmente
agregam
• O Gerente de Projeto direciona...
– Mas não faz tudo sozinho

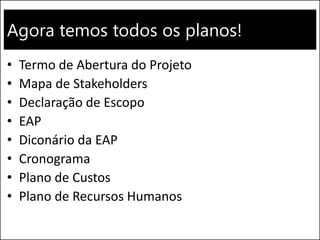

Agora temos todos os planos!
• Termo de Abertura do Projeto
• Mapa de Stakeholders
• Declaração de Escopo
• EAP
• Diconário da EAP
• Cronograma
• Plano de Custos
• Plano de Recursos Humanos
EXECUÇÃO
Realizando tudo que foi planejado!
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Execução
1. Executar o projeto
conforme o planejado
1. Executar o projeto conforme o planejado
• Fazer acontecer tudo que foi planejado!
– Sozinho, o Gerente de Projetos não consegue fazer
acontecer!
– Não se esqueça do sponsor, da equipe, dos
fornecedores e dos demais stakeholders...
1. Executar o projeto conforme o planejado
• CUIDADO!
– A loucura do dia a dia pode fazer com que você se
esqueça de tudo (ou boa parte) que foi planejado
VAMOS COLOCAR A MÃO NA
MASSA!
[Projeto Final] Declaração de Escopo e EAP
Walmart eCommerce 212
Vamos colocar a mão na massa!
• Montem o Cronograma, Planos de Custos e Plano
de Recursos Humanos dos seus projetos
• Metodologia disponível no endereço
www.alessandroalmeida.com/metodologia/index.
html
Walmart eCommerce 213
Planejamento, Execução e
Controle de Projetos
Alessandro Almeida
www.alessandroalmeida.com
17/11/2015
MBA EM GESTÃO DE
PROJETOS
Clique aqui
para escolher
outra aula
MONITORAMENTO
A execução está seguindo conforme o planejado?
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Monitoramento
1. Monitorar
a execução
do projeto
2. Gerenciar
as mudanças
3. Divulgar a
situação do
projeto
Monitoramento
1. Monitorar
a execução
do projeto
2. Gerenciar
as mudanças
3. Divulgar a
situação do
projeto
1. Monitorar a execução do projeto
• Acompanhar tudo que foi planejado (baseline do
projeto)!
– Todos os planos criados (por isso é fundamental não
criar planos desnecessários!)
– Reforçando: A EAP e o Cronograma são ótimos
materiais de apoio para o monitoramento!

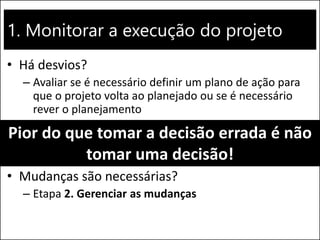

1. Monitorar a execução do projeto
• Há desvios?
– Avaliar se é necessário definir um plano de ação para
que o projeto volta ao planejado ou se é necessário
rever o planejamento
• Mudanças são necessárias?
– Etapa 2. Gerenciar as mudanças
Pior do que tomar a decisão errada é não
tomar uma decisão!
1. Monitorar a execução do projeto
• Não monitorar o projeto é como dirigir um carro
sem enxergar o que há na frente...
Fonte:
http://www.ecotrilhas.net/
Det_Materia.asp?materia_I
D=2
Monitoramento
1. Monitorar
a execução
do projeto
2. Gerenciar
as mudanças
3. Divulgar a
situação do
projeto
Monitoramento
1. Monitorar
a execução
do projeto
2. Gerenciar
as mudanças
3. Divulgar a
situação do
projeto
2. Gerenciar as mudanças
Nada é permanente,
exceto a mudança.
(Heráclito)
2. Gerenciar as mudanças
• Mudanças possíveis dentro de um projeto...
– Escopo
– Prazo
– Custo
– Critérios de qualidade
– Equipe
– Qualquer outro item planejado
2. Gerenciar as mudanças
• Mudanças possíveis dentro de um projeto:
– Escopo
– Prazo
– Custo
– Critérios de qualidade
– Equipe
– Qualquer outro item planejado
2. Gerenciar as mudanças
Como o Gerente de Projetos
deve tratar as mudanças
solicitadas?
2. Gerenciar as mudanças
Fonte: www.facebook.com/circulodeprojetos
2. Gerenciar as mudanças
• Considerando o tipo de mudança, consulte o
Mapa de Stakeholders para avaliar quem deve ser
envolvido
2. Gerenciar as mudanças

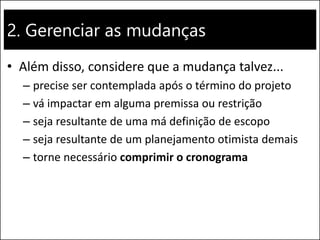

• Além disso, considere que a mudança talvez...
– precise ser contemplada após o término do projeto
– vá impactar em alguma premissa ou restrição
– seja resultante de uma má definição de escopo
– seja resultante de um planejamento otimista demais
– torne necessário comprimir o cronograma

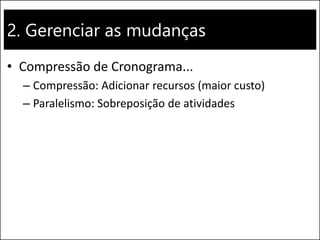

2. Gerenciar as mudanças
• Compressão de Cronograma...
– Compressão: Adicionar recursos (maior custo)
– Paralelismo: Sobreposição de atividades
2. Gerenciar as mudanças
• Independente da fonte e do tipo de mudança no
projeto, a atuação do Gerente de Projeto deve ser
sempre...
2. Gerenciar as mudanças
• Independente da fonte e do tipo de mudança no
projeto, a atuação do Gerente de Projeto deve ser
sempre...
Avaliar Negociar Decidir Executar
2. Gerenciar as mudanças
Não fique sentado no
problema!
2. Gerenciar as mudanças
Fonte: http://www.ogritodobicho.com/2011/03/sentar-e-pensar-no-problema-kakakaka.html
Monitoramento
1. Monitorar
a execução
do projeto
2. Gerenciar
as mudanças
3. Divulgar a
situação do
projeto
Monitoramento
1. Monitorar
a execução
do projeto
2. Gerenciar
as mudanças
3. Divulgar a
situação do
projeto
3. Divulgar a situação do projeto
• Executar o que foi combinado no Plano de
Comunicação
– Quais ferramentas de comunicação serão utilizadas?
– Qual é a frequência?
– Qual é o público?
– Como o comunicado será feito?
3. Divulgar a situação do projeto
• Apresentar o desempenho do projeto
– Quais indicadores serão apresentados?
– Quais são as regras para medição?
– Qual foi o valor agregado no período?
3. Divulgar a situação do projeto
• Valor agregado...
– Valor monetário equivalente ao que realmente foi
realizado no período de tempo e de escopo
determinados
– Se o trabalho for executado conforme o planejado, o
VA (Valor Agregado) será igual ao VP (Valor Planejado)
Há vários indicadores possíveis
para apresentar a situação do
projeto!
(qual é o mais adequado para o seu projeto?)
Fonte: PMBOK, 5ª edição
Fonte: PMBOK, 5ª edição
Para reforçar!
• Páginas 153 a 161
3. Divulgar a situação do projeto
Lembre-se que a comunicação é
um dos fatores críticos para o
sucesso do projeto!
ENCERRAMENTO
Acabou!
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Encerramento
1. Preparar a
transição do
projeto para a
operação
2. Formalizar
o
Encerramento
do Projeto
3. Levantar
Lições
Aprendidas
4. Celebrar
Encerramento
1. Preparar a
transição do
projeto para a
operação
2. Formalizar
o
Encerramento
do Projeto
3. Levantar
Lições
Aprendidas
4. Celebrar
1. Preparar a transição do projeto para a
operação
• Qual equipe fará a manutenção?
– Como atuar se ocorrer algum incidente?
• Como será feita a transferência de conhecimento?
– A documentação está disponível?
• Quais os níveis de serviço?
Traga o time de operação
para o projeto
Encerramento
1. Preparar a
transição do
projeto para a
operação
2. Formalizar
o
Encerramento
do Projeto
3. Levantar
Lições
Aprendidas
4. Celebrar
2. Formalizar o Encerramento do Projeto
• Homologar e formalizar a entrega...
– Entregamos tudo que foi combinado?
É neste momento que o Gerente
de Projeto descobre se o escopo
foi documentado corretamente!
2. Formalizar o Encerramento do Projeto
• Formalização da entrega:
– E-mail
– Assinatura
– Ata de reunião
– Etc.
2. Formalizar o Encerramento do Projeto
• Se o jogo não for bem combinado, seu cliente não
fará a homologação e você corre o risco de ter um
projeto sem fim...
2. Formalizar o Encerramento do Projeto
Fonte:
http://en.wikipedia.org/wi
ki/Ascending_and_Descen
ding
2. Formalizar o Encerramento do Projeto
2. Formalizar o Encerramento do Projeto
Equipe do Projeto, tentando
finalizá-lo.
Temos um
PROJETO
VIRTUALMENTE
IMPOSSÍVEL?
PROJETOS VIRTUALMENTE
IMPOSSÍVEIS!
Projetos Virtualmente Impossíveis!
Projetos Virtualmente Impossíveis!
• Dicas do Edward Yourdon (o cara do DFD!)
– http://yourdon.com/
Projetos Virtualmente Impossíveis!
• Onde os parâmetros excedem o que foi definido
em, pelo menos, 50%
– Cronograma comprimido pela metade
– Equipe reduzida a menos da metade do mínimo
necessário
– Orçamento e recursos cortados pela metade
– Funcionalidades são o dobro do combinado
inicialmente
Projetos Virtualmente Impossíveis!

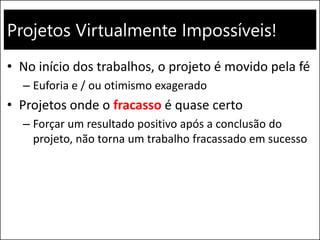

• No início dos trabalhos, o projeto é movido pela fé
– Euforia e / ou otimismo exagerado
• Projetos onde o fracasso é quase certo
– Forçar um resultado positivo após a conclusão do
projeto, não torna um trabalho fracassado em sucesso
Projetos Virtualmente Impossíveis!
Por que existem
Projetos
Virtualmente
Impossíveis?
Por que existem Projetos Virtualmente
Impossíveis?
“A insanidade corporativa está
fazendo a mesma coisa
repetidamente, e cada vez esperando
resultados diferentes.”
Por que existem Projetos Virtualmente
Impossíveis?
• Política!
• Promessas ingênuas feitas pelo cara que vendeu o
projeto
• Otimismo ingênuo
– Podemos fazer isto durante o final de semana!
• Mentalidade de dar início a um novo negócio
– Empresas empreendedoras
Por que existem Projetos Virtualmente
Impossíveis?
• Verdadeiros programadores não precisam dormir!
– Herói “Jack Bauer”
• Concorrência
– Meu concorrente faz o mesmo!
• Regulamentações
• Crises inesperadas ou não planejadas
Como evitar que um
projeto seja
“virtualmente
impossível”?
Faça a lição
de casa!
Como evitar que um projeto seja
“virtualmente impossível”?
• Faça a lição de casa!
– Comunicação
– Negociação
– Gestão
– Etc.
• Mesmo assim, o projeto pode ser “virtualmente
impossível” e a culpa (pelo fracasso) pode ficar na
mão do gerente do projeto
Encerramento
1. Preparar a
transição do
projeto para a
operação
2. Formalizar
o
Encerramento
do Projeto
3. Levantar
Lições
Aprendidas
4. Celebrar
Encerramento
1. Preparar a
transição do
projeto para a
operação
2. Formalizar
o
Encerramento
do Projeto
3. Levantar
Lições
Aprendidas
4. Celebrar
3. Levantar Lições Aprendidas
• O que aprendemos com este projeto?
3. Levantar Lições Aprendidas

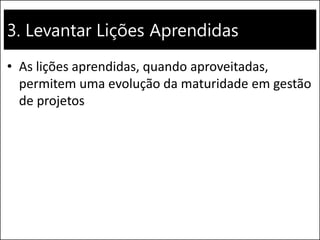

• As lições aprendidas, quando aproveitadas,
permitem uma evolução da maturidade em gestão
de projetos
Encerramento
1. Preparar a
transição do
projeto para a
operação
2. Formalizar
o
Encerramento
do Projeto
3. Levantar
Lições
Aprendidas
4. Celebrar
Encerramento
1. Preparar a
transição do
projeto para a
operação
2. Formalizar
o
Encerramento
do Projeto
3. Levantar
Lições
Aprendidas
4. Celebrar
4. Celebrar
4. Celebrar
• É hora de comemorar o fim do projeto!
• De forma sábia, reconheça aqueles que se
destacaram!
DÚVIDAS?
MUITO OBRIGADO!
alessandro.almeida@uol.com.br
www.slideshare.net/alessandroalmeida

[slides] Planejamento, Execução e Controle de Projetos (2015: 2º semestre)

  • 1.
    Planejamento, Execução e Controlede Projetos Alessandro Almeida www.alessandroalmeida.com MBA EM GESTÃO DE PROJETOS SLIDES DAS AULAS 2º semestre de 2015
  • 2.
    Navegue pelo conteúdo DATADA AULA TÓPICOS ABORDADOS LINK 13/10/2015 Combinando o jogo. Bibliografia. Iniciação do projeto. Acesse 27/10/2015 Planejamento do projeto (Stakeholders) Acesse 03/11/2015 Planejamento do projeto (Escopo e EAP) Acesse 10/11/2015 Planejamento do projeto (Cronograma, Custos, Orçamento e RH). Execução do projeto. Acesse 17/11/2015 Monitoramento do projeto. Encerramento do projeto. Acesse
  • 3.
    Planejamento, Execução e Controlede Projetos Alessandro Almeida www.alessandroalmeida.com 13/10/2015 MBA EM GESTÃO DE PROJETOS Clique aqui para escolher outra aula
  • 4.
  • 5.
    Objetivos da disciplina •Apresentar conceitos, ferramentas e práticas que podem ajudá-los em três etapas críticas da gestão de um projeto: 1. Planejamento 2. Execução 3. Controle
  • 6.
    Como vamos atingiro objetivo? • Aulas expositivas • Estudos de caso • Discussões • Atividades práticas
  • 7.
    PARÊNTESES Sobre as boaspráticas ou melhores práticas
  • 8.
    Sobre as “boaspráticas” ou “melhores práticas” • Cuidado!!!! – Quem definiu que as práticas são boas ou melhores? – A empresa fez uma avaliação? – Houve um diagnóstico? – Os principais stakeholders foram ouvidos?
  • 9.
    Sobre as “boaspráticas” ou “melhores práticas” • Sinal de alerta: – Consultoria ou um grupo restrito definindo e decidindo as “melhores” práticas para a empresa
  • 10.
    Sobre as “boaspráticas” ou “melhores práticas” Cuidado ao tratar alguma prática de sucesso como ideologia profissional !
  • 11.
  • 12.
  • 13.
  • 14.
    Outras referências Acreditem, outrassugestões de livros serão citadas durante as aulas...
  • 15.
    Combinando o jogo •Dinâmica das aulas – Sem monólogo, por favor! • Tragam seus questionamentos, ideias e experiências! • A colaboração ajuda na construção do conhecimento.
  • 16.
    Combinando o jogo •Dinâmica das aulas – Material em constante mudança • Materiais disponíveis nos endereços: – www.slideshare.net/alessandroalmeida – www.alessandroalmeida.com/metodologia/index.html
  • 17.
    Combinando o jogo •A média (M) será calculada da seguinte forma: • Variáveis: – Participação nas atividades (P) – Projeto Prático Final (T) – Avaliação Final (A) M = (0,2 * P)+(0,5 * T )+(0,3 * A)
  • 18.
    Mas o professortambém será avaliado!
  • 19.
    Como serei avaliado? •Em todas as aulas... – O feedback de vocês é fundamental – Ajustes na dinâmica (conteúdo, velocidade, etc.) – Coordenação do curso – Ouvidoria do UNIFIEO • Na última aula... – Avaliação sobre a disciplina
  • 20.
    Como serei avaliado? •Em todas as aulas... – O feedback de vocês é fundamental – Ajustes na dinâmica (conteúdo, velocidade, etc.) – Coordenação do curso – Ouvidoria do UNIFIEO • Na última aula... – Avaliação sobre a disciplina
  • 21.
    Contatos e downloadsdas aulas • Pessoalmente ou através do endereço alessandro.almeida@uol.com.br • Downloads: – www.slideshare.net/alessandroalmeida – www.alessandroalmeida.com/metodologia/index.html
  • 22.
    Nossa programação Aulas todasas terças, das 19:00 às 22:30 Aula inicial: 13/10 | Aula final: 01/12
  • 23.
  • 24.
    Projeto Prático Final Realizaro planejamento, execução e controle de um projeto (fictício ou não)
  • 25.
  • 26.
  • 27.
    Planejamento, Execução eControle de Projetos • Planejamento • Execução • Controle
  • 28.
    Planejamento, Execução eControle de Projetos • Planejamento • Execução • Controle PLANEJAR EXECUTAR CONTROLAR
  • 29.
    Planejamento, Execução eControle de Projetos • Planejamento • Execução • Controle PLANEJAR EXECUTAR CONTROLAR
  • 30.
    Planejamento, Execução eControle de Projetos Bom... Vamos relembrar o conceito de Ciclo de Vida?
  • 31.
    Ciclo de Vidado Projeto • Conjunto de fases do projeto, normalmente documentado com uma metodologia para apoiar a gestão do projeto • O ciclo de vida pode ser simples ou complexo, tudo depende da necessidade da empresa e do tipo de projeto
  • 32.
    Ciclo de Vidado Projeto • Como muita coisa acontece ao mesmo tempo dentro de um projeto, algumas fases podem se sobrepor • O ciclo de vida oferece uma estrutura básica para o gerenciamento do projeto, independente do trabalho específico envolvido
  • 33.
    Tá... Mas ondeentra o planejamento, execução e controle do projeto?
  • 34.
    Planejamento, Execução eControle • Exemplo (extremamente simples) de um Ciclo de Vida aplicável a diversos tipos de projeto... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 35.
    Planejamento, Execução eControle • Exemplo (extremamente simples) de um Ciclo de Vida aplicável a diversos tipos de projeto... Execução Monitoramento Encerram ento Iniciação PlanejamentoPLANEJAMENTO EXECUÇÃO CONTROLE
  • 36.
    Resumindo... Planejamento, Execução eControle do Projeto... É ONDE O ROCK‘N‘ROLL ACONTECE!
  • 37.
  • 38.
  • 39.
  • 40.
  • 41.
    Iniciação • Como opróprio nome diz, é uma etapa para iniciar o projeto – Ou seja, não tem que ser demorada! • Suas atividades podem ser contempladas pela fase de Planejamento • Algumas entregas que podem ocorrer na Iniciação... – Termo de Abertura do Projeto – Kick-off do projeto
  • 42.
    Atividades da Iniciação Iniciação 1.Preencher o Termo de Abertura do projeto 2. Criar versão inicial da EAP 3. Criar versão inicial do Cronograma 4. Realizar Kick-off do Projeto
  • 43.
    Atividades da Iniciação Iniciação 1.Preencher o Termo de Abertura do projeto 2. Criar versão inicial da EAP 3. Criar versão inicial do Cronograma 4. Realizar Kick-off do Projeto
  • 44.
    1. Preencher oTermo de Abertura do Projeto • Termo de Abertura do Projeto – Também conhecido como Project Charter – Documento que formaliza a existência do projeto, o seu escopo e outras definições iniciais
  • 45.
    1. Preencher oTermo de Abertura do Projeto • Termo de Abertura do Projeto – Também conhecido como Project Charter – Documento que formaliza a existência do projeto, o seu escopo e outras definições iniciais O que é escopo?
  • 46.
    Escopo • “gama oulimite de operações” – Fonte: Dicionário Houaiss • Soma dos produtos, serviços e resultados a serem fornecidos na forma de projeto – Fonte: PMBOK, 5ª Edição
  • 47.
    Escopo do Projeto •O trabalho que deve ser realizado para entregar um produto, serviço ou resultado com as características e funções especificadas – Fonte: PMBOK, 5ª Edição • Não basta definir o que faz parte do escopo, mas, principalmente, o que está fora do escopo
  • 48.
    REFLEXÃO Como definir e, principalmente,combinar com o cliente as entregas que não fazem parte do escopo?
  • 49.
    Escopo Precisamos separar oescopo do produto do escopo do projeto!
  • 50.
    Qual é adiferença entre o escopo do produto e o escopo do projeto? • Escopo do produto: As características e funções que descrevem um produto, serviço ou resultado – Fonte: PMBOK, 5ª edição • Escopo do projeto: O trabalho que precisa ser realizado para entregar um produto, serviço ou resultado com as características e funções especificadas – Fonte: PMBOK, 5ª edição
  • 51.
    Qual é adiferença entre o escopo do produto e o escopo do projeto? • Escopo do projeto: Documentação Gestão da Mudança Treinamento da Equipe Produto Projeto
  • 52.
    Qual é adiferença entre o escopo do produto e o escopo do projeto? • Escopo do projeto: • Escopo do produto: Documentação Gestão da Mudança Treinamento da Equipe Produto Projeto Produto Funcionalidade A Funcionalidade B Funcionalidade C Funcionalidade D Funcionalidade E
  • 53.
    Qual é adiferença entre o escopo do produto e o escopo do projeto? • Escopo do projeto: • Escopo do produto: Documentação Gestão da Mudança Treinamento da Equipe Produto Projeto Produto Funcionalidade A Funcionalidade B Funcionalidade C Funcionalidade D Funcionalidade E Esta separação será muito útil caso surja alguma restrição que impacte no escopo!
  • 54.
    Qual é adiferença entre o escopo do produto e o escopo do projeto? • O escopo do produto é muito importante, mas não deve ser considerado isoladamente, pois ele faz parte do escopo do projeto O foco no produto pode fazer com que itens críticos do escopo sejam “esquecidos”
  • 55.
    1. Preencher oTermo de Abertura do Projeto • O Termo de Abertura (ou, Project Charter) apresenta informações básicas sobre o projeto...
  • 56.
    1. Preencher oTermo de Abertura do Projeto • EXEMPLOS de informações básicas: – Justificativa – Objetivo do projeto – Gerente do projeto – Papéis e responsabilidades – Stakeholders – Cronograma macro – Premissas e restrições – Escopo e principais entregas
  • 57.
    Sobre a JUSTIFICATIVAdo Projeto... Por que precisamos pensar nesse negócio?
  • 58.
    Reflexão... Por que éimportante pensar na JUSTIFICATIVA do projeto?
  • 59.
    O que éa justificativa do projeto? • A justificativa deve responder a seguinte pergunta: Qual problema precisamos resolver?
  • 60.
    O que éa justificativa do projeto? • Por que é importante pensar na justificativa? – Precisamos entender o problema, antes de propor (ou detalhar) a solução! • Será que estamos trabalhando na melhor solução? “People don’t want to buy a quarter-inch drill. They want a quarter-inch hole!” Theodore Levitt
  • 61.
    CUIDADO! A “criatividade” docliente, da equipe ou até mesmo do Gerente do Projeto pode fazer com que a justificativa seja esquecida durante o projeto, tornando a solução mais complexa do que o necessário.
  • 62.
    Por que complicaro que pode ser simples?
  • 63.
    Atividades da Iniciação 1.Preencher o Termo de Abertura do projeto 2. Criar versão inicial da EAP 3. Criar versão inicial do Cronograma 4. Realizar Kick-off do Projeto Iniciação
  • 64.
    2. Criar versãoinicial da EAP • EAP... – Estrutura Analítica do Projeto – Também conhecida como WBS: Work Breakdown Structure • Decomposição hierárquica das entregas (escopo) que compõem o projeto
  • 65.
    2. Criar versãoinicial da EAP • Na iniciação, considere as entregas já previstas (a EAP será detalhada durante o planejamento)
  • 66.
    2. Criar versãoinicial da EAP • Como seria a estrutura analítica de uma bicicleta?
  • 67.
    2. Criar versãoinicial da EAP Fonte: www.hubnride.blogspot.com.br/2010/0 6/basic-knowledge-about-our-bike- anatomy.html
  • 68.
    2. Criar versãoinicial da EAP Bicicleta Estrutura Quadro Controle da Direção Guidão Luvas Garfo dianteiro Freio Alavanca de freio Cabo de aço Pastilhas Itens de Segurança Lanterna Farol Controle deTração Corrente Pedal Coroa Pedivela
  • 69.
    2. Criar versãoinicial da EAP • Uma EAP bem estruturada ajuda a organizar e definir o escopo do projeto! • Também facilita a estruturação do cronograma É muito mais fácil gerenciar as partes menores! (especialmente em grandes projetos)
  • 70.
    2. Criar versãoinicial da EAP Fonte: www.facebook.com/circulodeprojetos
  • 71.
    Atividades da Iniciação Iniciação 1.Preencher o Termo de Abertura do projeto 2. Criar versão inicial da EAP 3. Criar versão inicial do Cronograma 4. Realizar Kick-off do Projeto
  • 72.
    Atividades da Iniciação Iniciação 1.Preencher o Termo de Abertura do projeto 2. Criar versão inicial da EAP 3. Criar versão inicial do Cronograma 4. Realizar Kick-off do Projeto
  • 73.
    Atividades da Iniciação Iniciação 1.Preencher o Termo de Abertura do projeto 2. Criar versão inicial da EAP 3. Criar versão inicial do Cronograma 4. Realizar Kick-off do Projeto
  • 74.
    3. Criar versãoinicial do Cronograma • Linha do tempo com as datas planejadas para realização das atividades do projeto, considerando suas durações, responsáveis e as dependências entre elas
  • 75.
    3. Criar versãoinicial do Cronograma • A versão inicial deve (no mínimo) apresentar os milestones do projeto • Milestone / Marco: Um ponto ou evento significativo do projeto, programa ou portfólio (PMBOK, 5ª edição)
  • 76.
    3. Criar versãoinicial do Cronograma • O cronograma apresenta as atividades para realizar cada entrega prevista na EAP – IMPORTANTE: É desta forma que os dois documentos se complementam...
  • 77.
    3. Criar versãoinicial do Cronograma IMPORTANTE: Entregas  EAP Atividades  Cronograma
  • 78.
    3. Criar versãoinicial do Cronograma SETEMBRO OUTUBRO NOVEMBRO 1 2 3 4 1 2 3 4 5 1 2 3 4 DOCUMENTAÇÃO Plano de Testes Criar plano de testes Validar com Gerente Realizar testes Diagrama de Caso de Uso Levantar requisitos Criar diagrama de Caso de Uso Validar com o cliente SISTEMA Cadastro de Pedreiros Codificar módulo Realizar testes unitários Encaminhar módulo para a célula de testes
  • 79.
    EAP e Cronogramana Iniciação... Por que começar a EAP e o Cronograma na iniciação do projeto?
  • 80.
    EAP e Cronogramana Iniciação... As versões iniciais da EAP e do Cronograma ajudam a organizar os próximos passos e identificar os pontos de atenção que requerem atuação imediata...
  • 81.
    Atividades da Iniciação Iniciação 1.Preencher o Termo de Abertura do projeto 2. Criar versão inicial da EAP 3. Criar versão inicial do Cronograma 4. Realizar Kick-off do Projeto
  • 82.
    Atividades da Iniciação Iniciação 1.Preencher o Termo de Abertura do projeto 2. Criar versão inicial da EAP 3. Criar versão inicial do Cronograma 4. Realizar Kick-off do Projeto
  • 83.
    Atividades da Iniciação Iniciação 1.Preencher o Termo de Abertura do projeto 2. Criar versão inicial da EAP 3. Criar versão inicial do Cronograma 4. Realizar Kick-off do Projeto
  • 84.
    4. Realizar Kick-offdo Projeto • “Cerimônia” para formalizar o início do projeto – Reunião ou evento • Todos os stakeholders podem participar – Talvez seja necessário um kick-off específico para cada público • Exemplos...
  • 85.
    VAMOS COLOCAR AMÃO NA MASSA! Definir o projeto | Criar o Termo de Abertura | Preparar o Kick-off Walmart eCommerce 85
  • 86.
    Vamos colocar amão na massa! • Atividade em cinco etapas: 1. Definir o grupo 2. Definir o projeto que o grupo irá realizar 3. Criar o Termo de Abertura 4. Preparar o Kick-off 5. Realizar o Kick-off (na próxima aula – 10 minutos para cada grupo) Walmart eCommerce 86
  • 87.
    Vamos colocar amão na massa! • Metodologia disponível no endereço www.alessandroalmeida.com/metodologia/index. html Walmart eCommerce 87
  • 88.
    Planejamento, Execução e Controlede Projetos Alessandro Almeida www.alessandroalmeida.com 27/10/2015 MBA EM GESTÃO DE PROJETOS Clique aqui para escolher outra aula
  • 89.
    PLANEJAMENTO Se preparando paraque tudo dê certo...
  • 90.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 91.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 92.
    Planejamento • Após okick-off, começa o planejamento do projeto • É o momento de organizar... – o que deve ser feito. – quando será feito. – quem fará. – quanto posso gastar. – os riscos do projeto. – etc.
  • 93.
    Planejamento • Fase quepode determinar o sucesso ou o fracasso do projeto. • Sempre que possível, evite criar documentos que servirão somente para atender a metodologia da empresa, sem agregar à gestão. • Mas não tente realizar um projeto somente no “olhômetro”, pois o risco de fracasso é alto
  • 94.
    Planejamento • Fase quepode determinar o sucesso ou o fracasso do projeto. • Sempre que possível, evite criar documentos que servirão somente para atender a metodologia da empresa, sem agregar à gestão. • Mas não tente realizar um projeto somente no “olhômetro”, pois o risco de fracasso é alto Quem é o único Gerente de Projetos qualificado para a gestão no olhômetro?
  • 95.
    Planejamento • Fase quepode determinar o sucesso ou o fracasso do projeto. • Sempre que possível, evite criar documentos que servirão somente para atender a metodologia da empresa, sem agregar à gestão. • Mas não tente realizar um projeto somente no “olhômetro”, pois o risco de fracasso é alto Único Gerente de Projetos qualificado para a “gestão no olhômetro”
  • 96.
    Planejamento 1. Detalhar o mapeamento dos stakeholders doprojeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Estimar Custos e definir o Orçamento 5. Criar o Plano de Comunicação 6. Criar o Plano de Recursos Humanos 7. Criar o Plano de Riscos 8. Validar e divulgar os planos do projeto Planejamento
  • 97.
    Planejamento 1. Detalhar o mapeamento dos stakeholders doprojeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Estimar Custos e definir o Orçamento 5. Criar o Plano de Comunicação 6. Criar o Plano de Recursos Humanos 7. Criar o Plano de Riscos 8. Validar e divulgar os planos do projeto Planejamento
  • 98.
    Stakeholder | ParteInteressada • Pessoas e organizações que podem ser afetados (ou perceber-se afetados) positiva ou negativamente pelo projeto – Tanto pela execução quanto pelos resultados do projeto
  • 99.
    1. Detalhar omapeamento dos stakeholders do projeto • Será que esqueci de algum stakeholder? Lembra aquela lista de stakeholders que você montou para o Termo de Abertura? Agora é hora de revisar, complementar, registrar a influência e definir como cada parte interessada será gerenciada!
  • 100.
    1. Detalhar omapeamento dos stakeholders do projeto Partes Interessadas do Projeto: ABNT ISO 21500:2013
  • 101.
    1. Detalhar omapeamento dos stakeholders do projeto • Qual é o papel e a influência do stakeholder dentro do projeto? IMPORTANTE! Um stakeholder pode ter o poder de matar o seu projeto!
  • 102.
    1. Detalhar omapeamento dos stakeholders do projeto • Exemplo... Stakeholder Papel Influência Plano de Ação Zé das Couves (Analista Financeiro) Aprovar relatórios financeiros do BI Alta (afilhado do CFO) Envolvê-lo na definição e aprovação dos relatórios
  • 103.
    1. Detalhar omapeamento dos stakeholders do projeto • Exemplo... Stakeholder Papel Influência Plano de Ação Zé das Couves (Analista Financeiro) Aprovar relatórios financeiros do BI Alta (afilhado do CFO) Envolvê-lo na definição e aprovação dos relatórios O Mapeamento dos Stakeholders é uma ferramenta do Gerente do Projeto. Não é necessário – e nem recomendável – compartilhar com os clientes ou demais stakeholders
  • 104.
    COMO AS EMPRESAS FUNCIONAM? Porque é importante fazer um bom mapeamento dos stakeholders?
  • 105.
    ANTES... VAMOS PENSARUM POUCO? Mapa de Stakeholders de um projeto que poderia ser seu...
  • 106.
    Mapa de Stakeholdersde um projeto que poderia ser seu... • Montar o Mapa de Stakeholders do projeto citado no Estudo de Caso
  • 107.
    COMO AS EMPRESAS FUNCIONAM? Porque é importante fazer um bom mapeamento dos stakeholders?
  • 108.
  • 109.
    Mapa do Poder(fictício)
  • 110.
  • 111.
  • 112.
  • 113.
    VAMOS PENSAR UMPOUCO? Mapa de Stakeholders de um projeto que poderia ser seu...
  • 114.
    Mapa de Stakeholdersde um projeto que poderia ser seu... • Revisar o Mapa de Stakeholders do projeto citado no Estudo de Caso, considerando o “Mapa do Poder”
  • 115.
    VAMOS COLOCAR AMÃO NA MASSA! (DE NOVO!) [Projeto Final] Mapa de Stakeholders Walmart eCommerce 115
  • 116.
    Vamos colocar amão na massa! • Montem o Mapa de Stakeholders dos seus projetos • Metodologia disponível no endereço www.alessandroalmeida.com/metodologia/index. html Walmart eCommerce 116
  • 117.
    Planejamento, Execução e Controlede Projetos Alessandro Almeida www.alessandroalmeida.com 03/11/2015 MBA EM GESTÃO DE PROJETOS Clique aqui para escolher outra aula
  • 118.
    PLANEJAMENTO Se preparando paraque tudo dê certo...
  • 119.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 120.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 121.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 122.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 123.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 124.
    2. Detalhar oEscopo do projeto • Agora que o projeto começou para valer, é fundamental detalhar e formalizar tudo que faz parte dele (e o que não faz parte também!)
  • 125.
    2. Detalhar oEscopo do projeto • Escopo: Soma dos produtos, serviços e resultados a serem fornecidos na forma de projeto (PMBOK, 5ª Edição)
  • 126.
    Escopo do Produtox Escopo do Projeto • Escopo do produto: As características e funções que descrevem um produto, serviço ou resultado – Fonte: PMBOK, 5ª edição • Escopo do projeto: O trabalho que precisa ser realizado para entregar um produto, serviço ou resultado com as características e funções especificadas – Fonte: PMBOK, 5ª edição
  • 127.
    2. Detalhar oEscopo do projeto • Escopo do projeto: • Escopo do produto: Documentação Gestão da Mudança Treinamento da Equipe Produto / Serviço Projeto Produto / Serviço Requisito A Requisito B Requisito C Requisito N Requisito Z
  • 128.
    2. Detalhar oEscopo do projeto • A Declaração de Escopo pode ser um documento bem detalhado...
  • 129.
    2. Detalhar oEscopo do projeto • A Declaração de Escopo pode ser um documento bem detalhado...
  • 130.
    2. Detalhar oEscopo do projeto • A Declaração de Escopo pode ser um documento bem detalhado...
  • 131.
    2. Detalhar oEscopo do projeto • A Declaração de Escopo pode ser um documento bem detalhado... – ... mas o principal é definir tudo que está dentro do escopo e tudo que está fora do escopo • Sim!!!! – A Declaração de Escopo pode (e deve) usar, como ponto de partida, o conteúdo do Termo de Abertura do Projeto
  • 132.
    Por que complicaro que pode ser simples?
  • 133.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 134.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 135.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 136.
    3. Detalhar aEAP • Considerando as informações da Declaração de Escopo, é hora de revisar e detalhar a EAP construída na etapa de Iniciação. – Há entregas que eu não considerei na versão inicial da EAP? – Consigo estimar o custo de cada pacote de trabalho? – Teremos o dicionário da EAP?
  • 137.
    3. Detalhar aEAP • Pacote de trabalho – Uma entrega do projeto no nível mais baixo de cada ramo da EAP
  • 138.
    3. Detalhar aEAP • Exemplo de EAP: 0. Projeto XPTO 1. Documentação 1.1 Descrição de Caso de Uso 1.1.1 Regras de Negócio 1.1.2 Requisitos Funcionais 1.1.3 Requisitos Não Funcionais 1.2 Diagrama de Caso de Uso 1.3 Diagrama de Classes 1.4 Testes 1.4.1 Plano de Testes 1.4.2 Script de Testes 1.4.3 Evidências de Testes 1.5 Levantamento de Dados 1.5.1 Entrevistas com os Clientes 1.5.2 Relatórios de Pesquisas 2. Sistema 2.1 Cadastros 2.1.1 Usuário 2.1.2 Paciente 2.1.3 Funcionários 2.2 Relatórios 2.3 Controle de Acesso
  • 139.
    3. Detalhar aEAP • Exemplo de EAP: 0. Projeto XPTO 1. Documentação 1.1 Descrição de Caso de Uso 1.1.1 Regras de Negócio 1.1.2 Requisitos Funcionais 1.1.3 Requisitos Não Funcionais 1.2 Diagrama de Caso de Uso 1.3 Diagrama de Classes 1.4 Testes 1.4.1 Plano de Testes 1.4.2 Script de Testes 1.4.3 Evidências de Testes 1.5 Levantamento de Dados 1.5.1 Entrevistas com os Clientes 1.5.2 Relatórios de Pesquisas 2. Sistema 2.1 Cadastros 2.1.1 Usuário 2.1.2 Paciente 2.1.3 Funcionários 2.2 Relatórios 2.3 Controle de Acesso Pacotes de trabalho
  • 140.
    3. Detalhar aEAP • Dicionário da EAP – Fornece uma descrição detalhada de componente da EAP... • Descrição do trabalho • Responsável pela execução • Marcos do cronograma • Atividades associadas • Recursos necessários • Estimativa de custo • Critérios de aceite • Referências técnicas • Informações do contrato • Etc.
  • 141.
    3. Detalhar aEAP • Dicionário da EAP – Fornece uma descrição detalhada de componente da EAP... • Descrição do trabalho • Responsável pela execução • Marcos do cronograma • Atividades associadas • Recursos necessários • Estimativa de custo • Critérios de aceite • Referências técnicas • Informações do contrato • Etc. Não precisamos complicar... (somente se for necessário)
  • 142.
    3. Detalhar aEAP • Dicionário da EAP – Fornece uma descrição detalhada de componente da EAP... • Descrição do trabalho • Estimativa de custo • Critérios de aceite
  • 143.
    Detalhamento da EAP •A EAP apresenta uma visão detalhada do escopo do projeto... – Provavelmente, a sua Declaração de Escopo apresenta os níveis 1 e 2 da EAP
  • 144.
    Detalhamento da EAP •A EAP apresenta uma visão detalhada do escopo do projeto... – Provavelmente, a sua Declaração de Escopo apresenta os níveis 1 e 2 da EAP Projeto XPTO Documentação Descrição de Caso de Uso Regras de Negócio Requisitos Funcionais Requisitos Não Funcionais Diagrama de Caso de Uso Diagrama de Classes Testes Plano de Testes Script de Testes Evidências de Testes Levantamento de Dados Entrevistas com os Clientes Relatórios de Pesquisas Sistema Cadastros Usuário Paciente Funcionários Relatórios Controle de Acesso Nível 1 Nível 2
  • 145.
    Detalhamento da EAP Qualé o nível de detalhe ideal para a EAP?
  • 146.
    Detalhamento da EAP •Quando o próximo nível de detalhe de um componente da EAP contemplar atividades, talvez seja o momento de parar o detalhamento... Projeto Sem Nome Documentação Descrição de Caso de Uso Regras de Negócio Requisitos Funcionais Requisitos Não Funcionais Fluxos principais, alternativos e de exceção
  • 147.
    Detalhamento da EAP •Mas enquanto não for possível atribuir um item da EAP para um único responsável, talvez ainda seja possível incluir mais níveis... Projeto Sem Nome Documentação Descrição de Caso de Uso
  • 148.
    Detalhamento da EAP •Mas enquanto não for possível atribuir um item da EAP para um único responsável, talvez ainda seja possível incluir mais níveis... Projeto Sem Nome Documentação Descrição de Caso de Uso Regras de Negócio Requisitos Funcionais Requisitos Não Funcionais Fluxos principais, alternativos e de exceção
  • 149.
  • 150.
  • 151.
    VAMOS COLOCAR AMÃO NA MASSA! [Projeto Final] Declaração de Escopo e EAP Walmart eCommerce 151
  • 152.
    Vamos colocar amão na massa! • Montem a Declaração de Escopo e a EAP dos seus projetos • Metodologia disponível no endereço www.alessandroalmeida.com/metodologia/index. html Walmart eCommerce 152
  • 153.
    Planejamento, Execução e Controlede Projetos Alessandro Almeida www.alessandroalmeida.com 10/11/2015 MBA EM GESTÃO DE PROJETOS Clique aqui para escolher outra aula
  • 154.
    PLANEJAMENTO Se preparando paraque tudo dê certo...
  • 155.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 156.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 157.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 158.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 159.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 160.
    4. Detalhar oCronograma • Considerando as informações da EAP e do Dicionário da EAP, é hora de revisar o Cronograma construídos na etapa de Iniciação. – Quais atividades preciso incluir no cronograma? – Quem serão os responsáveis pelas atividades? – Qual é o caminho crítico do projeto?
  • 161.
    Caminho Crítico • Sequênciade atividades que representa o caminho mais longo de um projeto, que determina a menor duração possível – PMBOK, 5ª edição
  • 162.
    4. Detalhar oCronograma • Exemplo (simples) de Cronograma: SETEMBRO OUTUBRO NOVEMBRO DEZEMBRO 1 2 3 4 1 2 3 4 5 1 2 3 4 1 2 3 4 DOCUMENTAÇÃO RESPONSÁVEL DESCRIÇÃO DE CASO DE USO Mapear requisitos funcionais José Mapear requisitos não funcionais Maria Mapear regras de negócio Manoel Criar documento Cristina Inserir diagramas Francisca Validar com o cliente Joana DIAGRAMA DE CASO DE USO Identificar atores Roberto Definir casos de uso Mário Criar diagramas Pedro SISTEMA CADASTROS Usuário Codificar módulo João Realizar testes unitários Carlos Encaminhar módulo para o testador Tatiane
  • 163.
    Transição da EAPpara o Cronograma • Após detalhar a EAP, as atividades para realizar cada entrega devem ser listadas no cronograma...
  • 164.
    4. Detalhar oCronograma • Exemplo de Cronograma: SETEMBRO OUTUBRO NOVEMBRO DEZEMBRO 1 2 3 4 1 2 3 4 5 1 2 3 4 1 2 3 4 DOCUMENTAÇÃO RESPONSÁVEL DESCRIÇÃO DE CASO DE USO Mapear requisitos funcionais José Mapear requisitos não funcionais Maria Mapear regras de negócio Manoel Criar documento Cristina Inserir diagramas Francisca Validar com o cliente Joana DIAGRAMA DE CASO DE USO Identificar atores Roberto Definir casos de uso Mário Criar diagramas Pedro SISTEMA CADASTROS Usuário Codificar módulo João Realizar testes unitários Carlos Encaminhar módulo para o testador Tatiane
  • 165.
    Transição da EAPpara o Cronograma • Neste momento, o Gerente de Projetos deve responder – pelo menos – duas perguntas: – Quanto tempo vai demorar? – Quem fará?
  • 166.
    Transição da EAPpara o Cronograma • Neste momento, o Gerente de Projetos deve responder – pelo menos – duas perguntas: – Quanto tempo vai demorar? – Quem fará? Como estimar corretamente? Gerente de Projeto que nunca consegue acertar uma estimativa...
  • 167.
    Estimar a Duraçãodas Atividades Um dos grandes dilemas da humanidade!
  • 168.
    Estimar a Duraçãodas Atividades Mas algumas técnicas podem ajudar...
  • 169.
    Estimar a Duraçãodas Atividades • Opinião Especializada... – Profissionais experientes naquela atividade podem ajudá-lo a definir quanto tempo é necessário para realizá-la
  • 170.
    Estimar a Duraçãodas Atividades • Estimativa Análoga... – Um projeto semelhante, realizado recentemente, pode servir de base para definir a duração das atividades
  • 171.
    Estimar a Duraçãodas Atividades • Estimativa Paramétrica... – Relação estatística entre dados históricos e outras variáveis para calcular a estimativa. – Exemplo... • Em um projeto de instalação de rede de computadores, sei que demoro 1 hora para instalar 15 metros de cabo, então posso afirmar que vou demorar 10 horas para instalar os 150 metros necessários para o projeto
  • 172.
    Importante! • Será muitomais fácil realizar estimativas a partir dos níveis mais baixos da EAP... • Uma base histórica consistente pode ser útil para realizar as estimativas • Não ignore a opinião da equipe • Cuidado com a “gordura”! • Inclua um responsável para cada atividade
  • 173.
    4. Detalhar oCronograma Você também será avaliado pela coerência das suas estimativas! (dependendo da situação, entregar antes do prazo pode ser tão negativo quanto entregar depois do prazo)
  • 174.
    A verdade sobreos cronogramas! Um cronograma (por mais detalhado que seja) não vai proteger o projeto de uma liderança frágil, comunicação inadequada ou metas imprecisas
  • 175.
    Por que oscronogramas falham? • Podemos listar três motivos... 1. Um cronograma é um tiro no escuro 2. Um cronograma é uma probabilidade 3. Fazer estimativas é difícil
  • 176.
    Aumentando a chancede sucesso... Dividir para conquistar!
  • 177.
    Aumentando a chancede sucesso... • Sempre que possível, “quebre” o seu cronograma em pequenas entregas... – Já será possível coletar os feedbacks dos stakeholders – Potencializa a percepção de resultado – A equipe fica mais engajada – Você consegue perceber antes se o “gato subiu no telhado” (e resolver) • Será que funciona? – Compartilhando meu aprendizado...
  • 178.
  • 179.
  • 180.
  • 181.
  • 182.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 183.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 184.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 185.
    5. Estimar osCustos e definir o Orçamento • Quanto ($$) será necessário para realizar o projeto? – O Dicionário da EAP é uma ótima fonte de informação! – CAPEX = Investimento • Quanto será necessário para a operação – Talvez seja necessário apresentar o orçamento para o primeiro ano pós projeto – OPEX = Despesa
  • 186.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 187.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 188.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 189.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 190.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 191.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 192.
    7. Criar oPlano de Recursos Humanos • Engloba (também, mas não somente) os seguintes tópicos... – Quem fará parte da equipe? – Como a equipe do projeto será estruturada? (organograma)
  • 193.
    7. Criar oPlano de Recursos Humanos • Engloba (também, mas não somente) os seguintes tópicos... – Quais são as habilidades e conhecimentos necessários para realizar o projeto? – Treinamentos serão necessários? – É necessário contratar alguém?
  • 194.
    7. Criar oPlano de Recursos Humanos • Engloba (também, mas não somente) os seguintes tópicos... – Quais são as habilidades e conhecimentos necessários para realizar o projeto? – Treinamentos serão necessários? – É necessário contratar alguém? Não deixe para pensar nos Recursos Humanos somente quando o projeto entrar na execução!
  • 195.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 196.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 197.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 198.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 199.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 200.
    Planejamento 1. Detalhar o mapeamento dos stakeholders 2.Detalhar o Escopo 3. Detalhar a EAP 4. Detalhar o Cronograma 5. Estimar os Custos e definir o Orçamento 6. Criar o Plano de Comunicação 7. Criar o Plano de Recursos Humanos 8. Criar o Plano de Riscos 9. Validar e divulgar os planos do projeto Planejamento
  • 201.
    9. Validar edivulgar os planos do projeto • Fez tudo direitinho? Então a validação será tranquila... – Bom... O fato é que não depende somente de você... • Sponsor • Estrutura Organizacional • Mapa do poder • Depois é só divulgar os planos para os stakeholders e começar a Execução
  • 202.
  • 203.
    Conclusões sobre oPlanejamento Execução Monitoramento Encerram ento Iniciação Planejamento
  • 204.
    Conclusões sobre oPlanejamento • Etapa crítica do projeto... – A forma como é realizada tem influência direta no sucesso ou fracasso • Deve ser objetiva... – Foco nos documentos e ferramentas que realmente agregam • O Gerente de Projeto direciona... – Mas não faz tudo sozinho
  • 205.
    Agora temos todosos planos! • Termo de Abertura do Projeto • Mapa de Stakeholders • Declaração de Escopo • EAP • Diconário da EAP • Cronograma • Plano de Custos • Plano de Recursos Humanos
  • 206.
  • 207.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 208.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 209.
    Execução 1. Executar oprojeto conforme o planejado
  • 210.
    1. Executar oprojeto conforme o planejado • Fazer acontecer tudo que foi planejado! – Sozinho, o Gerente de Projetos não consegue fazer acontecer! – Não se esqueça do sponsor, da equipe, dos fornecedores e dos demais stakeholders...
  • 211.
    1. Executar oprojeto conforme o planejado • CUIDADO! – A loucura do dia a dia pode fazer com que você se esqueça de tudo (ou boa parte) que foi planejado
  • 212.
    VAMOS COLOCAR AMÃO NA MASSA! [Projeto Final] Declaração de Escopo e EAP Walmart eCommerce 212
  • 213.
    Vamos colocar amão na massa! • Montem o Cronograma, Planos de Custos e Plano de Recursos Humanos dos seus projetos • Metodologia disponível no endereço www.alessandroalmeida.com/metodologia/index. html Walmart eCommerce 213
  • 214.
    Planejamento, Execução e Controlede Projetos Alessandro Almeida www.alessandroalmeida.com 17/11/2015 MBA EM GESTÃO DE PROJETOS Clique aqui para escolher outra aula
  • 215.
    MONITORAMENTO A execução estáseguindo conforme o planejado?
  • 216.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 217.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 218.
    Monitoramento 1. Monitorar a execução doprojeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 219.
    Monitoramento 1. Monitorar a execução doprojeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 220.
    1. Monitorar aexecução do projeto • Acompanhar tudo que foi planejado (baseline do projeto)! – Todos os planos criados (por isso é fundamental não criar planos desnecessários!) – Reforçando: A EAP e o Cronograma são ótimos materiais de apoio para o monitoramento!
  • 221.
    1. Monitorar aexecução do projeto • Há desvios? – Avaliar se é necessário definir um plano de ação para que o projeto volta ao planejado ou se é necessário rever o planejamento • Mudanças são necessárias? – Etapa 2. Gerenciar as mudanças Pior do que tomar a decisão errada é não tomar uma decisão!
  • 222.
    1. Monitorar aexecução do projeto • Não monitorar o projeto é como dirigir um carro sem enxergar o que há na frente... Fonte: http://www.ecotrilhas.net/ Det_Materia.asp?materia_I D=2
  • 223.
    Monitoramento 1. Monitorar a execução doprojeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 224.
    Monitoramento 1. Monitorar a execução doprojeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 225.
    2. Gerenciar asmudanças Nada é permanente, exceto a mudança. (Heráclito)
  • 226.
    2. Gerenciar asmudanças • Mudanças possíveis dentro de um projeto... – Escopo – Prazo – Custo – Critérios de qualidade – Equipe – Qualquer outro item planejado
  • 227.
    2. Gerenciar asmudanças • Mudanças possíveis dentro de um projeto: – Escopo – Prazo – Custo – Critérios de qualidade – Equipe – Qualquer outro item planejado
  • 228.
    2. Gerenciar asmudanças Como o Gerente de Projetos deve tratar as mudanças solicitadas?
  • 229.
    2. Gerenciar asmudanças Fonte: www.facebook.com/circulodeprojetos
  • 230.
    2. Gerenciar asmudanças • Considerando o tipo de mudança, consulte o Mapa de Stakeholders para avaliar quem deve ser envolvido
  • 231.
    2. Gerenciar asmudanças • Além disso, considere que a mudança talvez... – precise ser contemplada após o término do projeto – vá impactar em alguma premissa ou restrição – seja resultante de uma má definição de escopo – seja resultante de um planejamento otimista demais – torne necessário comprimir o cronograma
  • 232.
    2. Gerenciar asmudanças • Compressão de Cronograma... – Compressão: Adicionar recursos (maior custo) – Paralelismo: Sobreposição de atividades
  • 233.
    2. Gerenciar asmudanças • Independente da fonte e do tipo de mudança no projeto, a atuação do Gerente de Projeto deve ser sempre...
  • 234.
    2. Gerenciar asmudanças • Independente da fonte e do tipo de mudança no projeto, a atuação do Gerente de Projeto deve ser sempre... Avaliar Negociar Decidir Executar
  • 235.
    2. Gerenciar asmudanças Não fique sentado no problema!
  • 236.
    2. Gerenciar asmudanças Fonte: http://www.ogritodobicho.com/2011/03/sentar-e-pensar-no-problema-kakakaka.html
  • 237.
    Monitoramento 1. Monitorar a execução doprojeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 238.
    Monitoramento 1. Monitorar a execução doprojeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 239.
    3. Divulgar asituação do projeto • Executar o que foi combinado no Plano de Comunicação – Quais ferramentas de comunicação serão utilizadas? – Qual é a frequência? – Qual é o público? – Como o comunicado será feito?
  • 240.
    3. Divulgar asituação do projeto • Apresentar o desempenho do projeto – Quais indicadores serão apresentados? – Quais são as regras para medição? – Qual foi o valor agregado no período?
  • 241.
    3. Divulgar asituação do projeto • Valor agregado... – Valor monetário equivalente ao que realmente foi realizado no período de tempo e de escopo determinados – Se o trabalho for executado conforme o planejado, o VA (Valor Agregado) será igual ao VP (Valor Planejado)
  • 242.
    Há vários indicadorespossíveis para apresentar a situação do projeto! (qual é o mais adequado para o seu projeto?)
  • 243.
  • 244.
  • 245.
  • 246.
    3. Divulgar asituação do projeto Lembre-se que a comunicação é um dos fatores críticos para o sucesso do projeto!
  • 247.
  • 248.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 249.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 250.
    Encerramento 1. Preparar a transiçãodo projeto para a operação 2. Formalizar o Encerramento do Projeto 3. Levantar Lições Aprendidas 4. Celebrar
  • 251.
    Encerramento 1. Preparar a transiçãodo projeto para a operação 2. Formalizar o Encerramento do Projeto 3. Levantar Lições Aprendidas 4. Celebrar
  • 252.
    1. Preparar atransição do projeto para a operação • Qual equipe fará a manutenção? – Como atuar se ocorrer algum incidente? • Como será feita a transferência de conhecimento? – A documentação está disponível? • Quais os níveis de serviço? Traga o time de operação para o projeto
  • 253.
    Encerramento 1. Preparar a transiçãodo projeto para a operação 2. Formalizar o Encerramento do Projeto 3. Levantar Lições Aprendidas 4. Celebrar
  • 254.
    2. Formalizar oEncerramento do Projeto • Homologar e formalizar a entrega... – Entregamos tudo que foi combinado? É neste momento que o Gerente de Projeto descobre se o escopo foi documentado corretamente!
  • 255.
    2. Formalizar oEncerramento do Projeto • Formalização da entrega: – E-mail – Assinatura – Ata de reunião – Etc.
  • 256.
    2. Formalizar oEncerramento do Projeto • Se o jogo não for bem combinado, seu cliente não fará a homologação e você corre o risco de ter um projeto sem fim...
  • 257.
    2. Formalizar oEncerramento do Projeto Fonte: http://en.wikipedia.org/wi ki/Ascending_and_Descen ding
  • 258.
    2. Formalizar oEncerramento do Projeto
  • 259.
    2. Formalizar oEncerramento do Projeto Equipe do Projeto, tentando finalizá-lo.
  • 260.
  • 261.
  • 262.
  • 263.
    Projetos Virtualmente Impossíveis! •Dicas do Edward Yourdon (o cara do DFD!) – http://yourdon.com/
  • 264.
    Projetos Virtualmente Impossíveis! •Onde os parâmetros excedem o que foi definido em, pelo menos, 50% – Cronograma comprimido pela metade – Equipe reduzida a menos da metade do mínimo necessário – Orçamento e recursos cortados pela metade – Funcionalidades são o dobro do combinado inicialmente
  • 265.
    Projetos Virtualmente Impossíveis! •No início dos trabalhos, o projeto é movido pela fé – Euforia e / ou otimismo exagerado • Projetos onde o fracasso é quase certo – Forçar um resultado positivo após a conclusão do projeto, não torna um trabalho fracassado em sucesso
  • 266.
    Projetos Virtualmente Impossíveis! Porque existem Projetos Virtualmente Impossíveis?
  • 267.
    Por que existemProjetos Virtualmente Impossíveis? “A insanidade corporativa está fazendo a mesma coisa repetidamente, e cada vez esperando resultados diferentes.”
  • 268.
    Por que existemProjetos Virtualmente Impossíveis? • Política! • Promessas ingênuas feitas pelo cara que vendeu o projeto • Otimismo ingênuo – Podemos fazer isto durante o final de semana! • Mentalidade de dar início a um novo negócio – Empresas empreendedoras
  • 269.
    Por que existemProjetos Virtualmente Impossíveis? • Verdadeiros programadores não precisam dormir! – Herói “Jack Bauer” • Concorrência – Meu concorrente faz o mesmo! • Regulamentações • Crises inesperadas ou não planejadas
  • 270.
    Como evitar queum projeto seja “virtualmente impossível”?
  • 271.
  • 272.
    Como evitar queum projeto seja “virtualmente impossível”? • Faça a lição de casa! – Comunicação – Negociação – Gestão – Etc. • Mesmo assim, o projeto pode ser “virtualmente impossível” e a culpa (pelo fracasso) pode ficar na mão do gerente do projeto
  • 273.
    Encerramento 1. Preparar a transiçãodo projeto para a operação 2. Formalizar o Encerramento do Projeto 3. Levantar Lições Aprendidas 4. Celebrar
  • 274.
    Encerramento 1. Preparar a transiçãodo projeto para a operação 2. Formalizar o Encerramento do Projeto 3. Levantar Lições Aprendidas 4. Celebrar
  • 275.
    3. Levantar LiçõesAprendidas • O que aprendemos com este projeto?
  • 276.
    3. Levantar LiçõesAprendidas • As lições aprendidas, quando aproveitadas, permitem uma evolução da maturidade em gestão de projetos
  • 277.
    Encerramento 1. Preparar a transiçãodo projeto para a operação 2. Formalizar o Encerramento do Projeto 3. Levantar Lições Aprendidas 4. Celebrar
  • 278.
    Encerramento 1. Preparar a transiçãodo projeto para a operação 2. Formalizar o Encerramento do Projeto 3. Levantar Lições Aprendidas 4. Celebrar
  • 279.
  • 280.
    4. Celebrar • Éhora de comemorar o fim do projeto! • De forma sábia, reconheça aqueles que se destacaram!
  • 281.
  • 282.
