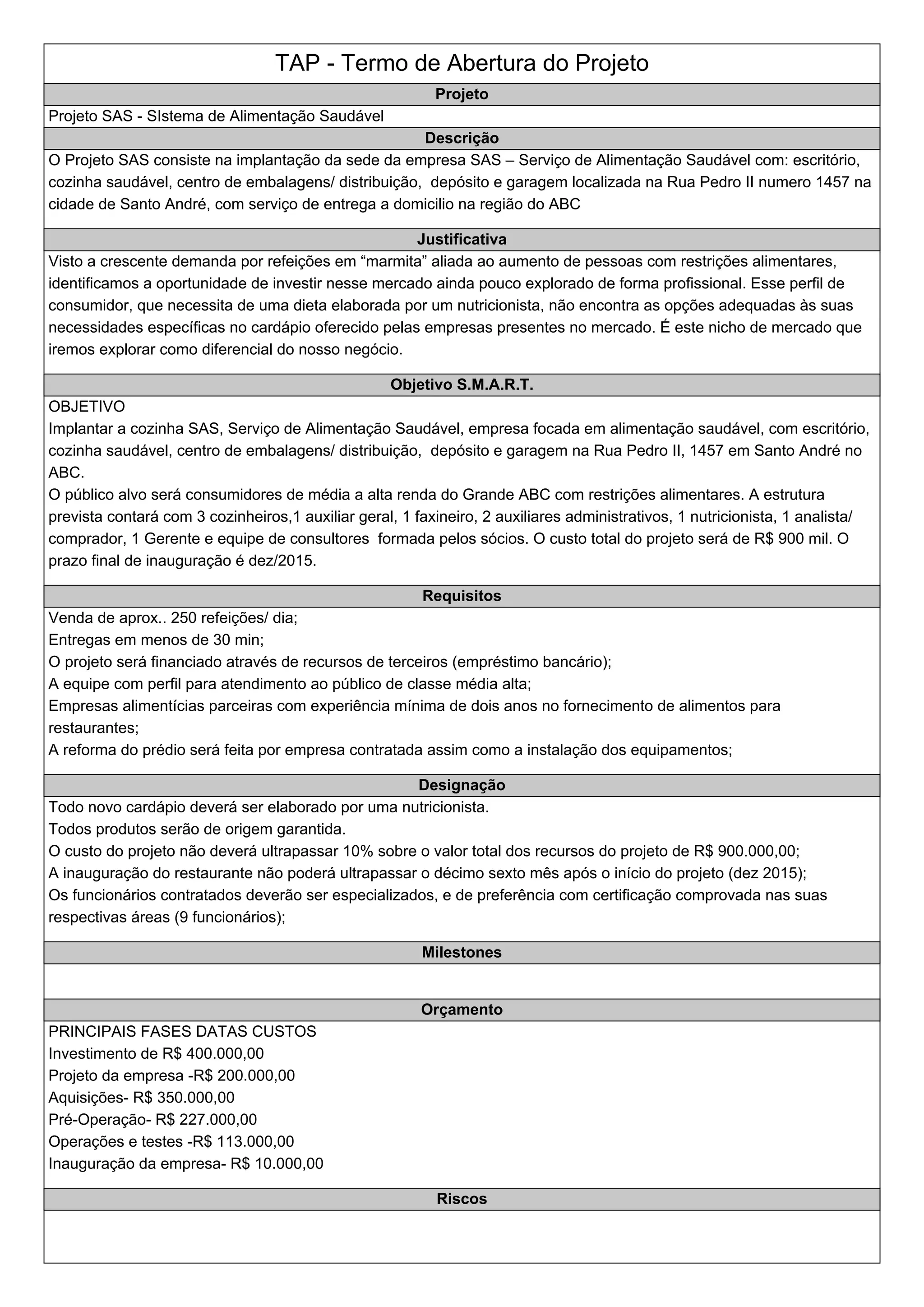

TAP - Termo de Abertura do Projeto
Projeto
Projeto SAS - SIstema de Alimentação Saudável
Descrição
O Projeto SAS consiste na implantação da sede da empresa SAS – Serviço de Alimentação Saudável com: escritório,
cozinha saudável, centro de embalagens/ distribuição, depósito e garagem localizada na Rua Pedro II numero 1457 na
cidade de Santo André, com serviço de entrega a domicilio na região do ABC
Justificativa
Visto a crescente demanda por refeições em “marmita” aliada ao aumento de pessoas com restrições alimentares,
identificamos a oportunidade de investir nesse mercado ainda pouco explorado de forma profissional. Esse perfil de
consumidor, que necessita de uma dieta elaborada por um nutricionista, não encontra as opções adequadas às suas
necessidades específicas no cardápio oferecido pelas empresas presentes no mercado. É este nicho de mercado que
iremos explorar como diferencial do nosso negócio.
Objetivo S.M.A.R.T.
OBJETIVO
Implantar a cozinha SAS, Serviço de Alimentação Saudável, empresa focada em alimentação saudável, com escritório,
cozinha saudável, centro de embalagens/ distribuição, depósito e garagem na Rua Pedro II, 1457 em Santo André no
ABC.
O público alvo será consumidores de média a alta renda do Grande ABC com restrições alimentares. A estrutura
prevista contará com 3 cozinheiros,1 auxiliar geral, 1 faxineiro, 2 auxiliares administrativos, 1 nutricionista, 1 analista/
comprador, 1 Gerente e equipe de consultores formada pelos sócios. O custo total do projeto será de R$ 900 mil. O
prazo final de inauguração é dez/2015.
Requisitos
Venda de aprox.. 250 refeições/ dia;
Entregas em menos de 30 min;
O projeto será financiado através de recursos de terceiros (empréstimo bancário);
A equipe com perfil para atendimento ao público de classe média alta;
Empresas alimentícias parceiras com experiência mínima de dois anos no fornecimento de alimentos para
restaurantes;
A reforma do prédio será feita por empresa contratada assim como a instalação dos equipamentos;
Designação
Todo novo cardápio deverá ser elaborado por uma nutricionista.
Todos produtos serão de origem garantida.
O custo do projeto não deverá ultrapassar 10% sobre o valor total dos recursos do projeto de R$ 900.000,00;
A inauguração do restaurante não poderá ultrapassar o décimo sexto mês após o início do projeto (dez 2015);
Os funcionários contratados deverão ser especializados, e de preferência com certificação comprovada nas suas
respectivas áreas (9 funcionários);
Milestones
Orçamento
PRINCIPAIS FASESDATASCUSTOS
Investimento de R$ 400.000,00
Projeto da empresa -R$ 200.000,00
Aquisições-R$ 350.000,00
Pré-Operação-R$ 227.000,00
Operações e testes-R$ 113.000,00
Inauguração da empresa-R$ 10.000,00

Riscos
RISCOS
Demanda maior que capacidade instalada;
Atraso da liberação do Alvará de Funcionamento;
Poucos fornecedores contratados para os Alimentos/materiais;
Congestionamento nas redondezas do estabelecimento;
Data, Assinatura do Sponsor
30/11/-0001 - Aguardando

ISH - Registro de Stakeholder Online
Cadastro
Stakeholder Posição Papel no Projeto Email Telefone Celular
Agnes Maria Ortolan De
Munno
Sponsor do Projeto agnesdemunno@gmail.com
Herbert Zacatei Membro da Equipe de Projeto hzacatei@gmail.com
Manuela Correia Ramos de
Freitas
Gerente de QSMS manuelaramos82@yahoo.com.br
PRISCILA FERREIRA Gerente de Projeto prifanfa@gmail.com
Paula Santos de Araujo Membro da Equipe de Projeto paulasdea@yahoo.com.br
ISH - Registro de Stakeholder Online
Qualificação Requisitos Superficiais Plano de Ação do G.P.
Classificação Outras Caracteristicas Requisitos Superficiais Estrátegia
Mínimo esforço
Manter informado
Mínimo esforço
Mínimo esforço
Gerenciar com atenção
DPGP - Plano de Gerenciamento do Projeto
PGE - Plano de Gerenciamento do Escopo
Dreq - Declaração de Requisitos
Requisitos do Projeto Matriz de Rastreabilidade
Stakeholder Requisito Detalhado Classificação Prioridade Componente
Relacionado
Entrega onde se manifesta Rastreabilidade
Dreq - Declaração de Requisitos
Requisitos do Produto Matriz de Rastreabilidade
Stakeholder Requisito Detalhado Classificação Prioridade Componente
Relacionado
Entrega onde se manifesta Rastreabilidade

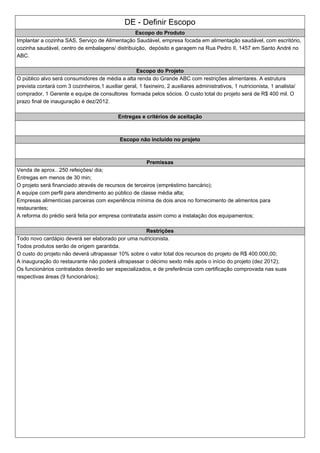

DE - Definir Escopo
Escopo do Produto
Implantar a cozinha SAS, Serviço de Alimentação Saudável, empresa focada em alimentação saudável, com escritório,
cozinha saudável, centro de embalagens/ distribuição, depósito e garagem na Rua Pedro II, 1457 em Santo André no
ABC.
Escopo do Projeto
O público alvo será consumidores de média a alta renda do Grande ABC com restrições alimentares. A estrutura
prevista contará com 3 cozinheiros,1 auxiliar geral, 1 faxineiro, 2 auxiliares administrativos, 1 nutricionista, 1 analista/
comprador, 1 Gerente e equipe de consultores formada pelos sócios. O custo total do projeto será de R$ 400 mil. O
prazo final de inauguração é dez/2012.
Entregas e critérios de aceitação
Escopo não incluído no projeto
Premissas
Venda de aprox.. 250 refeições/ dia;
Entregas em menos de 30 min;
O projeto será financiado através de recursos de terceiros (empréstimo bancário);
A equipe com perfil para atendimento ao público de classe média alta;
Empresas alimentícias parceiras com experiência mínima de dois anos no fornecimento de alimentos para
restaurantes;
A reforma do prédio será feita por empresa contratada assim como a instalação dos equipamentos;
Restrições
Todo novo cardápio deverá ser elaborado por uma nutricionista.
Todos produtos serão de origem garantida.
O custo do projeto não deverá ultrapassar 10% sobre o valor total dos recursos do projeto de R$ 400.000,00;
A inauguração do restaurante não poderá ultrapassar o décimo sexto mês após o início do projeto (dez 2012);
Os funcionários contratados deverão ser especializados, e de preferência com certificação comprovada nas suas
respectivas áreas (9 funcionários);

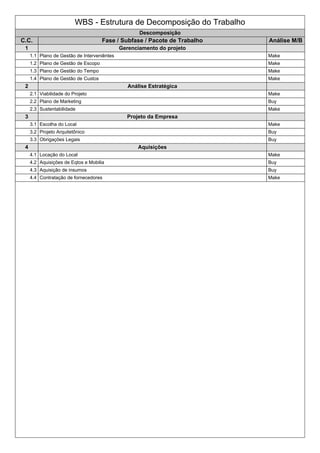

WBS - Estrutura de Decomposição do Trabalho
Descomposição
C.C. Fase / Subfase / Pacote de Trabalho Análise M/B
1 Gerenciamento do projeto
1.1 Plano de Gestão de Interveniêntes Make
1.2 Plano de Gestão de Escopo Make
1.3 Plano de Gestão do Tempo Make
1.4 Plano de Gestão de Custos Make
2 Análise Estratégica
2.1 Viabilidade do Projeto Make
2.2 Plano de Marketing Buy
2.3 Sustentabilidade Make
3 Projeto da Empresa
3.1 Escolha do Local Make
3.2 Projeto Arquitetônico Buy
3.3 Obrigações Legais Buy
4 Aquisições
4.1 Locação do Local Make
4.2 Aquisições de Eqtos e Mobilia Buy
4.3 Aquisição de insumos Buy
4.4 Contratação de fornecedores Make
D-WBS - Dicionário WBS Fase : Gerenciamento do projeto
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
1.1 Plano de Gestão de
Interveniêntes
Aguardando
1.2 Plano de Gestão de Escopo Aguardando
1.3 Plano de Gestão do Tempo Aguardando
1.4 Plano de Gestão de Custos Aguardando
D-WBS - Dicionário WBS Fase : Análise Estratégica
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
2.1 Viabilidade do Projeto Aguardando
2.2 Plano de Marketing Aguardando
2.3 Sustentabilidade Aguardando
D-WBS - Dicionário WBS Fase : Projeto da Empresa
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
3.1 Escolha do Local Aguardando
3.2 Projeto Arquitetônico Aguardando
3.3 Obrigações Legais Aguardando
D-WBS - Dicionário WBS Fase : Aquisições
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK
4.1 Locação do Local Aguardando
4.2 Aquisições de Eqtos e Mobilia Aguardando
4.3 Aquisição de insumos Aguardando
4.4 Contratação de fornecedores Aguardando
PGCrono - Plano de Gerenciamento do Cronograma
DC - Desenvolver Cronograma
C.C. WBS Ínicio Fim Dias Dep M/B Recursos
Nome do projeto 01/01/2015 31/12/2015 0
1 Gerenciamento do
projeto
10/03/2015 10/03/2015 0
1.1 Plano de Gestão de
Interveniêntes
10/03/2015 10/03/2015 0
1.2 Plano de Gestão de
Escopo
10/03/2015 10/03/2015 0
1.3 Plano de Gestão do
Tempo
10/03/2015 10/03/2015 0
1.4 Plano de Gestão de
Custos
10/03/2015 10/03/2015 0
2 Análise Estratégica 10/03/2015 10/03/2015 0
2.1 Viabilidade do Projeto 10/03/2015 10/03/2015 0
2.2 Plano de Marketing 10/03/2015 10/03/2015 0
2.3 Sustentabilidade 10/03/2015 10/03/2015 0
3 Projeto da
Empresa
10/03/2015 10/03/2015 0
3.1 Escolha do Local 10/03/2015 10/03/2015 0
3.2 Projeto Arquitetônico 10/03/2015 10/03/2015 0
3.3 Obrigações Legais 10/03/2015 10/03/2015 0
4 Aquisições 10/03/2015 10/03/2015 0
4.1 Locação do Local 10/03/2015 10/03/2015 0
4.2 Aquisições de Eqtos e
Mobilia
10/03/2015 10/03/2015 0
4.3 Aquisição de insumos 10/03/2015 10/03/2015 0
4.4 Contratação de
fornecedores
10/03/2015 10/03/2015 0
PGC - Plano de Gerenciamento dos Custos
Orç - Orçamento do Projeto
C.C. WBS PV - Planned Value
1 Gerenciamento do projeto 0,00
1.1 Plano de Gestão de Interveniêntes 0,00
1.2 Plano de Gestão de Escopo 0,00
1.3 Plano de Gestão do Tempo 0,00
1.4 Plano de Gestão de Custos 0,00
2 Análise Estratégica 150.000,00
2.1 Viabilidade do Projeto 0,00
2.2 Plano de Marketing 150.000,00
2.3 Sustentabilidade 0,00
3 Projeto da Empresa 150.000,00
3.1 Escolha do Local 0,00
3.2 Projeto Arquitetônico 100.000,00
3.3 Obrigações Legais 50.000,00
4 Aquisições 100.000,00
4.1 Locação do Local 0,00
4.2 Aquisições de Eqtos e Mobilia 50.000,00
4.3 Aquisição de insumos 50.000,00
4.4 Contratação de fornecedores 0,00
TOTAL DAS FASES 400.000,00
RESERVA DE CONTINGÊNCIA 0,00
LINHA DE BASE 400.000,00
RESERVA GERENCIAL 0,00
TOTAL DO ORÇAMENTO 400.000,00
PGQ - Plano de Gerenciamento da Qualidade
LVQ - Lista de Verifiação da Qualidade Fase : Gerenciamento do projeto
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
1.1 Plano de Gestão de
Interveniêntes
Aguardando
1.2 Plano de Gestão de Escopo Aguardando
1.3 Plano de Gestão do Tempo Aguardando
1.4 Plano de Gestão de Custos Aguardando
LVQ - Lista de Verifiação da Qualidade Fase : Análise Estratégica
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
2.1 Viabilidade do Projeto Aguardando
2.2 Plano de Marketing Aguardando
2.3 Sustentabilidade Aguardando
LVQ - Lista de Verifiação da Qualidade Fase : Projeto da Empresa
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
3.1 Escolha do Local Aguardando
3.2 Projeto Arquitetônico Aguardando
3.3 Obrigações Legais Aguardando
LVQ - Lista de Verifiação da Qualidade Fase : Aquisições
C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK
4.1 Locação do Local Aguardando
4.2 Aquisições de Eqtos e Mobilia Aguardando
4.3 Aquisição de insumos Aguardando
4.4 Contratação de fornecedores Aguardando
PGRH - Plano de Gerenciamento dos Recursos Humanos
MCR - Matriz de Competência e Responsabilidade
C.C. Pacote Executa Responsável Confere Aprova
1.1 Plano de Gestão de
Interveniêntes
1.2 Plano de Gestão de
Escopo
1.3 Plano de Gestão do
Tempo
1.4 Plano de Gestão de
Custos
2.1 Viabilidade do Projeto
2.3 Sustentabilidade
3.1 Escolha do Local
4.1 Locação do Local
4.4 Contratação de
fornecedores
Qualificação para atividade
1 Nenhum conhecimento
2 Participou de treinamento
3 Dominio básico
4 Experiência prática
5 Especialista
PA - Plano de Ação
Id Recurso analisado Quem O que fazer? Quando Analise de Desempenho
PGCo - Plano de Gerenciamento das Comunicações
MC - Mapa das Comunicações
Data de
publicação
Stakeholder
Emitente
Assunto da
informação
Documentos
relacionados
Ação a ser tomada Stakeholder Destinatário Até
quando
Concluído
PGR - Plano de Gerenciamento dos Riscos

RR - Registro de Risco
Id Categoria na RBS Risco Identificado Tipo Data de
Registro
Qualitativo
Probabilidade
P Qualitativo de
Impacto
I Semáforo
78
3
Falha nas Especificações Ameaça 8/2/2015 Provável 0.7 Grande 0.4 0.28
78
4
Atraso na entrega do Projeto em função de Alvará Ameaça 8/2/2015 Média 0.5 Muito Grande 0.8 0.40
RR - Registro de Risco
V.M.E. antes da
resposta [R$]
Resposta V.M.E. depois da
resposta [R$]
Sinal de alerta Proprietário Ação a tomar
78
3
0,00 Aceitar 0,00
78
4
0,00 Aceitar 0,00

PGA - Plano de Gerenciamento das Aquisições
MA - Mapa de Aquisições
Concorrência Item(s) a ser contratado Ref.WBS Fornecedores Orçamento Prazo Critérios MAKE OR BUY ultilizados Tipo de
contrato
1041 Projeto da Empresa >
Projeto Arquitetônico
3.2 Advogados SA
Meira &
Associados
50.000,00 Sem prazo Necessidade de fornecimento especializado Preço Fixo
1042 Projeto da Empresa >
Obrigações Legais
3.3 Advogados SA
Meira &
Associados
50.000,00 Sem prazo Problemas legais ou de segurança da informação
Existência de fornecedores confiáveis.
Necessidade de fornecimento especializado
Preço Fixo
1043 Análise Estratégica > Plano
de Marketing
2.2 Empresa de
Comunicação
FALA S&A
150.000,00 Sem prazo Necessidade de fornecimento especializado Custo
Reembolsável
1073 Aquisições > Aquisições de
Eqtos e Mobilia
4.2 Cozinha S&A 50.000,00 Sem prazo Existência de fornecedores confiáveis.
Necessidade de fornecimento especializado
Preço Fixo
1074 Aquisições > Aquisição de
insumos
4.3 Alimentos S&A 50.000,00 Sem prazo Capacidade (quantidade e qualidade) da equipe
Existência de fornecedores confiáveis.
Necessidade de fornecimento especializado
Preço Fixo
MA - Mapa de Aquisições
RFP - 1041
3.2 Projeto da Empresa > Projeto Arquitetônico
MA - Mapa de Aquisições
RFP - 1042
3.3 Projeto da Empresa > Obrigações Legais
MA - Mapa de Aquisições
RFP - 1043
2.2 Análise Estratégica > Plano de Marketing
DT - Declaração de Trabalho
Especificação Quantidade Unidade
Treinamento dos funcionarios 100 horas
Prazos
Apresentar palno ao GP com 3 meses de antecendência da inauguração. Todos os funcionários devem estar treinados
1 mês antes da inauguração.
Qualidade Requirida
Deverá ser feito um estudo na região que o restaurante será aberto para identificar a melhor maneira de se comunicar
com esse publico para divulgar o restaurante. Com o resultado desse estudo deverá ser desenvolvido um projeto de
marketing para converter 40% desse publico em clientes.
Suporte Técnico
Após a implantação desses projetos de marketing e treinamentos a empresa contratada deverá acompanhar o
desempenho do restaurante por 1 ano e propor melhoria na comunicação e propaganda para o publico alvo.
Treinamento Desejado
Também deverá ser desenvolvido um plano de treinamento dos funcionários do restaurante para aprenderem a se
comunicar de maneira efetiva com o publico alvo, com isso, conseguir reter 90% dos clientes desse publico alvo.
Nivel Serviço
Garantia
Garantir converter 40% do publico alvo em cliente.
Local Entrega
DT - WBS do Contrato
C.C. Fase / Pacote de Trabalho Unidade Quantidade
Planejada
Orçamento
1 Publico Alvo 50.000,00
1.1 Levantamento 10 10 10.000,00
1.2 Plano de comunicação 10 10 40.000,00
2 Plano Conversão 20.000,00
2.1 Métricas para medir conversão 10 10 10.000,00
2.2 Avaliar conversão 10 10 10.000,00
3 Plano Divulgação 80.000,00
3.1 Projeto Gráfico 10 10 30.000,00
3.2 Implantação 10 10 50.000,00
Equalização
Empresa de Comunicação FALA S&A
Especificação Técnica Quant Unid Valor
Unit
Valor
Total
Quant Unid Valor
Unit
Valor
Total
Treinamento dos funcionarios 150 horas 100,00 15.000,00 140 horas 100,00 14.000,00

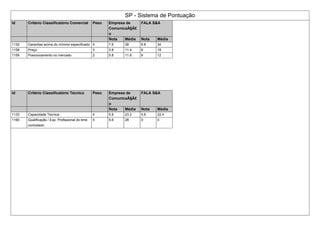

SP - Sistema de Pontuação
Id Critério Classificatório Comercial Peso Empresa de
Comunicaçã
o
FALA S&A
Nota Média Nota Média
1132 Garantias acima do mínimo especificado 5 7.6 38 6.8 34
1158 Preço 3 3.8 11.4 6 18
1159 Posicionamento no mercado 2 5.8 11.6 6 12
Id Critério Classificatório Técnico Peso Empresa de
Comunicaçã
o
FALA S&A
Nota Média Nota Média
1133 Capacidade Tecnica 4 5.8 23.2 5.6 22.4
1160 Qualificação / Exp. Profissional do time
contratado
5 5.6 28 0 0
BM - Boletim de Medição
Item Descrição Unidade Orçamento da
Fase
Peso[%] Quant
Planejada
Quant
Realizada
Critério
[%]
Avanço Físico
Planejado
Avanço Físico
Realizado
[%]
1 Publico Alvo - 50.000,00 33.33 - - - - - -
1.1 Levantamento 10 - - 10 10 20 10.000,00 10.000,00 100
1.2 Plano de comunicação 10 - - 10 5 80 40.000,00 20.000,00 50
2 Plano Conversão - 20.000,00 13.33 - - - - - -
2.1 Métricas para medir conversão 10 - - 10 10 50 10.000,00 10.000,00 100
2.2 Avaliar conversão 10 - - 10 0 50 10.000,00 0,00 0
3 Plano Divulgação - 80.000,00 53.33 - - - - - -
3.1 Projeto Gráfico 10 - - 10 0 37.50 30.000,00 0,00 0
3.2 Implantação 10 - - 10 0 62.50 50.000,00 0,00 0
TOTAL - - - 15,000,0
00
150.000,00 40.000,00 41.67
MA - Mapa de Aquisições
RFP - 1073
4.2 Aquisições > Aquisições de Eqtos e Mobilia
MA - Mapa de Aquisições
RFP - 1074
4.3 Aquisições > Aquisição de insumos
AT - Autorização de Trabalho Pacotes Make
C.C. Pacote de Trabalho Recursos Autorizado em Validado em Aceito em
1.1 Plano de Gestão de
Interveniêntes
Não Autorizado Não Validado Não Aceito
1.2 Plano de Gestão de Escopo Não Autorizado Não Validado Não Aceito
1.3 Plano de Gestão do Tempo Não Autorizado Não Validado Não Aceito
1.4 Plano de Gestão de Custos Não Autorizado Não Validado Não Aceito
2.1 Viabilidade do Projeto Não Autorizado Não Validado Não Aceito
2.3 Sustentabilidade Não Autorizado Não Validado Não Aceito
3.1 Escolha do Local Não Autorizado Não Validado Não Aceito
4.1 Locação do Local Não Autorizado Não Validado Não Aceito
4.4 Contratação de fornecedores Não Autorizado Não Validado Não Aceito
AT - Autorização de Trabalho Pacotes Buy
C.C. Pacote de Trabalho Player Vencedor Autorizado em Validado em Aceito em
2.2 Plano de Marketing Não Autorizado Não Validado Não Aceito
3.2 Projeto Arquitetônico Não Autorizado Não Validado Não Aceito
3.3 Obrigações Legais Não Autorizado Não Validado Não Aceito
4.2 Aquisições de Eqtos e Mobilia Não Autorizado Não Validado Não Aceito
4.3 Aquisição de insumos Não Autorizado Não Validado Não Aceito
RD - Relatório de Desempenho
Não iniciada(0)
C.C. Pacote Início Término
Validado(0)
C.C. Pacote Início Término
Autorizado(0)
C.C. Pacote Início Término
Aceito(0)
C.C. Pacote Início Término
Pendente(14)
C.C. Pacote Devido Início Término
1.1 Plano de Gestão de Interveniêntes Inicio atrasado Sem prazo Sem prazo
1.2 Plano de Gestão de Escopo Inicio atrasado Sem prazo Sem prazo
1.3 Plano de Gestão do Tempo Inicio atrasado Sem prazo Sem prazo
1.4 Plano de Gestão de Custos Inicio atrasado Sem prazo Sem prazo
2.1 Viabilidade do Projeto Inicio atrasado Sem prazo Sem prazo
2.2 Plano de Marketing Inicio atrasado Sem prazo Sem prazo
2.3 Sustentabilidade Inicio atrasado Sem prazo Sem prazo
3.1 Escolha do Local Inicio atrasado Sem prazo Sem prazo
3.2 Projeto Arquitetônico Inicio atrasado Sem prazo Sem prazo
3.3 Obrigações Legais Inicio atrasado Sem prazo Sem prazo
4.1 Locação do Local Inicio atrasado Sem prazo Sem prazo
4.2 Aquisições de Eqtos e Mobilia Inicio atrasado Sem prazo Sem prazo
4.3 Aquisição de insumos Inicio atrasado Sem prazo Sem prazo
4.4 Contratação de fornecedores Inicio atrasado Sem prazo Sem prazo
PGSH - Plano de Gerenciamento dos Stakeholders
GESH - Gerenciar o Engajamento das Partes Interessadas
Id Data
Entrada
Por Categoria Descrição Prioridade Ação Requerida Solução
Até
CESH
EVA - Análise do Valor Agregado
C.C. WBS PV Total
.
q
ã
ã
ã
Total acumulado
TEF - Termo de Encerramento da Fase
C.C. Fase OK
1 Gerenciamento do projeto Aguardando
2 Análise Estratégica Aguardando
3 Projeto da Empresa Aguardando
4 Aquisições Aguardando

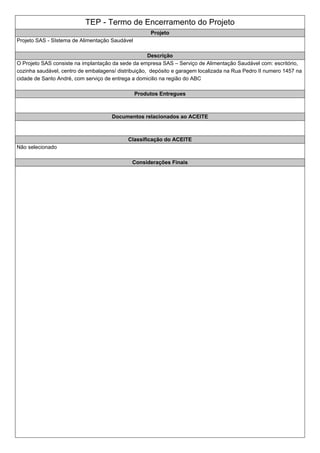

TEP - Termo de Encerramento do Projeto
Projeto
Projeto SAS - SIstema de Alimentação Saudável
Descrição
O Projeto SAS consiste na implantação da sede da empresa SAS – Serviço de Alimentação Saudável com: escritório,
cozinha saudável, centro de embalagens/ distribuição, depósito e garagem localizada na Rua Pedro II numero 1457 na
cidade de Santo André, com serviço de entrega a domicilio na região do ABC
Produtos Entregues
Documentos relacionados ao ACEITE
Classificação do ACEITE
Não selecionado
Considerações Finais

LA - Lições Aprendidas
Aspecto Sim Não Comentários
As Entregas Validadas e Aceitas
corresponderam ao planejado?
Não
Foi elaborado um relatório de
auditoria final dos resultados?
Não
Houve desvios entre os prazos
realizados e programados
(baseline)?
Não
Houve desvios entre os custos
efetivos e os orçados (baseline)?
Não
Os desvios poderiam ter sido
evitados?
Não
Ocorreram riscos não previstos? Não
Os clientes/usuários estão
satisfeitos?
Não
A equipe ficou satisfeita com o
apoio do Sponsor?
Não
Houve cooperação e
comprometimento das pessoas?
Não
O projeto foi bem administrado? Não
Houve problemas de
comunicação?
Não
O projeto foi bem documentado? Não
Os fornecedores entregaram
seus produtos em conformidade
com as Declarações de
Trabalho?
Não
O que faríamos da mesma forma?
O que faríamos de maneira diferente?
O que sabemos hoje, e que não sabíamos antes do projeto?
Que recomendações devemos incluir para melhorar os próximos projetos?

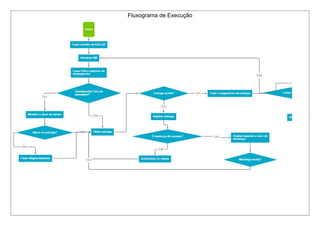

Fluxograma de Execução
Sistema De Alimentação Saudavel

Sistema De Alimentação Saudavel

  • 1.
    TAP - Termode Abertura do Projeto Projeto Projeto SAS - SIstema de Alimentação Saudável Descrição O Projeto SAS consiste na implantação da sede da empresa SAS – Serviço de Alimentação Saudável com: escritório, cozinha saudável, centro de embalagens/ distribuição, depósito e garagem localizada na Rua Pedro II numero 1457 na cidade de Santo André, com serviço de entrega a domicilio na região do ABC Justificativa Visto a crescente demanda por refeições em “marmita” aliada ao aumento de pessoas com restrições alimentares, identificamos a oportunidade de investir nesse mercado ainda pouco explorado de forma profissional. Esse perfil de consumidor, que necessita de uma dieta elaborada por um nutricionista, não encontra as opções adequadas às suas necessidades específicas no cardápio oferecido pelas empresas presentes no mercado. É este nicho de mercado que iremos explorar como diferencial do nosso negócio. Objetivo S.M.A.R.T. OBJETIVO Implantar a cozinha SAS, Serviço de Alimentação Saudável, empresa focada em alimentação saudável, com escritório, cozinha saudável, centro de embalagens/ distribuição, depósito e garagem na Rua Pedro II, 1457 em Santo André no ABC. O público alvo será consumidores de média a alta renda do Grande ABC com restrições alimentares. A estrutura prevista contará com 3 cozinheiros,1 auxiliar geral, 1 faxineiro, 2 auxiliares administrativos, 1 nutricionista, 1 analista/ comprador, 1 Gerente e equipe de consultores formada pelos sócios. O custo total do projeto será de R$ 900 mil. O prazo final de inauguração é dez/2015. Requisitos Venda de aprox.. 250 refeições/ dia; Entregas em menos de 30 min; O projeto será financiado através de recursos de terceiros (empréstimo bancário); A equipe com perfil para atendimento ao público de classe média alta; Empresas alimentícias parceiras com experiência mínima de dois anos no fornecimento de alimentos para restaurantes; A reforma do prédio será feita por empresa contratada assim como a instalação dos equipamentos; Designação Todo novo cardápio deverá ser elaborado por uma nutricionista. Todos produtos serão de origem garantida. O custo do projeto não deverá ultrapassar 10% sobre o valor total dos recursos do projeto de R$ 900.000,00; A inauguração do restaurante não poderá ultrapassar o décimo sexto mês após o início do projeto (dez 2015); Os funcionários contratados deverão ser especializados, e de preferência com certificação comprovada nas suas respectivas áreas (9 funcionários); Milestones Orçamento PRINCIPAIS FASESDATASCUSTOS Investimento de R$ 400.000,00 Projeto da empresa -R$ 200.000,00 Aquisições-R$ 350.000,00 Pré-Operação-R$ 227.000,00 Operações e testes-R$ 113.000,00 Inauguração da empresa-R$ 10.000,00 Riscos
  • 2.
    RISCOS Demanda maior quecapacidade instalada; Atraso da liberação do Alvará de Funcionamento; Poucos fornecedores contratados para os Alimentos/materiais; Congestionamento nas redondezas do estabelecimento; Data, Assinatura do Sponsor 30/11/-0001 - Aguardando
  • 3.
    ISH - Registrode Stakeholder Online Cadastro Stakeholder Posição Papel no Projeto Email Telefone Celular Agnes Maria Ortolan De Munno Sponsor do Projeto agnesdemunno@gmail.com Herbert Zacatei Membro da Equipe de Projeto hzacatei@gmail.com Manuela Correia Ramos de Freitas Gerente de QSMS manuelaramos82@yahoo.com.br PRISCILA FERREIRA Gerente de Projeto prifanfa@gmail.com Paula Santos de Araujo Membro da Equipe de Projeto paulasdea@yahoo.com.br
  • 4.
    ISH - Registrode Stakeholder Online Qualificação Requisitos Superficiais Plano de Ação do G.P. Classificação Outras Caracteristicas Requisitos Superficiais Estrátegia Mínimo esforço Manter informado Mínimo esforço Mínimo esforço Gerenciar com atenção
  • 5.
    DPGP - Planode Gerenciamento do Projeto
  • 6.
    PGE - Planode Gerenciamento do Escopo
  • 7.
    Dreq - Declaraçãode Requisitos Requisitos do Projeto Matriz de Rastreabilidade Stakeholder Requisito Detalhado Classificação Prioridade Componente Relacionado Entrega onde se manifesta Rastreabilidade
  • 8.
    Dreq - Declaraçãode Requisitos Requisitos do Produto Matriz de Rastreabilidade Stakeholder Requisito Detalhado Classificação Prioridade Componente Relacionado Entrega onde se manifesta Rastreabilidade
  • 9.
    DE - DefinirEscopo Escopo do Produto Implantar a cozinha SAS, Serviço de Alimentação Saudável, empresa focada em alimentação saudável, com escritório, cozinha saudável, centro de embalagens/ distribuição, depósito e garagem na Rua Pedro II, 1457 em Santo André no ABC. Escopo do Projeto O público alvo será consumidores de média a alta renda do Grande ABC com restrições alimentares. A estrutura prevista contará com 3 cozinheiros,1 auxiliar geral, 1 faxineiro, 2 auxiliares administrativos, 1 nutricionista, 1 analista/ comprador, 1 Gerente e equipe de consultores formada pelos sócios. O custo total do projeto será de R$ 400 mil. O prazo final de inauguração é dez/2012. Entregas e critérios de aceitação Escopo não incluído no projeto Premissas Venda de aprox.. 250 refeições/ dia; Entregas em menos de 30 min; O projeto será financiado através de recursos de terceiros (empréstimo bancário); A equipe com perfil para atendimento ao público de classe média alta; Empresas alimentícias parceiras com experiência mínima de dois anos no fornecimento de alimentos para restaurantes; A reforma do prédio será feita por empresa contratada assim como a instalação dos equipamentos; Restrições Todo novo cardápio deverá ser elaborado por uma nutricionista. Todos produtos serão de origem garantida. O custo do projeto não deverá ultrapassar 10% sobre o valor total dos recursos do projeto de R$ 400.000,00; A inauguração do restaurante não poderá ultrapassar o décimo sexto mês após o início do projeto (dez 2012); Os funcionários contratados deverão ser especializados, e de preferência com certificação comprovada nas suas respectivas áreas (9 funcionários);
  • 10.
    WBS - Estruturade Decomposição do Trabalho Descomposição C.C. Fase / Subfase / Pacote de Trabalho Análise M/B 1 Gerenciamento do projeto 1.1 Plano de Gestão de Interveniêntes Make 1.2 Plano de Gestão de Escopo Make 1.3 Plano de Gestão do Tempo Make 1.4 Plano de Gestão de Custos Make 2 Análise Estratégica 2.1 Viabilidade do Projeto Make 2.2 Plano de Marketing Buy 2.3 Sustentabilidade Make 3 Projeto da Empresa 3.1 Escolha do Local Make 3.2 Projeto Arquitetônico Buy 3.3 Obrigações Legais Buy 4 Aquisições 4.1 Locação do Local Make 4.2 Aquisições de Eqtos e Mobilia Buy 4.3 Aquisição de insumos Buy 4.4 Contratação de fornecedores Make
  • 11.
    D-WBS - DicionárioWBS Fase : Gerenciamento do projeto C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 1.1 Plano de Gestão de Interveniêntes Aguardando 1.2 Plano de Gestão de Escopo Aguardando 1.3 Plano de Gestão do Tempo Aguardando 1.4 Plano de Gestão de Custos Aguardando
  • 12.
    D-WBS - DicionárioWBS Fase : Análise Estratégica C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 2.1 Viabilidade do Projeto Aguardando 2.2 Plano de Marketing Aguardando 2.3 Sustentabilidade Aguardando
  • 13.
    D-WBS - DicionárioWBS Fase : Projeto da Empresa C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 3.1 Escolha do Local Aguardando 3.2 Projeto Arquitetônico Aguardando 3.3 Obrigações Legais Aguardando
  • 14.
    D-WBS - DicionárioWBS Fase : Aquisições C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Aceitação OK 4.1 Locação do Local Aguardando 4.2 Aquisições de Eqtos e Mobilia Aguardando 4.3 Aquisição de insumos Aguardando 4.4 Contratação de fornecedores Aguardando
  • 15.
    PGCrono - Planode Gerenciamento do Cronograma
  • 16.
    DC - DesenvolverCronograma C.C. WBS Ínicio Fim Dias Dep M/B Recursos Nome do projeto 01/01/2015 31/12/2015 0 1 Gerenciamento do projeto 10/03/2015 10/03/2015 0 1.1 Plano de Gestão de Interveniêntes 10/03/2015 10/03/2015 0 1.2 Plano de Gestão de Escopo 10/03/2015 10/03/2015 0 1.3 Plano de Gestão do Tempo 10/03/2015 10/03/2015 0 1.4 Plano de Gestão de Custos 10/03/2015 10/03/2015 0 2 Análise Estratégica 10/03/2015 10/03/2015 0 2.1 Viabilidade do Projeto 10/03/2015 10/03/2015 0 2.2 Plano de Marketing 10/03/2015 10/03/2015 0 2.3 Sustentabilidade 10/03/2015 10/03/2015 0 3 Projeto da Empresa 10/03/2015 10/03/2015 0 3.1 Escolha do Local 10/03/2015 10/03/2015 0 3.2 Projeto Arquitetônico 10/03/2015 10/03/2015 0 3.3 Obrigações Legais 10/03/2015 10/03/2015 0 4 Aquisições 10/03/2015 10/03/2015 0 4.1 Locação do Local 10/03/2015 10/03/2015 0 4.2 Aquisições de Eqtos e Mobilia 10/03/2015 10/03/2015 0 4.3 Aquisição de insumos 10/03/2015 10/03/2015 0 4.4 Contratação de fornecedores 10/03/2015 10/03/2015 0
  • 17.
    PGC - Planode Gerenciamento dos Custos
  • 18.
    Orç - Orçamentodo Projeto C.C. WBS PV - Planned Value 1 Gerenciamento do projeto 0,00 1.1 Plano de Gestão de Interveniêntes 0,00 1.2 Plano de Gestão de Escopo 0,00 1.3 Plano de Gestão do Tempo 0,00 1.4 Plano de Gestão de Custos 0,00 2 Análise Estratégica 150.000,00 2.1 Viabilidade do Projeto 0,00 2.2 Plano de Marketing 150.000,00 2.3 Sustentabilidade 0,00 3 Projeto da Empresa 150.000,00 3.1 Escolha do Local 0,00 3.2 Projeto Arquitetônico 100.000,00 3.3 Obrigações Legais 50.000,00 4 Aquisições 100.000,00 4.1 Locação do Local 0,00 4.2 Aquisições de Eqtos e Mobilia 50.000,00 4.3 Aquisição de insumos 50.000,00 4.4 Contratação de fornecedores 0,00 TOTAL DAS FASES 400.000,00 RESERVA DE CONTINGÊNCIA 0,00 LINHA DE BASE 400.000,00 RESERVA GERENCIAL 0,00 TOTAL DO ORÇAMENTO 400.000,00
  • 19.
    PGQ - Planode Gerenciamento da Qualidade
  • 20.
    LVQ - Listade Verifiação da Qualidade Fase : Gerenciamento do projeto C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 1.1 Plano de Gestão de Interveniêntes Aguardando 1.2 Plano de Gestão de Escopo Aguardando 1.3 Plano de Gestão do Tempo Aguardando 1.4 Plano de Gestão de Custos Aguardando
  • 21.
    LVQ - Listade Verifiação da Qualidade Fase : Análise Estratégica C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 2.1 Viabilidade do Projeto Aguardando 2.2 Plano de Marketing Aguardando 2.3 Sustentabilidade Aguardando
  • 22.
    LVQ - Listade Verifiação da Qualidade Fase : Projeto da Empresa C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 3.1 Escolha do Local Aguardando 3.2 Projeto Arquitetônico Aguardando 3.3 Obrigações Legais Aguardando
  • 23.
    LVQ - Listade Verifiação da Qualidade Fase : Aquisições C.C. Pacote de Trabalho Descrição Entrega do PT Critério de Validação OK 4.1 Locação do Local Aguardando 4.2 Aquisições de Eqtos e Mobilia Aguardando 4.3 Aquisição de insumos Aguardando 4.4 Contratação de fornecedores Aguardando
  • 24.
    PGRH - Planode Gerenciamento dos Recursos Humanos
  • 25.
    MCR - Matrizde Competência e Responsabilidade C.C. Pacote Executa Responsável Confere Aprova 1.1 Plano de Gestão de Interveniêntes 1.2 Plano de Gestão de Escopo 1.3 Plano de Gestão do Tempo 1.4 Plano de Gestão de Custos 2.1 Viabilidade do Projeto 2.3 Sustentabilidade 3.1 Escolha do Local 4.1 Locação do Local 4.4 Contratação de fornecedores Qualificação para atividade 1 Nenhum conhecimento 2 Participou de treinamento 3 Dominio básico 4 Experiência prática 5 Especialista
  • 26.
    PA - Planode Ação Id Recurso analisado Quem O que fazer? Quando Analise de Desempenho
  • 27.
    PGCo - Planode Gerenciamento das Comunicações
  • 28.
    MC - Mapadas Comunicações Data de publicação Stakeholder Emitente Assunto da informação Documentos relacionados Ação a ser tomada Stakeholder Destinatário Até quando Concluído
  • 29.
    PGR - Planode Gerenciamento dos Riscos
  • 30.
    RR - Registrode Risco Id Categoria na RBS Risco Identificado Tipo Data de Registro Qualitativo Probabilidade P Qualitativo de Impacto I Semáforo 78 3 Falha nas Especificações Ameaça 8/2/2015 Provável 0.7 Grande 0.4 0.28 78 4 Atraso na entrega do Projeto em função de Alvará Ameaça 8/2/2015 Média 0.5 Muito Grande 0.8 0.40
  • 31.
    RR - Registrode Risco V.M.E. antes da resposta [R$] Resposta V.M.E. depois da resposta [R$] Sinal de alerta Proprietário Ação a tomar 78 3 0,00 Aceitar 0,00 78 4 0,00 Aceitar 0,00
  • 32.
    PGA - Planode Gerenciamento das Aquisições
  • 33.
    MA - Mapade Aquisições Concorrência Item(s) a ser contratado Ref.WBS Fornecedores Orçamento Prazo Critérios MAKE OR BUY ultilizados Tipo de contrato 1041 Projeto da Empresa > Projeto Arquitetônico 3.2 Advogados SA Meira & Associados 50.000,00 Sem prazo Necessidade de fornecimento especializado Preço Fixo 1042 Projeto da Empresa > Obrigações Legais 3.3 Advogados SA Meira & Associados 50.000,00 Sem prazo Problemas legais ou de segurança da informação Existência de fornecedores confiáveis. Necessidade de fornecimento especializado Preço Fixo 1043 Análise Estratégica > Plano de Marketing 2.2 Empresa de Comunicação FALA S&A 150.000,00 Sem prazo Necessidade de fornecimento especializado Custo Reembolsável 1073 Aquisições > Aquisições de Eqtos e Mobilia 4.2 Cozinha S&A 50.000,00 Sem prazo Existência de fornecedores confiáveis. Necessidade de fornecimento especializado Preço Fixo 1074 Aquisições > Aquisição de insumos 4.3 Alimentos S&A 50.000,00 Sem prazo Capacidade (quantidade e qualidade) da equipe Existência de fornecedores confiáveis. Necessidade de fornecimento especializado Preço Fixo
  • 34.
    MA - Mapade Aquisições RFP - 1041 3.2 Projeto da Empresa > Projeto Arquitetônico
  • 35.
    MA - Mapade Aquisições RFP - 1042 3.3 Projeto da Empresa > Obrigações Legais
  • 36.
    MA - Mapade Aquisições RFP - 1043 2.2 Análise Estratégica > Plano de Marketing
  • 37.
    DT - Declaraçãode Trabalho Especificação Quantidade Unidade Treinamento dos funcionarios 100 horas Prazos Apresentar palno ao GP com 3 meses de antecendência da inauguração. Todos os funcionários devem estar treinados 1 mês antes da inauguração. Qualidade Requirida Deverá ser feito um estudo na região que o restaurante será aberto para identificar a melhor maneira de se comunicar com esse publico para divulgar o restaurante. Com o resultado desse estudo deverá ser desenvolvido um projeto de marketing para converter 40% desse publico em clientes. Suporte Técnico Após a implantação desses projetos de marketing e treinamentos a empresa contratada deverá acompanhar o desempenho do restaurante por 1 ano e propor melhoria na comunicação e propaganda para o publico alvo. Treinamento Desejado Também deverá ser desenvolvido um plano de treinamento dos funcionários do restaurante para aprenderem a se comunicar de maneira efetiva com o publico alvo, com isso, conseguir reter 90% dos clientes desse publico alvo. Nivel Serviço Garantia Garantir converter 40% do publico alvo em cliente. Local Entrega
  • 38.
    DT - WBSdo Contrato C.C. Fase / Pacote de Trabalho Unidade Quantidade Planejada Orçamento 1 Publico Alvo 50.000,00 1.1 Levantamento 10 10 10.000,00 1.2 Plano de comunicação 10 10 40.000,00 2 Plano Conversão 20.000,00 2.1 Métricas para medir conversão 10 10 10.000,00 2.2 Avaliar conversão 10 10 10.000,00 3 Plano Divulgação 80.000,00 3.1 Projeto Gráfico 10 10 30.000,00 3.2 Implantação 10 10 50.000,00
  • 39.
    Equalização Empresa de ComunicaçãoFALA S&A Especificação Técnica Quant Unid Valor Unit Valor Total Quant Unid Valor Unit Valor Total Treinamento dos funcionarios 150 horas 100,00 15.000,00 140 horas 100,00 14.000,00
  • 40.
    SP - Sistemade Pontuação Id Critério Classificatório Comercial Peso Empresa de Comunicaçã o FALA S&A Nota Média Nota Média 1132 Garantias acima do mínimo especificado 5 7.6 38 6.8 34 1158 Preço 3 3.8 11.4 6 18 1159 Posicionamento no mercado 2 5.8 11.6 6 12 Id Critério Classificatório Técnico Peso Empresa de Comunicaçã o FALA S&A Nota Média Nota Média 1133 Capacidade Tecnica 4 5.8 23.2 5.6 22.4 1160 Qualificação / Exp. Profissional do time contratado 5 5.6 28 0 0
  • 41.
    BM - Boletimde Medição Item Descrição Unidade Orçamento da Fase Peso[%] Quant Planejada Quant Realizada Critério [%] Avanço Físico Planejado Avanço Físico Realizado [%] 1 Publico Alvo - 50.000,00 33.33 - - - - - - 1.1 Levantamento 10 - - 10 10 20 10.000,00 10.000,00 100 1.2 Plano de comunicação 10 - - 10 5 80 40.000,00 20.000,00 50 2 Plano Conversão - 20.000,00 13.33 - - - - - - 2.1 Métricas para medir conversão 10 - - 10 10 50 10.000,00 10.000,00 100 2.2 Avaliar conversão 10 - - 10 0 50 10.000,00 0,00 0 3 Plano Divulgação - 80.000,00 53.33 - - - - - - 3.1 Projeto Gráfico 10 - - 10 0 37.50 30.000,00 0,00 0 3.2 Implantação 10 - - 10 0 62.50 50.000,00 0,00 0 TOTAL - - - 15,000,0 00 150.000,00 40.000,00 41.67
  • 42.
    MA - Mapade Aquisições RFP - 1073 4.2 Aquisições > Aquisições de Eqtos e Mobilia
  • 43.
    MA - Mapade Aquisições RFP - 1074 4.3 Aquisições > Aquisição de insumos
  • 44.
    AT - Autorizaçãode Trabalho Pacotes Make C.C. Pacote de Trabalho Recursos Autorizado em Validado em Aceito em 1.1 Plano de Gestão de Interveniêntes Não Autorizado Não Validado Não Aceito 1.2 Plano de Gestão de Escopo Não Autorizado Não Validado Não Aceito 1.3 Plano de Gestão do Tempo Não Autorizado Não Validado Não Aceito 1.4 Plano de Gestão de Custos Não Autorizado Não Validado Não Aceito 2.1 Viabilidade do Projeto Não Autorizado Não Validado Não Aceito 2.3 Sustentabilidade Não Autorizado Não Validado Não Aceito 3.1 Escolha do Local Não Autorizado Não Validado Não Aceito 4.1 Locação do Local Não Autorizado Não Validado Não Aceito 4.4 Contratação de fornecedores Não Autorizado Não Validado Não Aceito
  • 45.
    AT - Autorizaçãode Trabalho Pacotes Buy C.C. Pacote de Trabalho Player Vencedor Autorizado em Validado em Aceito em 2.2 Plano de Marketing Não Autorizado Não Validado Não Aceito 3.2 Projeto Arquitetônico Não Autorizado Não Validado Não Aceito 3.3 Obrigações Legais Não Autorizado Não Validado Não Aceito 4.2 Aquisições de Eqtos e Mobilia Não Autorizado Não Validado Não Aceito 4.3 Aquisição de insumos Não Autorizado Não Validado Não Aceito
  • 46.
    RD - Relatóriode Desempenho Não iniciada(0) C.C. Pacote Início Término Validado(0) C.C. Pacote Início Término Autorizado(0) C.C. Pacote Início Término Aceito(0) C.C. Pacote Início Término Pendente(14) C.C. Pacote Devido Início Término 1.1 Plano de Gestão de Interveniêntes Inicio atrasado Sem prazo Sem prazo 1.2 Plano de Gestão de Escopo Inicio atrasado Sem prazo Sem prazo 1.3 Plano de Gestão do Tempo Inicio atrasado Sem prazo Sem prazo 1.4 Plano de Gestão de Custos Inicio atrasado Sem prazo Sem prazo 2.1 Viabilidade do Projeto Inicio atrasado Sem prazo Sem prazo 2.2 Plano de Marketing Inicio atrasado Sem prazo Sem prazo 2.3 Sustentabilidade Inicio atrasado Sem prazo Sem prazo 3.1 Escolha do Local Inicio atrasado Sem prazo Sem prazo 3.2 Projeto Arquitetônico Inicio atrasado Sem prazo Sem prazo 3.3 Obrigações Legais Inicio atrasado Sem prazo Sem prazo 4.1 Locação do Local Inicio atrasado Sem prazo Sem prazo 4.2 Aquisições de Eqtos e Mobilia Inicio atrasado Sem prazo Sem prazo 4.3 Aquisição de insumos Inicio atrasado Sem prazo Sem prazo 4.4 Contratação de fornecedores Inicio atrasado Sem prazo Sem prazo
  • 47.
    PGSH - Planode Gerenciamento dos Stakeholders
  • 48.
    GESH - Gerenciaro Engajamento das Partes Interessadas Id Data Entrada Por Categoria Descrição Prioridade Ação Requerida Solução Até CESH
  • 49.
    EVA - Análisedo Valor Agregado C.C. WBS PV Total . q ã ã ã Total acumulado
  • 50.
    TEF - Termode Encerramento da Fase C.C. Fase OK 1 Gerenciamento do projeto Aguardando 2 Análise Estratégica Aguardando 3 Projeto da Empresa Aguardando 4 Aquisições Aguardando
  • 51.
    TEP - Termode Encerramento do Projeto Projeto Projeto SAS - SIstema de Alimentação Saudável Descrição O Projeto SAS consiste na implantação da sede da empresa SAS – Serviço de Alimentação Saudável com: escritório, cozinha saudável, centro de embalagens/ distribuição, depósito e garagem localizada na Rua Pedro II numero 1457 na cidade de Santo André, com serviço de entrega a domicilio na região do ABC Produtos Entregues Documentos relacionados ao ACEITE Classificação do ACEITE Não selecionado Considerações Finais
  • 52.
    LA - LiçõesAprendidas Aspecto Sim Não Comentários As Entregas Validadas e Aceitas corresponderam ao planejado? Não Foi elaborado um relatório de auditoria final dos resultados? Não Houve desvios entre os prazos realizados e programados (baseline)? Não Houve desvios entre os custos efetivos e os orçados (baseline)? Não Os desvios poderiam ter sido evitados? Não Ocorreram riscos não previstos? Não Os clientes/usuários estão satisfeitos? Não A equipe ficou satisfeita com o apoio do Sponsor? Não Houve cooperação e comprometimento das pessoas? Não O projeto foi bem administrado? Não Houve problemas de comunicação? Não O projeto foi bem documentado? Não Os fornecedores entregaram seus produtos em conformidade com as Declarações de Trabalho? Não O que faríamos da mesma forma? O que faríamos de maneira diferente? O que sabemos hoje, e que não sabíamos antes do projeto? Que recomendações devemos incluir para melhorar os próximos projetos?
  • 53.
