Implantação do PMO em LISARB
FGV - MBA em Gerenciamento de Projetos – GP 06 – Passo Fundo - RS
presents

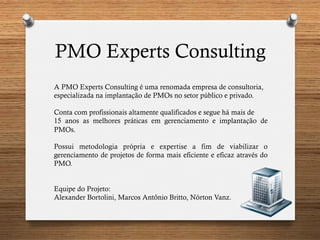

PMO Experts Consulting
A PMO Experts Consulting é uma renomada empresa de consultoria,
especializada na implantação de PMOs no setor público e privado.
Conta com profissionais altamente qualificados e segue há mais de
15 anos as melhores práticas em gerenciamento e implantação de
PMOs.
Possui metodologia própria e expertise a fim de viabilizar o
gerenciamento de projetos de forma mais eficiente e eficaz através do
PMO.
Equipe do Projeto:
Alexander Bortolini, Marcos Antônio Britto, Nórton Vanz.
PMO Experts Consulting
Missão: Levar soluções em PMO para o mundo coorporativo com
foco no crescimento empresarial e no setor público.
Visão: Ser reconhecida entre as 5 melhores do mundo no seguimento
até 2020.
PMO Experts Consulting
Valores:
O  Ética profissional;
O  Pioneirismo;
O  Profissionalismo;
O  Inovação;
O  Valorização dos Recursos Humanos.
Conceito de PMO
PMO é um escritório de Projetos que centraliza e coordena o
gerenciamento de projetos sob seu domínio dentro da organização.
PMBOK 5ª Edição
A responsabilidade de um escritório de projetos é gerenciar o
portfólio, programas e projetos juntos ou de forma separada.

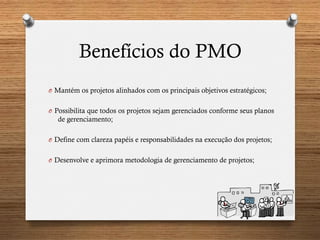

Benefícios do PMO
O  Mantém os projetos alinhados com os principais objetivos estratégicos;
O  Possibilita que todos os projetos sejam gerenciados conforme seus planos
de gerenciamento;
O  Define com clareza papéis e responsabilidades na execução dos projetos;
O  Desenvolve e aprimora metodologia de gerenciamento de projetos;

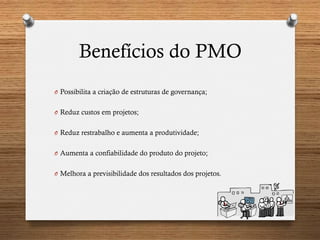

Benefícios do PMO
O  Possibilita a criação de estruturas de governança;
O  Reduz custos em projetos;
O  Reduz restrabalho e aumenta a produtividade;
O  Aumenta a confiabilidade do produto do projeto;
O  Melhora a previsibilidade dos resultados dos projetos.

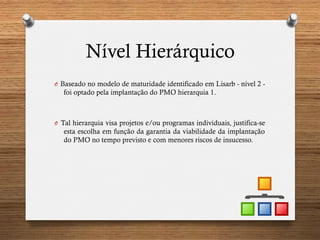

Nível Hierárquico
O  Baseado no modelo de maturidade identificado em Lisarb - nível 2 -
foi optado pela implantação do PMO hierarquia 1.
O  Tal hierarquia visa projetos e/ou programas individuais, justifica-se
esta escolha em função da garantia da viabilidade da implantação
do PMO no tempo previsto e com menores riscos de insucesso.

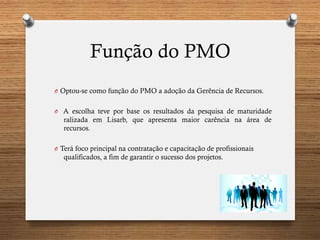

Função do PMO
O  Optou-se como função do PMO a adoção da Gerência de Recursos.
O  A escolha teve por base os resultados da pesquisa de maturidade
ralizada em Lisarb, que apresenta maior carência na área de
recursos.
O  Terá foco principal na contratação e capacitação de profissionais
qualificados, a fim de garantir o sucesso dos projetos.

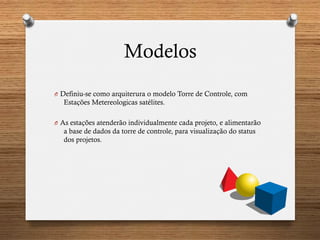

Modelos
O  Definiu-se como arquiterura o modelo Torre de Controle, com
Estações Metereologicas satélites.
O  As estações atenderão individualmente cada projeto, e alimentarão
a base de dados da torre de controle, para visualização do status
dos projetos.
Arquitetura do Modelo
PMO
Torre de
Controle
E.M.
E.M.
E.M.
E.M.
Pool de
Recursos

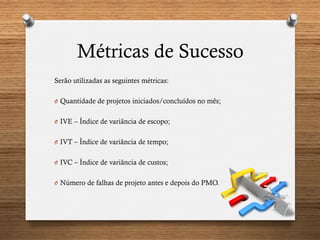

Métricas de Sucesso
Serão utilizadas as seguintes métricas:
O  Quantidade de projetos iniciados/concluídos no mês;
O  IVE – Índice de variância de escopo;
O  IVT – Índice de variância de tempo;
O  IVC – Índice de variância de custos;
O  Número de falhas de projeto antes e depois do PMO.

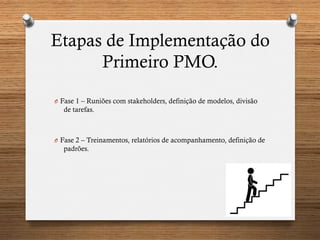

Etapas de Implementação do
Primeiro PMO.
O  Fase 1 – Runiões com stakeholders, definição de modelos, divisão
de tarefas.
O  Fase 2 – Treinamentos, relatórios de acompanhamento, definição de
padrões.

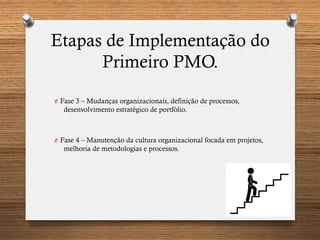

Etapas de Implementação do
Primeiro PMO.
O  Fase 3 – Mudanças organizacionais, definição de processos,
desenvolvimento estratégico de portfólio.
O  Fase 4 – Manutenção da cultura organizacional focada em projetos,
melhoria de metodologias e processos.

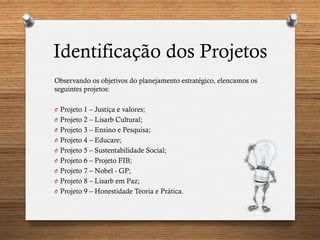

Identificação dos Projetos
Observando os objetivos do planejamento estratégico, elencamos os
seguintes projetos:
O  Projeto 1 – Justiça e valores;
O  Projeto 2 – Lisarb Cultural;
O  Projeto 3 – Ensino e Pesquisa;
O  Projeto 4 – Educare;
O  Projeto 5 – Sustentabilidade Social;
O  Projeto 6 – Projeto FIB;
O  Projeto 7 – Nobel - GP;
O  Projeto 8 – Lisarb em Paz;
O  Projeto 9 – Honestidade Teoria e Prática.

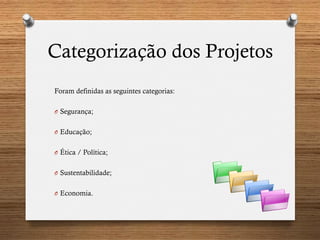

Categorização dos Projetos
Foram definidas as seguintes categorias:
O  Segurança;
O  Educação;
O  Ética / Política;
O  Sustentabilidade;
O  Economia.

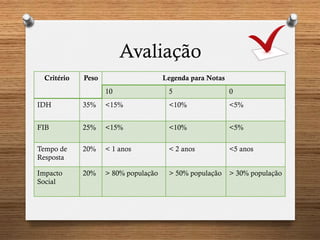

Avaliação
Critério Peso Legenda para Notas
10 5 0
IDH 35% <15% <10% <5%
FIB 25% <15% <10% <5%
Tempo de
Resposta
20% < 1 anos < 2 anos <5 anos
Impacto
Social
20% > 80% população > 50% população > 30% população

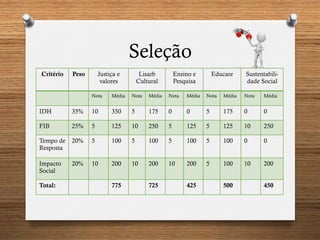

Seleção
Critério Peso Justiça e
valores
Lisarb
Cultural
Ensino e
Pesquisa
Educare Sustentabili-
dade Social
Nota Média Nota Média Nota Média Nota Média Nota Média
IDH 35% 10 350 5 175 0 0 5 175 0 0
FIB 25% 5 125 10 250 5 125 5 125 10 250
Tempo de
Resposta
20% 5 100 5 100 5 100 5 100 0 0
Impacto
Social
20% 10 200 10 200 10 200 5 100 10 200
Total: 775 725 425 500 450

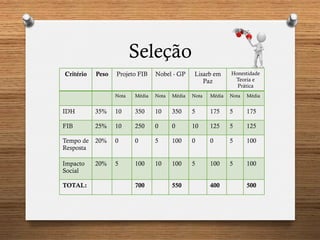

Seleção
Critério Peso Projeto FIB Nobel - GP Lisarb em
Paz
Honestidade
Teoria e
Prática
Nota Média Nota Média Nota Média Nota Média
IDH 35% 10 350 10 350 5 175 5 175
FIB 25% 10 250 0 0 10 125 5 125
Tempo de
Resposta
20% 0 0 5 100 0 0 5 100
Impacto
Social
20% 5 100 10 100 5 100 5 100
TOTAL: 700 550 400 500

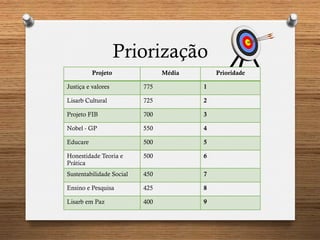

Priorização
Projeto Média Prioridade
Justiça e valores 775 1
Lisarb Cultural 725 2
Projeto FIB 700 3
Nobel - GP 550 4
Educare 500 5
Honestidade Teoria e
Prática
500 6
Sustentabilidade Social 450 7
Ensino e Pesquisa 425 8
Lisarb em Paz 400 9

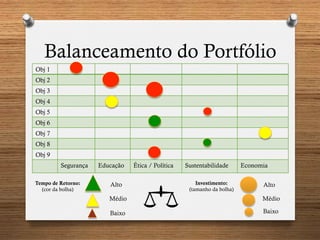

Balanceamento do Portfólio
Obj 1
Obj 2
Obj 3
Obj 4
Obj 5
Obj 6
Obj 7
Obj 8
Obj 9
Segurança Educação Ética / Política Sustentabilidade Economia
Investimento:
(tamanho da bolha)
Alto
Médio
Baixo
Alto
Médio
Baixo
Tempo de Retorno:
(cor da bolha)
Interação com Processos

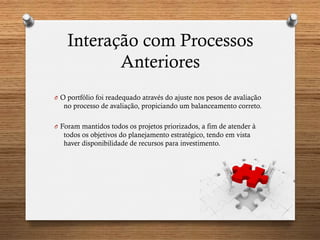

Anteriores
O  O portfólio foi readequado através do ajuste nos pesos de avaliação
no processo de avaliação, propiciando um balanceamento correto.
O  Foram mantidos todos os projetos priorizados, a fim de atender à
todos os objetivos do planejamento estratégico, tendo em vista
haver disponibilidade de recursos para investimento.
‘‘Não somos o que sabemos,
somos o que estamos dispostos a aprender’’
Council on ideas
Gratos pela atenção!

PMO Lisarb

  • 1.
    Implantação do PMOem LISARB FGV - MBA em Gerenciamento de Projetos – GP 06 – Passo Fundo - RS presents
  • 2.
    PMO Experts Consulting APMO Experts Consulting é uma renomada empresa de consultoria, especializada na implantação de PMOs no setor público e privado. Conta com profissionais altamente qualificados e segue há mais de 15 anos as melhores práticas em gerenciamento e implantação de PMOs. Possui metodologia própria e expertise a fim de viabilizar o gerenciamento de projetos de forma mais eficiente e eficaz através do PMO. Equipe do Projeto: Alexander Bortolini, Marcos Antônio Britto, Nórton Vanz.
  • 3.
    PMO Experts Consulting Missão:Levar soluções em PMO para o mundo coorporativo com foco no crescimento empresarial e no setor público. Visão: Ser reconhecida entre as 5 melhores do mundo no seguimento até 2020.
  • 4.
    PMO Experts Consulting Valores: O Ética profissional; O  Pioneirismo; O  Profissionalismo; O  Inovação; O  Valorização dos Recursos Humanos.
  • 5.
    Conceito de PMO PMOé um escritório de Projetos que centraliza e coordena o gerenciamento de projetos sob seu domínio dentro da organização. PMBOK 5ª Edição A responsabilidade de um escritório de projetos é gerenciar o portfólio, programas e projetos juntos ou de forma separada.
  • 6.
    Benefícios do PMO O Mantém os projetos alinhados com os principais objetivos estratégicos; O  Possibilita que todos os projetos sejam gerenciados conforme seus planos de gerenciamento; O  Define com clareza papéis e responsabilidades na execução dos projetos; O  Desenvolve e aprimora metodologia de gerenciamento de projetos;
  • 7.
    Benefícios do PMO O Possibilita a criação de estruturas de governança; O  Reduz custos em projetos; O  Reduz restrabalho e aumenta a produtividade; O  Aumenta a confiabilidade do produto do projeto; O  Melhora a previsibilidade dos resultados dos projetos.
  • 8.
    Nível Hierárquico O  Baseadono modelo de maturidade identificado em Lisarb - nível 2 - foi optado pela implantação do PMO hierarquia 1. O  Tal hierarquia visa projetos e/ou programas individuais, justifica-se esta escolha em função da garantia da viabilidade da implantação do PMO no tempo previsto e com menores riscos de insucesso.
  • 9.
    Função do PMO O Optou-se como função do PMO a adoção da Gerência de Recursos. O  A escolha teve por base os resultados da pesquisa de maturidade ralizada em Lisarb, que apresenta maior carência na área de recursos. O  Terá foco principal na contratação e capacitação de profissionais qualificados, a fim de garantir o sucesso dos projetos.
  • 10.
    Modelos O  Definiu-se comoarquiterura o modelo Torre de Controle, com Estações Metereologicas satélites. O  As estações atenderão individualmente cada projeto, e alimentarão a base de dados da torre de controle, para visualização do status dos projetos.
  • 11.
    Arquitetura do Modelo PMO Torrede Controle E.M. E.M. E.M. E.M. Pool de Recursos
  • 12.
    Métricas de Sucesso Serãoutilizadas as seguintes métricas: O  Quantidade de projetos iniciados/concluídos no mês; O  IVE – Índice de variância de escopo; O  IVT – Índice de variância de tempo; O  IVC – Índice de variância de custos; O  Número de falhas de projeto antes e depois do PMO.
  • 13.
    Etapas de Implementaçãodo Primeiro PMO. O  Fase 1 – Runiões com stakeholders, definição de modelos, divisão de tarefas. O  Fase 2 – Treinamentos, relatórios de acompanhamento, definição de padrões.
  • 14.
    Etapas de Implementaçãodo Primeiro PMO. O  Fase 3 – Mudanças organizacionais, definição de processos, desenvolvimento estratégico de portfólio. O  Fase 4 – Manutenção da cultura organizacional focada em projetos, melhoria de metodologias e processos.
  • 15.
    Identificação dos Projetos Observandoos objetivos do planejamento estratégico, elencamos os seguintes projetos: O  Projeto 1 – Justiça e valores; O  Projeto 2 – Lisarb Cultural; O  Projeto 3 – Ensino e Pesquisa; O  Projeto 4 – Educare; O  Projeto 5 – Sustentabilidade Social; O  Projeto 6 – Projeto FIB; O  Projeto 7 – Nobel - GP; O  Projeto 8 – Lisarb em Paz; O  Projeto 9 – Honestidade Teoria e Prática.
  • 16.
    Categorização dos Projetos Foramdefinidas as seguintes categorias: O  Segurança; O  Educação; O  Ética / Política; O  Sustentabilidade; O  Economia.
  • 17.
    Avaliação Critério Peso Legendapara Notas 10 5 0 IDH 35% <15% <10% <5% FIB 25% <15% <10% <5% Tempo de Resposta 20% < 1 anos < 2 anos <5 anos Impacto Social 20% > 80% população > 50% população > 30% população
  • 18.
    Seleção Critério Peso Justiçae valores Lisarb Cultural Ensino e Pesquisa Educare Sustentabili- dade Social Nota Média Nota Média Nota Média Nota Média Nota Média IDH 35% 10 350 5 175 0 0 5 175 0 0 FIB 25% 5 125 10 250 5 125 5 125 10 250 Tempo de Resposta 20% 5 100 5 100 5 100 5 100 0 0 Impacto Social 20% 10 200 10 200 10 200 5 100 10 200 Total: 775 725 425 500 450
  • 19.
    Seleção Critério Peso ProjetoFIB Nobel - GP Lisarb em Paz Honestidade Teoria e Prática Nota Média Nota Média Nota Média Nota Média IDH 35% 10 350 10 350 5 175 5 175 FIB 25% 10 250 0 0 10 125 5 125 Tempo de Resposta 20% 0 0 5 100 0 0 5 100 Impacto Social 20% 5 100 10 100 5 100 5 100 TOTAL: 700 550 400 500
  • 20.
    Priorização Projeto Média Prioridade Justiçae valores 775 1 Lisarb Cultural 725 2 Projeto FIB 700 3 Nobel - GP 550 4 Educare 500 5 Honestidade Teoria e Prática 500 6 Sustentabilidade Social 450 7 Ensino e Pesquisa 425 8 Lisarb em Paz 400 9
  • 21.
    Balanceamento do Portfólio Obj1 Obj 2 Obj 3 Obj 4 Obj 5 Obj 6 Obj 7 Obj 8 Obj 9 Segurança Educação Ética / Política Sustentabilidade Economia Investimento: (tamanho da bolha) Alto Médio Baixo Alto Médio Baixo Tempo de Retorno: (cor da bolha)
  • 22.
    Interação com Processos Anteriores O O portfólio foi readequado através do ajuste nos pesos de avaliação no processo de avaliação, propiciando um balanceamento correto. O  Foram mantidos todos os projetos priorizados, a fim de atender à todos os objetivos do planejamento estratégico, tendo em vista haver disponibilidade de recursos para investimento.
  • 23.
