Empresa:

Projeto:

Produto: Lancha E-40

Diretor: Frank M.P Barretto

FGV - Trabalho de Gerenciamento de Escopo em Projetos
Prof.: Marco Coghi
Turma GP04 – Santos – SP

       Fev/2013
1
Integrantes do Grupo

    Erivelton Aires / Elis Borsoi / Luiz Leal / Renata Martins /
    Frank M.P Barretto.

2
A Empresa

    A ECO YACHTS atua na área náutica desde 1980,
    no complexo industrial naval do Guarujá, chamado
    “C.I.N.G”.

    A empresa trabalha com o projeto, construção,
    consultorias e reformas de embarcações de
    serviços e de recreio, sendo reconhecida como a
    construtora dos maiores iates da costa brasileira.

3

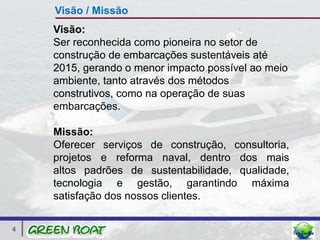

Visão / Missão
    Visão:
    Ser reconhecida como pioneira no setor de
    construção de embarcações sustentáveis até
    2015, gerando o menor impacto possível ao meio
    ambiente, tanto através dos métodos
    construtivos, como na operação de suas
    embarcações.

    Missão:
    Oferecer serviços de construção, consultoria,
    projetos e reforma naval, dentro dos mais
    altos padrões de sustentabilidade, qualidade,
    tecnologia e gestão, garantindo máxima
    satisfação dos nossos clientes.

4
Cliente Alvo / Core Business

    Cliente Alvo:
    • Grupo restrito de pessoas (físicas e jurídicas),
      que buscam um produto único e com alta
      qualidade, tecnologia sustentável e
      requinte.

    Core Business:
    • Oferecer soluções de engenharia naval com foco
      em sustentabilidade, tendo isso como principal
      diferencial do mercado.

5
Valores

     Sustentabilidade: Compromisso em construir e
    operar embarcações com o mínimo impacto
    ambiental possível.

    Organização: Administrativa e relacionada à
    apresentação do ambiente de trabalho.

     Especialização: Qualificação profissional e
    fidelização dos colaboradores.

     Transparência: Cumprimento dos prazos dentro
    dos orçamentos previstos.

     Relação Interpessoal: Bom clima organizacional,
    garantindo a transferência de conhecimento e
    desenvolvimento de bons profissionais.
6
Termo de Abertura do Projeto (TAP)
                                                                                                                  Designação
        TAP - Termo de Abertura do Projeto                                      Sr. Luiz Leal , colaborador da ECO YACHTS, fica designado como gestor do
                                      Projeto                                   projeto GREEN BOAT para:
                                                                                -Aplicar metodologia de gerenciamento baseado no PMBOK, pelas boas práticas
    Green Boat                                                                  estabelecidas pelo PMI e respeitar os regulamentos da NORMAM03 da
                                    Descrição                                   Capitania dos Portos em todos os requisitos pertinentes ao projeto da
    O projeto Green Boat consiste no desenvolvimento de um modelo de            embarcação.
    embarcação de recreio que atenda às novas demandas de preservação do        -Gerir recursos financeiros alocados e aprovados;
    meio ambiente.                                                              -Planejar as atividades necessárias;
                                                                                -Montar a equipe de projeto;
                                   Justificativa                                -Responder por todos os assuntos referentes ao projeto.
    Ocupar um segmento de mercado ainda não explorado com um produto
    "sustentável" , que utiliza fontes de energia renováveis para minimizar o                               Lista de Milestones
    uso de combustíveis fósseis durante sua operação.
    Atualmente não há no mercado construtores de embarcações utilizando         Modelo 3D completo com estudos de hidrostática, hidrodinâmica e estudos de
    estes conceitos de sustentabilidade. Consequentemente, a empresa            pesos e centros - até 28 de junho de 2013
    encontra nesse nicho de mercado, um grande potencial de vendas para         Caderno de detalhamento construtivo - até 28 de fevereiro de 2014
    clientes que valorizem este tipo de atitude.                                Lancha E-40 finalizada - até 28 de dezembro de 2014
                                                                                Termo de Aceitação Assinado - 28 de fevereiro 2015
                                     Objetivo
    S: Produzir embarcações sustentáveis.                                                                         Orçamento
    M: Aumento das vendas em 30%, obter certificação ambiental por entidade
    reconhecida internacionalmente.
    A: Projetar e construir a embarcação modelo dentro do prazo de 2 anos. A    Deve ser gerenciado conforme o Manual de Finanças da ECO YACHTS.
    partir desse ponto, a construção das embarcações será feita através de      Orçamento total de R$2.400.000,00 para produção de embarcação modelo.
    produção seriada, ou seja, clonando o mesmo produto, cuja
    responsabilidade ficará por conta do estaleiro ECO YACHTS.                                                      Riscos
    R: Desde que as margens de lucro sejam mantidas e que atendam as
    novas demandas de preservação do meio ambiente.
                                                                                Atraso na aprovação dos Orgãos Reguladores;
    T: 2 anos de desenvolvimento e produção a partir da assinatura deste TAP.
                                                                                Fornecedores (atraso e falência).
                                                                                Alta do Dólar, causando aumento do custo previsto para equipamentos
                                   Requisitos                                   importados.
    O Green Boat, durante o seu ciclo de vida, deverá respeitar a legislação    Greves.
    local, seja ela fiscal, trabalhista, naval e ambiental.                     Afastamento Médico e Acidentes de Trabalho.
    Ao término de cada fase, o projeto deverá ser submetido à aprovação da      Novos Concorrentes.
    diretoria.
    Todos os funcionários (próprios/terceiros) deverão estar treinados e                              Data, Assinatura do Sponsor
    conscientes do novo conceito que se busca durante a produção e após         Santos, 28 de fevereiro de 2013
    implantação.

7
Identificação dos Stakeholders (ISH) – Parte 1

                     ISH - Identificação de Stakeholder                                                         ISH - Identificação de Stakeholder
                    Cadastro                                      Qualificação                        Requisitos superficiais                 Plano de Ação do G.P.

                                                 Influência
                                                 Interesse
                                                  Telefone
                                                   e-mail
                                                   Poder
                                                    DDD
                                                                Classifica     Outras
 Stakeholder     Posição Papel no projeto                                                         Expectativa, Necessidade, Anseio      Estratégia (o que fazer)       Quando
                                                                   ção     características

                                                                                                                                         Reunião com a equipe de
                                                                           Potencial fonte de
                           Fornecer toda a                                                                                                      projeto para           Início da

                                                     Positiva
                                                                            problema com           Demanda para o fornecimento do

                                                      Baixo
 Fornecedor                  tinta para o                        Manter                                                                    acompanhamento das           fase de

                                                       Alto
               Fornecedor                                                  não cumprimento         produto, definição antecipada das
   de tinta               produto e linha de                    satisfeito                                                              atividades e assegurar que     desenho
                                                                             de prazos de             características do produto.
                              produção                                                                                                 os requisitos e prazos sejam   construtivo
                                                                               entregas.
                                                                                                                                                   claros.
                                                                             Potencial fonte de                                          Reunião com a equipe de
                         Fornecedor dos
                                                                               problema na                                                      projeto para           Início da
                                                     Positiva
Fornecedor de               materiais                                                              Demanda para o fornecimento do
                                                      Baixo

                                                                 Manter          definição                                                 acompanhamento das           fase de
                                                       Alto
  materiais   Fornecedor elétricos para o                                                          produto, definição antecipada das
                                                                satisfeito    especificadas e                                           atividades e assegurar que     desenho
   elétricos            produto e linha de                                                            características do produto.
                                                                             não cumprimento                                           os requisitos e prazos sejam   construtivo
                            produção
                                                                                de prazos.                                                         claros.
                             Fornecedor dos                                  Potencial fonte de                                          Reunião com a equipe de
Fornecedor de                    materiais                                     problema na                                                      projeto para           Início da
                                                     Positiva

                                                                                                   Demanda para o fornecimento do
                                                      Baixo

    materiais                eletrônicos e de                    Manter          definição                                                 acompanhamento das           fase de
                                                       Alto

                 Fornecedor                                                                        produto, definição antecipada das
 eletrônicos e              navegação para o                    satisfeito    especificadas e                                           atividades e assegurar que     desenho
                                                                                                      caracteristicas do produto.
de navegação                produto e linha de                               não cumprimento                                           os requisitos e prazos sejam   construtivo
                                produção                                        de prazos.                                                         claros.
                              Fornecedor de                                  Potencial fonte de                                          Reunião com a equipe de
Fornecedor de                resina, fibra de                                  problema na                                                      projeto para           Início da
                                                     Positiva

                                                                                                   Demanda para o fornecimento do
                                                      Baixo

resina, fibra de               vidro e PVC                       Manter          definição                                                 acompanhamento das           fase de
                                                       Alto

                 Fornecedor                                                                        produto, definição antecipada das
  vidro e PVC               expandido para o                    satisfeito    especificadas e                                           atividades e assegurar que     desenho
                                                                                                      caracteristicas do produto.
   expandido                produto e linha de                               não cumprimento                                           os requisitos e prazos sejam   construtivo
                                produção                                        de prazos.                                                         claros.
                                                                             Potencial fonte de                                          Reunião com a equipe de
                           Fornecedor de
                                                                               problema na                                                      projeto para           Início da
                                                     Positiva

Fornecedor de                materiais                                                             Demanda para o fornecimento do
                                                      Baixo

                                                                 Manter          definição                                                 acompanhamento das           fase de
                                                       Alto

  materiais   Fornecedor hidráulicos para o                                                        produto, definição antecipada das
                                                                satisfeito    especificadas e                                           atividades e assegurar que     desenho
 hidráulicos             produto e linha de                                                           características do produto.
                                                                             não cumprimento                                           os requisitos e prazos sejam   construtivo
                             produção
                                                                                de prazos.                                                         claros.

    8
Identificação dos Stakeholders (ISH) – Parte 2
                     ISH - Identificação de Stakeholder                                                     ISH - Identificação de Stakeholder
                   Cadastro                                     Qualificação                        Requisitos superficiais                Plano de Ação do G.P.

                                              Influência
                                              Interesse
                                               Telefone
                                                e-mail
                                                Poder
                                                 DDD
                                                             Classifica        Outras
Stakeholder    Posição    Papel no projeto                                                      Expectativa, Necessidade, Anseio     Estratégia (o que fazer)      Quando
                                                                ção        características

                                                                           Potencial fonte de                                        Reunião com a equipe de
                           Fornecedor do
                                                                              problema na                                                    projeto para          Início da

                                                  Positiva
Fornecedor do                grupo de                                                            Demanda para o fornecimento do

                                                   Baixo
                                                              Manter            definição                                              acompanhamento das           fase de

                                                    Alto
  grupo de    Fornecedor mecânica para o                                                         produto, definição antecipada das
                                                             satisfeito   especificadas e não                                         atividades e assegurar       desenho
  mecânica               produto e linha de                                                         características do produto.
                                                                            cumprimento de                                           que os requisitos e prazos   construtivo
                             produção
                                                                                 prazos.                                                    sejam claros.
                                                                           Potencial fonte de                                        Reunião com a equipe de
                            Fornecedor de                                     problema na                                                    projeto para          Início da

                                                  Positiva
                                                                                                 Demanda para o fornecimento do
                                                   Baixo
Fornecedor de               peças de inox           Alto      Manter            definição                                              acompanhamento das           fase de
              Fornecedor                                                                         produto, definição antecipada das
peças de inox             para o produto e                   satisfeito   especificadas e não                                         atividades e assegurar       desenho
                                                                                                    características do produto.
                         linha de produção                                  cumprimento de                                           que os requisitos e prazos   construtivo
                                                                                 prazos.                                                    sejam claros.
                                                                           Potencial fonte de                                        Reunião com a equipe de
                           Fornecedor de                                      problema na                                                    projeto para          Início da
                                                  Positiva

                                                                                                 Demanda para o fornecimento do
                                                   Baixo

Fornecedor de             madeira para o                      Manter            definição                                              acompanhamento das           fase de
                                                    Alto

              Fornecedor                                                                         produto, definição antecipada das
   madeira               produto e linha de                  satisfeito   especificadas e não                                         atividades e assegurar       desenho
                                                                                                    características do produto.
                             produção                                       cumprimento de                                           que os requisitos e prazos   construtivo
                                                                                 prazos.                                                    sejam claros.
                                                                           Potencial fonte de                                        Reunião com a equipe de
                           Fornecedor de                                      problema na                                                    projeto para          Início da
                                                  Positiva

                                                                                                 Demanda para o fornecimento do
                                                   Baixo

Fornecedor de             tapeçaria para o                    Manter            definição                                              acompanhamento das           fase de
                                                    Alto

              Fornecedor                                                                         produto, definição antecipada das
  tapeçaria              produto e linha de                  satisfeito   especificadas e não                                         atividades e assegurar       desenho
                                                                                                    caracteristicas do produto.
                             produção                                       cumprimento de                                           que os requisitos e prazos   construtivo
                                                                                 prazos.                                                    sejam claros.
                                                                                                                                     Reunião com a equipe de
                                                                         Potencial fonte de
                                                                                                                                             projeto para
                           Fornecedor do                                    problema na                                                                            Início da
                                                  Positiva

                                                                                                 Demanda para o fornecimento do        acompanhamento das
                                                   Baixo

Fornecedor do               hélice para o                     Manter          definição                                                                             fase de
                                                    Alto

              Fornecedor                                                                         produto, definição antecipada das    atividades e assegurar
    hélice               produto e linha de                  satisfeito especificadas e não                                                                        desenho
                                                                                                    características do produto.      que os requisitos e prazos
                             produção                                     cumprimento de                                                                          construtivo
                                                                                                                                            sejam claros.
                                                                               prazos.

    9
Identificação dos Stakeholders (ISH) – Parte 3
                   ISH - Identificação de Stakeholder                                                    ISH - Identificação de Stakeholder

                  Cadastro                                     Qualificação                  Requisitos superficiais                 Plano de Ação do G.P.

                                             Influência
                                             Interesse
                                              Telefone
                                               e-mail
                                               Poder
                                                DDD
                               Papel no                     Classifica       Outras          Expectativa, Necessidade,
 Stakeholder     Posição                                                                                                       Estratégia (o que fazer)      Quando
                                projeto                        ção       características              Anseio

                                                                        Potencial fonte de
                           Fornecedor de                                                                                       Reunião com a equipe de
                                                                           problema na                                                                       Início da

                                                 Positiva
                            vidros para o                                                  Demanda para o fornecimento do projeto para acompanhamento

                                                  Baixo
Fornecedor de                                                Manter          definição                                                                        fase de

                                                   Alto
                Fornecedor    produto e                                                    produto, definição antecipada das das atividades e assegurar que
    vidros                                                  satisfeito especificadas e não                                                                   desenho
                               linha de                                                       características do produto.     os requisitos e prazos sejam
                                                                         cumprimento de                                                                     construtivo
                              produção                                                                                                   claros.
                                                                              prazos.
                                                                        Potencial fonte de
                           Fornecedor de                                                                                       Reunião com a equipe de
                                                                           problema na                                                                       Início da
                            Teka para o          Positiva                                  Demanda para o fornecimento do projeto para acompanhamento
                                                  Baixo

Fornecedor de                                                Manter          definição                                                                        fase de
                                                   Alto

                Fornecedor   produto e                                                     produto, definição antecipada das das atividades e assegurar que
Teka (convés)                                               satisfeito especificadas e não                                                                   desenho
                              linha de                                                        características do produto.     os requisitos e prazos sejam
                                                                         cumprimento de                                                                     construtivo
                             produção                                                                                                    claros.
                                                                              prazos.
                                                                        Potencial fonte de
                           Fornecedor de                                                                                        Reunião com a equipe de
                                                                           problema na                                                                        Início da
                                                 Positiva

                             acessórios                                                    Demanda para o fornecimento do projeto para acompanhamento
                                                  Baixo

Fornecedor de                                                Manter          definição                                                                         fase de
                                                   Alto

                Fornecedor para o produto                                                  produto, definição antecipada das das atividades e assegurar que
 acessórios                                                 satisfeito especificadas e não                                                                    desenho
                             e linha de                                                        caracteristicas do produto.    os requisitos e prazos sejam
                                                                         cumprimento de                                                                      construtivo
                              produção                                                                                                    claros.
                                                                              prazos.
                                                                                                                                Reunião com agência de
                                                                                                                                                              Início da
                                                                                                                             publicidade para apresentação
                                                 Positiva

 Agência de                   Responsável                               Tem alto poder de Obtenção do detalhamento do                                          fase de
                                                  Baixo
                                                  Baixo

                                                             Minimo                                                           antecipadamente do produto,
publicidade e   Fornecedor    pelas ações                                 barganha. Não      projeto antecipadamente para                                    construção
                                                             Esforço                                                         para que possam desenvolver
propaganda                    da marketing                             conhece o produto.        divulgação do produto.                                           e
                                                                                                                               estratégias de marketing de
                                                                                                                                                            acabamento
                                                                                                                                         impacto.
                                                                       Potencial fonte de Obtenção de margem e comissão                               Início da
                                                 Positiva
                                                  Baixo

Área comercial                                                Manter  duvidas quanto as       com a venda do produto.   Workshop para apresentação     fase de
                                                   Alto

               Funcionários      Venda
 (pré-venda)                                                Informado funcionalidades do Detalhamento sobre a forma de do produto e forma de venda.     teste e
                                                                           produto.              venda do produto.                                  lançamento

10
Identificação dos Stakeholders (ISH) – Parte 4
                      ISH - Identificação de Stakeholder                                                       ISH - Identificação de Stakeholder

                    Cadastro                                       Qualificação                     Requisitos superficiais              Plano de Ação do G.P.

                                                Influência
                                                Interesse
                                                 Telefone
                                                  e-mail
                                                  Poder
                                                   DDD
                                Papel no                       Classificaç         Outras          Expectativa, Necessidade,
Stakeholder      Posição                                                                                                        Estratégia (o que fazer)      Quando
                                 projeto                           ão          características              Anseio

                                                                                                                                                          Durante a fase de

                                                    Positiva
 Assistência                                                                  Grupo com pouco       Obtenção de conhecimento                                construção e

                                                     Baixo
                                                     Baixo
                                                                Minimo
técnica (pós- Funcionários Suporte Técnico                                    conhecimento nas     sobre o produto e atualização Treinamentos periódicos. acabamento, teste
                                                                Esforço
   venda)                                                                     novas tecnologias.            profissional.                                  e lançamento e
                                                                                                                                                              pós venda

                                                                                                                                Reunião com a equipe de
                                                                                                                                        projeto para
                                                    Positiva

                                                               Gerenciar          Grande            Garantir que a construção
Engenheiro                     Responsável                                                                                        acompanhamento das Todas as fases do
                                                     Alto
                                                     Alto

                Funcionário                                      com          conhecimento em        esteja de acordo com o
responsável                      técnico                                                                                          atividades e assegurar         projeto
                                                               Atenção        engenharia naval.       detalhamento técnico.
                                                                                                                                 que os requisitos sejam
                                                                                                                                           claros.
                                                                                                                                Reunião com a equipe de
                               Responsável
                                                                                                 Embarcação esteja com todas            projeto para
                                                    Negativa

                              pela aprovação                                 Prazos de aprovação
                                                     Baixo

Capitania dos                                                    Manter                           as exigências sanadas no        acompanhamento das Todas as fases do
                                                      Alto

                 Governo       dos requisitos                                    geralmente
   Portos                                                       satisfeito                       momento da inspeção técnica      atividades e assegurar         projeto
                                técnicos do                                       dilatados.
                                                                                                         de entrega.             que os requisitos sejam
                                  projeto
                                                                                                                                   claros e finalizados.
                                                                                                                                      Garantir perfeito
                                                                                                                                    funcionamento dos
                                                                                                  A embarcação deve ser
                                                    Positiva

                                                                           Pouco conhecimento                                       requisitos técnicos    Início da fase de
                                                     Baixo

                                                                 Manter                        sustentável, segura, estável,
                                                      Alto

Cliente final     Cliente      Usuário Final                               do produto. Grandes                                  propostos e preparar forte construção e
                                                                satisfeito                     diferenciada e esteticamente
                                                                              expectativas.                                     estratégia de divulgação,    acabamento
                                                                                                         atraente.
                                                                                                                                 evidenciando assim os
                                                                                                                                 diferenciais do produto.

 11
Identificação dos Stakeholders (ISH) – Parte 5
                    ISH - Identificação de Stakeholder                                                    ISH - Identificação de Stakeholder

                     Cadastro                                 Qualificação                    Requisitos superficiais                  Plano de Ação do G.P.

                                              Influência
                                              Interesse
                                               Telefone
                                                e-mail
                                                Poder
                                                 DDD
                                Papel no                     Classifica     Outras
Stakeholder        Posição                                                              Expectativa, Necessidade, Anseio        Estratégia (o que fazer)      Quando
                                 projeto                        ção     características

                                                                                                                              Reunião com a equipe de
                                                                                         Garantir que a construção esteja de

                                                  Positiva
 Gerente do                                                  Gerenciar Profissional com                                              projeto para
                                                                                        acordo com o detalhamento técnico e                              Todas as fases

                                                   Alto
                                                   Alto
 projeto (Luiz   Funcionários   Facilitador                    com      experiência na                                          acompanhamento das
                                                                                        a gestão do projeto de acordo com as                               do projeto
     Leal)                                                   Atenção área de naval.                                          atividades e assegurar que
                                                                                           melhores práticas do PMBOK.
                                                                                                                             os requisitos sejam claros.

                                                                            Grupo
                                                  Positiva

 Diretoria da                                                Gerenciar multidisciplinar  Garantir retorno financeiro e    Garantir o sucesso e   Final da fase de
                                                   Alto
                                                   Alto

  Empresa          Direção       Sponsor                       com     investindo em potencializar imagem da empresa no satisfação em ralação ao      teste e
   (Frank)                                                   Atenção     um produto      mercado nacional e externo.        produto finalizado.    lançamento
                                                                          inovador.

                                                                          Time de
                                                  Positiva

                                                             Gerenciar profissionais Mínimas condições no trabalho, como: Celebração / premiação na
Colaboradores                                                                                                                                       Todas as fases
                                                   Alto
                                                   Alto

              Funcionários       Executor                      com    com experiência segurança, remuneração, premiação     conclusão das fases e
  do projeto                                                                                                                                          do projeto
                                                             Atenção    no mercado           e benefícios em dia.            fornecimento de EPI.
                                                                           naval.

                                                                           Passa por
                                                  Negativa

                              Defender dos                              eleição interna.   Melhorar as condições no trabalho,
                                                   Baixo
                                                   Baixo

 Sindicato da                                                 Mínimo                                                             Reuniões na época do      Todas as fases
                 Funcionários direitos dos                                  Promete         como: segurança, remuneração,
    classe                                                    esforço                                                                  dissídio.             do projeto
                              funcionários                                 endurecer         premiação e benefícios em dia.
                                                                         negociações.

12
Declaração de Requisitos (Dreq) do Produto – Parte 1
                                       Requisitos do Produto                                                          Rastreabilidade do Produto
                                                                                                             Componente          Entrega onde se
        Stakeholder                     Requisito detalhado                  Classificação      Prioridade                                             OK
                                                                                                             relacionado            manifesta

     Fornecedor de tinta     Prazo de secagem para tintas é de 24 horas Manter Satisfeito           3        S, M, A, R, T        1.4.7 Pintura

                              Ambiente climatizado e com controle de
     Fornecedor de tinta                                                    Manter Satisfeito       3          A, R, T            1.4.7 Pintura
                                              umidade
                                    Superfície totalmente limpa e
     Fornecedor de tinta                                                    Manter Satisfeito       3          A, R, T            1.4.7 Pintura
                                          desengordurada
                              Aplicação da tinta utilizando pistola de ar
     Fornecedor de tinta                                                    Manter Satisfeito       3           A, R, T           1.4.7 Pintura
                                             comprimido
     Fornecedor de tinta     Controle máximo de espessura por demão         Manter Satisfeito       3          A, R, T            1.4.7 Pintura

 Fornecedor de Materiais      Cabos elétricos de Cobre com terminação                                                             1.3.2 Elétrica
                                                                            Manter Satisfeito       3          A, R, T
        Elétricos              dos conectores em ouro e anti-chamas.                                                              1.4.2 Elétrica
 Fornecedor de Materiais      Disjuntores especifios para utilização em                                                           1.3.2 Elétrica
                                                                            Manter Satisfeito       3          A, R, T
        Elétricos                        ambientes externos                                                                       1.4.2 Elétrica
 Fornecedor de Materiais      Lampadas e interruptores "náuticos" com                                                             1.3.2 Elétrica
                                                                            Manter Satisfeito       3          A, R, T
        Elétricos                   tratamento anti-oxidante                                                                      1.4.2 Elétrica
 Fornecedor de Materiais                                                                                                          1.3.2 Elétrica
                              Baterias com compontens não radiotivos        Manter Satisfeito       3         S, A, R, T
        Elétricos                                                                                                                 1.4.2 Elétrica
                                                                                                                                1.2.1 Arranjo Geral
                                                                                                                             1.2.2 Estudo de Pesos e
                                     Requisitos de Estabilidade;
     Capitania dos Portos                                                   Manter Satisfeito       1            A, T                 Centros
                                        Compartimentação
                                                                                                                                 1.2.3 Modelo 3D
                                                                                                                                    Preliminar
                                                                                                                                 1.2.3 Modelo 3D
                                                                                                                                    Preliminar
     Capitania dos Portos      Posicionamento de luzes de navegação         Manter Satisfeito       1          A, R, T
                                                                                                                                   1.3.2 Elétrica
                                                                                                                                   1.4.2 Elétrica
                              Dimensão da nomeclatura e do porto de
     Capitania dos Portos                                                   Manter Satisfeito       1          A, R, T            1.4.7 Pintura
                                            registro
                                 Material de salvatagem, combate em
     Capitania dos Portos      incêndio e equipamentos de navegação         Manter Satisfeito       1            A, R           1.4.3 Acessórios
                                               minimos

13
Declaração de Requisitos (Dreq) do Produto – Parte 2
                                       Requisitos do Produto                                                       Rastreabilidade do Produto
                                                                                                         Componente          Entrega onde se
       Stakeholder                      Requisito detalhado              Classificação      Prioridade                                               OK
                                                                                                         relacionado            manifesta
                                                                                                                          1.5.3 Produção de fotos,
                              Folha de dados (especificações técnicas do
 Área comercial (pré-venda)                                              Manter Informado       2         S, M, A, R      imagens 3D, panfletos e
                                               produto)
                                                                                                                          vÍdeos para divulgação.

                                 Informações sobre os concorrentes:                                                      1.1.6 Gerenciamento dos
 Área comercial (pré-venda)                                             Manter Informado        2         S, M, A, R
                                      Profissionais Certificados                                                            Recursos Humanos

 Área comercial (pré-venda)        Cumprimento Prazo de Entrega         Manter Informado        2           A, T           1 Projeto Green Boat

                                                                                                                               Cadernos de
                                                                                                                              Detalhamentos
        Cliente final           Lançamento zero de residuos no mar      Manter Satisfeito       4          S, M, R
                                                                                                                               Construtivos

                                                                                                                               Cadernos de
                                                                                                                              Detalhamentos
        Cliente final                 Tratamento de efluentes           Manter Satisfeito       4          S, M, R
                                                                                                                               Construtivos

                                                                                                                               Cadernos de
                                                                                                                              Detalhamentos
        Cliente final                 Captação de energia solar         Manter Satisfeito       4          S, M, R
                                                                                                                               Construtivos

                                                                                                                              1.5.1 Testes de
                                                                                                                         Equipamentos Preliminar;
        Cliente final                      Confiabilidade               Manter Satisfeito       4           M, R
                                                                                                                         1.5.2 Testes de Prova de
                                                                                                                                    Mar

                                                                                                                              1.5.1 Testes de
                                                                                                                         Equipamentos Preliminar;
        Cliente final                        Segurança                  Manter Satisfeito       4           M, R
                                                                                                                         1.5.2 Testes de Prova de
                                                                                                                                    Mar

14
Declaração de Requisitos (Dreq) do Produto – Parte 3

                                  Requisitos do Produto                                                Rastreabilidade do Produto

                                                                                                Componente      Entrega onde se
        Stakeholder               Requisito detalhado              Classificação   Prioridade                                         OK
                                                                                                relacionado         manifesta
                                                                                                                 1.5.1 Testes de
                                                                                                                  Equipamentos
                                                                   Gerenciar com
     Diretoria da Empresa          Embarcação Estável                                  1           M, R             Preliminar;
                                                                     Atenção
                                                                                                              1.5.2 Testes de Prova
                                                                                                                      de Mar
                                                                                                                 1.5.1 Testes de
                                                                                                                  Equipamentos
                                                                   Gerenciar com
     Diretoria da Empresa           Alto desempenho                                    1         M, A, R, T         Preliminar;
                                                                     Atenção
                                                                                                              1.5.2 Testes de Prova
                                                                                                                      de Mar
                                                                                                                 1.5.1 Testes de
                                                                                                                  Equipamentos
                                                                   Gerenciar com
     Diretoria da Empresa                 Seguro                                       1         M, A, R, T         Preliminar;
                                                                     Atenção
                                                                                                              1.5.2 Testes de Prova
                                                                                                                      de Mar
                                                                                                                   Cadernos de
                                                                                                                 Detalhamentos
                                                                                                                  Construtivos;
                                                                   Gerenciar com                                 1.5.1 Testes de
     Diretoria da Empresa         Alto nivel de qualidade                              1           M, R
                                                                     Atenção                                      Equipamentos
                                                                                                                    Preliminar;
                                                                                                              1.5.2 Testes de Prova
                                                                                                                      de Mar
                                                                                                                   Cadernos de
                                                                   Gerenciar com                                 Detalhamentos
     Diretoria da Empresa   Utilização de materiais certificados                       1          S, M, R
                                                                     Atenção                                       Construtivos

15
Declaração de Requisitos (Dreq) do Projeto – Parte 1
                                        Requisitos do Projeto                                                           Rastreabilidade do Projeto
                                                                                                           Componente             Entrega onde se
        Stakeholder                     Requisito detalhado                Classificação      Prioridade                                                 OK
                                                                                                           relacionado               manifesta

                              Receber especificações com no minimo 30
     Fornecedor de tinta                                                  Manter Satisfeito       3           S, A, T               1.3.7 Pintura
                                       dias de antecedência

     Fornecedor de tinta        Pagamento em 30 dias após a entrega       Manter Satisfeito       3             R                   1.4.7 Pintura

     Fornecedor de tinta              Frete por conta do cliente          Manter Satisfeito       3             R                   1.4.7 Pintura
                                Apresentar memorial descritivo, Arranjo
                                Geral, Plano e tabela de capacidade de
                                 tanques, Plano de segurança, Plano de                                                              Cadernos de
                               docagem, Anotação de responsabilidade     Gerenciar com                                             Detalhamentos
     Gerente do projeto                                                                           2        S, M, A, R, T
                                técnica, estudo de estabilidade segundo    Atenção                                                  Construtivos;
                               NORMAM 03, estudo de pesos e centros,                                                                Lancha E-40
                                     análise hidrostática e estudo de
                                              desempenho.
                              Treinamento da equipe de venda; Verba de
        Cliente final                                                   Manter Satisfeito         4        S, M, A, R, T          1.5.4 Divulgação
                                        representação comercial
                              Apresentação do produto durante as fases
        Cliente final                                                   Manter Satisfeito         4        S, M, A, R, T        1 Projeto Green Boat
                                                do projeto
                                                                                                                                    Cadernos de
                                                                                                                                   Detalhamentos
                                                                                                                                    Construtivos;
 Área comercial (pré-venda)                  Segurança                    Manter Informado        2            M, R
                                                                                                                                Termo de Aceitação
                                                                                                                              Assinado e Entrega da E-
                                                                                                                                         40
 Área comercial (pré-venda)                 Acabamento                    Manter Informado        2          S, M, R                Lancha E-40

 Área comercial (pré-venda)             Forma de pagamento                Manter Informado        2            M, R               1.5.4 Divulgação

 Área comercial (pré-venda)       Cumprimento do Prazo de Entrega         Manter Informado        2            A, T             1 Projeto Green Boat

 Área comercial (pré-venda)    Garantia de 2 anos e assistência técnica   Manter Informado        2            M, R               1.5.4 Divulgação

16
Declaração de Requisitos (Dreq) do Projeto – Parte 2

                          Requisitos do Projeto                                          Rastreabilidade do Projeto
                                                                                        Componente       Entrega onde se
     Stakeholder               Requisito detalhado           Classificação Prioridade                                         OK
                                                                                        relacionado         manifesta

                                                             Gerenciar com                                1 Projeto Green
 Diretoria da Empresa   Apresentação ao final de cada fase                     1        S, M, A, R, T
                                                               Atenção                                         Boat

                                                             Gerenciar com                                1 Projeto Green
 Diretoria da Empresa   Acompanhamento do plano de risco                       1        S, M, A, R, T
                                                               Atenção                                         Boat

                                                                                                        1.1.6 Gerenciamento
                                                             Gerenciar com
 Diretoria da Empresa     Definição da equipe de projeto                       1        S, M, A, R, T       dos Recursos
                                                               Atenção
                                                                                                              Humanos

                           Cumprimento dos prazos e do       Gerenciar com                                1 Projeto Green
 Diretoria da Empresa                                                          1         M, A, R, T
                                  orçamento                    Atenção                                         Boat

                        Lucro mínimo de 20% com a venda
                        de cada unidade E-40 após início de Gerenciar com                               1.1.4 Gerenciamento
 Diretoria da Empresa                                                          1         M, A, R, T
                                produção seriada.             Atenção                                        dos Custos

17
Declaração do Escopo (DE)
           DE - Declaração do Escopo                                                             Escopo não incluído no projeto

                                                                                Não faz parte do escopo do projeto os seguintes itens:
Obs.: Desenvolvida a partir do detalhamento do Objetivo declarado no TAP e da
DReq Proj e DReq Prod elaboradas junto dos stakeholders. As premissas e
                                                                                - construção das instalações do estaleiro;
restrições são aqui formuladas, atualizando as mesmas a cada revisão deste      - processo de venda a partir do início da produção em série.
documento conforme o necessário.                                                - Gerenciamento da produção seriada.

                            Escopo do Produto                                                                  Premissas

                                                                                - A empresa Eco Yachts fornecerá o estaleiro montado com todos os
O produto fabricado será a lancha modelo E-40, com comprimento de 40            equipamentos necessários para a produção do primeiro modelo E-40.
pés. A lancha deverá ser equipada com sistemas de captação de energia           - A embarcação terá no máximo 3 cores, sendo o layout de pintura pré
solar, de tratamento de resíduos sépticos e motorização híbrida (diesel +       estabelecido.
eletrica). A construção do casco será em fibra de carbono e será feita          - A empresa Eco Yachts tem todas as licenças ambientais para fabricação
através do método de infusão para minimizar o peso total e a emissão de         de embarcações.
gases tóxicos no processo de laminação.                                         - Considerado prazo máximo de 60 dias corridos para a entrega de
                                                                                insumos importados;
                                                                                - O prazo do projeto contempla todos os fatores climáticos como chuva e
                            Escopo do Projeto                                   excesso de umidade.
Nas Fases 1 deverá ser gerado o Plano de Gerenciamento do Projeto. Na
Fase 2 serão elaborados os desenhos preliminares de Arranjo Geral,                                             Restrições
Estudos de Pesos e Centros, Modelo 3D Preliminar para obtenção de
características Hidrostáticas, Estudo de Estabilidade, Motorização,
Dimensionamento do Hélice e Atualização e Detalhamento de Modelo 3D.             - Todos os funcionários serão treinados, para absorver novas tecnologias
Na Fase 3 serão elaborados os Desenhos Construtivos Detalhados de               navais relacionadas ao projeto Green Boat;
Estrutura, Elétrica, Acessórios, Marcenaria, Hidráulica, Mecânica e              - A empresa irá ceder todos os profissionais, que terão dedicação
Pintura. Na Fase 4 os trabalhos serão de Construção efetiva da lancha E-        exclusiva ao projeto;
40 no estaleiro. Na Fase 5 será realizada a Prova de Mar (testes) para           - O prazo de entrega final do projeto será de 2 anos a partir da data de
aprovação final, bem como fotografias e imagens da lancha para trabalhos        assinatura do TAP;
de divulgação ao público de interesse.                                           - Todas as entregas necessitam ter um aceite formal, seja ele assinatura,
                     Entregas e critérios de aceitação                          e-mail, ata de reunião ou carimbo;
                                                                                 - A estimativa de prazo contempla um único turno de 8h de segunda à
O projeto é considerado aceito e entregue ao obter o Termo de Aceitação         sexta.
e Entrega formalizado pelo cliente, no qual estão descritos
responsabilidades do estaleiro e comprador da embarcação.

18

Fases / Entregas

                                                       1 Projeto Green
                                                            Boat

          1.1                         1.2                    1.3                    1.4              1.5
     Gerenciamento                 Desenho                 Desenho              Construção e       Testes e
       do Projeto                 Preliminar              Construtivo           Acabamento       Lançamento

                                 Modelo 3D                                                     Assinatura do
           PGP*                                         Cadernos de             Lancha E-40
                                 finalizado                                                    Termo de
                                                        Detalhamentos           finalizada     aceitação e entrega
                                                        Construtivos                           do produto

Legenda:
    Fases do projeto
                              Nota: * PGP – Plano de Gerenciamento do Projeto
     Entregáveis do projeto

19
Estrutura de Decomposição do Trabalho (WBS)
                                                        1.3              Desenho Construtivo
         WBS - Estrutura de                            1.3.1                  Estrutura
      Decomposição do Trabalho                         1.3.2                   Elétrica
     C.C.                 Descomposição                1.3.3                 Acessórios
       1                Projeto Green Boat             1.3.4                 Marcenaria
      1.1           Gerenciamento do Projeto           1.3.5                  Hidráulica
     1.1.1          Gerenciamento da Integração        1.3.6                  Mecânica
     1.1.2           Gerenciamento do Escopo           1.3.7                   Pintura
     1.1.3            Gerenciamento do Tempo           1.4            Construção e Acabamento
     1.1.4           Gerenciamento dos Custos          1.4.1                   Estrutura
     1.1.5          Gerenciamento da Qualidade
                                                       1.4.2                    Elétrica
     1.1.6    Gerenciamento dos Recursos Humanos
                                                       1.4.3                  Acessórios
     1.1.7      Gerenciamento das Comunicações
                                                       1.4.4                  Marcenaria
     1.1.8           Gerenciamento dos Riscos
     1.1.9         Gerenciamento das Aquisições        1.4.5                  Hidráulica
      1.2               Desenho Preliminar             1.4.6                  Mecânica
     1.2.1                 Arranjo Geral               1.4.7                    Pintura
     1.2.2           Estudo de Pesos e Centros         1.5               Testes e Lançamento
     1.2.3             Modelo 3D Preliminar            1.5.1       Testes de Equipamentos Preliminar
     1.2.4                  Hidrostática
                                                       1.5.2            Testes de Prova de Mar
     1.2.3                  Estabilidade
     1.2.4                  Motorização                        Produção de fotos, imagens 3D, panfletos e
     1.2.5               Desenho do Hélice             1.5.3            videos para divulgação
     1.2.6   Atualização e Detalhamento de Modelo 3D   1.5.4                  Divulgação

20
Dicionário da WBS (D-WBS) – Parte 1
                         D-WBS Dicionário WBS                                                   Fase: 1.2 Desenho Preliminar Entrega: Modelo 3D
     C.C.                 PT                            Descrição                       Entrega do PT                  Critério de Aceitação                  OK
                                                                                                               Planta e elevação da embarcação revisados
                                            Elaboração da planta e elevação da       Planta e elevação da
     1.2.1           Arranjo Geral                                                                             e assinados pelo Engenheiro Responsável e
                                                      embarcação.                        embarcação
                                                                                                                            pelo Cliente final.

                                             Elaboração de estudo de todos os
                                                                                                                Planilha de Pesos e Centro de Gravidade
                                            pesos posicionados na embarcação Planilha de Pesos e Centro
     1.2.2    Estudo de Pesos e Centros                                                                           revisado e assinado pelo Engenheiro
                                              e suas referências longitudinal,      de Gravidade
                                                                                                                              Responsável.
                                                   transversal e vertical.

                                            Confecção do modelo 3D preliminar       Modelo 3D preliminar do
     1.2.3       Modelo 3D preliminar                                                                          Modelo pronto para análises hidrostàticas.
                                                do casco da embarcação               casco da embarcação

                                            Obtenção de informações técnicas
                                            referentes à hidrostática a partir do
                                             modelo 3D preliminar. Exemplos:
                                                                                                               Planilha de Hidrostática revisada e assinada
     1.2.4           Hidrostática              Centro de flutuação, centro de       Planilha de Hidrostática
                                                                                                                      pelo Engenheiro Responsável.
                                            carena, superfície molhada, calado,
                                            boca na linha d`água, comprimento
                                               de linha d`água, entre outros.

                                           Realização de estudo de estabilidade                                Estudo de Estabilidade revisado e assinado
     1.2.3           Estabilidade                                               Caderno de Estabilidade
                                                     da embarcação.                                                  pelo Engenheiro Responsável.

                                               Definição da potência que a
                                             embarcação precisa em função do        Estudo de Potência da          Estudo de Potência da Embarcação
     1.2.4           Motorização
                                              peso, dimensões e velocidade              Embarcação              revisado e pelo Engenheiro Responsável.
                                                    máxima desejada.
                                             Definição do diâmetro, passo, BAR                                     Hélice capaz de absorver a potência
                                                                                Especificação Técnica do
     1.2.5        Desenho do Hélice         (Blade Area Ratio), e número de pás                                   especificada. E embarcação atingindo
                                                                                         Hélice
                                                         do hélice.                                                  velocidade máxima de projeto.
                                           Atualização do modelo 3D preliminar,
                                               de acordo com requisitos de
                                                 estabilidade hidrostática e
             Atualização e detalhamento de                                                                      Modelo 3D atualizado e pronto para iniciar
     1.2.6                                 hidrodinâmica. Detalhar modelagem         Modelo 3D detalhado.
                       modelo 3D                                                                                       detalhamento construtivo.
                                             de convéses , casaria e reforços
                                                         estruturais.

21
Dicionário da WBS (D-WBS) – Parte 2
                                                                                             Fase: 1.3 Desenho Construtivo
            D-WBS Dicionário WBS
                                                                                    Entrega: Cadernos de detalhamentos construtivos
 C.C.       PT                           Descrição                         Entrega do PT                   Critério de Aceitação                       OK
                                  Detalhamento de estruturas
                                                                        Produção de caderno          Revisão e aceitação geral do caderno estrutural
 1.3.1   Estrutura              longitudinais e transversais da
                                                                    estrutural e lista de materiais.         pelo engenheiro responsável.
                                         embarcação.
                            Balanceamento de cargas, caminhos
                           mecânicos, dimensionamento de cabos,
                           definição de painéis, dimensionamento
                              de geradores, banco de baterias e
                                                                    Caderno de elétrica e lista de    Revisão e aceitação geral do caderno de
 1.3.2    Elétrica           seleção de equipamentos que farão
                                                                            materiais.                 elétrica pelo engenheiro responsável.
                             interface entre captação de energia
                           eólica e solar com os sistemas elétricos
                                       da embarcação.

                                                                    Caderno de acessórios, com
                           Coleta de informações técnicas sobre os
                                                                   desenho técnico das bases de       Revisão e aceitação geral do caderno de
                                acessórios selecionados, para
 1.3.3   Acessórios                                                 cada equipamento. E lista de      acessórios por responsável técnico pelo
                            montagem de bases e verificação de
                                                                        materiais para cada                       detalhamento.
                            interferências na montagem a bordo.
                                                                            acessório.

                              Elaboração dos desenhos técnicos      Caderno de detalhamento de         Revisão e aceitação geral do caderno de
 1.3.4   Marcenaria        construtivos de marcenaria e mobiliário,    Marcenaria e lista de         detalhamento de marcenaria pelo gerente de
                           de acordo com o arranjo geral aprovado.          materiais.                         detalhamento técnico.
                           Detalhamento técnico de rede de água
                           doce, rede de ar condicionado, rede de
                            águas servidas, rede séptica, rede de
                                                                                                     Revisão e aceitação geral do caderno de
                            óleo diesel, refrigeração de motores e Caderno contendo diagramas
 1.3.5   Hidráulica                                                                                detalhamento de marcenaria pelo gerente de
                                gerador, bem como das redes        das redes e lista de materiais.
                                                                                                             detalhamento técnico.
                           hidráulicas de lemes, estabilizadores,
                                  molinetes e cabrestantes.

                                Detalhamento de montagem de
                                motores, reversores, eixo, tubos    Cadernos de detalhamento de Revisão e aceitação geral do caderno estrutural
 1.3.6   Mecânica
                            telescópicos, pés de galinha, hélices,           mecânica.                   pelo engenheiro responsável.
                                 lemes e mecanismo do leme.
                                Especificação das tintas, bases,
                           aditivos, catalizadores e solventes, bem                             Pintura sem escorrimentos, resistente, curada e
 1.3.7    Pintura                                                         Plano de pintura
                             como informando como aplicar cada                                                com máximo brilho.
                                             produto.

22
Dicionário da WBS (D-WBS) – Parte 3
                                                                                           Fase: 1.4 Construção e acabamento
               D-WBS Dicionário WBS
                                                                                                 Entrega: Lancha E-40
     C.C.       PT                         Descrição                         Entrega do PT                 Critério de Aceitação                 OK

                                Laminação do casco, convés e        Entrega da fase de                 Verificar consolidação da laminação,
     1.4.1   Estrutura       casaria, bem como posicionamento de laminação, composta por               estruturas e brilho total em todas as
                                       reforços estruturais.      casco, convés e casaria.                      superfícies externas.

                              Posicionamento de calhas de acordo
                              com caminho mecânicos, passagem
                                                                         Instalações elétricas da        Instalações elétricas em perfeito
     1.4.2    Elétrica         de cabos, montagem de painéis e
                                                                               embarcação.                       funcionamento.
                                posicionamento de equipamento
                                     elétricos e eletrônicos.

                                Instalação de equipamentos de                                        Equipamentos fixados com segurança e
                                                                          Todos os acessórios
     1.4.3   Acessórios        acordo com requisitos detalhados                                     seguindo todos os padrões de isolamento
                                                                           instalados a bordo.
                              para suas bases e posicionamento.                                                  necessários.

                              Construção dos diversos ambientes e
                                                                           Fase de marcenaria       Seguir critérios de qualidade e acabamento
     1.4.4   Marcenaria         mobiliários, de acordo com det.
                                                                               entregue.                             do estaleiro
                                            Técnico.

                                                                                                      Redes instaladas sem vazamentos, com
                                  Montagem de todas as redes           Redes hidráulicas instaladas isolamento e corretamente fixadas a bordo.
     1.4.5   Hidráulica
                                      hidráulicas a bordo.                      a bordo.           Todas as peças de penetração instaladas de
                                                                                                           acordo com critérios ABYC.

                                Posicionamento e alinhamento de
                                                                                                      Linha de eixo funcionando em perfeito
                                 motores, reversores, eixo, tubos       Linha de eixo montada e
     1.4.6   Mecânica                                                                                estado, sem vibrações exessivas e sem
                              telescópicos, pés de galinha, hélices,           alinhada.
                                                                                                         vazamentos no selo mecânico.
                                  lemes e mecanismo do leme.

                              Limpeza do molde, aplicação de cera
                                                                   Casco, convéses e casaria
                               desmoldante, aplicação de gel coat                                    Pintura sem escorrimentos, sem bolhas,
     1.4.7    Pintura                                               pintados de acordo com
                              (pintura), respeitando procedimentos                                   resistente, curada e com máximo brilho.
                                                                    requisitos especificados.
                                especificados no plano de pintura.

23
Dicionário da WBS (D-WBS) – Parte 4

                                                                                   Fase: 1.5 Testes e lançamento
                    D-WBS Dicionário WBS
                                                                       Entrega: Termo de aceitação assinado e entrega da E-40

     C.C.              PT                       Descrição              Entrega do PT             Critério de Aceitação          OK

                                    Testes de equipamentos em
             Testes de equipamentos                                   Relatório de testes   Equipamentos em perfeito estado
     1.5.1                          seco para garantir segurança
                    preliminar                                            preliminar.             de funcionamento.
                                      durante a prova de mar.

                                      Testes das características
                                    hidrodinâmicas, verificação de
                                                                                       Equipamentos em perfeito estado
                                      vazamentos nas peças de
                                                                                       de funcionamento.E operação de
                                     penetração do casco, testes Relatório da prova de
     1.5.2   Testes de prova de mar                                                         acordo com critérios de
                                    redes de hidráulica, testes de        mar.
                                                                                        estabilidade e hidrodinâmicos
                                      equipamentos elétrios. Por
                                                                                                  projetados.
                                    último, testes dos critérios de
                                     estabilidade da embarcação.

                 Produção de fotos,     Organização da embarcação                            Material gráfico atraente e com
                                                                   Material gráfico para
     1.5.3   imagens 3D, panfletos e      para fotos e videos para                          textos revisados por profissional
                                                                       divulgação.
              videos para divulgação.            exposição.                                           especializado.

                                                                      Lista e orçamento
                                        Buscar e orçar divulgação em
                                                                     para divulgação em     Custo e visibilidade dos meios de
     1.5.4         Divulgação                  revistas e sites
                                                                        revistas e sites             comunicação.
                                              especializados.
                                                                       especializados.

24
Lista de Verificação da Qualidade (LVQ)- Parte 1
                         D-WBS Dicionário WBS                                                    Fase: 1.2 Desenho Preliminar Entrega: Modelo 3D
     C.C.                 PT                            Descrição                       Entrega do PT                    Critério de Aceitação                OK
                                                                                                               Planta e elevação da embarcação revisados
                                            Elaboração da planta e elevação da        Planta e elevação da
     1.2.1           Arranjo Geral                                                                             e assinados pelo Engenheiro Responsável e
                                                      embarcação.                         embarcação
                                                                                                                            pelo Cliente final.

                                            Elaboração de estudo de todos os
                                                                                                                Planilha de Pesos e Centro de Gravidade
                                           pesos posicionados na embarcação e Planilha de Pesos e Centro
     1.2.2    Estudo de Pesos e Centros                                                                           revisado e assinado pelo Engenheiro
                                              suas referências longitudinal,         de Gravidade
                                                                                                                              Responsável.
                                                  transversal e vertical.

                                            Confecção do modelo 3D preliminar
     1.2.3       Modelo 3D preliminar                                                Modelo 3D preliminar       Modelo pronto para análises hidrostàticas.
                                                do casco da embarcação

                                            Obtenção de informações técnicas
                                            referentes à hidrostática a partir do
                                             modelo 3D preliminar. Exemplos:
                                                                                                               Planilha de Hidrostática revisada e assinada
     1.2.4           Hidrostática              Centro de flutuação, centro de       Planilha de Hidrostática
                                                                                                                      pelo Engenheiro Responsável.
                                            carena, superfície molhada, calado,
                                            boca na linha d`água, comprimento
                                               de linha d`água, entre outros.

                                           Realização de estudo de estabilidade                                Estudo de Estabilidade revisado e assinado
     1.2.3           Estabilidade                                                   Caderno de Estabilidade
                                                     da embarcação.                                                  pelo Engenheiro Responsável.

                                               Definição da potência que a
                                             embarcação precisa em função do         Estudo de Potência da     Estudo de Potência da Embarcação revisado
     1.2.4           Motorização
                                              peso, dimensões e velocidade               Embarcação                 e pelo Engenheiro Responsável.
                                                    máxima desejada.
                                             Definição do diâmetro, passo, BAR                                     Hélice capaz de absorver a potência
                                                                                    Especificação Técnica do
     1.2.5        Desenho do Hélice         (Blade Area Ratio), e número de pás                                   especificada. E embarcação atingindo
                                                                                             Hélice
                                                         do hélice.                                                  velocidade máxima de projeto.
                                           Atualização do modelo 3D preliminar,
                                               de acordo com requisitos de
             Atualização e detalhamento de                                                                      Modelo 3D atualizado e pronto para iniciar
     1.2.6                                       estabilidade hidrostática e         Modelo 3D detalhado.
                       modelo 3D                                                                                       detalhamento construtivo.
                                           hidrodinâmica. Detalhar modelagem
                                                         de casaria.

25
Lista de Verificação da Qualidade (LVQ)- Parte 2
                                                                                          Fase: 1.3 Desenho Construtivo
               D-WBS Dicionário WBS
                                                                                 Entrega: Cadernos de detalhamentos construtivos
     C.C.       PT                        Descrição                     Entrega do PT                    Critério de Aceitação               OK

                                   Detalhamento de estruturas        Produção de caderno
                                                                                                 Revisão e aceitação geral do caderno
     1.3.1   Estrutura           longitudinais e transversais da      estrutural e lista de
                                                                                                estrutural pelo engenheiro responsável.
                                          embarcação.                      materiais.
                             Balanceamento de cargas, caminhos
                               mecânicos, dimensionamento de
                                  cabos, definição de painéis,    Caderno de elétrica e lista Revisão e aceitação geral do caderno de
     1.3.2    Elétrica
                               dimensionamento de geradores e           de materiais.          elétrica pelo engenheiro responsável.
                                banco de baterias e seleção de
                                         equipamentos.
                                                                   Caderno de acessórios,
                             Coleta de informações técnicas sobre com desenho técnico das
                                                                                              Revisão e aceitação geral do caderno de
                               os acessórios selecionados, para        bases de cada
     1.3.3   Acessórios                                                                       acessórios por responsável técnico pelo
                             montagem de bases e verificação de    equipamento. E lista de
                                                                                                            detalhamento.
                             interferências na montagem a bordo.     materiais para cada
                                                                         acessório.
                              Elaboração dos desenhos técnicos
                                                                  Caderno de detalhamento     Revisão e aceitação geral do caderno de
                                 construtivos de marcenaria e
     1.3.4   Marcenaria                                            de Marcenaria e lista de detalhamento de marcenaria pelo gerente de
                              mobiliário, de acordo com o arranjo
                                                                         materiais.                     detalhamento técnico.
                                        geral aprovado.
                                Detalhamento técnico de rede de
                                água doce, águas servidas, rede         Caderno contendo          Revisão e aceitação geral do caderno de
     1.3.5   Hidráulica          séptica, bem como das redes        diagramas das redes e lista detalhamento de marcenaria pelo gerente de
                             hidráulicas de lemes, estabilizadores,        de materiais.                   detalhamento técnico.
                                   molinetes e cabrestantes.
                                 Detalhamento de montagem de
                                 motores, reversores, eixo, tubos    Cadernos de detalhamento    Revisão e aceitação geral do caderno
     1.3.6   Mecânica
                              telescópicos, pés de galinha, hélices,       de mecânica.         estrutural pelo engenheiro responsável.
                                  lemes e mecanismo do leme.
                                 Especificação das tintas, bases,
                               aditivos, catalizadores e solventes,                              Pintura sem escorrimentos, resistente,
     1.3.7    Pintura                                                    Plano de pintura
                               bem como informando como aplicar                                       curada e com máximo brilho.
                                           cada produto.

26
Lista de Verificação da Qualidade (LVQ)- Parte 3
                                                                                         Fase: 1.4 Construção e acabamento
               D-WBS Dicionário WBS
                                                                                               Entrega: Lancha E-40
     C.C.       PT                         Descrição                       Entrega do PT                 Critério de Aceitação                   OK

                                Laminação do casco, convés e              Entrega da fase de          Verificar consolidação da laminação,
     1.4.1   Estrutura        casaria, bem como posicionamento         laminação, composta por        estruturas e brilho total em todas as
                                    de reforços estruturais.            casco, convés e casaria.               superfícies externas.

                              Posicionamento de calhas de acordo
                              com caminho mecânicos, passagem
                                                                       Instalações elétricas da          Instalações elétricas em perfeito
     1.4.2    Elétrica         de cabos, montagem de painéis e
                                                                             embarcação.                         funcionamento.
                                posicionamento de equipamento
                                     elétricos e eletrônicos.

                                Instalação de equipamentos de                                        Equipamentos fixados com segurança e
                                                                         Todos os acessórios
     1.4.3   Acessórios        acordo com requisitos detalhados                                     seguindo todos os padrões de isolamento
                                                                          instalados a bordo.
                              para suas bases e posicionamento.                                                  necessários.

                             Construção dos diversos ambientes e
                                                                         Fase de marcenaria        Seguir critérios de qualidade e acabamento
     1.4.4   Marcenaria        mobiliários, de acordo com det.
                                                                             entregue.                              do estaleiro
                                           Técnico.

                                                                                                      Redes instaladas sem vazamentos, com
                                  Montagem de todas as redes               Redes hidráulicas        isolamento e corretamente fixadas a bordo.
     1.4.5   Hidráulica
                                      hidráulicas a bordo.                instaladas a bordo.      Todas as peças de penetração instaladas de
                                                                                                           acordo com critérios ABYC.
                                Posicionamento e alinhamento de
                                                                                                      Linha de eixo funcionando em perfeito
                                 motores, reversores, eixo, tubos      Linha de eixo montada e
     1.4.6   Mecânica                                                                                estado, sem vibrações exessivas e sem
                              telescópicos, pés de galinha, hélices,          alinhada.
                                                                                                         vazamentos no selo mecânico.
                                  lemes e mecanismo do leme.

                              Limpeza do molde, aplicação de cera
                                                                   Casco, convéses e casaria
                               desmoldante, aplicação de gel coat                                    Pintura sem escorrimentos, sem bolhas,
     1.4.7    Pintura                                               pintados de acordo com
                              (pintura), respeitando procedimentos                                   resistente, curada e com máximo brilho.
                                                                    requisitos especificados.
                                especificados no plano de pintura.

27
Lista de Verificação da Qualidade (LVQ)- Parte 4

                                                                              Fase: 1.5 Testes e lançamento
                   D-WBS Dicionário WBS
                                                                  Entrega: Termo de aceitação assinado e entrega da E-40
     C.C.              PT                    Descrição             Entrega do PT          Critério de Aceitação         OK
                                     Testes de equipamentos
             Testes de equipamentos   em seco para garantir   Relatório de testes       Equipamentos em perfeito
     1.5.1
                    preliminar      segurança durante a prova     preliminar.           estado de funcionamento.
                                             de mar.

                                     Testes das características
                                    hidrodinâmicas, verificação
                                     de vazamentos nas peças                            Equipamentos em perfeito
                                      de penetração do casco,                           estado de funcionamento.E
                                                                  Relatório da prova
     1.5.2   Testes de prova de mar testes redes de hidráulica,                          operação de acordo com
                                                                       de mar.
                                      testes de equipamentos                             critérios de estabilidade e
                                     elétrios. Por último, testes                       hidrodinâmicos projetados.
                                    dos critérios de estabilidade
                                           da embarcação.
                 Produção de fotos,       Organização da                            Material gráfico atraente e com
                                                             Material gráfico para
     1.5.3   imagens 3D, panfletos e embarcação para fotos e                       textos revisados por profissional
                                                                 divulgação.
              videos para divulgação. videos para exposição.                                 especializado.
                                                                Lista e orçamento
                                     Buscar e orçar divulgação
                                                               para divulgação em      Custo e visibilidade dos meios
     1.5.4         Divulgação           em revistas e sites
                                                                 revistas e sites            de comunicação.
                                         especializados.
                                                                 especializados.

28
Solicitação de Mudança (SM)
                                                                        Impactos identificados – Recursos Humanos do projeto
           SM - Solicitação de Mudança
                                                                                             Sem impacto.
                               Data da
       Número da SM                                  Solicitante
                               abertura                                    Impactos identificados – Comunicações do projeto
             1               28/03/2013             Cliente Final   Envio de email para Engenheiro responsável e equipe do projeto.

     Endereço de E-mail          DDD                 Telefone                  Impactos identificados – Riscos do projeto
     cliente@hotmail.com          13                8133-9771                                Sem impacto.
                 Descrição da Mudança Solicitada
                                                                             Impactos identificados – Aquisições do projeto
           Aumento do número de camarote de 2 para 3.
                                                                                             Sem impacto.
                     Justificativa da solicitação
                                                                           Impactos identificados – outros projetos correntes
                    Solicitação do cliente final.
                     Assinatura do Solicitante                                               Sem impacto.

                                                                                    Data, Nome, Assinatura do GP
                           Parecer do GP                                             2 de abril de 2013, Luiz Leal
          Impactos identificados – Escopo do projeto
Alteração no pacote de trabalho Arranjo Geral, Estudo de Pesos                       Parecer do Sponsor ou CCB
                            e Centros.
                                                                      Alteração pode ser realizada conforme a autorização para os
           Impactos identificados – Tempo do projeto
                                                                                      impactos descritos acima.
       Aumento em uma semana a fase desenho preliminar.
            Impactos identificados – Custo do projeto                           Data, Nome do Autorizador, Assinatura
         Haverá aumento menor de 1% do total do projeto.                               2 de abril de 2013, Frank
          Impactos identificados – Qualidade do projeto
                           Sem impacto.                                        Diretoria da Empresa - Frank M.P Barretto

29
Como Verificar e Controlar o Escopo

                                                                            Solicitação de NÃO   Escopo OK? SIM Entrega Aceita
                                                                              Mudança
         Plano de
         Negócio
                                                          Requisitos OK                            Verificar
                                                                                                    Escopo
        Termo de
       Abertura do
         Projeto
                          Declaração de                                                     Lista de Verificação da
                          Requisitos do                                                            Qualidade
     Identificação dos      Produto       Declaração do        Dicionário
       Stakeholders                          Escopo              WBS
                          Declaração de
                          Requisitos do                                         Lista de
                             Projeto                                                             Make ou Buy
                                                                               Atividades
                                                                 WBS

30
Nossos agradecimentos ao
     Lucas Mariano que contribuiu na elaboração
                  desse trabalho,
      cujo conteúdo faz parte do TCC do grupo.

31
Empresa:

 Projeto:

 Produto: Lancha E-40

 Diretor: Frank M.P Barretto

FGV - Trabalho de Gerenciamento de Escopo em Projetos
Prof.: Marco Coghi
Turma GP04 – Santos – SP

       Fev/2013
32

Green Boat

  • 1.
    Empresa: Projeto: Produto: Lancha E-40 Diretor:Frank M.P Barretto FGV - Trabalho de Gerenciamento de Escopo em Projetos Prof.: Marco Coghi Turma GP04 – Santos – SP Fev/2013 1
  • 2.
    Integrantes do Grupo Erivelton Aires / Elis Borsoi / Luiz Leal / Renata Martins / Frank M.P Barretto. 2
  • 3.
    A Empresa A ECO YACHTS atua na área náutica desde 1980, no complexo industrial naval do Guarujá, chamado “C.I.N.G”. A empresa trabalha com o projeto, construção, consultorias e reformas de embarcações de serviços e de recreio, sendo reconhecida como a construtora dos maiores iates da costa brasileira. 3
  • 4.
    Visão / Missão Visão: Ser reconhecida como pioneira no setor de construção de embarcações sustentáveis até 2015, gerando o menor impacto possível ao meio ambiente, tanto através dos métodos construtivos, como na operação de suas embarcações. Missão: Oferecer serviços de construção, consultoria, projetos e reforma naval, dentro dos mais altos padrões de sustentabilidade, qualidade, tecnologia e gestão, garantindo máxima satisfação dos nossos clientes. 4
  • 5.
    Cliente Alvo /Core Business Cliente Alvo: • Grupo restrito de pessoas (físicas e jurídicas), que buscam um produto único e com alta qualidade, tecnologia sustentável e requinte. Core Business: • Oferecer soluções de engenharia naval com foco em sustentabilidade, tendo isso como principal diferencial do mercado. 5
  • 6.
    Valores  Sustentabilidade: Compromisso em construir e operar embarcações com o mínimo impacto ambiental possível. Organização: Administrativa e relacionada à apresentação do ambiente de trabalho.  Especialização: Qualificação profissional e fidelização dos colaboradores.  Transparência: Cumprimento dos prazos dentro dos orçamentos previstos.  Relação Interpessoal: Bom clima organizacional, garantindo a transferência de conhecimento e desenvolvimento de bons profissionais. 6
  • 7.
    Termo de Aberturado Projeto (TAP) Designação TAP - Termo de Abertura do Projeto Sr. Luiz Leal , colaborador da ECO YACHTS, fica designado como gestor do Projeto projeto GREEN BOAT para: -Aplicar metodologia de gerenciamento baseado no PMBOK, pelas boas práticas Green Boat estabelecidas pelo PMI e respeitar os regulamentos da NORMAM03 da Descrição Capitania dos Portos em todos os requisitos pertinentes ao projeto da O projeto Green Boat consiste no desenvolvimento de um modelo de embarcação. embarcação de recreio que atenda às novas demandas de preservação do -Gerir recursos financeiros alocados e aprovados; meio ambiente. -Planejar as atividades necessárias; -Montar a equipe de projeto; Justificativa -Responder por todos os assuntos referentes ao projeto. Ocupar um segmento de mercado ainda não explorado com um produto "sustentável" , que utiliza fontes de energia renováveis para minimizar o Lista de Milestones uso de combustíveis fósseis durante sua operação. Atualmente não há no mercado construtores de embarcações utilizando Modelo 3D completo com estudos de hidrostática, hidrodinâmica e estudos de estes conceitos de sustentabilidade. Consequentemente, a empresa pesos e centros - até 28 de junho de 2013 encontra nesse nicho de mercado, um grande potencial de vendas para Caderno de detalhamento construtivo - até 28 de fevereiro de 2014 clientes que valorizem este tipo de atitude. Lancha E-40 finalizada - até 28 de dezembro de 2014 Termo de Aceitação Assinado - 28 de fevereiro 2015 Objetivo S: Produzir embarcações sustentáveis. Orçamento M: Aumento das vendas em 30%, obter certificação ambiental por entidade reconhecida internacionalmente. A: Projetar e construir a embarcação modelo dentro do prazo de 2 anos. A Deve ser gerenciado conforme o Manual de Finanças da ECO YACHTS. partir desse ponto, a construção das embarcações será feita através de Orçamento total de R$2.400.000,00 para produção de embarcação modelo. produção seriada, ou seja, clonando o mesmo produto, cuja responsabilidade ficará por conta do estaleiro ECO YACHTS. Riscos R: Desde que as margens de lucro sejam mantidas e que atendam as novas demandas de preservação do meio ambiente. Atraso na aprovação dos Orgãos Reguladores; T: 2 anos de desenvolvimento e produção a partir da assinatura deste TAP. Fornecedores (atraso e falência). Alta do Dólar, causando aumento do custo previsto para equipamentos Requisitos importados. O Green Boat, durante o seu ciclo de vida, deverá respeitar a legislação Greves. local, seja ela fiscal, trabalhista, naval e ambiental. Afastamento Médico e Acidentes de Trabalho. Ao término de cada fase, o projeto deverá ser submetido à aprovação da Novos Concorrentes. diretoria. Todos os funcionários (próprios/terceiros) deverão estar treinados e Data, Assinatura do Sponsor conscientes do novo conceito que se busca durante a produção e após Santos, 28 de fevereiro de 2013 implantação. 7
  • 8.
    Identificação dos Stakeholders(ISH) – Parte 1 ISH - Identificação de Stakeholder ISH - Identificação de Stakeholder Cadastro Qualificação Requisitos superficiais Plano de Ação do G.P. Influência Interesse Telefone e-mail Poder DDD Classifica Outras Stakeholder Posição Papel no projeto Expectativa, Necessidade, Anseio Estratégia (o que fazer) Quando ção características Reunião com a equipe de Potencial fonte de Fornecer toda a projeto para Início da Positiva problema com Demanda para o fornecimento do Baixo Fornecedor tinta para o Manter acompanhamento das fase de Alto Fornecedor não cumprimento produto, definição antecipada das de tinta produto e linha de satisfeito atividades e assegurar que desenho de prazos de características do produto. produção os requisitos e prazos sejam construtivo entregas. claros. Potencial fonte de Reunião com a equipe de Fornecedor dos problema na projeto para Início da Positiva Fornecedor de materiais Demanda para o fornecimento do Baixo Manter definição acompanhamento das fase de Alto materiais Fornecedor elétricos para o produto, definição antecipada das satisfeito especificadas e atividades e assegurar que desenho elétricos produto e linha de características do produto. não cumprimento os requisitos e prazos sejam construtivo produção de prazos. claros. Fornecedor dos Potencial fonte de Reunião com a equipe de Fornecedor de materiais problema na projeto para Início da Positiva Demanda para o fornecimento do Baixo materiais eletrônicos e de Manter definição acompanhamento das fase de Alto Fornecedor produto, definição antecipada das eletrônicos e navegação para o satisfeito especificadas e atividades e assegurar que desenho caracteristicas do produto. de navegação produto e linha de não cumprimento os requisitos e prazos sejam construtivo produção de prazos. claros. Fornecedor de Potencial fonte de Reunião com a equipe de Fornecedor de resina, fibra de problema na projeto para Início da Positiva Demanda para o fornecimento do Baixo resina, fibra de vidro e PVC Manter definição acompanhamento das fase de Alto Fornecedor produto, definição antecipada das vidro e PVC expandido para o satisfeito especificadas e atividades e assegurar que desenho caracteristicas do produto. expandido produto e linha de não cumprimento os requisitos e prazos sejam construtivo produção de prazos. claros. Potencial fonte de Reunião com a equipe de Fornecedor de problema na projeto para Início da Positiva Fornecedor de materiais Demanda para o fornecimento do Baixo Manter definição acompanhamento das fase de Alto materiais Fornecedor hidráulicos para o produto, definição antecipada das satisfeito especificadas e atividades e assegurar que desenho hidráulicos produto e linha de características do produto. não cumprimento os requisitos e prazos sejam construtivo produção de prazos. claros. 8
  • 9.
    Identificação dos Stakeholders(ISH) – Parte 2 ISH - Identificação de Stakeholder ISH - Identificação de Stakeholder Cadastro Qualificação Requisitos superficiais Plano de Ação do G.P. Influência Interesse Telefone e-mail Poder DDD Classifica Outras Stakeholder Posição Papel no projeto Expectativa, Necessidade, Anseio Estratégia (o que fazer) Quando ção características Potencial fonte de Reunião com a equipe de Fornecedor do problema na projeto para Início da Positiva Fornecedor do grupo de Demanda para o fornecimento do Baixo Manter definição acompanhamento das fase de Alto grupo de Fornecedor mecânica para o produto, definição antecipada das satisfeito especificadas e não atividades e assegurar desenho mecânica produto e linha de características do produto. cumprimento de que os requisitos e prazos construtivo produção prazos. sejam claros. Potencial fonte de Reunião com a equipe de Fornecedor de problema na projeto para Início da Positiva Demanda para o fornecimento do Baixo Fornecedor de peças de inox Alto Manter definição acompanhamento das fase de Fornecedor produto, definição antecipada das peças de inox para o produto e satisfeito especificadas e não atividades e assegurar desenho características do produto. linha de produção cumprimento de que os requisitos e prazos construtivo prazos. sejam claros. Potencial fonte de Reunião com a equipe de Fornecedor de problema na projeto para Início da Positiva Demanda para o fornecimento do Baixo Fornecedor de madeira para o Manter definição acompanhamento das fase de Alto Fornecedor produto, definição antecipada das madeira produto e linha de satisfeito especificadas e não atividades e assegurar desenho características do produto. produção cumprimento de que os requisitos e prazos construtivo prazos. sejam claros. Potencial fonte de Reunião com a equipe de Fornecedor de problema na projeto para Início da Positiva Demanda para o fornecimento do Baixo Fornecedor de tapeçaria para o Manter definição acompanhamento das fase de Alto Fornecedor produto, definição antecipada das tapeçaria produto e linha de satisfeito especificadas e não atividades e assegurar desenho caracteristicas do produto. produção cumprimento de que os requisitos e prazos construtivo prazos. sejam claros. Reunião com a equipe de Potencial fonte de projeto para Fornecedor do problema na Início da Positiva Demanda para o fornecimento do acompanhamento das Baixo Fornecedor do hélice para o Manter definição fase de Alto Fornecedor produto, definição antecipada das atividades e assegurar hélice produto e linha de satisfeito especificadas e não desenho características do produto. que os requisitos e prazos produção cumprimento de construtivo sejam claros. prazos. 9
  • 10.
    Identificação dos Stakeholders(ISH) – Parte 3 ISH - Identificação de Stakeholder ISH - Identificação de Stakeholder Cadastro Qualificação Requisitos superficiais Plano de Ação do G.P. Influência Interesse Telefone e-mail Poder DDD Papel no Classifica Outras Expectativa, Necessidade, Stakeholder Posição Estratégia (o que fazer) Quando projeto ção características Anseio Potencial fonte de Fornecedor de Reunião com a equipe de problema na Início da Positiva vidros para o Demanda para o fornecimento do projeto para acompanhamento Baixo Fornecedor de Manter definição fase de Alto Fornecedor produto e produto, definição antecipada das das atividades e assegurar que vidros satisfeito especificadas e não desenho linha de características do produto. os requisitos e prazos sejam cumprimento de construtivo produção claros. prazos. Potencial fonte de Fornecedor de Reunião com a equipe de problema na Início da Teka para o Positiva Demanda para o fornecimento do projeto para acompanhamento Baixo Fornecedor de Manter definição fase de Alto Fornecedor produto e produto, definição antecipada das das atividades e assegurar que Teka (convés) satisfeito especificadas e não desenho linha de características do produto. os requisitos e prazos sejam cumprimento de construtivo produção claros. prazos. Potencial fonte de Fornecedor de Reunião com a equipe de problema na Início da Positiva acessórios Demanda para o fornecimento do projeto para acompanhamento Baixo Fornecedor de Manter definição fase de Alto Fornecedor para o produto produto, definição antecipada das das atividades e assegurar que acessórios satisfeito especificadas e não desenho e linha de caracteristicas do produto. os requisitos e prazos sejam cumprimento de construtivo produção claros. prazos. Reunião com agência de Início da publicidade para apresentação Positiva Agência de Responsável Tem alto poder de Obtenção do detalhamento do fase de Baixo Baixo Minimo antecipadamente do produto, publicidade e Fornecedor pelas ações barganha. Não projeto antecipadamente para construção Esforço para que possam desenvolver propaganda da marketing conhece o produto. divulgação do produto. e estratégias de marketing de acabamento impacto. Potencial fonte de Obtenção de margem e comissão Início da Positiva Baixo Área comercial Manter duvidas quanto as com a venda do produto. Workshop para apresentação fase de Alto Funcionários Venda (pré-venda) Informado funcionalidades do Detalhamento sobre a forma de do produto e forma de venda. teste e produto. venda do produto. lançamento 10
  • 11.
    Identificação dos Stakeholders(ISH) – Parte 4 ISH - Identificação de Stakeholder ISH - Identificação de Stakeholder Cadastro Qualificação Requisitos superficiais Plano de Ação do G.P. Influência Interesse Telefone e-mail Poder DDD Papel no Classificaç Outras Expectativa, Necessidade, Stakeholder Posição Estratégia (o que fazer) Quando projeto ão características Anseio Durante a fase de Positiva Assistência Grupo com pouco Obtenção de conhecimento construção e Baixo Baixo Minimo técnica (pós- Funcionários Suporte Técnico conhecimento nas sobre o produto e atualização Treinamentos periódicos. acabamento, teste Esforço venda) novas tecnologias. profissional. e lançamento e pós venda Reunião com a equipe de projeto para Positiva Gerenciar Grande Garantir que a construção Engenheiro Responsável acompanhamento das Todas as fases do Alto Alto Funcionário com conhecimento em esteja de acordo com o responsável técnico atividades e assegurar projeto Atenção engenharia naval. detalhamento técnico. que os requisitos sejam claros. Reunião com a equipe de Responsável Embarcação esteja com todas projeto para Negativa pela aprovação Prazos de aprovação Baixo Capitania dos Manter as exigências sanadas no acompanhamento das Todas as fases do Alto Governo dos requisitos geralmente Portos satisfeito momento da inspeção técnica atividades e assegurar projeto técnicos do dilatados. de entrega. que os requisitos sejam projeto claros e finalizados. Garantir perfeito funcionamento dos A embarcação deve ser Positiva Pouco conhecimento requisitos técnicos Início da fase de Baixo Manter sustentável, segura, estável, Alto Cliente final Cliente Usuário Final do produto. Grandes propostos e preparar forte construção e satisfeito diferenciada e esteticamente expectativas. estratégia de divulgação, acabamento atraente. evidenciando assim os diferenciais do produto. 11
  • 12.
    Identificação dos Stakeholders(ISH) – Parte 5 ISH - Identificação de Stakeholder ISH - Identificação de Stakeholder Cadastro Qualificação Requisitos superficiais Plano de Ação do G.P. Influência Interesse Telefone e-mail Poder DDD Papel no Classifica Outras Stakeholder Posição Expectativa, Necessidade, Anseio Estratégia (o que fazer) Quando projeto ção características Reunião com a equipe de Garantir que a construção esteja de Positiva Gerente do Gerenciar Profissional com projeto para acordo com o detalhamento técnico e Todas as fases Alto Alto projeto (Luiz Funcionários Facilitador com experiência na acompanhamento das a gestão do projeto de acordo com as do projeto Leal) Atenção área de naval. atividades e assegurar que melhores práticas do PMBOK. os requisitos sejam claros. Grupo Positiva Diretoria da Gerenciar multidisciplinar Garantir retorno financeiro e Garantir o sucesso e Final da fase de Alto Alto Empresa Direção Sponsor com investindo em potencializar imagem da empresa no satisfação em ralação ao teste e (Frank) Atenção um produto mercado nacional e externo. produto finalizado. lançamento inovador. Time de Positiva Gerenciar profissionais Mínimas condições no trabalho, como: Celebração / premiação na Colaboradores Todas as fases Alto Alto Funcionários Executor com com experiência segurança, remuneração, premiação conclusão das fases e do projeto do projeto Atenção no mercado e benefícios em dia. fornecimento de EPI. naval. Passa por Negativa Defender dos eleição interna. Melhorar as condições no trabalho, Baixo Baixo Sindicato da Mínimo Reuniões na época do Todas as fases Funcionários direitos dos Promete como: segurança, remuneração, classe esforço dissídio. do projeto funcionários endurecer premiação e benefícios em dia. negociações. 12
  • 13.
    Declaração de Requisitos(Dreq) do Produto – Parte 1 Requisitos do Produto Rastreabilidade do Produto Componente Entrega onde se Stakeholder Requisito detalhado Classificação Prioridade OK relacionado manifesta Fornecedor de tinta Prazo de secagem para tintas é de 24 horas Manter Satisfeito 3 S, M, A, R, T 1.4.7 Pintura Ambiente climatizado e com controle de Fornecedor de tinta Manter Satisfeito 3 A, R, T 1.4.7 Pintura umidade Superfície totalmente limpa e Fornecedor de tinta Manter Satisfeito 3 A, R, T 1.4.7 Pintura desengordurada Aplicação da tinta utilizando pistola de ar Fornecedor de tinta Manter Satisfeito 3 A, R, T 1.4.7 Pintura comprimido Fornecedor de tinta Controle máximo de espessura por demão Manter Satisfeito 3 A, R, T 1.4.7 Pintura Fornecedor de Materiais Cabos elétricos de Cobre com terminação 1.3.2 Elétrica Manter Satisfeito 3 A, R, T Elétricos dos conectores em ouro e anti-chamas. 1.4.2 Elétrica Fornecedor de Materiais Disjuntores especifios para utilização em 1.3.2 Elétrica Manter Satisfeito 3 A, R, T Elétricos ambientes externos 1.4.2 Elétrica Fornecedor de Materiais Lampadas e interruptores "náuticos" com 1.3.2 Elétrica Manter Satisfeito 3 A, R, T Elétricos tratamento anti-oxidante 1.4.2 Elétrica Fornecedor de Materiais 1.3.2 Elétrica Baterias com compontens não radiotivos Manter Satisfeito 3 S, A, R, T Elétricos 1.4.2 Elétrica 1.2.1 Arranjo Geral 1.2.2 Estudo de Pesos e Requisitos de Estabilidade; Capitania dos Portos Manter Satisfeito 1 A, T Centros Compartimentação 1.2.3 Modelo 3D Preliminar 1.2.3 Modelo 3D Preliminar Capitania dos Portos Posicionamento de luzes de navegação Manter Satisfeito 1 A, R, T 1.3.2 Elétrica 1.4.2 Elétrica Dimensão da nomeclatura e do porto de Capitania dos Portos Manter Satisfeito 1 A, R, T 1.4.7 Pintura registro Material de salvatagem, combate em Capitania dos Portos incêndio e equipamentos de navegação Manter Satisfeito 1 A, R 1.4.3 Acessórios minimos 13
  • 14.
    Declaração de Requisitos(Dreq) do Produto – Parte 2 Requisitos do Produto Rastreabilidade do Produto Componente Entrega onde se Stakeholder Requisito detalhado Classificação Prioridade OK relacionado manifesta 1.5.3 Produção de fotos, Folha de dados (especificações técnicas do Área comercial (pré-venda) Manter Informado 2 S, M, A, R imagens 3D, panfletos e produto) vÍdeos para divulgação. Informações sobre os concorrentes: 1.1.6 Gerenciamento dos Área comercial (pré-venda) Manter Informado 2 S, M, A, R Profissionais Certificados Recursos Humanos Área comercial (pré-venda) Cumprimento Prazo de Entrega Manter Informado 2 A, T 1 Projeto Green Boat Cadernos de Detalhamentos Cliente final Lançamento zero de residuos no mar Manter Satisfeito 4 S, M, R Construtivos Cadernos de Detalhamentos Cliente final Tratamento de efluentes Manter Satisfeito 4 S, M, R Construtivos Cadernos de Detalhamentos Cliente final Captação de energia solar Manter Satisfeito 4 S, M, R Construtivos 1.5.1 Testes de Equipamentos Preliminar; Cliente final Confiabilidade Manter Satisfeito 4 M, R 1.5.2 Testes de Prova de Mar 1.5.1 Testes de Equipamentos Preliminar; Cliente final Segurança Manter Satisfeito 4 M, R 1.5.2 Testes de Prova de Mar 14
  • 15.
    Declaração de Requisitos(Dreq) do Produto – Parte 3 Requisitos do Produto Rastreabilidade do Produto Componente Entrega onde se Stakeholder Requisito detalhado Classificação Prioridade OK relacionado manifesta 1.5.1 Testes de Equipamentos Gerenciar com Diretoria da Empresa Embarcação Estável 1 M, R Preliminar; Atenção 1.5.2 Testes de Prova de Mar 1.5.1 Testes de Equipamentos Gerenciar com Diretoria da Empresa Alto desempenho 1 M, A, R, T Preliminar; Atenção 1.5.2 Testes de Prova de Mar 1.5.1 Testes de Equipamentos Gerenciar com Diretoria da Empresa Seguro 1 M, A, R, T Preliminar; Atenção 1.5.2 Testes de Prova de Mar Cadernos de Detalhamentos Construtivos; Gerenciar com 1.5.1 Testes de Diretoria da Empresa Alto nivel de qualidade 1 M, R Atenção Equipamentos Preliminar; 1.5.2 Testes de Prova de Mar Cadernos de Gerenciar com Detalhamentos Diretoria da Empresa Utilização de materiais certificados 1 S, M, R Atenção Construtivos 15
  • 16.
    Declaração de Requisitos(Dreq) do Projeto – Parte 1 Requisitos do Projeto Rastreabilidade do Projeto Componente Entrega onde se Stakeholder Requisito detalhado Classificação Prioridade OK relacionado manifesta Receber especificações com no minimo 30 Fornecedor de tinta Manter Satisfeito 3 S, A, T 1.3.7 Pintura dias de antecedência Fornecedor de tinta Pagamento em 30 dias após a entrega Manter Satisfeito 3 R 1.4.7 Pintura Fornecedor de tinta Frete por conta do cliente Manter Satisfeito 3 R 1.4.7 Pintura Apresentar memorial descritivo, Arranjo Geral, Plano e tabela de capacidade de tanques, Plano de segurança, Plano de Cadernos de docagem, Anotação de responsabilidade Gerenciar com Detalhamentos Gerente do projeto 2 S, M, A, R, T técnica, estudo de estabilidade segundo Atenção Construtivos; NORMAM 03, estudo de pesos e centros, Lancha E-40 análise hidrostática e estudo de desempenho. Treinamento da equipe de venda; Verba de Cliente final Manter Satisfeito 4 S, M, A, R, T 1.5.4 Divulgação representação comercial Apresentação do produto durante as fases Cliente final Manter Satisfeito 4 S, M, A, R, T 1 Projeto Green Boat do projeto Cadernos de Detalhamentos Construtivos; Área comercial (pré-venda) Segurança Manter Informado 2 M, R Termo de Aceitação Assinado e Entrega da E- 40 Área comercial (pré-venda) Acabamento Manter Informado 2 S, M, R Lancha E-40 Área comercial (pré-venda) Forma de pagamento Manter Informado 2 M, R 1.5.4 Divulgação Área comercial (pré-venda) Cumprimento do Prazo de Entrega Manter Informado 2 A, T 1 Projeto Green Boat Área comercial (pré-venda) Garantia de 2 anos e assistência técnica Manter Informado 2 M, R 1.5.4 Divulgação 16
  • 17.
    Declaração de Requisitos(Dreq) do Projeto – Parte 2 Requisitos do Projeto Rastreabilidade do Projeto Componente Entrega onde se Stakeholder Requisito detalhado Classificação Prioridade OK relacionado manifesta Gerenciar com 1 Projeto Green Diretoria da Empresa Apresentação ao final de cada fase 1 S, M, A, R, T Atenção Boat Gerenciar com 1 Projeto Green Diretoria da Empresa Acompanhamento do plano de risco 1 S, M, A, R, T Atenção Boat 1.1.6 Gerenciamento Gerenciar com Diretoria da Empresa Definição da equipe de projeto 1 S, M, A, R, T dos Recursos Atenção Humanos Cumprimento dos prazos e do Gerenciar com 1 Projeto Green Diretoria da Empresa 1 M, A, R, T orçamento Atenção Boat Lucro mínimo de 20% com a venda de cada unidade E-40 após início de Gerenciar com 1.1.4 Gerenciamento Diretoria da Empresa 1 M, A, R, T produção seriada. Atenção dos Custos 17
  • 18.
    Declaração do Escopo(DE) DE - Declaração do Escopo Escopo não incluído no projeto Não faz parte do escopo do projeto os seguintes itens: Obs.: Desenvolvida a partir do detalhamento do Objetivo declarado no TAP e da DReq Proj e DReq Prod elaboradas junto dos stakeholders. As premissas e - construção das instalações do estaleiro; restrições são aqui formuladas, atualizando as mesmas a cada revisão deste - processo de venda a partir do início da produção em série. documento conforme o necessário. - Gerenciamento da produção seriada. Escopo do Produto Premissas - A empresa Eco Yachts fornecerá o estaleiro montado com todos os O produto fabricado será a lancha modelo E-40, com comprimento de 40 equipamentos necessários para a produção do primeiro modelo E-40. pés. A lancha deverá ser equipada com sistemas de captação de energia - A embarcação terá no máximo 3 cores, sendo o layout de pintura pré solar, de tratamento de resíduos sépticos e motorização híbrida (diesel + estabelecido. eletrica). A construção do casco será em fibra de carbono e será feita - A empresa Eco Yachts tem todas as licenças ambientais para fabricação através do método de infusão para minimizar o peso total e a emissão de de embarcações. gases tóxicos no processo de laminação. - Considerado prazo máximo de 60 dias corridos para a entrega de insumos importados; - O prazo do projeto contempla todos os fatores climáticos como chuva e Escopo do Projeto excesso de umidade. Nas Fases 1 deverá ser gerado o Plano de Gerenciamento do Projeto. Na Fase 2 serão elaborados os desenhos preliminares de Arranjo Geral, Restrições Estudos de Pesos e Centros, Modelo 3D Preliminar para obtenção de características Hidrostáticas, Estudo de Estabilidade, Motorização, Dimensionamento do Hélice e Atualização e Detalhamento de Modelo 3D. - Todos os funcionários serão treinados, para absorver novas tecnologias Na Fase 3 serão elaborados os Desenhos Construtivos Detalhados de navais relacionadas ao projeto Green Boat; Estrutura, Elétrica, Acessórios, Marcenaria, Hidráulica, Mecânica e - A empresa irá ceder todos os profissionais, que terão dedicação Pintura. Na Fase 4 os trabalhos serão de Construção efetiva da lancha E- exclusiva ao projeto; 40 no estaleiro. Na Fase 5 será realizada a Prova de Mar (testes) para - O prazo de entrega final do projeto será de 2 anos a partir da data de aprovação final, bem como fotografias e imagens da lancha para trabalhos assinatura do TAP; de divulgação ao público de interesse. - Todas as entregas necessitam ter um aceite formal, seja ele assinatura, Entregas e critérios de aceitação e-mail, ata de reunião ou carimbo; - A estimativa de prazo contempla um único turno de 8h de segunda à O projeto é considerado aceito e entregue ao obter o Termo de Aceitação sexta. e Entrega formalizado pelo cliente, no qual estão descritos responsabilidades do estaleiro e comprador da embarcação. 18
  • 19.
    Fases / Entregas 1 Projeto Green Boat 1.1 1.2 1.3 1.4 1.5 Gerenciamento Desenho Desenho Construção e Testes e do Projeto Preliminar Construtivo Acabamento Lançamento Modelo 3D Assinatura do PGP* Cadernos de Lancha E-40 finalizado Termo de Detalhamentos finalizada aceitação e entrega Construtivos do produto Legenda: Fases do projeto Nota: * PGP – Plano de Gerenciamento do Projeto Entregáveis do projeto 19
  • 20.
    Estrutura de Decomposiçãodo Trabalho (WBS) 1.3 Desenho Construtivo WBS - Estrutura de 1.3.1 Estrutura Decomposição do Trabalho 1.3.2 Elétrica C.C. Descomposição 1.3.3 Acessórios 1 Projeto Green Boat 1.3.4 Marcenaria 1.1 Gerenciamento do Projeto 1.3.5 Hidráulica 1.1.1 Gerenciamento da Integração 1.3.6 Mecânica 1.1.2 Gerenciamento do Escopo 1.3.7 Pintura 1.1.3 Gerenciamento do Tempo 1.4 Construção e Acabamento 1.1.4 Gerenciamento dos Custos 1.4.1 Estrutura 1.1.5 Gerenciamento da Qualidade 1.4.2 Elétrica 1.1.6 Gerenciamento dos Recursos Humanos 1.4.3 Acessórios 1.1.7 Gerenciamento das Comunicações 1.4.4 Marcenaria 1.1.8 Gerenciamento dos Riscos 1.1.9 Gerenciamento das Aquisições 1.4.5 Hidráulica 1.2 Desenho Preliminar 1.4.6 Mecânica 1.2.1 Arranjo Geral 1.4.7 Pintura 1.2.2 Estudo de Pesos e Centros 1.5 Testes e Lançamento 1.2.3 Modelo 3D Preliminar 1.5.1 Testes de Equipamentos Preliminar 1.2.4 Hidrostática 1.5.2 Testes de Prova de Mar 1.2.3 Estabilidade 1.2.4 Motorização Produção de fotos, imagens 3D, panfletos e 1.2.5 Desenho do Hélice 1.5.3 videos para divulgação 1.2.6 Atualização e Detalhamento de Modelo 3D 1.5.4 Divulgação 20
  • 21.
    Dicionário da WBS(D-WBS) – Parte 1 D-WBS Dicionário WBS Fase: 1.2 Desenho Preliminar Entrega: Modelo 3D C.C. PT Descrição Entrega do PT Critério de Aceitação OK Planta e elevação da embarcação revisados Elaboração da planta e elevação da Planta e elevação da 1.2.1 Arranjo Geral e assinados pelo Engenheiro Responsável e embarcação. embarcação pelo Cliente final. Elaboração de estudo de todos os Planilha de Pesos e Centro de Gravidade pesos posicionados na embarcação Planilha de Pesos e Centro 1.2.2 Estudo de Pesos e Centros revisado e assinado pelo Engenheiro e suas referências longitudinal, de Gravidade Responsável. transversal e vertical. Confecção do modelo 3D preliminar Modelo 3D preliminar do 1.2.3 Modelo 3D preliminar Modelo pronto para análises hidrostàticas. do casco da embarcação casco da embarcação Obtenção de informações técnicas referentes à hidrostática a partir do modelo 3D preliminar. Exemplos: Planilha de Hidrostática revisada e assinada 1.2.4 Hidrostática Centro de flutuação, centro de Planilha de Hidrostática pelo Engenheiro Responsável. carena, superfície molhada, calado, boca na linha d`água, comprimento de linha d`água, entre outros. Realização de estudo de estabilidade Estudo de Estabilidade revisado e assinado 1.2.3 Estabilidade Caderno de Estabilidade da embarcação. pelo Engenheiro Responsável. Definição da potência que a embarcação precisa em função do Estudo de Potência da Estudo de Potência da Embarcação 1.2.4 Motorização peso, dimensões e velocidade Embarcação revisado e pelo Engenheiro Responsável. máxima desejada. Definição do diâmetro, passo, BAR Hélice capaz de absorver a potência Especificação Técnica do 1.2.5 Desenho do Hélice (Blade Area Ratio), e número de pás especificada. E embarcação atingindo Hélice do hélice. velocidade máxima de projeto. Atualização do modelo 3D preliminar, de acordo com requisitos de estabilidade hidrostática e Atualização e detalhamento de Modelo 3D atualizado e pronto para iniciar 1.2.6 hidrodinâmica. Detalhar modelagem Modelo 3D detalhado. modelo 3D detalhamento construtivo. de convéses , casaria e reforços estruturais. 21
  • 22.
    Dicionário da WBS(D-WBS) – Parte 2 Fase: 1.3 Desenho Construtivo D-WBS Dicionário WBS Entrega: Cadernos de detalhamentos construtivos C.C. PT Descrição Entrega do PT Critério de Aceitação OK Detalhamento de estruturas Produção de caderno Revisão e aceitação geral do caderno estrutural 1.3.1 Estrutura longitudinais e transversais da estrutural e lista de materiais. pelo engenheiro responsável. embarcação. Balanceamento de cargas, caminhos mecânicos, dimensionamento de cabos, definição de painéis, dimensionamento de geradores, banco de baterias e Caderno de elétrica e lista de Revisão e aceitação geral do caderno de 1.3.2 Elétrica seleção de equipamentos que farão materiais. elétrica pelo engenheiro responsável. interface entre captação de energia eólica e solar com os sistemas elétricos da embarcação. Caderno de acessórios, com Coleta de informações técnicas sobre os desenho técnico das bases de Revisão e aceitação geral do caderno de acessórios selecionados, para 1.3.3 Acessórios cada equipamento. E lista de acessórios por responsável técnico pelo montagem de bases e verificação de materiais para cada detalhamento. interferências na montagem a bordo. acessório. Elaboração dos desenhos técnicos Caderno de detalhamento de Revisão e aceitação geral do caderno de 1.3.4 Marcenaria construtivos de marcenaria e mobiliário, Marcenaria e lista de detalhamento de marcenaria pelo gerente de de acordo com o arranjo geral aprovado. materiais. detalhamento técnico. Detalhamento técnico de rede de água doce, rede de ar condicionado, rede de águas servidas, rede séptica, rede de Revisão e aceitação geral do caderno de óleo diesel, refrigeração de motores e Caderno contendo diagramas 1.3.5 Hidráulica detalhamento de marcenaria pelo gerente de gerador, bem como das redes das redes e lista de materiais. detalhamento técnico. hidráulicas de lemes, estabilizadores, molinetes e cabrestantes. Detalhamento de montagem de motores, reversores, eixo, tubos Cadernos de detalhamento de Revisão e aceitação geral do caderno estrutural 1.3.6 Mecânica telescópicos, pés de galinha, hélices, mecânica. pelo engenheiro responsável. lemes e mecanismo do leme. Especificação das tintas, bases, aditivos, catalizadores e solventes, bem Pintura sem escorrimentos, resistente, curada e 1.3.7 Pintura Plano de pintura como informando como aplicar cada com máximo brilho. produto. 22
  • 23.
    Dicionário da WBS(D-WBS) – Parte 3 Fase: 1.4 Construção e acabamento D-WBS Dicionário WBS Entrega: Lancha E-40 C.C. PT Descrição Entrega do PT Critério de Aceitação OK Laminação do casco, convés e Entrega da fase de Verificar consolidação da laminação, 1.4.1 Estrutura casaria, bem como posicionamento de laminação, composta por estruturas e brilho total em todas as reforços estruturais. casco, convés e casaria. superfícies externas. Posicionamento de calhas de acordo com caminho mecânicos, passagem Instalações elétricas da Instalações elétricas em perfeito 1.4.2 Elétrica de cabos, montagem de painéis e embarcação. funcionamento. posicionamento de equipamento elétricos e eletrônicos. Instalação de equipamentos de Equipamentos fixados com segurança e Todos os acessórios 1.4.3 Acessórios acordo com requisitos detalhados seguindo todos os padrões de isolamento instalados a bordo. para suas bases e posicionamento. necessários. Construção dos diversos ambientes e Fase de marcenaria Seguir critérios de qualidade e acabamento 1.4.4 Marcenaria mobiliários, de acordo com det. entregue. do estaleiro Técnico. Redes instaladas sem vazamentos, com Montagem de todas as redes Redes hidráulicas instaladas isolamento e corretamente fixadas a bordo. 1.4.5 Hidráulica hidráulicas a bordo. a bordo. Todas as peças de penetração instaladas de acordo com critérios ABYC. Posicionamento e alinhamento de Linha de eixo funcionando em perfeito motores, reversores, eixo, tubos Linha de eixo montada e 1.4.6 Mecânica estado, sem vibrações exessivas e sem telescópicos, pés de galinha, hélices, alinhada. vazamentos no selo mecânico. lemes e mecanismo do leme. Limpeza do molde, aplicação de cera Casco, convéses e casaria desmoldante, aplicação de gel coat Pintura sem escorrimentos, sem bolhas, 1.4.7 Pintura pintados de acordo com (pintura), respeitando procedimentos resistente, curada e com máximo brilho. requisitos especificados. especificados no plano de pintura. 23
  • 24.
    Dicionário da WBS(D-WBS) – Parte 4 Fase: 1.5 Testes e lançamento D-WBS Dicionário WBS Entrega: Termo de aceitação assinado e entrega da E-40 C.C. PT Descrição Entrega do PT Critério de Aceitação OK Testes de equipamentos em Testes de equipamentos Relatório de testes Equipamentos em perfeito estado 1.5.1 seco para garantir segurança preliminar preliminar. de funcionamento. durante a prova de mar. Testes das características hidrodinâmicas, verificação de Equipamentos em perfeito estado vazamentos nas peças de de funcionamento.E operação de penetração do casco, testes Relatório da prova de 1.5.2 Testes de prova de mar acordo com critérios de redes de hidráulica, testes de mar. estabilidade e hidrodinâmicos equipamentos elétrios. Por projetados. último, testes dos critérios de estabilidade da embarcação. Produção de fotos, Organização da embarcação Material gráfico atraente e com Material gráfico para 1.5.3 imagens 3D, panfletos e para fotos e videos para textos revisados por profissional divulgação. videos para divulgação. exposição. especializado. Lista e orçamento Buscar e orçar divulgação em para divulgação em Custo e visibilidade dos meios de 1.5.4 Divulgação revistas e sites revistas e sites comunicação. especializados. especializados. 24
  • 25.
    Lista de Verificaçãoda Qualidade (LVQ)- Parte 1 D-WBS Dicionário WBS Fase: 1.2 Desenho Preliminar Entrega: Modelo 3D C.C. PT Descrição Entrega do PT Critério de Aceitação OK Planta e elevação da embarcação revisados Elaboração da planta e elevação da Planta e elevação da 1.2.1 Arranjo Geral e assinados pelo Engenheiro Responsável e embarcação. embarcação pelo Cliente final. Elaboração de estudo de todos os Planilha de Pesos e Centro de Gravidade pesos posicionados na embarcação e Planilha de Pesos e Centro 1.2.2 Estudo de Pesos e Centros revisado e assinado pelo Engenheiro suas referências longitudinal, de Gravidade Responsável. transversal e vertical. Confecção do modelo 3D preliminar 1.2.3 Modelo 3D preliminar Modelo 3D preliminar Modelo pronto para análises hidrostàticas. do casco da embarcação Obtenção de informações técnicas referentes à hidrostática a partir do modelo 3D preliminar. Exemplos: Planilha de Hidrostática revisada e assinada 1.2.4 Hidrostática Centro de flutuação, centro de Planilha de Hidrostática pelo Engenheiro Responsável. carena, superfície molhada, calado, boca na linha d`água, comprimento de linha d`água, entre outros. Realização de estudo de estabilidade Estudo de Estabilidade revisado e assinado 1.2.3 Estabilidade Caderno de Estabilidade da embarcação. pelo Engenheiro Responsável. Definição da potência que a embarcação precisa em função do Estudo de Potência da Estudo de Potência da Embarcação revisado 1.2.4 Motorização peso, dimensões e velocidade Embarcação e pelo Engenheiro Responsável. máxima desejada. Definição do diâmetro, passo, BAR Hélice capaz de absorver a potência Especificação Técnica do 1.2.5 Desenho do Hélice (Blade Area Ratio), e número de pás especificada. E embarcação atingindo Hélice do hélice. velocidade máxima de projeto. Atualização do modelo 3D preliminar, de acordo com requisitos de Atualização e detalhamento de Modelo 3D atualizado e pronto para iniciar 1.2.6 estabilidade hidrostática e Modelo 3D detalhado. modelo 3D detalhamento construtivo. hidrodinâmica. Detalhar modelagem de casaria. 25
  • 26.
    Lista de Verificaçãoda Qualidade (LVQ)- Parte 2 Fase: 1.3 Desenho Construtivo D-WBS Dicionário WBS Entrega: Cadernos de detalhamentos construtivos C.C. PT Descrição Entrega do PT Critério de Aceitação OK Detalhamento de estruturas Produção de caderno Revisão e aceitação geral do caderno 1.3.1 Estrutura longitudinais e transversais da estrutural e lista de estrutural pelo engenheiro responsável. embarcação. materiais. Balanceamento de cargas, caminhos mecânicos, dimensionamento de cabos, definição de painéis, Caderno de elétrica e lista Revisão e aceitação geral do caderno de 1.3.2 Elétrica dimensionamento de geradores e de materiais. elétrica pelo engenheiro responsável. banco de baterias e seleção de equipamentos. Caderno de acessórios, Coleta de informações técnicas sobre com desenho técnico das Revisão e aceitação geral do caderno de os acessórios selecionados, para bases de cada 1.3.3 Acessórios acessórios por responsável técnico pelo montagem de bases e verificação de equipamento. E lista de detalhamento. interferências na montagem a bordo. materiais para cada acessório. Elaboração dos desenhos técnicos Caderno de detalhamento Revisão e aceitação geral do caderno de construtivos de marcenaria e 1.3.4 Marcenaria de Marcenaria e lista de detalhamento de marcenaria pelo gerente de mobiliário, de acordo com o arranjo materiais. detalhamento técnico. geral aprovado. Detalhamento técnico de rede de água doce, águas servidas, rede Caderno contendo Revisão e aceitação geral do caderno de 1.3.5 Hidráulica séptica, bem como das redes diagramas das redes e lista detalhamento de marcenaria pelo gerente de hidráulicas de lemes, estabilizadores, de materiais. detalhamento técnico. molinetes e cabrestantes. Detalhamento de montagem de motores, reversores, eixo, tubos Cadernos de detalhamento Revisão e aceitação geral do caderno 1.3.6 Mecânica telescópicos, pés de galinha, hélices, de mecânica. estrutural pelo engenheiro responsável. lemes e mecanismo do leme. Especificação das tintas, bases, aditivos, catalizadores e solventes, Pintura sem escorrimentos, resistente, 1.3.7 Pintura Plano de pintura bem como informando como aplicar curada e com máximo brilho. cada produto. 26
  • 27.
    Lista de Verificaçãoda Qualidade (LVQ)- Parte 3 Fase: 1.4 Construção e acabamento D-WBS Dicionário WBS Entrega: Lancha E-40 C.C. PT Descrição Entrega do PT Critério de Aceitação OK Laminação do casco, convés e Entrega da fase de Verificar consolidação da laminação, 1.4.1 Estrutura casaria, bem como posicionamento laminação, composta por estruturas e brilho total em todas as de reforços estruturais. casco, convés e casaria. superfícies externas. Posicionamento de calhas de acordo com caminho mecânicos, passagem Instalações elétricas da Instalações elétricas em perfeito 1.4.2 Elétrica de cabos, montagem de painéis e embarcação. funcionamento. posicionamento de equipamento elétricos e eletrônicos. Instalação de equipamentos de Equipamentos fixados com segurança e Todos os acessórios 1.4.3 Acessórios acordo com requisitos detalhados seguindo todos os padrões de isolamento instalados a bordo. para suas bases e posicionamento. necessários. Construção dos diversos ambientes e Fase de marcenaria Seguir critérios de qualidade e acabamento 1.4.4 Marcenaria mobiliários, de acordo com det. entregue. do estaleiro Técnico. Redes instaladas sem vazamentos, com Montagem de todas as redes Redes hidráulicas isolamento e corretamente fixadas a bordo. 1.4.5 Hidráulica hidráulicas a bordo. instaladas a bordo. Todas as peças de penetração instaladas de acordo com critérios ABYC. Posicionamento e alinhamento de Linha de eixo funcionando em perfeito motores, reversores, eixo, tubos Linha de eixo montada e 1.4.6 Mecânica estado, sem vibrações exessivas e sem telescópicos, pés de galinha, hélices, alinhada. vazamentos no selo mecânico. lemes e mecanismo do leme. Limpeza do molde, aplicação de cera Casco, convéses e casaria desmoldante, aplicação de gel coat Pintura sem escorrimentos, sem bolhas, 1.4.7 Pintura pintados de acordo com (pintura), respeitando procedimentos resistente, curada e com máximo brilho. requisitos especificados. especificados no plano de pintura. 27
  • 28.
    Lista de Verificaçãoda Qualidade (LVQ)- Parte 4 Fase: 1.5 Testes e lançamento D-WBS Dicionário WBS Entrega: Termo de aceitação assinado e entrega da E-40 C.C. PT Descrição Entrega do PT Critério de Aceitação OK Testes de equipamentos Testes de equipamentos em seco para garantir Relatório de testes Equipamentos em perfeito 1.5.1 preliminar segurança durante a prova preliminar. estado de funcionamento. de mar. Testes das características hidrodinâmicas, verificação de vazamentos nas peças Equipamentos em perfeito de penetração do casco, estado de funcionamento.E Relatório da prova 1.5.2 Testes de prova de mar testes redes de hidráulica, operação de acordo com de mar. testes de equipamentos critérios de estabilidade e elétrios. Por último, testes hidrodinâmicos projetados. dos critérios de estabilidade da embarcação. Produção de fotos, Organização da Material gráfico atraente e com Material gráfico para 1.5.3 imagens 3D, panfletos e embarcação para fotos e textos revisados por profissional divulgação. videos para divulgação. videos para exposição. especializado. Lista e orçamento Buscar e orçar divulgação para divulgação em Custo e visibilidade dos meios 1.5.4 Divulgação em revistas e sites revistas e sites de comunicação. especializados. especializados. 28
  • 29.
    Solicitação de Mudança(SM) Impactos identificados – Recursos Humanos do projeto SM - Solicitação de Mudança Sem impacto. Data da Número da SM Solicitante abertura Impactos identificados – Comunicações do projeto 1 28/03/2013 Cliente Final Envio de email para Engenheiro responsável e equipe do projeto. Endereço de E-mail DDD Telefone Impactos identificados – Riscos do projeto cliente@hotmail.com 13 8133-9771 Sem impacto. Descrição da Mudança Solicitada Impactos identificados – Aquisições do projeto Aumento do número de camarote de 2 para 3. Sem impacto. Justificativa da solicitação Impactos identificados – outros projetos correntes Solicitação do cliente final. Assinatura do Solicitante Sem impacto. Data, Nome, Assinatura do GP Parecer do GP 2 de abril de 2013, Luiz Leal Impactos identificados – Escopo do projeto Alteração no pacote de trabalho Arranjo Geral, Estudo de Pesos Parecer do Sponsor ou CCB e Centros. Alteração pode ser realizada conforme a autorização para os Impactos identificados – Tempo do projeto impactos descritos acima. Aumento em uma semana a fase desenho preliminar. Impactos identificados – Custo do projeto Data, Nome do Autorizador, Assinatura Haverá aumento menor de 1% do total do projeto. 2 de abril de 2013, Frank Impactos identificados – Qualidade do projeto Sem impacto. Diretoria da Empresa - Frank M.P Barretto 29
  • 30.
    Como Verificar eControlar o Escopo Solicitação de NÃO Escopo OK? SIM Entrega Aceita Mudança Plano de Negócio Requisitos OK Verificar Escopo Termo de Abertura do Projeto Declaração de Lista de Verificação da Requisitos do Qualidade Identificação dos Produto Declaração do Dicionário Stakeholders Escopo WBS Declaração de Requisitos do Lista de Projeto Make ou Buy Atividades WBS 30
  • 31.
    Nossos agradecimentos ao Lucas Mariano que contribuiu na elaboração desse trabalho, cujo conteúdo faz parte do TCC do grupo. 31
  • 32.
    Empresa: Projeto: Produto:Lancha E-40 Diretor: Frank M.P Barretto FGV - Trabalho de Gerenciamento de Escopo em Projetos Prof.: Marco Coghi Turma GP04 – Santos – SP Fev/2013 32
