MBA em Gerenciamento de Projetos VI
Fundamentos em Gerencimento de Projetos
           Caxias do Sul - RS
Alcides Biassi Junior      Diogo Badalotti Borba   Luiz Henrique Franceschini

Sérgio José Furhmann Júnior      Tiago Scolaro         Vagner Flores de Almeida

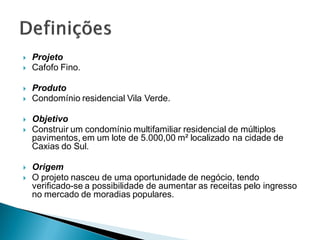

   Projeto
   Cafofo Fino.

   Produto
   Condomínio residencial Vila Verde.

   Objetivo
   Construir um condomínio multifamiliar residencial de múltiplos
    pavimentos, em um lote de 5.000,00 m² localizado na cidade de
    Caxias do Sul.

   Origem
   O projeto nasceu de uma oportunidade de negócio, tendo
    verificado-se a possibilidade de aumentar as receitas pelo ingresso
    no mercado de moradias populares.
   Concessionárias de serviços públicos;
   Empreiteira;
   Clientes;
   Proprietário do terreno;
   Fornecedores;
   Vizinhos;
   Agentes financeiros;
   Prefeitura.

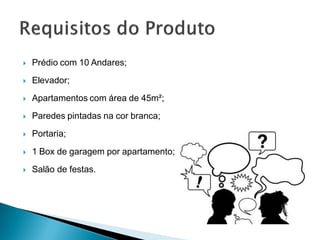

   Prédio com 10 Andares;
   Elevador;
   Apartamentos com área de 45m²;
   Paredes pintadas na cor branca;
   Portaria;
   1 Box de garagem por apartamento;
   Salão de festas.

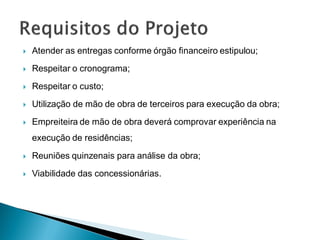

   Atender as entregas conforme órgão financeiro estipulou;
   Respeitar o cronograma;
   Respeitar o custo;
   Utilização de mão de obra de terceiros para execução da obra;
   Empreiteira de mão de obra deverá comprovar experiência na
    execução de residências;
   Reuniões quinzenais para análise da obra;
   Viabilidade das concessionárias.

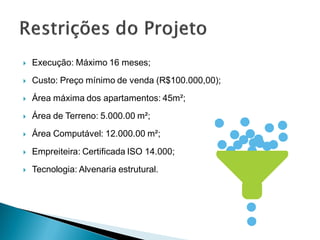

   Execução: Máximo 16 meses;
   Custo: Preço mínimo de venda (R$100.000,00);
   Área máxima dos apartamentos: 45m²;
   Área de Terreno: 5.000.00 m²;
   Área Computável: 12.000.00 m²;
   Empreiteira: Certificada ISO 14.000;
   Tecnologia: Alvenaria estrutural.

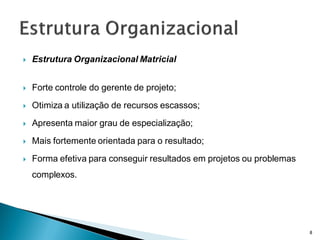

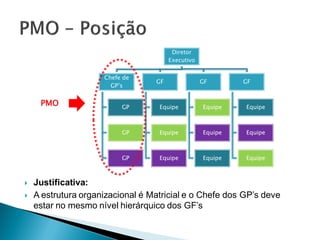

   Estrutura Organizacional Matricial

   Forte controle do gerente de projeto;
   Otimiza a utilização de recursos escassos;
   Apresenta maior grau de especialização;
   Mais fortemente orientada para o resultado;
   Forma efetiva para conseguir resultados em projetos ou problemas
    complexos.

                                                                       8
Diretor
                                       Executivo

                     Chefe de
                                  GF               GF       GF
                       GP’s

     PMO                  GP       Equipe          Equipe   Equipe

                          GP       Equipe          Equipe   Equipe

                          GP       Equipe          Equipe   Equipe

   Justificativa:
   A estrutura organizacional é Matricial e o Chefe dos GP’s deve
    estar no mesmo nível hierárquico dos GF’s

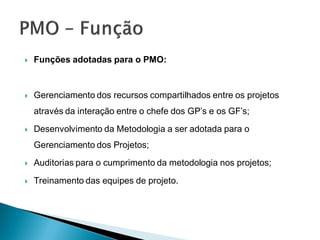

   Funções adotadas para o PMO:

   Gerenciamento dos recursos compartilhados entre os projetos
    através da interação entre o chefe dos GP’s e os GF’s;
   Desenvolvimento da Metodologia a ser adotada para o
    Gerenciamento dos Projetos;
   Auditorias para o cumprimento da metodologia nos projetos;

   Treinamento das equipes de projeto.

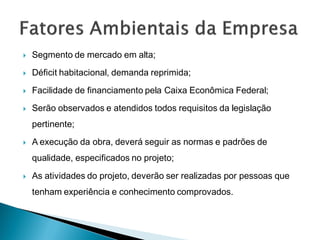

   Segmento de mercado em alta;
   Déficit habitacional, demanda reprimida;
   Facilidade de financiamento pela Caixa Econômica Federal;
   Serão observados e atendidos todos requisitos da legislação
    pertinente;
   A execução da obra, deverá seguir as normas e padrões de
    qualidade, especificados no projeto;
   As atividades do projeto, deverão ser realizadas por pessoas que
    tenham experiência e conhecimento comprovados.
Cafofo Fino
                                                              1

Início                 Conceito               Detalhamento           Execução              Encerramento
              1.1                    1.2                    1.3                 1.4                     1.5

   Kick-off              Layout                  Desenhos              Empreiteira            Satisfação

               1.1.1                  1.2.1                  1.3.1                 1.4.1                1.5.1

   Viabilidade           Estrutura              Plano Vendas           Qualidade              Entrega

               1.1.2                  1.2.2                  1.3.2                 1.4.2                1.5.2

                         Modelo 3D               Cálculos              Obra                   Lições

                                      1.2.3                  1.3.3                 1.4.3                1.5.3

                         Público Alvo            Documento                                    Reunião

                                      1.2.4                  1.3.4                                      1.5.4
   Iniciar:
   Identificou-se os stakeholders,
   Classificou-os conforme seus interesses e poder;
   Elaborou-se o termo de abertura do projeto, como documento oficial
    assinado pelo Sponsor;
   O GP foi designado pela diretoria da incorporadora ConstruBem,
    um dos especialistas em arquitetura.
   Planejar:

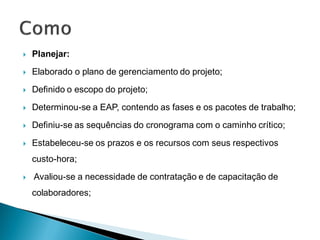

   Elaborado o plano de gerenciamento do projeto;
   Definido o escopo do projeto;
   Determinou-se a EAP, contendo as fases e os pacotes de trabalho;
   Definiu-se as sequências do cronograma com o caminho crítico;

   Estabeleceu-se os prazos e os recursos com seus respectivos
    custo-hora;
   Avaliou-se a necessidade de contratação e de capacitação de
    colaboradores;
   Planejar:

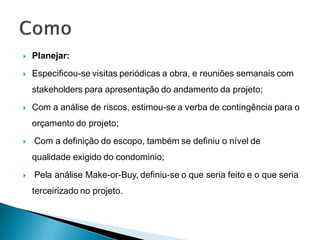

   Especificou-se visitas periódicas a obra, e reuniões semanais com
    stakeholders para apresentação do andamento da projeto;
   Com a análise de riscos, estimou-se a verba de contingência para o
    orçamento do projeto;
   Com a definição do escopo, também se definiu o nível de
    qualidade exigido do condominio;
   Pela análise Make-or-Buy, definiu-se o que seria feito e o que seria
    terceirizado no projeto.

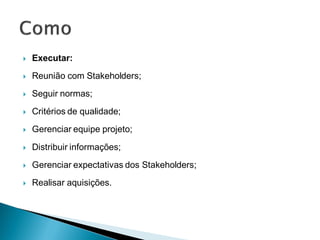

   Executar:
   Reunião com Stakeholders;
   Seguir normas;
   Critérios de qualidade;
   Gerenciar equipe projeto;

   Distribuir informações;
   Gerenciar expectativas dos Stakeholders;
   Realisar aquisições.

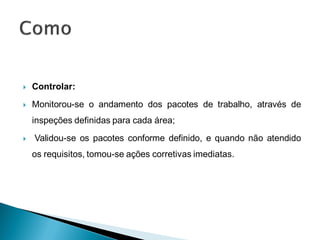

   Controlar:
   Monitorou-se o andamento dos pacotes de trabalho, através de
    inspeções definidas para cada área;
   Validou-se os pacotes conforme definido, e quando não atendido
    os requisitos, tomou-se ações corretivas imediatas.

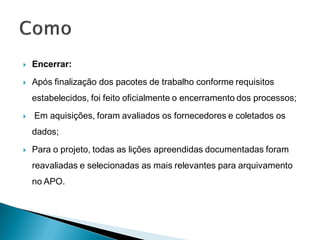

   Encerrar:
   Após finalização dos pacotes de trabalho conforme requisitos
    estabelecidos, foi feito oficialmente o encerramento dos processos;
   Em aquisições, foram avaliados os fornecedores e coletados os
    dados;
   Para o projeto, todas as lições apreendidas documentadas foram
    reavaliadas e selecionadas as mais relevantes para arquivamento
    no APO.

   Pacotes de Trabalho:
           Kick-off            Layout              Desenhos           Obra              Entrega

                      1.1.1              1.2.1                1.3.1            1.4.3              1.5.2

   Lista de Atividades:
       • Reunir com           • Elaborar          • Desenhar em       • Acompanhar      • Fazer entrega
         stakeholders;          alternativas de     software 2d;        obra da           oficial do
       • Avaliar riscos         layout;           • Modelar em          empreiteira       condomínio
         do projeto;          • Estimar e           software 3d.        semanalmente.     em cerimonia
       • Apresentar             definir                                                   social.
         TAP;                   medidas de
       • Pegar                  área do
         assinatura do          projeto;
         sponsor.             • Apresentar
                                Layout aos
                                Stakeholders.
Recurso
 PT                      Atividades                       Analista    Engenheiro Gerente Mkt Coquetel    Custo da
                                                         (h)    (R$)   (h) (R$) (h)    (R$) Und. (R$)    Atividade
        -Reunir com stakeholders;                                         4 20                              R$ 80,00
        -Avaliar riscos do projeto;                          4     10     4 20                             R$ 120,00
1.1.1   -Apresentar TAP;                                                  1 20                              R$ 20,00
        -Pegar assinatura do sponsor;                        1     10                                       R$ 10,00
        Cus to do Pac ote de Trabalho                                                                      R$ 230,00
        -Elaborar alternativas de layout;                 50     10                                        R$ 500,00
        -Estimar e definir medidas de área do projeto;   100     10   100    20                          R$ 3.000,00
1.2.1
        -Apresentar Layout aos Stakeholders;                            4    20                             R$ 80,00
        Cus to do Pac ote de Trabalho                                                                    R$ 3.580,00
        -Desenhar em software 2d;                        1000    10                                     R$ 10.000,00
1.3.1   -Modelar em software 3d                          1000    10                                     R$ 10.000,00
        Cus to do Pac ote de Trabalho                                                                   R$ 20.000,00
        -Acompanhar obra da empreiteira;                              4000   20                         R$ 80.000,00
1.4.3
        Cus to do Pac ote de Trabalho                                                                   R$ 80.000,00
        -Fazer entrega oficial do condomínio;                                     16    40   144   40    R$ 6.400,00
1.5.2
        Cus to do Pac ote de Trabalho                                                                    R$ 6.400,00

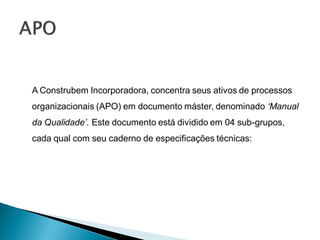

A Construbem Incorporadora, concentra seus ativos de processos
organizacionais (APO) em documento máster, denominado ‘Manual
da Qualidade’. Este documento está dividido em 04 sub-grupos,
cada qual com seu caderno de especificações técnicas:

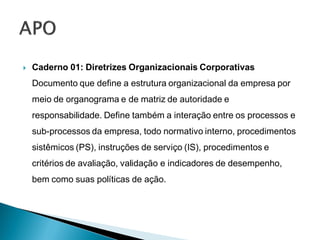

   Caderno 01: Diretrizes Organizacionais Corporativas
    Documento que define a estrutura organizacional da empresa por
    meio de organograma e de matriz de autoridade e
    responsabilidade. Define também a interação entre os processos e
    sub-processos da empresa, todo normativo interno, procedimentos
    sistêmicos (PS), instruções de serviço (IS), procedimentos e
    critérios de avaliação, validação e indicadores de desempenho,
    bem como suas políticas de ação.

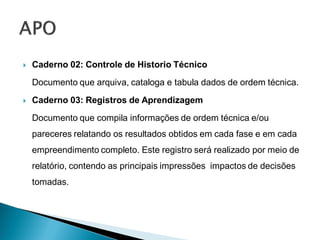

   Caderno 02: Controle de Historio Técnico
    Documento que arquiva, cataloga e tabula dados de ordem técnica.
   Caderno 03: Registros de Aprendizagem
    Documento que compila informações de ordem técnica e/ou
    pareceres relatando os resultados obtidos em cada fase e em cada
    empreendimento completo. Este registro será realizado por meio de
    relatório, contendo as principais impressões impactos de decisões
    tomadas.

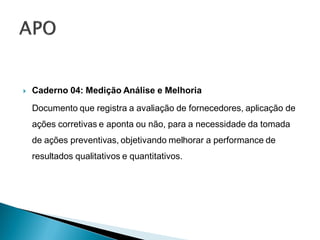

   Caderno 04: Medição Análise e Melhoria
    Documento que registra a avaliação de fornecedores, aplicação de
    ações corretivas e aponta ou não, para a necessidade da tomada
    de ações preventivas, objetivando melhorar a performance de
    resultados qualitativos e quantitativos.

Cafofo Fino

  • 1.
    MBA em Gerenciamentode Projetos VI Fundamentos em Gerencimento de Projetos Caxias do Sul - RS
  • 2.
    Alcides Biassi Junior Diogo Badalotti Borba Luiz Henrique Franceschini Sérgio José Furhmann Júnior Tiago Scolaro Vagner Flores de Almeida
  • 3.
    Projeto  Cafofo Fino.  Produto  Condomínio residencial Vila Verde.  Objetivo  Construir um condomínio multifamiliar residencial de múltiplos pavimentos, em um lote de 5.000,00 m² localizado na cidade de Caxias do Sul.  Origem  O projeto nasceu de uma oportunidade de negócio, tendo verificado-se a possibilidade de aumentar as receitas pelo ingresso no mercado de moradias populares.
  • 4.
    Concessionárias de serviços públicos;  Empreiteira;  Clientes;  Proprietário do terreno;  Fornecedores;  Vizinhos;  Agentes financeiros;  Prefeitura.
  • 5.
    Prédio com 10 Andares;  Elevador;  Apartamentos com área de 45m²;  Paredes pintadas na cor branca;  Portaria;  1 Box de garagem por apartamento;  Salão de festas.
  • 6.
    Atender as entregas conforme órgão financeiro estipulou;  Respeitar o cronograma;  Respeitar o custo;  Utilização de mão de obra de terceiros para execução da obra;  Empreiteira de mão de obra deverá comprovar experiência na execução de residências;  Reuniões quinzenais para análise da obra;  Viabilidade das concessionárias.
  • 7.
    Execução: Máximo 16 meses;  Custo: Preço mínimo de venda (R$100.000,00);  Área máxima dos apartamentos: 45m²;  Área de Terreno: 5.000.00 m²;  Área Computável: 12.000.00 m²;  Empreiteira: Certificada ISO 14.000;  Tecnologia: Alvenaria estrutural.
  • 8.
    Estrutura Organizacional Matricial  Forte controle do gerente de projeto;  Otimiza a utilização de recursos escassos;  Apresenta maior grau de especialização;  Mais fortemente orientada para o resultado;  Forma efetiva para conseguir resultados em projetos ou problemas complexos. 8
  • 9.
    Diretor Executivo Chefe de GF GF GF GP’s PMO GP Equipe Equipe Equipe GP Equipe Equipe Equipe GP Equipe Equipe Equipe  Justificativa:  A estrutura organizacional é Matricial e o Chefe dos GP’s deve estar no mesmo nível hierárquico dos GF’s
  • 10.
    Funções adotadas para o PMO:  Gerenciamento dos recursos compartilhados entre os projetos através da interação entre o chefe dos GP’s e os GF’s;  Desenvolvimento da Metodologia a ser adotada para o Gerenciamento dos Projetos;  Auditorias para o cumprimento da metodologia nos projetos;  Treinamento das equipes de projeto.
  • 11.
    Segmento de mercado em alta;  Déficit habitacional, demanda reprimida;  Facilidade de financiamento pela Caixa Econômica Federal;  Serão observados e atendidos todos requisitos da legislação pertinente;  A execução da obra, deverá seguir as normas e padrões de qualidade, especificados no projeto;  As atividades do projeto, deverão ser realizadas por pessoas que tenham experiência e conhecimento comprovados.
  • 12.
    Cafofo Fino 1 Início Conceito Detalhamento Execução Encerramento 1.1 1.2 1.3 1.4 1.5 Kick-off Layout Desenhos Empreiteira Satisfação 1.1.1 1.2.1 1.3.1 1.4.1 1.5.1 Viabilidade Estrutura Plano Vendas Qualidade Entrega 1.1.2 1.2.2 1.3.2 1.4.2 1.5.2 Modelo 3D Cálculos Obra Lições 1.2.3 1.3.3 1.4.3 1.5.3 Público Alvo Documento Reunião 1.2.4 1.3.4 1.5.4
  • 13.
    Iniciar:  Identificou-se os stakeholders,  Classificou-os conforme seus interesses e poder;  Elaborou-se o termo de abertura do projeto, como documento oficial assinado pelo Sponsor;  O GP foi designado pela diretoria da incorporadora ConstruBem, um dos especialistas em arquitetura.
  • 14.
    Planejar:  Elaborado o plano de gerenciamento do projeto;  Definido o escopo do projeto;  Determinou-se a EAP, contendo as fases e os pacotes de trabalho;  Definiu-se as sequências do cronograma com o caminho crítico;  Estabeleceu-se os prazos e os recursos com seus respectivos custo-hora;  Avaliou-se a necessidade de contratação e de capacitação de colaboradores;
  • 15.
    Planejar:  Especificou-se visitas periódicas a obra, e reuniões semanais com stakeholders para apresentação do andamento da projeto;  Com a análise de riscos, estimou-se a verba de contingência para o orçamento do projeto;  Com a definição do escopo, também se definiu o nível de qualidade exigido do condominio;  Pela análise Make-or-Buy, definiu-se o que seria feito e o que seria terceirizado no projeto.
  • 16.
    Executar:  Reunião com Stakeholders;  Seguir normas;  Critérios de qualidade;  Gerenciar equipe projeto;  Distribuir informações;  Gerenciar expectativas dos Stakeholders;  Realisar aquisições.
  • 17.
    Controlar:  Monitorou-se o andamento dos pacotes de trabalho, através de inspeções definidas para cada área;  Validou-se os pacotes conforme definido, e quando não atendido os requisitos, tomou-se ações corretivas imediatas.
  • 18.
    Encerrar:  Após finalização dos pacotes de trabalho conforme requisitos estabelecidos, foi feito oficialmente o encerramento dos processos;  Em aquisições, foram avaliados os fornecedores e coletados os dados;  Para o projeto, todas as lições apreendidas documentadas foram reavaliadas e selecionadas as mais relevantes para arquivamento no APO.
  • 19.
    Pacotes de Trabalho: Kick-off Layout Desenhos Obra Entrega 1.1.1 1.2.1 1.3.1 1.4.3 1.5.2  Lista de Atividades: • Reunir com • Elaborar • Desenhar em • Acompanhar • Fazer entrega stakeholders; alternativas de software 2d; obra da oficial do • Avaliar riscos layout; • Modelar em empreiteira condomínio do projeto; • Estimar e software 3d. semanalmente. em cerimonia • Apresentar definir social. TAP; medidas de • Pegar área do assinatura do projeto; sponsor. • Apresentar Layout aos Stakeholders.
  • 20.
    Recurso PT Atividades Analista Engenheiro Gerente Mkt Coquetel Custo da (h) (R$) (h) (R$) (h) (R$) Und. (R$) Atividade -Reunir com stakeholders; 4 20 R$ 80,00 -Avaliar riscos do projeto; 4 10 4 20 R$ 120,00 1.1.1 -Apresentar TAP; 1 20 R$ 20,00 -Pegar assinatura do sponsor; 1 10 R$ 10,00 Cus to do Pac ote de Trabalho R$ 230,00 -Elaborar alternativas de layout; 50 10 R$ 500,00 -Estimar e definir medidas de área do projeto; 100 10 100 20 R$ 3.000,00 1.2.1 -Apresentar Layout aos Stakeholders; 4 20 R$ 80,00 Cus to do Pac ote de Trabalho R$ 3.580,00 -Desenhar em software 2d; 1000 10 R$ 10.000,00 1.3.1 -Modelar em software 3d 1000 10 R$ 10.000,00 Cus to do Pac ote de Trabalho R$ 20.000,00 -Acompanhar obra da empreiteira; 4000 20 R$ 80.000,00 1.4.3 Cus to do Pac ote de Trabalho R$ 80.000,00 -Fazer entrega oficial do condomínio; 16 40 144 40 R$ 6.400,00 1.5.2 Cus to do Pac ote de Trabalho R$ 6.400,00
  • 22.
    A Construbem Incorporadora,concentra seus ativos de processos organizacionais (APO) em documento máster, denominado ‘Manual da Qualidade’. Este documento está dividido em 04 sub-grupos, cada qual com seu caderno de especificações técnicas:
  • 23.
    Caderno 01: Diretrizes Organizacionais Corporativas Documento que define a estrutura organizacional da empresa por meio de organograma e de matriz de autoridade e responsabilidade. Define também a interação entre os processos e sub-processos da empresa, todo normativo interno, procedimentos sistêmicos (PS), instruções de serviço (IS), procedimentos e critérios de avaliação, validação e indicadores de desempenho, bem como suas políticas de ação.
  • 24.
    Caderno 02: Controle de Historio Técnico Documento que arquiva, cataloga e tabula dados de ordem técnica.  Caderno 03: Registros de Aprendizagem Documento que compila informações de ordem técnica e/ou pareceres relatando os resultados obtidos em cada fase e em cada empreendimento completo. Este registro será realizado por meio de relatório, contendo as principais impressões impactos de decisões tomadas.
  • 25.
    Caderno 04: Medição Análise e Melhoria Documento que registra a avaliação de fornecedores, aplicação de ações corretivas e aponta ou não, para a necessidade da tomada de ações preventivas, objetivando melhorar a performance de resultados qualitativos e quantitativos.
