FUNDAMENTOS EM
GERENCIAMENTO DE PROJETOS

       TURMA 06/2012

          Curitiba
           2013
Mundo Limpo
   S.A.

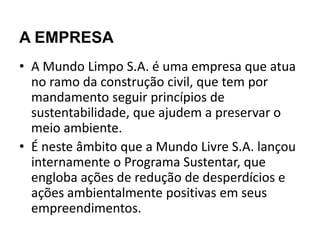

A EMPRESA
• A Mundo Limpo S.A. é uma empresa que atua
  no ramo da construção civil, que tem por
  mandamento seguir princípios de
  sustentabilidade, que ajudem a preservar o
  meio ambiente.
• É neste âmbito que a Mundo Livre S.A. lançou
  internamente o Programa Sustentar, que
  engloba ações de redução de desperdícios e
  ações ambientalmente positivas em seus
  empreendimentos.
Diretores:
•Felipe Martins
•Lucio Paulo Rogoski
•Marcelo Meneghetti Fagundes
Projeto:
        PROGRAMA SUSTENTAR

Descrição: Desenvolver uma metodologia para implementar ações sustentáveis
                       em obras de construção civil.

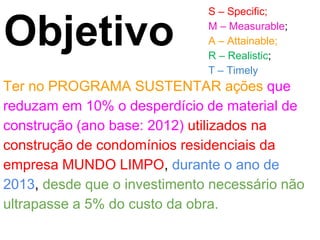

S – Specific;

Objetivo                      M – Measurable;
                              A – Attainable;
                              R – Realistic;
                              T – Timely
Ter no PROGRAMA SUSTENTAR ações que
reduzam em 10% o desperdício de material de
construção (ano base: 2012) utilizados na
construção de condomínios residenciais da
empresa MUNDO LIMPO, durante o ano de
2013, desde que o investimento necessário não
ultrapasse a 5% do custo da obra.

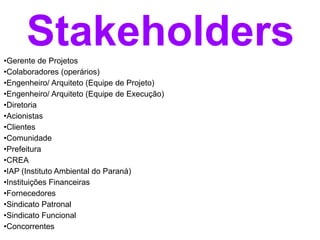

Stakeholders
•Gerente de Projetos
•Colaboradores (operários)
•Engenheiro/ Arquiteto (Equipe de Projeto)
•Engenheiro/ Arquiteto (Equipe de Execução)
•Diretoria
•Acionistas
•Clientes
•Comunidade
•Prefeitura
•CREA
•IAP (Instituto Ambiental do Paraná)
•Instituições Financeiras
•Fornecedores
•Sindicato Patronal
•Sindicato Funcional
•Concorrentes

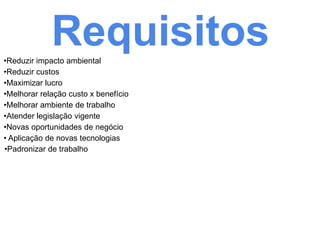

Requisitos
•Reduzir impacto ambiental
•Reduzir custos
•Maximizar lucro
•Melhorar relação custo x benefício
•Melhorar ambiente de trabalho
•Atender legislação vigente
•Novas oportunidades de negócio
• Aplicação de novas tecnologias
•Padronizar de trabalho
Requisitos

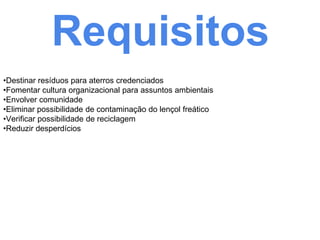

•Destinar resíduos para aterros credenciados
•Fomentar cultura organizacional para assuntos ambientais
•Envolver comunidade
•Eliminar possibilidade de contaminação do lençol freático
•Verificar possibilidade de reciclagem
•Reduzir desperdícios
EAP - Trabalho

                                        Programa
                                        Sustentar

Gerenciament                                        Implementaçã
               Diagnóstico      Projeto Piloto                      Encerramento
o do Projeto                                        o

                                                                       Apresentaçã
                  Distribuiçã      Metodologi          Capacitaç
  Iniciação                                                            o do
                  o                a                   ão              Resultado
                                                                      Reunião de
  Plano                            Piloto             captação de     Encerrament
                  Viabilidade                         Recursos        o

  Monit
  Controle                                            Aplicação

EAP - Produto

                                           Programa
                                           Sustentar

                                                                         Reunião de
                                                       Relatório de
                 Relatório         Plano do                              Apresentação
Plano de GP                                            Implementaçã
                 Gerencial         Projeto Piloto                        dos
                                                       o
                                                                         Resultados

                    Relatório de      Procedimento        Profissional      Relatório
   TAP                                de trabalho
                    Diagnóstico                           Capacitado        final
                                                                            Relat. de
  Plano de          Relatório de      Relatório de       Recursos           Lições
  Projeto           Viabilidade       validação          Obtidos            Aprendidas

  Relatório de                                           Relatório de
  desempenho                                             resultados
DICIONÁRIO WBS

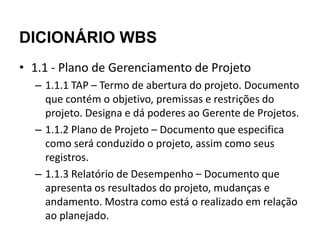

• 1.1 - Plano de Gerenciamento de Projeto
  – 1.1.1 TAP – Termo de abertura do projeto. Documento
    que contém o objetivo, premissas e restrições do
    projeto. Designa e dá poderes ao Gerente de Projetos.
  – 1.1.2 Plano de Projeto – Documento que especifica
    como será conduzido o projeto, assim como seus
    registros.
  – 1.1.3 Relatório de Desempenho – Documento que
    apresenta os resultados do projeto, mudanças e
    andamento. Mostra como está o realizado em relação
    ao planejado.

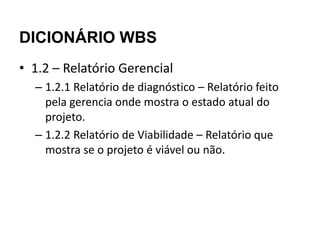

DICIONÁRIO WBS
• 1.2 – Relatório Gerencial
  – 1.2.1 Relatório de diagnóstico – Relatório feito
    pela gerencia onde mostra o estado atual do
    projeto.
  – 1.2.2 Relatório de Viabilidade – Relatório que
    mostra se o projeto é viável ou não.
DICIONÁRIO WBS

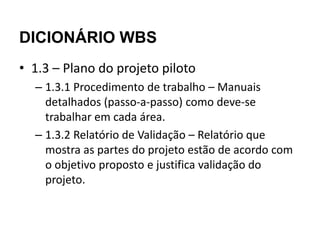

• 1.3 – Plano do projeto piloto
  – 1.3.1 Procedimento de trabalho – Manuais
    detalhados (passo-a-passo) como deve-se
    trabalhar em cada área.
  – 1.3.2 Relatório de Validação – Relatório que
    mostra as partes do projeto estão de acordo com
    o objetivo proposto e justifica validação do
    projeto.

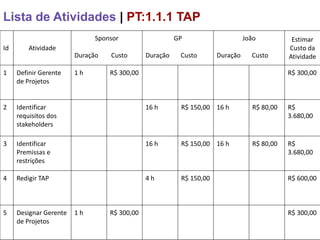

Lista de Atividades | PT:1.1.1 TAP
                              Sponsor                   GP                     João          Estimar
Id       Atividade                                                                          Custo da
                        Duração   Custo       Duração    Custo       Duração     Custo      Atividade

1    Definir Gerente    1h        R$ 300,00                                                 R$ 300,00
     de Projetos

2    Identificar                              16 h       R$ 150,00 16 h          R$ 80,00   R$
     requisitos dos                                                                         3.680,00
     stakeholders

3    Identificar                              16 h       R$ 150,00 16 h          R$ 80,00   R$
     Premissas e                                                                            3.680,00
     restrições

4    Redigir TAP                              4h         R$ 150,00                          R$ 600,00

5    Designar Gerente   1h        R$ 300,00                                                 R$ 300,00
     de Projetos

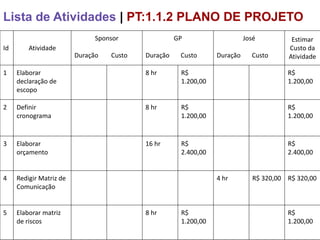

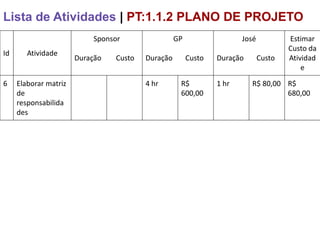

Lista de Atividades | PT:1.1.2 PLANO DE PROJETO
                               Sponsor               GP                    José          Estimar
Id       Atividade                                                                      Custo da
                         Duração   Custo   Duração    Custo      Duração     Custo      Atividade

1    Elaborar                              8 hr       R$                                R$
     declaração de                                    1.200,00                          1.200,00
     escopo

2    Definir                               8 hr       R$                                R$
     cronograma                                       1.200,00                          1.200,00

3    Elaborar                              16 hr      R$                                R$
     orçamento                                        2.400,00                          2.400,00

4    Redigir Matriz de                                           4 hr         R$ 320,00 R$ 320,00
     Comunicação

5    Elaborar matriz                       8 hr       R$                                R$
     de riscos                                        1.200,00                          1.200,00
Lista de Atividades | PT:1.1.2 PLANO DE PROJETO
                           Sponsor                 GP                  José           Estimar
                                                                                      Custo da
Id      Atividade
                       Duração   Custo   Duração        Custo   Duração       Custo   Atividad
                                                                                          e

6    Elaborar matriz                     4 hr       R$          1 hr      R$ 80,00 R$
     de                                             600,00                         680,00
     responsabilida
     des

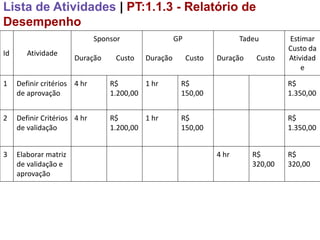

Lista de Atividades | PT:1.1.3 - Relatório de
Desempenho
                              Sponsor                GP                  Tadeu       Estimar
                                                                                     Custo da
Id      Atividade
                       Duração     Custo   Duração        Custo   Duração    Custo   Atividad
                                                                                         e

1    Definir critérios 4 hr       R$       1 hr       R$                             R$
     de aprovação                 1.200,00            150,00                         1.350,00

2    Definir Critérios 4 hr       R$       1 hr       R$                             R$
     de validação                 1.200,00            150,00                         1.350,00

3    Elaborar matriz                                              4 hr      R$       R$
     de validação e                                                         320,00   320,00
     aprovação

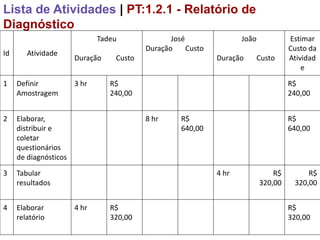

Lista de Atividades | PT:1.2.1 - Relatório de
Diagnóstico
                              Tadeu              José                João            Estimar
                                          Duração     Custo                          Custo da
Id      Atividade
                       Duração    Custo                       Duração   Custo        Atividad
                                                                                         e

1    Definir           3 hr      R$                                                  R$
     Amostragem                  240,00                                              240,00

2    Elaborar,                            8 hr      R$                               R$
     distribuir e                                   640,00                           640,00
     coletar
     questionários
     de diagnósticos
3    Tabular                                                  4 hr              R$        R$
     resultados                                                             320,00    320,00

4    Elaborar          4 hr      R$                                                  R$
     relatório                   320,00                                              320,00

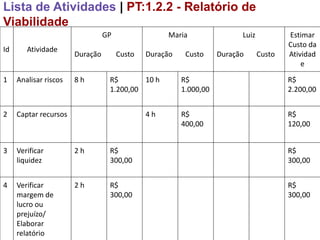

Lista de Atividades | PT:1.2.2 - Relatório de
Viabilidade
                                 GP                Maria                 Luiz           Estimar
                                                                                        Custo da
Id      Atividade
                       Duração        Custo   Duração    Custo     Duração      Custo   Atividad
                                                                                            e

1    Analisar riscos   8h         R$       10 h         R$                              R$
                                  1.200,00              1.000,00                        2.200,00

2    Captar recursos                          4h        R$                              R$
                                                        400,00                          120,00

3    Verificar         2h         R$                                                    R$
     liquidez                     300,00                                                300,00

4    Verificar         2h         R$                                                    R$
     margem de                    300,00                                                300,00
     lucro ou
     prejuízo/
     Elaborar
     relatório

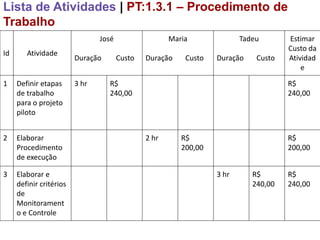

Lista de Atividades | PT:1.3.1 – Procedimento de
Trabalho
                                José                  Maria              Tadeu       Estimar
                                                                                     Custo da
Id      Atividade
                         Duração       Custo   Duração    Custo   Duração    Custo   Atividad
                                                                                         e

1    Definir etapas      3 hr      R$                                                R$
     de trabalho                   240,00                                            240,00
     para o projeto
     piloto

2    Elaborar                                  2 hr      R$                          R$
     Procedimento                                        200,00                      200,00
     de execução

3    Elaborar e                                                   3 hr      R$       R$
     definir critérios                                                      240,00   240,00
     de
     Monitorament
     o e Controle

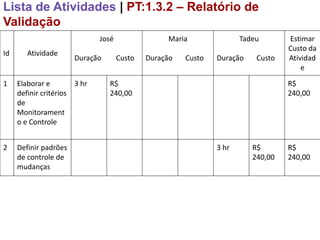

Lista de Atividades | PT:1.3.2 – Relatório de
Validação
                              José                Maria               Tadeu       Estimar
                                                                                  Custo da
Id      Atividade
                       Duração       Custo   Duração   Custo   Duração    Custo   Atividad
                                                                                      e

1    Elaborar e        3 hr      R$                                               R$
     definir critérios           240,00                                           240,00
     de
     Monitorament
     o e Controle

2    Definir padrões                                           3 hr      R$       R$
     de controle de                                                      240,00   240,00
     mudanças

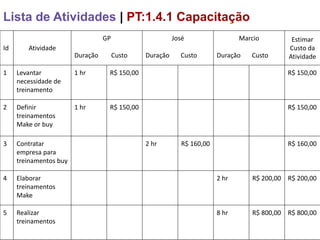

Lista de Atividades | PT:1.4.1 Capacitação
                                  GP                     José                  Marcio        Estimar
Id      Atividade                                                                           Custo da
                        Duração        Custo   Duração     Custo        Duração   Custo     Atividade

1    Levantar           1 hr       R$ 150,00                                                R$ 150,00
     necessidade de
     treinamento

2    Definir            1 hr       R$ 150,00                                                R$ 150,00
     treinamentos
     Make or buy

3    Contratar                                 2 hr         R$ 160,00                       R$ 160,00
     empresa para
     treinamentos buy

4    Elaborar                                                           2 hr      R$ 200,00 R$ 200,00
     treinamentos
     Make

5    Realizar                                                           8 hr      R$ 800,00 R$ 800,00
     treinamentos

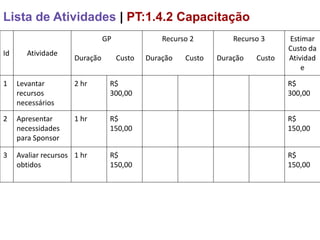

Lista de Atividades | PT:1.4.2 Capacitação
                                GP               Recurso 2         Recurso 3     Estimar
                                                                                 Custo da
Id      Atividade
                      Duração        Custo   Duração   Custo   Duração   Custo   Atividad
                                                                                     e

1    Levantar         2 hr       R$                                              R$
     recursos                    300,00                                          300,00
     necessários

2    Apresentar       1 hr       R$                                              R$
     necessidades                150,00                                          150,00
     para Sponsor

3    Avaliar recursos 1 hr       R$                                              R$
     obtidos                     150,00                                          150,00

Lista de Atividades | PT:1.4.3 Aplicação
                                 GP                     Jorge                    Alex          Estimar
Id       Atividade                                                                            Custo da
                       Duração        Custo   Duração      Custo       Duração     Custo      Atividade

1    Apresentar        1 hr       R$ 150,00                                                   R$ 150,00
     resultados do
     projeto piloto
     para diretoria

2    Obter aprovação   1 hr       R$ 150,00                                                   R$ 150,00

3    Definir próximo   1 hr       R$ 150,00                                                   R$ 150,00
     projeto a ser
     implementado

4    Transformar em                           4 hr         R$ 600,00                          R$ 600,00
     metodologia

5    Transferir o                                                      4 hr         R$ 600,00 R$ 600,00
     conhecimento
     para demais
     áreas

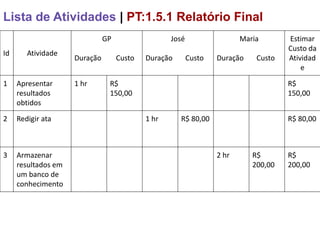

Lista de Atividades | PT:1.5.1 Relatório Final
                               GP                  José                  Maria       Estimar
                                                                                     Custo da
Id      Atividade
                     Duração        Custo   Duração       Custo   Duração    Custo   Atividad
                                                                                         e

1    Apresentar      1 hr       R$                                                   R$
     resultados                 150,00                                               150,00
     obtidos

2    Redigir ata                            1 hr      R$ 80,00                       R$ 80,00

3    Armazenar                                                    2 hr      R$       R$
     resultados em                                                          200,00   200,00
     um banco de
     conhecimento

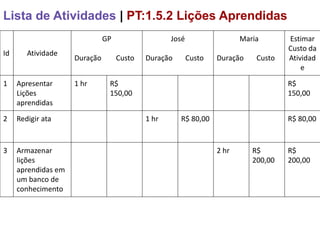

Lista de Atividades | PT:1.5.2 Lições Aprendidas
                               GP                  José                  Maria       Estimar
                                                                                     Custo da
Id      Atividade
                     Duração        Custo   Duração       Custo   Duração    Custo   Atividad
                                                                                         e

1    Apresentar      1 hr       R$                                                   R$
     Lições                     150,00                                               150,00
     aprendidas

2    Redigir ata                            1 hr      R$ 80,00                       R$ 80,00

3    Armazenar                                                    2 hr      R$       R$
     lições                                                                 200,00   200,00
     aprendidas em
     um banco de
     conhecimento
Orçamento

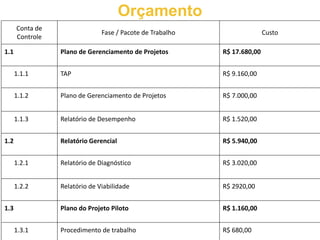

      Conta de
                               Fase / Pacote de Trabalho                  Custo
      Controle

1.1              Plano de Gerenciamento de Projetos        R$ 17.680,00

      1.1.1      TAP                                       R$ 9.160,00

      1.1.2      Plano de Gerenciamento de Projetos        R$ 7.000,00

      1.1.3      Relatório de Desempenho                   R$ 1.520,00

1.2              Relatório Gerencial                       R$ 5.940,00

      1.2.1      Relatório de Diagnóstico                  R$ 3.020,00

      1.2.2      Relatório de Viabilidade                  R$ 2920,00

1.3              Plano do Projeto Piloto                   R$ 1.160,00

      1.3.1      Procedimento de trabalho                  R$ 680,00
Orçamento
      Conta de
                               Fase / Pacote de Trabalho                  Custo
      Controle

      1.3.2      Relatório de Validação                    R$ 480,00

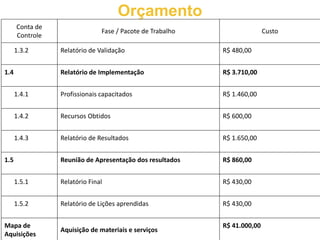

1.4              Relatório de Implementação                R$ 3.710,00

      1.4.1      Profissionais capacitados                 R$ 1.460,00

      1.4.2      Recursos Obtidos                          R$ 600,00

      1.4.3      Relatório de Resultados                   R$ 1.650,00

1.5              Reunião de Apresentação dos resultados    R$ 860,00

      1.5.1      Relatório Final                           R$ 430,00

      1.5.2      Relatório de Lições aprendidas            R$ 430,00

Mapa de                                                    R$ 41.000,00
                 Aquisição de materiais e serviços
Aquisições
Orçamento
Conta de
           Fase / Pacote de Trabalho                         Custo
Controle

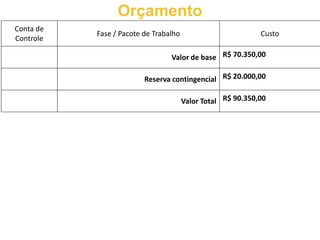

                                 Valor de base R$ 70.350,00

                         Reserva contingencial R$ 20.000,00

                                       Valor Total R$ 90.350,00

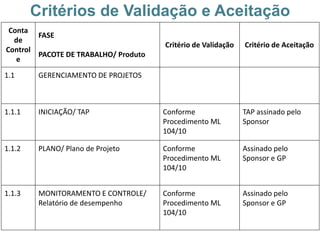

Critérios de Validação e Aceitação
 Conta
        FASE
  de
                                      Critério de Validação   Critério de Aceitação
Control
        PACOTE DE TRABALHO/ Produto
   e

1.1      GERENCIAMENTO DE PROJETOS

1.1.1    INICIAÇÃO/ TAP               Conforme                TAP assinado pelo
                                      Procedimento ML         Sponsor
                                      104/10

1.1.2    PLANO/ Plano de Projeto      Conforme                Assinado pelo
                                      Procedimento ML         Sponsor e GP
                                      104/10

1.1.3    MONITORAMENTO E CONTROLE/    Conforme                Assinado pelo
         Relatório de desempenho      Procedimento ML         Sponsor e GP
                                      104/10

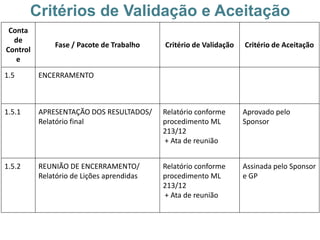

Critérios de Validação e Aceitação
 Conta
  de           Fase / Pacote de Trabalho   Critério de Validação   Critério de Aceitação
Controle

1.2        DIAGNÓSTICO

1.2.1      DISTRIBUIÇÃO/ Relatório do      Relatório conforme      Relatório aprovado
           diagnóstico                     procedimento ML         pelo Sponsor
                                           213/12

1.2.2      VIABILIDADE/ Relatório de       Cálculo VPL com Taxa    VPL > 0
           Viabilidade                     de atratividade = 15%
                                           a.a.
Critérios de Validação e Aceitação
 Conta
  de
              Fase / Pacote de Trabalho    Critério de Validação   Critério de Aceitação
Control
   e

1.5       ENCERRAMENTO

1.5.1     APRESENTAÇÃO DOS RESULTADOS/     Relatório conforme      Aprovado pelo
          Relatório final                  procedimento ML         Sponsor
                                           213/12
                                           + Ata de reunião

1.5.2     REUNIÃO DE ENCERRAMENTO/         Relatório conforme      Assinada pelo Sponsor
          Relatório de Lições aprendidas   procedimento ML         e GP
                                           213/12
                                           + Ata de reunião
Estrutura Organizacional

                          Sponsor

                               GP

Maria   José   João   Marcio        Tadeu   Jorge   Alex   Luiz

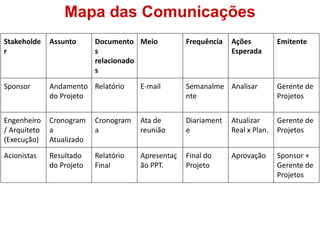

Mapa das Comunicações
Stakeholde    Assunto      Documento Meio           Frequência   Ações          Emitente
r                          s                                     Esperada
                           relacionado
                           s

Sponsor       Andamento Relatório      E-mail       Semanalme Analisar          Gerente de
              do Projeto                            nte                         Projetos

Engenheiro    Cronogram    Cronogram   Ata de       Diariament   Atualizar      Gerente de
/ Arquiteto   a            a           reunião      e            Real x Plan.   Projetos
(Execução)    Atualizado

Acionistas    Resultado    Relatório   Apresentaç   Final do     Aprovação      Sponsor +
              do Projeto   Final       ão PPT.      Projeto                     Gerente de
                                                                                Projetos

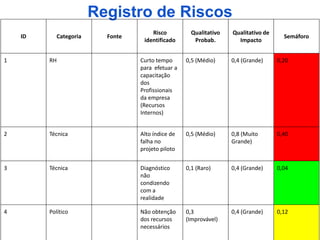

Registro de Riscos
                                      Risco          Qualitativo   Qualitativo de
    ID      Categoria     Fonte                                                       Semáforo
                                   identificado       Probab.        Impacto

1        RH                       Curto tempo      0,5 (Médio)     0,4 (Grande)     0,20
                                  para efetuar a
                                  capacitação
                                  dos
                                  Profissionais
                                  da empresa
                                  (Recursos
                                  Internos)

2        Técnica                  Alto índice de   0,5 (Médio)     0,8 (Muito       0,40
                                  falha no                         Grande)
                                  projeto piloto

3        Técnica                  Diagnóstico      0,1 (Raro)      0,4 (Grande)     0,04
                                  não
                                  condizendo
                                  com a
                                  realidade

4        Político                 Não obtenção     0,3             0,4 (Grande)     0,12
                                  dos recursos     (Improvável)
                                  necessários
Registro de Riscos
                                              Dono do     Gatilho de     Ação a
    ID     VME a      Resposta     VME d
                                               risco      observação     tomar

1        R$          Mitigar     R$ 5.000,00 Sponsor      Cronogram    Contratar
         20.000,00                                        a de         empresa
                                                          treinament   especializa
                                                          o interno    da em
                                                          atrasado     treinament
                                                          em 30%.      o

2        R$          Mitigar     R$ 8.000,00 Gerente de                Contratar
         40.000,00                           Projetos                  especialista
                                                                       no assunto
3        R$ 2.000,00 Aceitar     R$ 2.000,00 Sponsor

4        R$ 5.000,00 Aceitar     R$ 5.000,00 Sponsor
Mapa das Aquisições
                      Item a ser
  Concorrência                        Vendor List        Prazo       Orçamento
                     contratado

RFP-01           Consultoria para                   Março/2013   R$ 8.000,00
                 treinamento em
                 sustentabilidade

RFP-02           Aquisição de                       Maio/2013    R$ 15.000,00
                 Reboco Projetado
                 para teste Piloto
                 (paredes externas)

RFP-03           Material de                        Março/2013   R$ 1.000,00
                 escritório

RFP-02           Material para                      Março/2013   R$ 5.000,00
                 treinamento

RFP-02           Gesso lento direto                 Maio/2013    R$ 12.000,00
                 na Alvenaria
                 (Paredes Internas)

Projeto Sustentar

  • 1.
    FUNDAMENTOS EM GERENCIAMENTO DEPROJETOS TURMA 06/2012 Curitiba 2013
  • 2.
  • 3.
    A EMPRESA • AMundo Limpo S.A. é uma empresa que atua no ramo da construção civil, que tem por mandamento seguir princípios de sustentabilidade, que ajudem a preservar o meio ambiente. • É neste âmbito que a Mundo Livre S.A. lançou internamente o Programa Sustentar, que engloba ações de redução de desperdícios e ações ambientalmente positivas em seus empreendimentos.
  • 4.
    Diretores: •Felipe Martins •Lucio PauloRogoski •Marcelo Meneghetti Fagundes
  • 5.
    Projeto: PROGRAMA SUSTENTAR Descrição: Desenvolver uma metodologia para implementar ações sustentáveis em obras de construção civil.
  • 6.
    S – Specific; Objetivo M – Measurable; A – Attainable; R – Realistic; T – Timely Ter no PROGRAMA SUSTENTAR ações que reduzam em 10% o desperdício de material de construção (ano base: 2012) utilizados na construção de condomínios residenciais da empresa MUNDO LIMPO, durante o ano de 2013, desde que o investimento necessário não ultrapasse a 5% do custo da obra.
  • 7.
    Stakeholders •Gerente de Projetos •Colaboradores(operários) •Engenheiro/ Arquiteto (Equipe de Projeto) •Engenheiro/ Arquiteto (Equipe de Execução) •Diretoria •Acionistas •Clientes •Comunidade •Prefeitura •CREA •IAP (Instituto Ambiental do Paraná) •Instituições Financeiras •Fornecedores •Sindicato Patronal •Sindicato Funcional •Concorrentes
  • 8.
    Requisitos •Reduzir impacto ambiental •Reduzircustos •Maximizar lucro •Melhorar relação custo x benefício •Melhorar ambiente de trabalho •Atender legislação vigente •Novas oportunidades de negócio • Aplicação de novas tecnologias •Padronizar de trabalho
  • 9.
    Requisitos •Destinar resíduos paraaterros credenciados •Fomentar cultura organizacional para assuntos ambientais •Envolver comunidade •Eliminar possibilidade de contaminação do lençol freático •Verificar possibilidade de reciclagem •Reduzir desperdícios
  • 10.
    EAP - Trabalho Programa Sustentar Gerenciament Implementaçã Diagnóstico Projeto Piloto Encerramento o do Projeto o Apresentaçã Distribuiçã Metodologi Capacitaç Iniciação o do o a ão Resultado Reunião de Plano Piloto captação de Encerrament Viabilidade Recursos o Monit Controle Aplicação
  • 11.
    EAP - Produto Programa Sustentar Reunião de Relatório de Relatório Plano do Apresentação Plano de GP Implementaçã Gerencial Projeto Piloto dos o Resultados Relatório de Procedimento Profissional Relatório TAP de trabalho Diagnóstico Capacitado final Relat. de Plano de Relatório de Relatório de Recursos Lições Projeto Viabilidade validação Obtidos Aprendidas Relatório de Relatório de desempenho resultados
  • 12.
    DICIONÁRIO WBS • 1.1- Plano de Gerenciamento de Projeto – 1.1.1 TAP – Termo de abertura do projeto. Documento que contém o objetivo, premissas e restrições do projeto. Designa e dá poderes ao Gerente de Projetos. – 1.1.2 Plano de Projeto – Documento que especifica como será conduzido o projeto, assim como seus registros. – 1.1.3 Relatório de Desempenho – Documento que apresenta os resultados do projeto, mudanças e andamento. Mostra como está o realizado em relação ao planejado.
  • 13.
    DICIONÁRIO WBS • 1.2– Relatório Gerencial – 1.2.1 Relatório de diagnóstico – Relatório feito pela gerencia onde mostra o estado atual do projeto. – 1.2.2 Relatório de Viabilidade – Relatório que mostra se o projeto é viável ou não.
  • 14.
    DICIONÁRIO WBS • 1.3– Plano do projeto piloto – 1.3.1 Procedimento de trabalho – Manuais detalhados (passo-a-passo) como deve-se trabalhar em cada área. – 1.3.2 Relatório de Validação – Relatório que mostra as partes do projeto estão de acordo com o objetivo proposto e justifica validação do projeto.
  • 15.
    Lista de Atividades| PT:1.1.1 TAP Sponsor GP João Estimar Id Atividade Custo da Duração Custo Duração Custo Duração Custo Atividade 1 Definir Gerente 1h R$ 300,00 R$ 300,00 de Projetos 2 Identificar 16 h R$ 150,00 16 h R$ 80,00 R$ requisitos dos 3.680,00 stakeholders 3 Identificar 16 h R$ 150,00 16 h R$ 80,00 R$ Premissas e 3.680,00 restrições 4 Redigir TAP 4h R$ 150,00 R$ 600,00 5 Designar Gerente 1h R$ 300,00 R$ 300,00 de Projetos
  • 16.
    Lista de Atividades| PT:1.1.2 PLANO DE PROJETO Sponsor GP José Estimar Id Atividade Custo da Duração Custo Duração Custo Duração Custo Atividade 1 Elaborar 8 hr R$ R$ declaração de 1.200,00 1.200,00 escopo 2 Definir 8 hr R$ R$ cronograma 1.200,00 1.200,00 3 Elaborar 16 hr R$ R$ orçamento 2.400,00 2.400,00 4 Redigir Matriz de 4 hr R$ 320,00 R$ 320,00 Comunicação 5 Elaborar matriz 8 hr R$ R$ de riscos 1.200,00 1.200,00
  • 17.
    Lista de Atividades| PT:1.1.2 PLANO DE PROJETO Sponsor GP José Estimar Custo da Id Atividade Duração Custo Duração Custo Duração Custo Atividad e 6 Elaborar matriz 4 hr R$ 1 hr R$ 80,00 R$ de 600,00 680,00 responsabilida des
  • 18.
    Lista de Atividades| PT:1.1.3 - Relatório de Desempenho Sponsor GP Tadeu Estimar Custo da Id Atividade Duração Custo Duração Custo Duração Custo Atividad e 1 Definir critérios 4 hr R$ 1 hr R$ R$ de aprovação 1.200,00 150,00 1.350,00 2 Definir Critérios 4 hr R$ 1 hr R$ R$ de validação 1.200,00 150,00 1.350,00 3 Elaborar matriz 4 hr R$ R$ de validação e 320,00 320,00 aprovação
  • 19.
    Lista de Atividades| PT:1.2.1 - Relatório de Diagnóstico Tadeu José João Estimar Duração Custo Custo da Id Atividade Duração Custo Duração Custo Atividad e 1 Definir 3 hr R$ R$ Amostragem 240,00 240,00 2 Elaborar, 8 hr R$ R$ distribuir e 640,00 640,00 coletar questionários de diagnósticos 3 Tabular 4 hr R$ R$ resultados 320,00 320,00 4 Elaborar 4 hr R$ R$ relatório 320,00 320,00
  • 20.
    Lista de Atividades| PT:1.2.2 - Relatório de Viabilidade GP Maria Luiz Estimar Custo da Id Atividade Duração Custo Duração Custo Duração Custo Atividad e 1 Analisar riscos 8h R$ 10 h R$ R$ 1.200,00 1.000,00 2.200,00 2 Captar recursos 4h R$ R$ 400,00 120,00 3 Verificar 2h R$ R$ liquidez 300,00 300,00 4 Verificar 2h R$ R$ margem de 300,00 300,00 lucro ou prejuízo/ Elaborar relatório
  • 21.
    Lista de Atividades| PT:1.3.1 – Procedimento de Trabalho José Maria Tadeu Estimar Custo da Id Atividade Duração Custo Duração Custo Duração Custo Atividad e 1 Definir etapas 3 hr R$ R$ de trabalho 240,00 240,00 para o projeto piloto 2 Elaborar 2 hr R$ R$ Procedimento 200,00 200,00 de execução 3 Elaborar e 3 hr R$ R$ definir critérios 240,00 240,00 de Monitorament o e Controle
  • 22.
    Lista de Atividades| PT:1.3.2 – Relatório de Validação José Maria Tadeu Estimar Custo da Id Atividade Duração Custo Duração Custo Duração Custo Atividad e 1 Elaborar e 3 hr R$ R$ definir critérios 240,00 240,00 de Monitorament o e Controle 2 Definir padrões 3 hr R$ R$ de controle de 240,00 240,00 mudanças
  • 23.
    Lista de Atividades| PT:1.4.1 Capacitação GP José Marcio Estimar Id Atividade Custo da Duração Custo Duração Custo Duração Custo Atividade 1 Levantar 1 hr R$ 150,00 R$ 150,00 necessidade de treinamento 2 Definir 1 hr R$ 150,00 R$ 150,00 treinamentos Make or buy 3 Contratar 2 hr R$ 160,00 R$ 160,00 empresa para treinamentos buy 4 Elaborar 2 hr R$ 200,00 R$ 200,00 treinamentos Make 5 Realizar 8 hr R$ 800,00 R$ 800,00 treinamentos
  • 24.
    Lista de Atividades| PT:1.4.2 Capacitação GP Recurso 2 Recurso 3 Estimar Custo da Id Atividade Duração Custo Duração Custo Duração Custo Atividad e 1 Levantar 2 hr R$ R$ recursos 300,00 300,00 necessários 2 Apresentar 1 hr R$ R$ necessidades 150,00 150,00 para Sponsor 3 Avaliar recursos 1 hr R$ R$ obtidos 150,00 150,00
  • 25.
    Lista de Atividades| PT:1.4.3 Aplicação GP Jorge Alex Estimar Id Atividade Custo da Duração Custo Duração Custo Duração Custo Atividade 1 Apresentar 1 hr R$ 150,00 R$ 150,00 resultados do projeto piloto para diretoria 2 Obter aprovação 1 hr R$ 150,00 R$ 150,00 3 Definir próximo 1 hr R$ 150,00 R$ 150,00 projeto a ser implementado 4 Transformar em 4 hr R$ 600,00 R$ 600,00 metodologia 5 Transferir o 4 hr R$ 600,00 R$ 600,00 conhecimento para demais áreas
  • 26.
    Lista de Atividades| PT:1.5.1 Relatório Final GP José Maria Estimar Custo da Id Atividade Duração Custo Duração Custo Duração Custo Atividad e 1 Apresentar 1 hr R$ R$ resultados 150,00 150,00 obtidos 2 Redigir ata 1 hr R$ 80,00 R$ 80,00 3 Armazenar 2 hr R$ R$ resultados em 200,00 200,00 um banco de conhecimento
  • 27.
    Lista de Atividades| PT:1.5.2 Lições Aprendidas GP José Maria Estimar Custo da Id Atividade Duração Custo Duração Custo Duração Custo Atividad e 1 Apresentar 1 hr R$ R$ Lições 150,00 150,00 aprendidas 2 Redigir ata 1 hr R$ 80,00 R$ 80,00 3 Armazenar 2 hr R$ R$ lições 200,00 200,00 aprendidas em um banco de conhecimento
  • 28.
    Orçamento Conta de Fase / Pacote de Trabalho Custo Controle 1.1 Plano de Gerenciamento de Projetos R$ 17.680,00 1.1.1 TAP R$ 9.160,00 1.1.2 Plano de Gerenciamento de Projetos R$ 7.000,00 1.1.3 Relatório de Desempenho R$ 1.520,00 1.2 Relatório Gerencial R$ 5.940,00 1.2.1 Relatório de Diagnóstico R$ 3.020,00 1.2.2 Relatório de Viabilidade R$ 2920,00 1.3 Plano do Projeto Piloto R$ 1.160,00 1.3.1 Procedimento de trabalho R$ 680,00
  • 29.
    Orçamento Conta de Fase / Pacote de Trabalho Custo Controle 1.3.2 Relatório de Validação R$ 480,00 1.4 Relatório de Implementação R$ 3.710,00 1.4.1 Profissionais capacitados R$ 1.460,00 1.4.2 Recursos Obtidos R$ 600,00 1.4.3 Relatório de Resultados R$ 1.650,00 1.5 Reunião de Apresentação dos resultados R$ 860,00 1.5.1 Relatório Final R$ 430,00 1.5.2 Relatório de Lições aprendidas R$ 430,00 Mapa de R$ 41.000,00 Aquisição de materiais e serviços Aquisições
  • 30.
    Orçamento Conta de Fase / Pacote de Trabalho Custo Controle Valor de base R$ 70.350,00 Reserva contingencial R$ 20.000,00 Valor Total R$ 90.350,00
  • 31.
    Critérios de Validaçãoe Aceitação Conta FASE de Critério de Validação Critério de Aceitação Control PACOTE DE TRABALHO/ Produto e 1.1 GERENCIAMENTO DE PROJETOS 1.1.1 INICIAÇÃO/ TAP Conforme TAP assinado pelo Procedimento ML Sponsor 104/10 1.1.2 PLANO/ Plano de Projeto Conforme Assinado pelo Procedimento ML Sponsor e GP 104/10 1.1.3 MONITORAMENTO E CONTROLE/ Conforme Assinado pelo Relatório de desempenho Procedimento ML Sponsor e GP 104/10
  • 32.
    Critérios de Validaçãoe Aceitação Conta de Fase / Pacote de Trabalho Critério de Validação Critério de Aceitação Controle 1.2 DIAGNÓSTICO 1.2.1 DISTRIBUIÇÃO/ Relatório do Relatório conforme Relatório aprovado diagnóstico procedimento ML pelo Sponsor 213/12 1.2.2 VIABILIDADE/ Relatório de Cálculo VPL com Taxa VPL > 0 Viabilidade de atratividade = 15% a.a.
  • 33.
    Critérios de Validaçãoe Aceitação Conta de Fase / Pacote de Trabalho Critério de Validação Critério de Aceitação Control e 1.5 ENCERRAMENTO 1.5.1 APRESENTAÇÃO DOS RESULTADOS/ Relatório conforme Aprovado pelo Relatório final procedimento ML Sponsor 213/12 + Ata de reunião 1.5.2 REUNIÃO DE ENCERRAMENTO/ Relatório conforme Assinada pelo Sponsor Relatório de Lições aprendidas procedimento ML e GP 213/12 + Ata de reunião
  • 34.
    Estrutura Organizacional Sponsor GP Maria José João Marcio Tadeu Jorge Alex Luiz
  • 35.
    Mapa das Comunicações Stakeholde Assunto Documento Meio Frequência Ações Emitente r s Esperada relacionado s Sponsor Andamento Relatório E-mail Semanalme Analisar Gerente de do Projeto nte Projetos Engenheiro Cronogram Cronogram Ata de Diariament Atualizar Gerente de / Arquiteto a a reunião e Real x Plan. Projetos (Execução) Atualizado Acionistas Resultado Relatório Apresentaç Final do Aprovação Sponsor + do Projeto Final ão PPT. Projeto Gerente de Projetos
  • 36.
    Registro de Riscos Risco Qualitativo Qualitativo de ID Categoria Fonte Semáforo identificado Probab. Impacto 1 RH Curto tempo 0,5 (Médio) 0,4 (Grande) 0,20 para efetuar a capacitação dos Profissionais da empresa (Recursos Internos) 2 Técnica Alto índice de 0,5 (Médio) 0,8 (Muito 0,40 falha no Grande) projeto piloto 3 Técnica Diagnóstico 0,1 (Raro) 0,4 (Grande) 0,04 não condizendo com a realidade 4 Político Não obtenção 0,3 0,4 (Grande) 0,12 dos recursos (Improvável) necessários
  • 37.
    Registro de Riscos Dono do Gatilho de Ação a ID VME a Resposta VME d risco observação tomar 1 R$ Mitigar R$ 5.000,00 Sponsor Cronogram Contratar 20.000,00 a de empresa treinament especializa o interno da em atrasado treinament em 30%. o 2 R$ Mitigar R$ 8.000,00 Gerente de Contratar 40.000,00 Projetos especialista no assunto 3 R$ 2.000,00 Aceitar R$ 2.000,00 Sponsor 4 R$ 5.000,00 Aceitar R$ 5.000,00 Sponsor
  • 38.
    Mapa das Aquisições Item a ser Concorrência Vendor List Prazo Orçamento contratado RFP-01 Consultoria para Março/2013 R$ 8.000,00 treinamento em sustentabilidade RFP-02 Aquisição de Maio/2013 R$ 15.000,00 Reboco Projetado para teste Piloto (paredes externas) RFP-03 Material de Março/2013 R$ 1.000,00 escritório RFP-02 Material para Março/2013 R$ 5.000,00 treinamento RFP-02 Gesso lento direto Maio/2013 R$ 12.000,00 na Alvenaria (Paredes Internas)
