Projeto Export
 Projeto apresentado para a empresa:

                           Colgate Palmolive

             Responsáveis pelo projeto:

             Gerente Projeto: Osnei Barreto da Silva

             Consutores:      Danilo Machado de Lima
                              José Luís Martins Gabriel
                              Sandro Loureiro Thomé

bjetivo Consultoria Empresarial Ltda.
Projeto Export

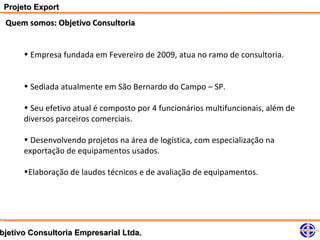

 Quem somos: Objetivo Consultoria

      • Empresa fundada em Fevereiro de 2009, atua no ramo de consultoria.

      • Sediada atualmente em São Bernardo do Campo – SP.

      • Seu efetivo atual é composto por 4 funcionários multifuncionais, além de
      diversos parceiros comerciais.

      • Desenvolvendo projetos na área de logística, com especialização na
      exportação de equipamentos usados.

      •Elaboração de laudos técnicos e de avaliação de equipamentos.

bjetivo Consultoria Empresarial Ltda.
Projeto Export

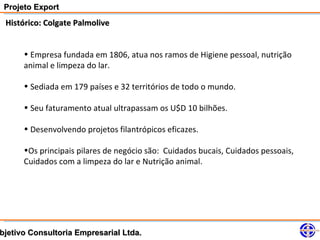

 Histórico: Colgate Palmolive

      • Empresa fundada em 1806, atua nos ramos de Higiene pessoal, nutrição
      animal e limpeza do lar.

      • Sediada em 179 países e 32 territórios de todo o mundo.

      • Seu faturamento atual ultrapassam os U$D 10 bilhões.

      • Desenvolvendo projetos filantrópicos eficazes.

      •Os principais pilares de negócio são: Cuidados bucais, Cuidados pessoais,
      Cuidados com a limpeza do lar e Nutrição animal.

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Produtos:

bjetivo Consultoria Empresarial Ltda.
Projeto Export

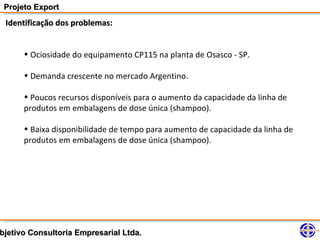

 Identificação dos problemas:

      • Ociosidade do equipamento CP115 na planta de Osasco - SP.

      • Demanda crescente no mercado Argentino.

      • Poucos recursos disponíveis para o aumento da capacidade da linha de
      produtos em embalagens de dose única (shampoo).

      • Baixa disponibilidade de tempo para aumento de capacidade da linha de
      produtos em embalagens de dose única (shampoo).

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 O equipamento:

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Ações propostas pelo projeto:
     • Elaboração do cronograma de atividades.
                                                                                                Planejamento                                                           Em Curso                                                                                                   Atrasado                                                                                                                     Encerrado

                                                                                                Jan/10                       fev;10                                                   mar/10                                                     abr/10                                                       mai/10                                                                                            jun/10

                                     Ação                                  Responsável   1º S   2º S   3º S   4º S   1º S   2º S   3º S   4º S                                1º S    2º S   3º S   4º S                                  1º S   2º S   3º S                          4º S             1º S   2º S   3º S                                     4º S          1º S                               2º S   3º S                        4º S

                                 Pré Projeto

          Apresentação Pré Projeto                                        Todos

          Elaboração do cronograma de atividades                          Todos

          Elaboração da pesquisa de mercado                               Osnei

          Elaboração do laudo técnico                                     Sandro

          Elaboração do orçamento de desmontagem e montagem               Danilo
          Elaboração dos     orçamentos       de   frete   e   despesas
                                                                          Gabriel
          aduaneiras.
          Apresentação do Projeto                                         Todos

          Aprovação

                                    Projeto

          Desmontagem / Embalagem                                         Danilo

          Transporte Rodoviário ( Cliente / Porto)                        Gabriel

          Transporte Maritimo ( Porto / Porto )                           Gabriel

          Transporte Rodoviário ( Porto / Cliente )                       Cliente

          Linha do tempo de atividades                                                            Não há possibilidade de recebimento do equipamento                                                                                                                                                   Armazenagem externa                                                                                                                   OK

                                                                                                                                                                                                                                                                                                                                                                     Desmonstagem e embalagem do equipamento
                                                                                                                                                                                                                                                         Elaboração da pesquisa de mercado, laudos e
                                                                                                                                             Apresentação do projeto para a empresa

                                                                                                                                                                                                                                                                                                                     Apresentação do projeto para a empresa
                                                                                                                                                                                                    Elaboração do cronograma do projeto

                                                                                                                                                                                                                                                                                                                                                                                                                      Transporte do equipamento
                                                                                                                                                                                                                                                                                        orçamentos

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Ações propostas pelo projeto:

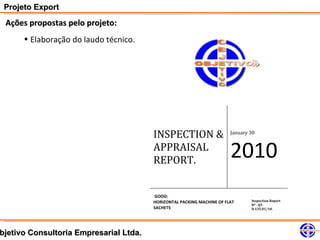

      • Elaboração do laudo técnico.

                                        INSPECTION &                    January 30

                                        APPRAISAL
                                        REPORT.
                                                                        2010
                                        GOOD:
                                        HORIZONTAL PACKING MACHINE OF FLAT      Inspection Report
                                                                                Nº . QT.
                                        SACHETS                                 D.135.01/10.

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Ações propostas pelo projeto:
          • Elaboração do orçamento de desmontagem.
       2.0- PRAZO DE EXECUÇÃO: 15 dias
       Descrição                                                                    Valor R$                 .             Valor R$     Valor R$     Valor R$
       Mão de Obra                                                                   24.996,00                              26.400,00    29.670,00    27.830,00
       Materiais                                                                      3.838,00                               3.838,00     3.838,00     3.838,00
       Total:                                                                        28.834,00                              30.238,00    33.508,00    31.668,00
                                                                                                                              1            3            2
       3.0– IMPOSTOS:
       ISS 2% incluso
       ICMS 0 a 18% incluso

       4.0– CONDIÇÕES DE PAGAMENTO:
       Faturado à (60) dfm

    Parecer Técnico:          01: Aceitável sem Restrição       02: Aceitável se atender comentários             03: Não Aceitável

                                                   Observações:
  As empresas OBJ-DI -9466/10, OBJ-DI -13299 e OBJ-DI -PTR 01/10 atendem tecnicamente, portanto decisão será por
  Ordem Preferencial.

                                             Ordem Preferencial ( Justificativa )
  A preferência técnica foi dada para a empresa OBJ-DI -9466/10 porque a mesma apresentou orçamento conforme
  solicitado e também porque já nos prestou serviços deste tipo com qualidade e prazos muito bons.

                                                            Aprovações:

  Manutenção                                         Engenharia                                  Diretoria

bjetivo Consultoria Empresarial Ltda.
Projeto Export

 Ações propostas pelo projeto:

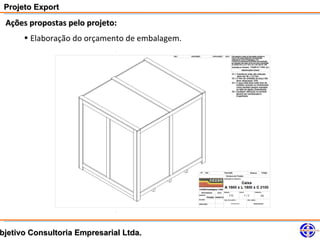

      • Elaboração do orçamento de embalagem.

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Ações propostas pelo projeto:
      • Elaboração do orçamento de embalagem.

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Ações propostas pelo projeto:
      • Elaboração dos orçamentos de frete e despesas aduaneiras.
                                     ROTAS                         OPÇÃO 1                  OPÇÃO 2
                                                              RODOVIÁRIO - CPT           MARITIMO - CFR
                                  TRANSPORTE
                                                             Custos R$   Custos U$D   Custos R$   Custos U$D

                                                     TRÂNSITO PAÍS EXPORTADOR

                      Dólar médio Abril /10                                    1,7582

                      Valor do Equipamento (U$D)                             162.897,00

                      Embalagem                               2.550,00    1.450,35    2.550,00     1.450,35
                      Marcação                                   30,00       17,06       30,00        17,06
                      Documentos ( Fatura, B/L , Packing
                                                               397,00      225,80       397,00      225,80
                      List, Certificado fumigação)
                      Manipulação local Exportador                                                     0,00
                      Custo Despachante                        385,00      218,97       495,00      281,54
                      Pesagem Container                                                   64,00       36,40
                      ISPS CODE                                                           56,67       32,23
                      THC (Incluso no frete)
                      Certificado de Origem - FIESP              24,00       13,65        24,00       13,65
                      Frete de Osasco até porto Santos                                1.300,00      739,39
                      Taxas Diversas ( Despachante)             132,00       75,08      132,00        75,08
                      Redex                                                             708,00      402,68
                      SUB-TOTAL                               3.518,00    2.000,91    5.756,67     3.274,18

                                                      TRÂNSITO INTERNACIONAL

                      DIRETOS
                      Frete Internacional                     7.273,67    4.137,00      967,01      550,00
                      Frete Porto destino até Importador                              1.300,00      739,39
                      SEGURO INTERNACIONAL                     110,27        62,72

                      TOTAL TRANSPORTE                      10.901,94    6.200,63     8.023,68    4.563,58

bjetivo Consultoria Empresarial Ltda.
Projeto Export

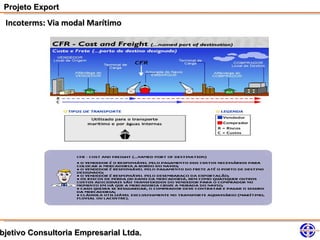

 Incoterms: Via modal Marítimo

bjetivo Consultoria Empresarial Ltda.
Projeto Export

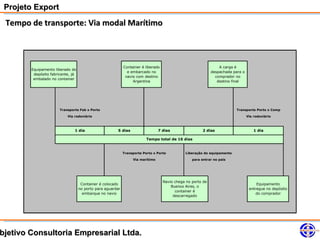

 Tempo de transporte: Via modal Marítimo

                                                            Container é liberado                                 A carga é
        Equipamento liberado do
                                                              e embarcado no                                 despachada para o
         depósito fabricante, já
                                                             navio com destino                                 comprador no
         embalado no container
                                                                 Argentina                                      destino final

                       Transporte Fab x Porto                                                                            Transporte Porto x Comp

                           Via rodoviário                                                                                        Via rodoviário

                               1 dia                   5 dias                   7 dias                  2 dias                       1 dia

                                                                         Tempo total de 16 dias

                                                            Transporte Porto x Porto          Liberação do equipamento

                                                                 Via marítimo                     para entrar no país

                                                                                   Navio chega no porto de
                                    Container é colocado                                                                              Equipamento
                                                                                       Buenos Aires, o
                                   no porto para aguardar                                                                         entregue no depósito
                                                                                         container é
                                     embarque no navio                                                                                do comprador
                                                                                        descarregado

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Incoterms: Via modal Rodoviário

bjetivo Consultoria Empresarial Ltda.
Projeto Export

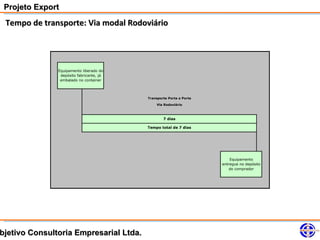

 Tempo de transporte: Via modal Rodoviário

               Equipamento liberado do
                depósito fabricante, já
                embalado no container

                                          Transporte Porta a Porta

                                              Via Rodoviário

                                                  7 dias

                                          Tempo total de 7 dias

                                                                         Equipamento
                                                                     entregue no depósito
                                                                         do comprador

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Documentos:
     • Conhecimento de embarque rodoviário

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Documentos:
     • Fatura comercial – INVOICE

bjetivo Consultoria Empresarial Ltda.
Projeto Export

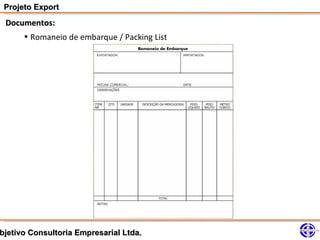

 Documentos:
     • Romaneio de embarque / Packing List

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Documentos:
     • B/L – Bill of Leading

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Documentos:
     • RE – Registro de Exportação

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Documentos:
     • Nota Fiscal

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Documentos:

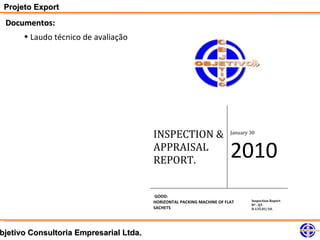

     • Laudo técnico de avaliação

                                        INSPECTION &                    January 30

                                        APPRAISAL
                                        REPORT.
                                                                        2010
                                        GOOD:
                                        HORIZONTAL PACKING MACHINE OF FLAT      Inspection Report
                                                                                Nº . QT.
                                        SACHETS                                 D.135.01/10.

bjetivo Consultoria Empresarial Ltda.
Projeto Export

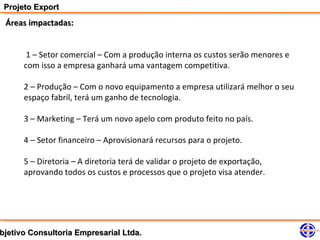

 Áreas impactadas:

       1 – Setor comercial – Com a produção interna os custos serão menores e
      com isso a empresa ganhará uma vantagem competitiva.

      2 – Produção – Com o novo equipamento a empresa utilizará melhor o seu
      espaço fabril, terá um ganho de tecnologia.

      3 – Marketing – Terá um novo apelo com produto feito no país.

      4 – Setor financeiro – Aprovisionará recursos para o projeto.

      5 – Diretoria – A diretoria terá de validar o projeto de exportação,
      aprovando todos os custos e processos que o projeto visa atender.

bjetivo Consultoria Empresarial Ltda.
Projeto Export
 Indicadores:
              Disponibilidade Produção horária                        Produção Horária   Dias de Produção   Utilização   Produção Mensal
   Planta                                                      OEE                                                                          Ganho
                 ( horas)       ( Teórica) un.                            Ajustada             (Mês)         (horas)       ( teórica) un.

   Brasil           24                                 9.600   85%            8.160            22               8           1.436.160
  Argentina         24                                 9.600   85%            8.160            22              24           4.308.480       67%

                                                               Comparativo de aumento de produção

                                                   4.500.000

                                                   4.000.000

                                                   3.500.000
                            Quantidade de sachet

                                                   3.000.000

                                                   2.500.000

                                                   2.000.000

                                                   1.500.000

                                                   1.000.000

                                                    500.000

                                                          0
                                                                     Brasil                     Argentina

bjetivo Consultoria Empresarial Ltda.
Projeto Export

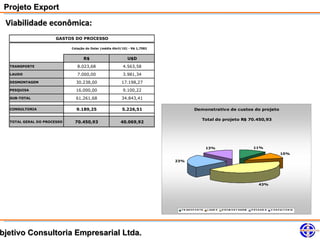

 Viabilidade econômica:
                      GASTOS DO PROCESSO

                            Cotação do Dolar (média Abril/10) - R$ 1,7582

                                   R$                        U$D
  TRANSPORTE                   8.023,68                   4.563,58
  LAUDO                        7.000,00                   3.981,34
  DESMONTAGEM                 30.238,00                  17.198,27
  PESQUISA                    16.000,00                   9.100,22
  SUB-TOTAL                   61.261,68                  34.843,41

  CONSULTORIA                 9.189,25                    5.226,51                      Demonstrativo de custos do projeto

                                                                                               Total do projeto R$ 70.450,93
  TOTAL GERAL DO PROCESSO    70.450,93                   40.069,92

                                                                                                   13%                               11%
                                                                                                                                                            10%

                                                                            23%

                                                                                                                                          43%

                                                                              T R AN S P O R T E   LAU D O   D E S M O N T AG E M   P E S Q U IS A   C O N S U LT O R IA

bjetivo Consultoria Empresarial Ltda.
Projeto Blankar Lean
 Conclusão:

     Após o projeto implantado a empresa obterá uma diminuição na
     ociosidade do equipamento em 67%, em um prazo curto, pois o projeto
     total tem a previsão de duração de 180 dias, gastos com documentação,
     licenças, pesquisas, laudos, desmontagens, embalagem e transporte.

     Com o projeto em andamento a empresa ganhará uma vantagem
     competitiva no mercado, podendo implementar ações de ampliação de
     market share e redução de custos de fabricação.

     O projeto foi à forma que a empresa buscou para sair da zona de conforto
     que se encontrava e buscar novos objetivos e metas, utilizando-se de
     novas técnicas empresariais para maximizar as suas possibilidades de
     ganhos e acompanhando as novas tendências do mercado de cosméticos.

bjetivo Consultoria Empresarial Ltda.
Projeto Blankar Lean
 Agradecimentos:

               Agradecemos a todos os professores e colegas de classe
            do módulo de Operações pelo apoio e motivação, no decorrer
           dessa nova etapa de um longo caminho árduo porém gratificante.

bjetivo Consultoria Empresarial Ltda.
Projeto Blankar Lean
 Agradecimentos especiais:

      Profª. Ivone                                 Servimex Desp.Aduaneiros

       Prof. Aroli           Srª. Meire Sampaio       Cezan Embalagens

  Prof. Marcelo Cyrillo      Eng. Valdir Bardini         ALL Logistics

    Alianz                              DHL                        Ipelog

                          NOSSAS FAMÍLIAS

                               OBRIGADO
bjetivo Consultoria Empresarial Ltda.

Projeto Integrador - Módulo Operações

  • 1.
    Projeto Export Projetoapresentado para a empresa: Colgate Palmolive Responsáveis pelo projeto: Gerente Projeto: Osnei Barreto da Silva Consutores: Danilo Machado de Lima José Luís Martins Gabriel Sandro Loureiro Thomé bjetivo Consultoria Empresarial Ltda.
  • 2.
    Projeto Export Quemsomos: Objetivo Consultoria • Empresa fundada em Fevereiro de 2009, atua no ramo de consultoria. • Sediada atualmente em São Bernardo do Campo – SP. • Seu efetivo atual é composto por 4 funcionários multifuncionais, além de diversos parceiros comerciais. • Desenvolvendo projetos na área de logística, com especialização na exportação de equipamentos usados. •Elaboração de laudos técnicos e de avaliação de equipamentos. bjetivo Consultoria Empresarial Ltda.
  • 3.
    Projeto Export Histórico:Colgate Palmolive • Empresa fundada em 1806, atua nos ramos de Higiene pessoal, nutrição animal e limpeza do lar. • Sediada em 179 países e 32 territórios de todo o mundo. • Seu faturamento atual ultrapassam os U$D 10 bilhões. • Desenvolvendo projetos filantrópicos eficazes. •Os principais pilares de negócio são: Cuidados bucais, Cuidados pessoais, Cuidados com a limpeza do lar e Nutrição animal. bjetivo Consultoria Empresarial Ltda.
  • 4.
    Projeto Export Produtos: bjetivoConsultoria Empresarial Ltda.
  • 5.
    Projeto Export Identificaçãodos problemas: • Ociosidade do equipamento CP115 na planta de Osasco - SP. • Demanda crescente no mercado Argentino. • Poucos recursos disponíveis para o aumento da capacidade da linha de produtos em embalagens de dose única (shampoo). • Baixa disponibilidade de tempo para aumento de capacidade da linha de produtos em embalagens de dose única (shampoo). bjetivo Consultoria Empresarial Ltda.
  • 6.
    Projeto Export Oequipamento: bjetivo Consultoria Empresarial Ltda.
  • 7.
    Projeto Export Açõespropostas pelo projeto: • Elaboração do cronograma de atividades. Planejamento Em Curso Atrasado Encerrado Jan/10 fev;10 mar/10 abr/10 mai/10 jun/10 Ação Responsável 1º S 2º S 3º S 4º S 1º S 2º S 3º S 4º S 1º S 2º S 3º S 4º S 1º S 2º S 3º S 4º S 1º S 2º S 3º S 4º S 1º S 2º S 3º S 4º S Pré Projeto Apresentação Pré Projeto Todos Elaboração do cronograma de atividades Todos Elaboração da pesquisa de mercado Osnei Elaboração do laudo técnico Sandro Elaboração do orçamento de desmontagem e montagem Danilo Elaboração dos orçamentos de frete e despesas Gabriel aduaneiras. Apresentação do Projeto Todos Aprovação Projeto Desmontagem / Embalagem Danilo Transporte Rodoviário ( Cliente / Porto) Gabriel Transporte Maritimo ( Porto / Porto ) Gabriel Transporte Rodoviário ( Porto / Cliente ) Cliente Linha do tempo de atividades Não há possibilidade de recebimento do equipamento Armazenagem externa OK Desmonstagem e embalagem do equipamento Elaboração da pesquisa de mercado, laudos e Apresentação do projeto para a empresa Apresentação do projeto para a empresa Elaboração do cronograma do projeto Transporte do equipamento orçamentos bjetivo Consultoria Empresarial Ltda.
  • 8.
    Projeto Export Açõespropostas pelo projeto: • Elaboração do laudo técnico. INSPECTION & January 30 APPRAISAL REPORT. 2010 GOOD: HORIZONTAL PACKING MACHINE OF FLAT Inspection Report Nº . QT. SACHETS D.135.01/10. bjetivo Consultoria Empresarial Ltda.
  • 9.
    Projeto Export Açõespropostas pelo projeto: • Elaboração do orçamento de desmontagem. 2.0- PRAZO DE EXECUÇÃO: 15 dias Descrição Valor R$ . Valor R$ Valor R$ Valor R$ Mão de Obra 24.996,00 26.400,00 29.670,00 27.830,00 Materiais 3.838,00 3.838,00 3.838,00 3.838,00 Total: 28.834,00 30.238,00 33.508,00 31.668,00 1 3 2 3.0– IMPOSTOS: ISS 2% incluso ICMS 0 a 18% incluso 4.0– CONDIÇÕES DE PAGAMENTO: Faturado à (60) dfm Parecer Técnico: 01: Aceitável sem Restrição 02: Aceitável se atender comentários 03: Não Aceitável Observações: As empresas OBJ-DI -9466/10, OBJ-DI -13299 e OBJ-DI -PTR 01/10 atendem tecnicamente, portanto decisão será por Ordem Preferencial. Ordem Preferencial ( Justificativa ) A preferência técnica foi dada para a empresa OBJ-DI -9466/10 porque a mesma apresentou orçamento conforme solicitado e também porque já nos prestou serviços deste tipo com qualidade e prazos muito bons. Aprovações: Manutenção Engenharia Diretoria bjetivo Consultoria Empresarial Ltda.
  • 10.
    Projeto Export Açõespropostas pelo projeto: • Elaboração do orçamento de embalagem. bjetivo Consultoria Empresarial Ltda.
  • 11.
    Projeto Export Açõespropostas pelo projeto: • Elaboração do orçamento de embalagem. bjetivo Consultoria Empresarial Ltda.
  • 12.
    Projeto Export Açõespropostas pelo projeto: • Elaboração dos orçamentos de frete e despesas aduaneiras. ROTAS OPÇÃO 1 OPÇÃO 2 RODOVIÁRIO - CPT MARITIMO - CFR TRANSPORTE Custos R$ Custos U$D Custos R$ Custos U$D TRÂNSITO PAÍS EXPORTADOR Dólar médio Abril /10 1,7582 Valor do Equipamento (U$D) 162.897,00 Embalagem 2.550,00 1.450,35 2.550,00 1.450,35 Marcação 30,00 17,06 30,00 17,06 Documentos ( Fatura, B/L , Packing 397,00 225,80 397,00 225,80 List, Certificado fumigação) Manipulação local Exportador 0,00 Custo Despachante 385,00 218,97 495,00 281,54 Pesagem Container 64,00 36,40 ISPS CODE 56,67 32,23 THC (Incluso no frete) Certificado de Origem - FIESP 24,00 13,65 24,00 13,65 Frete de Osasco até porto Santos 1.300,00 739,39 Taxas Diversas ( Despachante) 132,00 75,08 132,00 75,08 Redex 708,00 402,68 SUB-TOTAL 3.518,00 2.000,91 5.756,67 3.274,18 TRÂNSITO INTERNACIONAL DIRETOS Frete Internacional 7.273,67 4.137,00 967,01 550,00 Frete Porto destino até Importador 1.300,00 739,39 SEGURO INTERNACIONAL 110,27 62,72 TOTAL TRANSPORTE 10.901,94 6.200,63 8.023,68 4.563,58 bjetivo Consultoria Empresarial Ltda.
  • 13.
    Projeto Export Incoterms:Via modal Marítimo bjetivo Consultoria Empresarial Ltda.
  • 14.
    Projeto Export Tempode transporte: Via modal Marítimo Container é liberado A carga é Equipamento liberado do e embarcado no despachada para o depósito fabricante, já navio com destino comprador no embalado no container Argentina destino final Transporte Fab x Porto Transporte Porto x Comp Via rodoviário Via rodoviário 1 dia 5 dias 7 dias 2 dias 1 dia Tempo total de 16 dias Transporte Porto x Porto Liberação do equipamento Via marítimo para entrar no país Navio chega no porto de Container é colocado Equipamento Buenos Aires, o no porto para aguardar entregue no depósito container é embarque no navio do comprador descarregado bjetivo Consultoria Empresarial Ltda.
  • 15.
    Projeto Export Incoterms:Via modal Rodoviário bjetivo Consultoria Empresarial Ltda.
  • 16.
    Projeto Export Tempode transporte: Via modal Rodoviário Equipamento liberado do depósito fabricante, já embalado no container Transporte Porta a Porta Via Rodoviário 7 dias Tempo total de 7 dias Equipamento entregue no depósito do comprador bjetivo Consultoria Empresarial Ltda.
  • 17.
    Projeto Export Documentos: • Conhecimento de embarque rodoviário bjetivo Consultoria Empresarial Ltda.
  • 18.
    Projeto Export Documentos: • Fatura comercial – INVOICE bjetivo Consultoria Empresarial Ltda.
  • 19.
    Projeto Export Documentos: • Romaneio de embarque / Packing List bjetivo Consultoria Empresarial Ltda.
  • 20.
    Projeto Export Documentos: • B/L – Bill of Leading bjetivo Consultoria Empresarial Ltda.
  • 21.
    Projeto Export Documentos: • RE – Registro de Exportação bjetivo Consultoria Empresarial Ltda.
  • 22.
    Projeto Export Documentos: • Nota Fiscal bjetivo Consultoria Empresarial Ltda.
  • 23.
    Projeto Export Documentos: • Laudo técnico de avaliação INSPECTION & January 30 APPRAISAL REPORT. 2010 GOOD: HORIZONTAL PACKING MACHINE OF FLAT Inspection Report Nº . QT. SACHETS D.135.01/10. bjetivo Consultoria Empresarial Ltda.
  • 24.
    Projeto Export Áreasimpactadas: 1 – Setor comercial – Com a produção interna os custos serão menores e com isso a empresa ganhará uma vantagem competitiva. 2 – Produção – Com o novo equipamento a empresa utilizará melhor o seu espaço fabril, terá um ganho de tecnologia. 3 – Marketing – Terá um novo apelo com produto feito no país. 4 – Setor financeiro – Aprovisionará recursos para o projeto. 5 – Diretoria – A diretoria terá de validar o projeto de exportação, aprovando todos os custos e processos que o projeto visa atender. bjetivo Consultoria Empresarial Ltda.
  • 25.
    Projeto Export Indicadores: Disponibilidade Produção horária Produção Horária Dias de Produção Utilização Produção Mensal Planta OEE Ganho ( horas) ( Teórica) un. Ajustada (Mês) (horas) ( teórica) un. Brasil 24 9.600 85% 8.160 22 8 1.436.160 Argentina 24 9.600 85% 8.160 22 24 4.308.480 67% Comparativo de aumento de produção 4.500.000 4.000.000 3.500.000 Quantidade de sachet 3.000.000 2.500.000 2.000.000 1.500.000 1.000.000 500.000 0 Brasil Argentina bjetivo Consultoria Empresarial Ltda.
  • 26.
    Projeto Export Viabilidadeeconômica: GASTOS DO PROCESSO Cotação do Dolar (média Abril/10) - R$ 1,7582 R$ U$D TRANSPORTE 8.023,68 4.563,58 LAUDO 7.000,00 3.981,34 DESMONTAGEM 30.238,00 17.198,27 PESQUISA 16.000,00 9.100,22 SUB-TOTAL 61.261,68 34.843,41 CONSULTORIA 9.189,25 5.226,51 Demonstrativo de custos do projeto Total do projeto R$ 70.450,93 TOTAL GERAL DO PROCESSO 70.450,93 40.069,92 13% 11% 10% 23% 43% T R AN S P O R T E LAU D O D E S M O N T AG E M P E S Q U IS A C O N S U LT O R IA bjetivo Consultoria Empresarial Ltda.
  • 27.
    Projeto Blankar Lean Conclusão: Após o projeto implantado a empresa obterá uma diminuição na ociosidade do equipamento em 67%, em um prazo curto, pois o projeto total tem a previsão de duração de 180 dias, gastos com documentação, licenças, pesquisas, laudos, desmontagens, embalagem e transporte. Com o projeto em andamento a empresa ganhará uma vantagem competitiva no mercado, podendo implementar ações de ampliação de market share e redução de custos de fabricação. O projeto foi à forma que a empresa buscou para sair da zona de conforto que se encontrava e buscar novos objetivos e metas, utilizando-se de novas técnicas empresariais para maximizar as suas possibilidades de ganhos e acompanhando as novas tendências do mercado de cosméticos. bjetivo Consultoria Empresarial Ltda.
  • 28.
    Projeto Blankar Lean Agradecimentos: Agradecemos a todos os professores e colegas de classe do módulo de Operações pelo apoio e motivação, no decorrer dessa nova etapa de um longo caminho árduo porém gratificante. bjetivo Consultoria Empresarial Ltda.
  • 29.
    Projeto Blankar Lean Agradecimentos especiais: Profª. Ivone Servimex Desp.Aduaneiros Prof. Aroli Srª. Meire Sampaio Cezan Embalagens Prof. Marcelo Cyrillo Eng. Valdir Bardini ALL Logistics Alianz DHL Ipelog NOSSAS FAMÍLIAS OBRIGADO bjetivo Consultoria Empresarial Ltda.
