GRUPO TALLENTO 20 ANOS




TALLENTO GERENCIADORA
TALLENTO ENGENHARIA
TALLENTO STAND
GRUPO TALLENTO 20 ANOS
 A EMPRESA

 A Tallento Engenharia, com vocação inicial na área da construção civil, atuou de forma
 efetiva na construção de lojas, restaurantes e fast foods nos principais Shoppings
 Centers, executando quase uma centena de obras nesse segmento.

 No final dos anos 90 após dez anos de atuação, contava em sua carteira, clientes
 corporativos de destaque, como os restaurantes Andiamo, Al Mare, Barbacoa, Bob’s,
 Bon Grillè, Choperia Pinguim, Livraria Saraiva, Paycenter, Vivenda do Camarão entre
 outros, posicionando a empresa entre as principais construtoras em Shopping
 Centers.

 Essa experiência acumulada em obras do setor comercial, industrial e edificações,
 proporcionou um acelerado crescimento da empresa, levando-a a ingressar no setor
 de gerenciamento de projetos e obras, onde agregou à experiência de construtora as
 mais modernas técnicas de gerenciamento.

 Esse diferencial, visão e vivência da construtora mais a técnica de gerenciamento,
 gerou resultados comprovados junto aos contratantes, proporcionando um
 crescimento rápido e consistente nessa área de atuação.
GRUPO TALLENTO 20 ANOS

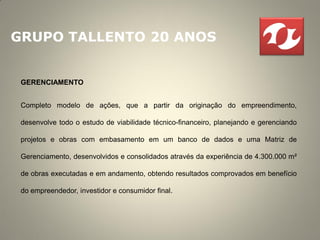

 GERENCIAMENTO


 Completo modelo de ações, que a partir da originação do empreendimento,

 desenvolve todo o estudo de viabilidade técnico-financeiro, planejando e gerenciando

 projetos e obras com embasamento em um banco de dados e uma Matriz de

 Gerenciamento, desenvolvidos e consolidados através da experiência de 4.300.000 m²

 de obras executadas e em andamento, obtendo resultados comprovados em benefício

 do empreendedor, investidor e consumidor final.
GRUPO TALLENTO 20 ANOS

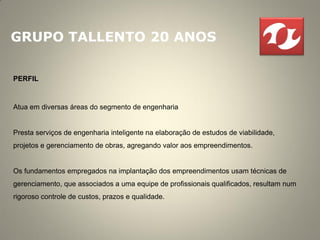

PERFIL


Atua em diversas áreas do segmento de engenharia


Presta serviços de engenharia inteligente na elaboração de estudos de viabilidade,
projetos e gerenciamento de obras, agregando valor aos empreendimentos.


Os fundamentos empregados na implantação dos empreendimentos usam técnicas de
gerenciamento, que associados a uma equipe de profissionais qualificados, resultam num
rigoroso controle de custos, prazos e qualidade.
GRUPO TALLENTO 20 ANOS
 DIFERENCIAL

 Patrimônio humano capacitado, “com espírito de servir”, e sempre focado nas
 necessidades do cliente.

 Banco de dados de custos permanentemente atualizados, que permite estimar e auditar
 com rapidez, orçamentos de projetos e obras no setor imobiliário residencial e
 corporativo, industrial, shoppings, supermercados, hotéis, hospitais e condomínios.

 Modelo eficiente de planejamento nos empreendimentos, na Gestão do escopo, prazo,
 custo, qualidade e contratações.

 Controle do empreendimento, em todas as suas etapas por meio de planilhas
 inteligentes.

 Projetistas: Pré–qualificação, controle do custo, coordenação, compatibilização e
 avaliação anual.

 Construtoras: Pré-qualificação, parceria, licitação e avaliação semestral.

 Fornecedores e instaladoras: Controle de preços e avaliação semestral.
GRUPO TALLENTO 20 ANOS

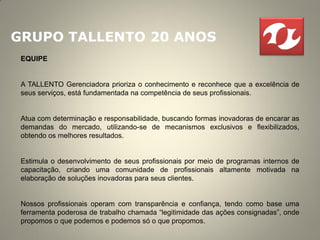

 EQUIPE


 A TALLENTO Gerenciadora prioriza o conhecimento e reconhece que a excelência de
 seus serviços, está fundamentada na competência de seus profissionais.


 Atua com determinação e responsabilidade, buscando formas inovadoras de encarar as
 demandas do mercado, utilizando-se de mecanismos exclusivos e flexibilizados,
 obtendo os melhores resultados.


 Estimula o desenvolvimento de seus profissionais por meio de programas internos de
 capacitação, criando uma comunidade de profissionais altamente motivada na
 elaboração de soluções inovadoras para seus clientes.


 Nossos profissionais operam com transparência e confiança, tendo como base uma
 ferramenta poderosa de trabalho chamada “legitimidade das ações consignadas”, onde
 propomos o que podemos e podemos só o que propomos.
GRUPO TALLENTO 20 ANOS

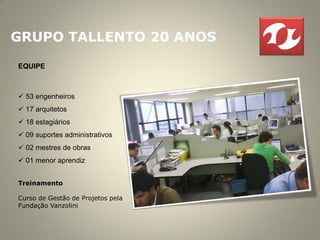

EQUIPE



 53 engenheiros
 17 arquitetos
 18 estagiários
 09 suportes administrativos
 02 mestres de obras
 01 menor aprendiz


Treinamento

Curso de Gestão de Projetos pela
Fundação Vanzolini
GRUPO TALLENTO 20 ANOS

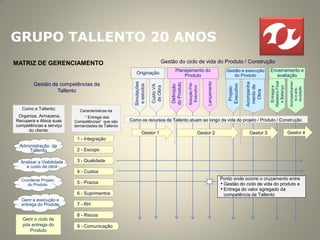

MATRIZ DE GERENCIAMENTO                                                   Gestão do ciclo de vida do Produto / Construção
                                                                                 Planejamento do                          Gestão e execução        Encerramento e
                                                       Originação
                                                                                     Produto                                 do Produto              avaliação




                                                                                                                                                                      Acompanhamen
                                                                                                                                                   Relatório Final
                                                                                                          Lançamento
                                                      Simulações




                                                                                                                                       Acompanha
                                                                                           Solução Pré-
                                                                              do Produto
        Gestão de competências da




                                                       e estudos




                                                                                                                           Executivo
                                                                   Custo VA



                                                                               Definição




                                                                                                                                        mento de
                                                                                            Executivo




                                                                                                                                                     e Balanço
                                                                   de Obra




                                                                                                                                                     Entrega e
                                                                                                                            Projeto




                                                                                                                                                                         ocupação
                                                                                                                                                                         to e pós-
                 Tallento




                                                                                                                                          Obra
  Como a Tallento;           Características da
 Organiza, Armazena,           “ Entrega das
Recupera e Aloca suas      Competências” que são    Como os recursos da Tallento atuam ao longo da vida do projeto / Produto / Construção
competências a serviço     demandadas da Tallento
     do cliente.
                                                            Gestor 1                                  Gestor 2                          Gestor 3                     Gestor 4
                            1 - Integração
 Administração da
     Tallento               2 - Escopo

  Analisar a Viabilidade    3 - Qualidade
    e custo de obra
                            4 - Custos
  Coordenar Projeto                                                                                                    Ponto onde ocorre o cruzamento entre
     do Produto             5 - Prazos                                                                                 • Gestão do ciclo de vida do produto e
                                                                                                                       • Entrega do valor agregado da
                            6 - Suprimentos                                                                              competência da Tallento
  Gerir a execução e
  entrega do Produto        7 - RH

                            8 - Riscos
   Gerir o ciclo de
   pós entrega do           9 - Comunicação
      Produto
GRUPO TALLENTO 20 ANOS

DINÂMICA DO GERENCIAMENTO
                                           ORIGINAÇÃO
                                      VA                IAC




                                           BANCO DE                               PLANEJAMENTO
        ENTREGA
                       IRED                 DADOS                                                 IAA
                                                                              Vl´s
                  VF                                                          VL




                                           EXECUÇÃO
                                                        IACO




IAA.: Índice de Assertividade na Aprovação                     VA.: Viabilidade de Aquisição
IAC.: Índice de Assertividade da Contratação                   VI’s.: Viabilidade(s) Intermediaria(s)
IACO.: Índice de Assertividade do Custo de Obra                VL.: Viabilidade de Lançamento
IRED.: Índice de Redução de Custo Total.                       VF.: Viabilidade Final
GRUPO TALLENTO 20 ANOS

 PROJETOS E OBRAS

 Gerenciamento de projetos e obras em vários Estados, com atuação em diversos
 empreendimentos no mercado da construção civil e infra-estrutura:



       34 empreendimentos entregues – área 1.320.000 m²
       45 obras em andamento – área 2.484.177 m²
       09 novos contratos – área 401.000 m²
       27 empreendimentos previstos – área 1.900.000 m²


                         Obras em andamento por Estado

       AM 01                         PA 04                      RN 01
       BA 13                         RJ 01                      SP 24
       PR 02                         SC 01                      RS 01
GRUPO TALLENTO 20 ANOS


Shopping Praça da Moça



Construtora: MATEC




                                       Shopping Centers
Incorporadores: GWI, Empreendi,
Funcef, AD Shopping e RAS

Local: Rua Manuel da Nobrega, 712 -
Diadema / SP

Data de entrega: Maio de 2009

Área construída: 102.000 m²

Serviços prestados: Gerenciamento de
Obra e Gerenciamento de Entrega
GRUPO TALLENTO 20 ANOS

Shopping Alpha Mall
Local: Av. Alphaville Flamboyant, Qd. A4, Lt. 01
Goiânia / GO
Data de entrega: 2004
Área construída: 3.635 m²




                                                                           Shopping Centers
                                                   Praças de Alimentação
                                                   Shopping Ibirapuera
                                                   Shopping D&D
GRUPO TALLENTO 20 ANOS

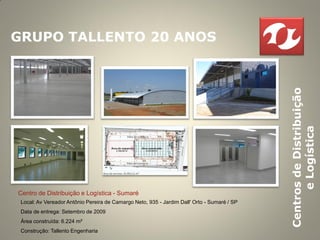

                                                                                             Centros de Distribuição
                                                                                                   e Logística
Centro de Distribuição e Logística - Sumaré
 Local: Av Vereador Antônio Pereira de Camargo Neto, 935 - Jardim Dall' Orto - Sumaré / SP
 Data de entrega: Setembro de 2009
 Área construída: 6.224 m²
 Construção: Tallento Engenharia
GRUPO TALLENTO 20 ANOS

                                                    Centro de Distribuição e Logística - Salvador
                                                    Local: Rua Dr. Altino Teixeira, 1780, QD G, LT 5/6/7 -
                                                    Porto Seco Pirajá - Salvador / BA




                                                                                                         Centros de Distribuição
                                                    Data de entrega: Maio de 2008
                                                    Área construída: 3.222 m²




                                                                                                               e Logística
Centro de Distribuição e Logística - Porto Alegre
Local: Rua Nelson Teichmann, 210/240 - Bairro
Industrial Cachoeirinha - Porto Alegre / RS
Data de entrega: 2009
Área construída: 3.521 m²
GRUPO TALLENTO 20 ANOS

 Domo Business
 Local: Av. Aldino Pinotti, s/n - Baeta Neves - São Bernardo / SP
 Data de entrega: Junho de 2012
 Área construída: 135.978,61 m²
 Serviço prestado: Gerenciamento




                                                                                                                  Edifícios Comerciais
                                                    Ahead Office
                                                     Local: Rua Cláudio Soares, 72 - Pinheiros - São Paulo / SP
                                                     Data de entrega: Maio de 2010
                                                     Área construída: 35.297,01 m
                                                     Serviço prestado: Gerenciamento
GRUPO TALLENTO 20 ANOS
                                             Garibaldi Prime
                                             Local: Av. Anita Garibaldi, s/n - Federação -
                                             Salvador / BA
                                             Data de entrega: Abril de 2010
                                             Área construída: 19.603,36 m²




                                                                                                       Edifícios Residenciais
                                             Serviço prestado: Gerenciamento


Ânima
 Local: Rua Braga, 200 – São Bernardo / SP
 Data de entrega: Abril de 2013
 Área construída: 189.685,91 m²
 Serviço prestado: Gerenciamento




                                                   Vert
                                                    Local: Av. Gentil Bittencourt, 1014 - Belém / PA
                                                    Data de entrega: Dezembro de 2010
                                                    Área construída: 16.922,29 m²
                                                    Serviço prestado: Gerenciamento
GRUPO TALLENTO 20 ANOS

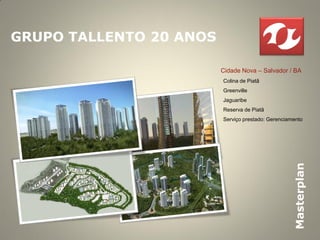

                         Cidade Nova – Salvador / BA
                         Colina de Piatã
                         Greenville
                         Jaguaribe
                         Reserva de Piatã
                         Serviço prestado: Gerenciamento




                                                    Masterplan
GRUPO TALLENTO 20 ANOS
 Hotel Mondial
 Hotéis: IBIS e MERCURE
 Data de entrega: Fevereiro de 2005
 Área construída: 16.453 m²
 Serviço prestado: Gerenciamento



                                      Club Med Trancoso
                                      Área construída: 10.000 m²
                                      Quartos: 250
                                      Serviço prestado: Gerenciamento




                                                                        Hotelaria
 Cosmopolitan Salvador
 Hotéis: IBIS e MERCURE
 Data de entrega: Junho de 2003
 Área construída: 18.871 m²
 Serviço prestado: Gerenciamento
GRUPO TALLENTO 20 ANOS

                                   Cidade Nova - Greenville
                                   Local: Av Pinto de Aguiar, s/n - Salvador - BA
                                   Data de entrega: Outubro de 2010
                                   Área construída: 900.188,50 m²
                                   Serviço prestado: Gerenciamento




                                                                                    Infra-Estrutura
Aeroporto Terravista
 Local: Bahia
 Área construída: 48.000 m²
 Serviço prestado: Gerenciamento
GRUPO TALLENTO 20 ANOS
 PARCEIROS E FORNECEDORES

Grupo TALLENTO

  • 1.
    GRUPO TALLENTO 20ANOS TALLENTO GERENCIADORA TALLENTO ENGENHARIA TALLENTO STAND
  • 2.
    GRUPO TALLENTO 20ANOS A EMPRESA A Tallento Engenharia, com vocação inicial na área da construção civil, atuou de forma efetiva na construção de lojas, restaurantes e fast foods nos principais Shoppings Centers, executando quase uma centena de obras nesse segmento. No final dos anos 90 após dez anos de atuação, contava em sua carteira, clientes corporativos de destaque, como os restaurantes Andiamo, Al Mare, Barbacoa, Bob’s, Bon Grillè, Choperia Pinguim, Livraria Saraiva, Paycenter, Vivenda do Camarão entre outros, posicionando a empresa entre as principais construtoras em Shopping Centers. Essa experiência acumulada em obras do setor comercial, industrial e edificações, proporcionou um acelerado crescimento da empresa, levando-a a ingressar no setor de gerenciamento de projetos e obras, onde agregou à experiência de construtora as mais modernas técnicas de gerenciamento. Esse diferencial, visão e vivência da construtora mais a técnica de gerenciamento, gerou resultados comprovados junto aos contratantes, proporcionando um crescimento rápido e consistente nessa área de atuação.
  • 3.
    GRUPO TALLENTO 20ANOS GERENCIAMENTO Completo modelo de ações, que a partir da originação do empreendimento, desenvolve todo o estudo de viabilidade técnico-financeiro, planejando e gerenciando projetos e obras com embasamento em um banco de dados e uma Matriz de Gerenciamento, desenvolvidos e consolidados através da experiência de 4.300.000 m² de obras executadas e em andamento, obtendo resultados comprovados em benefício do empreendedor, investidor e consumidor final.
  • 4.
    GRUPO TALLENTO 20ANOS PERFIL Atua em diversas áreas do segmento de engenharia Presta serviços de engenharia inteligente na elaboração de estudos de viabilidade, projetos e gerenciamento de obras, agregando valor aos empreendimentos. Os fundamentos empregados na implantação dos empreendimentos usam técnicas de gerenciamento, que associados a uma equipe de profissionais qualificados, resultam num rigoroso controle de custos, prazos e qualidade.
  • 5.
    GRUPO TALLENTO 20ANOS DIFERENCIAL Patrimônio humano capacitado, “com espírito de servir”, e sempre focado nas necessidades do cliente. Banco de dados de custos permanentemente atualizados, que permite estimar e auditar com rapidez, orçamentos de projetos e obras no setor imobiliário residencial e corporativo, industrial, shoppings, supermercados, hotéis, hospitais e condomínios. Modelo eficiente de planejamento nos empreendimentos, na Gestão do escopo, prazo, custo, qualidade e contratações. Controle do empreendimento, em todas as suas etapas por meio de planilhas inteligentes. Projetistas: Pré–qualificação, controle do custo, coordenação, compatibilização e avaliação anual. Construtoras: Pré-qualificação, parceria, licitação e avaliação semestral. Fornecedores e instaladoras: Controle de preços e avaliação semestral.
  • 6.
    GRUPO TALLENTO 20ANOS EQUIPE A TALLENTO Gerenciadora prioriza o conhecimento e reconhece que a excelência de seus serviços, está fundamentada na competência de seus profissionais. Atua com determinação e responsabilidade, buscando formas inovadoras de encarar as demandas do mercado, utilizando-se de mecanismos exclusivos e flexibilizados, obtendo os melhores resultados. Estimula o desenvolvimento de seus profissionais por meio de programas internos de capacitação, criando uma comunidade de profissionais altamente motivada na elaboração de soluções inovadoras para seus clientes. Nossos profissionais operam com transparência e confiança, tendo como base uma ferramenta poderosa de trabalho chamada “legitimidade das ações consignadas”, onde propomos o que podemos e podemos só o que propomos.
  • 7.
    GRUPO TALLENTO 20ANOS EQUIPE  53 engenheiros  17 arquitetos  18 estagiários  09 suportes administrativos  02 mestres de obras  01 menor aprendiz Treinamento Curso de Gestão de Projetos pela Fundação Vanzolini
  • 8.
    GRUPO TALLENTO 20ANOS MATRIZ DE GERENCIAMENTO Gestão do ciclo de vida do Produto / Construção Planejamento do Gestão e execução Encerramento e Originação Produto do Produto avaliação Acompanhamen Relatório Final Lançamento Simulações Acompanha Solução Pré- do Produto Gestão de competências da e estudos Executivo Custo VA Definição mento de Executivo e Balanço de Obra Entrega e Projeto ocupação to e pós- Tallento Obra Como a Tallento; Características da Organiza, Armazena, “ Entrega das Recupera e Aloca suas Competências” que são Como os recursos da Tallento atuam ao longo da vida do projeto / Produto / Construção competências a serviço demandadas da Tallento do cliente. Gestor 1 Gestor 2 Gestor 3 Gestor 4 1 - Integração Administração da Tallento 2 - Escopo Analisar a Viabilidade 3 - Qualidade e custo de obra 4 - Custos Coordenar Projeto Ponto onde ocorre o cruzamento entre do Produto 5 - Prazos • Gestão do ciclo de vida do produto e • Entrega do valor agregado da 6 - Suprimentos competência da Tallento Gerir a execução e entrega do Produto 7 - RH 8 - Riscos Gerir o ciclo de pós entrega do 9 - Comunicação Produto
  • 9.
    GRUPO TALLENTO 20ANOS DINÂMICA DO GERENCIAMENTO ORIGINAÇÃO VA IAC BANCO DE PLANEJAMENTO ENTREGA IRED DADOS IAA Vl´s VF VL EXECUÇÃO IACO IAA.: Índice de Assertividade na Aprovação VA.: Viabilidade de Aquisição IAC.: Índice de Assertividade da Contratação VI’s.: Viabilidade(s) Intermediaria(s) IACO.: Índice de Assertividade do Custo de Obra VL.: Viabilidade de Lançamento IRED.: Índice de Redução de Custo Total. VF.: Viabilidade Final
  • 10.
    GRUPO TALLENTO 20ANOS PROJETOS E OBRAS Gerenciamento de projetos e obras em vários Estados, com atuação em diversos empreendimentos no mercado da construção civil e infra-estrutura:  34 empreendimentos entregues – área 1.320.000 m²  45 obras em andamento – área 2.484.177 m²  09 novos contratos – área 401.000 m²  27 empreendimentos previstos – área 1.900.000 m² Obras em andamento por Estado  AM 01 PA 04 RN 01  BA 13 RJ 01 SP 24  PR 02 SC 01 RS 01
  • 11.
    GRUPO TALLENTO 20ANOS Shopping Praça da Moça Construtora: MATEC Shopping Centers Incorporadores: GWI, Empreendi, Funcef, AD Shopping e RAS Local: Rua Manuel da Nobrega, 712 - Diadema / SP Data de entrega: Maio de 2009 Área construída: 102.000 m² Serviços prestados: Gerenciamento de Obra e Gerenciamento de Entrega
  • 12.
    GRUPO TALLENTO 20ANOS Shopping Alpha Mall Local: Av. Alphaville Flamboyant, Qd. A4, Lt. 01 Goiânia / GO Data de entrega: 2004 Área construída: 3.635 m² Shopping Centers Praças de Alimentação Shopping Ibirapuera Shopping D&D
  • 13.
    GRUPO TALLENTO 20ANOS Centros de Distribuição e Logística Centro de Distribuição e Logística - Sumaré Local: Av Vereador Antônio Pereira de Camargo Neto, 935 - Jardim Dall' Orto - Sumaré / SP Data de entrega: Setembro de 2009 Área construída: 6.224 m² Construção: Tallento Engenharia
  • 14.
    GRUPO TALLENTO 20ANOS Centro de Distribuição e Logística - Salvador Local: Rua Dr. Altino Teixeira, 1780, QD G, LT 5/6/7 - Porto Seco Pirajá - Salvador / BA Centros de Distribuição Data de entrega: Maio de 2008 Área construída: 3.222 m² e Logística Centro de Distribuição e Logística - Porto Alegre Local: Rua Nelson Teichmann, 210/240 - Bairro Industrial Cachoeirinha - Porto Alegre / RS Data de entrega: 2009 Área construída: 3.521 m²
  • 15.
    GRUPO TALLENTO 20ANOS Domo Business Local: Av. Aldino Pinotti, s/n - Baeta Neves - São Bernardo / SP Data de entrega: Junho de 2012 Área construída: 135.978,61 m² Serviço prestado: Gerenciamento Edifícios Comerciais Ahead Office Local: Rua Cláudio Soares, 72 - Pinheiros - São Paulo / SP Data de entrega: Maio de 2010 Área construída: 35.297,01 m Serviço prestado: Gerenciamento
  • 16.
    GRUPO TALLENTO 20ANOS Garibaldi Prime Local: Av. Anita Garibaldi, s/n - Federação - Salvador / BA Data de entrega: Abril de 2010 Área construída: 19.603,36 m² Edifícios Residenciais Serviço prestado: Gerenciamento Ânima Local: Rua Braga, 200 – São Bernardo / SP Data de entrega: Abril de 2013 Área construída: 189.685,91 m² Serviço prestado: Gerenciamento Vert Local: Av. Gentil Bittencourt, 1014 - Belém / PA Data de entrega: Dezembro de 2010 Área construída: 16.922,29 m² Serviço prestado: Gerenciamento
  • 17.
    GRUPO TALLENTO 20ANOS Cidade Nova – Salvador / BA Colina de Piatã Greenville Jaguaribe Reserva de Piatã Serviço prestado: Gerenciamento Masterplan
  • 18.
    GRUPO TALLENTO 20ANOS Hotel Mondial Hotéis: IBIS e MERCURE Data de entrega: Fevereiro de 2005 Área construída: 16.453 m² Serviço prestado: Gerenciamento Club Med Trancoso Área construída: 10.000 m² Quartos: 250 Serviço prestado: Gerenciamento Hotelaria Cosmopolitan Salvador Hotéis: IBIS e MERCURE Data de entrega: Junho de 2003 Área construída: 18.871 m² Serviço prestado: Gerenciamento
  • 19.
    GRUPO TALLENTO 20ANOS Cidade Nova - Greenville Local: Av Pinto de Aguiar, s/n - Salvador - BA Data de entrega: Outubro de 2010 Área construída: 900.188,50 m² Serviço prestado: Gerenciamento Infra-Estrutura Aeroporto Terravista Local: Bahia Área construída: 48.000 m² Serviço prestado: Gerenciamento
  • 20.
    GRUPO TALLENTO 20ANOS PARCEIROS E FORNECEDORES
