GERENCIAMENTO
               DE AQUISIÇÕES



Ribeirão Preto – São Paulo
Turma GP14
                               1

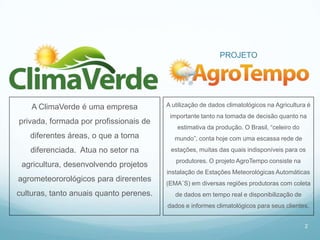

PROJETO




    A ClimaVerde é uma empresa           A utilização de dados climatológicos na Agricultura é
                                          importante tanto na tomada de decisão quanto na
privada, formada por profissionais de
                                             estimativa da produção. O Brasil, “celeiro do
   diferentes áreas, o que a torna          mundo”, conta hoje com uma escassa rede de
   diferenciada. Atua no setor na         estações, muitas das quais indisponíveis para os
                                            produtores. O projeto AgroTempo consiste na
 agricultura, desenvolvendo projetos
                                         instalação de Estações Meteorológicas Automáticas
agrometeororológicos para direrentes     (EMA´S) em diversas regiões produtoras com coleta
culturas, tanto anuais quanto perenes.      de dados em tempo real e disponibilização de
                                         dados e informes climatológicos para seus clientes.


                                                                                             2

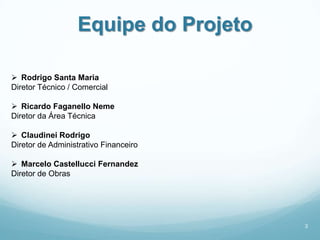

Equipe do Projeto

 Rodrigo Santa Maria
Diretor Técnico / Comercial

 Ricardo Faganello Neme
Diretor da Área Técnica

 Claudinei Rodrigo
Diretor de Administrativo Financeiro

 Marcelo Castellucci Fernandez
Diretor de Obras




                                       3
Equipe do Projeto




                    4

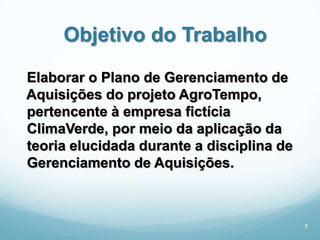

Objetivo do Trabalho
Elaborar o Plano de Gerenciamento de
Aquisições do projeto AgroTempo,
pertencente à empresa fictícia
ClimaVerde, por meio da aplicação da
teoria elucidada durante a disciplina de
Gerenciamento de Aquisições.



                                           5

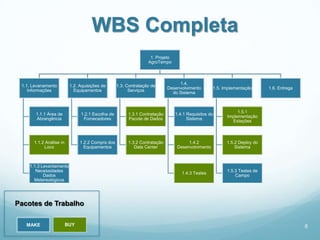

WBS Completa
                                                                  1. Projeto
                                                                 AgroTempo



                                                                                1.4.
 1.1. Levanamento         1.2. Aquisições de      1.3. Contratação de
                                                                           Desenvolvimento        1.5. Implementação      1.6. Entrega
    Informações             Equipamentos                Serviços
                                                                             do Sistema



                                                                                                             1.5.1
       1.1.1 Área de           1.2.1 Escolha de        1.3.1 Contratação       1.4.1 Requisitos do
                                                                                                        Implementação
       Abrangência              Fornecedores           Pacote de Dados               Sistema
                                                                                                          Estações



      1.1.2 Análise in         1.2.2 Compra dos        1.3.2 Contratação             1.4.2              1.5.2 Deploy do
           Loco                  Equipamentos             Data Center           Desenvolvimento             Sistema



    1.1.3 Levantamento
       Necessidades                                                                                     1.5.3 Testes de
                                                                                  1.4.3 Testes
           Dados                                                                                            Campo
      Metereológicos




Pacotes de Trabalho

   MAKE                  BUY                                                                                                             6

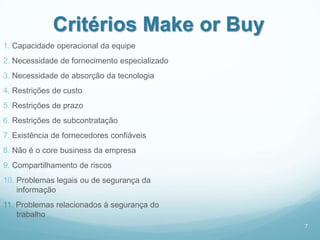

Critérios Make or Buy
1. Capacidade operacional da equipe
2. Necessidade de fornecimento especializado
3. Necessidade de absorção da tecnologia
4. Restrições de custo
5. Restrições de prazo
6. Restrições de subcontratação
7. Existência de fornecedores confiáveis
8. Não é o core business da empresa
9. Compartilhamento de riscos
10. Problemas legais ou de segurança da
    informação
11. Problemas relacionados à segurança do
    trabalho
                                               7

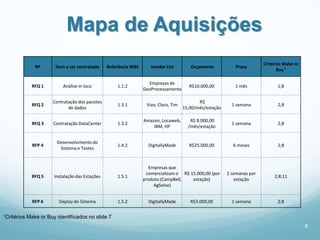

Mapa de Aquisições
                                                                                                                           Critérios Make or
                Nº       Ítem a ser contratado    Referência WBS      Vendor List         Orçamento           Prazo
                                                                                                                                  Buy 1

                                                                     Empresas de
               RFQ 1        Análise in loco           1.1.2                              R$10.000,00          1 mês              1;8
                                                                   GeoProcessamento

                        Contratação dos pacotes                                               R$
               RFQ 2                                  1.3.1         Vivo, Claro, Tim                         1 semana            2;8
                               de dados                                                15,00/mês/estação

                                                                   Amazon, Locaweb,       R$ 8.000,00
               RFQ 3    Contratação DataCenter        1.3.2                                                  1 semana            2;8
                                                                       IBM, HP           /mês/estação


                         Desenvolvimento do
               RFP 4                                  1.4.2          DigitallyMade       R$25.000,00         6 meses             2;8
                          Sistema e Testes


                                                                     Empresas que
                                                                    comercializam o R$ 15.000,00 (por      2 semanas por
               RFQ 5    Instalação das Estações       1.5.1                                                                     2;8;11
                                                                   produto (CampBell,   estação)               estação
                                                                       AgSolve)


               RFP 6      Deploy do Sistema           1.5.2          DigitallyMade        R$3.000,00         1 semana            2;8

1Critérios   Make or Buy identificados no slide 7
                                                                                                                                               8

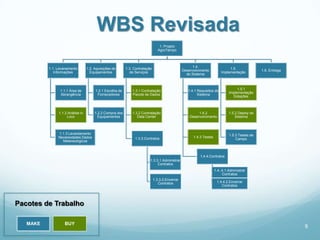

WBS Revisada
                                                                                 1. Projeto
                                                                                AgroTempo



                                                                                                     1.4.
          1.1. Levanamento        1.2. Aquisições de      1.3. Contratação                                                    1.5.
                                                                                                Desenvolvimento                                 1.6. Entrega
             Informações            Equipamentos            de Serviços                                                  Implementação
                                                                                                  do Sistema



                                                                                                                                   1.5.1
                1.1.1 Área de          1.2.1 Escolha de       1.3.1 Contratação                    1.4.1 Requisitos do
                                                                                                                              Implementação
                Abrangência             Fornecedores          Pacote de Dados                            Sistema
                                                                                                                                Estações



               1.1.2 Análise in        1.2.2 Compra dos       1.3.2 Contratação                          1.4.2                1.5.2 Deploy do
                    Loco                 Equipamentos            Data Center                        Desenvolvimento               Sistema



               1.1.3 Levantamento                                                                                             1.5.3 Testes de
               Necessidades Dados                              1.3.3.Contratos                        1.4.3 Testes
                                                                                                                                  Campo
                 Metereológicos



                                                                                                          1.4.4.Contratos
                                                                         1.3.3.1.Administrar
                                                                              Contratos
                                                                                                                     1.4..4.1.Administrar
                                                                                                                          Contratos
                                                                             1.3.3.2.Encerrar
                                                                                Contratos                             1.4.4.2.Encerrar
                                                                                                                         Contratos




Pacotes de Trabalho

   MAKE           BUY
                                                                                                                                                               9

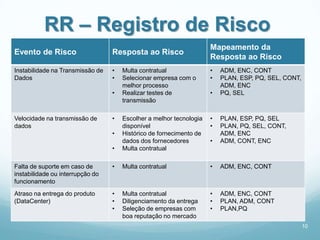

RR – Registro de Risco
                                                                     Mapeamento da
Evento de Risco                   Resposta ao Risco
                                                                     Resposta ao Risco
Instabilidade na Transmissão de   •   Multa contratual               •   ADM, ENC, CONT
Dados                             •   Selecionar empresa com o       •   PLAN, ESP, PQ, SEL, CONT,
                                      melhor processo                    ADM, ENC
                                  •   Realizar testes de             •   PQ, SEL
                                      transmissão

Velocidade na transmissão de      •   Escolher a melhor tecnologia   •   PLAN, ESP, PQ, SEL
dados                                 disponível                     •   PLAN, PQ, SEL, CONT,
                                  •   Histórico de fornecimento de       ADM, ENC
                                      dados dos fornecedores         •   ADM, CONT, ENC
                                  •   Multa contratual

Falta de suporte em caso de       •   Multa contratual               •   ADM, ENC, CONT
instabilidade ou interrupção do
funcionamento
Atraso na entrega do produto      •   Multa contratual               •   ADM, ENC, CONT
(DataCenter)                      •   Diligenciamento da entrega     •   PLAN, ADM, CONT
                                  •   Seleção de empresas com        •   PLAN,PQ
                                      boa reputação no mercado
                                                                                                     10

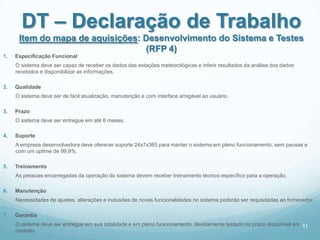

DT – Declaração de Trabalho
      Item do mapa de aquisições: Desenvolvimento do Sistema e Testes
                                  (RFP 4)
1.   Especificação Funcional
     O sistema deve ser capaz de receber os dados das estações meteorológicas e inferir resultados da análise dos dados
     recebidos e disponibilizar as informações.

2.   Qualidade
     O sistema deve ser de fácil atualização, manutenção e com interface amigável ao usuário.

3.   Prazo
     O sistema deve ser entregue em até 6 meses.

4.   Suporte
     A empresa desenvolvedora deve oferecer suporte 24x7x365 para manter o sistema em pleno funcionamento, sem pausas e
     com um uptime de 99,9%.

5.   Treinamento
     As pessoas encarregadas da operação do sistema devem receber treinamento técnico específico para a operação.

6.   Manutenção
     Necessidades de ajustes, alterações e inclusões de novas funcionalidades no sistema poderão ser requisitadas ao fornecedor.

7.   Garantia
     O sistema deve ser entregue em sua totalidade e em pleno funcionamento, devidamente testado no prazo disponível em 11
     contrato.

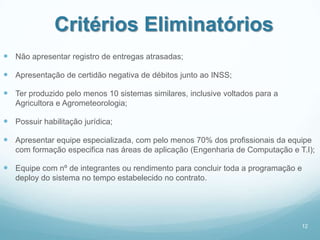

Critérios Eliminatórios
 Não apresentar registro de entregas atrasadas;

 Apresentação de certidão negativa de débitos junto ao INSS;

 Ter produzido pelo menos 10 sistemas similares, inclusive voltados para a
   Agricultora e Agrometeorologia;

 Possuir habilitação jurídica;

 Apresentar equipe especializada, com pelo menos 70% dos profissionais da equipe
   com formação especifica nas áreas de aplicação (Engenharia de Computação e T.I);

 Equipe com nº de integrantes ou rendimento para concluir toda a programação e
   deploy do sistema no tempo estabelecido no contrato.




                                                                               12

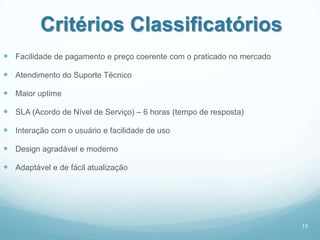

Critérios Classificatórios
 Facilidade de pagamento e preço coerente com o praticado no mercado

 Atendimento do Suporte Técnico

 Maior uptime

 SLA (Acordo de Nível de Serviço) – 6 horas (tempo de resposta)

 Interação com o usuário e facilidade de uso

 Design agradável e moderno

 Adaptável e de fácil atualização




                                                                        13

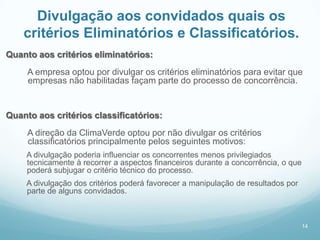

Divulgação aos convidados quais os
    critérios Eliminatórios e Classificatórios.
Quanto aos critérios eliminatórios:
     A empresa optou por divulgar os critérios eliminatórios para evitar que
     empresas não habilitadas façam parte do processo de concorrência.


Quanto aos critérios classificatórios:
     A direção da ClimaVerde optou por não divulgar os critérios
     classificatórios principalmente pelos seguintes motivos:
     A divulgação poderia influenciar os concorrentes menos privilegiados
     tecnicamente à recorrer a aspectos financeiros durante a concorrência, o que
     poderá subjugar o critério técnico do processo.
     A divulgação dos critérios poderá favorecer a manipulação de resultados por
     parte de alguns convidados.



                                                                                    14
Sistema de Pontuação
Item   Descrição                 Peso   Nota Fornecedor A   Nota Fornecedor B

1      Facilidade de pagamento   20%

2      Suporte técnico           40%

3      Uptime                    15%

4      Design do sistema         15%
       Adaptabilidade do
5                                10%
       sistema
                           Nota Final




                                                                                15

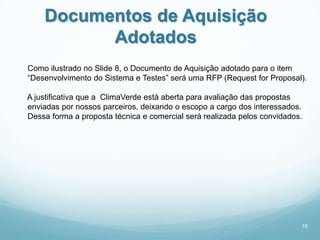

Documentos de Aquisição
          Adotados
Como ilustrado no Slide 8, o Documento de Aquisição adotado para o item
“Desenvolvimento do Sistema e Testes” será uma RFP (Request for Proposal).

A justificativa que a ClimaVerde está aberta para avaliação das propostas
enviadas por nossos parceiros, deixando o escopo a cargo dos interessados.
Dessa forma a proposta técnica e comercial será realizada pelos convidados.




                                                                          16

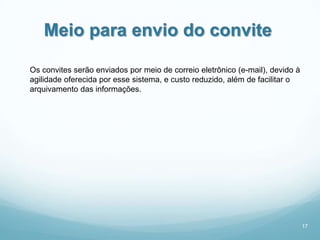

Meio para envio do convite

Os convites serão enviados por meio de correio eletrônico (e-mail), devido à
agilidade oferecida por esse sistema, e custo reduzido, além de facilitar o
arquivamento das informações.




                                                                               17

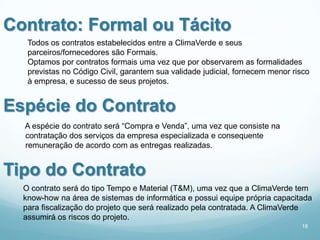

Contrato: Formal ou Tácito
   Todos os contratos estabelecidos entre a ClimaVerde e seus
   parceiros/fornecedores são Formais.
   Optamos por contratos formais uma vez que por observarem as formalidades
   previstas no Código Civil, garantem sua validade judicial, fornecem menor risco
   à empresa, e sucesso de seus projetos.


Espécie do Contrato
  A espécie do contrato será “Compra e Venda”, uma vez que consiste na
  contratação dos serviços da empresa especializada e consequente
  remuneração de acordo com as entregas realizadas.


Tipo do Contrato
  O contrato será do tipo Tempo e Material (T&M), uma vez que a ClimaVerde tem
  know-how na área de sistemas de informática e possui equipe própria capacitada
  para fiscalização do projeto que será realizado pela contratada. A ClimaVerde
  assumirá os riscos do projeto.
                                                                               18

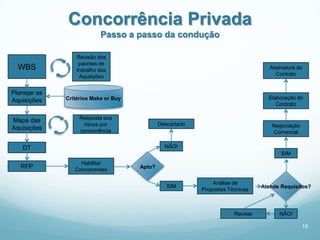

Concorrência Privada
                           Passo a passo da condução

                  Revisão dos
                   pacotes de
  WBS             trabalho das                                                      Assinatura do
                   Aqusições                                                          Contrato


Planejar as
              Critérios Make or Buy                                                Elaboração do
Aquisições
                                                                                      Contrato


Mapa das           Resposta aos
                    riscos por                Descartado                            Negociação
Aquisições         concorrência                                                      Comercial

    DT                                          NÃO!
                                                                                        SIM
                   Habilitar
   RFP           Concorrentes
                                      Apto?


                                                               Análise de
                                                 SIM                             Atende Requisitos?
                                                           Propostas Técnicas



                                                                       Revisar         NÃO!

                                                                                                 19
Atitudes e Fiscalização Adotadas

 Relatar ao Contratante a evolução dos serviços executados
 quinzenalmente com emissão de relatórios de acompanhamento

 Controle de Qualidade

 Verificação dos aspectos de segurança

 Comunicação Efetiva




                                                              20

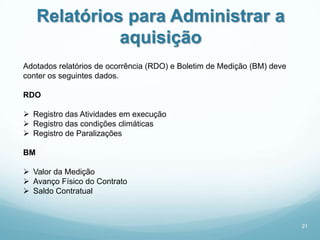

Relatórios para Administrar a
               aquisição
Adotados relatórios de ocorrência (RDO) e Boletim de Medição (BM) deve
conter os seguintes dados.

RDO

 Registro das Atividades em execução
 Registro das condições climáticas
 Registro de Paralizações

BM

 Valor da Medição
 Avanço Físico do Contrato
 Saldo Contratual



                                                                         21

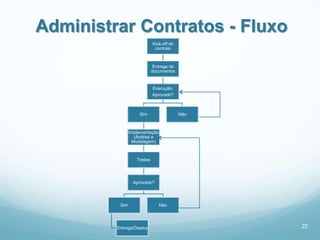

Administrar Contratos - Fluxo
                            Kick-off do
                             contrato



                             Entrega de
                            documentos


                            Execução.
                            Aprovado?



                    Sim                   Não



                Implementação
                  (Ánálise e
                 Modelagem)



                   Testes




                 Aprovado?




          Sim                   Não




         Entrega/Deploy                         22

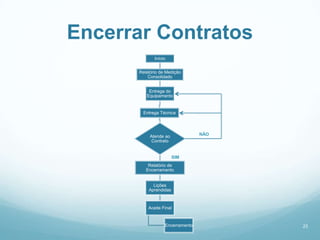

Encerrar Contratos
             Início


      Relatório de Medição
          Consolidado


          Entrega do
         Equipamento


        Entrega Técnica




           Atende ao             NÃO
            Contrato


                       SIM
          Relatório de
         Encerramento


            Lições
          Aprendidas



          Aceite Final


                  Encerramento         23
Organização do PGA
Plano de Gerenciamento de Aquisições


Descrição do gerenciamento dos processos de aquisições de bens
e serviços
• Formulários de Aquisição
• Formulários de Controle
• Contratos e Tipos de Contratos
• Normas, Procedimentos e Politica de Aquisição




                                                                 24

Agrotempo

  • 1.
    GERENCIAMENTO DE AQUISIÇÕES Ribeirão Preto – São Paulo Turma GP14 1
  • 2.
    PROJETO A ClimaVerde é uma empresa A utilização de dados climatológicos na Agricultura é importante tanto na tomada de decisão quanto na privada, formada por profissionais de estimativa da produção. O Brasil, “celeiro do diferentes áreas, o que a torna mundo”, conta hoje com uma escassa rede de diferenciada. Atua no setor na estações, muitas das quais indisponíveis para os produtores. O projeto AgroTempo consiste na agricultura, desenvolvendo projetos instalação de Estações Meteorológicas Automáticas agrometeororológicos para direrentes (EMA´S) em diversas regiões produtoras com coleta culturas, tanto anuais quanto perenes. de dados em tempo real e disponibilização de dados e informes climatológicos para seus clientes. 2
  • 3.
    Equipe do Projeto Rodrigo Santa Maria Diretor Técnico / Comercial  Ricardo Faganello Neme Diretor da Área Técnica  Claudinei Rodrigo Diretor de Administrativo Financeiro  Marcelo Castellucci Fernandez Diretor de Obras 3
  • 4.
  • 5.
    Objetivo do Trabalho Elaboraro Plano de Gerenciamento de Aquisições do projeto AgroTempo, pertencente à empresa fictícia ClimaVerde, por meio da aplicação da teoria elucidada durante a disciplina de Gerenciamento de Aquisições. 5
  • 6.
    WBS Completa 1. Projeto AgroTempo 1.4. 1.1. Levanamento 1.2. Aquisições de 1.3. Contratação de Desenvolvimento 1.5. Implementação 1.6. Entrega Informações Equipamentos Serviços do Sistema 1.5.1 1.1.1 Área de 1.2.1 Escolha de 1.3.1 Contratação 1.4.1 Requisitos do Implementação Abrangência Fornecedores Pacote de Dados Sistema Estações 1.1.2 Análise in 1.2.2 Compra dos 1.3.2 Contratação 1.4.2 1.5.2 Deploy do Loco Equipamentos Data Center Desenvolvimento Sistema 1.1.3 Levantamento Necessidades 1.5.3 Testes de 1.4.3 Testes Dados Campo Metereológicos Pacotes de Trabalho MAKE BUY 6
  • 7.
    Critérios Make orBuy 1. Capacidade operacional da equipe 2. Necessidade de fornecimento especializado 3. Necessidade de absorção da tecnologia 4. Restrições de custo 5. Restrições de prazo 6. Restrições de subcontratação 7. Existência de fornecedores confiáveis 8. Não é o core business da empresa 9. Compartilhamento de riscos 10. Problemas legais ou de segurança da informação 11. Problemas relacionados à segurança do trabalho 7
  • 8.
    Mapa de Aquisições Critérios Make or Nº Ítem a ser contratado Referência WBS Vendor List Orçamento Prazo Buy 1 Empresas de RFQ 1 Análise in loco 1.1.2 R$10.000,00 1 mês 1;8 GeoProcessamento Contratação dos pacotes R$ RFQ 2 1.3.1 Vivo, Claro, Tim 1 semana 2;8 de dados 15,00/mês/estação Amazon, Locaweb, R$ 8.000,00 RFQ 3 Contratação DataCenter 1.3.2 1 semana 2;8 IBM, HP /mês/estação Desenvolvimento do RFP 4 1.4.2 DigitallyMade R$25.000,00 6 meses 2;8 Sistema e Testes Empresas que comercializam o R$ 15.000,00 (por 2 semanas por RFQ 5 Instalação das Estações 1.5.1 2;8;11 produto (CampBell, estação) estação AgSolve) RFP 6 Deploy do Sistema 1.5.2 DigitallyMade R$3.000,00 1 semana 2;8 1Critérios Make or Buy identificados no slide 7 8
  • 9.
    WBS Revisada 1. Projeto AgroTempo 1.4. 1.1. Levanamento 1.2. Aquisições de 1.3. Contratação 1.5. Desenvolvimento 1.6. Entrega Informações Equipamentos de Serviços Implementação do Sistema 1.5.1 1.1.1 Área de 1.2.1 Escolha de 1.3.1 Contratação 1.4.1 Requisitos do Implementação Abrangência Fornecedores Pacote de Dados Sistema Estações 1.1.2 Análise in 1.2.2 Compra dos 1.3.2 Contratação 1.4.2 1.5.2 Deploy do Loco Equipamentos Data Center Desenvolvimento Sistema 1.1.3 Levantamento 1.5.3 Testes de Necessidades Dados 1.3.3.Contratos 1.4.3 Testes Campo Metereológicos 1.4.4.Contratos 1.3.3.1.Administrar Contratos 1.4..4.1.Administrar Contratos 1.3.3.2.Encerrar Contratos 1.4.4.2.Encerrar Contratos Pacotes de Trabalho MAKE BUY 9
  • 10.
    RR – Registrode Risco Mapeamento da Evento de Risco Resposta ao Risco Resposta ao Risco Instabilidade na Transmissão de • Multa contratual • ADM, ENC, CONT Dados • Selecionar empresa com o • PLAN, ESP, PQ, SEL, CONT, melhor processo ADM, ENC • Realizar testes de • PQ, SEL transmissão Velocidade na transmissão de • Escolher a melhor tecnologia • PLAN, ESP, PQ, SEL dados disponível • PLAN, PQ, SEL, CONT, • Histórico de fornecimento de ADM, ENC dados dos fornecedores • ADM, CONT, ENC • Multa contratual Falta de suporte em caso de • Multa contratual • ADM, ENC, CONT instabilidade ou interrupção do funcionamento Atraso na entrega do produto • Multa contratual • ADM, ENC, CONT (DataCenter) • Diligenciamento da entrega • PLAN, ADM, CONT • Seleção de empresas com • PLAN,PQ boa reputação no mercado 10
  • 11.
    DT – Declaraçãode Trabalho Item do mapa de aquisições: Desenvolvimento do Sistema e Testes (RFP 4) 1. Especificação Funcional O sistema deve ser capaz de receber os dados das estações meteorológicas e inferir resultados da análise dos dados recebidos e disponibilizar as informações. 2. Qualidade O sistema deve ser de fácil atualização, manutenção e com interface amigável ao usuário. 3. Prazo O sistema deve ser entregue em até 6 meses. 4. Suporte A empresa desenvolvedora deve oferecer suporte 24x7x365 para manter o sistema em pleno funcionamento, sem pausas e com um uptime de 99,9%. 5. Treinamento As pessoas encarregadas da operação do sistema devem receber treinamento técnico específico para a operação. 6. Manutenção Necessidades de ajustes, alterações e inclusões de novas funcionalidades no sistema poderão ser requisitadas ao fornecedor. 7. Garantia O sistema deve ser entregue em sua totalidade e em pleno funcionamento, devidamente testado no prazo disponível em 11 contrato.
  • 12.
    Critérios Eliminatórios  Nãoapresentar registro de entregas atrasadas;  Apresentação de certidão negativa de débitos junto ao INSS;  Ter produzido pelo menos 10 sistemas similares, inclusive voltados para a Agricultora e Agrometeorologia;  Possuir habilitação jurídica;  Apresentar equipe especializada, com pelo menos 70% dos profissionais da equipe com formação especifica nas áreas de aplicação (Engenharia de Computação e T.I);  Equipe com nº de integrantes ou rendimento para concluir toda a programação e deploy do sistema no tempo estabelecido no contrato. 12
  • 13.
    Critérios Classificatórios  Facilidadede pagamento e preço coerente com o praticado no mercado  Atendimento do Suporte Técnico  Maior uptime  SLA (Acordo de Nível de Serviço) – 6 horas (tempo de resposta)  Interação com o usuário e facilidade de uso  Design agradável e moderno  Adaptável e de fácil atualização 13
  • 14.
    Divulgação aos convidadosquais os critérios Eliminatórios e Classificatórios. Quanto aos critérios eliminatórios: A empresa optou por divulgar os critérios eliminatórios para evitar que empresas não habilitadas façam parte do processo de concorrência. Quanto aos critérios classificatórios: A direção da ClimaVerde optou por não divulgar os critérios classificatórios principalmente pelos seguintes motivos: A divulgação poderia influenciar os concorrentes menos privilegiados tecnicamente à recorrer a aspectos financeiros durante a concorrência, o que poderá subjugar o critério técnico do processo. A divulgação dos critérios poderá favorecer a manipulação de resultados por parte de alguns convidados. 14
  • 15.
    Sistema de Pontuação Item Descrição Peso Nota Fornecedor A Nota Fornecedor B 1 Facilidade de pagamento 20% 2 Suporte técnico 40% 3 Uptime 15% 4 Design do sistema 15% Adaptabilidade do 5 10% sistema Nota Final 15
  • 16.
    Documentos de Aquisição Adotados Como ilustrado no Slide 8, o Documento de Aquisição adotado para o item “Desenvolvimento do Sistema e Testes” será uma RFP (Request for Proposal). A justificativa que a ClimaVerde está aberta para avaliação das propostas enviadas por nossos parceiros, deixando o escopo a cargo dos interessados. Dessa forma a proposta técnica e comercial será realizada pelos convidados. 16
  • 17.
    Meio para enviodo convite Os convites serão enviados por meio de correio eletrônico (e-mail), devido à agilidade oferecida por esse sistema, e custo reduzido, além de facilitar o arquivamento das informações. 17
  • 18.
    Contrato: Formal ouTácito Todos os contratos estabelecidos entre a ClimaVerde e seus parceiros/fornecedores são Formais. Optamos por contratos formais uma vez que por observarem as formalidades previstas no Código Civil, garantem sua validade judicial, fornecem menor risco à empresa, e sucesso de seus projetos. Espécie do Contrato A espécie do contrato será “Compra e Venda”, uma vez que consiste na contratação dos serviços da empresa especializada e consequente remuneração de acordo com as entregas realizadas. Tipo do Contrato O contrato será do tipo Tempo e Material (T&M), uma vez que a ClimaVerde tem know-how na área de sistemas de informática e possui equipe própria capacitada para fiscalização do projeto que será realizado pela contratada. A ClimaVerde assumirá os riscos do projeto. 18
  • 19.
    Concorrência Privada Passo a passo da condução Revisão dos pacotes de WBS trabalho das Assinatura do Aqusições Contrato Planejar as Critérios Make or Buy Elaboração do Aquisições Contrato Mapa das Resposta aos riscos por Descartado Negociação Aquisições concorrência Comercial DT NÃO! SIM Habilitar RFP Concorrentes Apto? Análise de SIM Atende Requisitos? Propostas Técnicas Revisar NÃO! 19
  • 20.
    Atitudes e FiscalizaçãoAdotadas Relatar ao Contratante a evolução dos serviços executados quinzenalmente com emissão de relatórios de acompanhamento Controle de Qualidade Verificação dos aspectos de segurança Comunicação Efetiva 20
  • 21.
    Relatórios para Administrara aquisição Adotados relatórios de ocorrência (RDO) e Boletim de Medição (BM) deve conter os seguintes dados. RDO  Registro das Atividades em execução  Registro das condições climáticas  Registro de Paralizações BM  Valor da Medição  Avanço Físico do Contrato  Saldo Contratual 21
  • 22.
    Administrar Contratos -Fluxo Kick-off do contrato Entrega de documentos Execução. Aprovado? Sim Não Implementação (Ánálise e Modelagem) Testes Aprovado? Sim Não Entrega/Deploy 22
  • 23.
    Encerrar Contratos Início Relatório de Medição Consolidado Entrega do Equipamento Entrega Técnica Atende ao NÃO Contrato SIM Relatório de Encerramento Lições Aprendidas Aceite Final Encerramento 23
  • 24.
    Organização do PGA Planode Gerenciamento de Aquisições Descrição do gerenciamento dos processos de aquisições de bens e serviços • Formulários de Aquisição • Formulários de Controle • Contratos e Tipos de Contratos • Normas, Procedimentos e Politica de Aquisição 24
