GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Jose Donizetti Moraes - 26/07/2013
MAKIGAMI
(巻紙巻紙巻紙巻紙)
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN

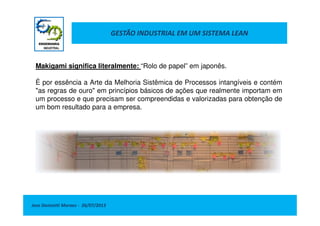

Makigami significa literalmente: “Rolo de papel” em japonês.
É por essência a Arte da Melhoria Sistêmica de Processos intangíveis e contém
"as regras de ouro" em princípios básicos de ações que realmente importam em
um processo e que precisam ser compreendidas e valorizadas para obtenção de
um bom resultado para a empresa.
Jose Donizetti Moraes - 26/07/2013
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN

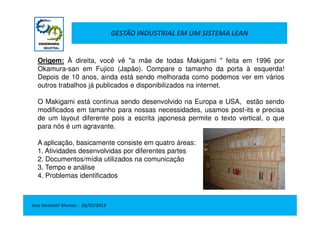

Origem: À direita, você vê "a mãe de todas Makigami " feita em 1996 por
Okamura-san em Fujico (Japão). Compare o tamanho da porta à esquerda!
Depois de 10 anos, ainda está sendo melhorada como podemos ver em vários
outros trabalhos já publicados e disponibilizados na internet.
O Makigami está continua sendo desenvolvido na Europa e USA, estão sendo
modificados em tamanho para nossas necessidades, usamos post-its e precisa
Jose Donizetti Moraes - 26/07/2013
modificados em tamanho para nossas necessidades, usamos post-its e precisa
de um layout diferente pois a escrita japonesa permite o texto vertical, o que
para nós é um agravante.
A aplicação, basicamente consiste em quatro áreas:
1. Atividades desenvolvidas por diferentes partes
2. Documentos/mídia utilizados na comunicação
3. Tempo e análise
4. Problemas identificados
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN

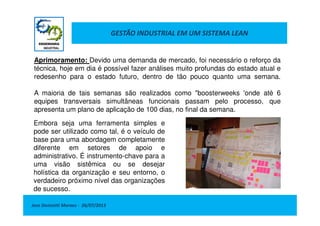

Aprimoramento: Devido uma demanda de mercado, foi necessário o reforço da
técnica, hoje em dia é possível fazer análises muito profundas do estado atual e
redesenho para o estado futuro, dentro de tão pouco quanto uma semana.
A maioria de tais semanas são realizados como "boosterweeks 'onde até 6
equipes transversais simultâneas funcionais passam pelo processo, que
apresenta um plano de aplicação de 100 dias, no final da semana.
Jose Donizetti Moraes - 26/07/2013
apresenta um plano de aplicação de 100 dias, no final da semana.
Embora seja uma ferramenta simples e
pode ser utilizado como tal, é o veículo de
base para uma abordagem completamente
diferente em setores de apoio e
administrativo. É instrumento-chave para a
uma visão sistêmica ou se desejar
holística da organização e seu entorno, o
verdadeiro próximo nível das organizações
de sucesso.
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN

Propósitos do mapa de processo Makigami:
Visualiza o processo atual em escritórios, laboratórios, hospitais, qualquer lugar onde o "produto" não é
diretamente visível ou físico.
Um escritório é uma fábrica de informações, uma vez que o produto e os resíduos não é diretamente
visível, estamos sujeitos normalmente a mais perdas do que qualquer outra fábrica. O mesmo vale para
outros prestadores de serviços.
Jose Donizetti Moraes - 26/07/2013
Makigami (Mapeamento de Processos) é usado para analisar e visualizar todo o processo de 'negócio' e
é muito apropriado para usar em ambientes, onde os processos normalmente não são transparentes.
Qualquer um dos “7 desperdícios” pode (e vai) se tornar visível.
O mapa do processo Makigami também pode ser utilizado para melhorar o processo investigado através
da concepção de um mapa do estado futuro, após tirar as perdas identificadas.
Sistemicamente pensando, o mapa de processo Makigami, é a primeira técnica básica em uma
abordagem mais ampla para trazer uma organização no sentido do “pensamento sistêmico de trabalho“.

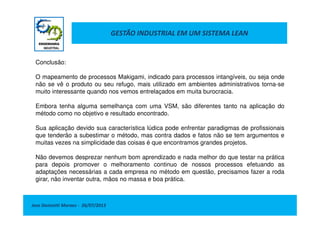

GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Dr. Deming disse uma vez:
"Em apenas 6% das situações em que algo dá errado, este erro pode ser
diretamente associado a uma pessoa, os outros 94% é devido ao sistema onde
a pessoa estava a atuando e é ai que se teve a origem ou causa do erro”
Jose Donizetti Moraes - 26/07/2013
Em outras palavras: Nós colocamos as pessoas em sistemas onde o sistema
convida-nos a cometer erros ao invés de impedi-los.
Se estudarmos com atenção, a verdade parece ser que em 100% dos efeitos
adversos este parece ser o caso, porque as pessoas sempre agem de acordo
com o sistema que está sendo colocado, logo sempre teremos a sensação do
erro humano e isso é uma inverdade.
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Descrição geral:
Essa descrição do Mapeamento de Processos Makigami consiste em várias etapas a serem executadas. As etapas são descritas de
uma forma que os passos podem ser utilizados separadamente, se necessário.
Passo a passo:
0 Visão com olhos de pássaro.
1 Preparação do Mapeamento de Processos Makigami.
2 Fazer o Mapa de Processo Makigami no estado atual.
3 Fazer uma profunda análise das perdas
4 Criar um Mapa de Processo Estado Futuro sem perdas
Jose Donizetti Moraes - 26/07/2013
A diferença do Mapeamento de Processos Makigami com outros processos de mapeamentos é devido ao fato de que a maioria das
técnicas de mapeamento de processos não terem uma abordagem estrutural para detectar as perdas reais e projetar um processo
de estado futuro com base na eliminação destas perdas.
Normalmente os outros métodos ficam com o estado atual, onde os frutos mais baixos são escolhido a distância. Comparado a um
Value Stream Map (VSM), o Makigami também pode lidar com fluxos não visíveis e criações de valor.
Os próximos níveis do estado futuro, onde a adição de valor para o cliente está sendo considerado, devem agora serem integrados
em uma organização que se aproxima sistematicamente da criação de valor.
1. O processo e o sistema de realização deve ser estruturalmente 100% correto e seu funcionamento testado por completo. Este é o
lugar onde o PSD está sendo usado.
2. O teste completo do processo deve ser incorporado na organização que realiza uma infinidade de processos. Pessoas que fazem
parte do sistema e a organização fazem parte de um sistema maior. Isso tudo tem de ser integrado sem problemas.
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Expectativas: Melhorias em praticamente qualquer processo de administrativo pois estes não possuem
adição de valor, o tempo de processamento pode ser melhorado drasticamente desde 95 a 99,5% pois o
tempo é sem valor agregado.
Por exemplo: Lotes de pontos de transferência (uma mesa para outra) pode ser eliminada, processos
historicamente ocultados podem tornar-se transparente, rápido e mais estável, tendo as perdas
identificadas.
Ganhos esperados:
Jose Donizetti Moraes - 26/07/2013
Ganhos esperados:
Tempo de processamento 50% - 90% mais rápida
Transferência 90% menos
Erros de saída 90% 100% a menos
Valor agregado A qualidade de saída vai drasticamente subir.
Oportunidade: O tempo que se tornou disponível pode ser reinvestido na adição de valor adicional -
coisas que gostaríamos de fazer, mas não encontramos tempo para fazê-lo ou ele pode ser usado para
novas atividades de redução de perdas.
Resumo: Desta forma, a espiral negativa de "fome devido à redução de custos" pode ser revertida em
crescimento do lucro devido a tornar-se cada vez melhor, em outras palavras uma verdadeira melhoria
contínua.
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN

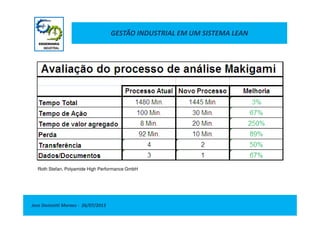

Tempo Necessário: Dependendo da complexidade do processo e a experiência dos participantes, irá
levar de 3 a 10 dias para executar um Mapeamento Completo do Processo Makigami, incluindo o projeto
e o plano de implementação com a lista do que deve ser feito (To Do).
Dificuldades: Parte do tempo que se consome é a preparação para a implementação. É preciso um boa
dose de comunicação a todas as partes envolvidas, uma vez que o novo processo normalmente é
fundamentalmente diferente do atual.
Pessoas tendem a pensar em 'tarefas' ou 'funções', ao invés de processos ou até mesmo de sistemas.
Também tomando a perspectiva de valor, e particularmente quando valorizamos para o cliente,
Jose Donizetti Moraes - 26/07/2013
Também tomando a perspectiva de valor, e particularmente quando valorizamos para o cliente,
geralmente precisa-se de um mudança de paradigma que pode demorar um pouco pois não se aceita
facilmente dividir valores com o mesmo.
Embora grandes mudanças pode ser alcançada dentro de 2 ou 3 meses, a real mudança de atitude e
internalização do novo comportamento leva-se pelo menos um ano para começar a ser percebido, e
assim por um foco contínuo de a gestão é essencial.
Infelizmente muitos gerentes de são tão ocupados em manterem-se focados que ao longo do tempo é
até compreensível quando se veem afogados em perdas organizadas.
Mas considere isto: Quando que você pode pagar por todas estas perdas, você não poderia se dar ao
luxo de eliminá-las? Não é esta a principal tarefa de gerentes? Basta começar a fazê-lo, vale a pena!
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN

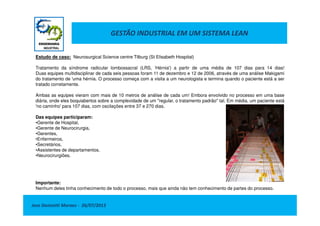

Estudo de caso: Neurosurgical Science centre Tilburg (St Elisabeth Hospital)
Tratamento da síndrome radicular lombossacral (LRS, ‘Hérnia') a partir de uma média de 107 dias para 14 dias!
Duas equipes multidisciplinar de cada seis pessoas foram 11 de dezembro e 12 de 2006, através de uma análise Makigami
do tratamento de 'uma hérnia. O processo começa com a visita a um neurologista e termina quando o paciente está a ser
tratado corretamente.
Ambas as equipes vieram com mais de 10 metros de análise de cada um! Embora envolvido no processo em uma base
diária, onde eles boquiabertos sobre a complexidade de um "regular, o tratamento padrão" tal. Em média, um paciente está
'no caminho' para 107 dias, com oscilações entre 37 e 270 dias.
Jose Donizetti Moraes - 26/07/2013
Das equipes participaram:
•Gerente de Hospital,
•Gerente de Neurocirurgia,
•Gerentes,
•Enfermeiros,
•Secretários,
•Assistentes de departamentos,
•Neurocirurgiões.
Importante:
Nenhum deles tinha conhecimento de todo o processo, mais que ainda não tem conhecimento de partes do processo.
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN

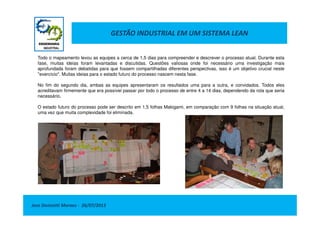

Todo o mapeamento levou as equipes a cerca de 1,5 dias para compreender e descrever o processo atual. Durante esta
fase, muitas ideias foram levantadas e discutidas. Questões valiosas onde foi necessário uma investigação mais
aprofundada foram debatidas para que fossem compartilhadas diferentes perspectivas, isso é um objetivo crucial neste
"exercício". Muitas ideias para o estado futuro do processo nascem nesta fase.
No fim do segundo dia, ambas as equipes apresentaram os resultados uma para a outra, e convidados. Todos eles
acreditavam firmemente que era possível passar por todo o processo de entre 4 a 14 dias, dependendo da rota que seria
necessário.
O estado futuro do processo pode ser descrito em 1,5 folhas Makigami, em comparação com 9 folhas na situação atual,
uma vez que muita complexidade foi eliminada.
Jose Donizetti Moraes - 26/07/2013
uma vez que muita complexidade foi eliminada.
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Material necessário por equipe para se fazer um Mapeamento de Processo Makigami:
Caixa contendo:
Tesoura
Pritt
Fita crepe
Postits Amarelo
Postits verde
Postits Red
Postits azul
Jose Donizetti Moraes - 26/07/2013
Postits azul
Marcador vermelho, azul, verde (ie Edding 3000)
Marcador vermelho, azul, verde (ie Edding 500)
A4 Vermelho, Amarelo, Verde
Makigami A0:
2 Ponta
2 Final
4 Seções no meio
Apresentação:
3 Placas de 244x122 ou similar
3 Estandes tipo Flip Over para colocar placas
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Proposta de formatação eletrônica para apresentação dos resultados das análises Makigami
Jose Donizetti Moraes - 26/07/2013
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Proposta de formatação eletrônica para apresentação dos resultados das análises Makigami
Jose Donizetti Moraes - 26/07/2013
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Programa Internacional de Certificação e Capacitação Makigami: Para garantir a consistência em
seus esforços de melhoria, o Makigami.Info prepara um amplo programa de qualificação hands-on.
Âmbito do prêmio: Os prêmios serão concedidos por site. Para conseguir um prêmio corporativo, 80%
dos sites precisam ter conseguido o prêmio solicitado.
Nível 1: Prêmio Compromisso
•
- Pelo menos dois processos foram analisados ​​(estado atual e futuro)
- Projeto futuro Estado mostraram melhorias plausíveis> 50%
Jose Donizetti Moraes - 26/07/2013
​​
- Projeto futuro Estado mostraram melhorias plausíveis> 50%
- 100 programas de implementação dias foram escritos
- Dois facilitadores foram treinados
- Gestão deu aprovação e recursos para cumprir o plano de implementação
Nível 2: Prêmio Bronze
- As fases de análise e projeto foram executadas de acordo com as Normas Makigami
- Pelo menos dois processos foram desenhados de acordo com os Princípios de Design Makigami
- Pelo menos dois processos foram implementadas e mostrar grandes melhorias consistentes
- Sem dinheiro, pessoas, espaço ou complexidade foram adicionados
- Pelo menos dois novos processos foram aprovados e programado para ser analisado
- Gestão superior e médio apoiar activamente o processo de melhoria.
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Nível 3: Prêmio Prata
- Pelo menos uma chave de processo foi concebido e implementado de acordo com os Princípios de
Design Makigami, mostrando grandes melhorias consistentes
- Pelo menos quatro processos de apoio foram concebidos e implementados de acordo com as
Makigami Princípios de Design, mostrando grandes melhorias consistentes
- A masterplan viável foi projetado e aprovado para melhorar todos os processos-chave
Nível 4: Prêmio Ouro
Jose Donizetti Moraes - 26/07/2013
- Todos os processos-chave foram concebidas e implementadas de acordo com as Makigami Princípios
de Design, mostrando melhorias consistentes
- Um masterplan viável foi projetado e aprovado para melhorar todos os processos-apoio
Diamantes: Os diamantes podem ser requerido em qualquer nível. Eles são símbolos de alcançar
avanços notáveis, como;
- Conversão total de impulso para puxar planejamento, sistema MRP desligado.
- Conversão total para as equipes de processo
- Zero Emissão na Fábrica
- Zero Defeito no processo primário
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Praticando: A seguir detalhamos como executar um mapeamento do processo através do Makigami.
Jose Donizetti Moraes - 26/07/2013
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Jose Donizetti Moraes - 26/07/2013
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
A seguir detalhamos vemos um estado futuro no mapeamento do processo através do Makigami.
Jose Donizetti Moraes - 26/07/2013
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Jose Donizetti Moraes - 26/07/2013
Roth Stefan, Polyamide High Performance GmbH
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Conclusão:
O mapeamento de processos Makigami, indicado para processos intangíveis, ou seja onde
não se vê o produto ou seu refugo, mais utilizado em ambientes administrativos torna-se
muito interessante quando nos vemos entrelaçados em muita burocracia.
Embora tenha alguma semelhança com uma VSM, são diferentes tanto na aplicação do
método como no objetivo e resultado encontrado.
Jose Donizetti Moraes - 26/07/2013
método como no objetivo e resultado encontrado.
Sua aplicação devido sua característica lúdica pode enfrentar paradigmas de profissionais
que tenderão a subestimar o método, mas contra dados e fatos não se tem argumentos e
muitas vezes na simplicidade das coisas é que encontramos grandes projetos.
Não devemos desprezar nenhum bom aprendizado e nada melhor do que testar na prática
para depois promover o melhoramento continuo de nossos processos efetuando as
adaptações necessárias a cada empresa no método em questão, precisamos fazer a roda
girar, não inventar outra, mãos no massa e boa prática.
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
Fonte de pesquisa e créditos:
http://www.makigami.info/cms/international-format-results
Jose Donizetti Moraes - 26/07/2013
Miks Gelişim
http://www.slideshare.net/miksgelisim/mak-gam?utm_source=slideshow03&utm_medium=ssemail&utm_campaign=share_slideshow
GESTÃO INDUSTRIAL EM UM SISTEMA LEAN
FIM
e
Jose Donizetti Moraes - 26/07/2013
e
OBRIGADO

Makigami entendendo o conceito e o método

  • 1.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Jose Donizetti Moraes - 26/07/2013 MAKIGAMI (巻紙巻紙巻紙巻紙)
  • 2.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Makigami significa literalmente: “Rolo de papel” em japonês. É por essência a Arte da Melhoria Sistêmica de Processos intangíveis e contém "as regras de ouro" em princípios básicos de ações que realmente importam em um processo e que precisam ser compreendidas e valorizadas para obtenção de um bom resultado para a empresa. Jose Donizetti Moraes - 26/07/2013
  • 3.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Origem: À direita, você vê "a mãe de todas Makigami " feita em 1996 por Okamura-san em Fujico (Japão). Compare o tamanho da porta à esquerda! Depois de 10 anos, ainda está sendo melhorada como podemos ver em vários outros trabalhos já publicados e disponibilizados na internet. O Makigami está continua sendo desenvolvido na Europa e USA, estão sendo modificados em tamanho para nossas necessidades, usamos post-its e precisa Jose Donizetti Moraes - 26/07/2013 modificados em tamanho para nossas necessidades, usamos post-its e precisa de um layout diferente pois a escrita japonesa permite o texto vertical, o que para nós é um agravante. A aplicação, basicamente consiste em quatro áreas: 1. Atividades desenvolvidas por diferentes partes 2. Documentos/mídia utilizados na comunicação 3. Tempo e análise 4. Problemas identificados
  • 4.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Aprimoramento: Devido uma demanda de mercado, foi necessário o reforço da técnica, hoje em dia é possível fazer análises muito profundas do estado atual e redesenho para o estado futuro, dentro de tão pouco quanto uma semana. A maioria de tais semanas são realizados como "boosterweeks 'onde até 6 equipes transversais simultâneas funcionais passam pelo processo, que apresenta um plano de aplicação de 100 dias, no final da semana. Jose Donizetti Moraes - 26/07/2013 apresenta um plano de aplicação de 100 dias, no final da semana. Embora seja uma ferramenta simples e pode ser utilizado como tal, é o veículo de base para uma abordagem completamente diferente em setores de apoio e administrativo. É instrumento-chave para a uma visão sistêmica ou se desejar holística da organização e seu entorno, o verdadeiro próximo nível das organizações de sucesso.
  • 5.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Propósitos do mapa de processo Makigami: Visualiza o processo atual em escritórios, laboratórios, hospitais, qualquer lugar onde o "produto" não é diretamente visível ou físico. Um escritório é uma fábrica de informações, uma vez que o produto e os resíduos não é diretamente visível, estamos sujeitos normalmente a mais perdas do que qualquer outra fábrica. O mesmo vale para outros prestadores de serviços. Jose Donizetti Moraes - 26/07/2013 Makigami (Mapeamento de Processos) é usado para analisar e visualizar todo o processo de 'negócio' e é muito apropriado para usar em ambientes, onde os processos normalmente não são transparentes. Qualquer um dos “7 desperdícios” pode (e vai) se tornar visível. O mapa do processo Makigami também pode ser utilizado para melhorar o processo investigado através da concepção de um mapa do estado futuro, após tirar as perdas identificadas. Sistemicamente pensando, o mapa de processo Makigami, é a primeira técnica básica em uma abordagem mais ampla para trazer uma organização no sentido do “pensamento sistêmico de trabalho“.
  • 6.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Dr. Deming disse uma vez: "Em apenas 6% das situações em que algo dá errado, este erro pode ser diretamente associado a uma pessoa, os outros 94% é devido ao sistema onde a pessoa estava a atuando e é ai que se teve a origem ou causa do erro” Jose Donizetti Moraes - 26/07/2013 Em outras palavras: Nós colocamos as pessoas em sistemas onde o sistema convida-nos a cometer erros ao invés de impedi-los. Se estudarmos com atenção, a verdade parece ser que em 100% dos efeitos adversos este parece ser o caso, porque as pessoas sempre agem de acordo com o sistema que está sendo colocado, logo sempre teremos a sensação do erro humano e isso é uma inverdade.
  • 7.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Descrição geral: Essa descrição do Mapeamento de Processos Makigami consiste em várias etapas a serem executadas. As etapas são descritas de uma forma que os passos podem ser utilizados separadamente, se necessário. Passo a passo: 0 Visão com olhos de pássaro. 1 Preparação do Mapeamento de Processos Makigami. 2 Fazer o Mapa de Processo Makigami no estado atual. 3 Fazer uma profunda análise das perdas 4 Criar um Mapa de Processo Estado Futuro sem perdas Jose Donizetti Moraes - 26/07/2013 A diferença do Mapeamento de Processos Makigami com outros processos de mapeamentos é devido ao fato de que a maioria das técnicas de mapeamento de processos não terem uma abordagem estrutural para detectar as perdas reais e projetar um processo de estado futuro com base na eliminação destas perdas. Normalmente os outros métodos ficam com o estado atual, onde os frutos mais baixos são escolhido a distância. Comparado a um Value Stream Map (VSM), o Makigami também pode lidar com fluxos não visíveis e criações de valor. Os próximos níveis do estado futuro, onde a adição de valor para o cliente está sendo considerado, devem agora serem integrados em uma organização que se aproxima sistematicamente da criação de valor. 1. O processo e o sistema de realização deve ser estruturalmente 100% correto e seu funcionamento testado por completo. Este é o lugar onde o PSD está sendo usado. 2. O teste completo do processo deve ser incorporado na organização que realiza uma infinidade de processos. Pessoas que fazem parte do sistema e a organização fazem parte de um sistema maior. Isso tudo tem de ser integrado sem problemas.
  • 8.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Expectativas: Melhorias em praticamente qualquer processo de administrativo pois estes não possuem adição de valor, o tempo de processamento pode ser melhorado drasticamente desde 95 a 99,5% pois o tempo é sem valor agregado. Por exemplo: Lotes de pontos de transferência (uma mesa para outra) pode ser eliminada, processos historicamente ocultados podem tornar-se transparente, rápido e mais estável, tendo as perdas identificadas. Ganhos esperados: Jose Donizetti Moraes - 26/07/2013 Ganhos esperados: Tempo de processamento 50% - 90% mais rápida Transferência 90% menos Erros de saída 90% 100% a menos Valor agregado A qualidade de saída vai drasticamente subir. Oportunidade: O tempo que se tornou disponível pode ser reinvestido na adição de valor adicional - coisas que gostaríamos de fazer, mas não encontramos tempo para fazê-lo ou ele pode ser usado para novas atividades de redução de perdas. Resumo: Desta forma, a espiral negativa de "fome devido à redução de custos" pode ser revertida em crescimento do lucro devido a tornar-se cada vez melhor, em outras palavras uma verdadeira melhoria contínua.
  • 9.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Tempo Necessário: Dependendo da complexidade do processo e a experiência dos participantes, irá levar de 3 a 10 dias para executar um Mapeamento Completo do Processo Makigami, incluindo o projeto e o plano de implementação com a lista do que deve ser feito (To Do). Dificuldades: Parte do tempo que se consome é a preparação para a implementação. É preciso um boa dose de comunicação a todas as partes envolvidas, uma vez que o novo processo normalmente é fundamentalmente diferente do atual. Pessoas tendem a pensar em 'tarefas' ou 'funções', ao invés de processos ou até mesmo de sistemas. Também tomando a perspectiva de valor, e particularmente quando valorizamos para o cliente, Jose Donizetti Moraes - 26/07/2013 Também tomando a perspectiva de valor, e particularmente quando valorizamos para o cliente, geralmente precisa-se de um mudança de paradigma que pode demorar um pouco pois não se aceita facilmente dividir valores com o mesmo. Embora grandes mudanças pode ser alcançada dentro de 2 ou 3 meses, a real mudança de atitude e internalização do novo comportamento leva-se pelo menos um ano para começar a ser percebido, e assim por um foco contínuo de a gestão é essencial. Infelizmente muitos gerentes de são tão ocupados em manterem-se focados que ao longo do tempo é até compreensível quando se veem afogados em perdas organizadas. Mas considere isto: Quando que você pode pagar por todas estas perdas, você não poderia se dar ao luxo de eliminá-las? Não é esta a principal tarefa de gerentes? Basta começar a fazê-lo, vale a pena!
  • 10.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Estudo de caso: Neurosurgical Science centre Tilburg (St Elisabeth Hospital) Tratamento da síndrome radicular lombossacral (LRS, ‘Hérnia') a partir de uma média de 107 dias para 14 dias! Duas equipes multidisciplinar de cada seis pessoas foram 11 de dezembro e 12 de 2006, através de uma análise Makigami do tratamento de 'uma hérnia. O processo começa com a visita a um neurologista e termina quando o paciente está a ser tratado corretamente. Ambas as equipes vieram com mais de 10 metros de análise de cada um! Embora envolvido no processo em uma base diária, onde eles boquiabertos sobre a complexidade de um "regular, o tratamento padrão" tal. Em média, um paciente está 'no caminho' para 107 dias, com oscilações entre 37 e 270 dias. Jose Donizetti Moraes - 26/07/2013 Das equipes participaram: •Gerente de Hospital, •Gerente de Neurocirurgia, •Gerentes, •Enfermeiros, •Secretários, •Assistentes de departamentos, •Neurocirurgiões. Importante: Nenhum deles tinha conhecimento de todo o processo, mais que ainda não tem conhecimento de partes do processo.
  • 11.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Todo o mapeamento levou as equipes a cerca de 1,5 dias para compreender e descrever o processo atual. Durante esta fase, muitas ideias foram levantadas e discutidas. Questões valiosas onde foi necessário uma investigação mais aprofundada foram debatidas para que fossem compartilhadas diferentes perspectivas, isso é um objetivo crucial neste "exercício". Muitas ideias para o estado futuro do processo nascem nesta fase. No fim do segundo dia, ambas as equipes apresentaram os resultados uma para a outra, e convidados. Todos eles acreditavam firmemente que era possível passar por todo o processo de entre 4 a 14 dias, dependendo da rota que seria necessário. O estado futuro do processo pode ser descrito em 1,5 folhas Makigami, em comparação com 9 folhas na situação atual, uma vez que muita complexidade foi eliminada. Jose Donizetti Moraes - 26/07/2013 uma vez que muita complexidade foi eliminada.
  • 12.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Material necessário por equipe para se fazer um Mapeamento de Processo Makigami: Caixa contendo: Tesoura Pritt Fita crepe Postits Amarelo Postits verde Postits Red Postits azul Jose Donizetti Moraes - 26/07/2013 Postits azul Marcador vermelho, azul, verde (ie Edding 3000) Marcador vermelho, azul, verde (ie Edding 500) A4 Vermelho, Amarelo, Verde Makigami A0: 2 Ponta 2 Final 4 Seções no meio Apresentação: 3 Placas de 244x122 ou similar 3 Estandes tipo Flip Over para colocar placas
  • 13.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Proposta de formatação eletrônica para apresentação dos resultados das análises Makigami Jose Donizetti Moraes - 26/07/2013
  • 14.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Proposta de formatação eletrônica para apresentação dos resultados das análises Makigami Jose Donizetti Moraes - 26/07/2013
  • 15.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Programa Internacional de Certificação e Capacitação Makigami: Para garantir a consistência em seus esforços de melhoria, o Makigami.Info prepara um amplo programa de qualificação hands-on. Âmbito do prêmio: Os prêmios serão concedidos por site. Para conseguir um prêmio corporativo, 80% dos sites precisam ter conseguido o prêmio solicitado. Nível 1: Prêmio Compromisso • - Pelo menos dois processos foram analisados ​​(estado atual e futuro) - Projeto futuro Estado mostraram melhorias plausíveis> 50% Jose Donizetti Moraes - 26/07/2013 ​​ - Projeto futuro Estado mostraram melhorias plausíveis> 50% - 100 programas de implementação dias foram escritos - Dois facilitadores foram treinados - Gestão deu aprovação e recursos para cumprir o plano de implementação Nível 2: Prêmio Bronze - As fases de análise e projeto foram executadas de acordo com as Normas Makigami - Pelo menos dois processos foram desenhados de acordo com os Princípios de Design Makigami - Pelo menos dois processos foram implementadas e mostrar grandes melhorias consistentes - Sem dinheiro, pessoas, espaço ou complexidade foram adicionados - Pelo menos dois novos processos foram aprovados e programado para ser analisado - Gestão superior e médio apoiar activamente o processo de melhoria.
  • 16.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Nível 3: Prêmio Prata - Pelo menos uma chave de processo foi concebido e implementado de acordo com os Princípios de Design Makigami, mostrando grandes melhorias consistentes - Pelo menos quatro processos de apoio foram concebidos e implementados de acordo com as Makigami Princípios de Design, mostrando grandes melhorias consistentes - A masterplan viável foi projetado e aprovado para melhorar todos os processos-chave Nível 4: Prêmio Ouro Jose Donizetti Moraes - 26/07/2013 - Todos os processos-chave foram concebidas e implementadas de acordo com as Makigami Princípios de Design, mostrando melhorias consistentes - Um masterplan viável foi projetado e aprovado para melhorar todos os processos-apoio Diamantes: Os diamantes podem ser requerido em qualquer nível. Eles são símbolos de alcançar avanços notáveis, como; - Conversão total de impulso para puxar planejamento, sistema MRP desligado. - Conversão total para as equipes de processo - Zero Emissão na Fábrica - Zero Defeito no processo primário
  • 17.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Praticando: A seguir detalhamos como executar um mapeamento do processo através do Makigami. Jose Donizetti Moraes - 26/07/2013
  • 18.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Jose Donizetti Moraes - 26/07/2013
  • 19.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN A seguir detalhamos vemos um estado futuro no mapeamento do processo através do Makigami. Jose Donizetti Moraes - 26/07/2013
  • 20.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Jose Donizetti Moraes - 26/07/2013 Roth Stefan, Polyamide High Performance GmbH
  • 21.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Conclusão: O mapeamento de processos Makigami, indicado para processos intangíveis, ou seja onde não se vê o produto ou seu refugo, mais utilizado em ambientes administrativos torna-se muito interessante quando nos vemos entrelaçados em muita burocracia. Embora tenha alguma semelhança com uma VSM, são diferentes tanto na aplicação do método como no objetivo e resultado encontrado. Jose Donizetti Moraes - 26/07/2013 método como no objetivo e resultado encontrado. Sua aplicação devido sua característica lúdica pode enfrentar paradigmas de profissionais que tenderão a subestimar o método, mas contra dados e fatos não se tem argumentos e muitas vezes na simplicidade das coisas é que encontramos grandes projetos. Não devemos desprezar nenhum bom aprendizado e nada melhor do que testar na prática para depois promover o melhoramento continuo de nossos processos efetuando as adaptações necessárias a cada empresa no método em questão, precisamos fazer a roda girar, não inventar outra, mãos no massa e boa prática.
  • 22.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN Fonte de pesquisa e créditos: http://www.makigami.info/cms/international-format-results Jose Donizetti Moraes - 26/07/2013 Miks Gelişim http://www.slideshare.net/miksgelisim/mak-gam?utm_source=slideshow03&utm_medium=ssemail&utm_campaign=share_slideshow
  • 23.
    GESTÃO INDUSTRIAL EMUM SISTEMA LEAN FIM e Jose Donizetti Moraes - 26/07/2013 e OBRIGADO
