Gestão de Projetos, Bauru, GE-25
Equipe: Ana Machado, Ariel Fossa, Flávia Simões,
Josiel Fogaça, Paulo Xavier e Ricardo Lima
                    Projeto: automação industrial
                    Contratante: Color Maxx
                    Localização: Ourinhos – SP
                    Sponsor: Ana Machado
TAP - Termo de Abertura do
Projeto

                                                         Lista Riscos
                                                               de Milestones
                                                                Projeto
                                                            Requisitos

                                                           Mais Com Menos
                  Todo o projeto siga o processo de Gerenciamento de Projeto;
                  Até 20/set/12 - definir escopo e projeto técnico
                                                                 Descrição
                  Até 30/set/12 - contatar, selecionar fornecedores e equalizar propostas
                  Que só seja permitido a passagem de fase com a validação da fase
                  Até 15/out/12 - selecionar e apresentar aos sócios a opção mais viável
                  anterior;
                  Até 25/out/12 - apresentar previsão de gastos e possibilidades de financiamento
                  Que os trabalhos sejam feitos por equipes devidamente qualificados;
                  Até 30/out/12 - contratar o fornecedor selecionado
                  O prjeto Maisda tecnologia foco na melhoria da eficiência da produção através da automação
                  mudança - montagem de gerará aumento da produção e qualidade, aumento
                  Até 31/dez/12 Com Menos teráequipamentos
                  Que os limites orçamentários sejam respeitados.
                  dos 30/jan/13 - produtivos. dos funcionários
                  Até processos treinamento
                  produtividade pela otimização dos processos, falta de capacitação para o
                  Até 30mar/13 - início da produção da nova linha
                  novo trabalho, impactos ambientais por resíduos, aumento da qualidade.
                                                 Designação
                                                             Justificativa

                  Fica designado a Ricardo Lima - Gestor de Projetos como responsável
                  Produtopelo projeto Maismercado, identificado que principais motivos, custo do produto em
                  geral pouco competitivo no Com Menos para:
                                                           Orçamento
                  10% maior que o da concorrência e capacidade produtiva 15% inferior, necessitando e um processo
                  Aplicar a metodologia de gestão de projetos no processos do projeto;
                  automatizado para obter vantagem no mercado.
                                                 Data, Assinatura do Sponsor
                  Geriri os recursos do projeto, para otimizar sua utilização;
                  Acompanhar desenvolvimento de projetos realizados por empresas
                  terceirizadas;                                Objetivo
                  A previsão inicial é de que sejam necessários aproximadamente R$ 700.000,00 para a implantação
                  do projeto. Detalharemos melhor 20-09-2012 Ana Machado
                  Fazer cumprir cronogramasrecursos necessáriosacompanhandoprojeto.
                                                    os e orçamentos, até a aprovação do a evolução do
                  projeto.
                  Implantar sistema de automação industrial, selecionando e contratando empresa
                  especializada, buscando redução de 15% nos custos de produção com aumento de 20% na
                  capacidade produtiva dentro de um ano. Mantendo a qualidade do produto e respeitando os limites
                  orçamentários.

                              Projeto Mais com Menos
Influência
                                                                    Interesse
                                                            Poder
Stakeholder            Posição           Papel no projeto                                    Classificação

                                                                                positiva
                                                            baixo
                     Topo da cadeia                                                              Manter

                                                                    alto
   clientes                                Espectador
                       produtiva                                                               Informado

                                                                                positiva
                  Topo do organograma                                                        Gerenciar com

                                                            alto

                                                                    alto
   sócios                                    Sponsor
                      da empresa                                                               Atenção

                                                                                positiva
                     Base da cadeia                                                          Gerenciar com

                                                            alto

                                                                    alto
fornecedores                                Facilitador
                       produtiva                                                               Atenção

                                                                                negativa
                  Executores da cadeia     Atuantes de                                       Gerenciar com

                                                            alto

                                                                    alto
colaboradores
                       produtiva            Execução                                           Atenção

                                                                                negativa
                                                            baixo

                                                                    baixo
                  Topo do organograma
comunidade                                 Espectador                                        Mínimo Esforço
                         social.

     Projeto Mais com Menos

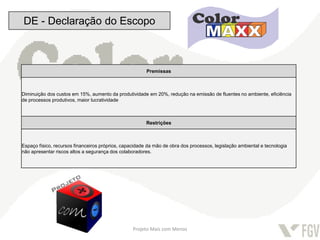

DE - Declaração do Escopo

                                                        Premissas

Diminuição dos custos em 15%, aumento da produtividade em 20%, redução na emissão de fluentes no ambiente, eficiência
de processos produtivos, maior lucratividade

                                                        Restrições

Espaço físico, recursos financeiros próprios, capacidade da mão de obra dos processos, legislação ambiental e tecnologia
não apresentar riscos altos a segurança dos colaboradores.

                                                  Projeto Mais com Menos
D-WBS Dicionário WBS

WBS – Diagrama completo

                                    PT                  Descrição              Entrega do PT           Critério de Aceitação

                                                detalhamento técnico das
                                                                                                  Validação técnica com
                          Solicitação           necessidades e              Lista de requisitos
                                                                                                  prestadores
                                                expectativas de projeto

                                                RFP encaminhadas aos        Investimentos do      Cotações validadas pelo setor de
                          Cotação
                                                fornecedores                projeto               custos.

                                                Analise crítica de qualidade
                                                dos fornecedores, bem                             Comparativo de custo de projeto
                                                                             Fornecedores
                          Pedidos               como capacidade de                                e qualidade dos serviços dos
                                                                             selecionados
                                                atendimento aos pedidos do                        fornecedores selecionados.
                                                projeto.

                                                Elaboração do acordo de
                                                prestação de serviço entre                       Contrato validado pelo dpto
                          Contratação                                        Contratos assinados
                                                as partes e formalização via                     Juridico e pelas partes.
                                                contrato.

                                         Projeto Mais com Menos
LVQ – Lista de Verificação da Qualidade

              PT                  Descrição                        Entrega do PT                          Critério de Validação

                   Detalhamento técnico das necessidades
Solicitação                                              lista de requisitos           Lista de Requisitos com Assinatura do Sócio Responsável
                   e expectativas de projeto

Cotação            RFP encaminhadas aos fornecedores        investimentos do projeto   Cotações devolvidas com aceitação do setor de compras.

                   Analise crítica de qualidade dos
                                                                                       Formulario de fornecedores validado pelo Gerente de
Pedidos            fornecedores, bem como capacidade de fornecedores selecionados
                                                                                       Projetos.
                   atendimento aos pedidos do projeto.

                   Elaboração do acordo de prestação de
                                                                                       Assinaura das partes ao fim do contrato e rubricado nas
Contratação        serviço entre as partes e formalização   contratos assinados
                                                                                       demais páginas.
                   via contrato.

                                                      Projeto Mais com Menos

LAtv – Lista de Atividades

                                                                  Sup. Produção     Sup. Manutenção     Gerente Projeto   Gerente Planta
                                                                                                                                            Custo da
                                        Atividade                Duração    Custo   Duração    Custo   Duração    Custo   Duração Custo     atividade
                                                                   [h]       [R$]     [h]       [R$]     [h]       [R$]     [h]    [R$]        [R$]

                             Estudo da área produtiva
                                                                   18      30,00
                             detalhada                                                                                                     540,00

                             Detalhamento técnico das
                                                                                      18      30,00
                             nescessidades de automação                                                                                    540,00

                             Detalhamento técnico das
                             expectativas de resultado do                                                                    18    50,00
                                                                                                                                           900,00
                             projeto

                             Elaboração da lista de requisitos
                                                                    4      30,00       4      30,00       4      40,00       4     50,00
                             do processo.                                                                                                  600,00

                                                                                                                                                        -

                                                                                                          Custo do Pacote de Trabalho      R$ 2.580,00

                                              Projeto Mais com Menos

Orç – Orçamento do Projeto

                             C.C.                    WBS                PV - Planned Value

                             1.1
                              1.5
                             1.3                 VIABILIDADE
                                                 CAPACITAÇÃO
                                                  COMPRAS
                              1.1.1 FINANCEIRA E MONTAGEM
                               1.5.1 DEFINIÇÃO
                              1.3.1 SOLICITAÇÃO                                234.000,00
                              1.1.2 COTAÇÃO MERCADO
                              1.3.2 ANÁLISE DE
                               1.5.2 APLICAÇÃO                                    5.000,00
                              1.3.3 PEDIDO COMISSIONAMENTO
                              1.6
                              1.1.3 IMPACTO AMBIENTAL
                              1.6.1 DESCRITIVO TÉCNICO
                              1.1.4 CONTRATAÇÃO ANALISE DE FALHAS
                              1.3.4 RELATÓRIO DE
                             1.6.2 REVISÃO GERAL DOS EQUIPAMENTOS
                             1.2
                             1.4             DEFINIÇÕES
                                            INSTALAÇÕES
                              1.7                START UP
                              1.2.1 PESQUISA DE FORNECEDORES
                              1.4.1 CIVIL
                              1.7.1 EQUIPAMENTOS
                              1.4.2 ACOMPANHAMENTO DA PRODUÇÃO
                              1.2.2 ELÉTRICA
                              1.7.2 MECÂNICA
                              1.4.3 DOCUMENTAÇÃO AS BUILT
                              1.7.3 INSTRUMENTAÇÃO
                              1.4.4 PDCA

                              1.4.5 PROCESSOS         TOTAL DAS FASES         700.000,00
                                            VERBA DE CONTINGÊNCIA              100.000,00
                                               TOTAL DO ORÇAMENTO              800.000,00
                                    Projeto Mais com Menos

RR – Registro de Risco

                                                                                                  Qualitativo
                         Categoria na                                                   Data de                       Qualitativo
                                      Id               Risco Identificado        Tipo            Probabilidad    P                   I     Semáforo
                             RBS                                                        Registro                      de Impacto
                                                                                                      e

                         W - risco
                                           mudança de tecnologia                 am     10/set/12   improvável   0,3 insignificante 0,05    0,015
                         técnico

                         K - riscos
                                           produtividade                         op     10/set/12 quase certa    0,9 muito grande 0,80       0,72
                         gerenciais

                         K- riscos de
                                           incertezas do trabalho (habilidade)   am     10/set/12     média      0,5 médio          0,20     0,1
                         execução

                         W- externos
                                           impactos ambientais                   am     10/set/12    provável    0,7 grande         0,40     0,28
                         previsiveis

                         K- riscos
                                           variações da qualidade                op     10/set/12    provável    0,7 muito grande 0,80       0,56
                         contratuais

                                             Projeto Mais com Menos

SM – Solicitação de Mudança

                                 Número da SM                    Data da abertura              Solicitante

                                         1                                20/09/2012 Ricardo Lima - gestor Projetos
                               Endereço de E-mail                      DDD                      Telefone

                               ricardo.lima@gmail.com
                                                                                    14                       98765432
                                                        Descrição da Mudança Solicitada

                        Baseada na Contabilidade de entregas validadas e aceitas até o presente período (meio
                        do projeto) a análise valor agregado aponta para um atraso de 3 meses a mais do que a
                                                         anteriormente planejada

                                                           Justificativa da solicitação

                              atrasos - lead time de entrega dos equipamentos pelo fornecedor selecionado

                                                            Assinatura do Solicitante

                                                                 Ricardo Lima

                                   Projeto Mais com Menos

SM – Solicitação de Mudança

                              Parecer do GP

                                                      Impactos identificados–– Riscos do projeto
                                                       Impactos identificados Escopo do projeto

                                   A produtividade será afetada, pois o tempo que estiver parado estará perdendo a
                                                            oportunidade de alteração mais.
                                                                Não sofrerá
                                                                            produzir

                                                    Impactos identificados –– Tempo do projeto
                                                       Impactos identificados Aquisições do projeto

                                                 Sofrerá impacto no prazo de entrega e pagamentos

                                                 Impactos identificados – outros projetos correntes
                                           O tempo do projeto terá alteração. Atraso de 3 meses no tempo total.

                                                       Poderá ocorrer atraso em outros projetos
                                                        Impactos identificados – Custo do projeto
                                                            Data, Nome, Assinatura do GP
                                    O custo do projeto pode aumentar devido as despesas extras decorrentes do atraso.
                                                               20/09/2012, Ricardo Lima

                                                      Impactos identificados – Qualidade do projeto
                                                             Parecer do Sponsor ou CCB

                                          A mudança no cronograma sofrerá alteração
                                                              Não não causará impactos tão expressivos.

                                                  Impactos identificados –Autorizador, Assinatura
                                                        Data, Nome do Recursos Humanos do projeto

                                                               20/09/2012, Ricardo Lima
                                                         Terá custo com a mão-de-obra parada.

                                                    Impactos identificados – Comunicações do projeto

                                    Será necessário novos materiais de comunicação para divulgar a mudança de tempo.

                                 Projeto Mais com Menos
