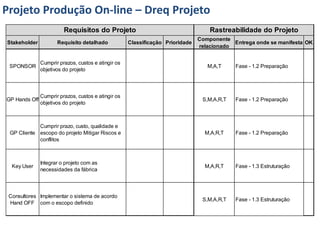

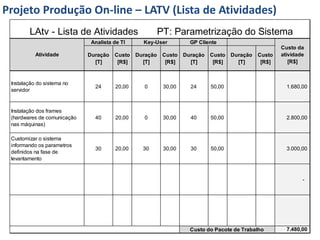

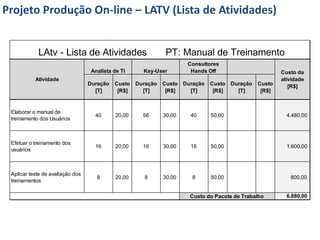

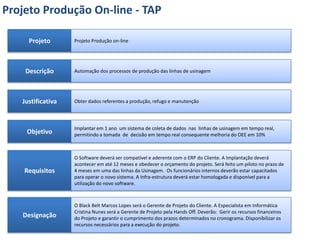

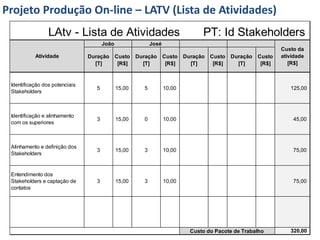

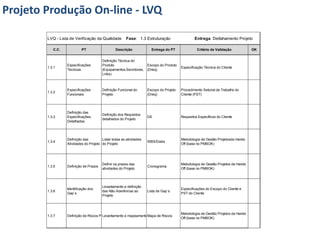

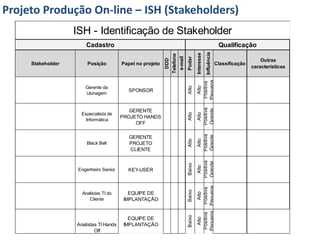

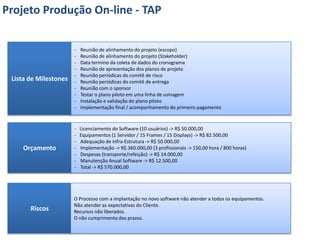

O projeto 'produção on-line' visa automatizar os processos de produção nas linhas de usinagem com a implementação de um sistema de coleta de dados em tempo real, visando aumentar a eficiência em 10%. O orçamento total é de R$ 570.000,00 e a duração do projeto é de 12 meses, incluindo um piloto de 4 meses. Riscos identificados incluem atritos no cronograma e falta de qualificação de operadores, que precisam ser gerenciados para o sucesso da implementação.
