Gerenciamento de Escopo

MBA em Gerenciamento de Projetos
Lages – GPR LAG 01

                                   Prof. Dr. Marco Coghi
HOSPELAGES

Projeto

             Projeto

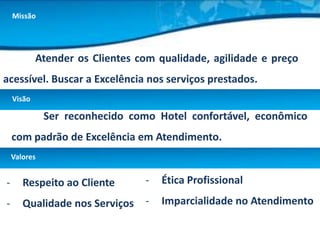

Missão

            Atender os Clientes com qualidade, agilidade e preço
acessível. Buscar a Excelência nos serviços prestados.
    Visão

              Ser reconhecido como Hotel confortável, econômico
    com padrão de Excelência em Atendimento.
    Valores

-      Respeito ao Cliente       -   Ética Profissional

-      Qualidade nos Serviços    -   Imparcialidade no Atendimento

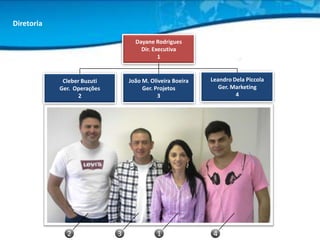

Diretoria

                                   Dayane Rodrigues
                                     Dir. Executiva
                                            1

             Cleber Buzuti       João M. Oliveira Boeira   Leandro Dela Piccola
            Ger. Operações            Ger. Projetos           Ger. Marketing
                  2                         3                       4

              2              3             1                4

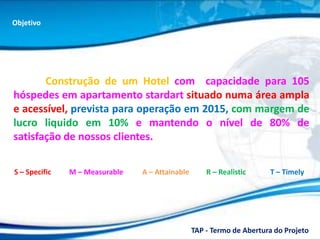

Objetivo

       Construção de um Hotel com capacidade para 105
hóspedes em apartamento stardart situado numa área ampla
e acessível, prevista para operação em 2015, com margem de
lucro liquido em 10% e mantendo o nível de 80% de
satisfação de nossos clientes.

S – Specific   M – Measurable   A – Attainable       R – Realistic     T – Timely

                                                 TAP - Termo de Abertura do Projeto

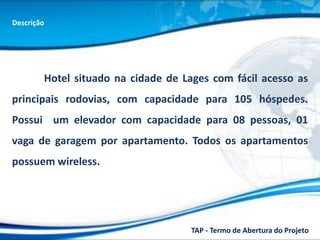

Descrição

        Hotel situado na cidade de Lages com fácil acesso as
principais rodovias, com capacidade para 105 hóspedes.
Possui um elevador com capacidade para 08 pessoas, 01
vaga de garagem por apartamento. Todos os apartamentos
possuem wireless.

                                     TAP - Termo de Abertura do Projeto
Justificativa

          Devido a carência de Hotéis na cidade, o propósito
deste projeto será atender à uma porção desta demanda em
épocas de grandes eventos com aumento exponencial de
pessoas à procura de hospedagem e comodidade.

                                     TAP - Termo de Abertura do Projeto
Designação

        Eng. Dayane Rodrigues foi designada como Sponsor
do projeto pelo amplo conhecimento e práticas na
Construção Civil. Poder de decisão sobre escopo, custo e
tempo nas atividades alocadas para cada GP.

                                  TAP - Termo de Abertura do Projeto

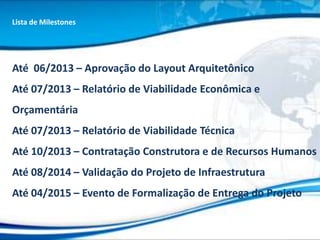

Lista de Milestones

Até 06/2013 – Aprovação do Layout Arquitetônico
Até 07/2013 – Relatório de Viabilidade Econômica e
Orçamentária
Até 07/2013 – Relatório de Viabilidade Técnica
Até 10/2013 – Contratação Construtora e de Recursos Humanos
Até 08/2014 – Validação do Projeto de Infraestrutura
Até 04/2015 – Evento de Formalização de Entrega do Projeto

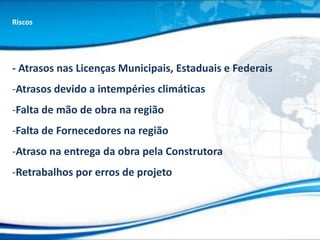

Riscos

- Atrasos nas Licenças Municipais, Estaduais e Federais
-Atrasos devido a intempéries climáticas
-Falta de mão de obra na região
-Falta de Fornecedores na região
-Atraso na entrega da obra pela Construtora
-Retrabalhos por erros de projeto

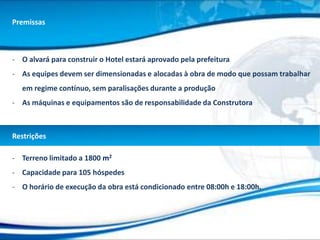

Premissas

- O alvará para construir o Hotel estará aprovado pela prefeitura
- As equipes devem ser dimensionadas e alocadas à obra de modo que possam trabalhar
  em regime contínuo, sem paralisações durante a produção
- As máquinas e equipamentos são de responsabilidade da Construtora

Restrições

- Terreno limitado a 1800 m2
- Capacidade para 105 hóspedes
- O horário de execução da obra está condicionado entre 08:00h e 18:00h.

ISH – Identificação de Stakeholder

               Cadastro                                                                             Qualificação

Stakeholder       Posição      Papel no                                                    Classificação             Outras características

                                                                Positiva Influência
                                                    Interesse
                               Projeto

                                            Poder
Dayane         No             Sponsor                                                 Idealizador do Projeto   Especialista da área de Construção
               organograma                                                                                     Civil.

                                            Alto
                                                    Alto
               da Empresa
Equipe do      No             Gestores                                                Foco na Atenção          Pessoas que influenciam
Projeto        organograma    do Projeto                                                                       diretamente em cada fase do

                                                                Positiva
               da Empresa                                                                                      Projeto
                                            Alto
                                                    Alto

Construtor     Fornecedor     Facilitador                                             Foco na Atenção          Participação direta no processo
                                                                Positiva
                                            Alto
                                                    Alto

Hóspedes       Consumidores   Cliente                                                 Manter Satisfeito        Pessoas com capacidade de
                                                                Positiva

                                                                                                               divulgação do Hotel
                                            Baixo
                                                    Alto

Fornecedores   Mercado        Parceiros                                               Manter Informado         Pessoas ou empresas            que
                                                                Positiva

                                                                                                               impactam     diretamente       em
                                            Baixo
                                                    Alto

                                                                                                               escopo, tempo e custo
ISH – Identificação de Stakeholder

                Cadastro                                                                              Qualificação

 Stakeholder       Posição       Papel no                                                    Classificação           Outras características

                                                                  Positiva Influência
                                                      Interesse
                                 Projeto

                                              Poder
Prefeitura      Órgão Público   Sponsor                                                 Foco na Atenção       Regulador

                                              Alto

                                                      Alto
Ministério do   Órgão Público   Facilitador                                             Manter Informado      Regulador
Turismo

                                                                  Positiva
                                                      Baixo
                                              Alto

Governo         Governo         Facilitador                                             Manter Informado      Regulador
                                                                  Positiva
Municipal
                                              Alto

                                                      Alto

Governo         Governo         Facilitador                                             Manter Informado      Regulador
                                                                  Positiva

Estadual
                                                      Baixo
                                              Alto

Imprensa        Na Sociedade    Ainda não                                               Manter Satisfeito     Gerador de Opinião e Conflito
                                                                  Negativa

                                Definido
                                              Baixo

                                                      Baixo
ISH – Identificação de Stakeholder

                Cadastro                                                                             Qualificação

Stakeholder        Posição       Papel no                                                   Classificação           Outras características

                                                                  Positivo Influência
                                                      Interesse
                                 Projeto

                                              Poder
Ambientalista   Na Sociedade    Facilitador                                             Foco na Atenção      Fonte de Apoio ao Projeto

                                              Alto

                                                      Alto
Secretaria de   Na sociedade    Facilitador                                             Manter Informado     Regulador

                                                                  Positivo
Turismo                                       Alto

                                                      Alto

Sindicato dos   Na Sociedade    Facilitador                       Positivo              Manter Informado     Regulador
Hoteleiros
                                                      Baixo
                                              Alto

Investidores    Na composição   Idealizador                                             Foco na Atenção      Pessoas que influenciam
                                                                  Positivo

                acionária                                                                                    diretamente no projeto
                                              Alto

                                                      Alto

Prefeitura      Eng. De Obras   Facilitador                                             Foco na Atenção      Pessoa responsável pela inspeção
                                                                                                             da Obra
                                                                  Positivo
                                              Alto

                                                      Alto

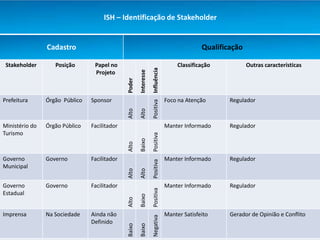

ISH – Identificação de Stakeholder

               Cadastro                                                                            Qualificação

Stakeholder       Posição     Papel no                                                   Classificação            Outras características

                                                              Negativa Influência
                                                  Interesse
                              Projeto

                                          Poder
Outros         Concorrente    Análise                                               Foco na Atenção        Análises para pesquisa de mercado
Hotéis da

                                          Baixo

                                                  Baixo
Cidade
Pousadas       Concorrente    Análises                                              Foco na Atenção        Análises para pesquisa de mercado

                                                              Negativa
                                          Baixo

                                                  Baixo

Entidades de   Na Sociedade   Busca de                                              Manter Informado       Órgãos representativos no
                                                              Positivo

Classe                        Informaç                                                                     município
                                          Baixo

                                                  Alto

                              ão

Sociedade e    Na Sociedade   Opinião                                               Manter Informado       Geradores de Opinião
                                                              Positivo

Lideranças
                                          Baixo

                                                  Alto

Empresas       Na sociedade   Parcerias                                             Manter Satisfeito      Possíveis parcerias com
                                                              Positivo

                                                                                                           representantes comerciais e outros.
                                          Baixo

                                                  Baixo

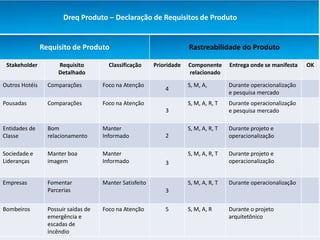

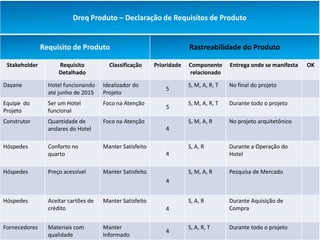

Dreq Produto – Declaração de Requisitos de Produto

               Requisito de Produto                                    Rastreabilidade do Produto

 Stakeholder         Requisito          Classificação     Prioridade   Componente      Entrega onde se manifesta   OK
                     Detalhado                                         relacionado

Dayane           Hotel funcionando    Idealizador do                   S, M, A, R, T   No final do projeto
                                                              5
                 até junho de 2015    Projeto
Equipe do        Ser um Hotel         Foco na Atenção                  S, M, A, R, T   Durante todo o projeto
                                                              5
Projeto          funcional
Construtor       Quantidade de        Foco na Atenção                  S, M, A, R      No projeto arquitetônico
                 andares do Hotel                             4

Hóspedes         Conforto no          Manter Satisfeito                S, A, R         Durante a Operação do
                 quarto                                       4                        Hotel

Hóspedes         Preço acessível      Manter Satisfeito                S, M, A, R      Pesquisa de Mercado
                                                              4

Hóspedes         Aceitar cartões de   Manter Satisfeito                S, A, R         Durante Aquisição de
                 crédito                                      4                        Compra

Fornecedores     Materiais com        Manter                           S, A, R, T      Durante todo o projeto
                                                              4
                 qualidade            Informado
Dreq Produto – Declaração de Requisitos de Produto

                Requisito de Produto                                   Rastreabilidade do Produto

 Stakeholder          Requisito         Classificação     Prioridade   Componente      Entrega onde se manifesta   OK
                      Detalhado                                        relacionado

Outros Hotéis     Comparações         Foco na Atenção                  S, M, A,        Durante operacionalização
                                                              4
                                                                                       e pesquisa mercado
Pousadas          Comparações         Foco na Atenção                  S, M, A, R, T   Durante operacionalização
                                                              3                        e pesquisa mercado

Entidades de      Bom                 Manter                           S, M, A, R, T   Durante projeto e
Classe            relacionamento      Informado               2                        operacionalização

Sociedade e       Manter boa          Manter                           S, M, A, R, T   Durante projeto e
Lideranças        imagem              Informado               3                        operacionalização

Empresas          Fomentar            Manter Satisfeito                S, M, A, R, T   Durante operacionalização
                  Parcerias                                   3

Bombeiros         Possuir saídas de   Foco na Atenção         5        S, M, A, R      Durante o projeto
                  emergência e                                                         arquitetônico
                  escadas de
                  incêndio

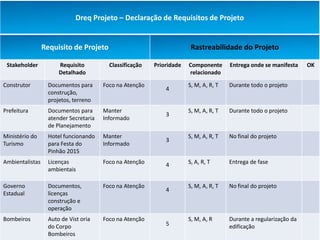

Dreq Projeto – Declaração de Requisitos de Projeto

                 Requisito de Projeto                                  Rastreabilidade do Projeto

 Stakeholder          Requisito          Classificação   Prioridade   Componente      Entrega onde se manifesta    OK
                      Detalhado                                       relacionado

Construtor        Documentos para      Foco na Atenção                S, M, A, R, T   Durante todo o projeto
                                                             4
                  construção,
                  projetos, terreno
Prefeitura        Documentos para      Manter                         S, M, A, R, T   Durante todo o projeto
                                                             3
                  atender Secretaria   Informado
                  de Planejamento
Ministério do     Hotel funcionando    Manter                         S, M, A, R, T   No final do projeto
                                                             3
Turismo           para Festa do        Informado
                  Pinhão 2015
Ambientalistas    Licenças             Foco na Atenção       4        S, A, R, T      Entrega de fase
                  ambientais

Governo           Documentos,          Foco na Atenção                S, M, A, R, T   No final do projeto
                                                             4
Estadual          licenças
                  construção e
                  operação
Bombeiros         Auto de Vist oria    Foco na Atenção                S, M, A, R      Durante a regularização da
                  do Corpo                                   5                        edificação
                  Bombeiros

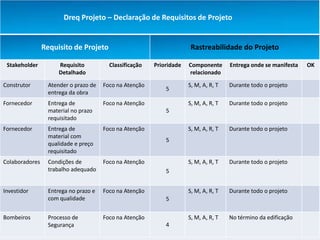

Dreq Projeto – Declaração de Requisitos de Projeto

                Requisito de Projeto                                 Rastreabilidade do Projeto

 Stakeholder         Requisito          Classificação   Prioridade   Componente      Entrega onde se manifesta   OK
                     Detalhado                                       relacionado

Construtor       Atender o prazo de   Foco na Atenção                S, M, A, R, T   Durante todo o projeto
                                                            5
                 entrega da obra
Fornecedor       Entrega de           Foco na Atenção                S, M, A, R, T   Durante todo o projeto
                 material no prazo                          5
                 requisitado
Fornecedor       Entrega de           Foco na Atenção                S, M, A, R, T   Durante todo o projeto
                 material com
                                                            5
                 qualidade e preço
                 requisitado
Colaboradores    Condições de         Foco na Atenção                S, M, A, R, T   Durante todo o projeto
                 trabalho adequado                          5

Investidor       Entrega no prazo e   Foco na Atenção                S, M, A, R, T   Durante todo o projeto
                 com qualidade                              5

Bombeiros        Processo de          Foco na Atenção                S, M, A, R, T   No término da edificação
                 Segurança                                  4

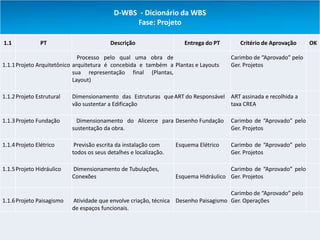

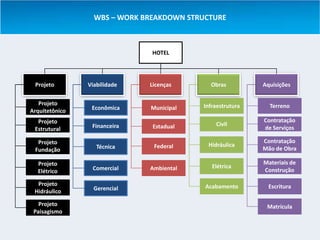

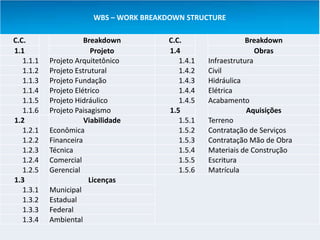

WBS – WORK BREAKDOWN STRUCTURE

                               HOTEL

 Projeto        Viabilidade   Licenças      Obras          Aquisições

   Projeto                                Infraestrutura     Terreno
Arquitetônico    Econômica    Municipal

  Projeto                                                  Contratação
                 Financeira    Estadual       Civil
 Estrutural                                                de Serviços

  Projeto                                                  Contratação
                   Técnica     Federal     Hidráulica
 Fundação                                                  Mão de Obra

  Projeto                                                  Materiais de
                 Comercial    Ambiental      Elétrica
  Elétrico                                                 Construção

  Projeto                                  Acabamento        Escritura
 Hidráulico       Gerencial

   Projeto                                                  Matrícula
 Paisagismo
WBS – WORK BREAKDOWN STRUCTURE

C.C.                  Breakdown          C.C.                   Breakdown
1.1                     Projeto          1.4                       Obras
   1.1.1   Projeto Arquitetônico            1.4.1   Infraestrutura
   1.1.2   Projeto Estrutural               1.4.2   Civil
   1.1.3   Projeto Fundação                 1.4.3   Hidráulica
   1.1.4   Projeto Elétrico                 1.4.4   Elétrica
   1.1.5   Projeto Hidráulico               1.4.5   Acabamento
   1.1.6   Projeto Paisagismo            1.5                    Aquisições
1.2                   Viabilidade           1.5.1   Terreno
   1.2.1   Econômica                        1.5.2   Contratação de Serviços
   1.2.2   Financeira                       1.5.3   Contratação Mão de Obra
   1.2.3   Técnica                          1.5.4   Materiais de Construção
   1.2.4   Comercial                        1.5.5   Escritura
   1.2.5   Gerencial                        1.5.6   Matrícula
1.3                    Licenças
   1.3.1   Municipal
   1.3.2   Estadual
   1.3.3   Federal
   1.3.4   Ambiental
D-WBS - Dicionário da WBS
                                                Fase: Projeto

1.1             PT                        Descrição                   Entrega do PT      Critério de Aprovação     OK

                              Processo pelo qual uma obra de                          Carimbo de “Aprovado” pelo
1.1.1 Projeto Arquitetônico arquitetura é concebida e também a Plantas e Layouts      Ger. Projetos
                            sua representação final (Plantas,
                            Layout)

1.1.2 Projeto Estrutural   Dimensionamento das Estruturas que ART do Responsável ART assinada e recolhida a
                           vão sustentar a Edificação                            taxa CREA

1.1.3 Projeto Fundação       Dimensionamento do Alicerce para Desenho Fundação        Carimbo de “Aprovado” pelo
                           sustentação da obra.                                       Ger. Projetos

1.1.4 Projeto Elétrico      Previsão escrita da instalação com     Esquema Elétrico   Carimbo de “Aprovado” pelo
                           todos os seus detalhes e localização.                      Ger. Projetos

1.1.5 Projeto Hidráulico   Dimensionamento de Tubulações,                             Carimbo de “Aprovado” pelo
                           Conexões                                Esquema Hidráulico Ger. Projetos

                                                                                     Carimbo de “Aprovado” pelo
1.1.6 Projeto Paisagismo   Atividade que envolve criação, técnica Desenho Paisagismo Ger. Operações
                           de espaços funcionais.
LVQ – Lista de Verificação da Qualidade
                                                   Fase: Projeto

1.1             PT                            Descrição                        Entrega do PT    Critério de Validação   OK
1.1.1 Projeto Arquitetônico     Processo pelo qual uma obra de Plantas e Layouts                NBR 6492
                              arquitetura é concebida e também a sua
                              representação final (Plantas, Layout)

1.1.2 Projeto Estrutural      Dimensionamento das Estruturas que vão ART do Responsável         NBR 6118
                              sustentar a Edificação

1.1.3 Projeto Fundação          Dimensionamento do Alicerce para           Desenho Fundação     NBR 6122
                              sustentação da obra.
1.1.4 Projeto Elétrico         Previsão escrita da instalação com todos    Esquema Elétrico     NBR 8662, 9311,
                              os seus detalhes e localização.                                   11301
1.1.5 Projeto Hidráulico       Dimensionamento de Tubulações,
                              Conexões                                     Esquema Hidráulico   NBR 10138
                               Atividade que envolve criação, técnica de
1.1.6 Projeto Paisagismo      espaços funcionais.                          Desenho Paisagismo   Aprovação Reunião
LVQ – Lista de Verificação da Qualidade
                                            Fase: Viabilidade

1.2         PT                     Descrição                        Entrega do PT         Critério de Validação     OK

1.2.1 Econômica    Disposição financeira em caixa para Relatório com os dados            Verificar Fluxo de Caixa
                   construção do Hotel                        econômicos
1.2.2 Financeira   Recursos financeiros existentes para                                  Planilha de Custo
                   executar um projeto, tendo em conta as Relatório com os dados
                   receitas                                   financeiros
1.2.3 Técnica      Aquilo que obedece às características Relatório de prática de         Aprovação do Eng. De
                   tecnológicas e naturais envolvidas num soluções técnicas              Obras
                   projeto                                    específicas
1.2.4 Comercial    Uma idéia do negócio, se vai vender ou vai Relatório de Pesquisa de   Analisar Relatório
                   haver clientes suficientes.                Mercado
1.2.5 Gerencial    Integração dos Planos de Trabalho          Planos de Trabalho         Avaliar a Integração dos
                                                                                         Planos
LVQ – Lista de Verificação da Qualidade
                                            Fase: Licenças

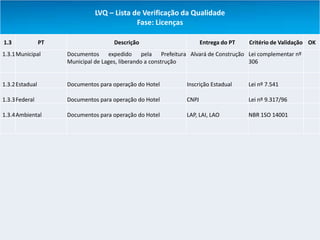

1.3              PT                   Descrição                    Entrega do PT   Critério de Validação OK
1.3.1 Municipal       Documentos expedido pela Prefeitura Alvará de Construção Lei complementar nº
                      Municipal de Lages, liberando a construção               306

1.3.2 Estadual        Documentos para operação do Hotel     Inscrição Estadual     Lei nº 7.541

1.3.3 Federal         Documentos para operação do Hotel     CNPJ                   Lei nº 9.317/96

1.3.4 Ambiental       Documentos para operação do Hotel     LAP, LAI, LAO          NBR 1SO 14001
LVQ – Lista de Verificação da Qualidade
                                              Fase: Obras

1.4              PT                     Descrição                         Entrega do PT      Critério de Validação OK
1.4.1 Infraestrutura   São aquelas necessárias à preparação do Abastecimento de água, Infraestrutura
                       local para implantação do pátio de obras      rede de esgoto, energia Finalizada
                                                                     elétrica.
1.4.2 Civil            Confecção de obras civis.                     Fundações, Paredes,     Obra Civil Finalizada
                                                                     Pilares, Coberturas
1.4.3 Hidráulica       São obras destinadas        a infraestrutura Encanamentos,            Obra Hidráulica
                       hidráulica e seus componentes                 Tubulação               Finalizada
1.4.4 Elétrica         São obras destinadas as instalações elétricas Fiação, Iluminação,     Obra Elétrica
                                                                     dutos de passagem.      Finalizada
1.4.5 Acabamento       Aplicação de Revestimentos cerâmicos,         Reboco, Revestimento, Obra Acabamento
                       líquidos e derivados.                         Pintura, Gesso, Piso.   Finalizada
LVQ – Lista de Verificação da Qualidade
                                                Fase: Aquisições

1.5               PT                          Descrição                     Entrega do PT     Critério de Validação OK

1.5.1 Terreno                   É a certidão de propriedade do imóvel   Certidão do Terreno   Certidão Autenticada

1.5.2 Contratação de Serviços Serviços prestados para fins de
                              construção das obras do Hotel
1.5.3 Contratação Mão de Obra Recursos Humanos para construção da Carteira de Trabalho        Lista de Profissionais
                              Obra                                                            Contratados
1.5.4 Materiais de Construção Compra de Materiais necessários para a Nota Fiscal de Compra    Lista de Materiais
                              obra como arames, ferros, areia, pedra,
                              cimento, tijolos
1.5.5 Escritura Pública       Documento lavrado em um Tabelião de Documento assinado          Autenticação do
                              Notas                                   pelo Representante do   Tabelião
                                                                      Estado

                                Documento no cartório que identifica o Documento da
1.5.6 Matrícula
                                imóvel pela sua correta localização e  Matrícula contendo a Documento da
                                descrição                              correta identificação do Matrícula
                                                                       imóvel
Organograma de Verificação do Pacote de Trabalho

               FASE DO PROJETO

                  Pacote de
                  Trabalho

                 Inspeção de
                  Validação

                 Documento
                  Validação
                   da Fase

                   Validar?      NÃO

                                        NÃO
                        SIM

                 Inspeção de                      SIM   Termo de
                                       Aceitar?
                  Aceitação                             Aceitação
Organograma de Verificação da Fase            FASE DO
                                              PROJETO

                                Relatório     Relatório      Relatório
                                Semanal       Semanal        Semanal
                                 Tempo         Custo          Escopo

                                               Análise
                                              Relatórios

                                                 OK?        SIM

                                              Identificar
                                                                  Termo de
                                               Dados de
                                                                  Aceitação
                                             Performance

                                              Identificar
                       Alteração da
                                               Dados de
                         BaseLine
                                             Performance

                      Solicitação de   NÃO                  SIM
                                                 OK?
                        Mudança
SM – Solicitação de Mudança
SM – Solicitação de Mudança

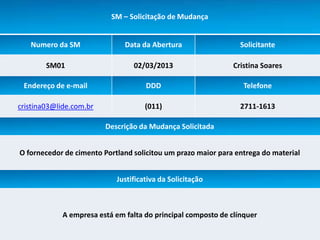

      Numero da SM                 Data da Abertura                 Solicitante

           SM01                       02/03/2013                  Cristina Soares

    Endereço de e-mail                    DDD                        Telefone

   cristina03@lide.com.br                 (011)                     2711-1613

                              Descrição da Mudança Solicitada

   O fornecedor de cimento Portland solicitou um prazo maior para entrega do material

                                 Justificativa da Solicitação

                A empresa está em falta do principal composto de clínquer
SM – Solicitação de Mudança

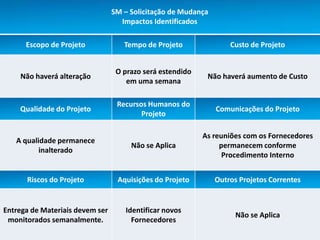

 SM – Solicitação de Mudança   Impactos Identificados

      Escopo de Projeto            Tempo de Projeto              Custo de Projeto

                                 O prazo será estendido
    Não haverá alteração                                   Não haverá aumento de Custo
                                    em uma semana

                                 Recursos Humanos do
    Qualidade do Projeto                                     Comunicações do Projeto
                                        Projeto

                                                          As reuniões com os Fornecedores
   A qualidade permanece
                                     Não se Aplica             permanecem conforme
          inalterado
                                                                Procedimento Interno

      Riscos do Projeto          Aquisições do Projeto       Outros Projetos Correntes

Entrega de Materiais devem ser     Identificar novos
                                                                   Não se Aplica
 monitorados semanalmente.           Fornecedores
SM – Solicitação de Mudança
SM – Solicitação de Mudança

                                Data, Nome, Assinatura

                                João Mário, 11/02/2013

                               Parecer do Sponsor ou CCB

          APROVADO, porém desenvolver novos fornecedores deste seguimento

                        Data, Nome do Autorizador, Assinatura

                              Dayane Rodrigues, 12/02/13

HospeLages

  • 1.
    Gerenciamento de Escopo MBAem Gerenciamento de Projetos Lages – GPR LAG 01 Prof. Dr. Marco Coghi
  • 2.
  • 3.
    Missão Atender os Clientes com qualidade, agilidade e preço acessível. Buscar a Excelência nos serviços prestados. Visão Ser reconhecido como Hotel confortável, econômico com padrão de Excelência em Atendimento. Valores - Respeito ao Cliente - Ética Profissional - Qualidade nos Serviços - Imparcialidade no Atendimento
  • 4.
    Diretoria Dayane Rodrigues Dir. Executiva 1 Cleber Buzuti João M. Oliveira Boeira Leandro Dela Piccola Ger. Operações Ger. Projetos Ger. Marketing 2 3 4 2 3 1 4
  • 5.
    Objetivo Construção de um Hotel com capacidade para 105 hóspedes em apartamento stardart situado numa área ampla e acessível, prevista para operação em 2015, com margem de lucro liquido em 10% e mantendo o nível de 80% de satisfação de nossos clientes. S – Specific M – Measurable A – Attainable R – Realistic T – Timely TAP - Termo de Abertura do Projeto
  • 6.
    Descrição Hotel situado na cidade de Lages com fácil acesso as principais rodovias, com capacidade para 105 hóspedes. Possui um elevador com capacidade para 08 pessoas, 01 vaga de garagem por apartamento. Todos os apartamentos possuem wireless. TAP - Termo de Abertura do Projeto
  • 7.
    Justificativa Devido a carência de Hotéis na cidade, o propósito deste projeto será atender à uma porção desta demanda em épocas de grandes eventos com aumento exponencial de pessoas à procura de hospedagem e comodidade. TAP - Termo de Abertura do Projeto
  • 8.
    Designação Eng. Dayane Rodrigues foi designada como Sponsor do projeto pelo amplo conhecimento e práticas na Construção Civil. Poder de decisão sobre escopo, custo e tempo nas atividades alocadas para cada GP. TAP - Termo de Abertura do Projeto
  • 9.
    Lista de Milestones Até06/2013 – Aprovação do Layout Arquitetônico Até 07/2013 – Relatório de Viabilidade Econômica e Orçamentária Até 07/2013 – Relatório de Viabilidade Técnica Até 10/2013 – Contratação Construtora e de Recursos Humanos Até 08/2014 – Validação do Projeto de Infraestrutura Até 04/2015 – Evento de Formalização de Entrega do Projeto
  • 10.
    Riscos - Atrasos nasLicenças Municipais, Estaduais e Federais -Atrasos devido a intempéries climáticas -Falta de mão de obra na região -Falta de Fornecedores na região -Atraso na entrega da obra pela Construtora -Retrabalhos por erros de projeto
  • 11.
    Premissas - O alvarápara construir o Hotel estará aprovado pela prefeitura - As equipes devem ser dimensionadas e alocadas à obra de modo que possam trabalhar em regime contínuo, sem paralisações durante a produção - As máquinas e equipamentos são de responsabilidade da Construtora Restrições - Terreno limitado a 1800 m2 - Capacidade para 105 hóspedes - O horário de execução da obra está condicionado entre 08:00h e 18:00h.
  • 12.
    ISH – Identificaçãode Stakeholder Cadastro Qualificação Stakeholder Posição Papel no Classificação Outras características Positiva Influência Interesse Projeto Poder Dayane No Sponsor Idealizador do Projeto Especialista da área de Construção organograma Civil. Alto Alto da Empresa Equipe do No Gestores Foco na Atenção Pessoas que influenciam Projeto organograma do Projeto diretamente em cada fase do Positiva da Empresa Projeto Alto Alto Construtor Fornecedor Facilitador Foco na Atenção Participação direta no processo Positiva Alto Alto Hóspedes Consumidores Cliente Manter Satisfeito Pessoas com capacidade de Positiva divulgação do Hotel Baixo Alto Fornecedores Mercado Parceiros Manter Informado Pessoas ou empresas que Positiva impactam diretamente em Baixo Alto escopo, tempo e custo
  • 13.
    ISH – Identificaçãode Stakeholder Cadastro Qualificação Stakeholder Posição Papel no Classificação Outras características Positiva Influência Interesse Projeto Poder Prefeitura Órgão Público Sponsor Foco na Atenção Regulador Alto Alto Ministério do Órgão Público Facilitador Manter Informado Regulador Turismo Positiva Baixo Alto Governo Governo Facilitador Manter Informado Regulador Positiva Municipal Alto Alto Governo Governo Facilitador Manter Informado Regulador Positiva Estadual Baixo Alto Imprensa Na Sociedade Ainda não Manter Satisfeito Gerador de Opinião e Conflito Negativa Definido Baixo Baixo
  • 14.
    ISH – Identificaçãode Stakeholder Cadastro Qualificação Stakeholder Posição Papel no Classificação Outras características Positivo Influência Interesse Projeto Poder Ambientalista Na Sociedade Facilitador Foco na Atenção Fonte de Apoio ao Projeto Alto Alto Secretaria de Na sociedade Facilitador Manter Informado Regulador Positivo Turismo Alto Alto Sindicato dos Na Sociedade Facilitador Positivo Manter Informado Regulador Hoteleiros Baixo Alto Investidores Na composição Idealizador Foco na Atenção Pessoas que influenciam Positivo acionária diretamente no projeto Alto Alto Prefeitura Eng. De Obras Facilitador Foco na Atenção Pessoa responsável pela inspeção da Obra Positivo Alto Alto
  • 15.
    ISH – Identificaçãode Stakeholder Cadastro Qualificação Stakeholder Posição Papel no Classificação Outras características Negativa Influência Interesse Projeto Poder Outros Concorrente Análise Foco na Atenção Análises para pesquisa de mercado Hotéis da Baixo Baixo Cidade Pousadas Concorrente Análises Foco na Atenção Análises para pesquisa de mercado Negativa Baixo Baixo Entidades de Na Sociedade Busca de Manter Informado Órgãos representativos no Positivo Classe Informaç município Baixo Alto ão Sociedade e Na Sociedade Opinião Manter Informado Geradores de Opinião Positivo Lideranças Baixo Alto Empresas Na sociedade Parcerias Manter Satisfeito Possíveis parcerias com Positivo representantes comerciais e outros. Baixo Baixo
  • 16.
    Dreq Produto –Declaração de Requisitos de Produto Requisito de Produto Rastreabilidade do Produto Stakeholder Requisito Classificação Prioridade Componente Entrega onde se manifesta OK Detalhado relacionado Dayane Hotel funcionando Idealizador do S, M, A, R, T No final do projeto 5 até junho de 2015 Projeto Equipe do Ser um Hotel Foco na Atenção S, M, A, R, T Durante todo o projeto 5 Projeto funcional Construtor Quantidade de Foco na Atenção S, M, A, R No projeto arquitetônico andares do Hotel 4 Hóspedes Conforto no Manter Satisfeito S, A, R Durante a Operação do quarto 4 Hotel Hóspedes Preço acessível Manter Satisfeito S, M, A, R Pesquisa de Mercado 4 Hóspedes Aceitar cartões de Manter Satisfeito S, A, R Durante Aquisição de crédito 4 Compra Fornecedores Materiais com Manter S, A, R, T Durante todo o projeto 4 qualidade Informado
  • 17.
    Dreq Produto –Declaração de Requisitos de Produto Requisito de Produto Rastreabilidade do Produto Stakeholder Requisito Classificação Prioridade Componente Entrega onde se manifesta OK Detalhado relacionado Outros Hotéis Comparações Foco na Atenção S, M, A, Durante operacionalização 4 e pesquisa mercado Pousadas Comparações Foco na Atenção S, M, A, R, T Durante operacionalização 3 e pesquisa mercado Entidades de Bom Manter S, M, A, R, T Durante projeto e Classe relacionamento Informado 2 operacionalização Sociedade e Manter boa Manter S, M, A, R, T Durante projeto e Lideranças imagem Informado 3 operacionalização Empresas Fomentar Manter Satisfeito S, M, A, R, T Durante operacionalização Parcerias 3 Bombeiros Possuir saídas de Foco na Atenção 5 S, M, A, R Durante o projeto emergência e arquitetônico escadas de incêndio
  • 18.
    Dreq Projeto –Declaração de Requisitos de Projeto Requisito de Projeto Rastreabilidade do Projeto Stakeholder Requisito Classificação Prioridade Componente Entrega onde se manifesta OK Detalhado relacionado Construtor Documentos para Foco na Atenção S, M, A, R, T Durante todo o projeto 4 construção, projetos, terreno Prefeitura Documentos para Manter S, M, A, R, T Durante todo o projeto 3 atender Secretaria Informado de Planejamento Ministério do Hotel funcionando Manter S, M, A, R, T No final do projeto 3 Turismo para Festa do Informado Pinhão 2015 Ambientalistas Licenças Foco na Atenção 4 S, A, R, T Entrega de fase ambientais Governo Documentos, Foco na Atenção S, M, A, R, T No final do projeto 4 Estadual licenças construção e operação Bombeiros Auto de Vist oria Foco na Atenção S, M, A, R Durante a regularização da do Corpo 5 edificação Bombeiros
  • 19.
    Dreq Projeto –Declaração de Requisitos de Projeto Requisito de Projeto Rastreabilidade do Projeto Stakeholder Requisito Classificação Prioridade Componente Entrega onde se manifesta OK Detalhado relacionado Construtor Atender o prazo de Foco na Atenção S, M, A, R, T Durante todo o projeto 5 entrega da obra Fornecedor Entrega de Foco na Atenção S, M, A, R, T Durante todo o projeto material no prazo 5 requisitado Fornecedor Entrega de Foco na Atenção S, M, A, R, T Durante todo o projeto material com 5 qualidade e preço requisitado Colaboradores Condições de Foco na Atenção S, M, A, R, T Durante todo o projeto trabalho adequado 5 Investidor Entrega no prazo e Foco na Atenção S, M, A, R, T Durante todo o projeto com qualidade 5 Bombeiros Processo de Foco na Atenção S, M, A, R, T No término da edificação Segurança 4
  • 20.
    WBS – WORKBREAKDOWN STRUCTURE HOTEL Projeto Viabilidade Licenças Obras Aquisições Projeto Infraestrutura Terreno Arquitetônico Econômica Municipal Projeto Contratação Financeira Estadual Civil Estrutural de Serviços Projeto Contratação Técnica Federal Hidráulica Fundação Mão de Obra Projeto Materiais de Comercial Ambiental Elétrica Elétrico Construção Projeto Acabamento Escritura Hidráulico Gerencial Projeto Matrícula Paisagismo
  • 21.
    WBS – WORKBREAKDOWN STRUCTURE C.C. Breakdown C.C. Breakdown 1.1 Projeto 1.4 Obras 1.1.1 Projeto Arquitetônico 1.4.1 Infraestrutura 1.1.2 Projeto Estrutural 1.4.2 Civil 1.1.3 Projeto Fundação 1.4.3 Hidráulica 1.1.4 Projeto Elétrico 1.4.4 Elétrica 1.1.5 Projeto Hidráulico 1.4.5 Acabamento 1.1.6 Projeto Paisagismo 1.5 Aquisições 1.2 Viabilidade 1.5.1 Terreno 1.2.1 Econômica 1.5.2 Contratação de Serviços 1.2.2 Financeira 1.5.3 Contratação Mão de Obra 1.2.3 Técnica 1.5.4 Materiais de Construção 1.2.4 Comercial 1.5.5 Escritura 1.2.5 Gerencial 1.5.6 Matrícula 1.3 Licenças 1.3.1 Municipal 1.3.2 Estadual 1.3.3 Federal 1.3.4 Ambiental
  • 22.
    D-WBS - Dicionárioda WBS Fase: Projeto 1.1 PT Descrição Entrega do PT Critério de Aprovação OK Processo pelo qual uma obra de Carimbo de “Aprovado” pelo 1.1.1 Projeto Arquitetônico arquitetura é concebida e também a Plantas e Layouts Ger. Projetos sua representação final (Plantas, Layout) 1.1.2 Projeto Estrutural Dimensionamento das Estruturas que ART do Responsável ART assinada e recolhida a vão sustentar a Edificação taxa CREA 1.1.3 Projeto Fundação Dimensionamento do Alicerce para Desenho Fundação Carimbo de “Aprovado” pelo sustentação da obra. Ger. Projetos 1.1.4 Projeto Elétrico Previsão escrita da instalação com Esquema Elétrico Carimbo de “Aprovado” pelo todos os seus detalhes e localização. Ger. Projetos 1.1.5 Projeto Hidráulico Dimensionamento de Tubulações, Carimbo de “Aprovado” pelo Conexões Esquema Hidráulico Ger. Projetos Carimbo de “Aprovado” pelo 1.1.6 Projeto Paisagismo Atividade que envolve criação, técnica Desenho Paisagismo Ger. Operações de espaços funcionais.
  • 23.
    LVQ – Listade Verificação da Qualidade Fase: Projeto 1.1 PT Descrição Entrega do PT Critério de Validação OK 1.1.1 Projeto Arquitetônico Processo pelo qual uma obra de Plantas e Layouts NBR 6492 arquitetura é concebida e também a sua representação final (Plantas, Layout) 1.1.2 Projeto Estrutural Dimensionamento das Estruturas que vão ART do Responsável NBR 6118 sustentar a Edificação 1.1.3 Projeto Fundação Dimensionamento do Alicerce para Desenho Fundação NBR 6122 sustentação da obra. 1.1.4 Projeto Elétrico Previsão escrita da instalação com todos Esquema Elétrico NBR 8662, 9311, os seus detalhes e localização. 11301 1.1.5 Projeto Hidráulico Dimensionamento de Tubulações, Conexões Esquema Hidráulico NBR 10138 Atividade que envolve criação, técnica de 1.1.6 Projeto Paisagismo espaços funcionais. Desenho Paisagismo Aprovação Reunião
  • 24.
    LVQ – Listade Verificação da Qualidade Fase: Viabilidade 1.2 PT Descrição Entrega do PT Critério de Validação OK 1.2.1 Econômica Disposição financeira em caixa para Relatório com os dados Verificar Fluxo de Caixa construção do Hotel econômicos 1.2.2 Financeira Recursos financeiros existentes para Planilha de Custo executar um projeto, tendo em conta as Relatório com os dados receitas financeiros 1.2.3 Técnica Aquilo que obedece às características Relatório de prática de Aprovação do Eng. De tecnológicas e naturais envolvidas num soluções técnicas Obras projeto específicas 1.2.4 Comercial Uma idéia do negócio, se vai vender ou vai Relatório de Pesquisa de Analisar Relatório haver clientes suficientes. Mercado 1.2.5 Gerencial Integração dos Planos de Trabalho Planos de Trabalho Avaliar a Integração dos Planos
  • 25.
    LVQ – Listade Verificação da Qualidade Fase: Licenças 1.3 PT Descrição Entrega do PT Critério de Validação OK 1.3.1 Municipal Documentos expedido pela Prefeitura Alvará de Construção Lei complementar nº Municipal de Lages, liberando a construção 306 1.3.2 Estadual Documentos para operação do Hotel Inscrição Estadual Lei nº 7.541 1.3.3 Federal Documentos para operação do Hotel CNPJ Lei nº 9.317/96 1.3.4 Ambiental Documentos para operação do Hotel LAP, LAI, LAO NBR 1SO 14001
  • 26.
    LVQ – Listade Verificação da Qualidade Fase: Obras 1.4 PT Descrição Entrega do PT Critério de Validação OK 1.4.1 Infraestrutura São aquelas necessárias à preparação do Abastecimento de água, Infraestrutura local para implantação do pátio de obras rede de esgoto, energia Finalizada elétrica. 1.4.2 Civil Confecção de obras civis. Fundações, Paredes, Obra Civil Finalizada Pilares, Coberturas 1.4.3 Hidráulica São obras destinadas a infraestrutura Encanamentos, Obra Hidráulica hidráulica e seus componentes Tubulação Finalizada 1.4.4 Elétrica São obras destinadas as instalações elétricas Fiação, Iluminação, Obra Elétrica dutos de passagem. Finalizada 1.4.5 Acabamento Aplicação de Revestimentos cerâmicos, Reboco, Revestimento, Obra Acabamento líquidos e derivados. Pintura, Gesso, Piso. Finalizada
  • 27.
    LVQ – Listade Verificação da Qualidade Fase: Aquisições 1.5 PT Descrição Entrega do PT Critério de Validação OK 1.5.1 Terreno É a certidão de propriedade do imóvel Certidão do Terreno Certidão Autenticada 1.5.2 Contratação de Serviços Serviços prestados para fins de construção das obras do Hotel 1.5.3 Contratação Mão de Obra Recursos Humanos para construção da Carteira de Trabalho Lista de Profissionais Obra Contratados 1.5.4 Materiais de Construção Compra de Materiais necessários para a Nota Fiscal de Compra Lista de Materiais obra como arames, ferros, areia, pedra, cimento, tijolos 1.5.5 Escritura Pública Documento lavrado em um Tabelião de Documento assinado Autenticação do Notas pelo Representante do Tabelião Estado Documento no cartório que identifica o Documento da 1.5.6 Matrícula imóvel pela sua correta localização e Matrícula contendo a Documento da descrição correta identificação do Matrícula imóvel
  • 28.
    Organograma de Verificaçãodo Pacote de Trabalho FASE DO PROJETO Pacote de Trabalho Inspeção de Validação Documento Validação da Fase Validar? NÃO NÃO SIM Inspeção de SIM Termo de Aceitar? Aceitação Aceitação
  • 29.
    Organograma de Verificaçãoda Fase FASE DO PROJETO Relatório Relatório Relatório Semanal Semanal Semanal Tempo Custo Escopo Análise Relatórios OK? SIM Identificar Termo de Dados de Aceitação Performance Identificar Alteração da Dados de BaseLine Performance Solicitação de NÃO SIM OK? Mudança
  • 30.
    SM – Solicitaçãode Mudança SM – Solicitação de Mudança Numero da SM Data da Abertura Solicitante SM01 02/03/2013 Cristina Soares Endereço de e-mail DDD Telefone cristina03@lide.com.br (011) 2711-1613 Descrição da Mudança Solicitada O fornecedor de cimento Portland solicitou um prazo maior para entrega do material Justificativa da Solicitação A empresa está em falta do principal composto de clínquer
  • 31.
    SM – Solicitaçãode Mudança SM – Solicitação de Mudança Impactos Identificados Escopo de Projeto Tempo de Projeto Custo de Projeto O prazo será estendido Não haverá alteração Não haverá aumento de Custo em uma semana Recursos Humanos do Qualidade do Projeto Comunicações do Projeto Projeto As reuniões com os Fornecedores A qualidade permanece Não se Aplica permanecem conforme inalterado Procedimento Interno Riscos do Projeto Aquisições do Projeto Outros Projetos Correntes Entrega de Materiais devem ser Identificar novos Não se Aplica monitorados semanalmente. Fornecedores
  • 32.
    SM – Solicitaçãode Mudança SM – Solicitação de Mudança Data, Nome, Assinatura João Mário, 11/02/2013 Parecer do Sponsor ou CCB APROVADO, porém desenvolver novos fornecedores deste seguimento Data, Nome do Autorizador, Assinatura Dayane Rodrigues, 12/02/13
