Gestão de
Projetos Sociais
PMD Pro1
Sessão 04
Onde estamos?
Monitoramento, avaliação e controle
Identificação
e design
do projeto
Definição
do projeto
Transição
do projeto
Porta de decisão
Gerenciamento das Partes
Interessadas
Gerenciamento da Justificativa
Gerenciamento de Riscos
Gerenciamento do Escopo
Gerenciamento do Tempo
Gerenciamento dos Recursos
Definição do Projeto (p.43)
1. O estabelecimento da estrutura de governança do projeto.
2. Autorização oficial para o início do projeto.
3. Comunicação para o lançamento do projeto.
Monitoramento, avaliação e controle
Identificação
e design
do projeto
Definição
do projeto
Transição
do projeto
Porta de decisão
Governança do Projeto (p.43)
O que é uma estrutura de governança do projeto
e para que serve?

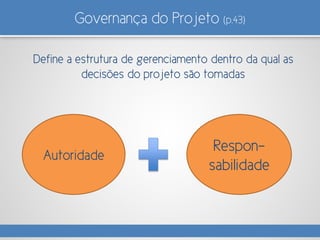

Governança do Projeto (p.43)
Define a estrutura de gerenciamento dentro da qual as
decisões do projeto são tomadas
Autoridade
Respon-
sabilidade
Representantes dos vários interessados (p.44)
Composição
Financiador
Beneficiário
sênior
Organização
implementad
ora (quem
faz)
O projeto está fornecendo valor
como um todo? Fornecer o
financiamento e os recursos
necessários para se obter esse valor.
Somente 1
O projeto está atendendo
as necessidades das
pessoas que trabalharão
diretamente com os
produtos do projeto?
Mais de 1 ou grupo
Os produtos do
projeto podem ser
agregados com
recursos disponíveis e
com o nível de
qualidade exigido?
Mais de 1 ou grupo
Comitê de Governança
• Vários representantes do
financiador
• 1 representante da empresa
contratada pelo financiador para
co-executar
• 1 representante da organização
executora
• Nenhum beneficiário
• Gerente do Projeto sem
participação, sem voz e sem
poder de influência
Qual análise sobre este comitê de
governança e sobre os resultados que o
projeto pode ter atingido?

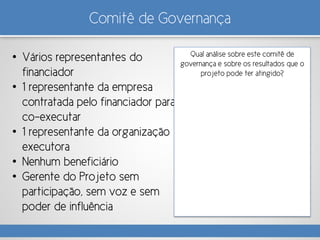

Comitê de Governança
• Vários representantes do
financiador
• 1 representante da empresa
contratada pelo financiador para
co-executar
• 1 representante da organização
executora
• Nenhum beneficiário
• Gerente do Projeto sem
participação, sem voz e sem
poder de influência
Qual análise sobre este comitê de
governança e sobre os resultados que o
projeto pode ter atingido?
- Projeto não conseguiu expandir, como
planejado;
- Interesses do financiador sobrepondo
o impacto social do projeto;
- Diversos problemas de governança
durante o projeto;
- Demissão de membros da equipe do
projeto, a pedido do financiador.

Ata de constituição (p.46)
Objetivos:
Autorizar oficialmente o início do projeto e o uso de recursos;
Garantir entendimento compartilhado do projeto entre os principais interessados;
Documentar um compromisso compartilhado com os objetivos do projeto e os
recursos/atividades
Riscos de não ter uma ata de constituição:
Empregar recurso em um projeto sem o compromisso e o apoio dos principais
tomadores de decisão;
Os principais interessados não compartilharem um entendimento comum do projeto.
Documento VIVO que fornece uma descrição de alto nível do projeto e que
é assinado pela equipe de administração do projeto
Ata de constituição (p.47)
• Propósito do projeto
• Resultados/produtos do projeto
• Estimativas de projeto de alto nível
• Riscos do projeto
• Tolerâncias do projeto
• Controle sobre mudanças do projeto

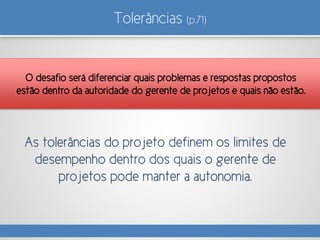

Tolerâncias (p.71)
As tolerâncias do projeto definem os limites de
desempenho dentro dos quais o gerente de
projetos pode manter a autonomia.
O desafio será diferenciar quais problemas e respostas propostos
estão dentro da autoridade do gerente de projetos e quais não estão.

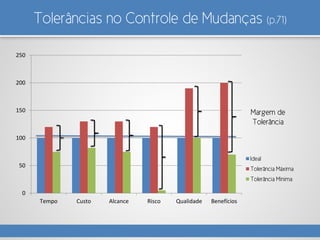

Tolerâncias no Controle de Mudanças (p.71)
Margem de
Tolerância
0
50
100
150
200
250
Tempo Custo Alcance Risco Qualidade Benefícios
Ideal
Tolerância Máxima
Tolerância Mínima

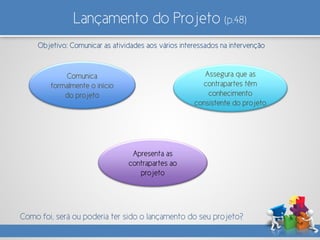

Lançamento do Projeto (p.48)
Comunica
formalmente o início
do projeto
Assegura que as
contrapartes têm
conhecimento
consistente do projeto
Apresenta as
contrapartes ao
projeto
Objetivo: Comunicar as atividades aos vários interessados na intervenção
Como foi, será ou poderia ter sido o lançamento do seu projeto?
Lançamento
Foram enviados convites para todas as
partes interessadas:
Partidos políticos
Prefeitura Municipal
Câmara de Vereadores
Universidades locais
Foram feitas aparições em blogs, rádios e
TV local, no intuito de divulgar o Programa
que estava sendo levado para Ilhéus (o
Programa Cidades Sustentáveis é uma
iniciativa da Rede Social Brasileira por
Cidades Justas e Sustentáveis e anterior ao
Instituto Nossa Ilhéus).

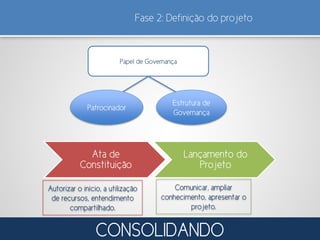

Fase 2: Definição do projeto
Papel de Governança
Patrocinador
Estrutura de
Governança
Ata de
Constituição
Lançamento do
Projeto
Autorizar o início, a utilização
de recursos, entendimento
compartilhado.
Comunicar, ampliar
conhecimento, apresentar o
projeto.
CONSOLIDANDO
Planejamento do Projeto
- O Planejamento do Projeto
- Gerenciamento do Escopo
- Gerenciamento do Tempo
- Gerenciamento das Partes Interessadas
- Gerenciamento dos Recursos do Projeto

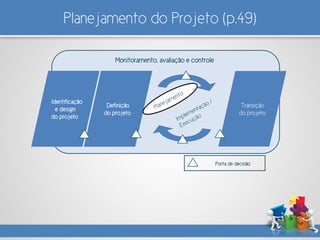

Planejamento do Projeto (p.49)
Monitoramento, avaliação e controle
Identificação
e design
do projeto
Definição
do projeto
Transição
do projeto
Porta de decisão

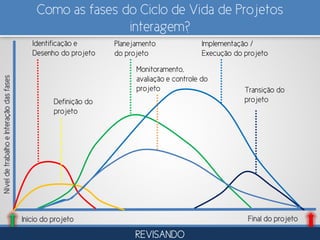

Como as fases do Ciclo de Vida de Projetos
interagem?
Inicio do projeto Final do projeto
Identificação e
Desenho do projeto
NíveldetrabalhoeInteraçãodasfases
Definição do
projeto
Planejamento
do projeto
Implementação /
Execução do projeto
Transição do
projeto
Monitoramento,
avaliação e controle do
projeto
REVISANDO
Como é a “cara” de um planejamento de projeto?
Proposta de um projeto
X
Planejamento de um projeto
Definição Fundamental
Definição Fundamental
O que é a proposta? O que é o
planejamento?

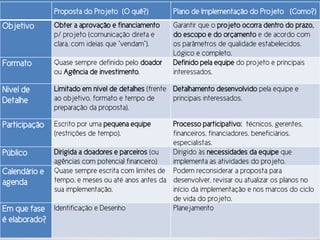

Proposta X Plano de Implementação (p.50)Proposta do Projeto (O quê?) Plano de Implementação do Projeto (Como?)
Objetivo Obter a aprovação e financiamento
p/ projeto (comunicação direta e
clara, com ideias que “vendam”).
Garantir que o projeto ocorra dentro do prazo,
do escopo e do orçamento e de acordo com
os parâmetros de qualidade estabelecidos.
Lógico e completo.
Formato Quase sempre definido pelo doador
ou Agência de investimento.
Definido pela equipe do projeto e principais
interessados.
Nivel de
Detalhe
Limitado em nível de detalhes (frente
ao objetivo, formato e tempo de
preparação da proposta).
Detalhamento desenvolvido pela equipe e
principais interessados.
Participação Escrito por uma pequena equipe
(restrições de tempo).
Processo participativo: técnicos, gerentes,
financeiros, financiadores, beneficiários,
especialistas.
Público Dirigida a doadores e parceiros (ou
agências com potencial financeiro)
Dirigido às necessidades da equipe que
implementa as atividades do projeto.
Calendário e
agenda
Quase sempre escrita com limites de
tempo, e meses ou até anos antes da
sua implementação.
Podem reconsiderar a proposta para
desenvolver, revisar ou atualizar os planos no
início da implementação e nos marcos do ciclo
de vida do projeto.
Em que fase
é elaborado?
Identificação e Desenho Planejamento
O Planejamento de Implementação do Projeto éOgerenciamentodoprojetoé:
Equilibrado
Abrangente
Integrado
Participativo
ReiterativoR
P
I
A
E

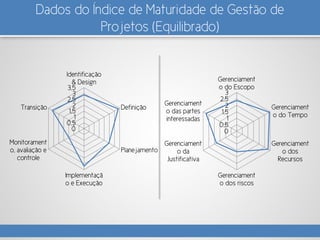

Dados do Índice de Maturidade de Gestão de
Projetos (Equilibrado)
0
0,5
1
1,5
2
2,5
3
3,5
Identificação
& Design
Definição
Planejamento
Implementaçã
o e Execução
Monitorament
o, avaliação e
controle
Transição
0
0,5
1
1,5
2
2,5
3
Gerenciament
o do Escopo
Gerenciament
o do Tempo
Gerenciament
o dos
Recursos
Gerenciament
o dos riscos
Gerenciament
o da
Justificativa
Gerenciament
o das partes
interessadas

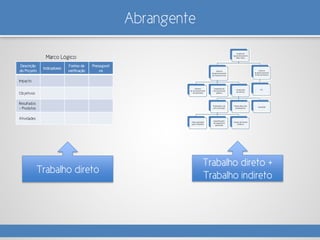

Abrangente
Descrição
do Projeto
Indicadores
Fontes de
verificação
Pressupost
os
Impacto
Objetivos
Resultados
– Produtos
Atividades
Marco Lógico
Trabalho direto
Trabalho direto +
Trabalho indireto

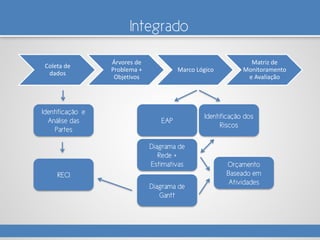

Integrado
Coleta de
dados
Árvores de
Problema +
Objetivos
Marco Lógico
Matriz de
Monitoramento
e Avaliação
Identificação e
Análise das
Partes
Identificação dos
Riscos
EAP
Diagrama de
Rede +
Estimativas
Diagrama de
Gantt
RECI
Orçamento
Baseado em
Atividades

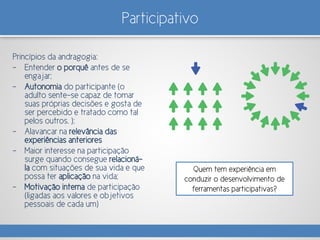

Participativo
Princípios da andragogia:
- Entender o porquê antes de se
engajar;
- Autonomia do participante (o
adulto sente-se capaz de tomar
suas próprias decisões e gosta de
ser percebido e tratado como tal
pelos outros. );
- Alavancar na relevância das
experiências anteriores
- Maior interesse na participação
surge quando consegue relacioná-
la com situações de sua vida e que
possa ter aplicação na vida;
- Motivação interna de participação
(ligadas aos valores e objetivos
pessoais de cada um)
Quem tem experiência em
conduzir o desenvolvimento de
ferramentas participativas?

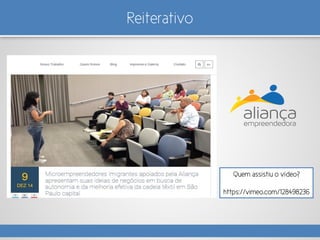

Reiterativo
Quem assistiu o vídeo?
https://vimeo.com/128498236

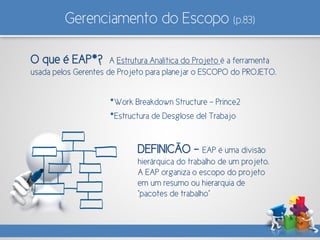

Gerenciamento do Escopo (p.83)
O que é EAP*? A Estrutura Analítica do Projeto é a ferramenta
usada pelos Gerentes de Projeto para planejar o ESCOPO do PROJETO.
DEFINICÃO - EAP é uma divisão
hierárquica do trabalho de um projeto.
A EAP organiza o escopo do projeto
em um resumo ou hierarquia de
“pacotes de trabalho”
*Work Breakdown Structure – Prince2
*Estructura de Desglose del Trabajo

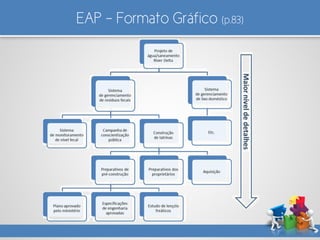

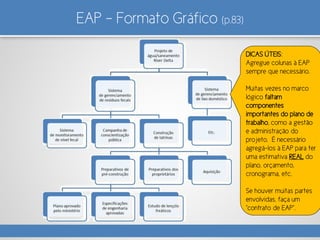

EAP – Formato Gráfico (p.83)
EAP – Formato Gráfico (p.83)
DICAS ÚTEIS:
Agregue colunas à EAP
sempre que necessário.
Muitas vezes no marco
lógico faltam
componentes
importantes do plano de
trabalho, como a gestão
e administração do
projeto. É necessário
agregá-los à EAP para ter
uma estimativa REAL do
plano, orçamento,
cronograma, etc.
Se houver muitas partes
envolvidas, faça um
“contrato de EAP”.

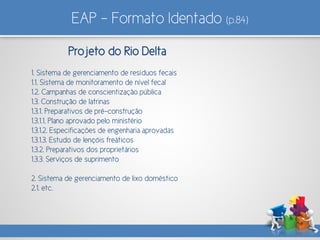

EAP – Formato Identado (p.84)
Projeto do Rio Delta
1. Sistema de gerenciamento de resíduos fecais
1.1. Sistema de monitoramento de nível fecal
1.2. Campanhas de conscientização pública
1.3. Construção de latrinas
1.3.1. Preparativos de pré-construção
1.3.1.1. Plano aprovado pelo ministério
1.3.1.2. Especificações de engenharia aprovadas
1.3.1.3. Estudo de lençóis freáticos
1.3.2. Preparativos dos proprietários
1.3.3. Serviços de suprimento
2. Sistema de gerenciamento de lixo doméstico
2.1. etc.

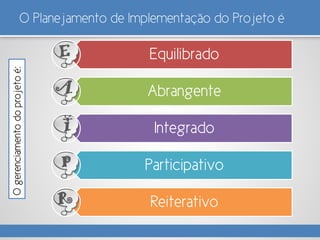

O Planejamento de Implementação do Projeto é
ReiterativoR
Planejamento em
Ondas Sucessivas

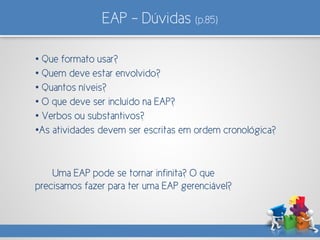

EAP – Dúvidas (p.85)
• Que formato usar?
• Quem deve estar envolvido?
• Quantos níveis?
• O que deve ser incluído na EAP?
• Verbos ou substantivos?
•As atividades devem ser escritas em ordem cronológica?

Uma EAP pode se tornar infinita? O que
precisamos fazer para ter uma EAP gerenciável?

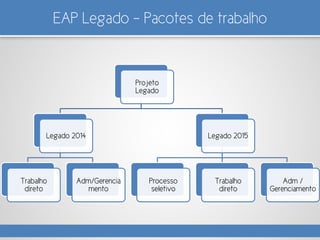

EAP – Projeto Legado
EAP Legado – Pacotes de trabalho
Projeto
Legado
Legado 2014
Trabalho
direto
Adm/Gerencia
mento
Legado 2015
Processo
seletivo
Trabalho
direto
Adm /
Gerenciamento
EAP – Projeto Legado 2014
Maior detalhamento
EAP – Legado – Ondas Sucessivas
EAP – Legado – Ondas Sucessivas
Esta etapa do projeto foi detalhada no início de 2015, para
realização desta edição do projeto.
Como fazer a EAP?
1. Reunir a equipe do projeto e
partes interessadas relevantes;
2. Listar os principais pacotes de
trabalho em relação ao alcance
do objetivo;
3. Abaixo dos pacotes de trabalho,
a equipe começa a listar as
principais entregas e atividades
que devem ser realizadas.
4. Depois, alocar da melhor forma
para representar o pacote de
trabalho – não necessariamente é
a ordem cronológica.
O que vimos hoje?
• Planejamento
• Interação no ciclo de vida
• Proposta x Projeto
• Gerenciamento do Escopo
• Escopo do Produto x Escopo do Projeto
• Estrutura Analítica do Projeto
• Planejamento em Ondas Sucessivas
Até a próxima!

(Transformar 16) sessão 4

  • 1.
  • 2.
    Onde estamos? Monitoramento, avaliaçãoe controle Identificação e design do projeto Definição do projeto Transição do projeto Porta de decisão Gerenciamento das Partes Interessadas Gerenciamento da Justificativa Gerenciamento de Riscos Gerenciamento do Escopo Gerenciamento do Tempo Gerenciamento dos Recursos
  • 3.
    Definição do Projeto(p.43) 1. O estabelecimento da estrutura de governança do projeto. 2. Autorização oficial para o início do projeto. 3. Comunicação para o lançamento do projeto. Monitoramento, avaliação e controle Identificação e design do projeto Definição do projeto Transição do projeto Porta de decisão
  • 4.
    Governança do Projeto(p.43) O que é uma estrutura de governança do projeto e para que serve?
  • 5.
    Governança do Projeto(p.43) Define a estrutura de gerenciamento dentro da qual as decisões do projeto são tomadas Autoridade Respon- sabilidade
  • 6.
    Representantes dos váriosinteressados (p.44) Composição Financiador Beneficiário sênior Organização implementad ora (quem faz) O projeto está fornecendo valor como um todo? Fornecer o financiamento e os recursos necessários para se obter esse valor. Somente 1 O projeto está atendendo as necessidades das pessoas que trabalharão diretamente com os produtos do projeto? Mais de 1 ou grupo Os produtos do projeto podem ser agregados com recursos disponíveis e com o nível de qualidade exigido? Mais de 1 ou grupo
  • 7.
    Comitê de Governança •Vários representantes do financiador • 1 representante da empresa contratada pelo financiador para co-executar • 1 representante da organização executora • Nenhum beneficiário • Gerente do Projeto sem participação, sem voz e sem poder de influência Qual análise sobre este comitê de governança e sobre os resultados que o projeto pode ter atingido?
  • 8.
    Comitê de Governança •Vários representantes do financiador • 1 representante da empresa contratada pelo financiador para co-executar • 1 representante da organização executora • Nenhum beneficiário • Gerente do Projeto sem participação, sem voz e sem poder de influência Qual análise sobre este comitê de governança e sobre os resultados que o projeto pode ter atingido? - Projeto não conseguiu expandir, como planejado; - Interesses do financiador sobrepondo o impacto social do projeto; - Diversos problemas de governança durante o projeto; - Demissão de membros da equipe do projeto, a pedido do financiador.
  • 9.
    Ata de constituição(p.46) Objetivos: Autorizar oficialmente o início do projeto e o uso de recursos; Garantir entendimento compartilhado do projeto entre os principais interessados; Documentar um compromisso compartilhado com os objetivos do projeto e os recursos/atividades Riscos de não ter uma ata de constituição: Empregar recurso em um projeto sem o compromisso e o apoio dos principais tomadores de decisão; Os principais interessados não compartilharem um entendimento comum do projeto. Documento VIVO que fornece uma descrição de alto nível do projeto e que é assinado pela equipe de administração do projeto
  • 10.
    Ata de constituição(p.47) • Propósito do projeto • Resultados/produtos do projeto • Estimativas de projeto de alto nível • Riscos do projeto • Tolerâncias do projeto • Controle sobre mudanças do projeto
  • 11.
    Tolerâncias (p.71) As tolerânciasdo projeto definem os limites de desempenho dentro dos quais o gerente de projetos pode manter a autonomia. O desafio será diferenciar quais problemas e respostas propostos estão dentro da autoridade do gerente de projetos e quais não estão.
  • 12.
    Tolerâncias no Controlede Mudanças (p.71) Margem de Tolerância 0 50 100 150 200 250 Tempo Custo Alcance Risco Qualidade Benefícios Ideal Tolerância Máxima Tolerância Mínima
  • 13.
    Lançamento do Projeto(p.48) Comunica formalmente o início do projeto Assegura que as contrapartes têm conhecimento consistente do projeto Apresenta as contrapartes ao projeto Objetivo: Comunicar as atividades aos vários interessados na intervenção Como foi, será ou poderia ter sido o lançamento do seu projeto?
  • 14.
    Lançamento Foram enviados convitespara todas as partes interessadas: Partidos políticos Prefeitura Municipal Câmara de Vereadores Universidades locais Foram feitas aparições em blogs, rádios e TV local, no intuito de divulgar o Programa que estava sendo levado para Ilhéus (o Programa Cidades Sustentáveis é uma iniciativa da Rede Social Brasileira por Cidades Justas e Sustentáveis e anterior ao Instituto Nossa Ilhéus).
  • 17.
    Fase 2: Definiçãodo projeto Papel de Governança Patrocinador Estrutura de Governança Ata de Constituição Lançamento do Projeto Autorizar o início, a utilização de recursos, entendimento compartilhado. Comunicar, ampliar conhecimento, apresentar o projeto. CONSOLIDANDO
  • 18.
    Planejamento do Projeto -O Planejamento do Projeto - Gerenciamento do Escopo - Gerenciamento do Tempo - Gerenciamento das Partes Interessadas - Gerenciamento dos Recursos do Projeto
  • 19.
    Planejamento do Projeto(p.49) Monitoramento, avaliação e controle Identificação e design do projeto Definição do projeto Transição do projeto Porta de decisão
  • 20.
    Como as fasesdo Ciclo de Vida de Projetos interagem? Inicio do projeto Final do projeto Identificação e Desenho do projeto NíveldetrabalhoeInteraçãodasfases Definição do projeto Planejamento do projeto Implementação / Execução do projeto Transição do projeto Monitoramento, avaliação e controle do projeto REVISANDO
  • 21.
    Como é a“cara” de um planejamento de projeto?
  • 22.
    Proposta de umprojeto X Planejamento de um projeto Definição Fundamental
  • 23.
    Definição Fundamental O queé a proposta? O que é o planejamento?
  • 24.
    Proposta X Planode Implementação (p.50)Proposta do Projeto (O quê?) Plano de Implementação do Projeto (Como?) Objetivo Obter a aprovação e financiamento p/ projeto (comunicação direta e clara, com ideias que “vendam”). Garantir que o projeto ocorra dentro do prazo, do escopo e do orçamento e de acordo com os parâmetros de qualidade estabelecidos. Lógico e completo. Formato Quase sempre definido pelo doador ou Agência de investimento. Definido pela equipe do projeto e principais interessados. Nivel de Detalhe Limitado em nível de detalhes (frente ao objetivo, formato e tempo de preparação da proposta). Detalhamento desenvolvido pela equipe e principais interessados. Participação Escrito por uma pequena equipe (restrições de tempo). Processo participativo: técnicos, gerentes, financeiros, financiadores, beneficiários, especialistas. Público Dirigida a doadores e parceiros (ou agências com potencial financeiro) Dirigido às necessidades da equipe que implementa as atividades do projeto. Calendário e agenda Quase sempre escrita com limites de tempo, e meses ou até anos antes da sua implementação. Podem reconsiderar a proposta para desenvolver, revisar ou atualizar os planos no início da implementação e nos marcos do ciclo de vida do projeto. Em que fase é elaborado? Identificação e Desenho Planejamento
  • 25.
    O Planejamento deImplementação do Projeto éOgerenciamentodoprojetoé: Equilibrado Abrangente Integrado Participativo ReiterativoR P I A E
  • 26.
    Dados do Índicede Maturidade de Gestão de Projetos (Equilibrado) 0 0,5 1 1,5 2 2,5 3 3,5 Identificação & Design Definição Planejamento Implementaçã o e Execução Monitorament o, avaliação e controle Transição 0 0,5 1 1,5 2 2,5 3 Gerenciament o do Escopo Gerenciament o do Tempo Gerenciament o dos Recursos Gerenciament o dos riscos Gerenciament o da Justificativa Gerenciament o das partes interessadas
  • 27.
    Abrangente Descrição do Projeto Indicadores Fontes de verificação Pressupost os Impacto Objetivos Resultados –Produtos Atividades Marco Lógico Trabalho direto Trabalho direto + Trabalho indireto
  • 28.
    Integrado Coleta de dados Árvores de Problema+ Objetivos Marco Lógico Matriz de Monitoramento e Avaliação Identificação e Análise das Partes Identificação dos Riscos EAP Diagrama de Rede + Estimativas Diagrama de Gantt RECI Orçamento Baseado em Atividades
  • 29.
    Participativo Princípios da andragogia: -Entender o porquê antes de se engajar; - Autonomia do participante (o adulto sente-se capaz de tomar suas próprias decisões e gosta de ser percebido e tratado como tal pelos outros. ); - Alavancar na relevância das experiências anteriores - Maior interesse na participação surge quando consegue relacioná- la com situações de sua vida e que possa ter aplicação na vida; - Motivação interna de participação (ligadas aos valores e objetivos pessoais de cada um) Quem tem experiência em conduzir o desenvolvimento de ferramentas participativas?
  • 30.
    Reiterativo Quem assistiu ovídeo? https://vimeo.com/128498236
  • 34.
    Gerenciamento do Escopo(p.83) O que é EAP*? A Estrutura Analítica do Projeto é a ferramenta usada pelos Gerentes de Projeto para planejar o ESCOPO do PROJETO. DEFINICÃO - EAP é uma divisão hierárquica do trabalho de um projeto. A EAP organiza o escopo do projeto em um resumo ou hierarquia de “pacotes de trabalho” *Work Breakdown Structure – Prince2 *Estructura de Desglose del Trabajo
  • 35.
    EAP – FormatoGráfico (p.83)
  • 36.
    EAP – FormatoGráfico (p.83) DICAS ÚTEIS: Agregue colunas à EAP sempre que necessário. Muitas vezes no marco lógico faltam componentes importantes do plano de trabalho, como a gestão e administração do projeto. É necessário agregá-los à EAP para ter uma estimativa REAL do plano, orçamento, cronograma, etc. Se houver muitas partes envolvidas, faça um “contrato de EAP”.
  • 37.
    EAP – FormatoIdentado (p.84) Projeto do Rio Delta 1. Sistema de gerenciamento de resíduos fecais 1.1. Sistema de monitoramento de nível fecal 1.2. Campanhas de conscientização pública 1.3. Construção de latrinas 1.3.1. Preparativos de pré-construção 1.3.1.1. Plano aprovado pelo ministério 1.3.1.2. Especificações de engenharia aprovadas 1.3.1.3. Estudo de lençóis freáticos 1.3.2. Preparativos dos proprietários 1.3.3. Serviços de suprimento 2. Sistema de gerenciamento de lixo doméstico 2.1. etc.
  • 38.
    O Planejamento deImplementação do Projeto é ReiterativoR Planejamento em Ondas Sucessivas
  • 39.
    EAP – Dúvidas(p.85) • Que formato usar? • Quem deve estar envolvido? • Quantos níveis? • O que deve ser incluído na EAP? • Verbos ou substantivos? •As atividades devem ser escritas em ordem cronológica? Uma EAP pode se tornar infinita? O que precisamos fazer para ter uma EAP gerenciável?
  • 40.
  • 41.
    EAP Legado –Pacotes de trabalho Projeto Legado Legado 2014 Trabalho direto Adm/Gerencia mento Legado 2015 Processo seletivo Trabalho direto Adm / Gerenciamento
  • 42.
    EAP – ProjetoLegado 2014 Maior detalhamento
  • 43.
    EAP – Legado– Ondas Sucessivas
  • 44.
    EAP – Legado– Ondas Sucessivas Esta etapa do projeto foi detalhada no início de 2015, para realização desta edição do projeto.

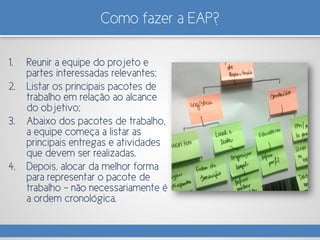

  • 45.
    Como fazer aEAP? 1. Reunir a equipe do projeto e partes interessadas relevantes; 2. Listar os principais pacotes de trabalho em relação ao alcance do objetivo; 3. Abaixo dos pacotes de trabalho, a equipe começa a listar as principais entregas e atividades que devem ser realizadas. 4. Depois, alocar da melhor forma para representar o pacote de trabalho – não necessariamente é a ordem cronológica.
  • 48.
    O que vimoshoje? • Planejamento • Interação no ciclo de vida • Proposta x Projeto • Gerenciamento do Escopo • Escopo do Produto x Escopo do Projeto • Estrutura Analítica do Projeto • Planejamento em Ondas Sucessivas
  • 49.
