Fundamentos de Gerenciamento de Projetos

Empresa: Tratar S.A.
Projeto: Rio Vivo

          Caxias do Sul – Turma PROJ 6
Grupo

•   Adriano Simioni
•   Alan Pablo Ribeiro
•   Maicon Roberto Rizzon
•   Rafael Pretto
Objetivo do Trabalho

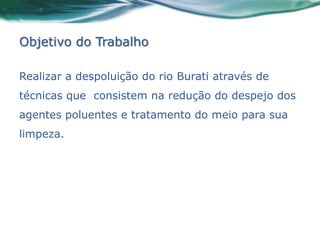

Realizar a despoluição do rio Burati através de
técnicas que consistem na redução do despejo dos
agentes poluentes e tratamento do meio para sua
limpeza.

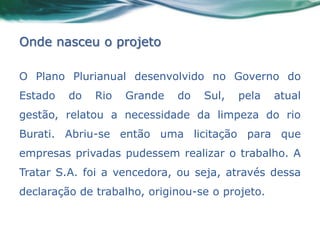

Onde nasceu o projeto

O Plano Plurianual desenvolvido no Governo do
Estado   do   Rio   Grande   do   Sul,   pela    atual
gestão, relatou a necessidade da limpeza do rio
Burati. Abriu-se então uma licitação para que
empresas privadas pudessem realizar o trabalho. A
Tratar S.A. foi a vencedora, ou seja, através dessa
declaração de trabalho, originou-se o projeto.
Nome do produto do projeto

Laudo de Limpeza Rio Vivo®.

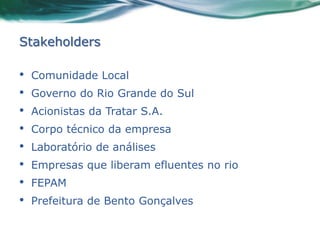

Stakeholders

•   Comunidade Local
•   Governo do Rio Grande do Sul
•   Acionistas da Tratar S.A.
•   Corpo técnico da empresa
•   Laboratório de análises
•   Empresas que liberam efluentes no rio
•   FEPAM
•   Prefeitura de Bento Gonçalves
Requisitos do produto

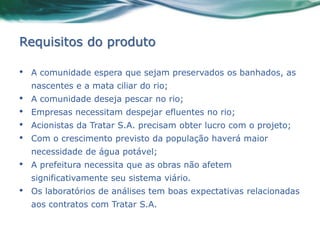

•   A comunidade espera que sejam preservados os banhados, as
    nascentes e a mata ciliar do rio;
•   A comunidade deseja pescar no rio;
•   Empresas necessitam despejar efluentes no rio;
•   Acionistas da Tratar S.A. precisam obter lucro com o projeto;
•   Com o crescimento previsto da população haverá maior
    necessidade de água potável;
•   A prefeitura necessita que as obras não afetem
    significativamente seu sistema viário.
•   Os laboratórios de análises tem boas expectativas relacionadas
    aos contratos com Tratar S.A.
Requisitos do projeto

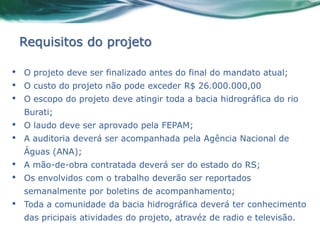

•   O projeto deve ser finalizado antes do final do mandato atual;
•   O custo do projeto não pode exceder R$ 26.000.000,00
•   O escopo do projeto deve atingir toda a bacia hidrográfica do rio
    Burati;
•   O laudo deve ser aprovado pela FEPAM;
•   A auditoria deverá ser acompanhada pela Agência Nacional de
    Águas (ANA);
•   A mão-de-obra contratada deverá ser do estado do RS;
•   Os envolvidos com o trabalho deverão ser reportados
    semanalmente por boletins de acompanhamento;
•   Toda a comunidade da bacia hidrográfica deverá ter conhecimento
    das pricipais atividades do projeto, atravéz de radio e televisão.
Estrutura Organizacional - projetizada

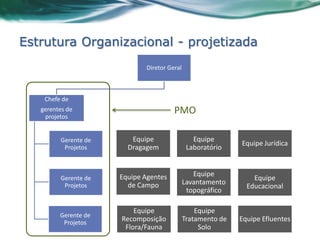

                             Diretor Geral

    Chefe de
   gerentes de
    projetos
                                       PMO

         Gerente de      Equipe                 Equipe
                                                             Equipe Jurídica
          Projetos      Dragagem              Laboratório

                      Equipe Agentes            Equipe
         Gerente de                                              Equipe
          Projetos      de Campo             Lavantamento
                                                               Educacional
                                              topográfico

                          Equipe                 Equipe
         Gerente de
          Projetos
                      Recomposição           Tratamento de   Equipe Efluentes
                       Flora/Fauna                Solo

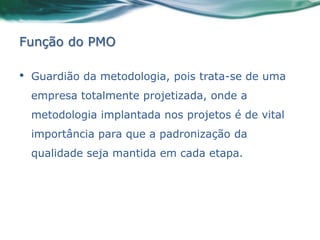

Função do PMO

•   Guardião da metodologia, pois trata-se de uma
    empresa totalmente projetizada, onde a
    metodologia implantada nos projetos é de vital
    importância para que a padronização da
    qualidade seja mantida em cada etapa.

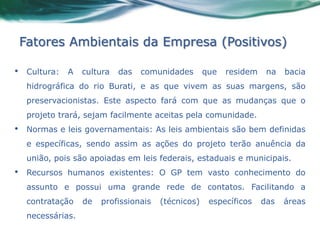

Fatores Ambientais da Empresa (Positivos)

•    Cultura:   A   cultura   das   comunidades       que   residem    na   bacia
     hidrográfica do rio Burati, e as que vivem as suas margens, são
     preservacionistas. Este aspecto fará com que as mudanças que o
     projeto trará, sejam facilmente aceitas pela comunidade.
•    Normas e leis governamentais: As leis ambientais são bem definidas
     e específicas, sendo assim as ações do projeto terão anuência da
     união, pois são apoiadas em leis federais, estaduais e municipais.
•    Recursos humanos existentes: O GP tem vasto conhecimento do
     assunto e possui uma grande rede de contatos. Facilitando a
     contratação    de   profissionais   (técnicos)    específicos    das   áreas
     necessárias.

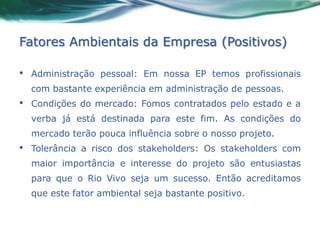

Fatores Ambientais da Empresa (Positivos)

•   Administração pessoal: Em nossa EP temos profissionais
    com bastante experiência em administração de pessoas.
•   Condições do mercado: Fomos contratados pelo estado e a
    verba já está destinada para este fim. As condições do
    mercado terão pouca influência sobre o nosso projeto.
•   Tolerância a risco dos stakeholders: Os stakeholders com
    maior importância e interesse do projeto são entusiastas
    para que o Rio Vivo seja um sucesso. Então acreditamos
    que este fator ambiental seja bastante positivo.
Fatores Ambientais da Empresa (Negativos)

•   Infraestrutura: Como somos uma empresa jovem e
    pequena nossa infraestrutura está debilitada.
•   Clima político: Apesar do projeto estar apoiado em
    uma declaração de trabalho e o seu término estar
    determinado   pelo   final       do    mandato    do   governo
    estadual. O projeto está localizado no município de
    Bento   Gonçalves    e       a        possível   mudança   de
    prefeito, das próximas           eleições, pode influenciar
    negativamente o andamento do projeto.
WBS

•   Tem que atualizar o WBS e adicionar aqui.

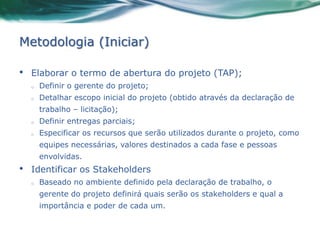

Metodologia (Iniciar)

•   Elaborar o termo de abertura do projeto (TAP);
    o   Definir o gerente do projeto;
    o   Detalhar escopo inicial do projeto (obtido através da declaração de
        trabalho – licitação);
    o   Definir entregas parciais;
    o   Especificar os recursos que serão utilizados durante o projeto, como
        equipes necessárias, valores destinados a cada fase e pessoas
        envolvidas.
•   Identificar os Stakeholders
    o   Baseado no ambiente definido pela declaração de trabalho, o
        gerente do projeto definirá quais serão os stakeholders e qual a
        importância e poder de cada um.

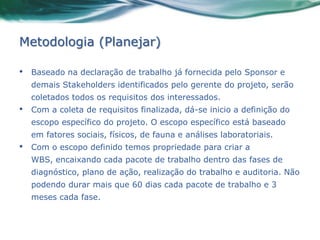

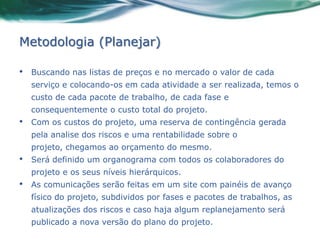

Metodologia (Planejar)

•   Baseado na declaração de trabalho já fornecida pelo Sponsor e
    demais Stakeholders identificados pelo gerente do projeto, serão
    coletados todos os requisitos dos interessados.
•   Com a coleta de requisitos finalizada, dá-se inicio a definição do
    escopo específico do projeto. O escopo específico está baseado
    em fatores sociais, físicos, de fauna e análises laboratoriais.
•   Com o escopo definido temos propriedade para criar a
    WBS, encaixando cada pacote de trabalho dentro das fases de
    diagnóstico, plano de ação, realização do trabalho e auditoria. Não
    podendo durar mais que 60 dias cada pacote de trabalho e 3
    meses cada fase.
Metodologia (Planejar)

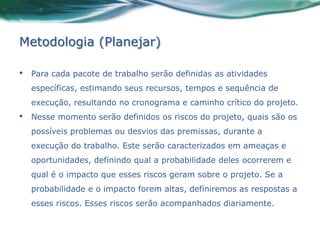

•   Para cada pacote de trabalho serão definidas as atividades
    específicas, estimando seus recursos, tempos e sequência de
    execução, resultando no cronograma e caminho crítico do projeto.
•   Nesse momento serão definidos os riscos do projeto, quais são os
    possíveis problemas ou desvios das premissas, durante a
    execução do trabalho. Este serão caracterizados em ameaças e
    oportunidades, definindo qual a probabilidade deles ocorrerem e
    qual é o impacto que esses riscos geram sobre o projeto. Se a
    probabilidade e o impacto forem altas, definiremos as respostas a
    esses riscos. Esses riscos serão acompanhados diariamente.
Metodologia (Planejar)

•   Buscando nas listas de preços e no mercado o valor de cada
    serviço e colocando-os em cada atividade a ser realizada, temos o
    custo de cada pacote de trabalho, de cada fase e
    consequentemente o custo total do projeto.
•   Com os custos do projeto, uma reserva de contingência gerada
    pela analise dos riscos e uma rentabilidade sobre o
    projeto, chegamos ao orçamento do mesmo.
•   Será definido um organograma com todos os colaboradores do
    projeto e os seus níveis hierárquicos.
•   As comunicações serão feitas em um site com painéis de avanço
    físico do projeto, subdividos por fases e pacotes de trabalhos, as
    atualizações dos riscos e caso haja algum replanejamento será
    publicado a nova versão do plano do projeto.

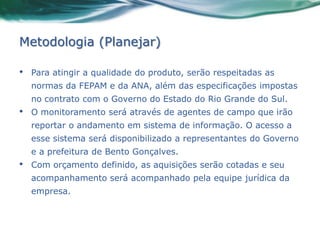

Metodologia (Planejar)

•   Para atingir a qualidade do produto, serão respeitadas as
    normas da FEPAM e da ANA, além das especificações impostas
    no contrato com o Governo do Estado do Rio Grande do Sul.
•   O monitoramento será através de agentes de campo que irão
    reportar o andamento em sistema de informação. O acesso a
    esse sistema será disponibilizado a representantes do Governo
    e a prefeitura de Bento Gonçalves.
•   Com orçamento definido, as aquisições serão cotadas e seu
    acompanhamento será acompanhado pela equipe jurídica da
    empresa.

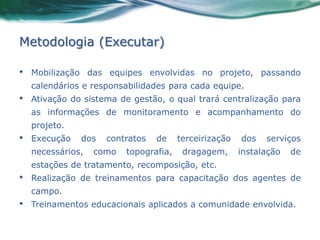

Metodologia (Executar)

•   Mobilização das equipes envolvidas no projeto, passando
    calendários e responsabilidades para cada equipe.
•   Ativação do sistema de gestão, o qual trará centralização para
    as informações de monitoramento e acompanhamento do
    projeto.
•   Execução   dos   contratos   de     terceirização   dos   serviços
    necessários,   como   topografia,    dragagem,      instalação   de
    estações de tratamento, recomposição, etc.
•   Realização de treinamentos para capacitação dos agentes de
    campo.
•   Treinamentos educacionais aplicados a comunidade envolvida.

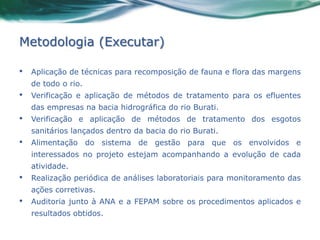

Metodologia (Executar)

•   Aplicação de técnicas para recomposição de fauna e flora das margens
    de todo o rio.
•   Verificação e aplicação de métodos de tratamento para os efluentes
    das empresas na bacia hidrográfica do rio Burati.
•   Verificação e aplicação de métodos de tratamento dos esgotos
    sanitários lançados dentro da bacia do rio Burati.
•   Alimentação do sistema de gestão para que os envolvidos e
    interessados no projeto estejam acompanhando a evolução de cada
    atividade.
•   Realização periódica de análises laboratoriais para monitoramento das
    ações corretivas.
•   Auditoria junto à ANA e a FEPAM sobre os procedimentos aplicados e
    resultados obtidos.

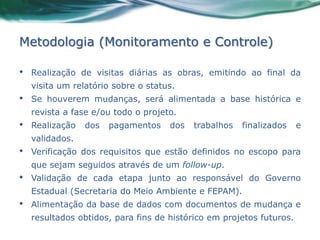

Metodologia (Monitoramento e Controle)

•   Realização de visitas diárias as obras, emitindo ao final da
    visita um relatório sobre o status.
•   Se houverem mudanças, será alimentada a base histórica e
    revista a fase e/ou todo o projeto.
•   Realização   dos   pagamentos    dos   trabalhos   finalizados    e
    validados.
•   Verificação dos requisitos que estão definidos no escopo para
    que sejam seguidos através de um follow-up.
•   Validação de cada etapa junto ao responsável do Governo
    Estadual (Secretaria do Meio Ambiente e FEPAM).
•   Alimentação da base de dados com documentos de mudança e
    resultados obtidos, para fins de histórico em projetos futuros.

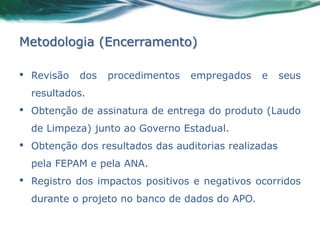

Metodologia (Encerramento)

•   Revisão   dos   procedimentos   empregados    e     seus
    resultados.
•   Obtenção de assinatura de entrega do produto (Laudo
    de Limpeza) junto ao Governo Estadual.
•   Obtenção dos resultados das auditorias realizadas
    pela FEPAM e pela ANA.
•   Registro dos impactos positivos e negativos ocorridos
    durante o projeto no banco de dados do APO.
Lista de Atividades

Fase: Diagnóstico
Pacote de Trabalho: Levantamento Topográfico

Entrega: Mapa da Bacia Hidrográfica do Rio Burati

Custo total da atividade: R$ 3.635,00

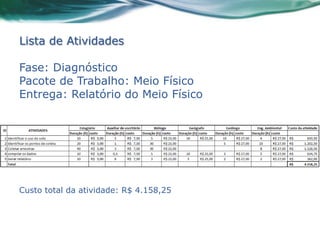

Lista de Atividades

Fase: Diagnóstico
Pacote de Trabalho: Meio Físico
Entrega: Relatório do Meio Físico

Custo total da atividade: R$ 4.158,25
Lista de Atividades

Fase: Diagnóstico
Pacote de Trabalho: Meio Social
Entrega: Relatório do Meio Social

Custo total da atividade: R$ 3.037,50
Lista de Atividades

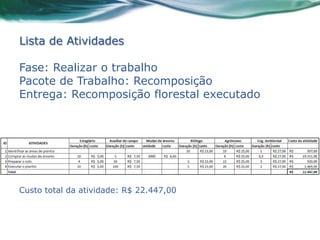

Fase: Realizar o trabalho
Pacote de Trabalho: Recomposição
Entrega: Recomposição florestal executado

Custo total da atividade: R$ 22.447,00
Lista de Atividades

Fase: Realizar o trabalho

Pacote de Trabalho: Reposição
Entrega: Plano de Monitoramento

Custo total da atividade: R$ 1.466,50
Lista de Atividades

Fase: Auditoria
Pacote de Trabalho: Análises Laboratoriais
Entrega: Laudos Analíticos de Qualidade

Custo total da atividade: R$ 5.5551,50
Orçamentos

Fase: Diagnóstico
Pacote de Trabalho: Levantamento Topográfico
Entrega: Mapa da Bacia Hidrográfica do Rio Burati

Orçamento da atividade: R$ 4.471,05
Verba de contingência aplicada: 23%
Orçamentos

Fase: Diagnóstico
Pacote de Trabalho: Meio Físico
Entrega: Relatório do Meio Físico

Orçamento da atividade: R$ 4.093,13
Verba de contingência aplicada: 23%
Orçamentos

Fase: Diagnóstico
Pacote de Trabalho: Meio Social
Entrega: Relatório do Meio Social

Orçamento da atividade: R$ 2.731,77
Verba de contingência aplicada: 27%
Orçamentos

Fase: Realizar o trabalho
Pacote de Trabalho: Recomposição
Entrega: Projeto de recomposição florestal executado

Orçamento da atividade: R$ 26.262,99
Verba de contingência aplicada: 17%
Orçamentos

Fase: Auditoria
Pacote de Trabalho: Reposição
Entrega: Plano de Monitoriamento

Orçamento da atividade: R$ 1.663,46
Verba de contingência aplicada: 29%
Orçamentos

Fase: Auditoria
Pacote de Trabalho: Análises Laboratoriais
Entrega: Laudos Analíticos de Qualidade

Orçamento da atividade: R$ 6.228,96
Verba de contingência aplicada: 14%

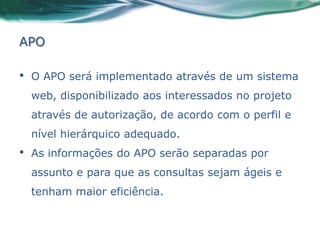

APO

•   O APO será implementado através de um sistema
    web, disponibilizado aos interessados no projeto
    através de autorização, de acordo com o perfil e
    nível hierárquico adequado.
•   As informações do APO serão separadas por
    assunto e para que as consultas sejam ágeis e
    tenham maior eficiência.
Muito obrigado!

 A Tratar S.A. agradece sua visita!

          Caxias do Sul, agosto de 2012.

Rio Vivo

  • 1.
    Fundamentos de Gerenciamentode Projetos Empresa: Tratar S.A. Projeto: Rio Vivo Caxias do Sul – Turma PROJ 6
  • 2.
    Grupo • Adriano Simioni • Alan Pablo Ribeiro • Maicon Roberto Rizzon • Rafael Pretto
  • 3.
    Objetivo do Trabalho Realizara despoluição do rio Burati através de técnicas que consistem na redução do despejo dos agentes poluentes e tratamento do meio para sua limpeza.
  • 4.
    Onde nasceu oprojeto O Plano Plurianual desenvolvido no Governo do Estado do Rio Grande do Sul, pela atual gestão, relatou a necessidade da limpeza do rio Burati. Abriu-se então uma licitação para que empresas privadas pudessem realizar o trabalho. A Tratar S.A. foi a vencedora, ou seja, através dessa declaração de trabalho, originou-se o projeto.
  • 5.
    Nome do produtodo projeto Laudo de Limpeza Rio Vivo®.
  • 6.
    Stakeholders • Comunidade Local • Governo do Rio Grande do Sul • Acionistas da Tratar S.A. • Corpo técnico da empresa • Laboratório de análises • Empresas que liberam efluentes no rio • FEPAM • Prefeitura de Bento Gonçalves
  • 7.
    Requisitos do produto • A comunidade espera que sejam preservados os banhados, as nascentes e a mata ciliar do rio; • A comunidade deseja pescar no rio; • Empresas necessitam despejar efluentes no rio; • Acionistas da Tratar S.A. precisam obter lucro com o projeto; • Com o crescimento previsto da população haverá maior necessidade de água potável; • A prefeitura necessita que as obras não afetem significativamente seu sistema viário. • Os laboratórios de análises tem boas expectativas relacionadas aos contratos com Tratar S.A.
  • 8.
    Requisitos do projeto • O projeto deve ser finalizado antes do final do mandato atual; • O custo do projeto não pode exceder R$ 26.000.000,00 • O escopo do projeto deve atingir toda a bacia hidrográfica do rio Burati; • O laudo deve ser aprovado pela FEPAM; • A auditoria deverá ser acompanhada pela Agência Nacional de Águas (ANA); • A mão-de-obra contratada deverá ser do estado do RS; • Os envolvidos com o trabalho deverão ser reportados semanalmente por boletins de acompanhamento; • Toda a comunidade da bacia hidrográfica deverá ter conhecimento das pricipais atividades do projeto, atravéz de radio e televisão.
  • 9.
    Estrutura Organizacional -projetizada Diretor Geral Chefe de gerentes de projetos PMO Gerente de Equipe Equipe Equipe Jurídica Projetos Dragagem Laboratório Equipe Agentes Equipe Gerente de Equipe Projetos de Campo Lavantamento Educacional topográfico Equipe Equipe Gerente de Projetos Recomposição Tratamento de Equipe Efluentes Flora/Fauna Solo
  • 10.
    Função do PMO • Guardião da metodologia, pois trata-se de uma empresa totalmente projetizada, onde a metodologia implantada nos projetos é de vital importância para que a padronização da qualidade seja mantida em cada etapa.
  • 11.
    Fatores Ambientais daEmpresa (Positivos) • Cultura: A cultura das comunidades que residem na bacia hidrográfica do rio Burati, e as que vivem as suas margens, são preservacionistas. Este aspecto fará com que as mudanças que o projeto trará, sejam facilmente aceitas pela comunidade. • Normas e leis governamentais: As leis ambientais são bem definidas e específicas, sendo assim as ações do projeto terão anuência da união, pois são apoiadas em leis federais, estaduais e municipais. • Recursos humanos existentes: O GP tem vasto conhecimento do assunto e possui uma grande rede de contatos. Facilitando a contratação de profissionais (técnicos) específicos das áreas necessárias.
  • 12.
    Fatores Ambientais daEmpresa (Positivos) • Administração pessoal: Em nossa EP temos profissionais com bastante experiência em administração de pessoas. • Condições do mercado: Fomos contratados pelo estado e a verba já está destinada para este fim. As condições do mercado terão pouca influência sobre o nosso projeto. • Tolerância a risco dos stakeholders: Os stakeholders com maior importância e interesse do projeto são entusiastas para que o Rio Vivo seja um sucesso. Então acreditamos que este fator ambiental seja bastante positivo.
  • 13.
    Fatores Ambientais daEmpresa (Negativos) • Infraestrutura: Como somos uma empresa jovem e pequena nossa infraestrutura está debilitada. • Clima político: Apesar do projeto estar apoiado em uma declaração de trabalho e o seu término estar determinado pelo final do mandato do governo estadual. O projeto está localizado no município de Bento Gonçalves e a possível mudança de prefeito, das próximas eleições, pode influenciar negativamente o andamento do projeto.
  • 14.
    WBS • Tem que atualizar o WBS e adicionar aqui.
  • 15.
    Metodologia (Iniciar) • Elaborar o termo de abertura do projeto (TAP); o Definir o gerente do projeto; o Detalhar escopo inicial do projeto (obtido através da declaração de trabalho – licitação); o Definir entregas parciais; o Especificar os recursos que serão utilizados durante o projeto, como equipes necessárias, valores destinados a cada fase e pessoas envolvidas. • Identificar os Stakeholders o Baseado no ambiente definido pela declaração de trabalho, o gerente do projeto definirá quais serão os stakeholders e qual a importância e poder de cada um.
  • 16.
    Metodologia (Planejar) • Baseado na declaração de trabalho já fornecida pelo Sponsor e demais Stakeholders identificados pelo gerente do projeto, serão coletados todos os requisitos dos interessados. • Com a coleta de requisitos finalizada, dá-se inicio a definição do escopo específico do projeto. O escopo específico está baseado em fatores sociais, físicos, de fauna e análises laboratoriais. • Com o escopo definido temos propriedade para criar a WBS, encaixando cada pacote de trabalho dentro das fases de diagnóstico, plano de ação, realização do trabalho e auditoria. Não podendo durar mais que 60 dias cada pacote de trabalho e 3 meses cada fase.
  • 17.
    Metodologia (Planejar) • Para cada pacote de trabalho serão definidas as atividades específicas, estimando seus recursos, tempos e sequência de execução, resultando no cronograma e caminho crítico do projeto. • Nesse momento serão definidos os riscos do projeto, quais são os possíveis problemas ou desvios das premissas, durante a execução do trabalho. Este serão caracterizados em ameaças e oportunidades, definindo qual a probabilidade deles ocorrerem e qual é o impacto que esses riscos geram sobre o projeto. Se a probabilidade e o impacto forem altas, definiremos as respostas a esses riscos. Esses riscos serão acompanhados diariamente.
  • 18.
    Metodologia (Planejar) • Buscando nas listas de preços e no mercado o valor de cada serviço e colocando-os em cada atividade a ser realizada, temos o custo de cada pacote de trabalho, de cada fase e consequentemente o custo total do projeto. • Com os custos do projeto, uma reserva de contingência gerada pela analise dos riscos e uma rentabilidade sobre o projeto, chegamos ao orçamento do mesmo. • Será definido um organograma com todos os colaboradores do projeto e os seus níveis hierárquicos. • As comunicações serão feitas em um site com painéis de avanço físico do projeto, subdividos por fases e pacotes de trabalhos, as atualizações dos riscos e caso haja algum replanejamento será publicado a nova versão do plano do projeto.
  • 19.
    Metodologia (Planejar) • Para atingir a qualidade do produto, serão respeitadas as normas da FEPAM e da ANA, além das especificações impostas no contrato com o Governo do Estado do Rio Grande do Sul. • O monitoramento será através de agentes de campo que irão reportar o andamento em sistema de informação. O acesso a esse sistema será disponibilizado a representantes do Governo e a prefeitura de Bento Gonçalves. • Com orçamento definido, as aquisições serão cotadas e seu acompanhamento será acompanhado pela equipe jurídica da empresa.
  • 20.
    Metodologia (Executar) • Mobilização das equipes envolvidas no projeto, passando calendários e responsabilidades para cada equipe. • Ativação do sistema de gestão, o qual trará centralização para as informações de monitoramento e acompanhamento do projeto. • Execução dos contratos de terceirização dos serviços necessários, como topografia, dragagem, instalação de estações de tratamento, recomposição, etc. • Realização de treinamentos para capacitação dos agentes de campo. • Treinamentos educacionais aplicados a comunidade envolvida.
  • 21.
    Metodologia (Executar) • Aplicação de técnicas para recomposição de fauna e flora das margens de todo o rio. • Verificação e aplicação de métodos de tratamento para os efluentes das empresas na bacia hidrográfica do rio Burati. • Verificação e aplicação de métodos de tratamento dos esgotos sanitários lançados dentro da bacia do rio Burati. • Alimentação do sistema de gestão para que os envolvidos e interessados no projeto estejam acompanhando a evolução de cada atividade. • Realização periódica de análises laboratoriais para monitoramento das ações corretivas. • Auditoria junto à ANA e a FEPAM sobre os procedimentos aplicados e resultados obtidos.
  • 22.
    Metodologia (Monitoramento eControle) • Realização de visitas diárias as obras, emitindo ao final da visita um relatório sobre o status. • Se houverem mudanças, será alimentada a base histórica e revista a fase e/ou todo o projeto. • Realização dos pagamentos dos trabalhos finalizados e validados. • Verificação dos requisitos que estão definidos no escopo para que sejam seguidos através de um follow-up. • Validação de cada etapa junto ao responsável do Governo Estadual (Secretaria do Meio Ambiente e FEPAM). • Alimentação da base de dados com documentos de mudança e resultados obtidos, para fins de histórico em projetos futuros.
  • 23.
    Metodologia (Encerramento) • Revisão dos procedimentos empregados e seus resultados. • Obtenção de assinatura de entrega do produto (Laudo de Limpeza) junto ao Governo Estadual. • Obtenção dos resultados das auditorias realizadas pela FEPAM e pela ANA. • Registro dos impactos positivos e negativos ocorridos durante o projeto no banco de dados do APO.
  • 24.
    Lista de Atividades Fase:Diagnóstico Pacote de Trabalho: Levantamento Topográfico Entrega: Mapa da Bacia Hidrográfica do Rio Burati Custo total da atividade: R$ 3.635,00
  • 25.
    Lista de Atividades Fase:Diagnóstico Pacote de Trabalho: Meio Físico Entrega: Relatório do Meio Físico Custo total da atividade: R$ 4.158,25
  • 26.
    Lista de Atividades Fase:Diagnóstico Pacote de Trabalho: Meio Social Entrega: Relatório do Meio Social Custo total da atividade: R$ 3.037,50
  • 27.
    Lista de Atividades Fase:Realizar o trabalho Pacote de Trabalho: Recomposição Entrega: Recomposição florestal executado Custo total da atividade: R$ 22.447,00
  • 28.
    Lista de Atividades Fase:Realizar o trabalho Pacote de Trabalho: Reposição Entrega: Plano de Monitoramento Custo total da atividade: R$ 1.466,50
  • 29.
    Lista de Atividades Fase:Auditoria Pacote de Trabalho: Análises Laboratoriais Entrega: Laudos Analíticos de Qualidade Custo total da atividade: R$ 5.5551,50
  • 30.
    Orçamentos Fase: Diagnóstico Pacote deTrabalho: Levantamento Topográfico Entrega: Mapa da Bacia Hidrográfica do Rio Burati Orçamento da atividade: R$ 4.471,05 Verba de contingência aplicada: 23%
  • 31.
    Orçamentos Fase: Diagnóstico Pacote deTrabalho: Meio Físico Entrega: Relatório do Meio Físico Orçamento da atividade: R$ 4.093,13 Verba de contingência aplicada: 23%
  • 32.
    Orçamentos Fase: Diagnóstico Pacote deTrabalho: Meio Social Entrega: Relatório do Meio Social Orçamento da atividade: R$ 2.731,77 Verba de contingência aplicada: 27%
  • 33.
    Orçamentos Fase: Realizar otrabalho Pacote de Trabalho: Recomposição Entrega: Projeto de recomposição florestal executado Orçamento da atividade: R$ 26.262,99 Verba de contingência aplicada: 17%
  • 34.
    Orçamentos Fase: Auditoria Pacote deTrabalho: Reposição Entrega: Plano de Monitoriamento Orçamento da atividade: R$ 1.663,46 Verba de contingência aplicada: 29%
  • 35.
    Orçamentos Fase: Auditoria Pacote deTrabalho: Análises Laboratoriais Entrega: Laudos Analíticos de Qualidade Orçamento da atividade: R$ 6.228,96 Verba de contingência aplicada: 14%
  • 36.
    APO • O APO será implementado através de um sistema web, disponibilizado aos interessados no projeto através de autorização, de acordo com o perfil e nível hierárquico adequado. • As informações do APO serão separadas por assunto e para que as consultas sejam ágeis e tenham maior eficiência.
  • 37.
    Muito obrigado! ATratar S.A. agradece sua visita! Caxias do Sul, agosto de 2012.
