Gerenciamento de Aquisições em Projetos
MBA em Gerenciamento de Projetos 6/11
Professor: Marco Antonio Coghi
Tema: Evento para fornecedores O Boticário
Setembro, Curitiba - PR
1.    Empresa e Projeto
          2.    Equipe
          3.    Objetivos
          4.    Cenário
          5.    WBS e pacotes “Make” e “Buy”
          6.     Critérios “Make” or “Buy” adotados
          7.    Mapa de aquisições
          8.    WBS para gerência de aquisições
          9.    Registro de Riscos para gerência de aquisições
          10.   Linha do mapa de aquisições
SUMÁRIO

          11.   Declaração de Trabalho > “pacote buy”
          12.   Critérios Eliminatórios
          13.   Critérios Classificatórios
          14.   Abertura de critérios de classificação
          15.   Sistema de pontuação
          16.   Documentos de aquisição
          17.   Convite para aquisição
          18.   Contrato
          19.   Fluxograma do processo de concorrência
          20.   Ações para administrar a aquisição
          21.   Fluxograma do processo de administração de contrato
          22.   Fluxograma do processo para encerramento de contrato
          23.   Planejamento de gerenciamento de aquisições
1.   EMPRESA: O Boticário
EMPRESA E PROJETO

                    1.   RAMO DE ATUAÇÃO: Empresa fabricante e fornecedores de
                         cosméticos e bens de consumo

                    2.   PROJETO: Realização de Evento para agradecimento aos fornecedores
                         que atendem atividade do marketing da empresa. O Nome deste
                         projeto será “Projeto Festa”

                    1.   Neste projeto O Boticário será o cliente que contratará os
                         organizadores do evento
EQUIPE

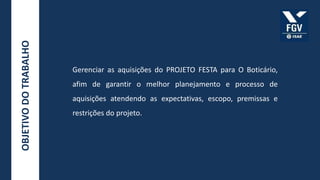

OBJETIVO DO TRABALHO

                       Gerenciar as aquisições do PROJETO FESTA para O Boticário,
                       afim de garantir o melhor planejamento e processo de
                       aquisições atendendo as expectativas, escopo, premissas e
                       restrições do projeto.
projeto
festa !
projeto

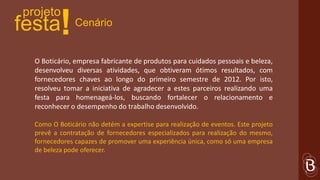

festa     !    Cenário

  O Boticário, empresa fabricante de produtos para cuidados pessoais e beleza,
  desenvolveu diversas atividades, que obtiveram ótimos resultados, com
  fornecedores chaves ao longo do primeiro semestre de 2012. Por isto,
  resolveu tomar a iniciativa de agradecer a estes parceiros realizando uma
  festa para homenageá-los, buscando fortalecer o relacionamento e
  reconhecer o desempenho do trabalho desenvolvido.

  Como O Boticário não detém a expertise para realização de eventos. Este projeto
  prevê a contratação de fornecedores especializados para realização do mesmo,
  fornecedores capazes de promover uma experiência única, como só uma empresa
  de beleza pode oferecer.
projeto

festa !   WBS e pacotes
          "Make or Buy"
projeto
festa !   Critérios "Make or Buy"

             Terceirização da mão de obra

             Mão de obra inexistente no O Boticário

             Ausência de conhecimento no segmento

             Necessidade de fornecimento especializado

             Restrições de prazo

             Restrições de custo

             Existência de players especializados no mercado

             Compartilhamento de riscos
projeto
 festa                     !       Mapa de aquisições

NÚMERO             ITEM A SER CONTRATADO          REF. WBS           VENDOR LIST           ORÇAMENTO        PRAZO              CRITÉRIO MAKE OR BUY

         Criação de tema/identidade do evento e           Agência de publicidade                       45 dias antes Terceirização da mão de obra;
  1                                                4.1.1                                   R$12.000,00
         criação de peças gráficas.                      ou design local.                               do evento. Restrições de prazo.
                                                         Produtora gráfica offset e                                  Necessidade de fornecimento
                                                                                                       30 dias antes
  2      Produção das peças gráficas.              4.1.2 plotadora de                      R$4.500,00                especializado; Mão de obra
                                                                                                        do evento.
                                                         comunicação visual.                                         inexistente no O Boticário.
                                                                                                                     Compartilhamento de riscos;
         Inrfaestrutura: contratação                                                                                 Ausência de conhecimento no
                                                            Agência de eventos
         entretenimento, local, segurança,        4.2; 4.3;                                                          segmento;
                                                            especializada para                         30 dias antes
  3      alimentação e bebida, equipamentos       4.4; 4.5;                                R$80.000,00               Necessidade de fornecimento;
                                                            centralizar a organização                   do evento.
         esquipamentos. Montagem, realização,       4.6                                                              especializado;
                                                            do evento.
         recepção, desmontagem.                                                                                      Restrições de prazo;
                                                                                                                     Restrições de custo.
                                                                                                                     Existência de players especializados
                                                                                                       10 dias antes
  4      Divulgação de fotos.                       5.5      Profissional de fotografia.   R$3.500,00                no mercado; Necessidade de
                                                                                                        do evento.
                                                                                                                     fornecimento especializado.
projeto
festa !   WBS aquisições

                           3.4.1 Revisão da
                                               3.4.2 Fiscalização
                           análise de riscos
                                               (M)
                           em contrato (M)
projeto
 festa                      !        Registro de Riscos

                                                                                                                                    MOMENTO DE RESPOSTA AO
                   EVENTO DE RISCO                                                  RESPOSTA AO RISCO
                                                                                                                                           RISCO
                                                          O fornecedor deve ter o compromisso, firmado em contrato, de testar um
Não funcionamento ou entrega adequada dos                 dia antes da realização do evento todos os equipamentos, para que, caso
                                                                                                                                        PLAN / CONT / ADM
equipamentos.                                             não funcionem troque em tempo, assim como de garantir o horário de
                                                          entrega seguro de todos os ítens, se responsabilizando.

Entretenimento cancelar ou não aparecer.                  Garantir um plano B em contrato e multa.                                      PLAN / CONT / SEL

                                                       Estipular alta multa contratual e a responsabilidade de encontrar outro
Cancelamento do contrato com pouco tempo faltando para
                                                       parceiro em tempo da realização do evento. Caso não seja possivel, e isto        CONT / ADM / ENC
o evento.
                                                       interfira em cronograma, arcar co mo prejuizo da remarcação do evento.

                                                          Estabelecer cláusulas contratuais para garantir o pagamento dos
Não pagamento de sub contratados.                                                                                                         PLAN / CONT
                                                          subcontratados
projeto
festa               !      Linha do mapa de aquisições

                                                       infraestrutura
                                                                                                   Compartilhamento de riscos;
    Inrfaestrutura: contratação
                                                                                                   Ausência de conhecimento no
    entretenimento, local, segurança,             Agência de eventos
                                        4.2; 4.3;                                          30 dias segmento;
    alimentação e bebida,                         especializada para
3                                       4.4; 4.5;                             R$80.000,00 antes do Necessidade de fornecimento;
    equipamentos esquipamentos.                   centralizar a organização
                                          4.6                                             evento. especializado;
    Montagem, realização, recepção,               do evento.
                                                                                                   Restrições de prazo;
    desmontagem.
                                                                                                   Restrições de custo.
projeto
festa !   Declaração de trabalho
projeto

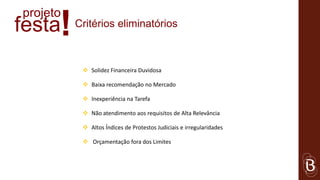

festa !   Critérios eliminatórios

            Solidez Financeira Duvidosa

            Baixa recomendação no Mercado

            Inexperiência na Tarefa

            Não atendimento aos requisitos de Alta Relevância

            Altos Índices de Protestos Judiciais e irregularidades

            Orçamentação fora dos Limites
projeto

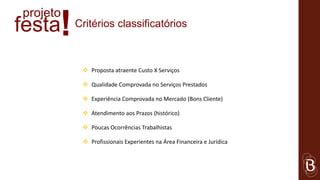

festa !   Critérios classificatórios

            Proposta atraente Custo X Serviços

            Qualidade Comprovada no Serviços Prestados

            Experiência Comprovada no Mercado (Bons Cliente)

            Atendimento aos Prazos (histórico)

            Poucas Ocorrências Trabalhistas

            Profissionais Experientes na Área Financeira e Jurídica
projeto

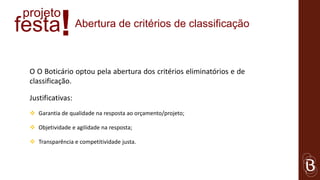

festa       !      Abertura de critérios de classificação

 O O Boticário optou pela abertura dos critérios eliminatórios e de
 classificação.

 Justificativas:
  Garantia de qualidade na resposta ao orçamento/projeto;

  Objetividade e agilidade na resposta;

  Transparência e competitividade justa.
projeto
festa !   Sistema de Pontuação
projeto

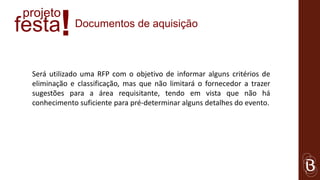

festa    !   Documentos de aquisição

 Será utilizado uma RFP com o objetivo de informar alguns critérios de
 eliminação e classificação, mas que não limitará o fornecedor a trazer
 sugestões para a área requisitante, tendo em vista que não há
 conhecimento suficiente para pré-determinar alguns detalhes do evento.
projeto

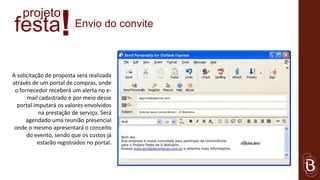

festa              !     Envio do convite

A solicitação de proposta será realizada
através de um portal de compras, onde
 o fornecedor receberá um alerta no e-
      mail cadastrado e por meio desse
  portal imputará os valores envolvidos
           na prestação de serviço. Será
      agendado uma reunião presencial
 onde o mesmo apresentará o conceito
      do evento, sendo que os custos já
           estarão registrados no portal.
projeto

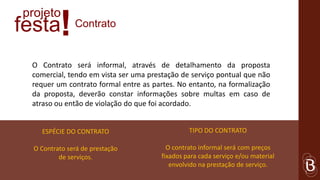

festa     !    Contrato

 O Contrato será informal, através de detalhamento da proposta
 comercial, tendo em vista ser uma prestação de serviço pontual que não
 requer um contrato formal entre as partes. No entanto, na formalização
 da proposta, deverão constar informações sobre multas em caso de
 atraso ou então de violação do que foi acordado.

    ESPÉCIE DO CONTRATO                         TIPO DO CONTRATO

  O Contrato será de prestação           O contrato informal será com preços
          de serviços.                 fixados para cada serviço e/ou material
                                          envolvido na prestação de serviço.
projeto

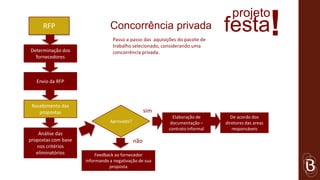

     RFP

Determinação dos
                                Concorrência privada
                                 Passo a passo das aquisições do pacote de
                                 trabalho selecionado, considerando uma
                                                                             festa                 !
                                 concorrência privada.
  fornecedores

   Envio da RFP

 Recebimento das
    propostas                                     sim
                                                           Elaboração de        De acordo dos
                                Aprovado?                documentação –      diretores das areas
                                                         contrato informal      responsáveis
    Análise das
propostas com base                          não
   nos critérios
   eliminatórios          Feedback ao fornecedor
                     informando a negativação de sua
                                proposta
projeto

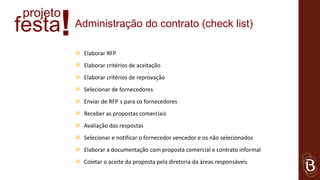

festa !   Administração do contrato (check list)

           Elaborar RFP
           Elaborar critérios de aceitação
           Elaborar critérios de reprovação
           Selecionar de fornecedores
           Enviar de RFP s para os fornecedores
           Receber as propostas comerciais
           Avaliação das respostas
           Selecionar e notificar o fornecedor vencedor e os não selecionados
           Elaborar a documentação com proposta comercial e contrato informal
           Coletar o aceite da proposta pela diretoria da áreas responsáveis
Relatório para Administração

DATA DE AVALIAÇÃO: 01/01/1999
PERÍODO DE AVALIAÇÃO (DATA INICIAL ATÉ A DATA FINAL): 01/01/1999 a 30/01/1999
                                                                                 Observações:
                PREVISTO      REALIZADO
ATIVIDADE                                  STATUS          RECURSOS UTILIZADOS
                   (%)           (%)

Atividade 1

Atividade 2                                                                      Imprevistos ocorridos:

Atividade 3

Atividade 4
                                                                                 Riscos envolvidos:
Atividade 5

Atividade 6

Atividade 7                                                                      Alterações previstas:

Atividade 8

     NO PRAZO              ATRASADO
projeto
festa      !
Fluxograma para
administrar o contrato
projeto
  Fluxograma para
encerrar o contrato   festa !
projeto
festa
1.

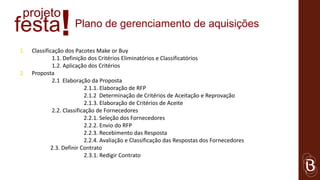

                !     Plano de gerenciamento de aquisições

     Classificação dos Pacotes Make or Buy
              1.1. Definição dos Critérios Eliminatórios e Classificatórios
              1.2. Aplicação dos Critérios
2.   Proposta
              2.1 Elaboração da Proposta
                            2.1.1. Elaboração de RFP
                            2.1.2 Determinação de Critérios de Aceitação e Reprovação
                            2.1.3. Elaboração de Critérios de Aceite
              2.2. Classificação de Fornecedores
                            2.2.1. Seleção dos Fornecedores
                            2.2.2. Envio do RFP
                            2.2.3. Recebimento das Resposta
                            2.2.4. Avaliação e Classificação das Respostas dos Fornecedores
             2.3. Definir Contrato
                            2.3.1. Redigir Contrato
projeto

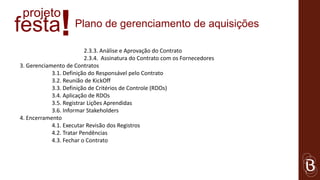

festa          !     Plano de gerenciamento de aquisições

                          2.3.3. Análise e Aprovação do Contrato
                          2.3.4. Assinatura do Contrato com os Fornecedores
3. Gerenciamento de Contratos
            3.1. Definição do Responsável pelo Contrato
            3.2. Reunião de KickOff
            3.3. Definição de Critérios de Controle (RDOs)
            3.4. Aplicação de RDOs
            3.5. Registrar Lições Aprendidas
            3.6. Informar Stakeholders
4. Encerramento
            4.1. Executar Revisão dos Registros
            4.2. Tratar Pendências
            4.3. Fechar o Contrato
projeto
        festa
Obrigado.
                  !

ansmaniotto

  • 1.
    Gerenciamento de Aquisiçõesem Projetos MBA em Gerenciamento de Projetos 6/11 Professor: Marco Antonio Coghi Tema: Evento para fornecedores O Boticário Setembro, Curitiba - PR
  • 2.
    1. Empresa e Projeto 2. Equipe 3. Objetivos 4. Cenário 5. WBS e pacotes “Make” e “Buy” 6. Critérios “Make” or “Buy” adotados 7. Mapa de aquisições 8. WBS para gerência de aquisições 9. Registro de Riscos para gerência de aquisições 10. Linha do mapa de aquisições SUMÁRIO 11. Declaração de Trabalho > “pacote buy” 12. Critérios Eliminatórios 13. Critérios Classificatórios 14. Abertura de critérios de classificação 15. Sistema de pontuação 16. Documentos de aquisição 17. Convite para aquisição 18. Contrato 19. Fluxograma do processo de concorrência 20. Ações para administrar a aquisição 21. Fluxograma do processo de administração de contrato 22. Fluxograma do processo para encerramento de contrato 23. Planejamento de gerenciamento de aquisições
  • 3.
    1. EMPRESA: O Boticário EMPRESA E PROJETO 1. RAMO DE ATUAÇÃO: Empresa fabricante e fornecedores de cosméticos e bens de consumo 2. PROJETO: Realização de Evento para agradecimento aos fornecedores que atendem atividade do marketing da empresa. O Nome deste projeto será “Projeto Festa” 1. Neste projeto O Boticário será o cliente que contratará os organizadores do evento
  • 4.
  • 5.
    OBJETIVO DO TRABALHO Gerenciar as aquisições do PROJETO FESTA para O Boticário, afim de garantir o melhor planejamento e processo de aquisições atendendo as expectativas, escopo, premissas e restrições do projeto.
  • 6.
  • 7.
    projeto festa ! Cenário O Boticário, empresa fabricante de produtos para cuidados pessoais e beleza, desenvolveu diversas atividades, que obtiveram ótimos resultados, com fornecedores chaves ao longo do primeiro semestre de 2012. Por isto, resolveu tomar a iniciativa de agradecer a estes parceiros realizando uma festa para homenageá-los, buscando fortalecer o relacionamento e reconhecer o desempenho do trabalho desenvolvido. Como O Boticário não detém a expertise para realização de eventos. Este projeto prevê a contratação de fornecedores especializados para realização do mesmo, fornecedores capazes de promover uma experiência única, como só uma empresa de beleza pode oferecer.
  • 8.
    projeto festa ! WBS e pacotes "Make or Buy"
  • 9.
    projeto festa ! Critérios "Make or Buy"  Terceirização da mão de obra  Mão de obra inexistente no O Boticário  Ausência de conhecimento no segmento  Necessidade de fornecimento especializado  Restrições de prazo  Restrições de custo  Existência de players especializados no mercado  Compartilhamento de riscos
  • 10.
    projeto festa ! Mapa de aquisições NÚMERO ITEM A SER CONTRATADO REF. WBS VENDOR LIST ORÇAMENTO PRAZO CRITÉRIO MAKE OR BUY Criação de tema/identidade do evento e Agência de publicidade 45 dias antes Terceirização da mão de obra; 1 4.1.1 R$12.000,00 criação de peças gráficas. ou design local. do evento. Restrições de prazo. Produtora gráfica offset e Necessidade de fornecimento 30 dias antes 2 Produção das peças gráficas. 4.1.2 plotadora de R$4.500,00 especializado; Mão de obra do evento. comunicação visual. inexistente no O Boticário. Compartilhamento de riscos; Inrfaestrutura: contratação Ausência de conhecimento no Agência de eventos entretenimento, local, segurança, 4.2; 4.3; segmento; especializada para 30 dias antes 3 alimentação e bebida, equipamentos 4.4; 4.5; R$80.000,00 Necessidade de fornecimento; centralizar a organização do evento. esquipamentos. Montagem, realização, 4.6 especializado; do evento. recepção, desmontagem. Restrições de prazo; Restrições de custo. Existência de players especializados 10 dias antes 4 Divulgação de fotos. 5.5 Profissional de fotografia. R$3.500,00 no mercado; Necessidade de do evento. fornecimento especializado.
  • 11.
    projeto festa ! WBS aquisições 3.4.1 Revisão da 3.4.2 Fiscalização análise de riscos (M) em contrato (M)
  • 12.
    projeto festa ! Registro de Riscos MOMENTO DE RESPOSTA AO EVENTO DE RISCO RESPOSTA AO RISCO RISCO O fornecedor deve ter o compromisso, firmado em contrato, de testar um Não funcionamento ou entrega adequada dos dia antes da realização do evento todos os equipamentos, para que, caso PLAN / CONT / ADM equipamentos. não funcionem troque em tempo, assim como de garantir o horário de entrega seguro de todos os ítens, se responsabilizando. Entretenimento cancelar ou não aparecer. Garantir um plano B em contrato e multa. PLAN / CONT / SEL Estipular alta multa contratual e a responsabilidade de encontrar outro Cancelamento do contrato com pouco tempo faltando para parceiro em tempo da realização do evento. Caso não seja possivel, e isto CONT / ADM / ENC o evento. interfira em cronograma, arcar co mo prejuizo da remarcação do evento. Estabelecer cláusulas contratuais para garantir o pagamento dos Não pagamento de sub contratados. PLAN / CONT subcontratados
  • 13.
    projeto festa ! Linha do mapa de aquisições infraestrutura Compartilhamento de riscos; Inrfaestrutura: contratação Ausência de conhecimento no entretenimento, local, segurança, Agência de eventos 4.2; 4.3; 30 dias segmento; alimentação e bebida, especializada para 3 4.4; 4.5; R$80.000,00 antes do Necessidade de fornecimento; equipamentos esquipamentos. centralizar a organização 4.6 evento. especializado; Montagem, realização, recepção, do evento. Restrições de prazo; desmontagem. Restrições de custo.
  • 14.

    projeto festa ! Declaração de trabalho
  • 15.
    projeto festa ! Critérios eliminatórios  Solidez Financeira Duvidosa  Baixa recomendação no Mercado  Inexperiência na Tarefa  Não atendimento aos requisitos de Alta Relevância  Altos Índices de Protestos Judiciais e irregularidades  Orçamentação fora dos Limites
  • 16.
    projeto festa ! Critérios classificatórios  Proposta atraente Custo X Serviços  Qualidade Comprovada no Serviços Prestados  Experiência Comprovada no Mercado (Bons Cliente)  Atendimento aos Prazos (histórico)  Poucas Ocorrências Trabalhistas  Profissionais Experientes na Área Financeira e Jurídica
  • 17.
    projeto festa ! Abertura de critérios de classificação O O Boticário optou pela abertura dos critérios eliminatórios e de classificação. Justificativas:  Garantia de qualidade na resposta ao orçamento/projeto;  Objetividade e agilidade na resposta;  Transparência e competitividade justa.
  • 18.
    projeto festa ! Sistema de Pontuação
  • 19.
    projeto festa ! Documentos de aquisição Será utilizado uma RFP com o objetivo de informar alguns critérios de eliminação e classificação, mas que não limitará o fornecedor a trazer sugestões para a área requisitante, tendo em vista que não há conhecimento suficiente para pré-determinar alguns detalhes do evento.
  • 20.
    projeto festa ! Envio do convite A solicitação de proposta será realizada através de um portal de compras, onde o fornecedor receberá um alerta no e- mail cadastrado e por meio desse portal imputará os valores envolvidos na prestação de serviço. Será agendado uma reunião presencial onde o mesmo apresentará o conceito do evento, sendo que os custos já estarão registrados no portal.
  • 21.
    projeto festa ! Contrato O Contrato será informal, através de detalhamento da proposta comercial, tendo em vista ser uma prestação de serviço pontual que não requer um contrato formal entre as partes. No entanto, na formalização da proposta, deverão constar informações sobre multas em caso de atraso ou então de violação do que foi acordado. ESPÉCIE DO CONTRATO TIPO DO CONTRATO O Contrato será de prestação O contrato informal será com preços de serviços. fixados para cada serviço e/ou material envolvido na prestação de serviço.
  • 22.
    projeto RFP Determinação dos Concorrência privada Passo a passo das aquisições do pacote de trabalho selecionado, considerando uma festa ! concorrência privada. fornecedores Envio da RFP Recebimento das propostas sim Elaboração de De acordo dos Aprovado? documentação – diretores das areas contrato informal responsáveis Análise das propostas com base não nos critérios eliminatórios Feedback ao fornecedor informando a negativação de sua proposta
  • 23.
    projeto festa ! Administração do contrato (check list)  Elaborar RFP  Elaborar critérios de aceitação  Elaborar critérios de reprovação  Selecionar de fornecedores  Enviar de RFP s para os fornecedores  Receber as propostas comerciais  Avaliação das respostas  Selecionar e notificar o fornecedor vencedor e os não selecionados  Elaborar a documentação com proposta comercial e contrato informal  Coletar o aceite da proposta pela diretoria da áreas responsáveis
  • 24.
    Relatório para Administração DATADE AVALIAÇÃO: 01/01/1999 PERÍODO DE AVALIAÇÃO (DATA INICIAL ATÉ A DATA FINAL): 01/01/1999 a 30/01/1999 Observações: PREVISTO REALIZADO ATIVIDADE STATUS RECURSOS UTILIZADOS (%) (%) Atividade 1 Atividade 2 Imprevistos ocorridos: Atividade 3 Atividade 4 Riscos envolvidos: Atividade 5 Atividade 6 Atividade 7 Alterações previstas: Atividade 8 NO PRAZO ATRASADO
  • 25.
    projeto festa ! Fluxograma para administrar o contrato
  • 26.
    projeto Fluxogramapara encerrar o contrato festa !
  • 27.
    projeto festa 1. ! Plano de gerenciamento de aquisições Classificação dos Pacotes Make or Buy 1.1. Definição dos Critérios Eliminatórios e Classificatórios 1.2. Aplicação dos Critérios 2. Proposta 2.1 Elaboração da Proposta 2.1.1. Elaboração de RFP 2.1.2 Determinação de Critérios de Aceitação e Reprovação 2.1.3. Elaboração de Critérios de Aceite 2.2. Classificação de Fornecedores 2.2.1. Seleção dos Fornecedores 2.2.2. Envio do RFP 2.2.3. Recebimento das Resposta 2.2.4. Avaliação e Classificação das Respostas dos Fornecedores 2.3. Definir Contrato 2.3.1. Redigir Contrato
  • 28.
    projeto festa ! Plano de gerenciamento de aquisições 2.3.3. Análise e Aprovação do Contrato 2.3.4. Assinatura do Contrato com os Fornecedores 3. Gerenciamento de Contratos 3.1. Definição do Responsável pelo Contrato 3.2. Reunião de KickOff 3.3. Definição de Critérios de Controle (RDOs) 3.4. Aplicação de RDOs 3.5. Registrar Lições Aprendidas 3.6. Informar Stakeholders 4. Encerramento 4.1. Executar Revisão dos Registros 4.2. Tratar Pendências 4.3. Fechar o Contrato
  • 29.
    projeto festa Obrigado. !
