Planejamento, Execução e
Controle de Projetos
Alessandro Almeida
www.alessandroalmeida.com
24/03/2015
MBA EM GESTÃO DE
PROJETOS
PLANEJAMENTO
Se preparando para que tudo dê certo...

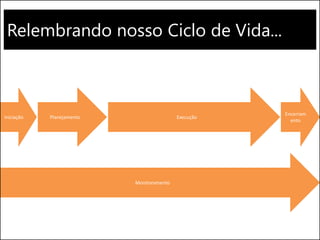

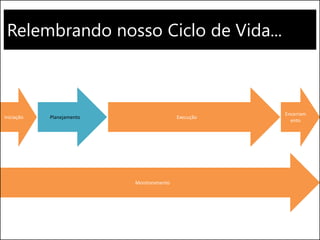

Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento
Relembrando nosso Ciclo de Vida...
Execução
Monitoramento
Encerram
ento
Iniciação Planejamento

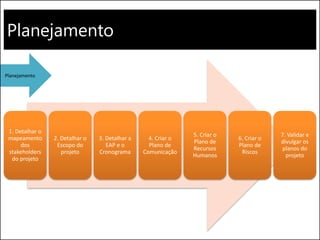

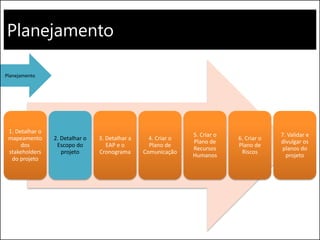

Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
do projeto
2. Detalhar o
Escopo do
projeto
3. Detalhar a
EAP e o
Cronograma
4. Criar o
Plano de
Comunicação
5. Criar o
Plano de
Recursos
Humanos
6. Criar o
Plano de
Riscos
7. Validar e
divulgar os
planos do
projeto

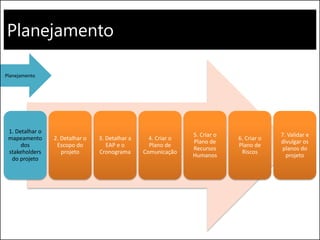

Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
do projeto
2. Detalhar o
Escopo do
projeto
3. Detalhar a
EAP e o
Cronograma
4. Criar o
Plano de
Comunicação
5. Criar o
Plano de
Recursos
Humanos
6. Criar o
Plano de
Riscos
7. Validar e
divulgar os
planos do
projeto
Planejamento
Agora sim temos tudo que é necessário
para o Mapeamento dos Stakeholders.
Let’s go!
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
do projeto
2. Detalhar o
Escopo do
projeto
3. Detalhar a
EAP e o
Cronograma
4. Criar o
Plano de
Comunicação
5. Criar o
Plano de
Recursos
Humanos
6. Criar o
Plano de
Riscos
7. Validar e
divulgar os
planos do
projeto
Planejamento

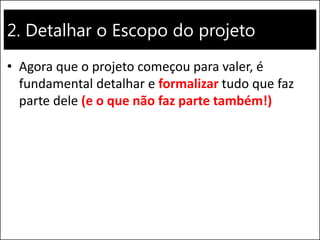

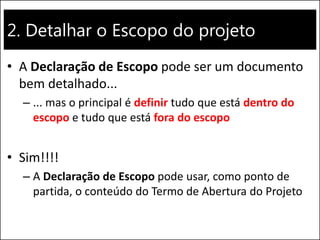

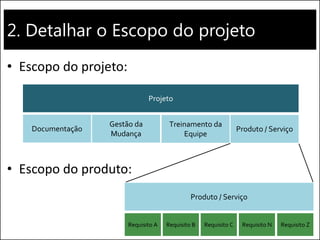

2. Detalhar o Escopo do projeto
• Agora que o projeto começou para valer, é
fundamental detalhar e formalizar tudo que faz
parte dele (e o que não faz parte também!)
2. Detalhar o Escopo do projeto
• Escopo: Soma dos produtos, serviços e resultados
a serem fornecidos na forma de projeto (PMBOK,
5ª Edição)

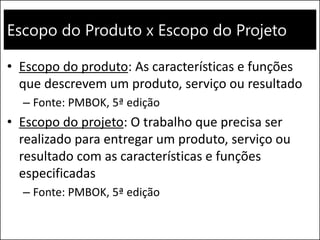

Escopo do Produto x Escopo do Projeto
• Escopo do produto: As características e funções
que descrevem um produto, serviço ou resultado
– Fonte: PMBOK, 5ª edição
• Escopo do projeto: O trabalho que precisa ser
realizado para entregar um produto, serviço ou
resultado com as características e funções
especificadas
– Fonte: PMBOK, 5ª edição
2. Detalhar o Escopo do projeto
• Escopo do projeto:
• Escopo do produto:
Documentação
Gestão da
Mudança
Treinamento da
Equipe
Produto / Serviço
Projeto
Produto / Serviço
Requisito A Requisito B Requisito C Requisito N Requisito Z
2. Detalhar o Escopo do projeto
• A Declaração de Escopo pode ser um documento
bem detalhado...

2. Detalhar o Escopo do projeto
• A Declaração de Escopo pode ser um documento
bem detalhado...
2. Detalhar o Escopo do projeto
• A Declaração de Escopo pode ser um documento
bem detalhado...
2. Detalhar o Escopo do projeto
• A Declaração de Escopo pode ser um documento
bem detalhado...
– ... mas o principal é definir tudo que está dentro do
escopo e tudo que está fora do escopo
• Sim!!!!
– A Declaração de Escopo pode usar, como ponto de
partida, o conteúdo do Termo de Abertura do Projeto
Por que complicar o que
pode ser simples?
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
do projeto
2. Detalhar o
Escopo do
projeto
3. Detalhar a
EAP e o
Cronograma
4. Criar o
Plano de
Comunicação
5. Criar o
Plano de
Recursos
Humanos
6. Criar o
Plano de
Riscos
7. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
do projeto
2. Detalhar o
Escopo do
projeto
3. Detalhar a
EAP e o
Cronograma
4. Criar o
Plano de
Comunicação
5. Criar o
Plano de
Recursos
Humanos
6. Criar o
Plano de
Riscos
7. Validar e
divulgar os
planos do
projeto
Planejamento
Planejamento
1. Detalhar o
mapeamento
dos
stakeholders
do projeto
2. Detalhar o
Escopo do
projeto
3. Detalhar a
EAP e o
Cronograma
4. Criar o
Plano de
Comunicação
5. Criar o
Plano de
Recursos
Humanos
6. Criar o
Plano de
Riscos
7. Validar e
divulgar os
planos do
projeto
Planejamento

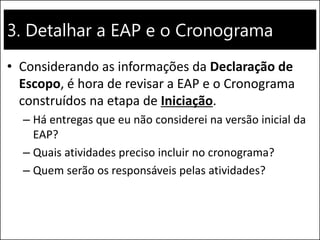

3. Detalhar a EAP e o Cronograma
• Considerando as informações da Declaração de
Escopo, é hora de revisar a EAP e o Cronograma
construídos na etapa de Iniciação.
– Há entregas que eu não considerei na versão inicial da
EAP?
– Quais atividades preciso incluir no cronograma?
– Quem serão os responsáveis pelas atividades?
3. Detalhar a EAP e o Cronograma
• Lembre-se!
– A EAP e o Cronograma são muito úteis, pois permitem
que você, Gerente de Projeto, tenha visibilidade sobre
o que deve ser feito, quando será feito e quem fará
3. Detalhar a EAP e o Cronograma

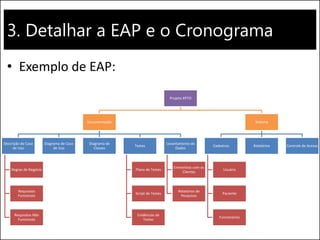

• Exemplo de EAP:
Projeto XPTO
Documentação
Descrição de Caso
de Uso
Regras de Negócio
Requisitos
Funcionais
Requisitos Não
Funcionais
Diagrama de Caso
de Uso
Diagrama de
Classes
Testes
Plano de Testes
Script de Testes
Evidências de
Testes
Levantamento de
Dados
Entrevistas com os
Clientes
Relatórios de
Pesquisas
Sistema
Cadastros
Usuário
Paciente
Funcionários
Relatórios Controle de Acesso
3. Detalhar a EAP e o Cronograma

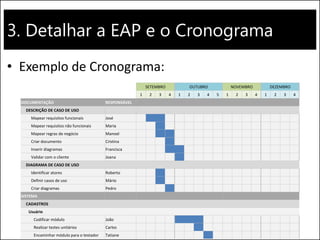

• Exemplo de Cronograma:
SETEMBRO OUTUBRO NOVEMBRO DEZEMBRO
1 2 3 4 1 2 3 4 5 1 2 3 4 1 2 3 4
DOCUMENTAÇÃO RESPONSÁVEL
DESCRIÇÃO DE CASO DE USO
Mapear requisitos funcionais José
Mapear requisitos não funcionais Maria
Mapear regras de negócio Manoel
Criar documento Cristina
Inserir diagramas Francisca
Validar com o cliente Joana
DIAGRAMA DE CASO DE USO
Identificar atores Roberto
Definir casos de uso Mário
Criar diagramas Pedro
SISTEMA
CADASTROS
Usuário
Codificar módulo João
Realizar testes unitários Carlos
Encaminhar módulo para o testador Tatiane
Detalhamento da EAP

• A EAP apresenta uma visão detalhada do escopo
do projeto...
– Provavelmente, a sua Declaração de Escopo apresenta
os níveis 1 e 2 da EAP
Detalhamento da EAP
• A EAP apresenta uma visão detalhada do escopo
do projeto...
– Provavelmente, a sua Declaração de Escopo apresenta
os níveis 1 e 2 da EAP
Projeto XPTO
Documentação
Descrição de Caso
de Uso
Regras de
Negócio
Requisitos
Funcionais
Requisitos Não
Funcionais
Diagrama de Caso
de Uso
Diagrama de
Classes
Testes
Plano de Testes
Script de Testes
Evidências de
Testes
Levantamento de
Dados
Entrevistas com
os Clientes
Relatórios de
Pesquisas
Sistema
Cadastros
Usuário
Paciente
Funcionários
Relatórios
Controle de
Acesso
Nível 1
Nível 2
Detalhamento da EAP

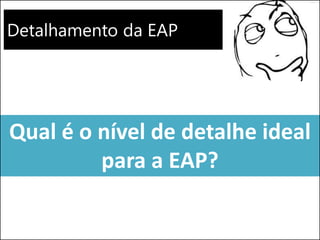

Qual é o nível de detalhe ideal
para a EAP?
Detalhamento da EAP

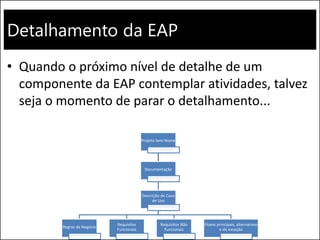

• Quando o próximo nível de detalhe de um
componente da EAP contemplar atividades, talvez
seja o momento de parar o detalhamento...
Projeto Sem Nome
Documentação
Descrição de Caso
de Uso
Regras de Negócio
Requisitos
Funcionais
Requisitos Não
Funcionais
Fluxos principais, alternativos
e de exceção
Detalhamento da EAP

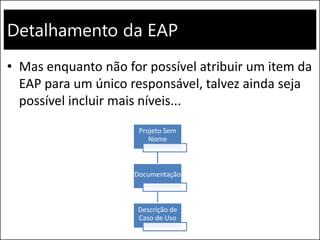

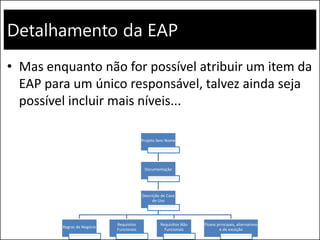

• Mas enquanto não for possível atribuir um item da
EAP para um único responsável, talvez ainda seja
possível incluir mais níveis...
Projeto Sem
Nome
Documentação
Descrição de
Caso de Uso
Detalhamento da EAP
• Mas enquanto não for possível atribuir um item da
EAP para um único responsável, talvez ainda seja
possível incluir mais níveis...
Projeto Sem Nome
Documentação
Descrição de Caso
de Uso
Regras de Negócio
Requisitos
Funcionais
Requisitos Não
Funcionais
Fluxos principais, alternativos
e de exceção

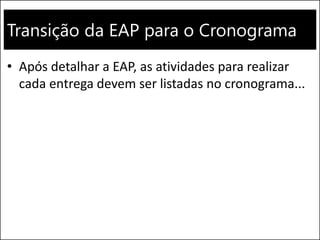

Transição da EAP para o Cronograma
• Após detalhar a EAP, as atividades para realizar
cada entrega devem ser listadas no cronograma...
3. Detalhar a EAP e o Cronograma
• Exemplo de Cronograma:
SETEMBRO OUTUBRO NOVEMBRO DEZEMBRO
1 2 3 4 1 2 3 4 5 1 2 3 4 1 2 3 4
DOCUMENTAÇÃO RESPONSÁVEL
DESCRIÇÃO DE CASO DE USO
Mapear requisitos funcionais José
Mapear requisitos não funcionais Maria
Mapear regras de negócio Manoel
Criar documento Cristina
Inserir diagramas Francisca
Validar com o cliente Joana
DIAGRAMA DE CASO DE USO
Identificar atores Roberto
Definir casos de uso Mário
Criar diagramas Pedro
SISTEMA
CADASTROS
Usuário
Codificar módulo João
Realizar testes unitários Carlos
Encaminhar módulo para o testador Tatiane
Transição da EAP para o Cronograma

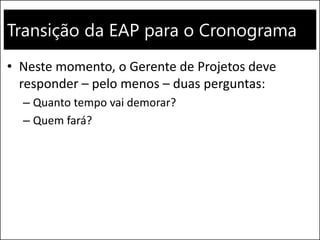

• Neste momento, o Gerente de Projetos deve
responder – pelo menos – duas perguntas:
– Quanto tempo vai demorar?
– Quem fará?
Transição da EAP para o Cronograma
• Neste momento, o Gerente de Projetos deve
responder – pelo menos – duas perguntas:
– Quanto tempo vai demorar?
– Quem fará?
Como estimar corretamente?
Gerente de Projeto que
nunca consegue acertar
uma estimativa...
Estimar a Duração das Atividades
Um dos grandes dilemas da
humanidade!
Estimar a Duração das Atividades

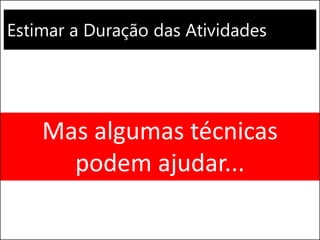

Mas algumas técnicas
podem ajudar...
Estimar a Duração das Atividades

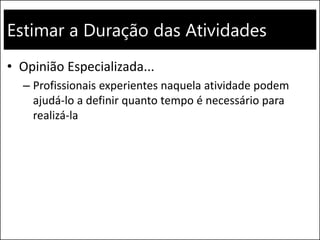

• Opinião Especializada...
– Profissionais experientes naquela atividade podem
ajudá-lo a definir quanto tempo é necessário para
realizá-la
Estimar a Duração das Atividades

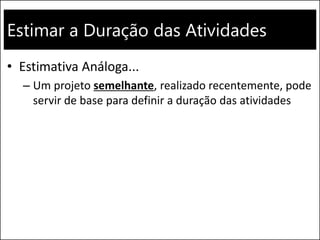

• Estimativa Análoga...
– Um projeto semelhante, realizado recentemente, pode
servir de base para definir a duração das atividades
Estimar a Duração das Atividades

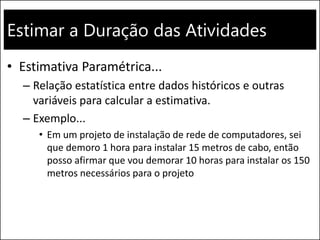

• Estimativa Paramétrica...
– Relação estatística entre dados históricos e outras
variáveis para calcular a estimativa.
– Exemplo...
• Em um projeto de instalação de rede de computadores, sei
que demoro 1 hora para instalar 15 metros de cabo, então
posso afirmar que vou demorar 10 horas para instalar os 150
metros necessários para o projeto

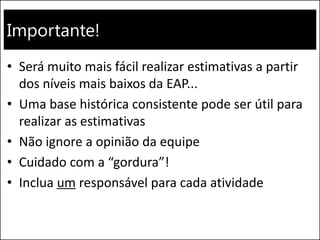

Importante!
• Será muito mais fácil realizar estimativas a partir
dos níveis mais baixos da EAP...
• Uma base histórica consistente pode ser útil para
realizar as estimativas
• Não ignore a opinião da equipe
• Cuidado com a “gordura”!
• Inclua um responsável para cada atividade

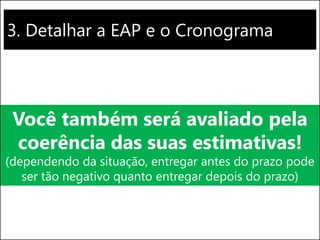

3. Detalhar a EAP e o Cronograma
Você também será avaliado pela
coerência das suas estimativas!
(dependendo da situação, entregar antes do prazo pode
ser tão negativo quanto entregar depois do prazo)

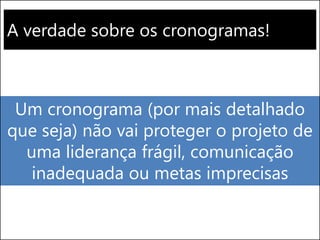

A verdade sobre os cronogramas!
Um cronograma (por mais detalhado
que seja) não vai proteger o projeto de
uma liderança frágil, comunicação
inadequada ou metas imprecisas

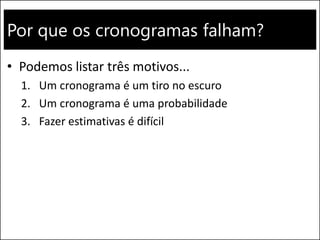

Por que os cronogramas falham?
• Podemos listar três motivos...
1. Um cronograma é um tiro no escuro
2. Um cronograma é uma probabilidade
3. Fazer estimativas é difícil
Aumentando a chance de sucesso...

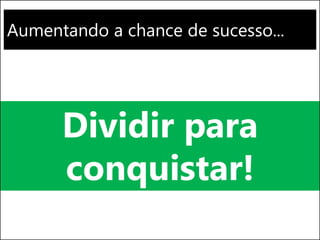

Dividir para
conquistar!

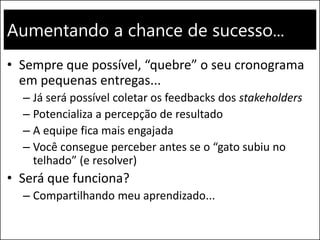

Aumentando a chance de sucesso...
• Sempre que possível, “quebre” o seu cronograma
em pequenas entregas...
– Já será possível coletar os feedbacks dos stakeholders
– Potencializa a percepção de resultado
– A equipe fica mais engajada
– Você consegue perceber antes se o “gato subiu no
telhado” (e resolver)
• Será que funciona?
– Compartilhando meu aprendizado...
Para saber mais...
Para saber mais...
Para saber mais...

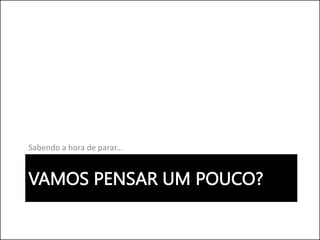

VAMOS PENSAR UM POUCO?

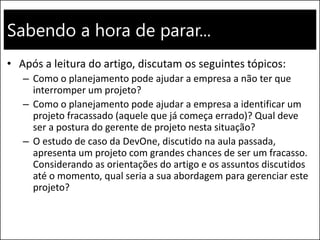

Sabendo a hora de parar...
Sabendo a hora de parar...
• Após a leitura do artigo, discutam os seguintes tópicos:
– Como o planejamento pode ajudar a empresa a não ter que
interromper um projeto?
– Como o planejamento pode ajudar a empresa a identificar um
projeto fracassado (aquele que já começa errado)? Qual deve
ser a postura do gerente de projeto nesta situação?
– O estudo de caso da DevOne, discutido na aula passada,
apresenta um projeto com grandes chances de ser um fracasso.
Considerando as orientações do artigo e os assuntos discutidos
até o momento, qual seria a sua abordagem para gerenciar este
projeto?
DÚVIDAS?
MUITO OBRIGADO!
alessandro.almeida@uol.com.br
www.slideshare.net/alessandroalmeida

Planejamento, Execução e Controle de Projetos (24/03/2015)

  • 1.
    Planejamento, Execução e Controlede Projetos Alessandro Almeida www.alessandroalmeida.com 24/03/2015 MBA EM GESTÃO DE PROJETOS
  • 2.
    PLANEJAMENTO Se preparando paraque tudo dê certo...
  • 3.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 4.
    Relembrando nosso Ciclode Vida... Execução Monitoramento Encerram ento Iniciação Planejamento
  • 5.
    Planejamento 1. Detalhar o mapeamento dos stakeholders doprojeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 6.
    Planejamento 1. Detalhar o mapeamento dos stakeholders doprojeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 8.
    Agora sim temostudo que é necessário para o Mapeamento dos Stakeholders. Let’s go!
  • 9.
    Planejamento 1. Detalhar o mapeamento dos stakeholders doprojeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 10.
    2. Detalhar oEscopo do projeto • Agora que o projeto começou para valer, é fundamental detalhar e formalizar tudo que faz parte dele (e o que não faz parte também!)
  • 11.
    2. Detalhar oEscopo do projeto • Escopo: Soma dos produtos, serviços e resultados a serem fornecidos na forma de projeto (PMBOK, 5ª Edição)
  • 12.
    Escopo do Produtox Escopo do Projeto • Escopo do produto: As características e funções que descrevem um produto, serviço ou resultado – Fonte: PMBOK, 5ª edição • Escopo do projeto: O trabalho que precisa ser realizado para entregar um produto, serviço ou resultado com as características e funções especificadas – Fonte: PMBOK, 5ª edição
  • 13.
    2. Detalhar oEscopo do projeto • Escopo do projeto: • Escopo do produto: Documentação Gestão da Mudança Treinamento da Equipe Produto / Serviço Projeto Produto / Serviço Requisito A Requisito B Requisito C Requisito N Requisito Z
  • 14.
    2. Detalhar oEscopo do projeto • A Declaração de Escopo pode ser um documento bem detalhado...
  • 15.
    2. Detalhar oEscopo do projeto • A Declaração de Escopo pode ser um documento bem detalhado...
  • 16.
    2. Detalhar oEscopo do projeto • A Declaração de Escopo pode ser um documento bem detalhado...
  • 17.
    2. Detalhar oEscopo do projeto • A Declaração de Escopo pode ser um documento bem detalhado... – ... mas o principal é definir tudo que está dentro do escopo e tudo que está fora do escopo • Sim!!!! – A Declaração de Escopo pode usar, como ponto de partida, o conteúdo do Termo de Abertura do Projeto
  • 18.
    Por que complicaro que pode ser simples?
  • 19.
    Planejamento 1. Detalhar o mapeamento dos stakeholders doprojeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 20.
    Planejamento 1. Detalhar o mapeamento dos stakeholders doprojeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 21.
    Planejamento 1. Detalhar o mapeamento dos stakeholders doprojeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 22.
    3. Detalhar aEAP e o Cronograma • Considerando as informações da Declaração de Escopo, é hora de revisar a EAP e o Cronograma construídos na etapa de Iniciação. – Há entregas que eu não considerei na versão inicial da EAP? – Quais atividades preciso incluir no cronograma? – Quem serão os responsáveis pelas atividades?
  • 23.
    3. Detalhar aEAP e o Cronograma • Lembre-se! – A EAP e o Cronograma são muito úteis, pois permitem que você, Gerente de Projeto, tenha visibilidade sobre o que deve ser feito, quando será feito e quem fará
  • 24.
    3. Detalhar aEAP e o Cronograma • Exemplo de EAP: Projeto XPTO Documentação Descrição de Caso de Uso Regras de Negócio Requisitos Funcionais Requisitos Não Funcionais Diagrama de Caso de Uso Diagrama de Classes Testes Plano de Testes Script de Testes Evidências de Testes Levantamento de Dados Entrevistas com os Clientes Relatórios de Pesquisas Sistema Cadastros Usuário Paciente Funcionários Relatórios Controle de Acesso
  • 25.
    3. Detalhar aEAP e o Cronograma • Exemplo de Cronograma: SETEMBRO OUTUBRO NOVEMBRO DEZEMBRO 1 2 3 4 1 2 3 4 5 1 2 3 4 1 2 3 4 DOCUMENTAÇÃO RESPONSÁVEL DESCRIÇÃO DE CASO DE USO Mapear requisitos funcionais José Mapear requisitos não funcionais Maria Mapear regras de negócio Manoel Criar documento Cristina Inserir diagramas Francisca Validar com o cliente Joana DIAGRAMA DE CASO DE USO Identificar atores Roberto Definir casos de uso Mário Criar diagramas Pedro SISTEMA CADASTROS Usuário Codificar módulo João Realizar testes unitários Carlos Encaminhar módulo para o testador Tatiane
  • 26.
    Detalhamento da EAP •A EAP apresenta uma visão detalhada do escopo do projeto... – Provavelmente, a sua Declaração de Escopo apresenta os níveis 1 e 2 da EAP
  • 27.
    Detalhamento da EAP •A EAP apresenta uma visão detalhada do escopo do projeto... – Provavelmente, a sua Declaração de Escopo apresenta os níveis 1 e 2 da EAP Projeto XPTO Documentação Descrição de Caso de Uso Regras de Negócio Requisitos Funcionais Requisitos Não Funcionais Diagrama de Caso de Uso Diagrama de Classes Testes Plano de Testes Script de Testes Evidências de Testes Levantamento de Dados Entrevistas com os Clientes Relatórios de Pesquisas Sistema Cadastros Usuário Paciente Funcionários Relatórios Controle de Acesso Nível 1 Nível 2
  • 28.
    Detalhamento da EAP Qualé o nível de detalhe ideal para a EAP?
  • 29.
    Detalhamento da EAP •Quando o próximo nível de detalhe de um componente da EAP contemplar atividades, talvez seja o momento de parar o detalhamento... Projeto Sem Nome Documentação Descrição de Caso de Uso Regras de Negócio Requisitos Funcionais Requisitos Não Funcionais Fluxos principais, alternativos e de exceção
  • 30.
    Detalhamento da EAP •Mas enquanto não for possível atribuir um item da EAP para um único responsável, talvez ainda seja possível incluir mais níveis... Projeto Sem Nome Documentação Descrição de Caso de Uso
  • 31.
    Detalhamento da EAP •Mas enquanto não for possível atribuir um item da EAP para um único responsável, talvez ainda seja possível incluir mais níveis... Projeto Sem Nome Documentação Descrição de Caso de Uso Regras de Negócio Requisitos Funcionais Requisitos Não Funcionais Fluxos principais, alternativos e de exceção
  • 32.
    Transição da EAPpara o Cronograma • Após detalhar a EAP, as atividades para realizar cada entrega devem ser listadas no cronograma...
  • 33.
    3. Detalhar aEAP e o Cronograma • Exemplo de Cronograma: SETEMBRO OUTUBRO NOVEMBRO DEZEMBRO 1 2 3 4 1 2 3 4 5 1 2 3 4 1 2 3 4 DOCUMENTAÇÃO RESPONSÁVEL DESCRIÇÃO DE CASO DE USO Mapear requisitos funcionais José Mapear requisitos não funcionais Maria Mapear regras de negócio Manoel Criar documento Cristina Inserir diagramas Francisca Validar com o cliente Joana DIAGRAMA DE CASO DE USO Identificar atores Roberto Definir casos de uso Mário Criar diagramas Pedro SISTEMA CADASTROS Usuário Codificar módulo João Realizar testes unitários Carlos Encaminhar módulo para o testador Tatiane
  • 34.
    Transição da EAPpara o Cronograma • Neste momento, o Gerente de Projetos deve responder – pelo menos – duas perguntas: – Quanto tempo vai demorar? – Quem fará?
  • 35.
    Transição da EAPpara o Cronograma • Neste momento, o Gerente de Projetos deve responder – pelo menos – duas perguntas: – Quanto tempo vai demorar? – Quem fará? Como estimar corretamente? Gerente de Projeto que nunca consegue acertar uma estimativa...
  • 36.
    Estimar a Duraçãodas Atividades Um dos grandes dilemas da humanidade!
  • 37.
    Estimar a Duraçãodas Atividades Mas algumas técnicas podem ajudar...
  • 38.
    Estimar a Duraçãodas Atividades • Opinião Especializada... – Profissionais experientes naquela atividade podem ajudá-lo a definir quanto tempo é necessário para realizá-la
  • 39.
    Estimar a Duraçãodas Atividades • Estimativa Análoga... – Um projeto semelhante, realizado recentemente, pode servir de base para definir a duração das atividades
  • 40.
    Estimar a Duraçãodas Atividades • Estimativa Paramétrica... – Relação estatística entre dados históricos e outras variáveis para calcular a estimativa. – Exemplo... • Em um projeto de instalação de rede de computadores, sei que demoro 1 hora para instalar 15 metros de cabo, então posso afirmar que vou demorar 10 horas para instalar os 150 metros necessários para o projeto
  • 41.
    Importante! • Será muitomais fácil realizar estimativas a partir dos níveis mais baixos da EAP... • Uma base histórica consistente pode ser útil para realizar as estimativas • Não ignore a opinião da equipe • Cuidado com a “gordura”! • Inclua um responsável para cada atividade
  • 42.
    3. Detalhar aEAP e o Cronograma Você também será avaliado pela coerência das suas estimativas! (dependendo da situação, entregar antes do prazo pode ser tão negativo quanto entregar depois do prazo)
  • 43.
    A verdade sobreos cronogramas! Um cronograma (por mais detalhado que seja) não vai proteger o projeto de uma liderança frágil, comunicação inadequada ou metas imprecisas
  • 44.
    Por que oscronogramas falham? • Podemos listar três motivos... 1. Um cronograma é um tiro no escuro 2. Um cronograma é uma probabilidade 3. Fazer estimativas é difícil
  • 45.
    Aumentando a chancede sucesso... Dividir para conquistar!
  • 46.
    Aumentando a chancede sucesso... • Sempre que possível, “quebre” o seu cronograma em pequenas entregas... – Já será possível coletar os feedbacks dos stakeholders – Potencializa a percepção de resultado – A equipe fica mais engajada – Você consegue perceber antes se o “gato subiu no telhado” (e resolver) • Será que funciona? – Compartilhando meu aprendizado...
  • 47.
  • 48.
  • 49.
  • 50.
    VAMOS PENSAR UMPOUCO? Sabendo a hora de parar...
  • 51.
    Sabendo a horade parar... • Após a leitura do artigo, discutam os seguintes tópicos: – Como o planejamento pode ajudar a empresa a não ter que interromper um projeto? – Como o planejamento pode ajudar a empresa a identificar um projeto fracassado (aquele que já começa errado)? Qual deve ser a postura do gerente de projeto nesta situação? – O estudo de caso da DevOne, discutido na aula passada, apresenta um projeto com grandes chances de ser um fracasso. Considerando as orientações do artigo e os assuntos discutidos até o momento, qual seria a sua abordagem para gerenciar este projeto?
  • 52.
  • 53.
