Gestão de Projetos: Controle e Planejamento

    Universidade Tecnológica Federal do Paraná

                                Curso: Design de Móveis
                                Aluna: Deisi de C.Motter
                                      Prof: Sérgio Muniz

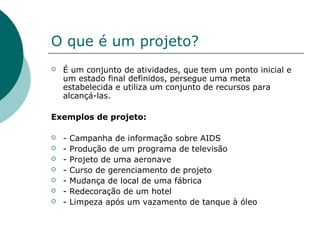

O que é um projeto?
   É um conjunto de atividades, que tem um ponto inicial e
    um estado final definidos, persegue uma meta
    estabelecida e utiliza um conjunto de recursos para
    alcançá-las.

Exemplos de projeto:

   -   Campanha de informação sobre AIDS
   -   Produção de um programa de televisão
   -   Projeto de uma aeronave
   -   Curso de gerenciamento de projeto
   -   Mudança de local de uma fábrica
   -   Redecoração de um hotel
   -   Limpeza após um vazamento de tanque à óleo

Elementos de um Projeto
  Em maior ou menor grau, todos esses projetos tem alguns
elementos em comum, como os seguintes:

   Objetivo: resultado (custo, qualidade e prazo)

   Complexidade: Relacionamento entre tarefas

   Unicidade: é um produto único. Mesmos projetos “repetidos”
    terão diferenças entre recursos utilizados e do ambiente real no
    qual o projeto acontece

   Incerteza: todos os projetos carregam um elemento de risco

   Natureza temporária: início/fim definidos

   Recursos no ciclo de vida: recursos mudam nas fases do projeto

Tipologia de Projetos
    - A tipologia serve para demonstrar a natureza dos
    projetos e as dificuldades de seu gerenciamento

    Um projeto é tipificado pela sua:

   Complexidade: Em termo de tamanho, valor e número de
    pessoas envolvidas

   Incerteza: Em termo de atingimento de objetivos, custo,
    prazo e qualidade

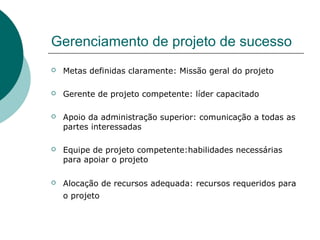

Gerenciamento de projeto de sucesso
   Metas definidas claramente: Missão geral do projeto

   Gerente de projeto competente: líder capacitado

   Apoio da administração superior: comunicação a todas as
    partes interessadas

   Equipe de projeto competente:habilidades necessárias
    para apoiar o projeto

   Alocação de recursos adequada: recursos requeridos para
    o projeto
Gerenciamento de projeto de sucesso
   Canais de comunicação adequados: disponibilidade de
    informações sobre o projeto

   Mecanismos de controle: servem para monitorar os eventos
    reais e reconhecer os desvios do plano

   Capacidade de retro-alimentação: rever o status do projeto

   Respostas a clientes: usuários potenciais do projeto
    atualizados sobre seu status

   Mecanismos de ataque de problemas: resolução dos
    problemas encontrados

   Continuidade do pessoal de projeto: o envolvimento
    continuado do pessoal-chefe do projeto ao longo de sua
    vida.

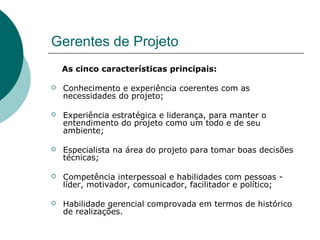

Gerentes de Projeto
    As cinco características principais:

   Conhecimento e experiência coerentes com as
    necessidades do projeto;

   Experiência estratégica e liderança, para manter o
    entendimento do projeto como um todo e de seu
    ambiente;

   Especialista na área do projeto para tomar boas decisões
    técnicas;

   Competência interpessoal e habilidades com pessoas -
    líder, motivador, comunicador, facilitador e político;

   Habilidade gerencial comprovada em termos de histórico
    de realizações.

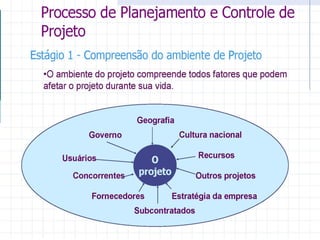

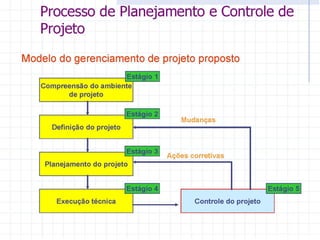

Processo de planejamento e controle
de projeto
Processo de Planejamento e Controle de
projeto

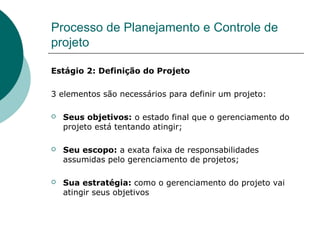

Estágio 2: Definição do Projeto

3 elementos são necessários para definir um projeto:

   Seus objetivos: o estado final que o gerenciamento do
    projeto está tentando atingir;

   Seu escopo: a exata faixa de responsabilidades
    assumidas pelo gerenciamento de projetos;

   Sua estratégia: como o gerenciamento do projeto vai
    atingir seus objetivos

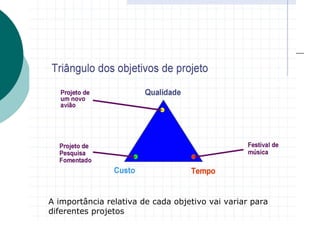

A importância relativa de cada objetivo vai variar para
diferentes projetos
Processo de Planejamento e Controle
de Projeto

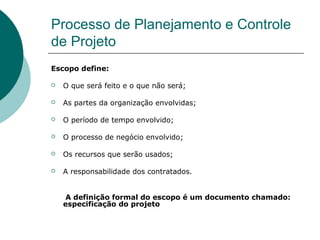

Escopo define:

   O que será feito e o que não será;

   As partes da organização envolvidas;

   O período de tempo envolvido;

   O processo de negócio envolvido;

   Os recursos que serão usados;

   A responsabilidade dos contratados.

     A definição formal do escopo é um documento chamado:
    especificação do projeto
Processo de Planejamento e Controle
de Projeto

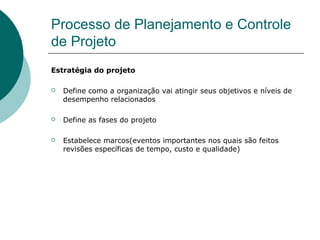

Estratégia do projeto

   Define como a organização vai atingir seus objetivos e níveis de
    desempenho relacionados

   Define as fases do projeto

   Estabelece marcos(eventos importantes nos quais são feitos
    revisões específicas de tempo, custo e qualidade)
Processo de Planejamento e Controle

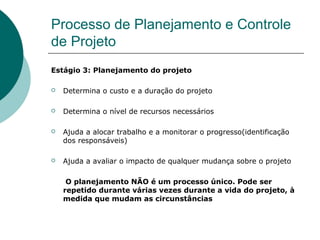

de Projeto
Estágio 3: Planejamento do projeto

   Determina o custo e a duração do projeto

   Determina o nível de recursos necessários

   Ajuda a alocar trabalho e a monitorar o progresso(identificação
    dos responsáveis)

   Ajuda a avaliar o impacto de qualquer mudança sobre o projeto

     O planejamento NÃO é um processo único. Pode ser
    repetido durante várias vezes durante a vida do projeto, à
    medida que mudam as circunstâncias
Processo de Planejamento e Controle
de Projeto

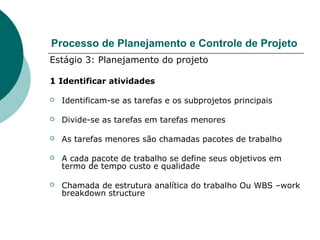

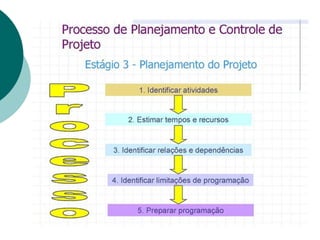

Processo de Planejamento e Controle de Projeto
Estágio 3: Planejamento do projeto

1 Identificar atividades

   Identificam-se as tarefas e os subprojetos principais

   Divide-se as tarefas em tarefas menores

   As tarefas menores são chamadas pacotes de trabalho

   A cada pacote de trabalho se define seus objetivos em
    termo de tempo custo e qualidade

   Chamada de estrutura analítica do trabalho Ou WBS –work
    breakdown structure

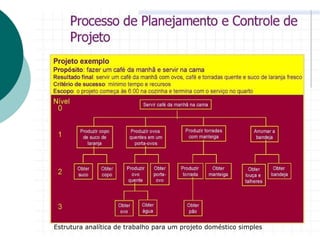

Estrutura analítica de trabalho para um projeto doméstico simples
Processo de Planejamento e Controle de Projeto

Estágio 3 Planejamento do Projeto

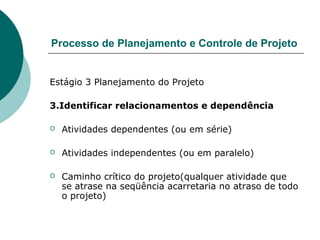

3.Identificar relacionamentos e dependência

   Atividades dependentes (ou em série)

   Atividades independentes (ou em paralelo)

   Caminho crítico do projeto(qualquer atividade que
    se atrase na seqüência acarretaria no atraso de todo
    o projeto)
Processo de Planejamento e Controle de Projeto

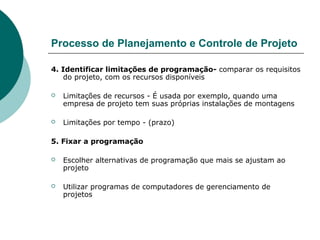

4. Identificar limitações de programação- comparar os requisitos
    do projeto, com os recursos disponíveis

   Limitações de recursos - É usada por exemplo, quando uma
    empresa de projeto tem suas próprias instalações de montagens

   Limitações por tempo - (prazo)

5. Fixar a programação

   Escolher alternativas de programação que mais se ajustam ao
    projeto

   Utilizar programas de computadores de gerenciamento de
    projetos

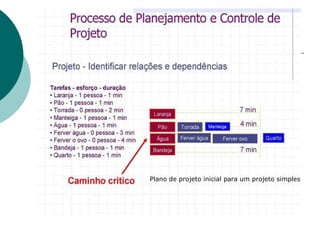

Plano de projeto inicial para um projeto simples

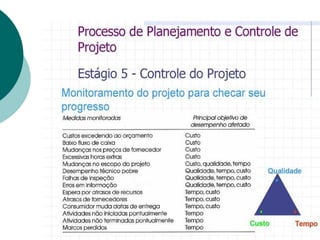

Processo de Planejamento e Controle de Projeto

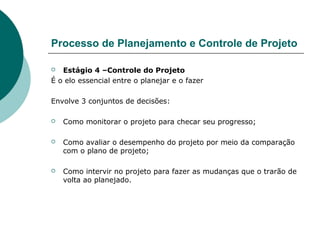

  Estágio 4 –Controle do Projeto
É o elo essencial entre o planejar e o fazer

Envolve 3 conjuntos de decisões:

   Como monitorar o projeto para checar seu progresso;

   Como avaliar o desempenho do projeto por meio da comparação
    com o plano de projeto;

   Como intervir no projeto para fazer as mudanças que o trarão de
    volta ao planejado.

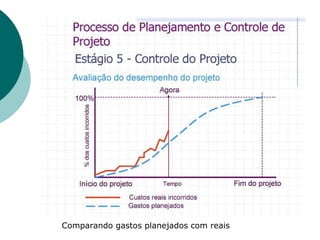

Comparando gastos planejados com reais

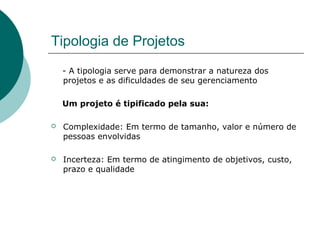

Processo de Planejamento e Controle de Projeto

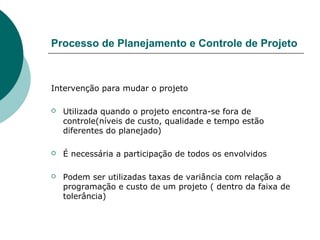

Intervenção para mudar o projeto

   Utilizada quando o projeto encontra-se fora de
    controle(níveis de custo, qualidade e tempo estão
    diferentes do planejado)

   É necessária a participação de todos os envolvidos

   Podem ser utilizadas taxas de variância com relação a
    programação e custo de um projeto ( dentro da faixa de
    tolerância)

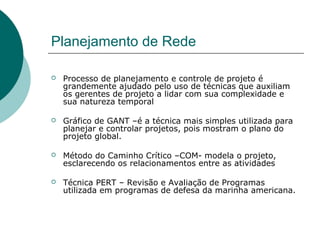

Planejamento de Rede

   Processo de planejamento e controle de projeto é
    grandemente ajudado pelo uso de técnicas que auxiliam
    os gerentes de projeto a lidar com sua complexidade e
    sua natureza temporal

   Gráfico de GANT –é a técnica mais simples utilizada para
    planejar e controlar projetos, pois mostram o plano do
    projeto global.

   Método do Caminho Crítico –COM- modela o projeto,
    esclarecendo os relacionamentos entre as atividades

   Técnica PERT – Revisão e Avaliação de Programas
    utilizada em programas de defesa da marinha americana.

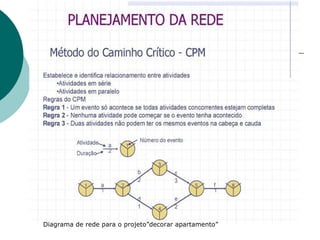

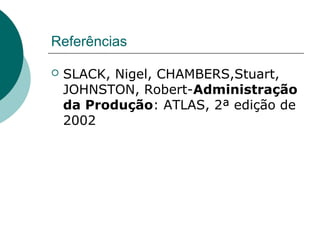

Diagrama de rede para o projeto”decorar apartamento”
Referências

   SLACK, Nigel, CHAMBERS,Stuart,
    JOHNSTON, Robert-Administração
    da Produção: ATLAS, 2ª edição de
    2002
