MBA - Gestão de Projetos Professsor Fernando S. Dantas Gestão de Projetos PMI
Gerenciamento do Escopo
Escopo do Projeto X Escopo do Produto
O que é Gerência do Escopo do Projeto
Características

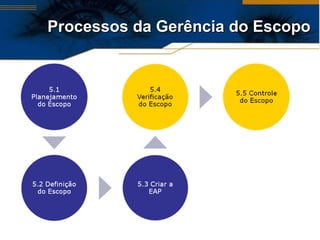

Processos da Gerência do Escopo
Planejamento do Escopo
Dados Necessários

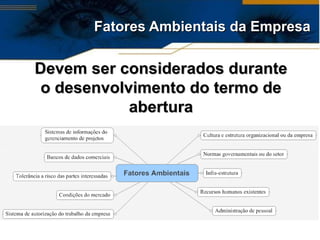

Fatores Ambientais da Empresa Devem ser considerados durante o desenvolvimento do termo de abertura

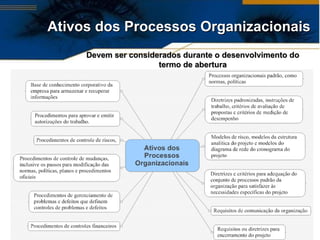

Ativos dos Processos Organizacionais Devem ser considerados durante o desenvolvimento do termo de abertura
A WBS ou EAP Dividir as entregas do projeto em elementos menores e mais gerenciáveis

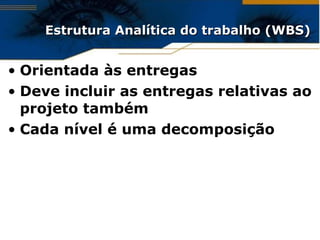

Estrutura Analítica do trabalho (WBS) Orientada às entregas Deve incluir as entregas relativas ao projeto também Cada nível é uma decomposição

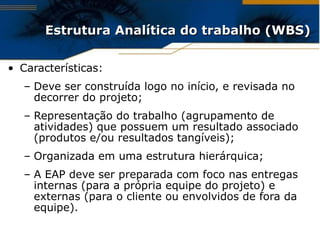

Estrutura Analítica do trabalho (WBS) Características: Deve ser construída logo no início, e revisada no decorrer do projeto; Representação do trabalho (agrupamento de atividades) que possuem um resultado associado (produtos e/ou resultados tangíveis); Organizada em uma estrutura hierárquica; A EAP deve ser preparada com foco nas entregas internas (para a própria equipe do projeto) e externas (para o cliente ou envolvidos de fora da equipe).
Pacote de Trabalho Entrega: qualquer saída, resultado ou item mensurável, tangível e verificável que seja produzido para completar um projeto ou parte dele As entregas que compõem o nível mais baixo da EAP são os  pacotes de trabalho  que serão subdivididos em atividades, posteriormente

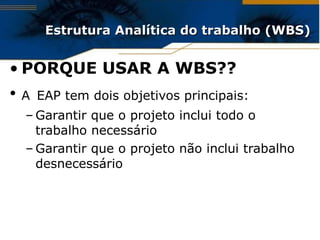

Estrutura Analítica do trabalho (WBS) PORQUE USAR A WBS?? A   EAP tem dois objetivos principais: Garantir que o projeto inclui todo o trabalho necessário Garantir que o projeto não inclui trabalho desnecessário

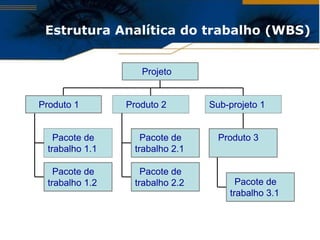

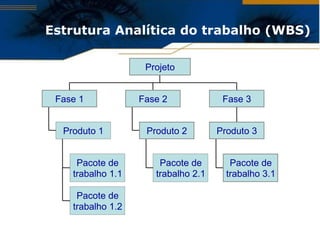

Estrutura Analítica do trabalho (WBS) Pacote de trabalho 1.1 Pacote de trabalho 1.2 Produto 1 Pacote de trabalho 2.1 Pacote de trabalho 2.2 Produto 2 Pacote de trabalho 3.1 Produto 3 Sub-projeto 1 Projeto
Estrutura Analítica do trabalho (WBS) Pacote de trabalho 1.1 Pacote de trabalho 1.2 Produto 1 Fase 1 Pacote de trabalho 2.1 Produto 2 Fase 2 Pacote de trabalho 3.1 Produto 3 Fase 3 Projeto

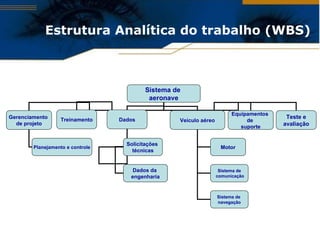

Estrutura Analítica do trabalho (WBS) Sistema de  aeronave Gerenciamento  de projeto Treinamento Dados Veículo aéreo Equipamentos  de  suporte Teste e avaliação Motor Sistema de comunicação Sistema de  navegação Planejamento e controle Solicitações  técnicas Dados da  engenharia
Exercício 3 Construir a WBS (EAP) dos seguintes Projetos: Projeto ___________________ Projeto ___________________ Projeto ___________________ Projeto ___________________

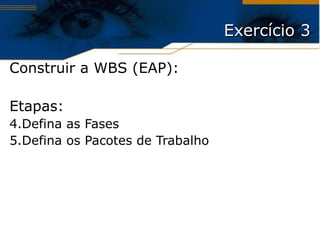

Exercício 3 Construir a WBS (EAP): Etapas: Defina as Fases Defina os Pacotes de Trabalho

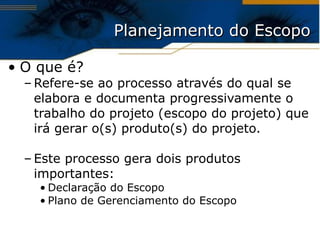

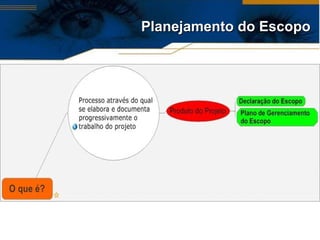

Planejamento do Escopo O que é? Refere-se ao processo através do qual se elabora e documenta progressivamente o trabalho do projeto (escopo do projeto) que irá gerar o(s) produto(s) do projeto. Este processo gera dois produtos importantes: Declaração do Escopo Plano de Gerenciamento do Escopo

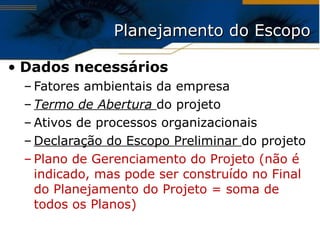

Planejamento do Escopo Dados necessários Fatores ambientais da empresa Termo de Abertura  do projeto Ativos de processos organizacionais Declaração do Escopo Preliminar  do projeto Plano de Gerenciamento do Projeto (não é indicado, mas pode ser construído no Final do Planejamento do Projeto = soma de todos os Planos)

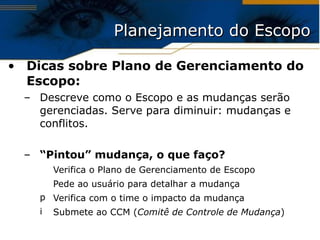

Planejamento do Escopo Dicas sobre Plano de Gerenciamento do Escopo: Descreve como o Escopo e as mudanças serão gerenciadas. Serve para diminuir: mudanças e conflitos. “ Pintou” mudança, o que faço? Verifica o Plano de Gerenciamento de Escopo Pede ao usuário para detalhar a mudança Verifica com o time o impacto da mudança Submete ao CCM ( Comitê de Controle de Mudança )
Exercício 4 Modelo Plano de Plano de Gerenciamento do Escopo do Projeto:

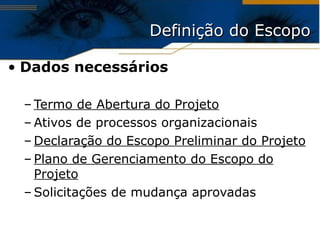

Definição do Escopo Dados necessários Termo de Abertura do Projeto Ativos de processos organizacionais Declaração do Escopo Preliminar do Projeto Plano de Gerenciamento do Escopo do Projeto Solicitações de mudança aprovadas

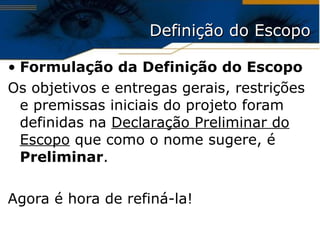

Definição do Escopo Formulação da Definição do Escopo Os  objetivos  e  entregas  g erais, restrições e premissas iniciais do projeto foram definidas na  Declaração Preliminar do Escopo  que como o nome sugere, é  Preliminar . Agora é hora de refiná-la!

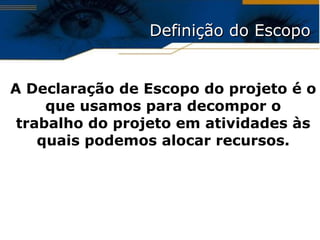

Definição do Escopo A Declaração de Escopo do projeto é o que usamos para decompor o trabalho do projeto em atividades às quais podemos alocar recursos.
Definição do Escopo Importante: A definição do escopo é crucial para o seu sucesso do projeto, já que explica como será o produto ou serviço do projeto. Uma definição de escopo ruim pode levar a aumentos nos custos, retrabalho, atrasos no cronograma e baixa moral.
Exercício 6 Modelo de Declaração do Escopo:

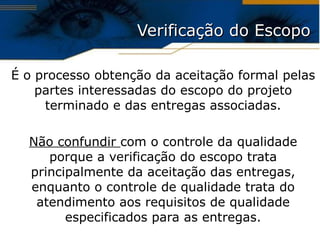

Verificação do Escopo É o processo obtenção da aceitação formal pelas partes interessadas do escopo do projeto terminado e das entregas associadas. Não confundir  com o controle da qualidade porque a verificação do escopo trata principalmente da aceitação das entregas, enquanto o controle de qualidade trata do atendimento aos requisitos de qualidade especificados para as entregas .
Verificação do Escopo Dados necessários Declaração do escopo do projeto Plano de gerenciamento do escopo do projeto WBS  e seu Dicionário Produtos

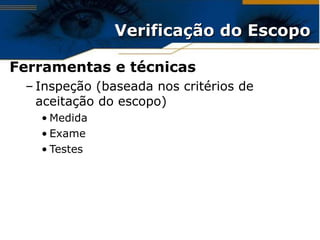

Verificação do Escopo Ferramentas e técnicas Inspeção (baseada nos critérios de aceitação do escopo) Medida Exame Testes
Verificação do Escopo Resultados Aceitação Formal – Produtos aceitos Documentação com o aceite do cliente (fase ou entrega de produto/sub-produto) Mudanças solicitadas Ações corretivas recomendadas
Verificação do Escopo Dicas  Deve ser feito ao final das fases dos projetos ou nos marcos de entrega dos resultados; Sempre com base no Plano do Projeto.

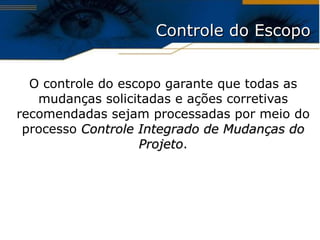

Controle do Escopo O controle do escopo garante que todas as mudanças solicitadas e ações corretivas recomendadas sejam processadas por meio do processo  Controle Integrado de Mudanças do Projeto .

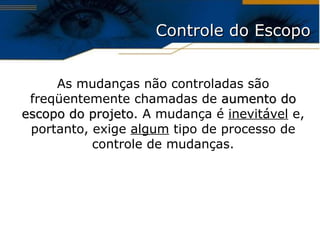

Controle do Escopo As mudanças não controladas são freqüentemente chamadas de  aumento do escopo do projeto . A mudança é  inevitável  e, portanto, exige  algum  tipo de processo de controle de mudanças.

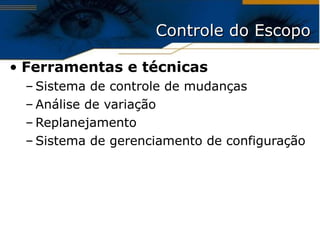

Ferramentas e técnicas Sistema de controle de mudanças Análise de variação Replanejamento Sistema de gerenciamento de configuração Controle do Escopo

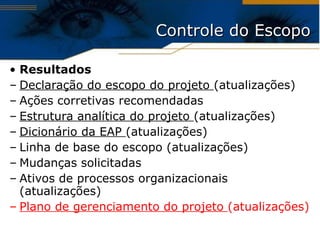

Resultados Declaração do escopo do projeto  (atualizações) Ações corretivas recomendadas Estrutura analítica do projeto  (atualizações) Dicionário da EAP  (atualizações) Linha de base do escopo (atualizações) Mudanças solicitadas Ativos de processos organizacionais (atualizações) Plano de gerenciamento do projeto  (atualizações) Controle do Escopo

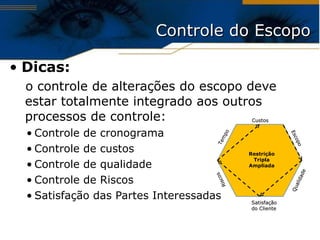

Dicas: o controle de alterações do escopo deve estar totalmente integrado aos outros processos de controle: Controle de cronograma Controle de custos Controle de qualidade Controle de Riscos Satisfação das Partes Interessadas Controle do Escopo Custos Qualidade Tempo Escopo Satisfação do Cliente Riscos Restrição Tripla Ampliada

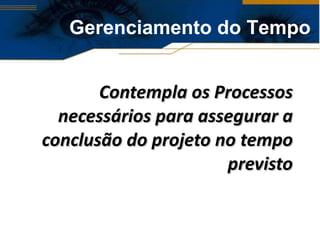

Contempla os Processos necessários para assegurar a conclusão do projeto no tempo previsto Gerenciamento do Tempo

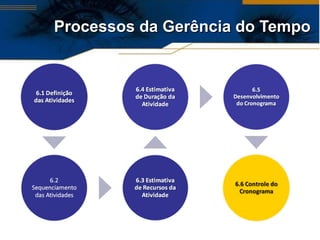

Processos da Gerência do Tempo

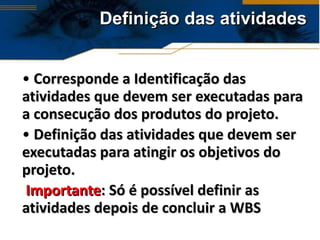

Definição das atividades Corresponde a Identificação das atividades que devem ser executadas para a consecução dos produtos do projeto. Definição das atividades que devem ser executadas para atingir os objetivos do projeto. Importante : Só é possível definir as atividades depois de concluir a WBS

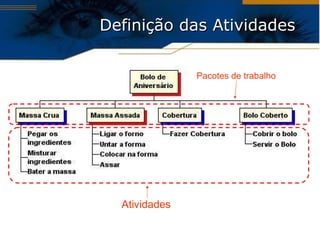

Definição das Atividades Atividades Pacotes de trabalho
Definição das Atividades

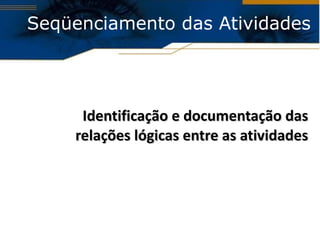

Seqüenciamento das Atividades Identificação e documentação das relações lógicas entre as atividades

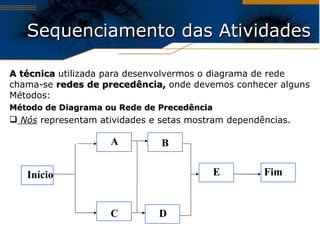

Sequenciamento das Atividades A técnica  utilizada para desenvolvermos o diagrama de rede chama-se  redes de precedência,  onde devemos conhecer alguns Métodos: Método de Diagrama ou Rede de Precedência Nós  representam atividades e setas   mostram dependências. Início Fim A C D E B

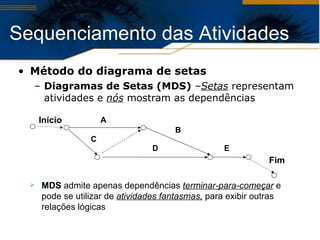

Método do diagrama de setas  Diagramas de Setas   (MDS)  – Setas  representam atividades e  nós  mostram as dependências A B C D Início Fim E MDS  admite apenas dependências  terminar-para-começar  e pode se utilizar de  atividades fantasmas,  para exibir outras relações lógicas Sequenciamento das Atividades

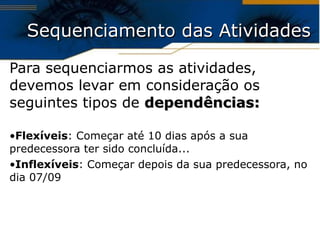

Sequenciamento das Atividades Para sequenciarmos as atividades, devemos levar em consideração os seguintes itens: Tipos de Dependência Mandatória : Uma atividade necessariamente tem que ser executada antes que uma outra possa ser iniciada. Arbritrária : É a dependência preferencial, seguida pelas melhores práticas. Externa : Dependência de alguma ação, recurso ou produto que será provido externamente ao projeto.
Sequenciamento das Atividades Para sequenciarmos as atividades, devemos levar em consideração os seguintes tipos de  dependências: Flexíveis : Começar até 10 dias após a sua predecessora ter sido concluída... Inflexíveis : Começar depois da sua predecessora, no dia 07/09

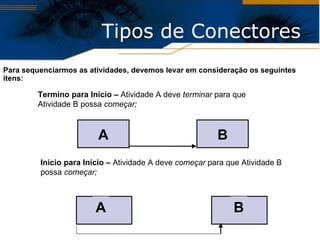

Tipos de Conectores Para sequenciarmos as atividades, devemos levar em consideração os seguintes itens: Termino para Início –  Atividade A deve  terminar  para que Atividade B possa  começar; A B Início para Início –  Atividade A deve  começar  para que Atividade B possa  começar; A B

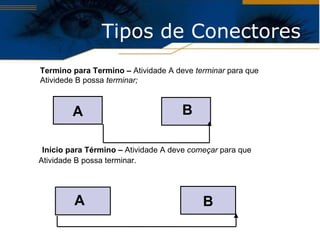

Tipos de Conectores Termino para Termino –  Atividade A deve  terminar  para que Atividede B possa  terminar; A B Início para Término –  Atividade A deve  começar  para que Atividade B possa terminar. A B
Quanto tempo demora  até o bolo ser servido? 15+5+5+1+40+15+1 =  82 min Caminho Crítico ou  Caminho mais longo Sequenciamento das Atividades

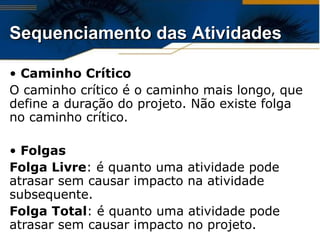

Caminho Crítico O caminho crítico é o caminho mais longo, que define a duração do projeto. Não existe folga no caminho crítico. Folgas Folga Livre : é quanto uma atividade pode atrasar sem causar impacto na atividade subsequente. Folga Total : é quanto uma atividade pode atrasar sem causar impacto no projeto. Sequenciamento das Atividades

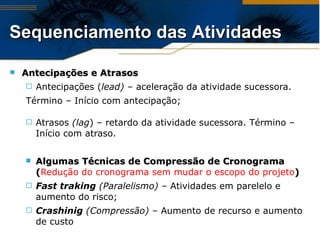

Antecipações e Atrasos   Antecipações ( lead) –  aceleração da atividade sucessora.  Término – Início com antecipação; Atrasos  (lag ) –   retardo da atividade sucessora. Término – Início com atraso. Algumas Técnicas de Compressão de Cronograma ( Redução do cronograma sem mudar o escopo do projeto ) Fast traking  (Paralelismo) –  Atividades em parelelo e aumento do risco; Crashinig  ( Compressão) –  Aumento de recurso e aumento de custo Sequenciamento das Atividades
Sequenciamento das Atividades Duração das Atividades

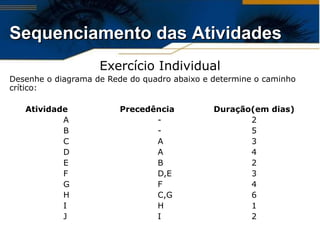

Exercício Individual Desenhe o diagrama de Rede do quadro abaixo e determine o caminho crítico: Atividade Precedência Duração(em dias) A - 2 B - 5 C A 3 D A 4 E B 2 F D,E 3 G F 4 H C,G 6 I H 1 J I 2 Sequenciamento das Atividades

Exercício Individual Desenhe o diagrama de Rede do quadro abaixo e determine o caminho crítico: Sequenciamento das Atividades A = 22 dias B = 23 dias

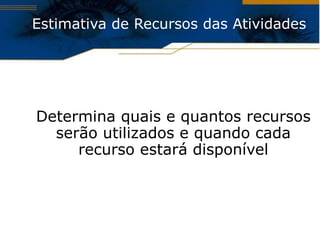

Estimativa de Recursos das Atividades Determina quais e quantos recursos serão utilizados e quando cada recurso estará disponível

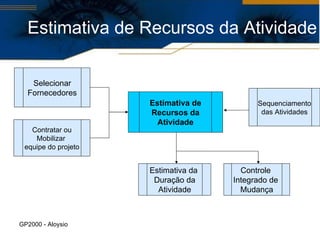

GP2000 - Aloysio  Estimativa de Recursos da Atividade Selecionar Fornecedores Estimativa da  Duração da Atividade Controle  Integrado de  Mudança Estimativa de Recursos da Atividade Contratar ou Mobilizar  equipe do projeto Sequenciamento das Atividades

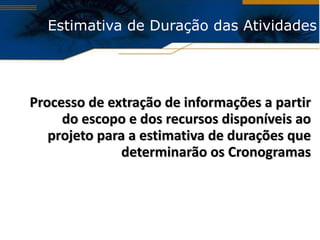

Estimativa de Duração das Atividades Processo de extração de informações a partir do escopo e dos recursos disponíveis ao projeto para a estimativa de durações que determinarão os Cronogramas

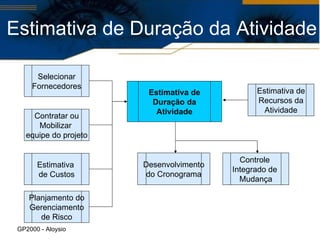

GP2000 - Aloysio  Estimativa de Duração da Atividade Desenvolvimento do Cronograma Controle  Integrado de  Mudança Estimativa de Duração da Atividade Selecionar Fornecedores Contratar ou Mobilizar  equipe do projeto Planjamento do Gerenciamento de Risco Estimativa  de Custos Estimativa de Recursos da Atividade
Técnicas e Ferramentas Opinião especializada; Estimativas análogas –  utilização de bases históricas; Estimativas paramétricas  – baseado em modelos matemáticos; CPM (Critical Path Method)  – Determinística utilizando a data mais provável; Simulação de Monte Carlo –  Curva entre a probabilidade de ocorrência e a duração da atividade;

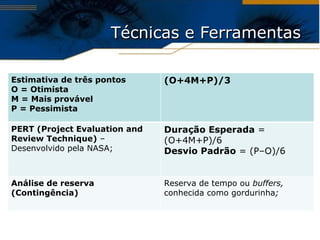

Técnicas e Ferramentas Estimativa de três pontos O = Otimista M = Mais provável P = Pessimista (O+4M+P)/3 PERT (Project Evaluation and Review Technique)  – Desenvolvido pela NASA; Duração Esperada  = (O+4M+P)/6 Desvio Padrão  = (P–O)/6 Análise de reserva (Contingência)   Reserva de tempo ou  buffers,  conhecida como gordurinha ;

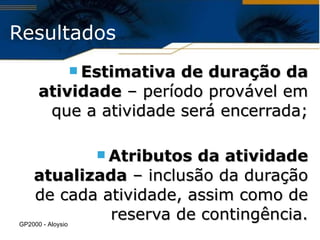

Estimativa de duração da atividade  – período provável em que a atividade será encerrada; Atributos da atividade atualizada  – inclusão da duração de cada atividade, assim como de reserva de contingência. Resultados GP2000 - Aloysio
Desenvolvimento do Cronograma Consiste em analisar a sequência das atividades, sua duração e os requisitos de recursos para criar o cronograma do projeto.

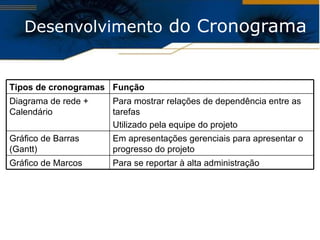

Desenvolvimento  do Cronograma Tipos de cronogramas Função Diagrama de rede + Calendário Para mostrar relações de dependência entre as tarefas Utilizado pela equipe do projeto Gráfico de Barras (Gantt)  Em apresentações gerenciais para apresentar o progresso do projeto Gráfico de Marcos Para se reportar à alta administração

Desenvolvimento do Cronograma Diagrama de Rede + Calendário

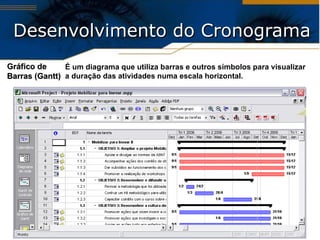

Desenvolvimento do Cronograma Gráfico de Barras (Gantt) É um diagrama que utiliza barras e outros símbolos para visualizar a duração das atividades numa escala horizontal.
Desenvolvimento do Cronograma Diagrama PERT

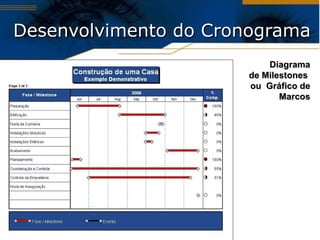

Desenvolvimento do Cronograma Diagrama de Milestones  ou  Gráfico de Marcos

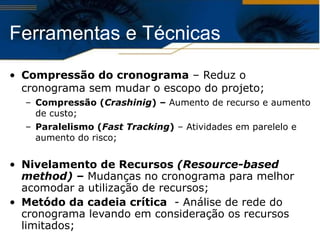

Compressão do cronograma  – Reduz o cronograma sem mudar o escopo do projeto;   Compressão ( Crashinig ) –  Aumento de recurso e aumento de custo;  Paralelismo ( Fast Tracking )  – Atividades em parelelo e aumento do risco; Nivelamento de Recursos  (Resource-based method)  –  Mudanças no cronograma para melhor acomodar a utilização de recursos; Metódo da cadeia crítica   - Análise de rede do cronograma levando em consideração os recursos limitados;  Ferramentas e Técnicas

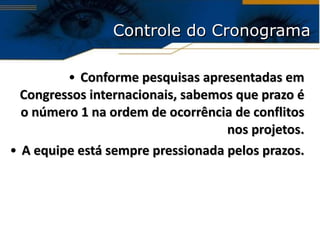

Controle do Cronograma Conforme pesquisas apresentadas em Congressos internacionais, sabemos que prazo é o número 1 na ordem de ocorrência de conflitos nos projetos. A equipe está sempre pressionada pelos prazos.
Controle do Cronograma Encerrar  projeto Controle  Integrado de  Mudança Controle do  Cronograma Relatório de desempenho Orientar e gerenciar a  execução do projeto Desenvolvimento do cronograma

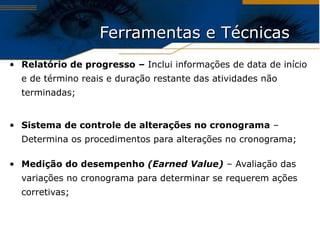

Ferramentas e Técnicas  Relatório de progresso –  Inclui informações de data de início e de término reais e duração restante das atividades não terminadas; Sistema de controle de alterações no cronograma  – Determina os procedimentos para alterações no cronograma; Medição do desempenho  (Earned Value)  – Avaliação das variações no cronograma para determinar se requerem ações corretivas;

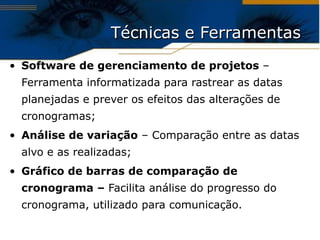

Técnicas e Ferramentas Software de gerenciamento de projetos  – Ferramenta informatizada para rastrear as datas planejadas e prever os efeitos das alterações de cronogramas; Análise de variação  – Comparação entre as datas alvo e as realizadas; Gráfico de barras de comparação de cronograma –  Facilita análise do progresso do cronograma, utilizado para comunicação.

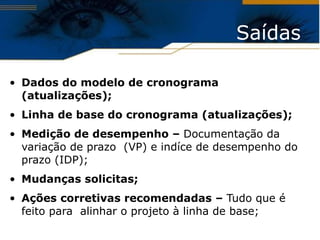

Saídas Dados do modelo de cronograma (atualizações); Linha de base do cronograma (atualizações); Medição de desempenho –  Documentação da variação de prazo  (VP) e indíce de desempenho do prazo (IDP); Mudanças solicitas; Ações corretivas recomendadas –  Tudo que é feito para  alinhar o projeto à linha de base;

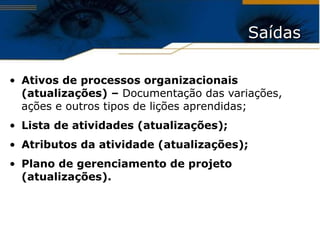

Saídas Ativos de processos organizacionais (atualizações) –  Documentação das variações, ações e outros tipos de lições aprendidas; Lista de atividades (atualizações); Atributos da atividade (atualizações); Plano de gerenciamento de projeto (atualizações).
Exercício 5 Exercício: Construir um Plano de Gerenciamento do Tempo Projetos: .......

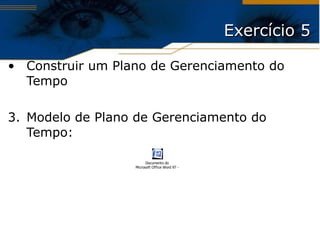

Exercício 5 Construir um Plano de Gerenciamento do Tempo Modelo de Plano de Gerenciamento do Tempo:

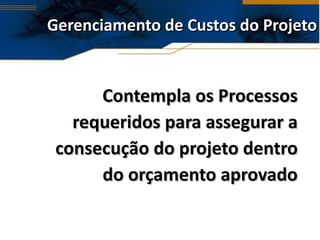

Gerenciamento de Custos do Projeto Contempla os Processos requeridos para assegurar a consecução do projeto dentro do orçamento aprovado

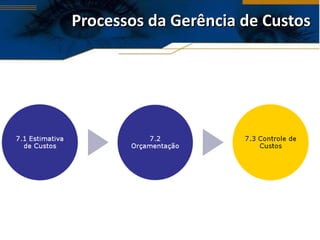

Processos da Gerência de Custos

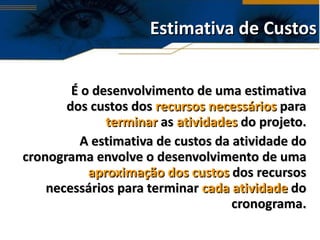

Estimativa de Custos É o desenvolvimento de uma estimativa dos custos dos  recursos necessários  para  terminar  as  atividades  do projeto. A estimativa de custos da atividade do cronograma envolve o desenvolvimento de uma  aproximação   dos custos  dos recursos necessários para terminar  cada atividade  do cronograma.

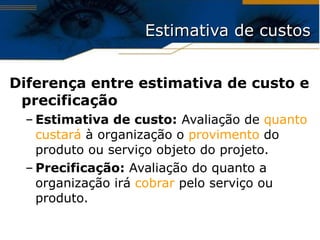

Estimativa de custos Diferença entre estimativa de custo e precificação Estimativa de custo:  Avaliação de  quanto custará  à organização o  provimento  do produto ou serviço objeto do projeto. Precificação:  Avaliação do quanto a organização irá  cobrar  pelo serviço ou produto.

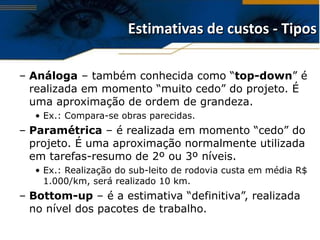

Estimativas de custos - Tipos Análoga  – também conhecida como “ top-down ” é realizada em momento “muito cedo” do projeto. É uma aproximação de ordem de grandeza. Ex.: Compara-se obras parecidas. Paramétrica  – é realizada em momento “cedo” do projeto. É uma aproximação normalmente utilizada em tarefas-resumo de 2º ou 3º níveis. Ex.: Realização do sub-leito de rodovia custa em média R$ 1.000/km, será realizado 10 km. Bottom-up  – é a estimativa “definitiva”, realizada no nível dos pacotes de trabalho.

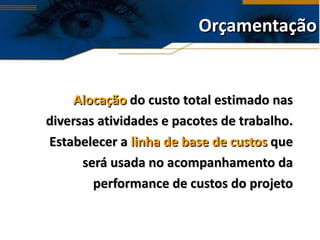

Orçamentação Alocação  do custo total estimado nas diversas atividades e pacotes de trabalho. Estabelecer a  linha de base de custos  que será usada no acompanhamento da performance de custos do projeto

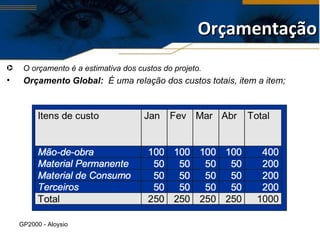

GP2000 - Aloysio  O orçamento é a estimativa dos custos do projeto.  Orçamento Global:  É uma relação dos custos totais, item a item; Orçamentação

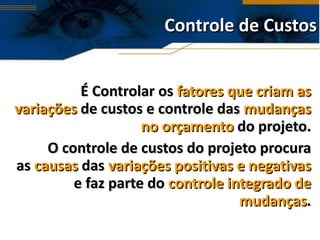

Controle de Custos É Controlar os  fatores que criam as variações  de custos e controle das  mudanças no orçamento  do projeto. O controle de custos do projeto procura as  causas  das  variações positivas e negativas  e faz parte do  controle integrado de mudanças .

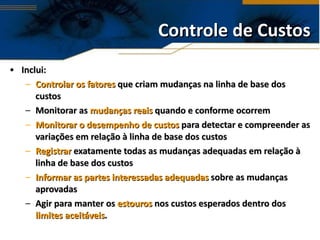

Controle de Custos Inclui: Controlar os fatores  que criam mudanças na linha de base dos custos Monitorar as  mudanças reais  quando e conforme ocorrem Monitorar o desempenho de custos  para detectar e compreender as variações em relação à linha de base dos custos Registrar  exatamente todas as mudanças adequadas em relação à linha de base dos custos Informar as partes interessadas   adequadas  sobre as mudanças aprovadas Agir para manter os  estouros  nos custos esperados dentro dos  limites aceitáveis .

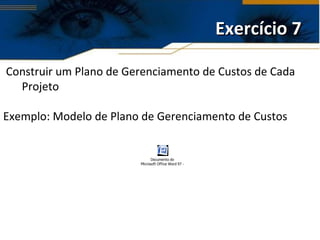

Construir um Plano de Gerenciamento de Custos de Cada Projeto Exemplo: Modelo de Plano de Gerenciamento de Custos Exercício 7

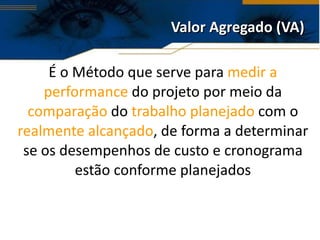

Valor Agregado (VA) É o Método que serve para  medir a performance  do projeto por meio da  comparação  do  trabalho planejado  com o  realmente alcançado , de forma a determinar se os desempenhos de custo e cronograma estão conforme planejados

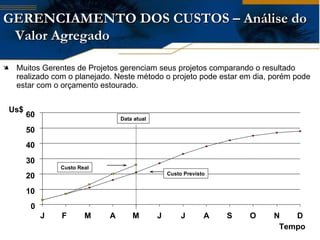

Muitos Gerentes de Projetos gerenciam seus projetos comparando o resultado realizado com o planejado. Neste método o projeto pode estar em dia, porém pode estar com o orçamento estourado. GERENCIAMENTO DOS CUSTOS – Análise do Valor Agregado 0 10 20 30 40 50 60 J F  M  A M J J A S O N D Tempo Us$ Data atual Custo Previsto Custo Real

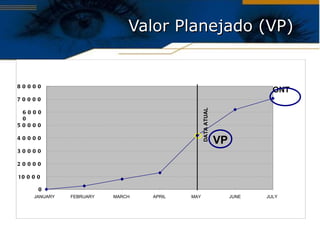

Valor Planejado (VP) 0 10000 20000 30000 40000 50000 60000 70000 80000 JANUARY FEBRUARY MARCH APRIL MAY JUNE JULY DATA ATUAL ONT VP

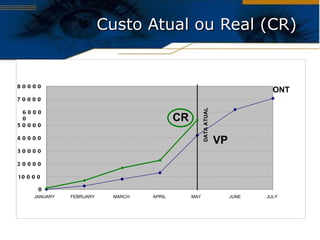

Custo Atual ou Real (CR) 0 10000 20000 30000 40000 50000 60000 70000 80000 JANUARY FEBRUARY MARCH APRIL MAY JUNE JULY DATA ATUAL VP ONT CR

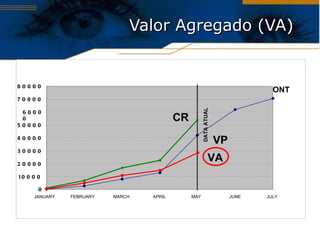

Valor Agregado (VA) 0 10000 20000 30000 40000 50000 60000 70000 80000 JANUARY FEBRUARY MARCH APRIL MAY JUNE JULY DATA ATUAL ONT VP CR VA
Valor Agregado – é uma medida objetiva de quanto trabalho foi realizado  GERENCIAMENTO DOS CUSTOS – Análise do Valor Agregado VP=ONT= CR = VA = Exemplo:  Eu planejo construir 6 peças de aço em 6 meses Cada peça irá custar R$ 100,00.  Ao Final do Período... Fiz apenas 3 peças e gastei R$ 400,00 1 2 3 Orçamento previsto R$  600,00 Gasto real R$  400,00 Orçamento realizado R$  300,00 (3 peças * R$ 100,00)

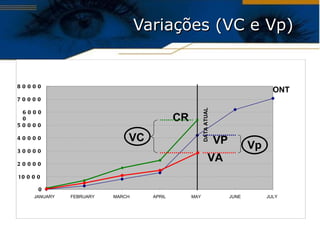

Variações (VC e Vp) 0 10000 20000 30000 40000 50000 60000 70000 80000 JANUARY FEBRUARY MARCH APRIL MAY JUNE JULY DATA ATUAL ONT VP CR VA VC Vp

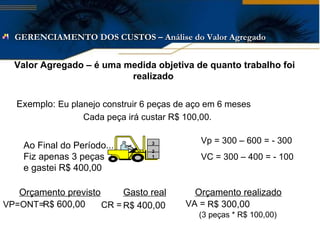

Valor Agregado – é uma medida objetiva de quanto trabalho foi realizado  GERENCIAMENTO DOS CUSTOS – Análise do Valor Agregado VP=ONT= CR = VA = Vp = 300 – 600 = - 300 VC = 300 – 400 = - 100 Exemplo:  Eu planejo construir 6 peças de aço em 6 meses Cada peça irá custar R$ 100,00.  Ao Final do Período... Fiz apenas 3 peças e gastei R$ 400,00 1 2 3 Orçamento previsto R$  600,00 Gasto real R$  400,00 Orçamento realizado R$  300,00 (3 peças * R$ 100,00)

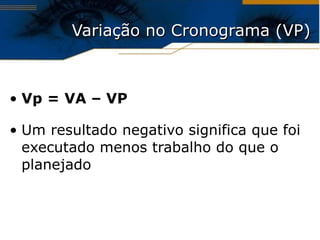

Variação no Cronograma (VP) Vp = VA – VP Um resultado negativo significa que foi executado menos trabalho do que o planejado

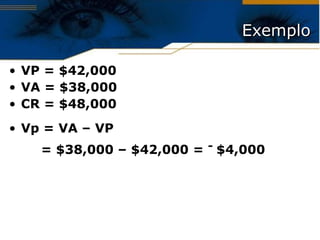

Exemplo VP = $42,000 VA = $38,000 CR = $48,000 Vp = VA – VP  = $38,000 – $42,000 =  -  $4,000

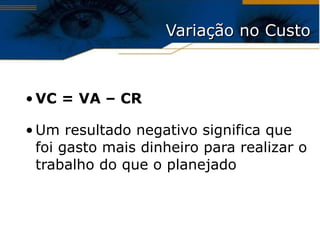

Variação no Custo VC = VA – CR Um resultado negativo significa que foi gasto mais dinheiro para realizar o trabalho do que o planejado

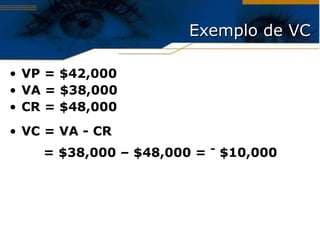

Exemplo de VC VP = $42,000 VA = $38,000 CR = $48,000 VC = VA - CR = $38,000 – $48,000 =  -  $10,000

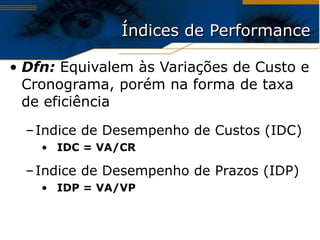

Índices de Performance Dfn:  Equivalem às Variações de Custo e Cronograma, porém na forma de taxa de eficiência Indice de Desempenho de Custos (IDC) IDC = VA/CR Indice de Desempenho de Prazos (IDP) IDP = VA/VP

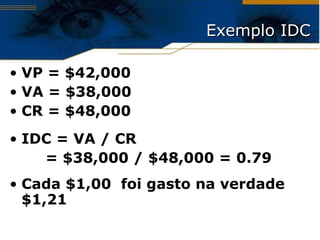

Exemplo IDC VP = $42,000 VA = $38,000 CR = $48,000 IDC = VA / CR = $38,000 / $48,000 = 0.79 Cada $1,00  foi gasto na verdade $1,21

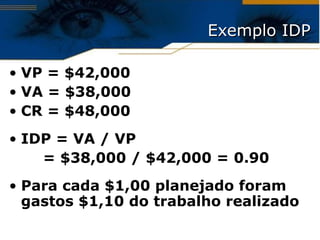

Exemplo IDP VP = $42,000 VA = $38,000 CR = $48,000 IDP = VA / VP = $38,000 / $42,000 = 0.90 Para cada $1,00 planejado foram gastos $1,10 do trabalho realizado

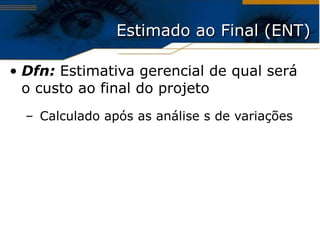

Estimado ao Final (ENT) Dfn:  Estimativa gerencial de qual será o custo ao final do projeto Calculado após as análise s de variações

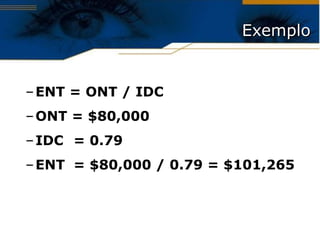

Exemplo ENT = ONT / IDC ONT = $80,000 IDC  = 0.79 ENT  = $80,000 / 0.79 = $101,265

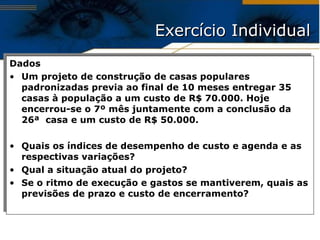

Exercício Individual Dados Um projeto de construção de casas populares padronizadas previa ao final de 10 meses entregar 35 casas à população a um custo de R$ 70.000. Hoje encerrou-se o 7º mês juntamente com a conclusão da 26ª  casa e um custo de R$ 50.000. Quais os índices de desempenho de custo e agenda e as respectivas variações ? Qual a situação atual do projeto ? Se o ritmo de execução e gastos se mantiverem, quais as previsões de prazo e custo de encerramento ?
Exercício Individual Solução ONT = 70.000; VP = 49.000; CR = 50.000; VA = 52.000. IDP = 52.000 / 49.000 = 1,06; IDC = 52.000 / 50.000 = 1,04. Vp = 52.000-49.000 = 3.000; VC = 52.000-50.000 = 2.000. O projeto está adiantado e abaixo do custo. ENT = 70.000 / 1,04 = R$ 67.300.  Previsão de conclusão = 10 / 1,06 = 9,4 meses

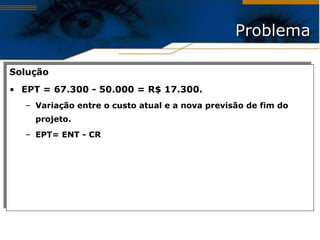

Problema Solução EPT = 67.300 - 50.000 = R$ 17.300. Variação entre o custo atual e a nova previsão de fim do projeto. EPT= ENT - CR

Números negativos para variação de custo e prazo indicam problemas nestas áreas. O projeto está custando mais que planejado ou levando mais tempo que planejado IDC e IDP menores que 1 indicam problemas Dicas O  VA  vem primeiro em todas fórmulas; Fórmula de variação,  VA  - Alguma Coisa; Fórmula de Índice,  VA  / Alguma Coisa; Fórmula relativa a custo, use  CR ; Fórmula relativa a prazo, use  VP ; Para interpretação de variação,  Negativo  é mau,  Positivo  é bom; Para interpretação de índice,  menor que 1  é mau,  maior que  1 é bom. Conclusão

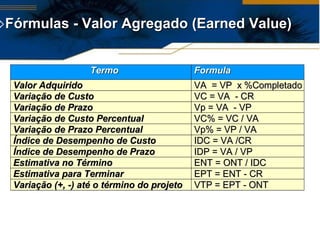

Fórmulas - Valor Agregado (Earned Value)
Perguntas?
Fernando S. Dantas Diretor de Comunicação, Marketing e Publicidade PMI - Chapter-DF http://www.pmidf.org [email_address]   Obrigado!

Aula 2 - Gestão de Projetos

  • 1.
    MBA - Gestãode Projetos Professsor Fernando S. Dantas Gestão de Projetos PMI
  • 2.
  • 3.
    Escopo do ProjetoX Escopo do Produto
  • 4.
    O que éGerência do Escopo do Projeto
  • 5.
  • 6.
  • 7.
  • 8.
  • 9.
    Fatores Ambientais daEmpresa Devem ser considerados durante o desenvolvimento do termo de abertura
  • 10.
    Ativos dos ProcessosOrganizacionais Devem ser considerados durante o desenvolvimento do termo de abertura
  • 11.
    A WBS ouEAP Dividir as entregas do projeto em elementos menores e mais gerenciáveis
  • 12.
    Estrutura Analítica dotrabalho (WBS) Orientada às entregas Deve incluir as entregas relativas ao projeto também Cada nível é uma decomposição
  • 13.
    Estrutura Analítica dotrabalho (WBS) Características: Deve ser construída logo no início, e revisada no decorrer do projeto; Representação do trabalho (agrupamento de atividades) que possuem um resultado associado (produtos e/ou resultados tangíveis); Organizada em uma estrutura hierárquica; A EAP deve ser preparada com foco nas entregas internas (para a própria equipe do projeto) e externas (para o cliente ou envolvidos de fora da equipe).
  • 14.
    Pacote de TrabalhoEntrega: qualquer saída, resultado ou item mensurável, tangível e verificável que seja produzido para completar um projeto ou parte dele As entregas que compõem o nível mais baixo da EAP são os pacotes de trabalho que serão subdivididos em atividades, posteriormente
  • 15.
    Estrutura Analítica dotrabalho (WBS) PORQUE USAR A WBS?? A EAP tem dois objetivos principais: Garantir que o projeto inclui todo o trabalho necessário Garantir que o projeto não inclui trabalho desnecessário
  • 16.
    Estrutura Analítica dotrabalho (WBS) Pacote de trabalho 1.1 Pacote de trabalho 1.2 Produto 1 Pacote de trabalho 2.1 Pacote de trabalho 2.2 Produto 2 Pacote de trabalho 3.1 Produto 3 Sub-projeto 1 Projeto
  • 17.
    Estrutura Analítica dotrabalho (WBS) Pacote de trabalho 1.1 Pacote de trabalho 1.2 Produto 1 Fase 1 Pacote de trabalho 2.1 Produto 2 Fase 2 Pacote de trabalho 3.1 Produto 3 Fase 3 Projeto
  • 18.
    Estrutura Analítica dotrabalho (WBS) Sistema de aeronave Gerenciamento de projeto Treinamento Dados Veículo aéreo Equipamentos de suporte Teste e avaliação Motor Sistema de comunicação Sistema de navegação Planejamento e controle Solicitações técnicas Dados da engenharia
  • 19.
    Exercício 3 Construira WBS (EAP) dos seguintes Projetos: Projeto ___________________ Projeto ___________________ Projeto ___________________ Projeto ___________________
  • 20.
    Exercício 3 Construira WBS (EAP): Etapas: Defina as Fases Defina os Pacotes de Trabalho
  • 21.
    Planejamento do EscopoO que é? Refere-se ao processo através do qual se elabora e documenta progressivamente o trabalho do projeto (escopo do projeto) que irá gerar o(s) produto(s) do projeto. Este processo gera dois produtos importantes: Declaração do Escopo Plano de Gerenciamento do Escopo
  • 22.
    Planejamento do EscopoDados necessários Fatores ambientais da empresa Termo de Abertura do projeto Ativos de processos organizacionais Declaração do Escopo Preliminar do projeto Plano de Gerenciamento do Projeto (não é indicado, mas pode ser construído no Final do Planejamento do Projeto = soma de todos os Planos)
  • 23.
    Planejamento do EscopoDicas sobre Plano de Gerenciamento do Escopo: Descreve como o Escopo e as mudanças serão gerenciadas. Serve para diminuir: mudanças e conflitos. “ Pintou” mudança, o que faço? Verifica o Plano de Gerenciamento de Escopo Pede ao usuário para detalhar a mudança Verifica com o time o impacto da mudança Submete ao CCM ( Comitê de Controle de Mudança )
  • 24.
    Exercício 4 ModeloPlano de Plano de Gerenciamento do Escopo do Projeto:
  • 25.
    Definição do EscopoDados necessários Termo de Abertura do Projeto Ativos de processos organizacionais Declaração do Escopo Preliminar do Projeto Plano de Gerenciamento do Escopo do Projeto Solicitações de mudança aprovadas
  • 26.
    Definição do EscopoFormulação da Definição do Escopo Os objetivos e entregas g erais, restrições e premissas iniciais do projeto foram definidas na Declaração Preliminar do Escopo que como o nome sugere, é Preliminar . Agora é hora de refiná-la!
  • 27.
    Definição do EscopoA Declaração de Escopo do projeto é o que usamos para decompor o trabalho do projeto em atividades às quais podemos alocar recursos.
  • 28.

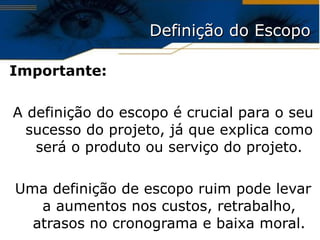

    Definição do EscopoImportante: A definição do escopo é crucial para o seu sucesso do projeto, já que explica como será o produto ou serviço do projeto. Uma definição de escopo ruim pode levar a aumentos nos custos, retrabalho, atrasos no cronograma e baixa moral.
  • 29.
    Exercício 6 Modelode Declaração do Escopo:
  • 30.
    Verificação do EscopoÉ o processo obtenção da aceitação formal pelas partes interessadas do escopo do projeto terminado e das entregas associadas. Não confundir com o controle da qualidade porque a verificação do escopo trata principalmente da aceitação das entregas, enquanto o controle de qualidade trata do atendimento aos requisitos de qualidade especificados para as entregas .
  • 31.

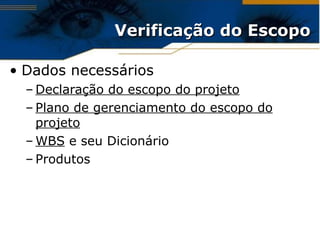

    Verificação do EscopoDados necessários Declaração do escopo do projeto Plano de gerenciamento do escopo do projeto WBS e seu Dicionário Produtos
  • 32.
    Verificação do EscopoFerramentas e técnicas Inspeção (baseada nos critérios de aceitação do escopo) Medida Exame Testes
  • 33.

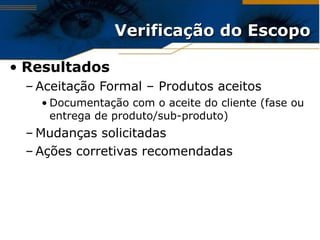

    Verificação do EscopoResultados Aceitação Formal – Produtos aceitos Documentação com o aceite do cliente (fase ou entrega de produto/sub-produto) Mudanças solicitadas Ações corretivas recomendadas
