1. Disciplina Gerenciamento de Aquisições
Disciplina Gerenciamento de

           MBA GERENCIAMENTO DE PROJETOS TURMA IV
                       Passo Fundo – RS

                                                              Alunos
                                                 Camila Ester Franco
                                              Cesar Buaes Dal Maso
                                            Luciane Rocha Brkanitch
                                                    Rodrigo Stanisci
2. INTEGRAÇÃO PROJETOS

A integração Projetos é uma empresa
especializada em gerenciamento de
Projetos. Atua há mais de cinco décadas
no mercado nacional e internacional.

                               Foi contratada recentemente para executar o
                                 audacioso PROJETO HCOPA, que tem como
                                      escopo principal construir e colocar em
                               operação um luxuoso hotel temático da copa
                                       do mundo, HOTEL BOLA na cidade de
                                                           Passo Fundo (RS).
3. 4. EQUIPE HCOPA

Foram destacados os melhores profissionais da Integração Projetos para compor
a equipe do projeto HCOPA:

                                                       Equipe Projeto HCOPA
                                                       Camila Ester Franco
                                                    Cesar Buaes Dal Maso
                                                  Luciane Rocha Brkanitch
                                                          Rodrigo Stanisci
5. OBJETIVO

              Utilizar técnicas e padrões para o
       gerenciamento das aquisições do Projeto
           HCOPA, cujo escopo é a construção e
      implantação do HOTEL BOLA, englobando
     os processos necessários para aquisição de
            bens e serviços, com a finalidade de
                    cumprir o escopo do projeto.

6.WBS
7. CRITÉRIOS MAKE OR BUY
              1.1.1 Projeto civil (B)
              Devido à necessidade de fornecimento especializado, optou-se em contratar uma empresa para a elaboração do projeto civil e
              pelo compartilhamento de riscos.

              1.1.2 Projeto arquitetônico (B)
              Devido à necessidade de fornecimento especializado, optou-se em contratar uma empresa para a elaboração do projeto
              arquitetônico .

1.2.4 Mão-de-obra (B)
Foi decidido contratar mão-de-obra para a construção devido ao prazo de construção estar muito próximo da Copa .

1.2.6 – TI (B)
Decidiu-se realizar a aquisição de um software de empresa terceirizada, visto que o custo de se adquirir ou desenvolver um software é menor
que contratar pessoas para desenvolvimento.

             2.2.1 – Contratações(M)
Tomada a decisão de se realizar a contratação de pessoas pela Integração projetos , onde haverá um maior controle do perfil dos funcionários a
serem contratados, visto que a Integração Projetos possui uma equipe qualificada para esta atividade.

              2.3.1 – Campanha publicitária(B)
              Existe confiança em um fornecedor de Campanha publicitária onde realiza todas as campanhas publicitárias dos projetos
              elaborados pela integração .

              2.4 – Festa de lançamento (B)
              Pela necessidade de focar no negócio da empresa (core business), foi contratada uma empresa de Eventos para elaborar e
              executar a festa de lançamento do HCOPA, sendo um critério que a empresa tenha conhecimento especializado em festas
              temáticas.
MAPA DE AQUISIÇÕES DO PROJETO

8. MAPA DE AQUISIÇÕES DO PROJETO

    Nº       Item a ser    Ref. EAP      Vendor List       Orçamento      Prazo      Critério Aplicado   Documento de   Meio de Divulgação
             Contratado                                                                                    Aquisição

                                      Camargo Corrêia                             Fornecimento
         Estudos e
1                          1.1        Zorteia           R$ 500 mil     06/2012    especializado e            RFP          Cartas-Convite
         Engenharia
                                      Trevisan                                    Impactos Ambientais

                                      Camargo Corrêia
         Aquisições                                                               Fornecimento                            Cartas-Convite
2                          1.2        Zorteia           R$5 mil        06/2012                               RFP
         Construção                                                               especializado
                                      Trevisan

                                      Camargo Corrêia                             Fornecimento
                                                                                                                          Cartas-Convite
3        Execução          1.3        Zorteia           R$ 100 mil     07/2012    especializado e            RFP
                                      Trevisan                                    Impactos Ambientais

                                      Camargo Corrêia
                                                                                  Fornecimento                            Cartas-Convite
4        Análise Técnica   1.4        Zorteia           R$ 5 mil       01/2014                               RFP
                                                                                  Especializado
                                      Trevisan

         Aquisições                   Havan
                                                                                  Nacionalidade de                        Cartas-Convite
5        Implantação       2.1        Zafari Bourbon    R$ 15 mil      02/2014                               RFQ
                                                                                  Produtos e Serviços
         Hoteleira                    Grupo Cassino

                                      10KZ
         Campanha                                                                 Confiança no                            Cartas-Convite
6                          2.3.1      Grupo Preview     R$ 100 mil     02/2014                               RFI
         Publicitária                                                             fornecedor
                                      WBrasil

                                      Lekan Eventos
         Festa de                                                                 Core Business da                        Cartas-Convite
7                          2.4        Center Color      R$ 200 mil     03/2014                               RFI
         Lançamento                                                               empresa
                                      LCL Eventos

9. WBS REVISADA
10.REGISTRO DE RISCOS

                     REGISTRO DE RISCOS
  Evento de Risco                   Resposta ao Risco                    Momento da resposta ao
                                                                         Risco
  Atraso na entrega na execução     Inclusão no contrato de cláusula     SEL,PQ,CONT,ADM,PLAN
  civil                             de multa e complementação de
                                    mão-de-obra em situação de
                                    atraso na entrega

  Problemas na customização do      Contratar consultoria                ESP,PQ,SEL,CONT,ADM,PLAN
  software para o hotel
  Aquisição de materiais de baixa   Contratar especialistas para a       ESP,PQ,SEL,CONT,ADM,PLAN
  qualidade                         análise de qualidade de todos os
                                    materiais adquiridos

  Produção do evento abaixo da      Acompanhar através de                ESP,PQ,SEL,CONT,ADM,PLAN
  expectativa do sponsor            relatórios o projeto de realização
                                    da festa. Com a aproximação da
                                    data da festa, realizar reuniões
                                    semanais.
11. CRITÉRIOS DE AVALIAÇÃO ELIMINATÓRIOS E
PROCESSO DE CONCORRÊNCIA (1.3 EXECUÇÃO):
 - Critérios eliminatórios adotados:
 - * Possuir certificações (ISO 9001 e ISO 14001);
 * Organização executora ser considerada como empresa
    sênior, ou seja, com mais de 20 anos de mercado;
 * Ter um padrão anticorrupção;
 * Negativa INSS;
 * Obter controle de qualidade (periódico) dos materiais
    empregados com laboratório ou conveniado;
 * Gerente de projeto habilitado pelo PMI possuindo PMP;
 * Experiência específica em construção de hotéis temáticos;
12. CRITÉRIOS DE AVALIAÇÃO CLASSIFICATÓRIOS
(1.3 EXECUÇÃO)
 - Critérios classificatórios adotados :
 * Experiência com mais de três empreendimentos temáticos
    de diferentes portes;
 * Pré-implantação com mostruário de apartamentos modelo
    (decorados) ;
 * Financiamento com mais de três tipos de bancos integrados;
 * Opções de mais de 10 gerentes de projetos com experiência
    em hotéis temáticos com PMP;
 * Requisitos extras com possibilidade de atendimento durante
    o projeto;

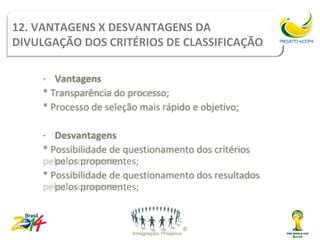

12. VANTAGENS X DESVANTAGENS DA
DIVULGAÇÃO DOS CRITÉRIOS DE CLASSIFICAÇÃO

    - Vantagens
    * Transparência do processo;
    * Processo de seleção mais rápido e objetivo;

    - Desvantagens
    * Possibilidade de questionamento dos critérios
       pelos proponentes;
    * Possibilidade de questionamento dos resultados
       pelos proponentes;
13. DECLARAÇÃO DE TRABALHO (SOW)

 WBS – 1.3 EXECUÇÃO (Civil e arquitetônica)

 1* Especificações técnicas: Obra concluída com execução do projeto civil e arquitetônico completo.
 2* Qualidade requerida: Com certificação da série ISSO 14000 e sem impactos ambientais.
 3* Quantidades: Projeto civil completo e Projeto arquitetônico (interno e externo).
 4* Prazos: Cumprimento da execução do projeto civil e arquitetônico um ano antes do início da copa.
 5, 6* Garantia e Suporte técnico: Duas empresas parceiras em “sobre aviso” para garantir a entrega da
 obra. Profissionais da empresa contratada devem realizar todo suporte técnico necessário e esclarecer
 toda logística da execução aos gerentes de projeto HCOPA.
 7, 8* Recursos Humanos e Treinamentos desejados: Engenheiros e arquitetos com mais de dez anos
 de registro no órgão de classse, experiência em mais de cinco projetos de hotelaria de grande porte.
 Como treinamento, curso in company na conveniada da FGV de Passo Fundo sobre gerenciamento de
 negócios na construção civil.
 9* Nível de serviço de manutenção desejado: Qualidade do serviço deve atender os requisitos do
 projeto original, com manutenção permanente, com profissionais de plantão.
 10* Local de entrega: Escritório de gerenciamento de projetos.
14. DECLARAÇÃO DO TRABALHO (SOW)

   - Critérios de avaliação do convidado fornecedor: realizado
   por medição da performance (desempenho), neste caso da
   (1.3 EXECUÇÃO):
                                                            Critérios de
         WBS     Descrição        Peso    Quantidade         avaliação
                                                             (medição)
                                              Equipe
                                         qualificada com    Fornecimento
                                  55%
                                         certificações de   especializado
                 Execução                  qualidade
         1.3
               Construção Civil          Nenhum impacto
                                          ambiental (zero     Impactos
                                  45%
                                         de impactos com     Ambientais
                                              o meio)
15. SISTEMA DE PONTUAÇÃOPontuação
          Sistema de
                           Critérios de Fornecimento com Pontuação

Apresentação de atestado(s) técnico(s) de                       Possuir Plano de Gerenciamento de Resíduos
                                                    Pontuação                                                       Pontuação
execução de obras civis de no mínimo 5.000 m²                   (PGR) da Construção Civil.
cada.                                                           Propoente comprovou possuir PGR implementado a
Propoente apresentou 4 atestados ou mais.              10                                                              10
                                                                5 anos ou mais.
                                                                Propoente comprovou possuir PGR implementado a
Propoente apresentou 3 atestados.                       7                                                               7
                                                                4 anos.
                                                                Propoente comprovou possuir PGR implementado a
Propoente apresentou 2 atestados.                       5                                                               5
                                                                3 anos.
                                                                Propoente comprovou possuir PGR implementado
Propoente apresentou 1 atestado.                        3                                                               3
                                                                menos de 3 anos.

Tempo de experiência do quadro técnico na área de               Apresentação de Histórico de Multas aplicadas por
                                                    Pontuação                                                       Pontuação
execuções de obras civis .                                      Órgãos Ambientais (últimos seis anos).
Propoente comprovou quadro técnico com 5 anos                   O histórico do propoente comprovou Não ter
                                                       10                                                              10
ou mais de experiência.                                         recebido multas ambientais nos últimos 6 anos.
Propoente comprovou quadro técnico com 4 anos                   O histórico do propoente comprovou ter recebido
                                                        7                                                               7
de experiência.                                                 somente 01 multa ambiental nos últimos 6 anos.
Propoente comprovou quadro técnico com 3 anos                   O histórico do propoente comprovou ter recebido
                                                        5                                                               5
de experiência.                                                 somente 2 multas ambientais nos últimos 6 anos.
Propoente comprovou quadro técnico com menos de                 O histórico do propoente comprovou ter recebido
                                                        3                                                               3
3 anos de experiência.                                          mais de 3 multas ambientais nos últimos 6 anos.

Número de obras de execução civil no Ramo de
                                                    Pontuação   Menor Preço Global                                  Pontuação
Hotelaria.

Propoente comprovou 4 obras ou mais.                   10       Proposta com menor valor.                              10

Propoente comprovou 3 obras .                           7       Proposta com segundo menor valor.                       7

Propoente comprovou 2 obras .                           5       Proposta com terceiro menor valor.                      5

Propoente comprovou 1 obra.                             3

15. SISTEMA DE PONTUAÇÃOPontuação
            Sistema de
            Critério Classificatório            Peso (%)        Nota Camargo Corrêa               Nota Zortea Ltda.             Nota Trevisan S.A.

Apresentação de atestado(s) técnico(s) de
                                                           Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida
execução de obras civis de no mínimo 5.000 m²     20
                                                           Peso (%)                        Peso (%)                        x Peso (%)
cada.
Tempo de experiência do quadro técnico na                  Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida
                                                  15
área de execuções de obras civis .                         Peso (%)                        Peso (%)                        x Peso (%)

Número de obras de execução civil no ramo de               Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida
                                                  20
Hotelaria.                                                 Peso (%)                        Peso (%)                        x Peso (%)

Possuir Plano de Gerenciamento de Resíduos                 Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida
                                                  10
(PGR) da Construção Civil.                                 Peso (%)                        Peso (%)                        x Peso (%)

Apresentação de Histórico de Multas aplicadas              Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida
                                                   5
por Órgãos Ambientais (últimos seis anos).                 Peso (%)                        Peso (%)                        x Peso (%)

                                                           Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida x   Nota Final=Pontuação obtida
Menor Preço Global                                30
                                                           Peso (%)                        Peso (%)                        x Peso (%)

Total                                             100
Tipos de contrato
16. DOCUMENTOS DE AQUISIÇÕES ADOTADOS

RFP (Request-For-Proposal).
JUSTIFICATIVA:
•Optamos pela RFP em função do nosso projeto necessitar de muitas informações sobre
os fornecedores e não uma simples tomada de preços. A RFP nos auxilia na aquisição de
informações dos fornecedores como:
          -Histórico das empresas, informações financeiras, capacidade técnica e
referências de clientes para validação das informações.

Para acesso ao documento modelo
Tipos

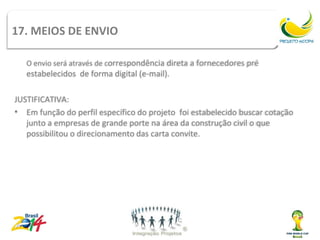

17. MEIOS DE ENVIO               de contrato
   O envio será através de correspondência direta a fornecedores pré
   estabelecidos de forma digital (e-mail).

JUSTIFICATIVA:
• Em função do perfil específico do projeto foi estabelecido buscar cotação
   junto a empresas de grande porte na área da construção civil o que
   possibilitou o direcionamento das carta convite.
Tipos de
18. FORMA DE CONTRATO         contrato
   O Contrato realizado para o pacote “3. Execução” será
   da forma “formal” por observar as formalidades
   prevista no CCB, cuja condições podem estar descritas
   não só em um instrumento com cláusulas e condições
   bem como definidas, mas também em uma singela
   correspondência, sendo que a anuência do recebedor
   da mesma configura a aceitação e o início da
   contratação.
19. ESPÉCIE DE Tipos de
               CONTRATO                   contrato

    Será realizado um contrato por empreitada mista (item 3. Execução) pois
    o empreiteiro da obra irá contribuir tanto com a mão de obra como o
    material, assim ficará por sua conta os riscos até a entrega da mão de
    obra, a contento de quem a encomendou, se este não estiver em mora de
    receber. Mas se estiver, por sua conta correrão os riscos.
20. TIPO DE CONTRATO(1.3 . Execução)
                   Tipos de contrato
    Será realizado      contrato típico de custos reembolsáveis ou por
    administração (cost plus) pois envolve o pagamento( reembolso) para o
    fornecedor pelos custos reais incorridos acrescidos de uma remuneração
    que normalmente representa um percentual do custo ou valor fixo de
    administração.
    •Desempenho do cronograma ou entrega (antecipada, recompensa; tempo
    programado, sem recompensas e penalidades; com atraso com
    penalidade).
    •O projeto de construção necessita ter um rigoroso cumprimento dos
    prazos determinados em função de que há uma segunda fase
    (implantação) bem como data que deverá ser impreterivelmente cumprida
    (Copa 2014) – restrição de data.
21. FLUXOGRAMA CONCORRÊNCIA PRIVADA
Administração do contrato

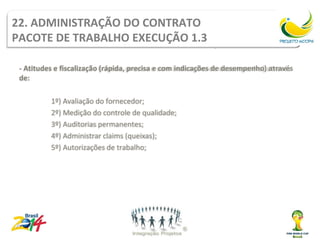

22. ADMINISTRAÇÃO DO CONTRATO
PACOTE DE TRABALHO EXECUÇÃO 1.3
         Pacote de trabalho Execução 1.3
 - Atitudes e fiscalização (rápida, precisa e com indicações de desempenho) através
 de:

          1º) Avaliação do fornecedor;
          2º) Medição do controle de qualidade;
          3º) Auditorias permanentes;
          4º) Administrar claims (queixas);
          5º) Autorizações de trabalho;
23. ADMINISTRAÇÃO DA AQUISIÇÃO
      Administração da Aquisição
PACOTE Pacote de trabalho Execução 1.3
       DE TRABALHO EXECUÇÃO 1.3
 - Os relatórios de desempenho para administrar a aquisição serão realizados como no
 exemplo abaixo:
 Através de Relatório de Obra ou de ocorrência.
 * Data: 19.05.2012.
 * Identificação da obra : Canteiro de obra Hotel Bola.
 * Descrição das atividades: Início dos trabalhos às 8hs, 32 pessoas em obra, separação
 do material, erguer as paredes da parte sul, encerramento às 18hs. Sem incidentes de
 acidentes.
 * Observações: Sem observações adicionais.
 •Assinatura s: Fiscal de obra, Representante da construtora , Representante do cliente

         Joao da Silva           Pedro de Oliveira           Paulo Assis
24. FLUXOGRAMA PARA ADMINISTRAR O CONTRATO
25. FLUXOGRAMA PARA ENCERRAR O CONTRATO
26. PLANO DE GERENCIAMENTO DE AQUISIÇÕES

                              ÍNDICE DO PLANO
                             DE GERENCIAMENTO
                               DAS AQUISIÇÕES

Passo fundo gprpf04-aquisições

  • 2.
    1. Disciplina Gerenciamentode Aquisições Disciplina Gerenciamento de MBA GERENCIAMENTO DE PROJETOS TURMA IV Passo Fundo – RS Alunos Camila Ester Franco Cesar Buaes Dal Maso Luciane Rocha Brkanitch Rodrigo Stanisci
  • 3.
    2. INTEGRAÇÃO PROJETOS Aintegração Projetos é uma empresa especializada em gerenciamento de Projetos. Atua há mais de cinco décadas no mercado nacional e internacional. Foi contratada recentemente para executar o audacioso PROJETO HCOPA, que tem como escopo principal construir e colocar em operação um luxuoso hotel temático da copa do mundo, HOTEL BOLA na cidade de Passo Fundo (RS).
  • 4.
    3. 4. EQUIPEHCOPA Foram destacados os melhores profissionais da Integração Projetos para compor a equipe do projeto HCOPA: Equipe Projeto HCOPA Camila Ester Franco Cesar Buaes Dal Maso Luciane Rocha Brkanitch Rodrigo Stanisci
  • 5.
    5. OBJETIVO Utilizar técnicas e padrões para o gerenciamento das aquisições do Projeto HCOPA, cujo escopo é a construção e implantação do HOTEL BOLA, englobando os processos necessários para aquisição de bens e serviços, com a finalidade de cumprir o escopo do projeto.
  • 6.
  • 7.
    7. CRITÉRIOS MAKEOR BUY 1.1.1 Projeto civil (B) Devido à necessidade de fornecimento especializado, optou-se em contratar uma empresa para a elaboração do projeto civil e pelo compartilhamento de riscos. 1.1.2 Projeto arquitetônico (B) Devido à necessidade de fornecimento especializado, optou-se em contratar uma empresa para a elaboração do projeto arquitetônico . 1.2.4 Mão-de-obra (B) Foi decidido contratar mão-de-obra para a construção devido ao prazo de construção estar muito próximo da Copa . 1.2.6 – TI (B) Decidiu-se realizar a aquisição de um software de empresa terceirizada, visto que o custo de se adquirir ou desenvolver um software é menor que contratar pessoas para desenvolvimento. 2.2.1 – Contratações(M) Tomada a decisão de se realizar a contratação de pessoas pela Integração projetos , onde haverá um maior controle do perfil dos funcionários a serem contratados, visto que a Integração Projetos possui uma equipe qualificada para esta atividade. 2.3.1 – Campanha publicitária(B) Existe confiança em um fornecedor de Campanha publicitária onde realiza todas as campanhas publicitárias dos projetos elaborados pela integração . 2.4 – Festa de lançamento (B) Pela necessidade de focar no negócio da empresa (core business), foi contratada uma empresa de Eventos para elaborar e executar a festa de lançamento do HCOPA, sendo um critério que a empresa tenha conhecimento especializado em festas temáticas.
  • 8.
    MAPA DE AQUISIÇÕESDO PROJETO 8. MAPA DE AQUISIÇÕES DO PROJETO Nº Item a ser Ref. EAP Vendor List Orçamento Prazo Critério Aplicado Documento de Meio de Divulgação Contratado Aquisição Camargo Corrêia Fornecimento Estudos e 1 1.1 Zorteia R$ 500 mil 06/2012 especializado e RFP Cartas-Convite Engenharia Trevisan Impactos Ambientais Camargo Corrêia Aquisições Fornecimento Cartas-Convite 2 1.2 Zorteia R$5 mil 06/2012 RFP Construção especializado Trevisan Camargo Corrêia Fornecimento Cartas-Convite 3 Execução 1.3 Zorteia R$ 100 mil 07/2012 especializado e RFP Trevisan Impactos Ambientais Camargo Corrêia Fornecimento Cartas-Convite 4 Análise Técnica 1.4 Zorteia R$ 5 mil 01/2014 RFP Especializado Trevisan Aquisições Havan Nacionalidade de Cartas-Convite 5 Implantação 2.1 Zafari Bourbon R$ 15 mil 02/2014 RFQ Produtos e Serviços Hoteleira Grupo Cassino 10KZ Campanha Confiança no Cartas-Convite 6 2.3.1 Grupo Preview R$ 100 mil 02/2014 RFI Publicitária fornecedor WBrasil Lekan Eventos Festa de Core Business da Cartas-Convite 7 2.4 Center Color R$ 200 mil 03/2014 RFI Lançamento empresa LCL Eventos
  • 9.
  • 10.
    10.REGISTRO DE RISCOS REGISTRO DE RISCOS Evento de Risco Resposta ao Risco Momento da resposta ao Risco Atraso na entrega na execução Inclusão no contrato de cláusula SEL,PQ,CONT,ADM,PLAN civil de multa e complementação de mão-de-obra em situação de atraso na entrega Problemas na customização do Contratar consultoria ESP,PQ,SEL,CONT,ADM,PLAN software para o hotel Aquisição de materiais de baixa Contratar especialistas para a ESP,PQ,SEL,CONT,ADM,PLAN qualidade análise de qualidade de todos os materiais adquiridos Produção do evento abaixo da Acompanhar através de ESP,PQ,SEL,CONT,ADM,PLAN expectativa do sponsor relatórios o projeto de realização da festa. Com a aproximação da data da festa, realizar reuniões semanais.
  • 11.
    11. CRITÉRIOS DEAVALIAÇÃO ELIMINATÓRIOS E PROCESSO DE CONCORRÊNCIA (1.3 EXECUÇÃO): - Critérios eliminatórios adotados: - * Possuir certificações (ISO 9001 e ISO 14001); * Organização executora ser considerada como empresa sênior, ou seja, com mais de 20 anos de mercado; * Ter um padrão anticorrupção; * Negativa INSS; * Obter controle de qualidade (periódico) dos materiais empregados com laboratório ou conveniado; * Gerente de projeto habilitado pelo PMI possuindo PMP; * Experiência específica em construção de hotéis temáticos;
  • 12.
    12. CRITÉRIOS DEAVALIAÇÃO CLASSIFICATÓRIOS (1.3 EXECUÇÃO) - Critérios classificatórios adotados : * Experiência com mais de três empreendimentos temáticos de diferentes portes; * Pré-implantação com mostruário de apartamentos modelo (decorados) ; * Financiamento com mais de três tipos de bancos integrados; * Opções de mais de 10 gerentes de projetos com experiência em hotéis temáticos com PMP; * Requisitos extras com possibilidade de atendimento durante o projeto;
  • 13.
    12. VANTAGENS XDESVANTAGENS DA DIVULGAÇÃO DOS CRITÉRIOS DE CLASSIFICAÇÃO - Vantagens * Transparência do processo; * Processo de seleção mais rápido e objetivo; - Desvantagens * Possibilidade de questionamento dos critérios pelos proponentes; * Possibilidade de questionamento dos resultados pelos proponentes;
  • 14.
    13. DECLARAÇÃO DETRABALHO (SOW) WBS – 1.3 EXECUÇÃO (Civil e arquitetônica) 1* Especificações técnicas: Obra concluída com execução do projeto civil e arquitetônico completo. 2* Qualidade requerida: Com certificação da série ISSO 14000 e sem impactos ambientais. 3* Quantidades: Projeto civil completo e Projeto arquitetônico (interno e externo). 4* Prazos: Cumprimento da execução do projeto civil e arquitetônico um ano antes do início da copa. 5, 6* Garantia e Suporte técnico: Duas empresas parceiras em “sobre aviso” para garantir a entrega da obra. Profissionais da empresa contratada devem realizar todo suporte técnico necessário e esclarecer toda logística da execução aos gerentes de projeto HCOPA. 7, 8* Recursos Humanos e Treinamentos desejados: Engenheiros e arquitetos com mais de dez anos de registro no órgão de classse, experiência em mais de cinco projetos de hotelaria de grande porte. Como treinamento, curso in company na conveniada da FGV de Passo Fundo sobre gerenciamento de negócios na construção civil. 9* Nível de serviço de manutenção desejado: Qualidade do serviço deve atender os requisitos do projeto original, com manutenção permanente, com profissionais de plantão. 10* Local de entrega: Escritório de gerenciamento de projetos.
  • 15.
    14. DECLARAÇÃO DOTRABALHO (SOW) - Critérios de avaliação do convidado fornecedor: realizado por medição da performance (desempenho), neste caso da (1.3 EXECUÇÃO): Critérios de WBS Descrição Peso Quantidade avaliação (medição) Equipe qualificada com Fornecimento 55% certificações de especializado Execução qualidade 1.3 Construção Civil Nenhum impacto ambiental (zero Impactos 45% de impactos com Ambientais o meio)
  • 16.
    15. SISTEMA DEPONTUAÇÃOPontuação Sistema de Critérios de Fornecimento com Pontuação Apresentação de atestado(s) técnico(s) de Possuir Plano de Gerenciamento de Resíduos Pontuação Pontuação execução de obras civis de no mínimo 5.000 m² (PGR) da Construção Civil. cada. Propoente comprovou possuir PGR implementado a Propoente apresentou 4 atestados ou mais. 10 10 5 anos ou mais. Propoente comprovou possuir PGR implementado a Propoente apresentou 3 atestados. 7 7 4 anos. Propoente comprovou possuir PGR implementado a Propoente apresentou 2 atestados. 5 5 3 anos. Propoente comprovou possuir PGR implementado Propoente apresentou 1 atestado. 3 3 menos de 3 anos. Tempo de experiência do quadro técnico na área de Apresentação de Histórico de Multas aplicadas por Pontuação Pontuação execuções de obras civis . Órgãos Ambientais (últimos seis anos). Propoente comprovou quadro técnico com 5 anos O histórico do propoente comprovou Não ter 10 10 ou mais de experiência. recebido multas ambientais nos últimos 6 anos. Propoente comprovou quadro técnico com 4 anos O histórico do propoente comprovou ter recebido 7 7 de experiência. somente 01 multa ambiental nos últimos 6 anos. Propoente comprovou quadro técnico com 3 anos O histórico do propoente comprovou ter recebido 5 5 de experiência. somente 2 multas ambientais nos últimos 6 anos. Propoente comprovou quadro técnico com menos de O histórico do propoente comprovou ter recebido 3 3 3 anos de experiência. mais de 3 multas ambientais nos últimos 6 anos. Número de obras de execução civil no Ramo de Pontuação Menor Preço Global Pontuação Hotelaria. Propoente comprovou 4 obras ou mais. 10 Proposta com menor valor. 10 Propoente comprovou 3 obras . 7 Proposta com segundo menor valor. 7 Propoente comprovou 2 obras . 5 Proposta com terceiro menor valor. 5 Propoente comprovou 1 obra. 3
  • 17.
    15. SISTEMA DEPONTUAÇÃOPontuação Sistema de Critério Classificatório Peso (%) Nota Camargo Corrêa Nota Zortea Ltda. Nota Trevisan S.A. Apresentação de atestado(s) técnico(s) de Nota Final=Pontuação obtida x Nota Final=Pontuação obtida x Nota Final=Pontuação obtida execução de obras civis de no mínimo 5.000 m² 20 Peso (%) Peso (%) x Peso (%) cada. Tempo de experiência do quadro técnico na Nota Final=Pontuação obtida x Nota Final=Pontuação obtida x Nota Final=Pontuação obtida 15 área de execuções de obras civis . Peso (%) Peso (%) x Peso (%) Número de obras de execução civil no ramo de Nota Final=Pontuação obtida x Nota Final=Pontuação obtida x Nota Final=Pontuação obtida 20 Hotelaria. Peso (%) Peso (%) x Peso (%) Possuir Plano de Gerenciamento de Resíduos Nota Final=Pontuação obtida x Nota Final=Pontuação obtida x Nota Final=Pontuação obtida 10 (PGR) da Construção Civil. Peso (%) Peso (%) x Peso (%) Apresentação de Histórico de Multas aplicadas Nota Final=Pontuação obtida x Nota Final=Pontuação obtida x Nota Final=Pontuação obtida 5 por Órgãos Ambientais (últimos seis anos). Peso (%) Peso (%) x Peso (%) Nota Final=Pontuação obtida x Nota Final=Pontuação obtida x Nota Final=Pontuação obtida Menor Preço Global 30 Peso (%) Peso (%) x Peso (%) Total 100
  • 18.
    Tipos de contrato 16.DOCUMENTOS DE AQUISIÇÕES ADOTADOS RFP (Request-For-Proposal). JUSTIFICATIVA: •Optamos pela RFP em função do nosso projeto necessitar de muitas informações sobre os fornecedores e não uma simples tomada de preços. A RFP nos auxilia na aquisição de informações dos fornecedores como: -Histórico das empresas, informações financeiras, capacidade técnica e referências de clientes para validação das informações. Para acesso ao documento modelo
  • 19.
    Tipos 17. MEIOS DEENVIO de contrato O envio será através de correspondência direta a fornecedores pré estabelecidos de forma digital (e-mail). JUSTIFICATIVA: • Em função do perfil específico do projeto foi estabelecido buscar cotação junto a empresas de grande porte na área da construção civil o que possibilitou o direcionamento das carta convite.
  • 20.
    Tipos de 18. FORMADE CONTRATO contrato O Contrato realizado para o pacote “3. Execução” será da forma “formal” por observar as formalidades prevista no CCB, cuja condições podem estar descritas não só em um instrumento com cláusulas e condições bem como definidas, mas também em uma singela correspondência, sendo que a anuência do recebedor da mesma configura a aceitação e o início da contratação.
  • 21.
    19. ESPÉCIE DETipos de CONTRATO contrato Será realizado um contrato por empreitada mista (item 3. Execução) pois o empreiteiro da obra irá contribuir tanto com a mão de obra como o material, assim ficará por sua conta os riscos até a entrega da mão de obra, a contento de quem a encomendou, se este não estiver em mora de receber. Mas se estiver, por sua conta correrão os riscos.
  • 22.
    20. TIPO DECONTRATO(1.3 . Execução) Tipos de contrato Será realizado contrato típico de custos reembolsáveis ou por administração (cost plus) pois envolve o pagamento( reembolso) para o fornecedor pelos custos reais incorridos acrescidos de uma remuneração que normalmente representa um percentual do custo ou valor fixo de administração. •Desempenho do cronograma ou entrega (antecipada, recompensa; tempo programado, sem recompensas e penalidades; com atraso com penalidade). •O projeto de construção necessita ter um rigoroso cumprimento dos prazos determinados em função de que há uma segunda fase (implantação) bem como data que deverá ser impreterivelmente cumprida (Copa 2014) – restrição de data.
  • 23.
  • 24.
    Administração do contrato 22.ADMINISTRAÇÃO DO CONTRATO PACOTE DE TRABALHO EXECUÇÃO 1.3 Pacote de trabalho Execução 1.3 - Atitudes e fiscalização (rápida, precisa e com indicações de desempenho) através de: 1º) Avaliação do fornecedor; 2º) Medição do controle de qualidade; 3º) Auditorias permanentes; 4º) Administrar claims (queixas); 5º) Autorizações de trabalho;
  • 25.
    23. ADMINISTRAÇÃO DAAQUISIÇÃO Administração da Aquisição PACOTE Pacote de trabalho Execução 1.3 DE TRABALHO EXECUÇÃO 1.3 - Os relatórios de desempenho para administrar a aquisição serão realizados como no exemplo abaixo: Através de Relatório de Obra ou de ocorrência. * Data: 19.05.2012. * Identificação da obra : Canteiro de obra Hotel Bola. * Descrição das atividades: Início dos trabalhos às 8hs, 32 pessoas em obra, separação do material, erguer as paredes da parte sul, encerramento às 18hs. Sem incidentes de acidentes. * Observações: Sem observações adicionais. •Assinatura s: Fiscal de obra, Representante da construtora , Representante do cliente Joao da Silva Pedro de Oliveira Paulo Assis
  • 26.
    24. FLUXOGRAMA PARAADMINISTRAR O CONTRATO
  • 27.
    25. FLUXOGRAMA PARAENCERRAR O CONTRATO
  • 28.
    26. PLANO DEGERENCIAMENTO DE AQUISIÇÕES ÍNDICE DO PLANO DE GERENCIAMENTO DAS AQUISIÇÕES
