Gestão de Projetos
                   Piracicaba, GE 08

P rof. Ma rc o A nto n io C o g h i
Complexo Esportivo TopSpin

!    Equipe:

!    Dácio Cressoni Jr

!    Daniel B. M. Grossi

!    Ronaldo Breno Petzhold Jr

!    Sofia Gutierrez

                                 ZZ4 - Soluções
Complexo Esportivo TopSpin

!    Estrutura Organizacional

!    A ZZ4 Soluções é uma organização focada em empreendimentos de alto padrão que
     visa o bem estar do ser humano através da prática do tênis de uma forma correta e
     saudável e também proporcionar horas de lazer num ambiente extremamente
     agradável construído com o mais alto respeito ao planeta e a vida.

!    Para este projeto, a empresa irá usar a estutura projetizada que irá evoluir para uma
     estrutura matricial balanceada após a conclusão deste projeto. Duas empresas serão
     contratadas para a execução. Uma empresa será responsável pela elaboração das
     planta e outra pela execução da obra. Uma terceira empresa será contratada para
     auditoria das instalações, visando checar conformidades com normas de qualidade
     bem como critérios da SMS para o bar temático.

                                                                          ZZ4 - Soluções
Complexo Esportivo TopSpin

                      ZZ4 - Soluções
Complexo Esportivo TopSpin

     TAP – Termo de Abertura do Projeto
!    Projeto

!    Complexo Esportivo TopSpin.

!    Descrição

!    Construção de um complexo esportivo na cidade de Araras-SP com quatro quadras
     de saibro, sendo duas destinadas para aulas e duas para locação. O Complexo
     contará com uma completa infra-estrutura, com estacionamento para veículos,
     vestiários masculino e feminino e bar temático que oferecerá além de lanches e
     sucos naturais porções e cervejas. O estabelecimento estará aberto de 06h a 00h de
     segunda a sábado e de 06h às 22h aos domingos.

                                                                        ZZ4 - Soluções
Complexo Esportivo TopSpin

     TAP – Termo de Abertura do Projeto

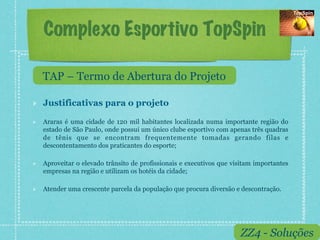

!    Justificativas para o projeto

!    Araras é uma cidade de 120 mil habitantes localizada numa importante região do
     estado de São Paulo, onde possui um único clube esportivo com apenas três quadras
     de tênis que se encontram frequentemente tomadas gerando filas e
     descontentamento dos praticantes do esporte;

!    Aproveitar o elevado trânsito de profissionais e executivos que visitam importantes
     empresas na região e utilizam os hotéis da cidade;

!    Atender uma crescente parcela da população que procura diversão e descontração.

                                                                       ZZ4 - Soluções
Complexo Esportivo TopSpin

     TAP – Termo de Abertura do Projeto

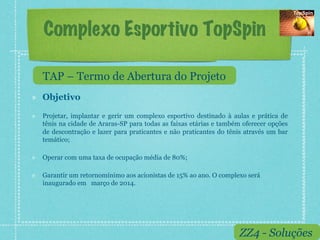

!    Objetivo

!    Projetar, implantar e gerir um complexo esportivo destinado à aulas e prática de
     tênis na cidade de Araras-SP para todas as faixas etárias e também oferecer opções
     de descontração e lazer para praticantes e não praticantes do tênis através um bar
     temático;

!    Operar com uma taxa de ocupação média de 80%;

!    Garantir um retornomínimo aos acionistas de 15% ao ano. O complexo será
     inaugurado em março de 2014.

                                                                      ZZ4 - Soluções
Complexo Esportivo TopSpin

     TAP – Termo de Abertura do Projeto

!    Requisitos
!    Contratação de empresa de arquitetura especializada para elaboração de um projeto
     que atenda os objetivos dos acionistas;

!    Contratação de empresa especializada na construção de quadras de saibro com
     dimensões de acordo com os padrões internacionais;

!    Contratação de professores altamente capacitados no esporte que passarão por
     treinamentos e aprimoramentos constantes;

!    As condições e práticas de higiene empregadas na operação do bar temático
     excederão ao atendimento das normas estabelecidas pela Vigilância Sanitária, bem
     como da Secretária Municipal de Saúde (SMS).

                                                                      ZZ4 - Soluções
Complexo Esportivo TopSpin

     TAP – Termo de Abertura do Projeto

!    Designação

!    Fica designado como Gerente de Projeto o Eng. Ronaldo Petzhold Jr, sendo
     responsável pela elaboração do PGP, gerir os recursos financeiros a serem alocados
     no projeto, bem como manter os acionistas informados sobre o andamento das
     atividades e consulta-los imediatamente no caso de alterações no plano original.

                                                                      ZZ4 - Soluções
Complexo Esportivo TopSpin

     TAP – Termo de Abertura do Projeto
!    Lista de Milestones
!    Assinatura do TAP: agosto 2012;

!    Entrega do Projeto: outubro 2012;

!    Entrega da Revisão do Projeto: novembro 2012;

!    Aprovação do Projeto: dezembro 2012;

!    Contratação da empresa de engenharia para as obras: janeiro 2013;

!    Fim das Obras: dezembro 2013;

!    Inauguração: março 2014.

                                                                         ZZ4 - Soluções
Complexo Esportivo TopSpin

     TAP – Termo de Abertura do Projeto

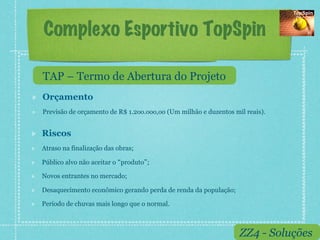

!    Orçamento
!    Previsão de orçamento de R$ 1.2oo.ooo,oo (Um milhão e duzentos mil reais).

!    Riscos
!    Atraso na finalização das obras;

!    Público alvo não aceitar o produto ;

!    Novos entrantes no mercado;

!    Desaquecimento econômico gerando perda de renda da população;

!    Período de chuvas mais longo que o normal.

                                                                      ZZ4 - Soluções
Complexo Esportivo TopSpin

     TAP – Termo de Abertura do Projeto

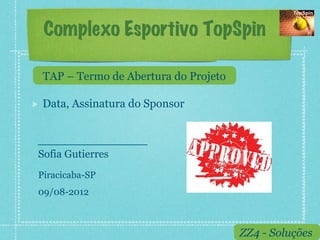

!    Data, Assinatura do Sponsor

 Sofia Gutierres
 Piracicaba-SP
 09/08-2012

                                          ZZ4 - Soluções
Complexo Esportivo TopSpin

!    Stakeholders:
!    Sociedade de Araras;

!    Secretaria Municipal de Esportes de Araras;

!    Jovens esportistas da cidade;

!    Visitantes da cidade;

!    Empresas de Arquitetura e Engenharia especializadas em projetos e construção

       de quadras de tênis;

!    Acionistas;

!    Sponsor.

                                                                      ZZ4 - Soluções
Complexo Esportivo TopSpin

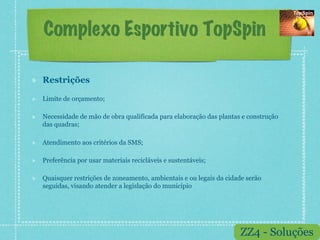

!    Restrições

!    Limite de orçamento;

!    Necessidade de mão de obra qualificada para elaboração das plantas e construção
     das quadras;

!    Atendimento aos critérios da SMS;

!    Preferência por usar materiais recicláveis e sustentáveis;

!    Quaisquer restrições de zoneamento, ambientais e ou legais da cidade serão
     seguidas, visando atender a legislação do município

                                                                       ZZ4 - Soluções
Complexo Esportivo TopSpin

         !          Identificação de Stakeholders - ISH

                                  Cadastro                                                                                Qualificação                                          Requisitos superficiais                                        Plano de Ação do G.P.

                                                                                                            Influência
                                                                                                Interesse
                                                                             Telefone
                                                                              e-mail
                                                                                        Poder
                                                                                                                         Classificaçã        Outras
                                                                       DDD

        Stakeholder                 Posição       Papel no projeto                                                                                                            Expectativa, Necessidade, Anseio                             Estratégia (o que fazer)         Quando
                                                                                                                              o          características

                                                                                                                                         responsável por
                                                                                                            Positiva                     prover recursos
                                                                                                                                                                                                                                     Convidar para reuniões de
                                                                                                                           Foco de        para o projeto,
                                                                                        Alto
                                                                                                Alto

SH 1                              na comunidade       Sponsor                                                                                                Tem urgência na aprovação e desenvolvimento do projeto.                 planejamento e acompanhamento do
                                                                                                                           atenção       especialista em
                                                                                                                                                                                                                                     projeto
                                                                                                                                          esporte de alto
                                                                                                                                            rendimento
                                                                                                                          Foco de         Responsáveis
                                                                                                            Positiva

                                                                                                                                                             Tem grande interesse no desenvolvimento do projeto e deseja estar
                                                                                                                          atenção /     pela divulgação do                                                                         Manter informados sobre os prazos
                                                                                        Alto
                                                                                                Alto

SH 2 - Jovens atletas da região   na comunidade    cliente / usuário                                                                                         constantemente informado sobre o andamento do mesmo. Pode auxiliar na
                                                                                                                           Manter       projeto (Escola de                                                                         das entregas do projeto.
                                                                                                                                                             divulgação do empreendimento.
                                                                                                                          satisfeito          Tênis)
                                                                                                            Positiva

                                                                                                                                        Responsável pela                                                                             Convocar para reunião de
                                                                                        Baixo

SH 3 - Empresa de arquitetura                                                                                               Manter                        Tem interesse na aprovação do projeto e interesse na entrega da planta /
                                                                                                Alto

                                  na comunidade       Executor                                                                            execução da                                                                                planejamento e discussão de prazos e
especializada                                                                                                             informado                       maquete com rapidez.
                                                                                                                                        planta do projeto                                                                            escopo.

                                                                                                                                        Responsável pela
                                                                                                            Positiva
                                                                                        Baixo

SH 4 - Empresa de construção                                                                                                Manter       construção das Tem interesse na aprovação do projeto e na entrega da obra com               Convocar para reuniões de
                                                                                                Alto

                                  na comunidade       Executor
de quadras                                                                                                                informado     quadras com base agilidade.                                                                  planejamento e discussão de prazos.
                                                                                                                                           nas plantas
                                                                                                            Positiva

                                                                                                                                                                                                                                     Planejar reuniões periódicas para
                                  na composição                                                                             Manter       Tem interesse no
                                                                                        Alto
                                                                                                Alto

SH 5 - Acionistas                                    Idealizador                                                                                           Tem interesse no sucesso do projeto e no retorno previsto.                informar sobre o andamento do
                                     acionária                                                                            informado     sucesso do projeto
                                                                                                                                                                                                                                     projeto.
Complexo Esportivo TopSpin

!    DE - Declaração de Escopo

                                       Premissas
         1) Conclusão das obras até dezembro de 2013
         2) Contratação de professores altamente experientes
         3) Demais funcionários: 70% com considerável experiência e 30% iniciantes
         4) Todos os funcionários deverã estar contratados até 30/01/2014
         5) Trabalhar com índice de satisfação dos clientes acima de 90%
                                       Restrições
         1) Não ultrapassar o orçamento em mais de 2,0%
         2) Não ultrapassar o prazo do projeto
         3) Não disponibilização do pessoal para os treinamentos requeridos
         4) Atendimento as normas técnicas e legislações específicas
         5) Liberação de novos recursos mediante cumprimento de etapas anteriores

                                                                          ZZ4 - Soluções
Complexo Esportivo TopSpin

!    Estrutura de Decomposição do Trabalho - WBS

                                               ZZ4 - Soluções
Complexo Esportivo TopSpin

!    Dicionário da WBS

     D-W BS         Dicionário W BS                             Fase:Operação Entrega: Inauguração

       C.C.         PT                  Descrição              Entrega do PT            Critério de Aceitação         OK

                                Elaboração do Plano de
                                                                                   Plano de Marketing assinado pelo
       1.6.1     Marketing      Marketing para divulgação     Plano de Marketing
                                                                                   GP
                                da empresa

                                Elaboração de
                                                              Procedimento de
               Recrutamento e   Procedimento especifico                            Aprovação formal no plano pelo
       1.6.2                                                  Recrutamento e
                  Seleção       para cargos e funções                              Gestor de RH e GP
                                                                  Seleção
                                identificadas

                                Elaboração de plano de
                                treinamento para os                Plano de        Aprovação formal no plano pelo
       1.6.3    Treinamento
                                funcionários de acordo com       Treinamento       Gestor de RH e GP
                                suas funções

                                Programação das
                                                                Cerimonia de       Pesquisa de satisfação dos
       1.6.4    Inauguração     atividades para o evento de
                                                                Inauguração        presentes na Inauguração
                                inauguração da escola
Complexo Esportivo TopSpin

!    Lista de Verificação da Qualidade

     LVQ - Lista de Verificação da Qualidade                         Fase:Operação Entrega: Inauguração

       C.C.        PT                  Descrição              Entrega do PT                 Critério de Validação          OK

                               Elaboração do Plano de
      1.6.1     Marketing      Marketing para divulgação     Plano de Marketing   Boas práticas de mercado
                               da empresa

                               Elaboração de
                                                             Procedimento de
              Recrutamento e   Procedimento especifico
      1.6.2                                                  Recrutamento e       Norma interna de Recutamento e Seleção
                 Seleção       para cargos e funções
                                                                 Seleção
                               identificadas

                               Elaboração de plano de
                               treinamento para os                Plano de
      1.6.3    Treinamento                                                        Atendimento a legislação especifica
                               funcionários de acordo com       Treinamento
                               suas funções

                               Programação das
                                                               Cerimonia de
      1.6.4    Inauguração     atividades para o evento de
                                                               Inauguração
                               inauguração da escola
Complexo Esportivo TopSpin

!    Lista de Atividades - LAtv

                  LAtv - Lista de Atividades                            PT: 1.6.1 Marketing
                                               Dácio           Daniel          Ronaldo             Sofia
                                                                                                               Custo da
                Atividade               Duração Custo Duração Custo         Duração   Custo Duração Custo      atividade
                                          [T]    [R$]   [T]    [R$]           [T]      [R$]   [T]    [R$]         [R$]

     Selecionar meios de
     divulgação (folder/ radio/ site)     10       70,00   4        50,00      8      80,00   15       80,00     2.740,00
     e enviar pedido de cotação
     Receber, analisar e aprovar
                                          5        70,00   9        50,00     15      80,00    3       80,00     2.240,00
     cotação

     Anunciar propaganda                  10       70,00   4        50,00      4      80,00    1       80,00     1.300,00

                                                                             Custo do Pacote de Trabalho         6.280,00

                                                                                                   ZZ4 - Soluções
Complexo Esportivo TopSpin
!    Orçamento
        C.C.                   WBS                PV - Planned Value   C.C.                  WBS              PV - Planned Value

        1.1    GERENCIAMENTO DE PROJETO                  53.000,00     1.4                SUPRIMENTOS              230.000,00
        1.1.1 Custos                                     15.000,00     1.4.1 Móveis/Utensilios                      75.000,00
        1.1.2 Qualidade                                  28.000,00     1.4.2 Construtora                             90.000,00
        1.1.3 Prazo                                       7.000,00     1.4.3 Materiais                               65.000,00
        1.1.4 Escopo                                      3.000,00     1.5                CONSTRUÇÃO               695.000,00
        1.2        ABERTURA DE EMPRESA                   14.180,00     1.5.1 Quadras                               350.000,00
        1.2.1 Licenças                                    5.000,00     1.5.2 Area Externa                          160.000,00
        1.2.2 Registro Patronal                           4.200,00     1.5.3 Administração                         100.000,00
        1.2.3 Registro Prefeitura                         1.980,00     1.5.4 Vestiários                              85.000,00
        1.2.4 Registro Junta Comercial                    3.000,00     1.6                 OPERAÇÃO                  25.820,00
        1.3                 ENGENHARIA                   32.000,00     1.6.1 Marketing                                6.280,00
        1.3.1 CREA                                        2.000,00     1.6.2 Recrutamento e Seleção                   9.250,00
        1.3.2 Arquitetura                                15.000,00     1.6.3 Treinamento                              2.290,00
        1.3.3 Eletrica/Hidraulica                        10.000,00     1.6.4 Inauguração                              8.000,00
        1.3.4 Urbanização                                 5.000,00
                       SUB-TOTAL ( 1.1. a 1.3)           99.180,00                  SUB-TOTAL ( 1.4. a 1.6)        950.820,00

                                                            TOTAL (1.1 a 1.6)          1.050.000,00
                                                 VERBA DE CONTINGÊNCIA                   150.000,00
                                                  TOTAL DO ORÇAMENTO                   1.200.000,00

                                                                                                                ZZ4 - Soluções
Complexo Esportivo TopSpin

!    Registro de Riscos

                                                                                 Data de   Qualitativo          Qualitativo
     Categoria na RBS         Id            Risco Identificado            Tipo                            P                    I     Semáforo
                                                                                 Registro Probabilidade         de Impacto

 W-Riscos Legais -
                              1 Prefeitura não aprovar empreendimento     Am     09/ago/12   Improvável   0,3 Muito Grande 0,80        0,24
 Licenças

 K - Riscos de Execução       2 Atraso na entrega da Obra                 Am     09/ago/12   Provável     0,7    Pequena      0,10     0,07

 K - Execução - Com
                              3 Falha nos fornecedores                    Am     09/ago/12     Média      0,5     Média       0,20     0,1
 defeitos

 W - Externos Previsiveis -        Aquecimento do esporte com a vitória de
                              4                                            Op    09/ago/12     Média      0,5     Média       0,20     0,1
 Riscos de Mercado                 um brasileiro no Grand Slam

 W - Externos Previsiveis -
                              5 Chuvas acima da média anual               Am     09/ago/12     Média      0,5     Grande      0,40     0,2
 Desastres da Natureza

                                                                                                                   ZZ4 - Soluções
Complexo Esportivo TopSpin
!    Solicitação de Mudança
               SM - Solicitação de Mudança                                                      Impactos identificados – Recursos Humanos do projeto

            Número da SM                 Data da abertura                 Solicitante                               Não identificado

               001/13                       20/01/2013                  Dácio Cressoni            Impactos identificados – Comunicações do projeto

                                                                                         Alterar Plano de Marketing para incluir a informação da area de lazer
          Endereço de E-mail                   DDD                         Telefone

            Dacio@bol.com                        19                       5555-5555                   Impactos identificados – Riscos do projeto

                                                                                                                    Não identificado
                               Descrição da Mudança Solicitada

                        Inclusão de área de lazer com churrasqueira                                 Impactos identificados – Aquisições do projeto

                                                                                                     Adicional de serviços e materiais para obra
                                   Justificativa da solicitação
                                                                                                   Impactos identificados – outros projetos correntes
                Ampliar espaço e oportunidade de entretenimento adicional
                                                                                                                    Não identificado
                                    Assinatura do Solicitante
                                                                                                            Data, Nome, Assinatura do GP

                                     Parecer do GP
                                                                                                   Data: 20/01/13              Ronaldo Petzhold Jr
                         Impactos identificados – Escopo do projeto
                                                                                                             Parecer do Sponsor ou CCB
                            Aumento quantidade de área construida.

                         Impactos identificados – Tempo do projeto                                        O Sponsor aprova esta solicitação.

                             Aumento de 1 semana no prazo final
                                                                                                        Data, Nome do Autorizador, Assinatura
                            Impactos identificados – Custo do projeto

                     Aumento em R$ 50.000,00 (Cinquenta mil reias)

                        Impactos identificados – Qualidade do projeto                          Data: 01/02/2013                   Paulo Augusto Pedro

                                        Não identificado

                                                                                                                           ZZ4 - Soluções

Projeto TopSpin - Empresa ZZ4 soluções

  • 1.
    Gestão de Projetos Piracicaba, GE 08 P rof. Ma rc o A nto n io C o g h i
  • 2.
    Complexo Esportivo TopSpin !  Equipe: !  Dácio Cressoni Jr !  Daniel B. M. Grossi !  Ronaldo Breno Petzhold Jr !  Sofia Gutierrez ZZ4 - Soluções
  • 3.
    Complexo Esportivo TopSpin !  Estrutura Organizacional !  A ZZ4 Soluções é uma organização focada em empreendimentos de alto padrão que visa o bem estar do ser humano através da prática do tênis de uma forma correta e saudável e também proporcionar horas de lazer num ambiente extremamente agradável construído com o mais alto respeito ao planeta e a vida. !  Para este projeto, a empresa irá usar a estutura projetizada que irá evoluir para uma estrutura matricial balanceada após a conclusão deste projeto. Duas empresas serão contratadas para a execução. Uma empresa será responsável pela elaboração das planta e outra pela execução da obra. Uma terceira empresa será contratada para auditoria das instalações, visando checar conformidades com normas de qualidade bem como critérios da SMS para o bar temático. ZZ4 - Soluções
  • 4.
  • 5.
    Complexo Esportivo TopSpin TAP – Termo de Abertura do Projeto !  Projeto !  Complexo Esportivo TopSpin. !  Descrição !  Construção de um complexo esportivo na cidade de Araras-SP com quatro quadras de saibro, sendo duas destinadas para aulas e duas para locação. O Complexo contará com uma completa infra-estrutura, com estacionamento para veículos, vestiários masculino e feminino e bar temático que oferecerá além de lanches e sucos naturais porções e cervejas. O estabelecimento estará aberto de 06h a 00h de segunda a sábado e de 06h às 22h aos domingos. ZZ4 - Soluções
  • 6.
    Complexo Esportivo TopSpin TAP – Termo de Abertura do Projeto !  Justificativas para o projeto !  Araras é uma cidade de 120 mil habitantes localizada numa importante região do estado de São Paulo, onde possui um único clube esportivo com apenas três quadras de tênis que se encontram frequentemente tomadas gerando filas e descontentamento dos praticantes do esporte; !  Aproveitar o elevado trânsito de profissionais e executivos que visitam importantes empresas na região e utilizam os hotéis da cidade; !  Atender uma crescente parcela da população que procura diversão e descontração. ZZ4 - Soluções
  • 7.
    Complexo Esportivo TopSpin TAP – Termo de Abertura do Projeto !  Objetivo !  Projetar, implantar e gerir um complexo esportivo destinado à aulas e prática de tênis na cidade de Araras-SP para todas as faixas etárias e também oferecer opções de descontração e lazer para praticantes e não praticantes do tênis através um bar temático; !  Operar com uma taxa de ocupação média de 80%; !  Garantir um retornomínimo aos acionistas de 15% ao ano. O complexo será inaugurado em março de 2014. ZZ4 - Soluções
  • 8.
    Complexo Esportivo TopSpin TAP – Termo de Abertura do Projeto !  Requisitos !  Contratação de empresa de arquitetura especializada para elaboração de um projeto que atenda os objetivos dos acionistas; !  Contratação de empresa especializada na construção de quadras de saibro com dimensões de acordo com os padrões internacionais; !  Contratação de professores altamente capacitados no esporte que passarão por treinamentos e aprimoramentos constantes; !  As condições e práticas de higiene empregadas na operação do bar temático excederão ao atendimento das normas estabelecidas pela Vigilância Sanitária, bem como da Secretária Municipal de Saúde (SMS). ZZ4 - Soluções
  • 9.
    Complexo Esportivo TopSpin TAP – Termo de Abertura do Projeto !  Designação !  Fica designado como Gerente de Projeto o Eng. Ronaldo Petzhold Jr, sendo responsável pela elaboração do PGP, gerir os recursos financeiros a serem alocados no projeto, bem como manter os acionistas informados sobre o andamento das atividades e consulta-los imediatamente no caso de alterações no plano original. ZZ4 - Soluções
  • 10.
    Complexo Esportivo TopSpin TAP – Termo de Abertura do Projeto !  Lista de Milestones !  Assinatura do TAP: agosto 2012; !  Entrega do Projeto: outubro 2012; !  Entrega da Revisão do Projeto: novembro 2012; !  Aprovação do Projeto: dezembro 2012; !  Contratação da empresa de engenharia para as obras: janeiro 2013; !  Fim das Obras: dezembro 2013; !  Inauguração: março 2014. ZZ4 - Soluções
  • 11.
    Complexo Esportivo TopSpin TAP – Termo de Abertura do Projeto !  Orçamento !  Previsão de orçamento de R$ 1.2oo.ooo,oo (Um milhão e duzentos mil reais). !  Riscos !  Atraso na finalização das obras; !  Público alvo não aceitar o produto ; !  Novos entrantes no mercado; !  Desaquecimento econômico gerando perda de renda da população; !  Período de chuvas mais longo que o normal. ZZ4 - Soluções
  • 12.
    Complexo Esportivo TopSpin TAP – Termo de Abertura do Projeto !  Data, Assinatura do Sponsor Sofia Gutierres Piracicaba-SP 09/08-2012 ZZ4 - Soluções
  • 13.
    Complexo Esportivo TopSpin !  Stakeholders: !  Sociedade de Araras; !  Secretaria Municipal de Esportes de Araras; !  Jovens esportistas da cidade; !  Visitantes da cidade; !  Empresas de Arquitetura e Engenharia especializadas em projetos e construção de quadras de tênis; !  Acionistas; !  Sponsor. ZZ4 - Soluções
  • 14.
    Complexo Esportivo TopSpin !  Restrições !  Limite de orçamento; !  Necessidade de mão de obra qualificada para elaboração das plantas e construção das quadras; !  Atendimento aos critérios da SMS; !  Preferência por usar materiais recicláveis e sustentáveis; !  Quaisquer restrições de zoneamento, ambientais e ou legais da cidade serão seguidas, visando atender a legislação do município ZZ4 - Soluções
  • 15.
    Complexo Esportivo TopSpin !  Identificação de Stakeholders - ISH Cadastro Qualificação Requisitos superficiais Plano de Ação do G.P. Influência Interesse Telefone e-mail Poder Classificaçã Outras DDD Stakeholder Posição Papel no projeto Expectativa, Necessidade, Anseio Estratégia (o que fazer) Quando o características responsável por Positiva prover recursos Convidar para reuniões de Foco de para o projeto, Alto Alto SH 1 na comunidade Sponsor Tem urgência na aprovação e desenvolvimento do projeto. planejamento e acompanhamento do atenção especialista em projeto esporte de alto rendimento Foco de Responsáveis Positiva Tem grande interesse no desenvolvimento do projeto e deseja estar atenção / pela divulgação do Manter informados sobre os prazos Alto Alto SH 2 - Jovens atletas da região na comunidade cliente / usuário constantemente informado sobre o andamento do mesmo. Pode auxiliar na Manter projeto (Escola de das entregas do projeto. divulgação do empreendimento. satisfeito Tênis) Positiva Responsável pela Convocar para reunião de Baixo SH 3 - Empresa de arquitetura Manter Tem interesse na aprovação do projeto e interesse na entrega da planta / Alto na comunidade Executor execução da planejamento e discussão de prazos e especializada informado maquete com rapidez. planta do projeto escopo. Responsável pela Positiva Baixo SH 4 - Empresa de construção Manter construção das Tem interesse na aprovação do projeto e na entrega da obra com Convocar para reuniões de Alto na comunidade Executor de quadras informado quadras com base agilidade. planejamento e discussão de prazos. nas plantas Positiva Planejar reuniões periódicas para na composição Manter Tem interesse no Alto Alto SH 5 - Acionistas Idealizador Tem interesse no sucesso do projeto e no retorno previsto. informar sobre o andamento do acionária informado sucesso do projeto projeto.
  • 16.
    Complexo Esportivo TopSpin !  DE - Declaração de Escopo Premissas 1) Conclusão das obras até dezembro de 2013 2) Contratação de professores altamente experientes 3) Demais funcionários: 70% com considerável experiência e 30% iniciantes 4) Todos os funcionários deverã estar contratados até 30/01/2014 5) Trabalhar com índice de satisfação dos clientes acima de 90% Restrições 1) Não ultrapassar o orçamento em mais de 2,0% 2) Não ultrapassar o prazo do projeto 3) Não disponibilização do pessoal para os treinamentos requeridos 4) Atendimento as normas técnicas e legislações específicas 5) Liberação de novos recursos mediante cumprimento de etapas anteriores ZZ4 - Soluções
  • 17.
    Complexo Esportivo TopSpin !  Estrutura de Decomposição do Trabalho - WBS ZZ4 - Soluções
  • 18.
    Complexo Esportivo TopSpin !  Dicionário da WBS D-W BS Dicionário W BS Fase:Operação Entrega: Inauguração C.C. PT Descrição Entrega do PT Critério de Aceitação OK Elaboração do Plano de Plano de Marketing assinado pelo 1.6.1 Marketing Marketing para divulgação Plano de Marketing GP da empresa Elaboração de Procedimento de Recrutamento e Procedimento especifico Aprovação formal no plano pelo 1.6.2 Recrutamento e Seleção para cargos e funções Gestor de RH e GP Seleção identificadas Elaboração de plano de treinamento para os Plano de Aprovação formal no plano pelo 1.6.3 Treinamento funcionários de acordo com Treinamento Gestor de RH e GP suas funções Programação das Cerimonia de Pesquisa de satisfação dos 1.6.4 Inauguração atividades para o evento de Inauguração presentes na Inauguração inauguração da escola
  • 19.
    Complexo Esportivo TopSpin !  Lista de Verificação da Qualidade LVQ - Lista de Verificação da Qualidade Fase:Operação Entrega: Inauguração C.C. PT Descrição Entrega do PT Critério de Validação OK Elaboração do Plano de 1.6.1 Marketing Marketing para divulgação Plano de Marketing Boas práticas de mercado da empresa Elaboração de Procedimento de Recrutamento e Procedimento especifico 1.6.2 Recrutamento e Norma interna de Recutamento e Seleção Seleção para cargos e funções Seleção identificadas Elaboração de plano de treinamento para os Plano de 1.6.3 Treinamento Atendimento a legislação especifica funcionários de acordo com Treinamento suas funções Programação das Cerimonia de 1.6.4 Inauguração atividades para o evento de Inauguração inauguração da escola
  • 20.
    Complexo Esportivo TopSpin !  Lista de Atividades - LAtv LAtv - Lista de Atividades PT: 1.6.1 Marketing Dácio Daniel Ronaldo Sofia Custo da Atividade Duração Custo Duração Custo Duração Custo Duração Custo atividade [T] [R$] [T] [R$] [T] [R$] [T] [R$] [R$] Selecionar meios de divulgação (folder/ radio/ site) 10 70,00 4 50,00 8 80,00 15 80,00 2.740,00 e enviar pedido de cotação Receber, analisar e aprovar 5 70,00 9 50,00 15 80,00 3 80,00 2.240,00 cotação Anunciar propaganda 10 70,00 4 50,00 4 80,00 1 80,00 1.300,00 Custo do Pacote de Trabalho 6.280,00 ZZ4 - Soluções
  • 21.
    Complexo Esportivo TopSpin !  Orçamento C.C. WBS PV - Planned Value C.C. WBS PV - Planned Value 1.1 GERENCIAMENTO DE PROJETO 53.000,00 1.4 SUPRIMENTOS 230.000,00 1.1.1 Custos 15.000,00 1.4.1 Móveis/Utensilios 75.000,00 1.1.2 Qualidade 28.000,00 1.4.2 Construtora 90.000,00 1.1.3 Prazo 7.000,00 1.4.3 Materiais 65.000,00 1.1.4 Escopo 3.000,00 1.5 CONSTRUÇÃO 695.000,00 1.2 ABERTURA DE EMPRESA 14.180,00 1.5.1 Quadras 350.000,00 1.2.1 Licenças 5.000,00 1.5.2 Area Externa 160.000,00 1.2.2 Registro Patronal 4.200,00 1.5.3 Administração 100.000,00 1.2.3 Registro Prefeitura 1.980,00 1.5.4 Vestiários 85.000,00 1.2.4 Registro Junta Comercial 3.000,00 1.6 OPERAÇÃO 25.820,00 1.3 ENGENHARIA 32.000,00 1.6.1 Marketing 6.280,00 1.3.1 CREA 2.000,00 1.6.2 Recrutamento e Seleção 9.250,00 1.3.2 Arquitetura 15.000,00 1.6.3 Treinamento 2.290,00 1.3.3 Eletrica/Hidraulica 10.000,00 1.6.4 Inauguração 8.000,00 1.3.4 Urbanização 5.000,00 SUB-TOTAL ( 1.1. a 1.3) 99.180,00 SUB-TOTAL ( 1.4. a 1.6) 950.820,00 TOTAL (1.1 a 1.6) 1.050.000,00 VERBA DE CONTINGÊNCIA 150.000,00 TOTAL DO ORÇAMENTO 1.200.000,00 ZZ4 - Soluções
  • 22.
    Complexo Esportivo TopSpin !  Registro de Riscos Data de Qualitativo Qualitativo Categoria na RBS Id Risco Identificado Tipo P I Semáforo Registro Probabilidade de Impacto W-Riscos Legais - 1 Prefeitura não aprovar empreendimento Am 09/ago/12 Improvável 0,3 Muito Grande 0,80 0,24 Licenças K - Riscos de Execução 2 Atraso na entrega da Obra Am 09/ago/12 Provável 0,7 Pequena 0,10 0,07 K - Execução - Com 3 Falha nos fornecedores Am 09/ago/12 Média 0,5 Média 0,20 0,1 defeitos W - Externos Previsiveis - Aquecimento do esporte com a vitória de 4 Op 09/ago/12 Média 0,5 Média 0,20 0,1 Riscos de Mercado um brasileiro no Grand Slam W - Externos Previsiveis - 5 Chuvas acima da média anual Am 09/ago/12 Média 0,5 Grande 0,40 0,2 Desastres da Natureza ZZ4 - Soluções
  • 23.
    Complexo Esportivo TopSpin !  Solicitação de Mudança SM - Solicitação de Mudança Impactos identificados – Recursos Humanos do projeto Número da SM Data da abertura Solicitante Não identificado 001/13 20/01/2013 Dácio Cressoni Impactos identificados – Comunicações do projeto Alterar Plano de Marketing para incluir a informação da area de lazer Endereço de E-mail DDD Telefone Dacio@bol.com 19 5555-5555 Impactos identificados – Riscos do projeto Não identificado Descrição da Mudança Solicitada Inclusão de área de lazer com churrasqueira Impactos identificados – Aquisições do projeto Adicional de serviços e materiais para obra Justificativa da solicitação Impactos identificados – outros projetos correntes Ampliar espaço e oportunidade de entretenimento adicional Não identificado Assinatura do Solicitante Data, Nome, Assinatura do GP Parecer do GP Data: 20/01/13 Ronaldo Petzhold Jr Impactos identificados – Escopo do projeto Parecer do Sponsor ou CCB Aumento quantidade de área construida. Impactos identificados – Tempo do projeto O Sponsor aprova esta solicitação. Aumento de 1 semana no prazo final Data, Nome do Autorizador, Assinatura Impactos identificados – Custo do projeto Aumento em R$ 50.000,00 (Cinquenta mil reias) Impactos identificados – Qualidade do projeto Data: 01/02/2013 Paulo Augusto Pedro Não identificado ZZ4 - Soluções
