Gerência de Projetos –
    Comunicação
    Níkolas Mesquita
Gerência de Projetos

  Comunicação

         Grupo de Processo   Processo
         Iniciação           Identificar as partes interessadas
         Planejamento        Planejar as comunicações
                             Distribuir informações
         Execução
                             Gerenciar as expectativas das partes interessadas
         Controle            Reportar o desempenho
Gerência de Projetos

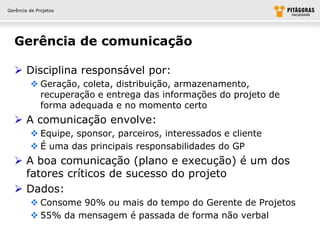

  Gerência de comunicação

   Disciplina responsável por:
          Geração, coleta, distribuição, armazenamento,
           recuperação e entrega das informações do projeto de
           forma adequada e no momento certo
   A comunicação envolve:
          Equipe, sponsor, parceiros, interessados e cliente
          É uma das principais responsabilidades do GP
   A boa comunicação (plano e execução) é um dos
    fatores críticos de sucesso do projeto
   Dados:
          Consome 90% ou mais do tempo do Gerente de Projetos
          55% da mensagem é passada de forma não verbal
Gerência de Projetos

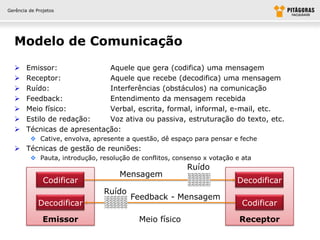

  Modelo de Comunicação

       Emissor:              Aquele que gera (codifica) uma mensagem
       Receptor:             Aquele que recebe (decodifica) uma mensagem
       Ruído:                Interferências (obstáculos) na comunicação
       Feedback:             Entendimento da mensagem recebida
       Meio físico:          Verbal, escrita, formal, informal, e-mail, etc.
       Estilo de redação:    Voz ativa ou passiva, estruturação do texto, etc.
       Técnicas de apresentação:
          Cative, envolva, apresente a questão, dê espaço para pensar e feche
   Técnicas de gestão de reuniões:
          Pauta, introdução, resolução de conflitos, consenso x votação e ata
                                                         Ruído
                                    Mensagem
               Codificar                                                 Decodificar
                                Ruído
                                        Feedback - Mensagem
             Decodificar                                                   Codificar

               Emissor                    Meio físico                     Receptor

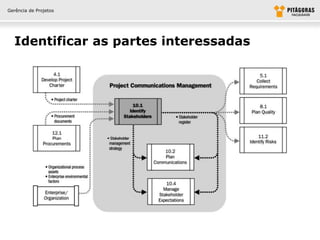

Gerência de Projetos

  Identificar as partes interessadas
Gerência de Projetos

   Identificar as partes interessadas

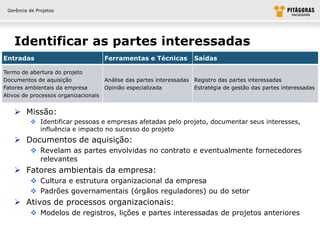

Entradas                            Ferramentas e Técnicas          Saídas

Termo de abertura do projeto
Documentos de aquisição             Análise das partes interessadas Registro das partes interessadas
Fatores ambientais da empresa       Opinião especializada           Estratégia de gestão das partes interessadas
Ativos de processos organizacionais

    Missão:
           Identificar pessoas e empresas afetadas pelo projeto, documentar seus interesses,
            influência e impacto no sucesso do projeto
    Documentos de aquisição:
           Revelam as partes envolvidas no contrato e eventualmente fornecedores
            relevantes
    Fatores ambientais da empresa:
           Cultura e estrutura organizacional da empresa
           Padrões governamentais (órgãos reguladores) ou do setor
    Ativos de processos organizacionais:
           Modelos de registros, lições e partes interessadas de projetos anteriores
Gerência de Projetos

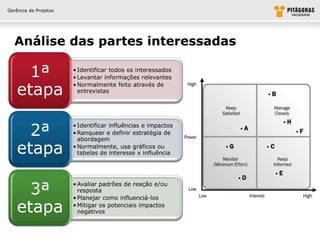

  Análise das partes interessadas

      1ª               • Identificar todos os interessados
                       • Levantar informações relevantes

    etapa
                       • Normalmente feito através de
                         entrevistas

      2ª
                       • Identificar influências e impactos
                       • Ranquear e definir estratégia de
                         abordagem

    etapa              • Normalmente, usa gráficos ou
                         tabelas de interesse x influência

      3ª
                       • Avaliar padrões de reação e/ou
                         resposta
                       • Planejar como influenciá-los

    etapa              • Mitigar os potenciais impactos
                         negativos
Gerência de Projetos

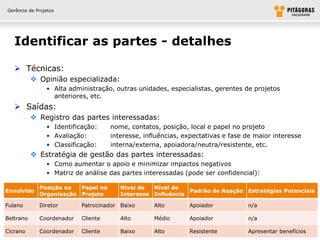

   Identificar as partes - detalhes

    Técnicas:
            Opinião especializada:
                • Alta administração, outras unidades, especialistas, gerentes de projetos
                  anteriores, etc.
    Saídas:
            Registro das partes interessadas:
                • Identificação:     nome, contatos, posição, local e papel no projeto
                • Avaliação:         interesse, influências, expectativas e fase de maior interesse
                • Classificação:     interna/externa, apoiadora/neutra/resistente, etc.
            Estratégia de gestão das partes interessadas:
                • Como aumentar o apoio e minimizar impactos negativos
                • Matriz de análise das partes interessadas (pode ser confidencial):

             Posição na  Papel no       Nível de  Nível de
Envolvido                                                    Padrão de Reação Estratégias Potenciais
             Organização Projeto        Interesse Influência

Fulano       Diretor       Patrocinador Baixo      Alto       Apoiador           n/a

Beltrano     Coordenador   Cliente      Alto       Médio      Apoiador           n/a

Cicrano      Coordenador   Cliente      Baixo      Alto       Resistente         Apresentar benefícios
Gerência de Projetos

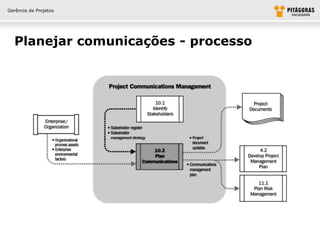

  Planejar comunicações - processo
Gerência de Projetos

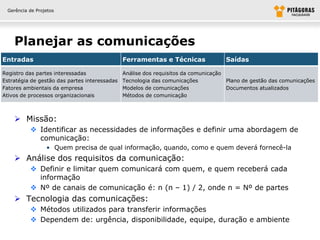

    Planejar as comunicações
Entradas                                       Ferramentas e Técnicas               Saídas

Registro das partes interessadas               Análise dos requisitos da comunicação
Estratégia de gestão das partes interessadas   Tecnologia das comunicações           Plano de gestão das comunicações
Fatores ambientais da empresa                  Modelos de comunicações               Documentos atualizados
Ativos de processos organizacionais            Métodos de comunicação

     Missão:
           Identificar as necessidades de informações e definir uma abordagem de
            comunicação:
                 • Quem precisa de qual informação, quando, como e quem deverá fornecê-la
     Análise dos requisitos da comunicação:
           Definir e limitar quem comunicará com quem, e quem receberá cada
            informação
           Nº de canais de comunicação é: n (n – 1) / 2, onde n = Nº de partes
     Tecnologia das comunicações:
           Métodos utilizados para transferir informações
           Dependem de: urgência, disponibilidade, equipe, duração e ambiente
Gerência de Projetos

  Planejar as comunicações - técnicas

   Modelos de comunicações:
          Para atestar a aceitação: basta enviar a mensagem,
           precisamos de uma confirmação positiva ou ausência de
           negativas já é suficiente

   Métodos de comunicação:
          Comunicação interativa:
                • Troca bidirecional de informações
          Comunicação ativa (push):
                • O emissor envia diretamente ao destinatário
          Comunicação passiva (pull):
                • O destinatário é quem busca as informações
Gerência de Projetos

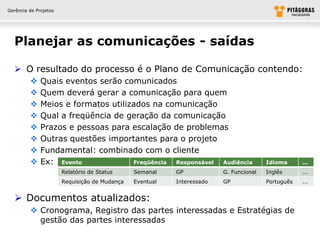

  Planejar as comunicações - saídas

   O resultado do processo é o Plano de Comunicação contendo:
             Quais eventos serão comunicados
             Quem deverá gerar a comunicação para quem
             Meios e formatos utilizados na comunicação
             Qual a freqüência de geração da comunicação
             Prazos e pessoas para escalação de problemas
             Outras questões importantes para o projeto
             Fundamental: combinado com o cliente
             Ex: Evento             Freqüência Responsável Audiência                  Idioma      ...
                       Relatório de Status     Semanal    GP            G. Funcional   Inglês      ...
                       Requisição de Mudança   Eventual   Interessado   GP             Português   ...

   Documentos atualizados:
          Cronograma, Registro das partes interessadas e Estratégias de
           gestão das partes interessadas
Gerência de Projetos

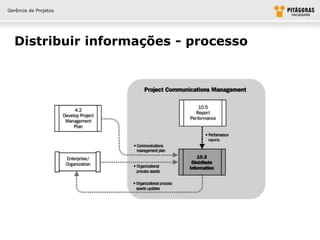

  Distribuir informações - processo
Gerência de Projetos

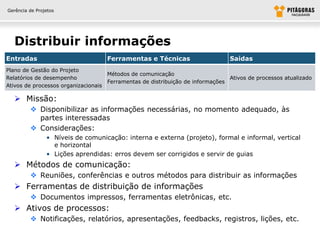

  Distribuir informações
Entradas                            Ferramentas e Técnicas                     Saídas
Plano de Gestão do Projeto
                                    Métodos de comunicação
Relatórios de desempenho                                                       Ativos de processos atualizado
                                    Ferramentas de distribuição de informações
Ativos de processos organizacionais

   Missão:
          Disponibilizar as informações necessárias, no momento adequado, às
           partes interessadas
          Considerações:
                • Níveis de comunicação: interna e externa (projeto), formal e informal, vertical
                  e horizontal
                • Lições aprendidas: erros devem ser corrigidos e servir de guias
   Métodos de comunicação:
          Reuniões, conferências e outros métodos para distribuir as informações
   Ferramentas de distribuição de informações
          Documentos impressos, ferramentas eletrônicas, etc.
   Ativos de processos:
          Notificações, relatórios, apresentações, feedbacks, registros, lições, etc.
Gerência de Projetos

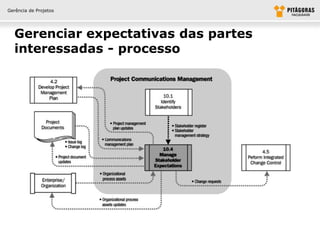

  Gerenciar expectativas das partes
  interessadas - processo

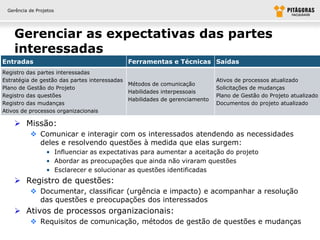

Gerência de Projetos

    Gerenciar as expectativas das partes
    interessadas
Entradas                                    Ferramentas e Técnicas Saídas
Registro das partes interessadas
Estratégia de gestão das partes interessadas                                Ativos de processos atualizado
                                             Métodos de comunicação
Plano de Gestão do Projeto                                                  Solicitações de mudanças
                                             Habilidades interpessoais
Registro das questões                                                       Plano de Gestão do Projeto atualizado
                                             Habilidades de gerenciamento
Registro das mudanças                                                       Documentos do projeto atualizado
Ativos de processos organizacionais

     Missão:
           Comunicar e interagir com os interessados atendendo as necessidades
            deles e resolvendo questões à medida que elas surgem:
                 • Influenciar as expectativas para aumentar a aceitação do projeto
                 • Abordar as preocupações que ainda não viraram questões
                 • Esclarecer e solucionar as questões identificadas
     Registro de questões:
           Documentar, classificar (urgência e impacto) e acompanhar a resolução
            das questões e preocupações dos interessados
     Ativos de processos organizacionais:
           Requisitos de comunicação, métodos de gestão de questões e mudanças
Gerência de Projetos

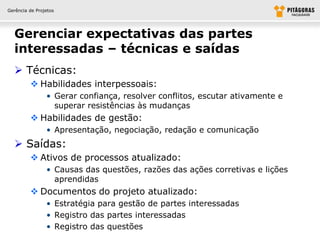

  Gerenciar expectativas das partes
  interessadas – técnicas e saídas
   Técnicas:
          Habilidades interpessoais:
                • Gerar confiança, resolver conflitos, escutar ativamente e
                  superar resistências às mudanças
          Habilidades de gestão:
                • Apresentação, negociação, redação e comunicação
   Saídas:
          Ativos de processos atualizado:
                • Causas das questões, razões das ações corretivas e lições
                  aprendidas
          Documentos do projeto atualizado:
                • Estratégia para gestão de partes interessadas
                • Registro das partes interessadas
                • Registro das questões
Gerência de Projetos

  Reportar o desempenho - processo
Gerência de Projetos

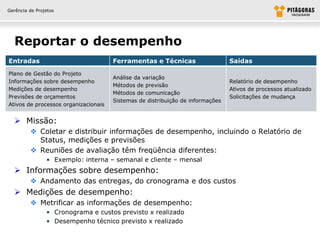

  Reportar o desempenho
Entradas                              Ferramentas e Técnicas                    Saídas
Plano de Gestão do Projeto
                                      Análise da variação
Informações sobre desempenho                                                    Relatório de desempenho
                                      Métodos de previsão
Medições de desempenho                                                          Ativos de processos atualizado
                                      Métodos de comunicação
Previsões de orçamentos                                                         Solicitações de mudança
                                      Sistemas de distribuição de informações
Ativos de processos organizacionais

   Missão:
          Coletar e distribuir informações de desempenho, incluindo o Relatório de
           Status, medições e previsões
          Reuniões de avaliação têm freqüência diferentes:
                • Exemplo: interna – semanal e cliente – mensal
   Informações sobre desempenho:
          Andamento das entregas, do cronograma e dos custos
   Medições de desempenho:
          Metrificar as informações de desempenho:
                • Cronograma e custos previsto x realizado
                • Desempenho técnico previsto x realizado
Gerência de Projetos

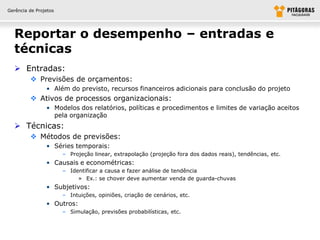

  Reportar o desempenho – entradas e
  técnicas
   Entradas:
          Previsões de orçamentos:
                • Além do previsto, recursos financeiros adicionais para conclusão do projeto
          Ativos de processos organizacionais:
                • Modelos dos relatórios, políticas e procedimentos e limites de variação aceitos
                  pela organização
   Técnicas:
          Métodos de previsões:
                • Séries temporais:
                       – Projeção linear, extrapolação (projeção fora dos dados reais), tendências, etc.
                • Causais e econométricas:
                       – Identificar a causa e fazer análise de tendência
                            » Ex.: se chover deve aumentar venda de guarda-chuvas
                • Subjetivos:
                       – Intuições, opiniões, criação de cenários, etc.
                • Outros:
                       – Simulação, previsões probabilísticas, etc.
Gerência de Projetos

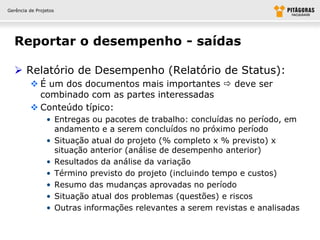

  Reportar o desempenho - saídas

   Relatório de Desempenho (Relatório de Status):
          É um dos documentos mais importantes  deve ser
           combinado com as partes interessadas
          Conteúdo típico:
                • Entregas ou pacotes de trabalho: concluídas no período, em
                  andamento e a serem concluídos no próximo período
                • Situação atual do projeto (% completo x % previsto) x
                  situação anterior (análise de desempenho anterior)
                • Resultados da análise da variação
                • Término previsto do projeto (incluindo tempo e custos)
                • Resumo das mudanças aprovadas no período
                • Situação atual dos problemas (questões) e riscos
                • Outras informações relevantes a serem revistas e analisadas
Gerência de Projetos

  Exemplos de questões

   1) Correspondências formais por escrito com o cliente são
    necessárias quando:
          A. São detectados defeitos
          B. O cliente solicita trabalho adicional que não está incluído no contrato
          C. O projeto tem um atraso no cronograma que inclui mudanças no
           caminho crítico
          D. O projeto possui estouros de custos

   2) Duas pessoas estão discutindo sobre o que precisa ser feito para
    completar um pacote de trabalho. Se a gerente de projetos deseja
    saber o que está ocorrendo, ela deve prestar MAIS atenção a:
             A. O que está sendo dito e quando
             B. O que está sendo dito, quem está dizendo e a hora
             C. Maneirismos físicos e o que está sendo dito
             D. A altura e o tom das vozes, e os maneirismos físicos
                                                                        Respostas: B e D
Gerência de Projetos

                       Obrigado!

08 comunicação pitagoras

  • 1.
    Gerência de Projetos– Comunicação Níkolas Mesquita
  • 2.
    Gerência de Projetos Comunicação Grupo de Processo Processo Iniciação Identificar as partes interessadas Planejamento Planejar as comunicações Distribuir informações Execução Gerenciar as expectativas das partes interessadas Controle Reportar o desempenho
  • 3.
    Gerência de Projetos Gerência de comunicação  Disciplina responsável por:  Geração, coleta, distribuição, armazenamento, recuperação e entrega das informações do projeto de forma adequada e no momento certo  A comunicação envolve:  Equipe, sponsor, parceiros, interessados e cliente  É uma das principais responsabilidades do GP  A boa comunicação (plano e execução) é um dos fatores críticos de sucesso do projeto  Dados:  Consome 90% ou mais do tempo do Gerente de Projetos  55% da mensagem é passada de forma não verbal
  • 4.
    Gerência de Projetos Modelo de Comunicação  Emissor: Aquele que gera (codifica) uma mensagem  Receptor: Aquele que recebe (decodifica) uma mensagem  Ruído: Interferências (obstáculos) na comunicação  Feedback: Entendimento da mensagem recebida  Meio físico: Verbal, escrita, formal, informal, e-mail, etc.  Estilo de redação: Voz ativa ou passiva, estruturação do texto, etc.  Técnicas de apresentação:  Cative, envolva, apresente a questão, dê espaço para pensar e feche  Técnicas de gestão de reuniões:  Pauta, introdução, resolução de conflitos, consenso x votação e ata Ruído Mensagem Codificar Decodificar Ruído Feedback - Mensagem Decodificar Codificar Emissor Meio físico Receptor
  • 5.
    Gerência de Projetos Identificar as partes interessadas
  • 6.
    Gerência de Projetos Identificar as partes interessadas Entradas Ferramentas e Técnicas Saídas Termo de abertura do projeto Documentos de aquisição Análise das partes interessadas Registro das partes interessadas Fatores ambientais da empresa Opinião especializada Estratégia de gestão das partes interessadas Ativos de processos organizacionais  Missão:  Identificar pessoas e empresas afetadas pelo projeto, documentar seus interesses, influência e impacto no sucesso do projeto  Documentos de aquisição:  Revelam as partes envolvidas no contrato e eventualmente fornecedores relevantes  Fatores ambientais da empresa:  Cultura e estrutura organizacional da empresa  Padrões governamentais (órgãos reguladores) ou do setor  Ativos de processos organizacionais:  Modelos de registros, lições e partes interessadas de projetos anteriores
  • 7.
    Gerência de Projetos Análise das partes interessadas 1ª • Identificar todos os interessados • Levantar informações relevantes etapa • Normalmente feito através de entrevistas 2ª • Identificar influências e impactos • Ranquear e definir estratégia de abordagem etapa • Normalmente, usa gráficos ou tabelas de interesse x influência 3ª • Avaliar padrões de reação e/ou resposta • Planejar como influenciá-los etapa • Mitigar os potenciais impactos negativos
  • 8.
    Gerência de Projetos Identificar as partes - detalhes  Técnicas:  Opinião especializada: • Alta administração, outras unidades, especialistas, gerentes de projetos anteriores, etc.  Saídas:  Registro das partes interessadas: • Identificação: nome, contatos, posição, local e papel no projeto • Avaliação: interesse, influências, expectativas e fase de maior interesse • Classificação: interna/externa, apoiadora/neutra/resistente, etc.  Estratégia de gestão das partes interessadas: • Como aumentar o apoio e minimizar impactos negativos • Matriz de análise das partes interessadas (pode ser confidencial): Posição na Papel no Nível de Nível de Envolvido Padrão de Reação Estratégias Potenciais Organização Projeto Interesse Influência Fulano Diretor Patrocinador Baixo Alto Apoiador n/a Beltrano Coordenador Cliente Alto Médio Apoiador n/a Cicrano Coordenador Cliente Baixo Alto Resistente Apresentar benefícios
  • 9.
    Gerência de Projetos Planejar comunicações - processo
  • 10.
    Gerência de Projetos Planejar as comunicações Entradas Ferramentas e Técnicas Saídas Registro das partes interessadas Análise dos requisitos da comunicação Estratégia de gestão das partes interessadas Tecnologia das comunicações Plano de gestão das comunicações Fatores ambientais da empresa Modelos de comunicações Documentos atualizados Ativos de processos organizacionais Métodos de comunicação  Missão:  Identificar as necessidades de informações e definir uma abordagem de comunicação: • Quem precisa de qual informação, quando, como e quem deverá fornecê-la  Análise dos requisitos da comunicação:  Definir e limitar quem comunicará com quem, e quem receberá cada informação  Nº de canais de comunicação é: n (n – 1) / 2, onde n = Nº de partes  Tecnologia das comunicações:  Métodos utilizados para transferir informações  Dependem de: urgência, disponibilidade, equipe, duração e ambiente
  • 11.
    Gerência de Projetos Planejar as comunicações - técnicas  Modelos de comunicações:  Para atestar a aceitação: basta enviar a mensagem, precisamos de uma confirmação positiva ou ausência de negativas já é suficiente  Métodos de comunicação:  Comunicação interativa: • Troca bidirecional de informações  Comunicação ativa (push): • O emissor envia diretamente ao destinatário  Comunicação passiva (pull): • O destinatário é quem busca as informações
  • 12.
    Gerência de Projetos Planejar as comunicações - saídas  O resultado do processo é o Plano de Comunicação contendo:  Quais eventos serão comunicados  Quem deverá gerar a comunicação para quem  Meios e formatos utilizados na comunicação  Qual a freqüência de geração da comunicação  Prazos e pessoas para escalação de problemas  Outras questões importantes para o projeto  Fundamental: combinado com o cliente  Ex: Evento Freqüência Responsável Audiência Idioma ... Relatório de Status Semanal GP G. Funcional Inglês ... Requisição de Mudança Eventual Interessado GP Português ...  Documentos atualizados:  Cronograma, Registro das partes interessadas e Estratégias de gestão das partes interessadas
  • 13.
    Gerência de Projetos Distribuir informações - processo
  • 14.
    Gerência de Projetos Distribuir informações Entradas Ferramentas e Técnicas Saídas Plano de Gestão do Projeto Métodos de comunicação Relatórios de desempenho Ativos de processos atualizado Ferramentas de distribuição de informações Ativos de processos organizacionais  Missão:  Disponibilizar as informações necessárias, no momento adequado, às partes interessadas  Considerações: • Níveis de comunicação: interna e externa (projeto), formal e informal, vertical e horizontal • Lições aprendidas: erros devem ser corrigidos e servir de guias  Métodos de comunicação:  Reuniões, conferências e outros métodos para distribuir as informações  Ferramentas de distribuição de informações  Documentos impressos, ferramentas eletrônicas, etc.  Ativos de processos:  Notificações, relatórios, apresentações, feedbacks, registros, lições, etc.
  • 15.
    Gerência de Projetos Gerenciar expectativas das partes interessadas - processo
  • 16.
    Gerência de Projetos Gerenciar as expectativas das partes interessadas Entradas Ferramentas e Técnicas Saídas Registro das partes interessadas Estratégia de gestão das partes interessadas Ativos de processos atualizado Métodos de comunicação Plano de Gestão do Projeto Solicitações de mudanças Habilidades interpessoais Registro das questões Plano de Gestão do Projeto atualizado Habilidades de gerenciamento Registro das mudanças Documentos do projeto atualizado Ativos de processos organizacionais  Missão:  Comunicar e interagir com os interessados atendendo as necessidades deles e resolvendo questões à medida que elas surgem: • Influenciar as expectativas para aumentar a aceitação do projeto • Abordar as preocupações que ainda não viraram questões • Esclarecer e solucionar as questões identificadas  Registro de questões:  Documentar, classificar (urgência e impacto) e acompanhar a resolução das questões e preocupações dos interessados  Ativos de processos organizacionais:  Requisitos de comunicação, métodos de gestão de questões e mudanças
  • 17.
    Gerência de Projetos Gerenciar expectativas das partes interessadas – técnicas e saídas  Técnicas:  Habilidades interpessoais: • Gerar confiança, resolver conflitos, escutar ativamente e superar resistências às mudanças  Habilidades de gestão: • Apresentação, negociação, redação e comunicação  Saídas:  Ativos de processos atualizado: • Causas das questões, razões das ações corretivas e lições aprendidas  Documentos do projeto atualizado: • Estratégia para gestão de partes interessadas • Registro das partes interessadas • Registro das questões
  • 18.
    Gerência de Projetos Reportar o desempenho - processo
  • 19.
    Gerência de Projetos Reportar o desempenho Entradas Ferramentas e Técnicas Saídas Plano de Gestão do Projeto Análise da variação Informações sobre desempenho Relatório de desempenho Métodos de previsão Medições de desempenho Ativos de processos atualizado Métodos de comunicação Previsões de orçamentos Solicitações de mudança Sistemas de distribuição de informações Ativos de processos organizacionais  Missão:  Coletar e distribuir informações de desempenho, incluindo o Relatório de Status, medições e previsões  Reuniões de avaliação têm freqüência diferentes: • Exemplo: interna – semanal e cliente – mensal  Informações sobre desempenho:  Andamento das entregas, do cronograma e dos custos  Medições de desempenho:  Metrificar as informações de desempenho: • Cronograma e custos previsto x realizado • Desempenho técnico previsto x realizado
  • 20.
    Gerência de Projetos Reportar o desempenho – entradas e técnicas  Entradas:  Previsões de orçamentos: • Além do previsto, recursos financeiros adicionais para conclusão do projeto  Ativos de processos organizacionais: • Modelos dos relatórios, políticas e procedimentos e limites de variação aceitos pela organização  Técnicas:  Métodos de previsões: • Séries temporais: – Projeção linear, extrapolação (projeção fora dos dados reais), tendências, etc. • Causais e econométricas: – Identificar a causa e fazer análise de tendência » Ex.: se chover deve aumentar venda de guarda-chuvas • Subjetivos: – Intuições, opiniões, criação de cenários, etc. • Outros: – Simulação, previsões probabilísticas, etc.
  • 21.
    Gerência de Projetos Reportar o desempenho - saídas  Relatório de Desempenho (Relatório de Status):  É um dos documentos mais importantes  deve ser combinado com as partes interessadas  Conteúdo típico: • Entregas ou pacotes de trabalho: concluídas no período, em andamento e a serem concluídos no próximo período • Situação atual do projeto (% completo x % previsto) x situação anterior (análise de desempenho anterior) • Resultados da análise da variação • Término previsto do projeto (incluindo tempo e custos) • Resumo das mudanças aprovadas no período • Situação atual dos problemas (questões) e riscos • Outras informações relevantes a serem revistas e analisadas
  • 22.

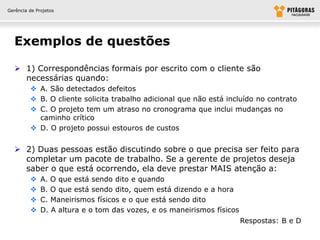

    Gerência de Projetos Exemplos de questões  1) Correspondências formais por escrito com o cliente são necessárias quando:  A. São detectados defeitos  B. O cliente solicita trabalho adicional que não está incluído no contrato  C. O projeto tem um atraso no cronograma que inclui mudanças no caminho crítico  D. O projeto possui estouros de custos  2) Duas pessoas estão discutindo sobre o que precisa ser feito para completar um pacote de trabalho. Se a gerente de projetos deseja saber o que está ocorrendo, ela deve prestar MAIS atenção a:  A. O que está sendo dito e quando  B. O que está sendo dito, quem está dizendo e a hora  C. Maneirismos físicos e o que está sendo dito  D. A altura e o tom das vozes, e os maneirismos físicos Respostas: B e D
  • 23.
