Gerência de Projetos –
       Escopo
    Níkolas Mesquita

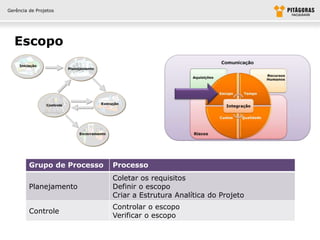

Gerência de Projetos

  Escopo

         Grupo de Processo   Processo
                             Coletar os requisitos
         Planejamento        Definir o escopo
                             Criar a Estrutura Analítica do Projeto
                             Controlar o escopo
         Controle
                             Verificar o escopo
Gerência de Projetos

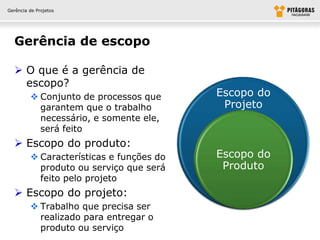

  Gerência de escopo

   O que é a gerência de
    escopo?
          Conjunto de processos que      Escopo do
           garantem que o trabalho         Projeto
           necessário, e somente ele,
           será feito
   Escopo do produto:
          Características e funções do   Escopo do
           produto ou serviço que será     Produto
           feito pelo projeto
   Escopo do projeto:
          Trabalho que precisa ser
           realizado para entregar o
           produto ou serviço
Gerência de Projetos

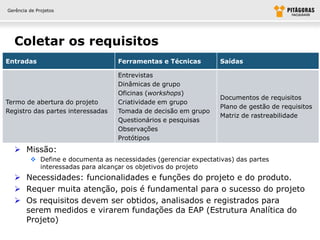

  Coletar os requisitos
Gerência de Projetos

  Coletar os requisitos

Entradas                           Ferramentas e Técnicas         Saídas

                                   Entrevistas
                                   Dinâmicas de grupo
                                   Oficinas (workshops)
                                                                  Documentos de requisitos
Termo de abertura do projeto       Criatividade em grupo
                                                                  Plano de gestão de requisitos
Registro das partes interessadas   Tomada de decisão em grupo
                                                                  Matriz de rastreabilidade
                                   Questionários e pesquisas
                                   Observações
                                   Protótipos
   Missão:
          Define e documenta as necessidades (gerenciar expectativas) das partes
           interessadas para alcançar os objetivos do projeto
   Necessidades: funcionalidades e funções do projeto e do produto.
   Requer muita atenção, pois é fundamental para o sucesso do projeto
   Os requisitos devem ser obtidos, analisados e registrados para
    serem medidos e virarem fundações da EAP (Estrutura Analítica do
    Projeto)
Gerência de Projetos

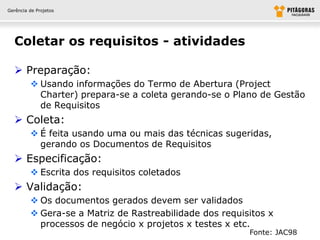

  Coletar os requisitos - atividades

   Preparação:
          Usando informações do Termo de Abertura (Project
           Charter) prepara-se a coleta gerando-se o Plano de Gestão
           de Requisitos
   Coleta:
          É feita usando uma ou mais das técnicas sugeridas,
           gerando os Documentos de Requisitos
   Especificação:
          Escrita dos requisitos coletados
   Validação:
          Os documentos gerados devem ser validados
          Gera-se a Matriz de Rastreabilidade dos requisitos x
           processos de negócio x projetos x testes x etc.
                                                         Fonte: JAC98
Gerência de Projetos

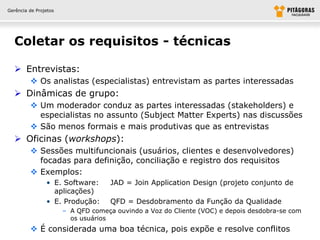

  Coletar os requisitos - técnicas

   Entrevistas:
          Os analistas (especialistas) entrevistam as partes interessadas
   Dinâmicas de grupo:
          Um moderador conduz as partes interessadas (stakeholders) e
           especialistas no assunto (Subject Matter Experts) nas discussões
          São menos formais e mais produtivas que as entrevistas
   Oficinas (workshops):
          Sessões multifuncionais (usuários, clientes e desenvolvedores)
           focadas para definição, conciliação e registro dos requisitos
          Exemplos:
                • E. Software:       JAD = Join Application Design (projeto conjunto de
                  aplicações)
                • E. Produção:       QFD = Desdobramento da Função da Qualidade
                       – A QFD começa ouvindo a Voz do Cliente (VOC) e depois desdobra-se com
                         os usuários
          É considerada uma boa técnica, pois expõe e resolve conflitos
Gerência de Projetos

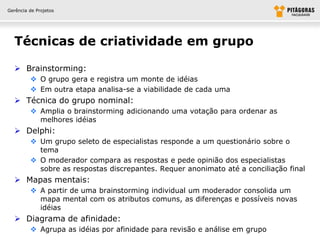

  Técnicas de criatividade em grupo

   Brainstorming:
          O grupo gera e registra um monte de idéias
          Em outra etapa analisa-se a viabilidade de cada uma
   Técnica do grupo nominal:
          Amplia o brainstorming adicionando uma votação para ordenar as
           melhores idéias
   Delphi:
          Um grupo seleto de especialistas responde a um questionário sobre o
           tema
          O moderador compara as respostas e pede opinião dos especialistas
           sobre as respostas discrepantes. Requer anonimato até a conciliação final
   Mapas mentais:
          A partir de uma brainstorming individual um moderador consolida um
           mapa mental com os atributos comuns, as diferenças e possíveis novas
           idéias
   Diagrama de afinidade:
          Agrupa as idéias por afinidade para revisão e análise em grupo
Gerência de Projetos

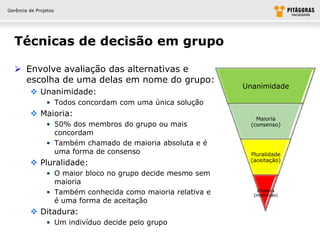

  Técnicas de decisão em grupo

   Envolve avaliação das alternativas e
    escolha de uma delas em nome do grupo:
                                                             Unanimidade
          Unanimidade:
                • Todos concordam com uma única solução
          Maioria:
                                                                 Maioria
                • 50% dos membros do grupo ou mais             (consenso)
                  concordam
                • Também chamado de maioria absoluta e é
                  uma forma de consenso                       Pluralidade
                                                              (aceitação)
          Pluralidade:
                • O maior bloco no grupo decide mesmo sem
                  maioria
                • Também conhecida como maioria relativa e       Ditadura
                                                               (imposição)
                  é uma forma de aceitação
          Ditadura:
                • Um indivíduo decide pelo grupo
Gerência de Projetos

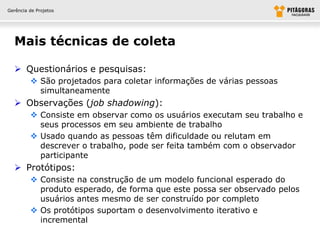

  Mais técnicas de coleta

   Questionários e pesquisas:
          São projetados para coletar informações de várias pessoas
           simultaneamente
   Observações (job shadowing):
          Consiste em observar como os usuários executam seu trabalho e
           seus processos em seu ambiente de trabalho
          Usado quando as pessoas têm dificuldade ou relutam em
           descrever o trabalho, pode ser feita também com o observador
           participante
   Protótipos:
          Consiste na construção de um modelo funcional esperado do
           produto esperado, de forma que este possa ser observado pelos
           usuários antes mesmo de ser construído por completo
          Os protótipos suportam o desenvolvimento iterativo e
           incremental
Gerência de Projetos

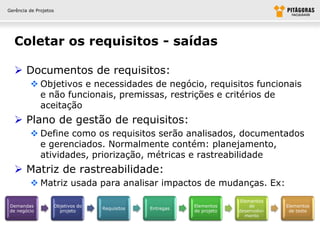

  Coletar os requisitos - saídas

   Documentos de requisitos:
          Objetivos e necessidades de negócio, requisitos funcionais
           e não funcionais, premissas, restrições e critérios de
           aceitação
   Plano de gestão de requisitos:
          Define como os requisitos serão analisados, documentados
           e gerenciados. Normalmente contém: planejamento,
           atividades, priorização, métricas e rastreabilidade
   Matriz de rastreabilidade:
          Matriz usada para analisar impactos de mudanças. Ex:
                                                                           Elementos
Demandas               Objetivos do                           Elementos        de        Elementos
                                      Requisitos   Entregas
de negócio               projeto                              de projeto   desenvolvi-    de teste
                                                                             mento
Gerência de Projetos

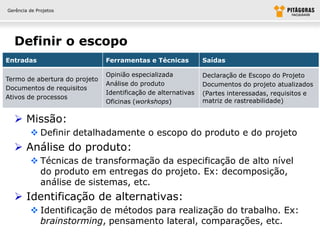

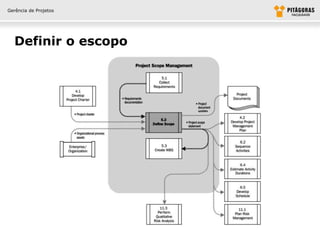

  Definir o escopo
Gerência de Projetos

  Definir o escopo
Entradas                       Ferramentas e Técnicas          Saídas

                               Opinião especializada           Declaração de Escopo do Projeto
Termo de abertura do projeto
                               Análise do produto              Documentos do projeto atualizados
Documentos de requisitos
                               Identificação de alternativas   (Partes interessadas, requisitos e
Ativos de processos
                               Oficinas (workshops)            matriz de rastreabilidade)

   Missão:
          Definir detalhadamente o escopo do produto e do projeto
   Análise do produto:
          Técnicas de transformação da especificação de alto nível
           do produto em entregas do projeto. Ex: decomposição,
           análise de sistemas, etc.
   Identificação de alternativas:
          Identificação de métodos para realização do trabalho. Ex:
           brainstorming, pensamento lateral, comparações, etc.
Gerência de Projetos

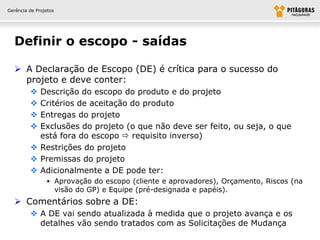

  Definir o escopo - saídas

   A Declaração de Escopo (DE) é crítica para o sucesso do
    projeto e deve conter:
          Descrição do escopo do produto e do projeto
          Critérios de aceitação do produto
          Entregas do projeto
          Exclusões do projeto (o que não deve ser feito, ou seja, o que
           está fora do escopo  requisito inverso)
          Restrições do projeto
          Premissas do projeto
          Adicionalmente a DE pode ter:
                • Aprovação do escopo (cliente e aprovadores), Orçamento, Riscos (na
                  visão do GP) e Equipe (pré-designada e papéis).
   Comentários sobre a DE:
          A DE vai sendo atualizada à medida que o projeto avança e os
           detalhes vão sendo tratados com as Solicitações de Mudança
Gerência de Projetos

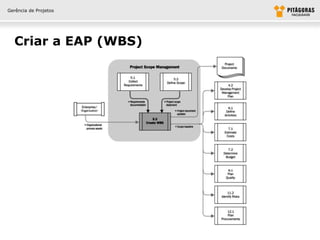

  Criar a EAP (WBS)
Gerência de Projetos

  Criar a EAP (WBS)
Entradas                      Ferramentas e Técnicas      Saídas

                                                          EAP ou WBS do projeto
Declaração de Escopo                                      Dicionário da EAP
Documentos de Requisitos      Decomposição                Linha base do escopo
Ativos de processos                                       Documentos atualizados
                                                          (Requisitos e Mudanças)

   Missão:
          Subdivisão das entregas do projeto e do trabalho em componentes
           menores e gerenciáveis
   WBS: Work Breakdown Structure = EAP: Estrutura Analítica do
    Projeto
          Modelos de EAP (WBS): Servem de guia inicial para construção de uma
           EAP (WBS)
   Decomposição:
          Divisão das entregas do projeto em componentes gerenciáveis até o nível
           de pacotes de trabalho (grupos de atividades)
Gerência de Projetos

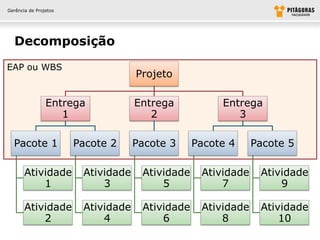

  Decomposição
EAP ou WBS
                                    Projeto

                Entrega             Entrega           Entrega
                   1                   2                 3

  Pacote 1             Pacote 2     Pacote 3     Pacote 4     Pacote 5

       Atividade        Atividade    Atividade    Atividade    Atividade
           1                3            5            7            9

       Atividade        Atividade    Atividade    Atividade    Atividade
           2                4            6            8            10
Gerência de Projetos

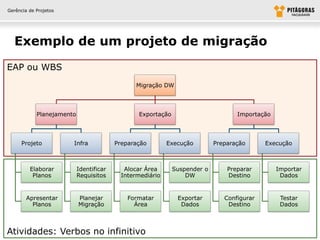

  Exemplo de um projeto de migração
EAP ou WBS
                                                Migração DW

            Planejamento                        Exportação                        Importação

      Projeto          Infra             Preparação        Execução        Preparação      Execução

         Elaborar          Identificar      Alocar Área      Suspender o       Preparar        Importar
          Planos           Requisitos      Intermediário         DW            Destino          Dados

        Apresentar         Planejar          Formatar         Exportar        Configurar        Testar
          Planos           Migração            Área            Dados           Destino          Dados

Atividades: Verbos no infinitivo
Gerência de Projetos

  Decomposição

                                            Entregas:
                                              Conjunto de pacotes
                                            Pacotes:
                                              Conjunto de atividades
                                            Atividades:
                                              Ações a realizar
                                            Gerenciabilidade:
        PMBOK          MS Project             Momento onde é possível
        Projeto        Projeto (Linha 0)       definir e criticar:
        Entrega        Tarefa Resumo           precedências, recursos,
        Pacote         Tarefa Resumo           durações, custos, etc.
        Atividade      Tarefa
Gerência de Projetos

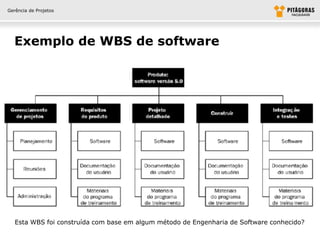

  Exemplo de WBS de software

   Esta WBS foi construída com base em algum método de Engenharia de Software conhecido?
Gerência de Projetos

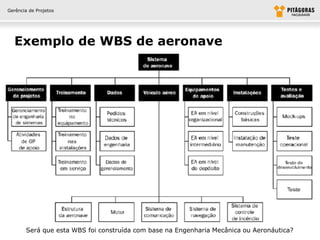

  Exemplo de WBS de aeronave

       Será que esta WBS foi construída com base na Engenharia Mecânica ou Aeronáutica?
Gerência de Projetos

  Qual o critério utilizado nesta WBS?

Esta WBS foi construída utilizando como critério taxonômico os Grupos de Processos do PMBOK.
Gerência de Projetos

  Qual a taxonomia desta WBS?

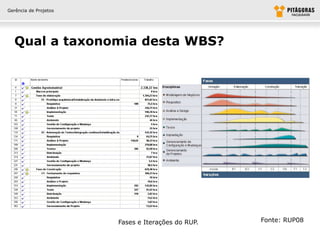

                       Fases e Iterações do RUP.   Fonte: RUP08
Gerência de Projetos

  Qual a taxonomia desta WBS?
                                  Licitação

                       Modela-
                                  Contratos
                        gem

                                  Encerra-
                                   mento

                                   Meta-
                                  Modelos
                        Projeto
                                  Contratos

                                   Meta-
             Projeto              Modelos
                       Implemen
                         tação
                                  Contratos

                                   Meta-
                                  Modelos
                        Teste
                                  Contratos

                                   Cliente
                        Gestão
                                   Interna    Disciplinas do XP (Extreme Program). Fonte: BEC05
Gerência de Projetos

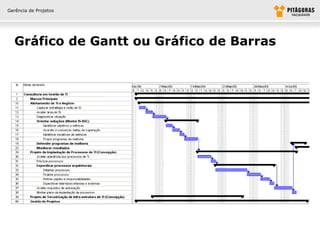

  Gráfico de Gantt ou Gráfico de Barras
Gerência de Projetos

  Criar a EAP - saídas

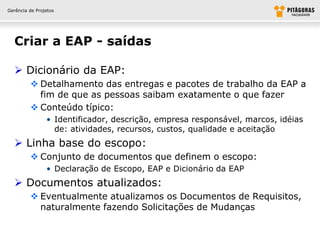

   Dicionário da EAP:
          Detalhamento das entregas e pacotes de trabalho da EAP a
           fim de que as pessoas saibam exatamente o que fazer
          Conteúdo típico:
                • Identificador, descrição, empresa responsável, marcos, idéias
                  de: atividades, recursos, custos, qualidade e aceitação
   Linha base do escopo:
          Conjunto de documentos que definem o escopo:
                • Declaração de Escopo, EAP e Dicionário da EAP
   Documentos atualizados:
          Eventualmente atualizamos os Documentos de Requisitos,
           naturalmente fazendo Solicitações de Mudanças
Gerência de Projetos

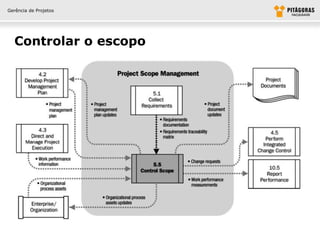

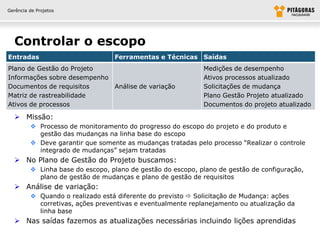

  Controlar o escopo
Gerência de Projetos

  Controlar o escopo
Entradas                          Ferramentas e Técnicas Saídas
Plano de Gestão do Projeto                                   Medições de desempenho
Informações sobre desempenho                                 Ativos processos atualizado
Documentos de requisitos     Análise de variação             Solicitações de mudança
Matriz de rastreabilidade                                    Plano Gestão Projeto atualizado
Ativos de processos                                          Documentos do projeto atualizado

   Missão:
          Processo de monitoramento do progresso do escopo do projeto e do produto e
           gestão das mudanças na linha base do escopo
          Deve garantir que somente as mudanças tratadas pelo processo “Realizar o controle
           integrado de mudanças” sejam tratadas
   No Plano de Gestão do Projeto buscamos:
          Linha base do escopo, plano de gestão do escopo, plano de gestão de configuração,
           plano de gestão de mudanças e plano de gestão de requisitos
   Análise de variação:
          Quando o realizado está diferente do previsto  Solicitação de Mudança: ações
           corretivas, ações preventivas e eventualmente replanejamento ou atualização da
           linha base
   Nas saídas fazemos as atualizações necessárias incluindo lições aprendidas
Gerência de Projetos

  Solicitação de Mudança
Gerência de Projetos

  Verificar o escopo – processo
Gerência de Projetos

  Verificar o escopo
   Entradas                     Ferramentas e Técnicas   Saídas

   Plano de Gestão do Escopo
                                                         Entregas aceitas
   Documentos de requisitos
                                Inspeção                 Solicitações de mudança
   Matriz de rastreabilidade
                                                         Documentos atualizados
   Entregas validadas

   Missão:
          Formalização do aceite das entregas realizadas pelo projeto
                • O controle de qualidade deve verificar a entrega antes.
                • Neste processo revisamos a entrega com cliente/patrocinador para
                  obter o aceite deles
   Plano de Gestão do Projeto:
          Utiliza-se a Linha Base do Escopo como referência da entrega a
           ser aceita
   Entregas validadas:
          Entregas que foram concluídas e verificadas pelo processo
           “Realizar o controle de qualidade”
Gerência de Projetos

  Verificar o escopo – técnica e saídas

   Inspeção:
          Verificação, exame e medições para determinar se as
           entregas atendem aos requisitos e critérios de aceitação
           do produto
          Algumas vezes a inspeção pode ser chamada de: revisões,
           revisões de produto, auditorias e ensaios
   Entregas aceitas:
          As entregas que estiverem de acordo com os critérios de
           aceitação devem ser aceitas formalmente (assinadas) pelo
           cliente/patrocinador
   Solicitação de Mudança:
          As entregas rejeitadas são alvo de Solicitações de Mudança
Gerência de Projetos

                                                                                             Disciplina
  Plano de Gestão do Projeto                                                                Integração
                                                                                            Escopo
                        Fatores                                                             Tempo
                       Ambientais
                                                                                            Custos
                                                                                            Qualidade

                       Ativos de                                                            Recursos
                       Processos                                                            Comunicações
                                     Desenvolver
           Planejar                                                                         Riscos
                                     o Termo de
          Aquisições
                                      Abertura                                              Aquisições

  Planejar                                    Criar a          Definir o      Coletar os             Definir as
Comunicações                                   WBS             Escopo         Requisitos             Atividades
                         Plano
                        Gestão
                        Projeto
 Desenvolver                               Desenvolver        Estimar as      Estimar os             Seqüenciar
 Plano de RH                               Cronograma          Durações        Recursos              Atividades

          Planejar                   Determinar          Estimar
         Qualidade                   Orçamento           Custos

                       Planejar as        Realizar a          Realizar a                               Planejar
                                           análise             análise        Identificar
                       respostas a                                                                    Gestão de
                          riscos
                                         quantitativa       qualitativa dos    os riscos                Riscos
                                          dos riscos            riscos
Gerência de Projetos

  Exemplos de questões

   1) Um sistema de numeração da estrutura analítica do projeto
    permite que a equipe do projeto:
          A. Estime sistematicamente os custos dos elementos da
           estrutura analítica do projeto
          B. Forneça uma justificativa para o projeto
          C. Identifique o nível em que cada elemento individual é
           encontrado
          D. Use-a nos softwares de gerenciamento de projetos

   2) Durante qual parte do processo de gerenciamento de
    projetos é criada a Declaração de Escopo do projeto?
             A. Iniciação
             B. Planejamento
             C. Execução
             D. Monitoramento & Controle                 Respostas: C e B
Gerência de Projetos

                       Obrigado!

04 escopo pitagoras

  • 1.
    Gerência de Projetos– Escopo Níkolas Mesquita
  • 2.
    Gerência de Projetos Escopo Grupo de Processo Processo Coletar os requisitos Planejamento Definir o escopo Criar a Estrutura Analítica do Projeto Controlar o escopo Controle Verificar o escopo
  • 3.
    Gerência de Projetos Gerência de escopo  O que é a gerência de escopo?  Conjunto de processos que Escopo do garantem que o trabalho Projeto necessário, e somente ele, será feito  Escopo do produto:  Características e funções do Escopo do produto ou serviço que será Produto feito pelo projeto  Escopo do projeto:  Trabalho que precisa ser realizado para entregar o produto ou serviço
  • 4.
    Gerência de Projetos Coletar os requisitos
  • 5.
    Gerência de Projetos Coletar os requisitos Entradas Ferramentas e Técnicas Saídas Entrevistas Dinâmicas de grupo Oficinas (workshops) Documentos de requisitos Termo de abertura do projeto Criatividade em grupo Plano de gestão de requisitos Registro das partes interessadas Tomada de decisão em grupo Matriz de rastreabilidade Questionários e pesquisas Observações Protótipos  Missão:  Define e documenta as necessidades (gerenciar expectativas) das partes interessadas para alcançar os objetivos do projeto  Necessidades: funcionalidades e funções do projeto e do produto.  Requer muita atenção, pois é fundamental para o sucesso do projeto  Os requisitos devem ser obtidos, analisados e registrados para serem medidos e virarem fundações da EAP (Estrutura Analítica do Projeto)
  • 6.
    Gerência de Projetos Coletar os requisitos - atividades  Preparação:  Usando informações do Termo de Abertura (Project Charter) prepara-se a coleta gerando-se o Plano de Gestão de Requisitos  Coleta:  É feita usando uma ou mais das técnicas sugeridas, gerando os Documentos de Requisitos  Especificação:  Escrita dos requisitos coletados  Validação:  Os documentos gerados devem ser validados  Gera-se a Matriz de Rastreabilidade dos requisitos x processos de negócio x projetos x testes x etc. Fonte: JAC98
  • 7.
    Gerência de Projetos Coletar os requisitos - técnicas  Entrevistas:  Os analistas (especialistas) entrevistam as partes interessadas  Dinâmicas de grupo:  Um moderador conduz as partes interessadas (stakeholders) e especialistas no assunto (Subject Matter Experts) nas discussões  São menos formais e mais produtivas que as entrevistas  Oficinas (workshops):  Sessões multifuncionais (usuários, clientes e desenvolvedores) focadas para definição, conciliação e registro dos requisitos  Exemplos: • E. Software: JAD = Join Application Design (projeto conjunto de aplicações) • E. Produção: QFD = Desdobramento da Função da Qualidade – A QFD começa ouvindo a Voz do Cliente (VOC) e depois desdobra-se com os usuários  É considerada uma boa técnica, pois expõe e resolve conflitos
  • 8.
    Gerência de Projetos Técnicas de criatividade em grupo  Brainstorming:  O grupo gera e registra um monte de idéias  Em outra etapa analisa-se a viabilidade de cada uma  Técnica do grupo nominal:  Amplia o brainstorming adicionando uma votação para ordenar as melhores idéias  Delphi:  Um grupo seleto de especialistas responde a um questionário sobre o tema  O moderador compara as respostas e pede opinião dos especialistas sobre as respostas discrepantes. Requer anonimato até a conciliação final  Mapas mentais:  A partir de uma brainstorming individual um moderador consolida um mapa mental com os atributos comuns, as diferenças e possíveis novas idéias  Diagrama de afinidade:  Agrupa as idéias por afinidade para revisão e análise em grupo
  • 9.
    Gerência de Projetos Técnicas de decisão em grupo  Envolve avaliação das alternativas e escolha de uma delas em nome do grupo: Unanimidade  Unanimidade: • Todos concordam com uma única solução  Maioria: Maioria • 50% dos membros do grupo ou mais (consenso) concordam • Também chamado de maioria absoluta e é uma forma de consenso Pluralidade (aceitação)  Pluralidade: • O maior bloco no grupo decide mesmo sem maioria • Também conhecida como maioria relativa e Ditadura (imposição) é uma forma de aceitação  Ditadura: • Um indivíduo decide pelo grupo
  • 10.
    Gerência de Projetos Mais técnicas de coleta  Questionários e pesquisas:  São projetados para coletar informações de várias pessoas simultaneamente  Observações (job shadowing):  Consiste em observar como os usuários executam seu trabalho e seus processos em seu ambiente de trabalho  Usado quando as pessoas têm dificuldade ou relutam em descrever o trabalho, pode ser feita também com o observador participante  Protótipos:  Consiste na construção de um modelo funcional esperado do produto esperado, de forma que este possa ser observado pelos usuários antes mesmo de ser construído por completo  Os protótipos suportam o desenvolvimento iterativo e incremental
  • 11.
    Gerência de Projetos Coletar os requisitos - saídas  Documentos de requisitos:  Objetivos e necessidades de negócio, requisitos funcionais e não funcionais, premissas, restrições e critérios de aceitação  Plano de gestão de requisitos:  Define como os requisitos serão analisados, documentados e gerenciados. Normalmente contém: planejamento, atividades, priorização, métricas e rastreabilidade  Matriz de rastreabilidade:  Matriz usada para analisar impactos de mudanças. Ex: Elementos Demandas Objetivos do Elementos de Elementos Requisitos Entregas de negócio projeto de projeto desenvolvi- de teste mento
  • 12.
    Gerência de Projetos Definir o escopo
  • 13.
    Gerência de Projetos Definir o escopo Entradas Ferramentas e Técnicas Saídas Opinião especializada Declaração de Escopo do Projeto Termo de abertura do projeto Análise do produto Documentos do projeto atualizados Documentos de requisitos Identificação de alternativas (Partes interessadas, requisitos e Ativos de processos Oficinas (workshops) matriz de rastreabilidade)  Missão:  Definir detalhadamente o escopo do produto e do projeto  Análise do produto:  Técnicas de transformação da especificação de alto nível do produto em entregas do projeto. Ex: decomposição, análise de sistemas, etc.  Identificação de alternativas:  Identificação de métodos para realização do trabalho. Ex: brainstorming, pensamento lateral, comparações, etc.
  • 14.
    Gerência de Projetos Definir o escopo - saídas  A Declaração de Escopo (DE) é crítica para o sucesso do projeto e deve conter:  Descrição do escopo do produto e do projeto  Critérios de aceitação do produto  Entregas do projeto  Exclusões do projeto (o que não deve ser feito, ou seja, o que está fora do escopo  requisito inverso)  Restrições do projeto  Premissas do projeto  Adicionalmente a DE pode ter: • Aprovação do escopo (cliente e aprovadores), Orçamento, Riscos (na visão do GP) e Equipe (pré-designada e papéis).  Comentários sobre a DE:  A DE vai sendo atualizada à medida que o projeto avança e os detalhes vão sendo tratados com as Solicitações de Mudança
  • 15.
    Gerência de Projetos Criar a EAP (WBS)
  • 16.
    Gerência de Projetos Criar a EAP (WBS) Entradas Ferramentas e Técnicas Saídas EAP ou WBS do projeto Declaração de Escopo Dicionário da EAP Documentos de Requisitos Decomposição Linha base do escopo Ativos de processos Documentos atualizados (Requisitos e Mudanças)  Missão:  Subdivisão das entregas do projeto e do trabalho em componentes menores e gerenciáveis  WBS: Work Breakdown Structure = EAP: Estrutura Analítica do Projeto  Modelos de EAP (WBS): Servem de guia inicial para construção de uma EAP (WBS)  Decomposição:  Divisão das entregas do projeto em componentes gerenciáveis até o nível de pacotes de trabalho (grupos de atividades)
  • 17.
    Gerência de Projetos Decomposição EAP ou WBS Projeto Entrega Entrega Entrega 1 2 3 Pacote 1 Pacote 2 Pacote 3 Pacote 4 Pacote 5 Atividade Atividade Atividade Atividade Atividade 1 3 5 7 9 Atividade Atividade Atividade Atividade Atividade 2 4 6 8 10
  • 18.
    Gerência de Projetos Exemplo de um projeto de migração EAP ou WBS Migração DW Planejamento Exportação Importação Projeto Infra Preparação Execução Preparação Execução Elaborar Identificar Alocar Área Suspender o Preparar Importar Planos Requisitos Intermediário DW Destino Dados Apresentar Planejar Formatar Exportar Configurar Testar Planos Migração Área Dados Destino Dados Atividades: Verbos no infinitivo
  • 19.
    Gerência de Projetos Decomposição  Entregas:  Conjunto de pacotes  Pacotes:  Conjunto de atividades  Atividades:  Ações a realizar  Gerenciabilidade: PMBOK MS Project  Momento onde é possível Projeto Projeto (Linha 0) definir e criticar: Entrega Tarefa Resumo precedências, recursos, Pacote Tarefa Resumo durações, custos, etc. Atividade Tarefa
  • 20.
    Gerência de Projetos Exemplo de WBS de software Esta WBS foi construída com base em algum método de Engenharia de Software conhecido?
  • 21.
    Gerência de Projetos Exemplo de WBS de aeronave Será que esta WBS foi construída com base na Engenharia Mecânica ou Aeronáutica?
  • 22.
    Gerência de Projetos Qual o critério utilizado nesta WBS? Esta WBS foi construída utilizando como critério taxonômico os Grupos de Processos do PMBOK.
  • 23.
    Gerência de Projetos Qual a taxonomia desta WBS? Fases e Iterações do RUP. Fonte: RUP08
  • 24.
    Gerência de Projetos Qual a taxonomia desta WBS? Licitação Modela- Contratos gem Encerra- mento Meta- Modelos Projeto Contratos Meta- Projeto Modelos Implemen tação Contratos Meta- Modelos Teste Contratos Cliente Gestão Interna Disciplinas do XP (Extreme Program). Fonte: BEC05
  • 25.
    Gerência de Projetos Gráfico de Gantt ou Gráfico de Barras
  • 26.
    Gerência de Projetos Criar a EAP - saídas  Dicionário da EAP:  Detalhamento das entregas e pacotes de trabalho da EAP a fim de que as pessoas saibam exatamente o que fazer  Conteúdo típico: • Identificador, descrição, empresa responsável, marcos, idéias de: atividades, recursos, custos, qualidade e aceitação  Linha base do escopo:  Conjunto de documentos que definem o escopo: • Declaração de Escopo, EAP e Dicionário da EAP  Documentos atualizados:  Eventualmente atualizamos os Documentos de Requisitos, naturalmente fazendo Solicitações de Mudanças
  • 27.
    Gerência de Projetos Controlar o escopo
  • 28.
    Gerência de Projetos Controlar o escopo Entradas Ferramentas e Técnicas Saídas Plano de Gestão do Projeto Medições de desempenho Informações sobre desempenho Ativos processos atualizado Documentos de requisitos Análise de variação Solicitações de mudança Matriz de rastreabilidade Plano Gestão Projeto atualizado Ativos de processos Documentos do projeto atualizado  Missão:  Processo de monitoramento do progresso do escopo do projeto e do produto e gestão das mudanças na linha base do escopo  Deve garantir que somente as mudanças tratadas pelo processo “Realizar o controle integrado de mudanças” sejam tratadas  No Plano de Gestão do Projeto buscamos:  Linha base do escopo, plano de gestão do escopo, plano de gestão de configuração, plano de gestão de mudanças e plano de gestão de requisitos  Análise de variação:  Quando o realizado está diferente do previsto  Solicitação de Mudança: ações corretivas, ações preventivas e eventualmente replanejamento ou atualização da linha base  Nas saídas fazemos as atualizações necessárias incluindo lições aprendidas
  • 29.
    Gerência de Projetos Solicitação de Mudança
  • 30.

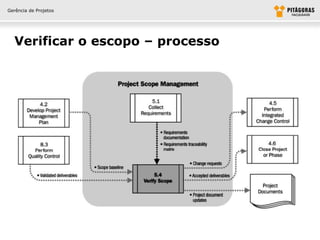

    Gerência de Projetos Verificar o escopo – processo
  • 31.
    Gerência de Projetos Verificar o escopo Entradas Ferramentas e Técnicas Saídas Plano de Gestão do Escopo Entregas aceitas Documentos de requisitos Inspeção Solicitações de mudança Matriz de rastreabilidade Documentos atualizados Entregas validadas  Missão:  Formalização do aceite das entregas realizadas pelo projeto • O controle de qualidade deve verificar a entrega antes. • Neste processo revisamos a entrega com cliente/patrocinador para obter o aceite deles  Plano de Gestão do Projeto:  Utiliza-se a Linha Base do Escopo como referência da entrega a ser aceita  Entregas validadas:  Entregas que foram concluídas e verificadas pelo processo “Realizar o controle de qualidade”
  • 32.

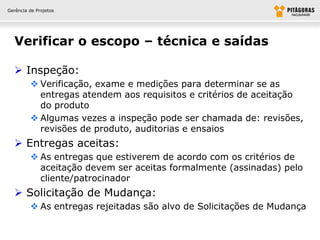

    Gerência de Projetos Verificar o escopo – técnica e saídas  Inspeção:  Verificação, exame e medições para determinar se as entregas atendem aos requisitos e critérios de aceitação do produto  Algumas vezes a inspeção pode ser chamada de: revisões, revisões de produto, auditorias e ensaios  Entregas aceitas:  As entregas que estiverem de acordo com os critérios de aceitação devem ser aceitas formalmente (assinadas) pelo cliente/patrocinador  Solicitação de Mudança:  As entregas rejeitadas são alvo de Solicitações de Mudança
  • 33.
    Gerência de Projetos Disciplina Plano de Gestão do Projeto Integração Escopo Fatores Tempo Ambientais Custos Qualidade Ativos de Recursos Processos Comunicações Desenvolver Planejar Riscos o Termo de Aquisições Abertura Aquisições Planejar Criar a Definir o Coletar os Definir as Comunicações WBS Escopo Requisitos Atividades Plano Gestão Projeto Desenvolver Desenvolver Estimar as Estimar os Seqüenciar Plano de RH Cronograma Durações Recursos Atividades Planejar Determinar Estimar Qualidade Orçamento Custos Planejar as Realizar a Realizar a Planejar análise análise Identificar respostas a Gestão de riscos quantitativa qualitativa dos os riscos Riscos dos riscos riscos
  • 34.
    Gerência de Projetos Exemplos de questões  1) Um sistema de numeração da estrutura analítica do projeto permite que a equipe do projeto:  A. Estime sistematicamente os custos dos elementos da estrutura analítica do projeto  B. Forneça uma justificativa para o projeto  C. Identifique o nível em que cada elemento individual é encontrado  D. Use-a nos softwares de gerenciamento de projetos  2) Durante qual parte do processo de gerenciamento de projetos é criada a Declaração de Escopo do projeto?  A. Iniciação  B. Planejamento  C. Execução  D. Monitoramento & Controle Respostas: C e B
  • 35.
