Gestão de Projetos
Alessandro Almeida | www.alessandroalmeida.com
29/09/2014
2° Semestre de 2014
SIN-NA7
PROVA 1 06/10

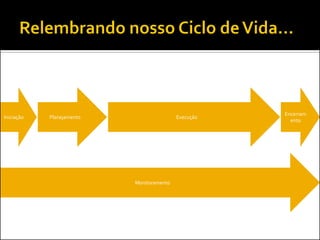

Desde a 3ª aula (13/08) até...

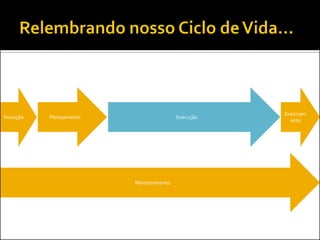

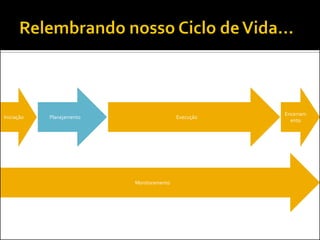

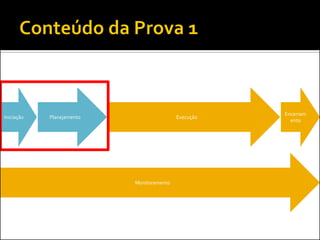

Execução
Monitoramento
Encerramento
Iniciação
Planejamento

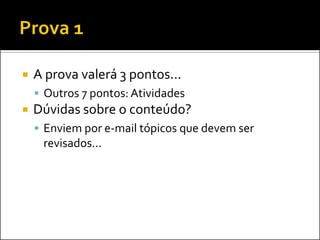

A prova valerá 3 pontos...
Outros 7 pontos: Atividades
Dúvidas sobre o conteúdo?
Enviem por e-mail tópicos que devem ser revisados...
Se preparando para que tudo dê certo...
Execução
Monitoramento
Encerramento
Iniciação
Planejamento

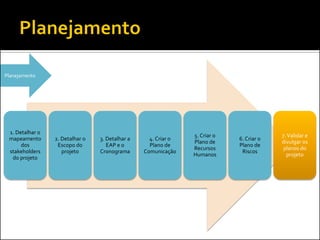

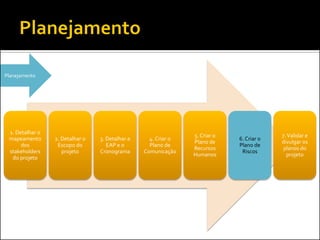

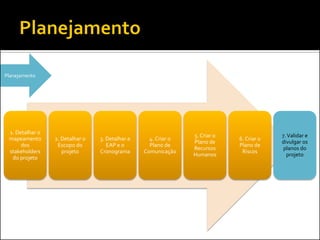

1. Detalhar o mapeamento dos stakeholders do projeto
2. Detalhar o Escopo do projeto
3. Detalhar a EAP e o Cronograma
4. Criar o Plano de Comunicação
5. Criar o Plano de Recursos Humanos
6. Criar o Plano de Riscos
7. Validar e divulgar os planos do projeto
Planejamento
1. Detalhar o mapeamento dos stakeholders do projeto
2. Detalhar o Escopo do projeto
3. Detalhar a EAP e o Cronograma
4. Criar o Plano de Comunicação
5. Criar o Plano de Recursos Humanos
6. Criar o Plano de Riscos
7. Validar e divulgar os planos do projeto
Planejamento

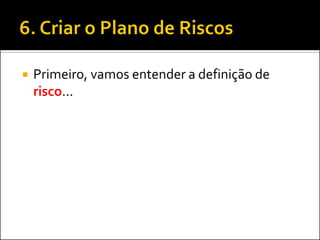

Primeiro, vamos entender a definição de risco...
Definição do PMBOK, 5ª edição:
Um evento ou condição incerta que, se ocorrer, provocará um efeito positivo ou negativo nos objetivos de um projeto

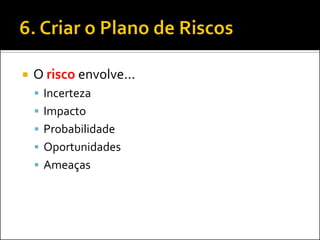

O risco envolve...
Incerteza
Impacto
Probabilidade
Oportunidades
Ameaças

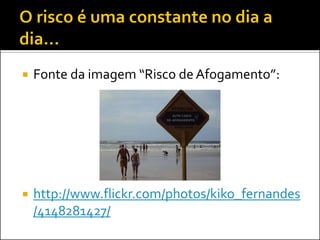

Fonte da imagem “Risco de Afogamento”:
http://www.flickr.com/photos/kiko_fernandes/4148281427/

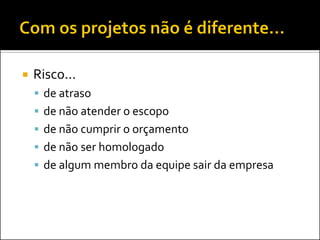

Risco...
de atraso
de não atender o escopo
de não cumprir o orçamento
de não ser homologado
de algum membro da equipe sair da empresa
Risco...
de entregar antes do prazo
de surpreender o cliente com funcionalidades adicionais
de aproveitar uma nova tecnologia que facilitará a implementação de funcionalidades
de empreender com o Projeto TCC

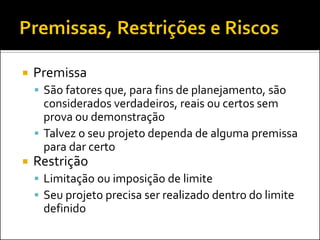

Premissa
São fatores que, para fins de planejamento, são considerados verdadeiros, reais ou certos sem prova ou demonstração
Talvez o seu projeto dependa de alguma premissa para dar certo
Restrição
Limitação ou imposição de limite
Seu projeto precisa ser realizado dentro do limite definido

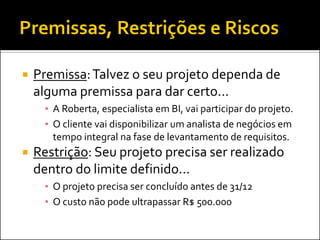

Premissa: Talvez o seu projeto dependa de alguma premissa para dar certo...
▪A Roberta, especialista em BI, vai participar do projeto.
▪O cliente vai disponibilizar um analista de negócios em tempo integral na fase de levantamento de requisitos.
Restrição: Seu projeto precisa ser realizado dentro do limite definido...
▪O projeto precisa ser concluído antes de 31/12
▪O custo não pode ultrapassar R$ 500.000

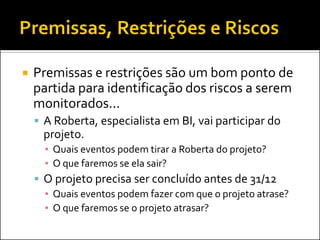

Premissas e restrições são um bom ponto de partida para identificação dos riscos a serem monitorados...
A Roberta, especialista em BI, vai participar do projeto.
▪Quais eventos podem tirar a Roberta do projeto?
▪O que faremos se ela sair?
O projeto precisa ser concluído antes de 31/12
▪Quais eventos podem fazer com que o projeto atrase?
▪O que faremos se o projeto atrasar?

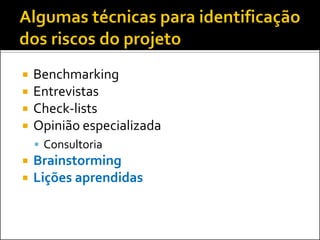

Benchmarking
Entrevistas
Check-lists
Opinião especializada
Consultoria
Brainstorming
Lições aprendidas
Benchmarking
Entrevistas
Check-lists
Opinião especializada
Consultoria
Brainstorming
Lições aprendidas

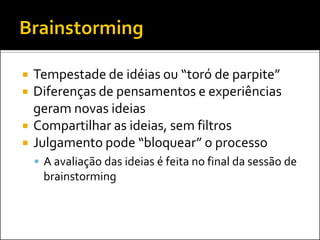

Tempestade de idéias ou “toró de parpite”
Diferenças de pensamentos e experiências geram novas ideias
Compartilhar as ideias, sem filtros
Julgamento pode “bloquear” o processo
A avaliação das ideias é feita no final da sessão de brainstorming

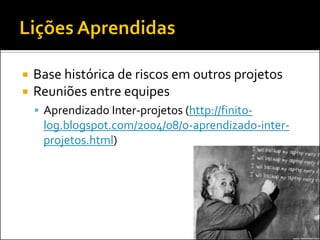

Base histórica de riscos em outros projetos
Reuniões entre equipes
Aprendizado Inter-projetos (http://finito- log.blogspot.com/2004/08/o-aprendizado-inter- projetos.html)
#

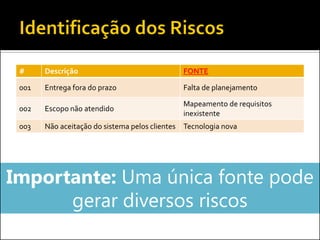

Descrição
Fonte
001
Entrega fora do prazo
Falta de planejamento
002
Escopo não atendido
Mapeamento de requisitos inexistente
003
Não aceitação do sistema pelos clientes
Tecnologia nova
#

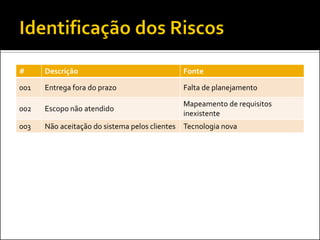

Descrição
FONTE
001
Entrega fora do prazo
Falta de planejamento
002
Escopo não atendido
Mapeamento de requisitos inexistente
003
Não aceitação do sistema pelos clientes
Tecnologia nova
Importante: Uma única fonte pode gerar diversos riscos

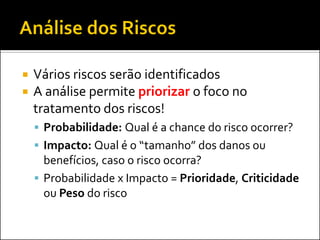

Vários riscos serão identificados
A análise permite priorizar o foco no tratamento dos riscos!
Probabilidade: Qual é a chance do risco ocorrer?
Impacto: Qual é o “tamanho” dos danos ou benefícios, caso o risco ocorra?
Probabilidade x Impacto = Prioridade, Criticidade ou Peso do risco
#

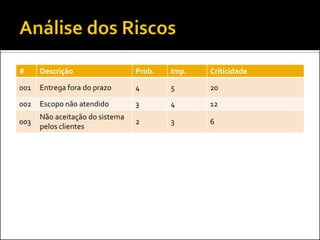

Descrição
Prob.
Imp.
Criticidade
001
Entrega fora do prazo
4
5
20
002
Escopo não atendido
3
4
12
003
Não aceitação do sistema pelos clientes
2
3
6
Estratégia de Resposta e Plano de Ação

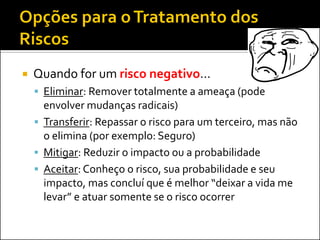

Quando for um risco negativo...
Eliminar: Remover totalmente a ameaça (pode envolver mudanças radicais)
Transferir: Repassar o risco para um terceiro, mas não o elimina (por exemplo: Seguro)
Mitigar: Reduzir o impacto ou a probabilidade
Aceitar: Conheço o risco, sua probabilidade e seu impacto, mas concluí que é melhor “deixar a vida me levar” e atuar somente se o risco ocorrer
Quando for um risco positivo...
Explorar: Direciono recursos para garantir que a oportunidade se concretize
Compartilhar: Envolvo um terceiro na exploração da oportunidade (por exemplo: Criação de uma joint venture)
Melhorar: Realizo ações para ampliar a probabilidade ou impacto positivo da oportunidade
Aceitar: Não tomarei ação, somente aproveitando os resultados caso a oportunidade se concretize
O plano de ação pode ser simples ou complexo, contemplando desde uma única ação até a participação de diversos stakeholders e fornecedores

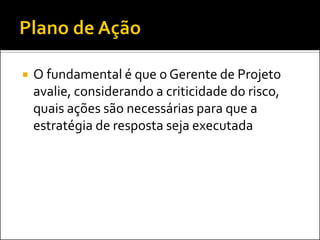

O fundamental é que o Gerente de Projeto avalie, considerando a criticidade do risco, quais ações são necessárias para que a estratégia de resposta seja executada
#

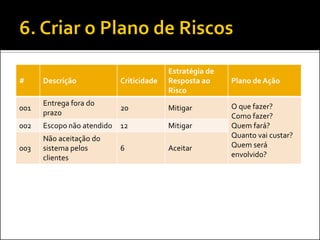

Descrição
Criticidade
Estratégia de Resposta ao Risco
Plano de Ação
001
Entrega fora do prazo
20
Mitigar
O que fazer?
Como fazer?
Quem fará?
Quanto vai custar?
Quem será envolvido?
002
Escopo não atendido
12
Mitigar
003
Não aceitação do sistema pelos clientes
6
Aceitar

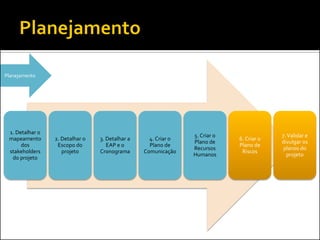

1. Detalhar o mapeamento dos stakeholders do projeto
2. Detalhar o Escopo do projeto
3. Detalhar a EAP e o Cronograma
4. Criar o Plano de Comunicação
5. Criar o Plano de Recursos Humanos
6. Criar o Plano de Riscos
7. Validar e divulgar os planos do projeto
Planejamento
1. Detalhar o mapeamento dos stakeholders do projeto
2. Detalhar o Escopo do projeto
3. Detalhar a EAP e o Cronograma
4. Criar o Plano de Comunicação
5. Criar o Plano de Recursos Humanos
6. Criar o Plano de Riscos
7. Validar e divulgar os planos do projeto
Planejamento
1. Detalhar o mapeamento dos stakeholders do projeto
2. Detalhar o Escopo do projeto
3. Detalhar a EAP e o Cronograma
4. Criar o Plano de Comunicação
5. Criar o Plano de Recursos Humanos
6. Criar o Plano de Riscos
7. Validar e divulgar os planos do projeto
Planejamento

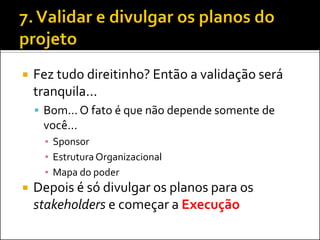

Fez tudo direitinho? Então a validação será tranquila...
Bom... O fato é que não depende somente de você...
▪Sponsor
▪Estrutura Organizacional
▪Mapa do poder
Depois é só divulgar os planos para os stakeholders e começar a Execução
Execução
Monitoramento
Encerramento
Iniciação
Planejamento

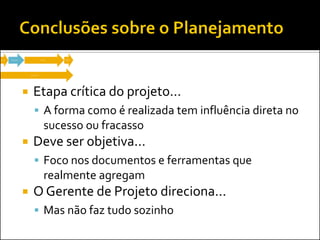

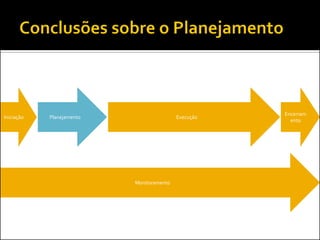

Etapa crítica do projeto...
A forma como é realizada tem influência direta no sucesso ou fracasso
Deve ser objetiva...
Foco nos documentos e ferramentas que realmente agregam
O Gerente de Projeto direciona...
Mas não faz tudo sozinho
Realizando tudo que foi planejado!
Execução
Monitoramento
Encerramento
Iniciação
Planejamento
Execução
Monitoramento
Encerramento
Iniciação
Planejamento

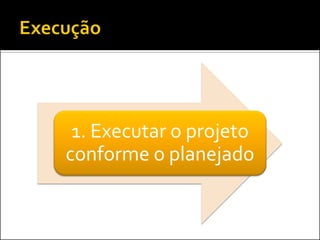

1. Executar o projeto conforme o planejado

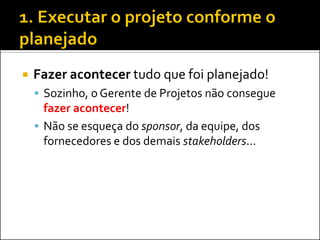

Fazer acontecer tudo que foi planejado!
Sozinho, o Gerente de Projetos não consegue fazer acontecer!
Não se esqueça do sponsor, da equipe, dos fornecedores e dos demais stakeholders...
CUIDADO!

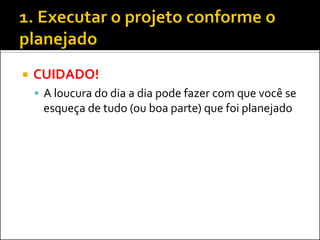

A loucura do dia a dia pode fazer com que você se esqueça de tudo (ou boa parte) que foi planejado
A execução está seguindo conforme o planejado?
Execução
Monitoramento
Encerramento
Iniciação
Planejamento
Execução
Monitoramento
Encerramento
Iniciação
Planejamento

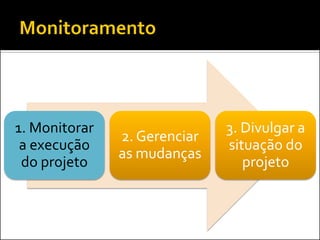

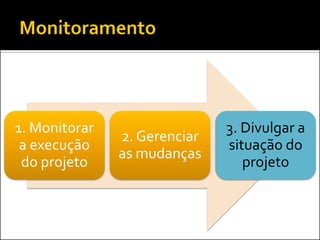

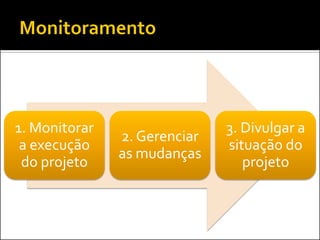

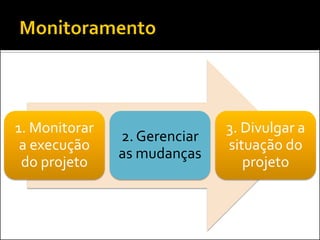

1. Monitorar a execução do projeto
2. Gerenciar as mudanças
3. Divulgar a situação do projeto
1. Monitorar a execução do projeto
2. Gerenciar as mudanças
3. Divulgar a situação do projeto

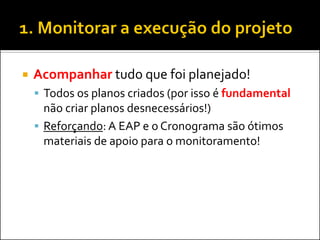

Acompanhar tudo que foi planejado!
Todos os planos criados (por isso é fundamental não criar planos desnecessários!)
Reforçando: A EAP e o Cronograma são ótimos materiais de apoio para o monitoramento!

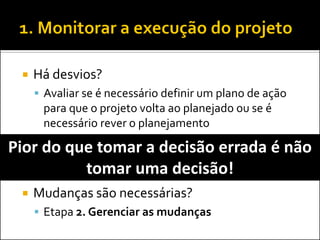

Há desvios?
Avaliar se é necessário definir um plano de ação para que o projeto volta ao planejado ou se é necessário rever o planejamento
Mudanças são necessárias?
Etapa 2. Gerenciar as mudanças
Pior do que tomar a decisão errada é não tomar uma decisão!

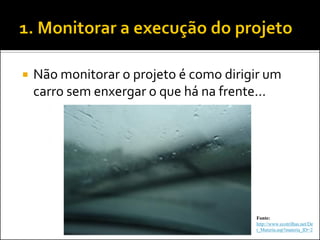

Não monitorar o projeto é como dirigir um carro sem enxergar o que há na frente...
Fonte: http://www.ecotrilhas.net/Det_Materia.asp?materia_ID=2
1. Monitorar a execução do projeto
2. Gerenciar as mudanças
3. Divulgar a situação do projeto
1. Monitorar a execução do projeto
2. Gerenciar as mudanças
3. Divulgar a situação do projeto
Nada é permanente, exceto a mudança. (Heráclito)
Mudanças possíveis dentro de um projeto...
Escopo
Prazo
Custo
Critérios de qualidade
Equipe
Qualquer outro item planejado

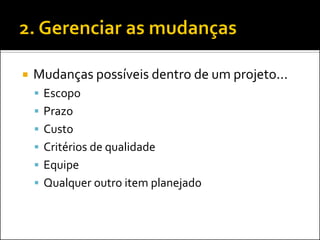

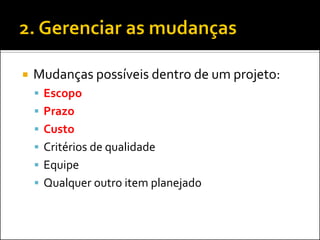

Mudanças possíveis dentro de um projeto:
Escopo
Prazo
Custo
Critérios de qualidade
Equipe
Qualquer outro item planejado
Como o Gerente de Projetos deve tratar as mudanças no planejamento?
Fonte: www.facebook.com/circulodeprojetos

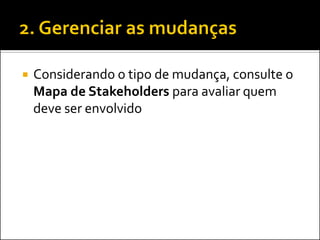

Considerando o tipo de mudança, consulte o Mapa de Stakeholders para avaliar quem deve ser envolvido

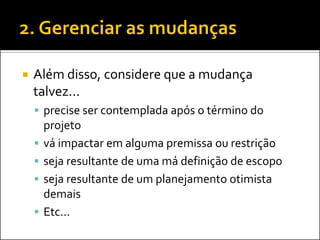

Além disso, considere que a mudança talvez...
precise ser contemplada após o término do projeto
vá impactar em alguma premissa ou restrição
seja resultante de uma má definição de escopo
seja resultante de um planejamento otimista demais
Etc...
Independente da fonte e do tipo de mudança no projeto, a atuação do Gerente de Projeto deve ser sempre...

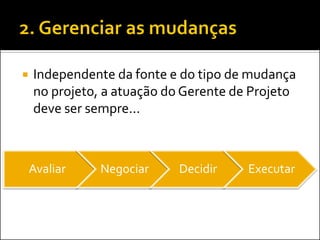

Independente da fonte e do tipo de mudança no projeto, a atuação do Gerente de Projeto deve ser sempre...
Avaliar
Negociar
Decidir
Executar
Não fique “sentado no problema”!
Não fique “sentado no problema”!
Fonte: http://www.ogritodobicho.com/2011/03/sentar-e-pensar-no-problema-kakakaka.html
1. Monitorar a execução do projeto
2. Gerenciar as mudanças
3. Divulgar a situação do projeto
1. Monitorar a execução do projeto
2. Gerenciar as mudanças
3. Divulgar a situação do projeto

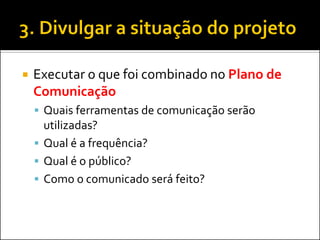

Executar o que foi combinado no Plano de Comunicação
Quais ferramentas de comunicação serão utilizadas?
Qual é a frequência?
Qual é o público?
Como o comunicado será feito?

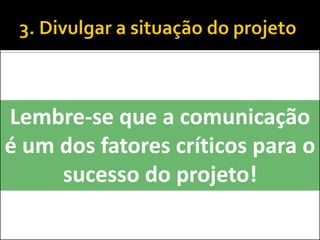

Lembre-se que a comunicação é um dos fatores críticos para o sucesso do projeto!

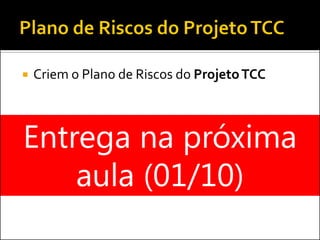

Plano de Riscos do Projeto TCC
Criem o Plano de Riscos do Projeto TCC
Entrega na próxima aula (01/10)
alessandro.almeida@uol.com.br
www.alessandroalmeida.com/unifieo.htm
www.slideshare.net/alessandroalmeida

Gestão de Projetos (29/09/2014)

  • 1.
    Gestão de Projetos Alessandro Almeida | www.alessandroalmeida.com 29/09/2014 2° Semestre de 2014 SIN-NA7
  • 2.
  • 3.
    Desde a 3ªaula (13/08) até...
  • 4.
    Execução Monitoramento Encerramento Iniciação Planejamento
  • 5.
    A prova valerá3 pontos... Outros 7 pontos: Atividades Dúvidas sobre o conteúdo? Enviem por e-mail tópicos que devem ser revisados...
  • 6.
    Se preparando paraque tudo dê certo...
  • 7.
    Execução Monitoramento Encerramento Iniciação Planejamento
  • 8.
    1. Detalhar omapeamento dos stakeholders do projeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 9.
    1. Detalhar omapeamento dos stakeholders do projeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 10.
    Primeiro, vamos entendera definição de risco...
  • 11.
    Definição do PMBOK,5ª edição: Um evento ou condição incerta que, se ocorrer, provocará um efeito positivo ou negativo nos objetivos de um projeto
  • 12.
    O risco envolve... Incerteza Impacto Probabilidade Oportunidades Ameaças
  • 14.
    Fonte da imagem“Risco de Afogamento”: http://www.flickr.com/photos/kiko_fernandes/4148281427/
  • 15.
    Risco... de atraso de não atender o escopo de não cumprir o orçamento de não ser homologado de algum membro da equipe sair da empresa
  • 16.
    Risco... de entregarantes do prazo de surpreender o cliente com funcionalidades adicionais de aproveitar uma nova tecnologia que facilitará a implementação de funcionalidades de empreender com o Projeto TCC
  • 17.
    Premissa São fatoresque, para fins de planejamento, são considerados verdadeiros, reais ou certos sem prova ou demonstração Talvez o seu projeto dependa de alguma premissa para dar certo Restrição Limitação ou imposição de limite Seu projeto precisa ser realizado dentro do limite definido
  • 18.
    Premissa: Talvez oseu projeto dependa de alguma premissa para dar certo... ▪A Roberta, especialista em BI, vai participar do projeto. ▪O cliente vai disponibilizar um analista de negócios em tempo integral na fase de levantamento de requisitos. Restrição: Seu projeto precisa ser realizado dentro do limite definido... ▪O projeto precisa ser concluído antes de 31/12 ▪O custo não pode ultrapassar R$ 500.000
  • 19.
    Premissas e restriçõessão um bom ponto de partida para identificação dos riscos a serem monitorados... A Roberta, especialista em BI, vai participar do projeto. ▪Quais eventos podem tirar a Roberta do projeto? ▪O que faremos se ela sair? O projeto precisa ser concluído antes de 31/12 ▪Quais eventos podem fazer com que o projeto atrase? ▪O que faremos se o projeto atrasar?
  • 21.
    Benchmarking Entrevistas Check-lists Opinião especializada Consultoria Brainstorming Lições aprendidas
  • 22.
    Benchmarking Entrevistas Check-lists Opinião especializada Consultoria Brainstorming Lições aprendidas
  • 23.
    Tempestade de idéiasou “toró de parpite” Diferenças de pensamentos e experiências geram novas ideias Compartilhar as ideias, sem filtros Julgamento pode “bloquear” o processo A avaliação das ideias é feita no final da sessão de brainstorming
  • 26.
    Base histórica deriscos em outros projetos Reuniões entre equipes Aprendizado Inter-projetos (http://finito- log.blogspot.com/2004/08/o-aprendizado-inter- projetos.html)
  • 27.
    # Descrição Fonte 001 Entrega fora do prazo Falta de planejamento 002 Escopo não atendido Mapeamento de requisitos inexistente 003 Não aceitação do sistema pelos clientes Tecnologia nova
  • 28.
    # Descrição FONTE 001 Entrega fora do prazo Falta de planejamento 002 Escopo não atendido Mapeamento de requisitos inexistente 003 Não aceitação do sistema pelos clientes Tecnologia nova Importante: Uma única fonte pode gerar diversos riscos
  • 30.
    Vários riscos serãoidentificados A análise permite priorizar o foco no tratamento dos riscos! Probabilidade: Qual é a chance do risco ocorrer? Impacto: Qual é o “tamanho” dos danos ou benefícios, caso o risco ocorra? Probabilidade x Impacto = Prioridade, Criticidade ou Peso do risco
  • 31.
    # Descrição Prob. Imp. Criticidade 001 Entrega fora do prazo 4 5 20 002 Escopo não atendido 3 4 12 003 Não aceitação do sistema pelos clientes 2 3 6
  • 32.
    Estratégia de Respostae Plano de Ação
  • 33.
    Quando for umrisco negativo... Eliminar: Remover totalmente a ameaça (pode envolver mudanças radicais) Transferir: Repassar o risco para um terceiro, mas não o elimina (por exemplo: Seguro) Mitigar: Reduzir o impacto ou a probabilidade Aceitar: Conheço o risco, sua probabilidade e seu impacto, mas concluí que é melhor “deixar a vida me levar” e atuar somente se o risco ocorrer
  • 34.
    Quando for umrisco positivo... Explorar: Direciono recursos para garantir que a oportunidade se concretize Compartilhar: Envolvo um terceiro na exploração da oportunidade (por exemplo: Criação de uma joint venture) Melhorar: Realizo ações para ampliar a probabilidade ou impacto positivo da oportunidade Aceitar: Não tomarei ação, somente aproveitando os resultados caso a oportunidade se concretize
  • 35.
    O plano deação pode ser simples ou complexo, contemplando desde uma única ação até a participação de diversos stakeholders e fornecedores
  • 36.
    O fundamental éque o Gerente de Projeto avalie, considerando a criticidade do risco, quais ações são necessárias para que a estratégia de resposta seja executada
  • 37.
    # Descrição Criticidade Estratégia de Resposta ao Risco Plano de Ação 001 Entrega fora do prazo 20 Mitigar O que fazer? Como fazer? Quem fará? Quanto vai custar? Quem será envolvido? 002 Escopo não atendido 12 Mitigar 003 Não aceitação do sistema pelos clientes 6 Aceitar
  • 42.
    1. Detalhar omapeamento dos stakeholders do projeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 43.
    1. Detalhar omapeamento dos stakeholders do projeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 44.
    1. Detalhar omapeamento dos stakeholders do projeto 2. Detalhar o Escopo do projeto 3. Detalhar a EAP e o Cronograma 4. Criar o Plano de Comunicação 5. Criar o Plano de Recursos Humanos 6. Criar o Plano de Riscos 7. Validar e divulgar os planos do projeto Planejamento
  • 45.
    Fez tudo direitinho?Então a validação será tranquila... Bom... O fato é que não depende somente de você... ▪Sponsor ▪Estrutura Organizacional ▪Mapa do poder Depois é só divulgar os planos para os stakeholders e começar a Execução
  • 47.
    Execução Monitoramento Encerramento Iniciação Planejamento
  • 48.
    Etapa crítica doprojeto... A forma como é realizada tem influência direta no sucesso ou fracasso Deve ser objetiva... Foco nos documentos e ferramentas que realmente agregam O Gerente de Projeto direciona... Mas não faz tudo sozinho
  • 49.
    Realizando tudo quefoi planejado!
  • 50.
    Execução Monitoramento Encerramento Iniciação Planejamento
  • 51.
    Execução Monitoramento Encerramento Iniciação Planejamento
  • 52.
    1. Executar oprojeto conforme o planejado
  • 53.
    Fazer acontecer tudoque foi planejado! Sozinho, o Gerente de Projetos não consegue fazer acontecer! Não se esqueça do sponsor, da equipe, dos fornecedores e dos demais stakeholders...
  • 54.
    CUIDADO! A loucurado dia a dia pode fazer com que você se esqueça de tudo (ou boa parte) que foi planejado
  • 55.
    A execução estáseguindo conforme o planejado?
  • 56.
    Execução Monitoramento Encerramento Iniciação Planejamento
  • 57.
    Execução Monitoramento Encerramento Iniciação Planejamento
  • 58.
    1. Monitorar aexecução do projeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 59.
    1. Monitorar aexecução do projeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 60.
    Acompanhar tudo quefoi planejado! Todos os planos criados (por isso é fundamental não criar planos desnecessários!) Reforçando: A EAP e o Cronograma são ótimos materiais de apoio para o monitoramento!
  • 61.
    Há desvios? Avaliarse é necessário definir um plano de ação para que o projeto volta ao planejado ou se é necessário rever o planejamento Mudanças são necessárias? Etapa 2. Gerenciar as mudanças Pior do que tomar a decisão errada é não tomar uma decisão!
  • 62.
    Não monitorar oprojeto é como dirigir um carro sem enxergar o que há na frente... Fonte: http://www.ecotrilhas.net/Det_Materia.asp?materia_ID=2
  • 63.
    1. Monitorar aexecução do projeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 64.
    1. Monitorar aexecução do projeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 65.
    Nada é permanente,exceto a mudança. (Heráclito)
  • 66.
    Mudanças possíveis dentrode um projeto... Escopo Prazo Custo Critérios de qualidade Equipe Qualquer outro item planejado
  • 67.
    Mudanças possíveis dentrode um projeto: Escopo Prazo Custo Critérios de qualidade Equipe Qualquer outro item planejado
  • 68.
    Como o Gerentede Projetos deve tratar as mudanças no planejamento?
  • 69.
  • 70.
    Considerando o tipode mudança, consulte o Mapa de Stakeholders para avaliar quem deve ser envolvido
  • 71.
    Além disso, considereque a mudança talvez... precise ser contemplada após o término do projeto vá impactar em alguma premissa ou restrição seja resultante de uma má definição de escopo seja resultante de um planejamento otimista demais Etc...
  • 72.
    Independente da fontee do tipo de mudança no projeto, a atuação do Gerente de Projeto deve ser sempre...
  • 73.
    Independente da fontee do tipo de mudança no projeto, a atuação do Gerente de Projeto deve ser sempre... Avaliar Negociar Decidir Executar
  • 74.
    Não fique “sentadono problema”!
  • 75.
    Não fique “sentadono problema”! Fonte: http://www.ogritodobicho.com/2011/03/sentar-e-pensar-no-problema-kakakaka.html
  • 76.
    1. Monitorar aexecução do projeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 77.
    1. Monitorar aexecução do projeto 2. Gerenciar as mudanças 3. Divulgar a situação do projeto
  • 78.
    Executar o quefoi combinado no Plano de Comunicação Quais ferramentas de comunicação serão utilizadas? Qual é a frequência? Qual é o público? Como o comunicado será feito?
  • 79.
    Lembre-se que acomunicação é um dos fatores críticos para o sucesso do projeto!
  • 81.
    Plano de Riscosdo Projeto TCC
  • 82.
    Criem o Planode Riscos do Projeto TCC Entrega na próxima aula (01/10)
  • 83.
