Gestão de Projetos – Curso Rápido
Fontes: Pmbok (2008)
Definição

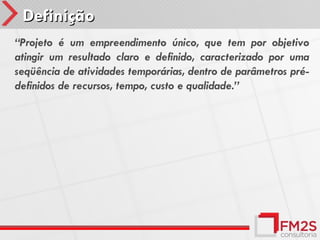

“Projeto é um empreendimento único, que tem por objetivo
atingir um resultado claro e definido, caracterizado por uma
seqüência de atividades temporárias, dentro de parâmetros pré-
definidos de recursos, tempo, custo e qualidade.”

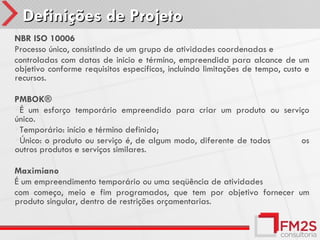

Definições de Projeto
NBR ISO 10006
Processo único, consistindo de um grupo de atividades coordenadas e
controladas com datas de inicio e término, empreendida para alcance de um
objetivo conforme requisitos específicos, incluindo limitações de tempo, custo e
recursos.

PMBOK®
É um esforço temporário empreendido para criar um produto ou serviço
único.
Temporário: início e término definido;
Único: o produto ou serviço é, de algum modo, diferente de todos  os
outros produtos e serviços similares.

Maximiano
É um empreendimento temporário ou uma seqüência de atividades
com começo, meio e fim programados, que tem por objetivo fornecer um
produto singular, dentro de restrições orçamentarias.

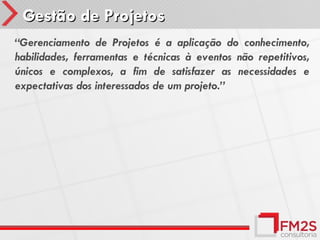

Gestão de Projetos
“Gerenciamento de Projetos é a aplicação do conhecimento,
habilidades, ferramentas e técnicas à eventos não repetitivos,
únicos e complexos, a fim de satisfazer as necessidades e
expectativas dos interessados de um projeto.”

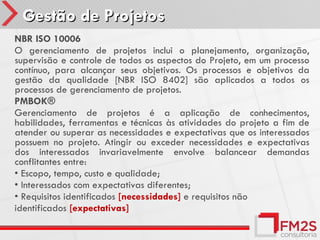

Gestão de Projetos
NBR ISO 10006
O gerenciamento de projetos inclui o planejamento, organização,
supervisão e controle de todos os aspectos do Projeto, em um processo
contínuo, para alcançar seus objetivos. Os processos e objetivos da
gestão da qualidade [NBR ISO 8402] são aplicados a todos os
processos de gerenciamento de projetos.
PMBOK®
Gerenciamento de projetos é a aplicação de conhecimentos,
habilidades, ferramentas e técnicas às atividades do projeto a fim de
atender ou superar as necessidades e expectativas que os interessados
possuem no projeto. Atingir ou exceder necessidades e expectativas
dos interessados invariavelmente envolve balancear demandas
conflitantes entre:
• Escopo, tempo, custo e qualidade;
• Interessados com expectativas diferentes;
• Requisitos identificados [necessidades] e requisitos não
identificados [expectativas]

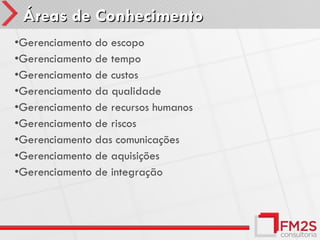

Áreas de Conhecimento
•Gerenciamento do escopo
•Gerenciamento de tempo
•Gerenciamento de custos
•Gerenciamento da qualidade
•Gerenciamento de recursos humanos
•Gerenciamento de riscos
•Gerenciamento das comunicações
•Gerenciamento de aquisições
•Gerenciamento de integração

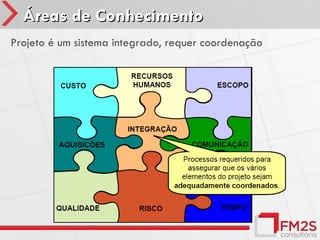

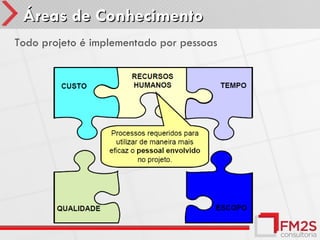

Áreas de Conhecimento

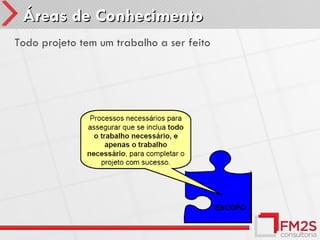

Todo projeto tem um trabalho a ser feito
Áreas de Conhecimento

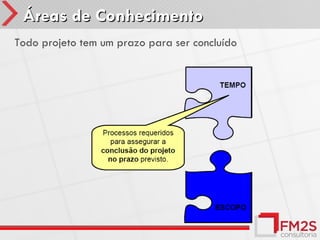

Todo projeto tem um prazo para ser concluído
Áreas de Conhecimento

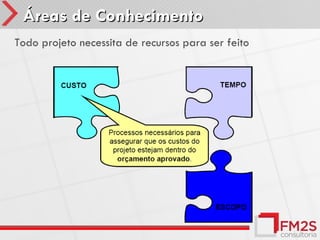

Todo projeto necessita de recursos para ser feito
Áreas de Conhecimento

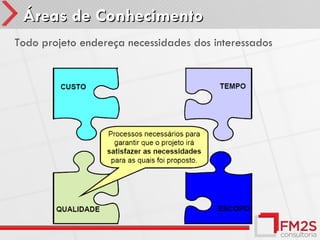

Todo projeto endereça necessidades dos interessados

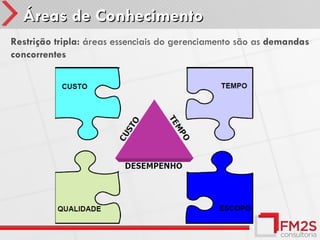

Áreas de Conhecimento
Restrição tripla: áreas essenciais do gerenciamento são as demandas
concorrentes
Áreas de Conhecimento
Todo projeto é implementado por pessoas
Áreas de Conhecimento

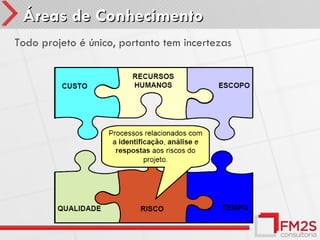

Todo projeto é único, portanto tem incertezas
Áreas de Conhecimento

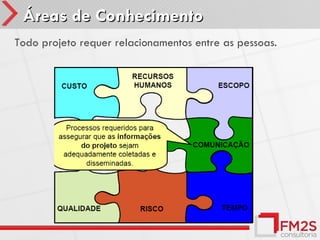

Todo projeto requer relacionamentos entre as pessoas.
Áreas de Conhecimento
Projeto pode necessitar de competências externas
Áreas de Conhecimento

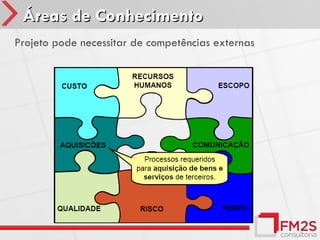

Projeto é um sistema integrado, requer coordenação

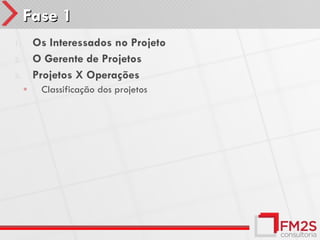

Fase 1
1.       Os Interessados no Projeto
2.       O Gerente de Projetos
3.       Projetos X Operações
     ◦    Classificação dos projetos

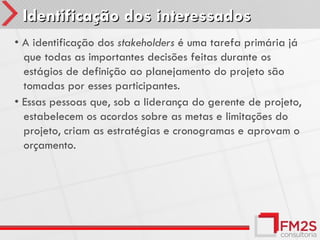

Identificação dos interessados
• A identificação dos stakeholders é uma tarefa primária já
  que todas as importantes decisões feitas durante os
  estágios de definição ao planejamento do projeto são
  tomadas por esses participantes.
• Essas pessoas que, sob a liderança do gerente de projeto,
  estabelecem os acordos sobre as metas e limitações do
  projeto, criam as estratégias e cronogramas e aprovam o
  orçamento.

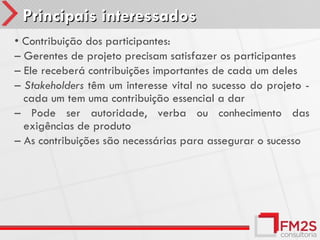

Principais interessados
• Contribuição dos participantes:
– Gerentes de projeto precisam satisfazer os participantes
– Ele receberá contribuições importantes de cada um deles
– Stakeholders têm um interesse vital no sucesso do projeto -
  cada um tem uma contribuição essencial a dar
– Pode ser autoridade, verba ou conhecimento das
  exigências de produto
– As contribuições são necessárias para assegurar o sucesso

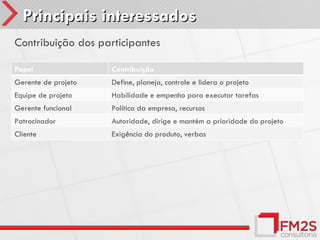

Principais interessados
Contribuição dos participantes

Papel                Contribuição
Gerente de projeto   Define, planeja, controle e lidera o projeto
Equipe de projeto    Habilidade e empenho para executar tarefas
Gerente funcional    Política da empresa, recursos
Patrocinador         Autoridade, dirige e mantém a prioridade do projeto
Cliente              Exigência do produto, verbas

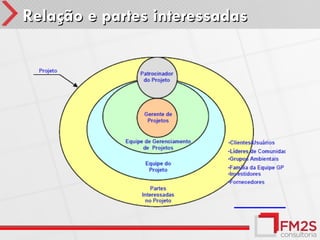

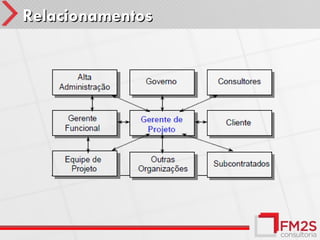

Relação e partes interessadas

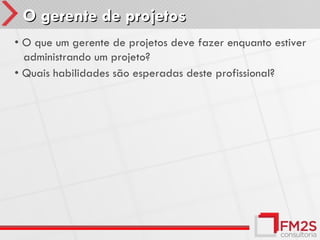

O gerente de projetos
• O que um gerente de projetos deve fazer enquanto estiver
  administrando um projeto?
• Quais habilidades são esperadas deste profissional?

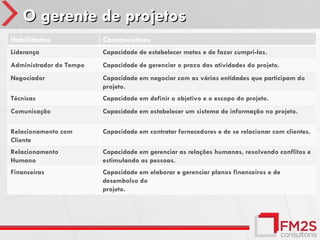

O gerente de projetos
Habilidades              Características
Liderança                Capacidade de estabelecer metas e de fazer cumpri-las.
Administrador do Tempo   Capacidade de gerenciar o prazo das atividades do projeto.
Negociador               Capacidade em negociar com as várias entidades que participam do
                         projeto.
Técnicas                 Capacidade em definir o objetivo e o escopo do projeto.
Comunicação              Capacidade em estabelecer um sistema de informação no projeto.

Relacionamento com       Capacidade em contratar fornecedores e de se relacionar com clientes.
Cliente
Relacionamento           Capacidade em gerenciar as relações humanas, resolvendo conflitos e
Humano                   estimulando as pessoas.
Financeiras              Capacidade em elaborar e gerenciar planos financeiros e de
                         desembolso do
                         projeto.
Relacionamentos
Critérios para a seleção do GP

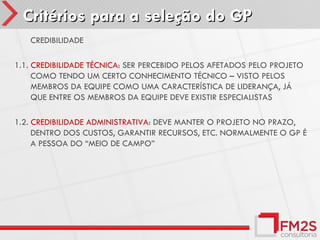

1.    CREDIBILIDADE

1.1. CREDIBILIDADE TÉCNICA: SER PERCEBIDO PELOS AFETADOS PELO PROJETO
     COMO TENDO UM CERTO CONHECIMENTO TÉCNICO – VISTO PELOS
     MEMBROS DA EQUIPE COMO UMA CARACTERÍSTICA DE LIDERANÇA, JÁ
     QUE ENTRE OS MEMBROS DA EQUIPE DEVE EXISTIR ESPECIALISTAS

1.2. CREDIBILIDADE ADMINISTRATIVA: DEVE MANTER O PROJETO NO PRAZO,
     DENTRO DOS CUSTOS, GARANTIR RECURSOS, ETC. NORMALMENTE O GP É
     A PESSOA DO “MEIO DE CAMPO”
Critérios para a seleção do GP

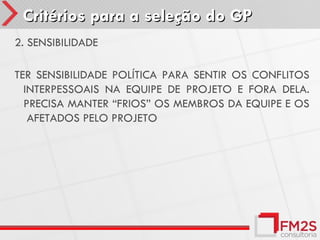

2. SENSIBILIDADE

TER SENSIBILIDADE POLÍTICA PARA SENTIR OS CONFLITOS
  INTERPESSOAIS NA EQUIPE DE PROJETO E FORA DELA.
  PRECISA MANTER “FRIOS” OS MEMBROS DA EQUIPE E OS
   AFETADOS PELO PROJETO
Critérios para a seleção do GP
3. LIDERANÇA E ESTILO DE GERENCIAMENTO

O GP DEVE CAPITALIZAR AS FORÇAS DAS PESSOAS E SABER FAZER
 COM QUE OS OUTROS COMPARTILHEM O COMPROMISSO COM
 O PROJETO.

DEFINIR O ESTILO DE GERENCIAMENTO, POR EXEMPLO, O ESTILO
  PARTICIPATIVO
• Nos projetos muito grandes, eles agirão mais como um líder,
  inspirando os gerentes dos subprojetos a embarcar em busca dos
  objetivos.
• Nos pequenos projetos, agirão mais como gerentes por serem
  responsáveis por todas as funções de planejamento e
• coordenação.
Critérios para a seleção do GP

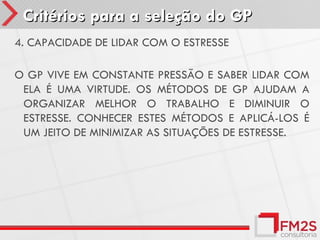

4. CAPACIDADE DE LIDAR COM O ESTRESSE

O GP VIVE EM CONSTANTE PRESSÃO E SABER LIDAR COM
 ELA É UMA VIRTUDE. OS MÉTODOS DE GP AJUDAM A
 ORGANIZAR MELHOR O TRABALHO E DIMINUIR O
 ESTRESSE. CONHECER ESTES MÉTODOS E APLICÁ-LOS É
 UM JEITO DE MINIMIZAR AS SITUAÇÕES DE ESTRESSE.

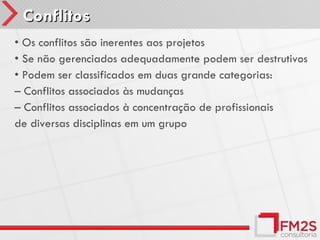

Conflitos
• Os conflitos são inerentes aos projetos
• Se não gerenciados adequadamente podem ser destrutivos
• Podem ser classificados em duas grande categorias:
– Conflitos associados às mudanças
– Conflitos associados à concentração de profissionais
de diversas disciplinas em um grupo

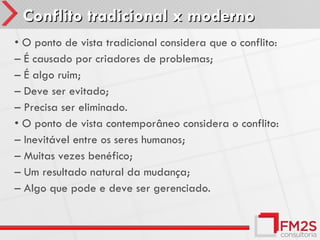

Conflito tradicional x moderno
• O ponto de vista tradicional considera que o conflito:
– É causado por criadores de problemas;
– É algo ruim;
– Deve ser evitado;
– Precisa ser eliminado.
• O ponto de vista contemporâneo considera o conflito:
– Inevitável entre os seres humanos;
– Muitas vezes benéfico;
– Um resultado natural da mudança;
– Algo que pode e deve ser gerenciado.
Intensidade dos conflitos

Como lidar com conflitos
• Suavização: diminuição da importância das diferenças e ênfase em
   aspectos comuns acima das questões conflitantes
• Retirada: recuo em relação a situações reais ou possíveis de
   divergência e conflito
• Compromisso: consideração de várias questões, negociação e busca
   de soluções que tentem proporcionar algum nível de satisfação às
   partes
• Luta: imposição do ponto de vista de uma parte com possível
   prejuízo da outra parte
• Solução do problema: também chamada confrontação”, a solução
   do problema é um modo em que a discordância é abordada
   diretamente e é nela que o conflito é tratado como problema

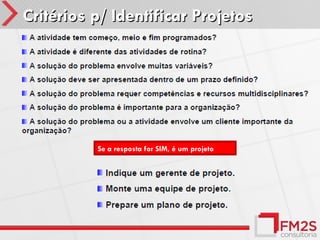

Critérios p/ Identificar Projetos

          Se a resposta for SIM, é um projeto

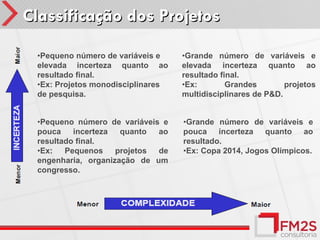

Classificação dos Projetos

 •Pequeno número de variáveis e    •Grande número de variáveis e
 elevada incerteza quanto ao       elevada incerteza quanto ao
 resultado final.                  resultado final.
 •Ex: Projetos monodisciplinares   •Ex:        Grandes        projetos
 de pesquisa.                      multidisciplinares de P&D.

 •Pequeno número de variáveis e    •Grande número de variáveis e
 pouca    incerteza  quanto  ao    pouca incerteza quanto ao
 resultado final.                  resultado.
 •Ex:   Pequenos    projetos de    •Ex: Copa 2014, Jogos Olímpicos.
 engenharia, organização de um
 congresso.
Case – Construir uma casa

                     Clientes

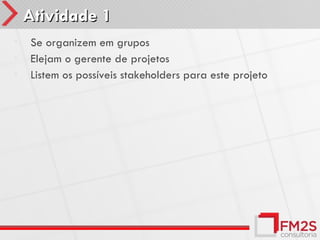

Atividade 1
•   Se organizem em grupos
•   Elejam o gerente de projetos
•   Listem os possíveis stakeholders para este projeto
Fase 2 – Ciclo de Vida

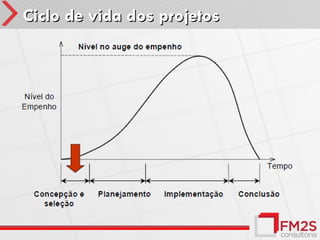

Ciclo de vida

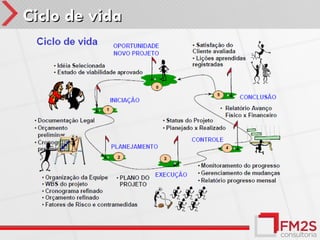

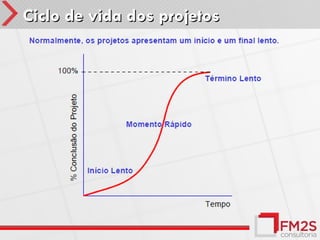

Ciclo de vida dos projetos
Ciclo de vida dos projetos

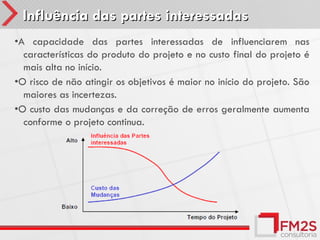

Influência das partes interessadas
•A capacidade das partes interessadas de influenciarem nas
  características do produto do projeto e no custo final do projeto é
  mais alta no início.
•O risco de não atingir os objetivos é maior no início do projeto. São
  maiores as incertezas.
•O custo das mudanças e da correção de erros geralmente aumenta
  conforme o projeto continua.

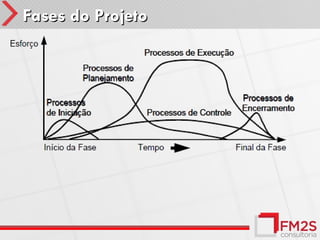

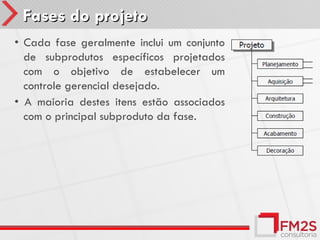

Fases do projeto
• Cada fase geralmente inclui um conjunto
  de subprodutos específicos projetados
  com o objetivo de estabelecer um
  controle gerencial desejado.
• A maioria destes itens estão associados
  com o principal subproduto da fase.

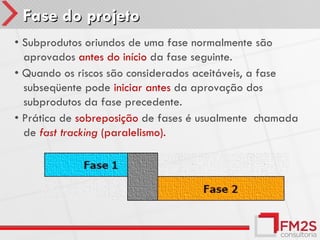

Fase do projeto
• Subprodutos oriundos de uma fase normalmente são
  aprovados antes do início da fase seguinte.
• Quando os riscos são considerados aceitáveis, a fase
  subseqüente pode iniciar antes da aprovação dos
  subprodutos da fase precedente.
• Prática de sobreposição de fases é usualmente chamada
  de fast tracking (paralelismo).
Fases do Projeto

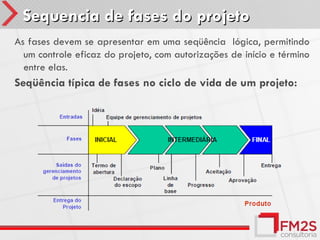

Sequencia de fases do projeto
As fases devem se apresentar em uma seqüência lógica, permitindo
  um controle eficaz do projeto, com autorizações de início e término
  entre elas.
Seqüência típica de fases no ciclo de vida de um projeto:

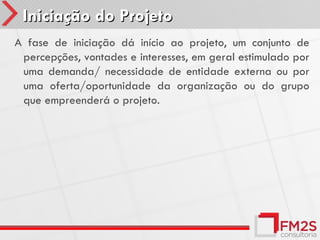

Iniciação do Projeto
A fase de iniciação dá início ao projeto, um conjunto de
 percepções, vontades e interesses, em geral estimulado por
 uma demanda/ necessidade de entidade externa ou por
 uma oferta/oportunidade da organização ou do grupo
 que empreenderá o projeto.
Iniciação

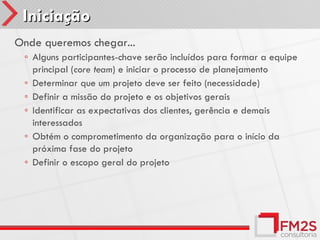

Onde queremos chegar...
 ◦ Alguns participantes-chave serão incluídos para formar a equipe
   principal (core team) e iniciar o processo de planejamento
 ◦ Determinar que um projeto deve ser feito (necessidade)
 ◦ Definir a missão do projeto e os objetivos gerais
 ◦ Identificar as expectativas dos clientes, gerência e demais
   interessados
 ◦ Obtém o comprometimento da organização para o início da
   próxima fase do projeto
 ◦ Definir o escopo geral do projeto

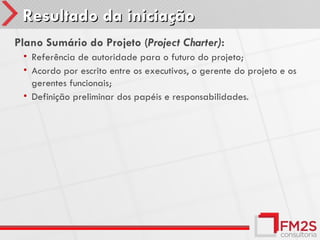

Resultado da iniciação
Plano Sumário do Projeto (Project Charter):
 • Referência de autoridade para o futuro do projeto;
 • Acordo por escrito entre os executivos, o gerente do projeto e os
   gerentes funcionais;
 • Definição preliminar dos papéis e responsabilidades.
Resultado da iniciação
Plano Sumário do Projeto (Project Charter):
  ◦   Carta de nomeação e responsabilidades;
  ◦   Descrição do produto;
  ◦   Necessidades do negócio (justificativas);
  ◦   Objetivos organizacionais e do projeto;
  ◦   Principais restrições (prazo e custo);
  ◦   Principais premissas (pressupostos, hipóteses);
  ◦   Relacionado com algum aspecto do plano estratégico..
Resultado da Iniciação
Premissas
 ◦ Fatores que, para os propósitos do planejamento, são considerados
   verdadeiros, reais ou certos;
 ◦ Afetam todos os aspectos do planejamento do projeto e são parte
   da elaboração progressiva do projeto;
 ◦ Equipes de projeto freqüentemente identificam, documentam e
   validam as premissas como parte de seus processos de
   planejamento.

 Restrições
 ◦ São fatores que limitarão as opções da equipe de gerência do
   projeto.
Resultado da iniciação
Os requisitos do projeto devem ser formulados em um
 documento comercial:
 ◦ •Documento de Declaração de Escopo

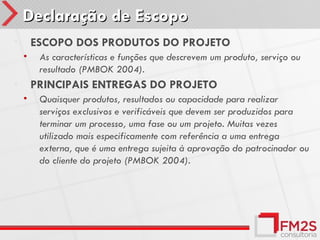

Declaração de Escopo
•       IDENTIFICAÇÃO DO PROJETO
    •    Qual é o nome do projeto?
•       JUSTIFICATIVA DO PROJETO
    •    Por que o projeto é importante para os stakeholders
•       OBJETIVO DO PROJETO
    •    Algo em cuja direção o trabalho deve ser orientado, uma posição
         estratégica a ser alcançada ou um objetivo a ser atingido, um
         resultado a ser obtido, um produto a ser produzido ou um serviço a
         ser realizado (PMBOK 2004).
Declaração de Escopo
•       ESCOPO DOS PRODUTOS DO PROJETO
    •    As características e funções que descrevem um produto, serviço ou
         resultado (PMBOK 2004).
•       PRINCIPAIS ENTREGAS DO PROJETO
    •    Quaisquer produtos, resultados ou capacidade para realizar
         serviços exclusivos e verificáveis que devem ser produzidos para
         terminar um processo, uma fase ou um projeto. Muitas vezes
         utilizado mais especificamente com referência a uma entrega
         externa, que é uma entrega sujeita à aprovação do patrocinador ou
         do cliente do projeto (PMBOK 2004).
Declaração de Escopo
•       CRITÉRIO DE ACEITAÇÃO DO PRODUTO
    •    Os critérios, inclusive requisitos de desempenho e condições
         essenciais, que devem ser atendidos antes que as entregas do
         projeto sejam aceitas (PMBOK 2004).
•       MACRO-CRONOGRAMA DO PROJETO
    •    Um cronograma sumarizado do projeto que identifica as principais
         entregas e componentes da estrutura analítica do projeto e os
         principais marcos do cronograma (PMBOK 2004).
Declaração de Escopo
•       RISCOS PREVIAMENTE IDENTIFICADOS
    •    O risco se origina da incerteza que está presente em todos os
         projetos. Os riscos conhecidos são aqueles que foram identificados e
         analisados, e esses riscos podem ser considerados no planejamento.
         Os riscos desconhecidos não podem ser gerenciados de forma pró-
         ativa e uma resposta prudente da equipe do projeto seria alocar
         contingência geral contra esses riscos, e também contra todos os
         riscos conhecidos para os quais pode não ser econômico ou possível
         desenvolver uma resposta pró-ativa (PMBOK 2004).
Declaração de Escopo
•       INFRA-ESTRUTURA PREVIAMENTE IDENTIFICADA
    •    Identificação da infra-estrutura previamente identificada para o
         atingimento dos objetivos do projeto.
•       LIMITES DO PROJETO
    •    Declara de forma explícita aquilo que está excluído do projeto,
         para evitar que uma parte interessada possa supor que um produto,
         serviço ou resultado específico é um componente do projeto
         (PMBOK 2004).
Declaração de Escopo
•       RESTRIÇÕES E PREMISSAS
    •    As premissas são fatores considerados verdadeiros para o
         planejamento do cronograma do projeto, como horas de
         trabalho por semana ou o período do ano em que o trabalho
         será realizado.
    •     Uma restrição é uma limitação aplicável, interna ou externa ao
         projeto, que afetará o desempenho do projeto ou de um
         processo. Por exemplo, uma restrição do cronograma é qualquer
         limitação ou condição colocada em relação ao cronograma do
         projeto que afeta o momento em que uma atividade do cronograma
         pode ser agendada e geralmente está na forma de datas impostas
         fixas.
Declaração de Escopo
•       CONTRAPARTIDA FINANCEIRA

•       EQUIPE DE TRABALHO
    •    Membros que irão compor a Equipe de Trabalho do Projeto.
Atividade 2
•       Preencher no documento de declaração de escopo:
    •    IDENTIFICAÇÃO DO PROJETO
    •    JUSTIFICATIVA DO PROJETO
    •    OBJETIVO DO PROJETO
Planejamento
Definição: “Trabalho de preparação para   qualquer
 empreendimento,    segundo  roteiro e    métodos
 determinados.”
Planejamento
• O planejamento é de fundamental importância num
  projeto, porque executar um projeto implica em realizar
  algo que não tinha sido feito antes.
• Como conseqüência, existem mais processos nessa fase.
• O número de processos não significa que a gerência de
  projetos é principalmente planejamento – a quantidade de
  planejamento elaborada deve estar de acordo com o
  escopo do projeto e com a utilidade da informação
  desenvolvida.

              Planejar é um esforço contínuo
              durante toda a vida do projeto.

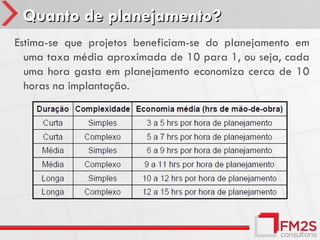

Quanto de planejamento?
Estima-se que projetos beneficiam-se do planejamento em
  uma taxa média aproximada de 10 para 1, ou seja, cada
  uma hora gasta em planejamento economiza cerca de 10
  horas na implantação.

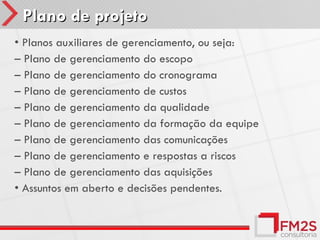

Plano de projeto
• Planos auxiliares de gerenciamento, ou seja:
– Plano de gerenciamento do escopo
– Plano de gerenciamento do cronograma
– Plano de gerenciamento de custos
– Plano de gerenciamento da qualidade
– Plano de gerenciamento da formação da equipe
– Plano de gerenciamento das comunicações
– Plano de gerenciamento e respostas a riscos
– Plano de gerenciamento das aquisições
• Assuntos em aberto e decisões pendentes.
Escopo
• Planejamento do Escopo é o primeiro processo no grupo de
  processos do Planejamento e pertencente ao
  gerenciamento do escopo
• O objetivo é o de desenvolver uma declaração escrita do
  escopo como base para decisões futuras do projeto
  incluindo, em particular, os critérios usados para determinar
  se o projeto ou fase foi completado com sucesso
Definição do escopo
• Escopo do produto x Escopo do projeto
– Escopo do produto: a soma de todos os recursos,
  características e funcionalidades que compõem o produto
  ou serviço criado pelo projeto.
– Escopo do projeto: a soma de todos os produtos e serviços
  (deliverables), assim como as atividades e recursos
  requeridos para produzir o produto ou serviço final
  (escopo de trabalho).

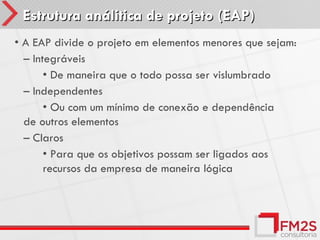

Estrutura análitica de projeto (EAP)
• É o agrupamento de elementos do projeto, orientado ao
  produto final, que organiza e define o escopo total do
  projeto
• Cada nível descendente representa uma definição cada
  vez mais detalhada do trabalho do projeto
• Processo da divisão do trabalho é chamado de
  decomposição
• Também conhecida como WBS (Work Breakdown Structures)
Estrutura análitica de projeto (EAP)
• A EAP divide o projeto em elementos menores que sejam:
  – Gerenciáveis
      • Autoridade e responsabilidade especifica poderá
  ser atribuída
      • Custos e orçamentos podem ser estabelecidos
      • Construção da rede possa ser iniciada
  – Mensuráveis
      • Tempo, custo e desempenho podem ser
  medidos em termos de progresso
Estrutura análitica de projeto (EAP)
• A EAP divide o projeto em elementos menores que sejam:
  – Integráveis
       • De maneira que o todo possa ser vislumbrado
  – Independentes
       • Ou com um mínimo de conexão e dependência
  de outros elementos
  – Claros
       • Para que os objetivos possam ser ligados aos
       recursos da empresa de maneira lógica
Estrutura análitica de projeto (EAP)
• Toda a atividade organizada, do futebol à culinária,
  requer um plano de ação
• A EAP ajuda a criar este plano de ação
• Permite que sejam definidas as fases de nível mais alto e
  estas sejam divididas em unidades de trabalho menores
• pacotes de trabalho

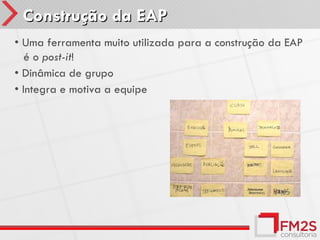

Construção da EAP
• Uma ferramenta muito utilizada para a construção da EAP
   é o post-it!
• Dinâmica de grupo
• Integra e motiva a equipe
Benefícios e uso da EAP
• Identifica todo o trabalho necessário para alcançar e
   refinar os objetivos
• Identifica somente o trabalho necessário
• Identifica pacotes de trabalho específicos para estimar e
   atribuir trabalho
• Fornece uma estrutura para medir o sucesso
• Esclarece as responsabilidades
• Força o planejamento e documentação detalhados
Estrutura das tarefas
Atividade 3
•       Montar a EAP do projeto da casa.
    •    Quais são nossos principais entregáveis?
Atividade 4
•       Preencher na declaração de escopo os seguintes
        passos:
    •    ESCOPO DOS PRODUTOS DO PROJETO
    •    PRINCIPAIS ENTREGAS DO PROJETO
    •    CRITÉRIO DE ACEITAÇÃO DO PRODUTO

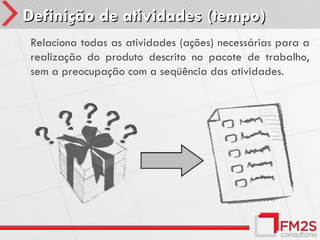

Definição de atividades (tempo)
•    Relaciona todas as atividades (ações) necessárias para a
     realização do produto descrito no pacote de trabalho,
     sem a preocupação com a seqüência das atividades.
Atividades ou tarefas
• Um detalhe que deve ser lembrado é que atividades
  devem ser representadas por verbos no infinitivo.
• Exemplos:
  – Documentar;
  – Construir;
  – Ler;
  – Instalar;
  – Remover;
  – Definir.
Indicar e estabelecer dependências
•    Sabemos que um projeto é um conjunto de ações
     coordenadas e relacionadas de alguma forma, no qual
     cada ação requer que atividades anteriores tenham se
     iniciado ou tenham sido concluídas.

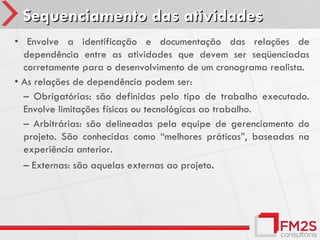

Sequenciamento das atividades
– O seqüenciamento das atividades se ocupa da ordem nas
  quais as atividades são executadas e quantos conjuntos de
  atividades podem estar ocorrendo simultaneamente
  (conhecidos como caminhos paralelos).
– Uma dependência entre tarefas é a relação entre duas
  tarefas na qual uma depende do início ou do término de
  outra para começar ou terminar.
– A tarefa que depende da outra tarefa é a sucessora e a
  tarefa da qual ela depende é a predecessora.
Sequenciamento das atividades
• Envolve a identificação e documentação das relações de
  dependência entre as atividades que devem ser seqüenciadas
  corretamente para o desenvolvimento de um cronograma realista.
• As relações de dependência podem ser:
  – Obrigatórias: são definidas pelo tipo de trabalho executado.
  Envolve limitações físicas ou tecnológicas ao trabalho.
  – Arbitrárias: são delineadas pela equipe de gerenciamento do
  projeto. São conhecidas como “melhores práticas”, baseadas na
  experiência anterior.
  – Externas: são aquelas externas ao projeto.
Sequenciamento das atividades

Dependências: são apresentadas no Gráfico de Gantt ou
 diagrama de rede com linhas conectando as atividades.
Sequenciamento das atividades
•Relações de dependências entre tarefas:
Sequenciamento das atividades

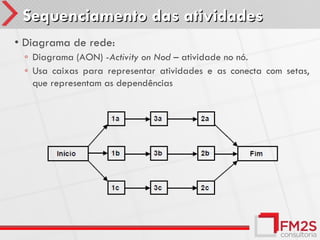

Diagrama de Rede PERT/CPM: combinação de todas as
 atividades e eventos, normalmente desenhadas da
 esquerda para a direita.

• PERT (Program Evaluation and Review Technique) (Técnica de
  Revisão e Avaliação de Programas)
      Marinha Americana em 1958 – Míssil submarino (Projeto Polaris)

• CPM (Critical Path Method) (Método do Caminho Crítico)
      DuPont na mesma época
Sequenciamento das atividades

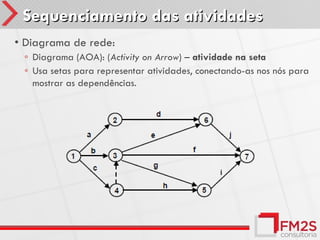

• Diagrama de rede:
 ◦ Diagrama (AOA): (Activity on Arrow) – atividade na seta
 ◦ Usa setas para representar atividades, conectando-as nos nós para
   mostrar as dependências.
Sequenciamento das atividades
• Diagrama de rede:
 ◦ Diagrama (AON) -Activity on Nod – atividade no nó.
 ◦ Usa caixas para representar atividades e as conecta com setas,
   que representam as dependências
Sequenciamento de atividades

– Diagrama de precedência (AON):
Sequenciamento de atividades
–      Caminho     Crítico:  caminho    de     mais   longa
    duração,atividades não podem sofrer atrasos.
Sequenciamento de atividades
•Um produto interessante para desenhar diagramas é o
  PertChart Expert da Critical Tools, (o mesmo fornecedor
  do WBS Chart). No site pode ser obtida uma cópia de
  avaliação com validade de 30 dias (www.criticaltools.com)

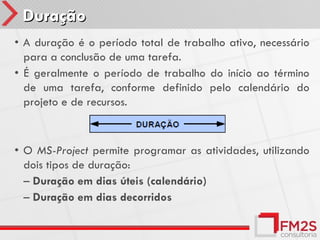

Duração
• A duração é o período total de trabalho ativo, necessário
  para a conclusão de uma tarefa.
• É geralmente o período de trabalho do início ao término
  de uma tarefa, conforme definido pelo calendário do
  projeto e de recursos.

• O MS-Project permite programar as atividades, utilizando
  dois tipos de duração:
  – Duração em dias úteis (calendário)
  – Duração em dias decorridos

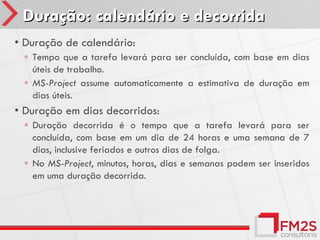

Duração: calendário e decorrida
• Duração de calendário:
 ◦ Tempo que a tarefa levará para ser concluída, com base em dias
   úteis de trabalho.
 ◦ MS-Project assume automaticamente a estimativa de duração em
   dias úteis.
• Duração em dias decorridos:
 ◦ Duração decorrida é o tempo que a tarefa levará para ser
   concluída, com base em um dia de 24 horas e uma semana de 7
   dias, inclusive feriados e outros dias de folga.
 ◦ No MS-Project, minutos, horas, dias e semanas podem ser inseridos
   em uma duração decorrida.

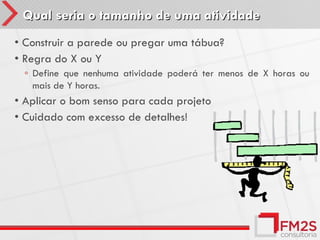

Qual seria o tamanho de uma atividade
• Construir a parede ou pregar uma tábua?
• Regra do X ou Y
 ◦ Define que nenhuma atividade poderá ter menos de X horas ou
   mais de Y horas.
• Aplicar o bom senso para cada projeto
• Cuidado com excesso de detalhes!

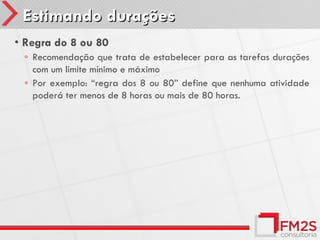

Estimando durações
• Regra do 8 ou 80
 ◦ Recomendação que trata de estabelecer para as tarefas durações
   com um limite mínimo e máximo
 ◦ Por exemplo: “regra dos 8 ou 80” define que nenhuma atividade
   poderá ter menos de 8 horas ou mais de 80 horas.
Atividade 5
Quais são as principais atividades deste projeto? Qual é a
 sequência?
Atividade 6
MACRO-CRONOGRAMA DO PROJETO

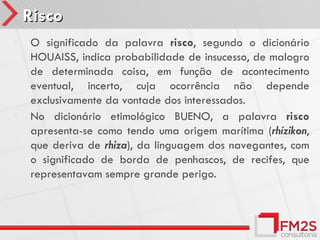

Risco
•   O significado da palavra risco, segundo o dicionário
    HOUAISS, indica probabilidade de insucesso, de malogro
    de determinada coisa, em função de acontecimento
    eventual, incerto, cuja ocorrência não depende
    exclusivamente da vontade dos interessados.
•   No dicionário etimológico BUENO, a palavra risco
    apresenta-se como tendo uma origem marítima (rhízikon,
    que deriva de rhiza), da linguagem dos navegantes, com
    o significado de borda de penhascos, de recifes, que
    representavam sempre grande perigo.

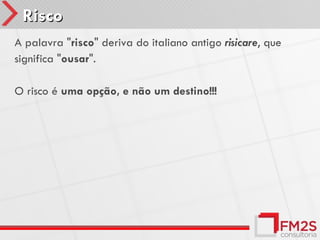

Risco
A palavra "risco" deriva do italiano antigo risicare, que
significa "ousar".

O risco é uma opção, e não um destino!!!
Risco

Qual a diferença entre RISCO
        e INCERTEZA?

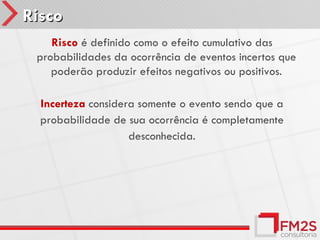

Risco
    Risco é definido como o efeito cumulativo das
 probabilidades da ocorrência de eventos incertos que
    poderão produzir efeitos negativos ou positivos.

  Incerteza considera somente o evento sendo que a
  probabilidade de sua ocorrência é completamente
                    desconhecida.
Exemplo Risco
•    poderá chover amanhã. Risco ou Incerteza?

•    de acordo com a previsão do tempo há 30% de chance
     de chover amanhã. Risco ou Incerteza?

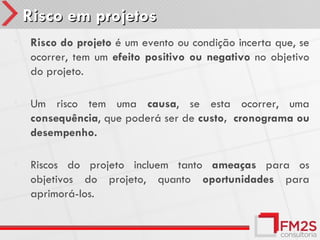

Risco em projetos
•   Risco do projeto é um evento ou condição incerta que, se
    ocorrer, tem um efeito positivo ou negativo no objetivo
    do projeto.

•   Um risco tem uma causa, se esta ocorrer, uma
    consequência, que poderá ser de custo, cronograma ou
    desempenho.

•   Riscos do projeto incluem tanto ameaças para os
    objetivos do projeto, quanto oportunidades para
    aprimorá-los.
Fatores e Natureza dos Riscos
A natureza de qualquer risco é composta por três elementos
fundamentais que podem ser caracterizados da seguinte
forma:
•Evento:
  •   exatamente o que pode acontecer em “detrimento” do projeto?
•Probabilidade   do risco:
  •   qual é a probabilidade de que o evento ocorra?
•Valor   do risco ou impacto:
  •   qual a extensão da perda ou ganho que pode resultar desta
      probabilidade?
Exemplo: ocorrer um incêndio na espaçonave.

•   a probabilidade e o impacto deste evento ocorrer é muito
    diferente se ele ocorrer em solo (durante os testes) ou em
    pleno espaço.
•   deve-se explorar a natureza dos eventos de risco antes de
    avaliar a probabilidade e impacto da ocorrência do risco.
•   sem uma definição clara do evento esta avaliação torna-se
    mais difícil.
Classificação de riscos
Riscos na Estimativa do Custo: consideram a dificuldade em
  estimar o custo, devido à métodos inadequados e falta de
  dados.
Riscos de Programa: consideram a possibilidade de uma
  alternativa não ser cumprida no prazo.
Riscos de Gerenciamento: atenção insuficiente voltada
  para o gerenciamento de riscos, ou uso
inadequado de técnicas e ferramentas.
Riscos do Capital: consideram a viabilidade e
  confiabilidade dos recursos financeiros, quando houver a
  necessidade de utilizá-los.
Classificação de riscos
Riscos Externos: direcionados para a vulnerabilidade dos
  projetos em relação a ameaças externas (mudanças na
  legislação, questões trabalhistas, desastres climáticos, etc).
Riscos de Fatores Humanos: focado na interação entre o
  processo produtivo e os recursos humanos.
Definição do Ger. De Riscos

“Gerenciamento de riscos é muito mais do que apenas
identificar riscos. É preciso também que sejamos capazes de
quantificá-los de modo a prever seu impacto no projeto,
assim como desenvolver respostas para eles, na medida
adequada de seu impacto.”

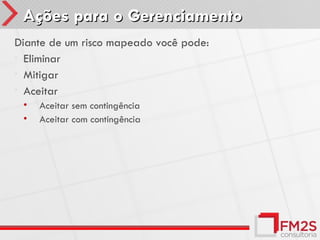

Ações para o Gerenciamento
Diante de um risco mapeado você pode:
• Eliminar
• Mitigar
• Aceitar
 •   Aceitar sem contingência
 •   Aceitar com contingência

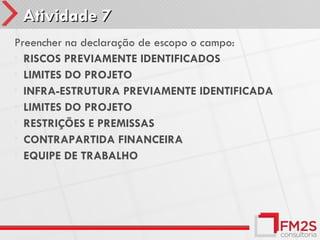

Atividade 7
Preencher na declaração de escopo o campo:
• RISCOS PREVIAMENTE IDENTIFICADOS
• LIMITES DO PROJETO
• INFRA-ESTRUTURA PREVIAMENTE IDENTIFICADA
• LIMITES DO PROJETO
• RESTRIÇÕES E PREMISSAS
• CONTRAPARTIDA FINANCEIRA
• EQUIPE DE TRABALHO

Fm2 s curso completo gestão de projetos

  • 1.
    Gestão de Projetos– Curso Rápido Fontes: Pmbok (2008)
  • 2.
    Definição “Projeto é umempreendimento único, que tem por objetivo atingir um resultado claro e definido, caracterizado por uma seqüência de atividades temporárias, dentro de parâmetros pré- definidos de recursos, tempo, custo e qualidade.”
  • 3.
    Definições de Projeto NBRISO 10006 Processo único, consistindo de um grupo de atividades coordenadas e controladas com datas de inicio e término, empreendida para alcance de um objetivo conforme requisitos específicos, incluindo limitações de tempo, custo e recursos. PMBOK® É um esforço temporário empreendido para criar um produto ou serviço único. Temporário: início e término definido; Único: o produto ou serviço é, de algum modo, diferente de todos os outros produtos e serviços similares. Maximiano É um empreendimento temporário ou uma seqüência de atividades com começo, meio e fim programados, que tem por objetivo fornecer um produto singular, dentro de restrições orçamentarias.
  • 4.
    Gestão de Projetos “Gerenciamentode Projetos é a aplicação do conhecimento, habilidades, ferramentas e técnicas à eventos não repetitivos, únicos e complexos, a fim de satisfazer as necessidades e expectativas dos interessados de um projeto.”
  • 5.
    Gestão de Projetos NBRISO 10006 O gerenciamento de projetos inclui o planejamento, organização, supervisão e controle de todos os aspectos do Projeto, em um processo contínuo, para alcançar seus objetivos. Os processos e objetivos da gestão da qualidade [NBR ISO 8402] são aplicados a todos os processos de gerenciamento de projetos. PMBOK® Gerenciamento de projetos é a aplicação de conhecimentos, habilidades, ferramentas e técnicas às atividades do projeto a fim de atender ou superar as necessidades e expectativas que os interessados possuem no projeto. Atingir ou exceder necessidades e expectativas dos interessados invariavelmente envolve balancear demandas conflitantes entre: • Escopo, tempo, custo e qualidade; • Interessados com expectativas diferentes; • Requisitos identificados [necessidades] e requisitos não identificados [expectativas]
  • 6.
    Áreas de Conhecimento •Gerenciamentodo escopo •Gerenciamento de tempo •Gerenciamento de custos •Gerenciamento da qualidade •Gerenciamento de recursos humanos •Gerenciamento de riscos •Gerenciamento das comunicações •Gerenciamento de aquisições •Gerenciamento de integração
  • 7.
    Áreas de Conhecimento Todoprojeto tem um trabalho a ser feito
  • 8.
    Áreas de Conhecimento Todoprojeto tem um prazo para ser concluído
  • 9.
    Áreas de Conhecimento Todoprojeto necessita de recursos para ser feito
  • 10.
    Áreas de Conhecimento Todoprojeto endereça necessidades dos interessados
  • 11.
    Áreas de Conhecimento Restriçãotripla: áreas essenciais do gerenciamento são as demandas concorrentes
  • 12.
    Áreas de Conhecimento Todoprojeto é implementado por pessoas
  • 13.
    Áreas de Conhecimento Todoprojeto é único, portanto tem incertezas
  • 14.
    Áreas de Conhecimento Todoprojeto requer relacionamentos entre as pessoas.
  • 15.
    Áreas de Conhecimento Projetopode necessitar de competências externas
  • 16.
    Áreas de Conhecimento Projetoé um sistema integrado, requer coordenação
  • 17.
    Fase 1 1. Os Interessados no Projeto 2. O Gerente de Projetos 3. Projetos X Operações ◦ Classificação dos projetos
  • 18.
    Identificação dos interessados •A identificação dos stakeholders é uma tarefa primária já que todas as importantes decisões feitas durante os estágios de definição ao planejamento do projeto são tomadas por esses participantes. • Essas pessoas que, sob a liderança do gerente de projeto, estabelecem os acordos sobre as metas e limitações do projeto, criam as estratégias e cronogramas e aprovam o orçamento.
  • 19.
    Principais interessados • Contribuiçãodos participantes: – Gerentes de projeto precisam satisfazer os participantes – Ele receberá contribuições importantes de cada um deles – Stakeholders têm um interesse vital no sucesso do projeto - cada um tem uma contribuição essencial a dar – Pode ser autoridade, verba ou conhecimento das exigências de produto – As contribuições são necessárias para assegurar o sucesso
  • 20.
    Principais interessados Contribuição dosparticipantes Papel Contribuição Gerente de projeto Define, planeja, controle e lidera o projeto Equipe de projeto Habilidade e empenho para executar tarefas Gerente funcional Política da empresa, recursos Patrocinador Autoridade, dirige e mantém a prioridade do projeto Cliente Exigência do produto, verbas
  • 21.
    Relação e partesinteressadas
  • 22.
    O gerente deprojetos • O que um gerente de projetos deve fazer enquanto estiver administrando um projeto? • Quais habilidades são esperadas deste profissional?
  • 23.
    O gerente deprojetos Habilidades Características Liderança Capacidade de estabelecer metas e de fazer cumpri-las. Administrador do Tempo Capacidade de gerenciar o prazo das atividades do projeto. Negociador Capacidade em negociar com as várias entidades que participam do projeto. Técnicas Capacidade em definir o objetivo e o escopo do projeto. Comunicação Capacidade em estabelecer um sistema de informação no projeto. Relacionamento com Capacidade em contratar fornecedores e de se relacionar com clientes. Cliente Relacionamento Capacidade em gerenciar as relações humanas, resolvendo conflitos e Humano estimulando as pessoas. Financeiras Capacidade em elaborar e gerenciar planos financeiros e de desembolso do projeto.
  • 24.
  • 25.
    Critérios para aseleção do GP 1. CREDIBILIDADE 1.1. CREDIBILIDADE TÉCNICA: SER PERCEBIDO PELOS AFETADOS PELO PROJETO COMO TENDO UM CERTO CONHECIMENTO TÉCNICO – VISTO PELOS MEMBROS DA EQUIPE COMO UMA CARACTERÍSTICA DE LIDERANÇA, JÁ QUE ENTRE OS MEMBROS DA EQUIPE DEVE EXISTIR ESPECIALISTAS 1.2. CREDIBILIDADE ADMINISTRATIVA: DEVE MANTER O PROJETO NO PRAZO, DENTRO DOS CUSTOS, GARANTIR RECURSOS, ETC. NORMALMENTE O GP É A PESSOA DO “MEIO DE CAMPO”
  • 26.
    Critérios para aseleção do GP 2. SENSIBILIDADE TER SENSIBILIDADE POLÍTICA PARA SENTIR OS CONFLITOS INTERPESSOAIS NA EQUIPE DE PROJETO E FORA DELA. PRECISA MANTER “FRIOS” OS MEMBROS DA EQUIPE E OS AFETADOS PELO PROJETO
  • 27.
    Critérios para aseleção do GP 3. LIDERANÇA E ESTILO DE GERENCIAMENTO O GP DEVE CAPITALIZAR AS FORÇAS DAS PESSOAS E SABER FAZER COM QUE OS OUTROS COMPARTILHEM O COMPROMISSO COM O PROJETO. DEFINIR O ESTILO DE GERENCIAMENTO, POR EXEMPLO, O ESTILO PARTICIPATIVO • Nos projetos muito grandes, eles agirão mais como um líder, inspirando os gerentes dos subprojetos a embarcar em busca dos objetivos. • Nos pequenos projetos, agirão mais como gerentes por serem responsáveis por todas as funções de planejamento e • coordenação.
  • 28.
    Critérios para aseleção do GP 4. CAPACIDADE DE LIDAR COM O ESTRESSE O GP VIVE EM CONSTANTE PRESSÃO E SABER LIDAR COM ELA É UMA VIRTUDE. OS MÉTODOS DE GP AJUDAM A ORGANIZAR MELHOR O TRABALHO E DIMINUIR O ESTRESSE. CONHECER ESTES MÉTODOS E APLICÁ-LOS É UM JEITO DE MINIMIZAR AS SITUAÇÕES DE ESTRESSE.
  • 29.
    Conflitos • Os conflitossão inerentes aos projetos • Se não gerenciados adequadamente podem ser destrutivos • Podem ser classificados em duas grande categorias: – Conflitos associados às mudanças – Conflitos associados à concentração de profissionais de diversas disciplinas em um grupo
  • 30.
    Conflito tradicional xmoderno • O ponto de vista tradicional considera que o conflito: – É causado por criadores de problemas; – É algo ruim; – Deve ser evitado; – Precisa ser eliminado. • O ponto de vista contemporâneo considera o conflito: – Inevitável entre os seres humanos; – Muitas vezes benéfico; – Um resultado natural da mudança; – Algo que pode e deve ser gerenciado.
  • 31.
  • 32.
    Como lidar comconflitos • Suavização: diminuição da importância das diferenças e ênfase em aspectos comuns acima das questões conflitantes • Retirada: recuo em relação a situações reais ou possíveis de divergência e conflito • Compromisso: consideração de várias questões, negociação e busca de soluções que tentem proporcionar algum nível de satisfação às partes • Luta: imposição do ponto de vista de uma parte com possível prejuízo da outra parte • Solução do problema: também chamada confrontação”, a solução do problema é um modo em que a discordância é abordada diretamente e é nela que o conflito é tratado como problema
  • 34.
    Critérios p/ IdentificarProjetos Se a resposta for SIM, é um projeto
  • 35.
    Classificação dos Projetos •Pequeno número de variáveis e •Grande número de variáveis e elevada incerteza quanto ao elevada incerteza quanto ao resultado final. resultado final. •Ex: Projetos monodisciplinares •Ex: Grandes projetos de pesquisa. multidisciplinares de P&D. •Pequeno número de variáveis e •Grande número de variáveis e pouca incerteza quanto ao pouca incerteza quanto ao resultado final. resultado. •Ex: Pequenos projetos de •Ex: Copa 2014, Jogos Olímpicos. engenharia, organização de um congresso.
  • 36.
    Case – Construiruma casa Clientes
  • 37.
    Atividade 1 • Se organizem em grupos • Elejam o gerente de projetos • Listem os possíveis stakeholders para este projeto
  • 38.
    Fase 2 –Ciclo de Vida
  • 39.
  • 40.
    Ciclo de vidados projetos
  • 41.
    Ciclo de vidados projetos
  • 42.
    Influência das partesinteressadas •A capacidade das partes interessadas de influenciarem nas características do produto do projeto e no custo final do projeto é mais alta no início. •O risco de não atingir os objetivos é maior no início do projeto. São maiores as incertezas. •O custo das mudanças e da correção de erros geralmente aumenta conforme o projeto continua.
  • 43.
    Fases do projeto •Cada fase geralmente inclui um conjunto de subprodutos específicos projetados com o objetivo de estabelecer um controle gerencial desejado. • A maioria destes itens estão associados com o principal subproduto da fase.
  • 44.
    Fase do projeto •Subprodutos oriundos de uma fase normalmente são aprovados antes do início da fase seguinte. • Quando os riscos são considerados aceitáveis, a fase subseqüente pode iniciar antes da aprovação dos subprodutos da fase precedente. • Prática de sobreposição de fases é usualmente chamada de fast tracking (paralelismo).
  • 45.
  • 46.
    Sequencia de fasesdo projeto As fases devem se apresentar em uma seqüência lógica, permitindo um controle eficaz do projeto, com autorizações de início e término entre elas. Seqüência típica de fases no ciclo de vida de um projeto:
  • 47.
    Iniciação do Projeto Afase de iniciação dá início ao projeto, um conjunto de percepções, vontades e interesses, em geral estimulado por uma demanda/ necessidade de entidade externa ou por uma oferta/oportunidade da organização ou do grupo que empreenderá o projeto.
  • 48.
    Iniciação Onde queremos chegar... ◦ Alguns participantes-chave serão incluídos para formar a equipe principal (core team) e iniciar o processo de planejamento ◦ Determinar que um projeto deve ser feito (necessidade) ◦ Definir a missão do projeto e os objetivos gerais ◦ Identificar as expectativas dos clientes, gerência e demais interessados ◦ Obtém o comprometimento da organização para o início da próxima fase do projeto ◦ Definir o escopo geral do projeto
  • 49.
    Resultado da iniciação PlanoSumário do Projeto (Project Charter): • Referência de autoridade para o futuro do projeto; • Acordo por escrito entre os executivos, o gerente do projeto e os gerentes funcionais; • Definição preliminar dos papéis e responsabilidades.
  • 50.
    Resultado da iniciação PlanoSumário do Projeto (Project Charter): ◦ Carta de nomeação e responsabilidades; ◦ Descrição do produto; ◦ Necessidades do negócio (justificativas); ◦ Objetivos organizacionais e do projeto; ◦ Principais restrições (prazo e custo); ◦ Principais premissas (pressupostos, hipóteses); ◦ Relacionado com algum aspecto do plano estratégico..
  • 51.
    Resultado da Iniciação Premissas ◦ Fatores que, para os propósitos do planejamento, são considerados verdadeiros, reais ou certos; ◦ Afetam todos os aspectos do planejamento do projeto e são parte da elaboração progressiva do projeto; ◦ Equipes de projeto freqüentemente identificam, documentam e validam as premissas como parte de seus processos de planejamento. Restrições ◦ São fatores que limitarão as opções da equipe de gerência do projeto.
  • 52.
    Resultado da iniciação Osrequisitos do projeto devem ser formulados em um documento comercial: ◦ •Documento de Declaração de Escopo
  • 53.
    Declaração de Escopo • IDENTIFICAÇÃO DO PROJETO • Qual é o nome do projeto? • JUSTIFICATIVA DO PROJETO • Por que o projeto é importante para os stakeholders • OBJETIVO DO PROJETO • Algo em cuja direção o trabalho deve ser orientado, uma posição estratégica a ser alcançada ou um objetivo a ser atingido, um resultado a ser obtido, um produto a ser produzido ou um serviço a ser realizado (PMBOK 2004).
  • 54.
    Declaração de Escopo • ESCOPO DOS PRODUTOS DO PROJETO • As características e funções que descrevem um produto, serviço ou resultado (PMBOK 2004). • PRINCIPAIS ENTREGAS DO PROJETO • Quaisquer produtos, resultados ou capacidade para realizar serviços exclusivos e verificáveis que devem ser produzidos para terminar um processo, uma fase ou um projeto. Muitas vezes utilizado mais especificamente com referência a uma entrega externa, que é uma entrega sujeita à aprovação do patrocinador ou do cliente do projeto (PMBOK 2004).
  • 55.
    Declaração de Escopo • CRITÉRIO DE ACEITAÇÃO DO PRODUTO • Os critérios, inclusive requisitos de desempenho e condições essenciais, que devem ser atendidos antes que as entregas do projeto sejam aceitas (PMBOK 2004). • MACRO-CRONOGRAMA DO PROJETO • Um cronograma sumarizado do projeto que identifica as principais entregas e componentes da estrutura analítica do projeto e os principais marcos do cronograma (PMBOK 2004).
  • 56.
    Declaração de Escopo • RISCOS PREVIAMENTE IDENTIFICADOS • O risco se origina da incerteza que está presente em todos os projetos. Os riscos conhecidos são aqueles que foram identificados e analisados, e esses riscos podem ser considerados no planejamento. Os riscos desconhecidos não podem ser gerenciados de forma pró- ativa e uma resposta prudente da equipe do projeto seria alocar contingência geral contra esses riscos, e também contra todos os riscos conhecidos para os quais pode não ser econômico ou possível desenvolver uma resposta pró-ativa (PMBOK 2004).
  • 57.
    Declaração de Escopo • INFRA-ESTRUTURA PREVIAMENTE IDENTIFICADA • Identificação da infra-estrutura previamente identificada para o atingimento dos objetivos do projeto. • LIMITES DO PROJETO • Declara de forma explícita aquilo que está excluído do projeto, para evitar que uma parte interessada possa supor que um produto, serviço ou resultado específico é um componente do projeto (PMBOK 2004).
  • 58.
    Declaração de Escopo • RESTRIÇÕES E PREMISSAS • As premissas são fatores considerados verdadeiros para o planejamento do cronograma do projeto, como horas de trabalho por semana ou o período do ano em que o trabalho será realizado. •  Uma restrição é uma limitação aplicável, interna ou externa ao projeto, que afetará o desempenho do projeto ou de um processo. Por exemplo, uma restrição do cronograma é qualquer limitação ou condição colocada em relação ao cronograma do projeto que afeta o momento em que uma atividade do cronograma pode ser agendada e geralmente está na forma de datas impostas fixas.
  • 59.
    Declaração de Escopo • CONTRAPARTIDA FINANCEIRA • EQUIPE DE TRABALHO • Membros que irão compor a Equipe de Trabalho do Projeto.
  • 60.
    Atividade 2 • Preencher no documento de declaração de escopo: • IDENTIFICAÇÃO DO PROJETO • JUSTIFICATIVA DO PROJETO • OBJETIVO DO PROJETO
  • 61.
    Planejamento Definição: “Trabalho depreparação para qualquer empreendimento, segundo roteiro e métodos determinados.”
  • 62.
    Planejamento • O planejamentoé de fundamental importância num projeto, porque executar um projeto implica em realizar algo que não tinha sido feito antes. • Como conseqüência, existem mais processos nessa fase. • O número de processos não significa que a gerência de projetos é principalmente planejamento – a quantidade de planejamento elaborada deve estar de acordo com o escopo do projeto e com a utilidade da informação desenvolvida. Planejar é um esforço contínuo durante toda a vida do projeto.
  • 63.
    Quanto de planejamento? Estima-seque projetos beneficiam-se do planejamento em uma taxa média aproximada de 10 para 1, ou seja, cada uma hora gasta em planejamento economiza cerca de 10 horas na implantação.
  • 64.
    Plano de projeto •Planos auxiliares de gerenciamento, ou seja: – Plano de gerenciamento do escopo – Plano de gerenciamento do cronograma – Plano de gerenciamento de custos – Plano de gerenciamento da qualidade – Plano de gerenciamento da formação da equipe – Plano de gerenciamento das comunicações – Plano de gerenciamento e respostas a riscos – Plano de gerenciamento das aquisições • Assuntos em aberto e decisões pendentes.
  • 65.
    Escopo • Planejamento doEscopo é o primeiro processo no grupo de processos do Planejamento e pertencente ao gerenciamento do escopo • O objetivo é o de desenvolver uma declaração escrita do escopo como base para decisões futuras do projeto incluindo, em particular, os critérios usados para determinar se o projeto ou fase foi completado com sucesso
  • 66.
    Definição do escopo •Escopo do produto x Escopo do projeto – Escopo do produto: a soma de todos os recursos, características e funcionalidades que compõem o produto ou serviço criado pelo projeto. – Escopo do projeto: a soma de todos os produtos e serviços (deliverables), assim como as atividades e recursos requeridos para produzir o produto ou serviço final (escopo de trabalho).
  • 67.
    Estrutura análitica deprojeto (EAP) • É o agrupamento de elementos do projeto, orientado ao produto final, que organiza e define o escopo total do projeto • Cada nível descendente representa uma definição cada vez mais detalhada do trabalho do projeto • Processo da divisão do trabalho é chamado de decomposição • Também conhecida como WBS (Work Breakdown Structures)
  • 68.
    Estrutura análitica deprojeto (EAP) • A EAP divide o projeto em elementos menores que sejam: – Gerenciáveis • Autoridade e responsabilidade especifica poderá ser atribuída • Custos e orçamentos podem ser estabelecidos • Construção da rede possa ser iniciada – Mensuráveis • Tempo, custo e desempenho podem ser medidos em termos de progresso
  • 69.
    Estrutura análitica deprojeto (EAP) • A EAP divide o projeto em elementos menores que sejam: – Integráveis • De maneira que o todo possa ser vislumbrado – Independentes • Ou com um mínimo de conexão e dependência de outros elementos – Claros • Para que os objetivos possam ser ligados aos recursos da empresa de maneira lógica
  • 70.
    Estrutura análitica deprojeto (EAP) • Toda a atividade organizada, do futebol à culinária, requer um plano de ação • A EAP ajuda a criar este plano de ação • Permite que sejam definidas as fases de nível mais alto e estas sejam divididas em unidades de trabalho menores • pacotes de trabalho
  • 71.
    Construção da EAP •Uma ferramenta muito utilizada para a construção da EAP é o post-it! • Dinâmica de grupo • Integra e motiva a equipe
  • 72.
    Benefícios e usoda EAP • Identifica todo o trabalho necessário para alcançar e refinar os objetivos • Identifica somente o trabalho necessário • Identifica pacotes de trabalho específicos para estimar e atribuir trabalho • Fornece uma estrutura para medir o sucesso • Esclarece as responsabilidades • Força o planejamento e documentação detalhados
  • 73.
  • 74.
    Atividade 3 • Montar a EAP do projeto da casa. • Quais são nossos principais entregáveis?
  • 75.
    Atividade 4 • Preencher na declaração de escopo os seguintes passos: • ESCOPO DOS PRODUTOS DO PROJETO • PRINCIPAIS ENTREGAS DO PROJETO • CRITÉRIO DE ACEITAÇÃO DO PRODUTO
  • 76.
    Definição de atividades(tempo) • Relaciona todas as atividades (ações) necessárias para a realização do produto descrito no pacote de trabalho, sem a preocupação com a seqüência das atividades.
  • 77.
    Atividades ou tarefas •Um detalhe que deve ser lembrado é que atividades devem ser representadas por verbos no infinitivo. • Exemplos: – Documentar; – Construir; – Ler; – Instalar; – Remover; – Definir.
  • 78.
    Indicar e estabelecerdependências • Sabemos que um projeto é um conjunto de ações coordenadas e relacionadas de alguma forma, no qual cada ação requer que atividades anteriores tenham se iniciado ou tenham sido concluídas.
  • 79.
    Sequenciamento das atividades –O seqüenciamento das atividades se ocupa da ordem nas quais as atividades são executadas e quantos conjuntos de atividades podem estar ocorrendo simultaneamente (conhecidos como caminhos paralelos). – Uma dependência entre tarefas é a relação entre duas tarefas na qual uma depende do início ou do término de outra para começar ou terminar. – A tarefa que depende da outra tarefa é a sucessora e a tarefa da qual ela depende é a predecessora.
  • 80.
    Sequenciamento das atividades •Envolve a identificação e documentação das relações de dependência entre as atividades que devem ser seqüenciadas corretamente para o desenvolvimento de um cronograma realista. • As relações de dependência podem ser: – Obrigatórias: são definidas pelo tipo de trabalho executado. Envolve limitações físicas ou tecnológicas ao trabalho. – Arbitrárias: são delineadas pela equipe de gerenciamento do projeto. São conhecidas como “melhores práticas”, baseadas na experiência anterior. – Externas: são aquelas externas ao projeto.
  • 81.
    Sequenciamento das atividades Dependências:são apresentadas no Gráfico de Gantt ou diagrama de rede com linhas conectando as atividades.
  • 82.
    Sequenciamento das atividades •Relaçõesde dependências entre tarefas:
  • 83.
    Sequenciamento das atividades Diagramade Rede PERT/CPM: combinação de todas as atividades e eventos, normalmente desenhadas da esquerda para a direita. • PERT (Program Evaluation and Review Technique) (Técnica de Revisão e Avaliação de Programas) Marinha Americana em 1958 – Míssil submarino (Projeto Polaris) • CPM (Critical Path Method) (Método do Caminho Crítico) DuPont na mesma época
  • 84.
    Sequenciamento das atividades •Diagrama de rede: ◦ Diagrama (AOA): (Activity on Arrow) – atividade na seta ◦ Usa setas para representar atividades, conectando-as nos nós para mostrar as dependências.
  • 85.
    Sequenciamento das atividades •Diagrama de rede: ◦ Diagrama (AON) -Activity on Nod – atividade no nó. ◦ Usa caixas para representar atividades e as conecta com setas, que representam as dependências
  • 86.
    Sequenciamento de atividades –Diagrama de precedência (AON):
  • 87.
    Sequenciamento de atividades – Caminho Crítico: caminho de mais longa duração,atividades não podem sofrer atrasos.
  • 88.
    Sequenciamento de atividades •Umproduto interessante para desenhar diagramas é o PertChart Expert da Critical Tools, (o mesmo fornecedor do WBS Chart). No site pode ser obtida uma cópia de avaliação com validade de 30 dias (www.criticaltools.com)
  • 89.
    Duração • A duraçãoé o período total de trabalho ativo, necessário para a conclusão de uma tarefa. • É geralmente o período de trabalho do início ao término de uma tarefa, conforme definido pelo calendário do projeto e de recursos. • O MS-Project permite programar as atividades, utilizando dois tipos de duração: – Duração em dias úteis (calendário) – Duração em dias decorridos
  • 90.
    Duração: calendário edecorrida • Duração de calendário: ◦ Tempo que a tarefa levará para ser concluída, com base em dias úteis de trabalho. ◦ MS-Project assume automaticamente a estimativa de duração em dias úteis. • Duração em dias decorridos: ◦ Duração decorrida é o tempo que a tarefa levará para ser concluída, com base em um dia de 24 horas e uma semana de 7 dias, inclusive feriados e outros dias de folga. ◦ No MS-Project, minutos, horas, dias e semanas podem ser inseridos em uma duração decorrida.
  • 91.
    Qual seria otamanho de uma atividade • Construir a parede ou pregar uma tábua? • Regra do X ou Y ◦ Define que nenhuma atividade poderá ter menos de X horas ou mais de Y horas. • Aplicar o bom senso para cada projeto • Cuidado com excesso de detalhes!
  • 92.
    Estimando durações • Regrado 8 ou 80 ◦ Recomendação que trata de estabelecer para as tarefas durações com um limite mínimo e máximo ◦ Por exemplo: “regra dos 8 ou 80” define que nenhuma atividade poderá ter menos de 8 horas ou mais de 80 horas.
  • 93.
    Atividade 5 Quais sãoas principais atividades deste projeto? Qual é a sequência?
  • 94.
  • 95.
    Risco • O significado da palavra risco, segundo o dicionário HOUAISS, indica probabilidade de insucesso, de malogro de determinada coisa, em função de acontecimento eventual, incerto, cuja ocorrência não depende exclusivamente da vontade dos interessados. • No dicionário etimológico BUENO, a palavra risco apresenta-se como tendo uma origem marítima (rhízikon, que deriva de rhiza), da linguagem dos navegantes, com o significado de borda de penhascos, de recifes, que representavam sempre grande perigo.
  • 96.
    Risco A palavra "risco"deriva do italiano antigo risicare, que significa "ousar". O risco é uma opção, e não um destino!!!
  • 97.
    Risco Qual a diferençaentre RISCO e INCERTEZA?
  • 98.
    Risco Risco é definido como o efeito cumulativo das probabilidades da ocorrência de eventos incertos que poderão produzir efeitos negativos ou positivos. Incerteza considera somente o evento sendo que a probabilidade de sua ocorrência é completamente desconhecida.
  • 99.
    Exemplo Risco • poderá chover amanhã. Risco ou Incerteza? • de acordo com a previsão do tempo há 30% de chance de chover amanhã. Risco ou Incerteza?
  • 100.
    Risco em projetos • Risco do projeto é um evento ou condição incerta que, se ocorrer, tem um efeito positivo ou negativo no objetivo do projeto. • Um risco tem uma causa, se esta ocorrer, uma consequência, que poderá ser de custo, cronograma ou desempenho. • Riscos do projeto incluem tanto ameaças para os objetivos do projeto, quanto oportunidades para aprimorá-los.
  • 101.
    Fatores e Naturezados Riscos A natureza de qualquer risco é composta por três elementos fundamentais que podem ser caracterizados da seguinte forma: •Evento: • exatamente o que pode acontecer em “detrimento” do projeto? •Probabilidade do risco: • qual é a probabilidade de que o evento ocorra? •Valor do risco ou impacto: • qual a extensão da perda ou ganho que pode resultar desta probabilidade?
  • 102.
    Exemplo: ocorrer umincêndio na espaçonave. • a probabilidade e o impacto deste evento ocorrer é muito diferente se ele ocorrer em solo (durante os testes) ou em pleno espaço. • deve-se explorar a natureza dos eventos de risco antes de avaliar a probabilidade e impacto da ocorrência do risco. • sem uma definição clara do evento esta avaliação torna-se mais difícil.
  • 103.
    Classificação de riscos Riscosna Estimativa do Custo: consideram a dificuldade em estimar o custo, devido à métodos inadequados e falta de dados. Riscos de Programa: consideram a possibilidade de uma alternativa não ser cumprida no prazo. Riscos de Gerenciamento: atenção insuficiente voltada para o gerenciamento de riscos, ou uso inadequado de técnicas e ferramentas. Riscos do Capital: consideram a viabilidade e confiabilidade dos recursos financeiros, quando houver a necessidade de utilizá-los.
  • 104.
    Classificação de riscos RiscosExternos: direcionados para a vulnerabilidade dos projetos em relação a ameaças externas (mudanças na legislação, questões trabalhistas, desastres climáticos, etc). Riscos de Fatores Humanos: focado na interação entre o processo produtivo e os recursos humanos.
  • 105.
    Definição do Ger.De Riscos “Gerenciamento de riscos é muito mais do que apenas identificar riscos. É preciso também que sejamos capazes de quantificá-los de modo a prever seu impacto no projeto, assim como desenvolver respostas para eles, na medida adequada de seu impacto.”
  • 106.
    Ações para oGerenciamento Diante de um risco mapeado você pode: • Eliminar • Mitigar • Aceitar • Aceitar sem contingência • Aceitar com contingência
  • 107.
    Atividade 7 Preencher nadeclaração de escopo o campo: • RISCOS PREVIAMENTE IDENTIFICADOS • LIMITES DO PROJETO • INFRA-ESTRUTURA PREVIAMENTE IDENTIFICADA • LIMITES DO PROJETO • RESTRIÇÕES E PREMISSAS • CONTRAPARTIDA FINANCEIRA • EQUIPE DE TRABALHO
