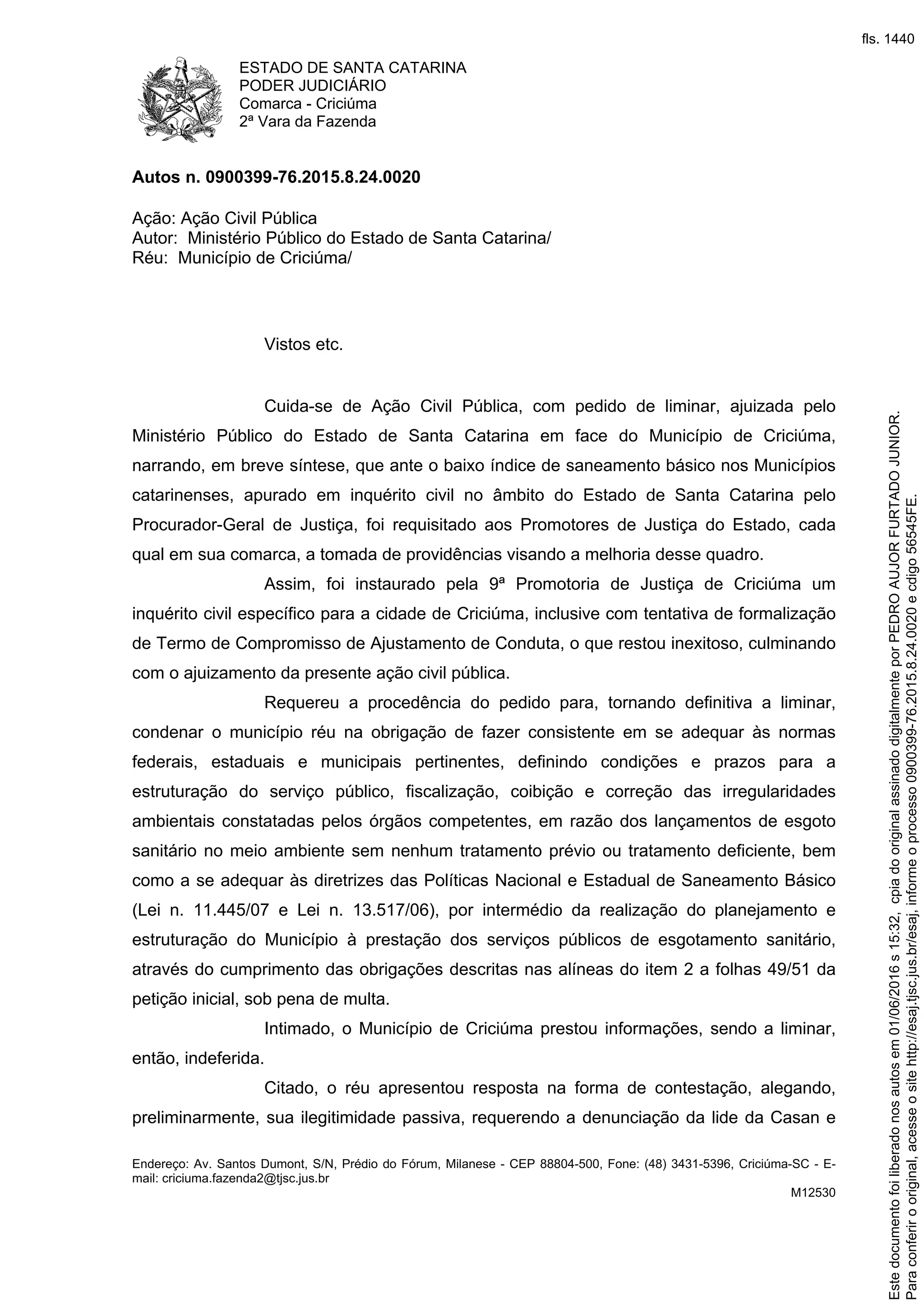

O documento trata de uma Ação Civil Pública movida pelo Ministério Público contra o Município de Criciúma devido a deficiências no saneamento básico. O juiz nega o pedido de liminar e analisa individualmente os pedidos do MP, condenando parcialmente o município a elaborar planos para melhorar o saneamento, mas não fixando prazos irreais.
