Universidade Federal do Vale do São Francisco
Campus de Juazeiro
Colegiado de Engenharia de Produção
Gerenciamento de Projetos
(parte 1)
Disciplina: Gestão de serviços
Professor: Marcel de Gois Pinto
Considere os empreendimentos...
Considere os empreendimentos...
 Abrir uma nova rota (empresa de transporte urbano ou
aérea)
Considere os empreendimentos...
 Implantar um novo sistema de gestão informatizado
Considere os empreendimentos...
 Comprar uma nova frota aérea
 Modificar o padrão de um serviço atuante em nível global
Considere os empreendimentos...
 Todos podem ser considerados PROJETOS, assim como:
 Construir uma nova instalação
 Introduzir um novo serviço
 Realizar um projeto de consultoria
Considere os empreendimentos...
 Todos podem ser considerados PROJETOS, assim como:
 Construir uma nova instalação
 Introduzir um novo serviço
 Realizar um projeto de consultoria
 Cumprimento dos prazos
 Atendimento aos custos
 Satisfação do cliente
Gerenciamento de Projetos
Técnicas
Gerenciamento de Projetos

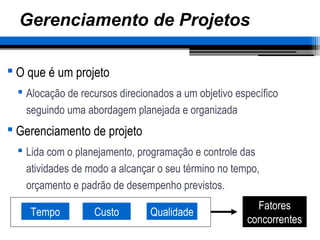

 O que é um projeto
 Alocação de recursos direcionados a um objetivo específico
seguindo uma abordagem planejada e organizada
 Gerenciamento de projeto
 Lida com o planejamento, programação e controle das
atividades de modo a alcançar o seu término no tempo,
orçamento e padrão de desempenho previstos.
Tempo Custo Qualidade
Fatores
concorrentes
Gerenciamento de Projetos

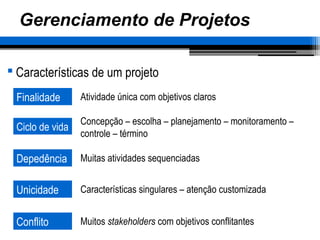

 Características de um projeto
Finalidade
Ciclo de vida
Depedência
Unicidade
Atividade única com objetivos claros
Concepção – escolha – planejamento – monitoramento –
controle – término
Muitas atividades sequenciadas
Características singulares – atenção customizada
Conflito Muitos stakeholders com objetivos conflitantes
Gerenciamento de Projetos
 Equipe de projeto (fases)
 Formação
 Debate
 Normatização
 Desempenho
Gerenciamento de Projetos

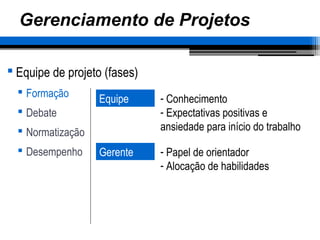

 Equipe de projeto (fases)
 Formação
 Debate
 Normatização
 Desempenho
Equipe - Conhecimento
- Expectativas positivas e
ansiedade para início do trabalho
Gerente - Papel de orientador
- Alocação de habilidades
Gerenciamento de Projetos
 Equipe de projeto (fases)
 Formação
 Debate
 Normatização
 Desempenho

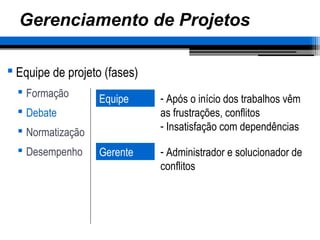

Equipe - Após o início dos trabalhos vêm
as frustrações, conflitos
- Insatisfação com dependências
Gerente - Administrador e solucionador de
conflitos
Gerenciamento de Projetos
 Equipe de projeto (fases)
 Formação
 Debate
 Normatização
 Desempenho

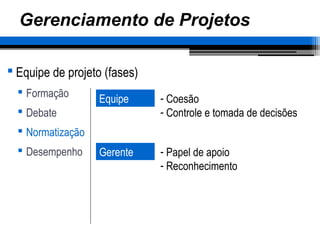

Equipe - Coesão
- Controle e tomada de decisões
Gerente - Papel de apoio
- Reconhecimento
Gerenciamento de Projetos
 Equipe de projeto (fases)
 Formação
 Debate
 Normatização
 Desempenho

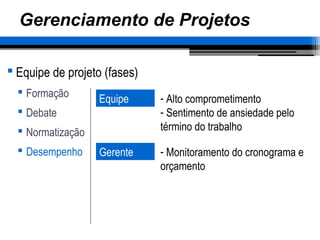

Equipe - Alto comprometimento
- Sentimento de ansiedade pelo
término do trabalho
Gerente - Monitoramento do cronograma e
orçamento

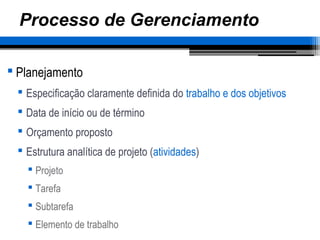

Processo de Gerenciamento
 Planejamento
Processo de Gerenciamento
 Planejamento
 Especificação claramente definida do trabalho e dos objetivos
 Data de início ou de término
 Orçamento proposto
 Estrutura analítica de projeto (atividades)
 Projeto
 Tarefa
 Subtarefa
 Elemento de trabalho
Processo de Gerenciamento

 Planejamento
 Estrutura analítica de projeto
Processo de Gerenciamento
 Programação
Processo de Gerenciamento
 Programação
 Estimativa de tempo e de custo para cada elemento de trabalho
 Determinação das relações de precedência
 Alocação de recursos
0,17
0,1
0,12 0,3 0,36 0,25 0,05 0,25
0,08
A B C D G IF
E
H
Processo de Gerenciamento
 Controle
Processo de Gerenciamento

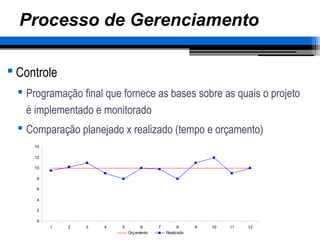

 Controle
 Programação final que fornece as bases sobre as quais o projeto
é implementado e monitorado
 Comparação planejado x realizado (tempo e orçamento)
0
2
4
6
8
10
12
14
1 2 3 4 5 6 7 8 9 10 11 12
Orçamento Realizado
Técnicas de Gerenciamento
Técnicas de Gerenciamento

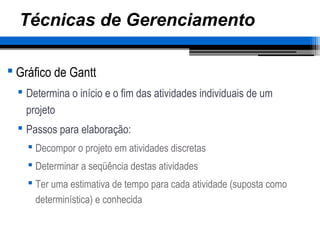

 Gráfico de Gantt
 Determina o início e o fim das atividades individuais de um
projeto
 Passos para elaboração:
 Decompor o projeto em atividades discretas
 Determinar a seqüência destas atividades
 Ter uma estimativa de tempo para cada atividade (suposta como
determinística) e conhecida
Técnicas de Gerenciamento
 Gráfico de Gantt
 Exemplo:
Técnicas de Gerenciamento
 Gráfico de Gantt

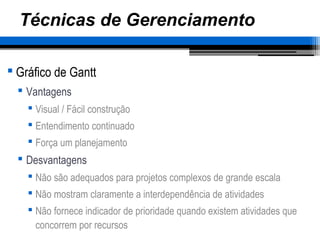

 Vantagens
 Visual / Fácil construção
 Entendimento continuado
 Força um planejamento
 Desvantagens
 Não são adequados para projetos complexos de grande escala
 Não mostram claramente a interdependência de atividades
 Não fornece indicador de prioridade quando existem atividades que
concorrem por recursos
Técnicas de Gerenciamento
 Gráfico de Gantt
 Contrução no Ms Project

 Definir a data de início do projeto
Técnicas de Gerenciamento
 Gráfico de Gantt
 Contrução no Ms Project

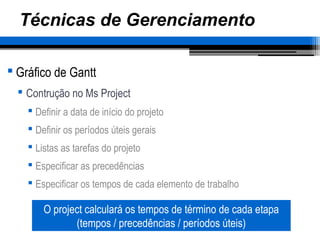

 Definir a data de início do projeto
 Definir os períodos úteis gerais
Técnicas de Gerenciamento
 Gráfico de Gantt
 Contrução no Ms Project
 Definir a data de início do projeto
 Definir os períodos úteis gerais

 Listas as tarefas do projeto

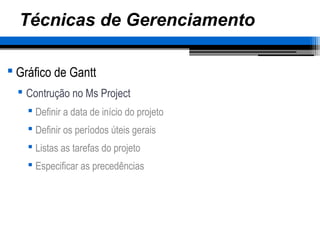

Técnicas de Gerenciamento
 Gráfico de Gantt
 Contrução no Ms Project
 Definir a data de início do projeto
 Definir os períodos úteis gerais
 Listas as tarefas do projeto
 Especificar as precedências
Técnicas de Gerenciamento
 Gráfico de Gantt
 Contrução no Ms Project
 Definir a data de início do projeto
 Definir os períodos úteis gerais
 Listas as tarefas do projeto
 Especificar as precedências
 Especificar os tempos de cada elemento de trabalho
O project calculará os tempos de término de cada etapa
(tempos / precedências / períodos úteis)
Técnicas de Gerenciamento
 Diagrama de rede (PERT)
Técnicas de Gerenciamento

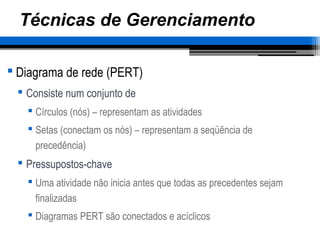

 Diagrama de rede (PERT)
 Consiste num conjunto de
 Círculos (nós) – representam as atividades
 Setas (conectam os nós) – representam a seqüência de
precedência)
 Pressupostos-chave
 Uma atividade não inicia antes que todas as precedentes sejam
finalizadas
 Diagramas PERT são conectados e acíclicos
Técnicas de Gerenciamento
 Diagrama de rede (PERT)

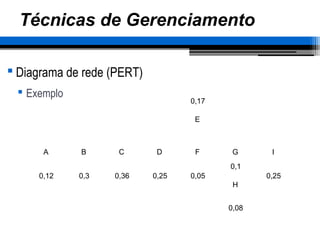

 Exemplo
0,17
0,1
0,12 0,3 0,36 0,25 0,05 0,25
0,08
A B C D G IF
E
H
Técnicas de Gerenciamento
 Diagrama de rede (PERT)

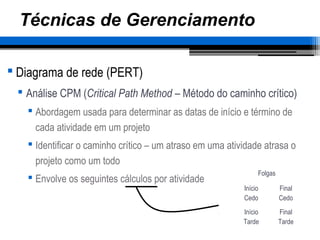

 Análise CPM (Critical Path Method – Método do caminho crítico)
 Abordagem usada para determinar as datas de início e término de
cada atividade em um projeto
 Identificar o caminho crítico – um atraso em uma atividade atrasa o
projeto como um todo
 Envolve os seguintes cálculos por atividade
Início
Cedo
Final
Cedo
Início
Tarde
Final
Tarde
Folgas
Técnicas de Gerenciamento
 Diagrama de rede (PERT) - exemplo

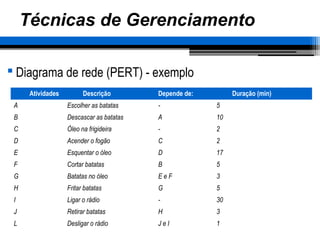

Atividades Descrição Depende de: Duração (min)
A Escolher as batatas - 5
B Descascar as batatas A 10
C Óleo na frigideira - 2
D Acender o fogão C 2
E Esquentar o óleo D 17
F Cortar batatas B 5
G Batatas no óleo E e F 3
H Fritar batatas G 5
I Ligar o rádio - 30
J Retirar batatas H 3
L Desligar o rádio J e I 1
Técnicas de Gerenciamento
 Diagrama de rede (PERT) – exemplo
 Desenhando a rede, temos:
A B
C D
G
F
E
H J L
I
Técnicas de Gerenciamento
 Diagrama de rede (PERT) – exemplo
 Calculando os tempos:
A B
C D
G
F
E
H J L
I
Início cedo = Fim cedo (predecessor)
Fim cedo = início cedo + tempo
Técnicas de Gerenciamento
 Diagrama de rede (PERT) – exemplo

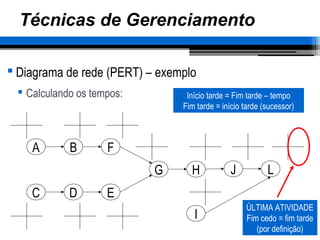

 Calculando os tempos:
A B
C D
G
F
E
H J L
I
Início tarde = Fim tarde – tempo
Fim tarde = início tarde (sucessor)
ÚLTIMA ATIVIDADE
Fim cedo = fim tarde
(por definição)
Técnicas de Gerenciamento
 Diagrama de rede (PERT) – exemplo
 Calculando os tempos:
A B
C D
G
F
E
H J L
I

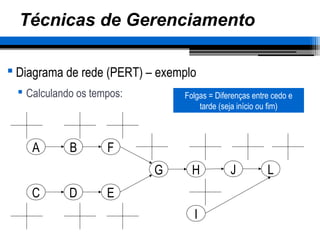

Folgas = Diferenças entre cedo e
tarde (seja início ou fim)
Técnicas de Gerenciamento
 Diagrama de rede (PERT) – exemplo
 Calculando os tempos:
A B
C D
G
F
E
H J L
I

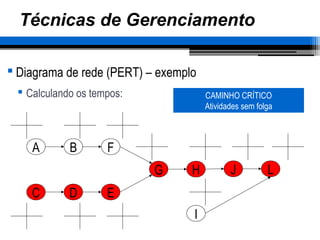

CAMINHO CRÍTICO
Atividades sem folga
Técnicas de Gerenciamento
 Diagrama de rede (PERT) – exemplo
 Calculando os tempos:
A B
C D
G
F
E
H J L
I
CAMINHO CRÍTICO
Atividades sem folga
Universidade Federal do Vale do São Francisco
Campus de Juazeiro
Colegiado de Engenharia de Produção
Gerenciamento de Projetos
(parte 1)
Disciplina: Gestão de serviços
Professor: Marcel de Gois Pinto

15 gerenciamento de projetos

  • 1.
    Universidade Federal doVale do São Francisco Campus de Juazeiro Colegiado de Engenharia de Produção Gerenciamento de Projetos (parte 1) Disciplina: Gestão de serviços Professor: Marcel de Gois Pinto
  • 2.
  • 3.
    Considere os empreendimentos... Abrir uma nova rota (empresa de transporte urbano ou aérea)
  • 4.
    Considere os empreendimentos... Implantar um novo sistema de gestão informatizado
  • 5.
    Considere os empreendimentos... Comprar uma nova frota aérea  Modificar o padrão de um serviço atuante em nível global
  • 6.
    Considere os empreendimentos... Todos podem ser considerados PROJETOS, assim como:  Construir uma nova instalação  Introduzir um novo serviço  Realizar um projeto de consultoria
  • 7.
    Considere os empreendimentos... Todos podem ser considerados PROJETOS, assim como:  Construir uma nova instalação  Introduzir um novo serviço  Realizar um projeto de consultoria  Cumprimento dos prazos  Atendimento aos custos  Satisfação do cliente Gerenciamento de Projetos Técnicas
  • 8.
    Gerenciamento de Projetos O que é um projeto  Alocação de recursos direcionados a um objetivo específico seguindo uma abordagem planejada e organizada  Gerenciamento de projeto  Lida com o planejamento, programação e controle das atividades de modo a alcançar o seu término no tempo, orçamento e padrão de desempenho previstos. Tempo Custo Qualidade Fatores concorrentes
  • 9.
    Gerenciamento de Projetos Características de um projeto Finalidade Ciclo de vida Depedência Unicidade Atividade única com objetivos claros Concepção – escolha – planejamento – monitoramento – controle – término Muitas atividades sequenciadas Características singulares – atenção customizada Conflito Muitos stakeholders com objetivos conflitantes
  • 10.
    Gerenciamento de Projetos Equipe de projeto (fases)  Formação  Debate  Normatização  Desempenho
  • 11.
    Gerenciamento de Projetos Equipe de projeto (fases)  Formação  Debate  Normatização  Desempenho Equipe - Conhecimento - Expectativas positivas e ansiedade para início do trabalho Gerente - Papel de orientador - Alocação de habilidades
  • 12.
    Gerenciamento de Projetos Equipe de projeto (fases)  Formação  Debate  Normatização  Desempenho Equipe - Após o início dos trabalhos vêm as frustrações, conflitos - Insatisfação com dependências Gerente - Administrador e solucionador de conflitos
  • 13.
    Gerenciamento de Projetos Equipe de projeto (fases)  Formação  Debate  Normatização  Desempenho Equipe - Coesão - Controle e tomada de decisões Gerente - Papel de apoio - Reconhecimento
  • 14.
    Gerenciamento de Projetos Equipe de projeto (fases)  Formação  Debate  Normatização  Desempenho Equipe - Alto comprometimento - Sentimento de ansiedade pelo término do trabalho Gerente - Monitoramento do cronograma e orçamento
  • 15.
  • 16.
    Processo de Gerenciamento Planejamento  Especificação claramente definida do trabalho e dos objetivos  Data de início ou de término  Orçamento proposto  Estrutura analítica de projeto (atividades)  Projeto  Tarefa  Subtarefa  Elemento de trabalho
  • 17.
    Processo de Gerenciamento Planejamento  Estrutura analítica de projeto
  • 18.
  • 19.
    Processo de Gerenciamento Programação  Estimativa de tempo e de custo para cada elemento de trabalho  Determinação das relações de precedência  Alocação de recursos 0,17 0,1 0,12 0,3 0,36 0,25 0,05 0,25 0,08 A B C D G IF E H
  • 20.
  • 21.
    Processo de Gerenciamento Controle  Programação final que fornece as bases sobre as quais o projeto é implementado e monitorado  Comparação planejado x realizado (tempo e orçamento) 0 2 4 6 8 10 12 14 1 2 3 4 5 6 7 8 9 10 11 12 Orçamento Realizado
  • 22.
  • 23.
    Técnicas de Gerenciamento Gráfico de Gantt  Determina o início e o fim das atividades individuais de um projeto  Passos para elaboração:  Decompor o projeto em atividades discretas  Determinar a seqüência destas atividades  Ter uma estimativa de tempo para cada atividade (suposta como determinística) e conhecida
  • 24.
    Técnicas de Gerenciamento Gráfico de Gantt  Exemplo:
  • 25.
    Técnicas de Gerenciamento Gráfico de Gantt  Vantagens  Visual / Fácil construção  Entendimento continuado  Força um planejamento  Desvantagens  Não são adequados para projetos complexos de grande escala  Não mostram claramente a interdependência de atividades  Não fornece indicador de prioridade quando existem atividades que concorrem por recursos
  • 26.
    Técnicas de Gerenciamento Gráfico de Gantt  Contrução no Ms Project  Definir a data de início do projeto
  • 28.
    Técnicas de Gerenciamento Gráfico de Gantt  Contrução no Ms Project  Definir a data de início do projeto  Definir os períodos úteis gerais
  • 30.
    Técnicas de Gerenciamento Gráfico de Gantt  Contrução no Ms Project  Definir a data de início do projeto  Definir os períodos úteis gerais  Listas as tarefas do projeto
  • 32.
    Técnicas de Gerenciamento Gráfico de Gantt  Contrução no Ms Project  Definir a data de início do projeto  Definir os períodos úteis gerais  Listas as tarefas do projeto  Especificar as precedências
  • 33.
    Técnicas de Gerenciamento Gráfico de Gantt  Contrução no Ms Project  Definir a data de início do projeto  Definir os períodos úteis gerais  Listas as tarefas do projeto  Especificar as precedências  Especificar os tempos de cada elemento de trabalho O project calculará os tempos de término de cada etapa (tempos / precedências / períodos úteis)
  • 34.
    Técnicas de Gerenciamento Diagrama de rede (PERT)
  • 35.
    Técnicas de Gerenciamento Diagrama de rede (PERT)  Consiste num conjunto de  Círculos (nós) – representam as atividades  Setas (conectam os nós) – representam a seqüência de precedência)  Pressupostos-chave  Uma atividade não inicia antes que todas as precedentes sejam finalizadas  Diagramas PERT são conectados e acíclicos
  • 36.
    Técnicas de Gerenciamento Diagrama de rede (PERT)  Exemplo 0,17 0,1 0,12 0,3 0,36 0,25 0,05 0,25 0,08 A B C D G IF E H
  • 37.
    Técnicas de Gerenciamento Diagrama de rede (PERT)  Análise CPM (Critical Path Method – Método do caminho crítico)  Abordagem usada para determinar as datas de início e término de cada atividade em um projeto  Identificar o caminho crítico – um atraso em uma atividade atrasa o projeto como um todo  Envolve os seguintes cálculos por atividade Início Cedo Final Cedo Início Tarde Final Tarde Folgas
  • 38.
    Técnicas de Gerenciamento Diagrama de rede (PERT) - exemplo Atividades Descrição Depende de: Duração (min) A Escolher as batatas - 5 B Descascar as batatas A 10 C Óleo na frigideira - 2 D Acender o fogão C 2 E Esquentar o óleo D 17 F Cortar batatas B 5 G Batatas no óleo E e F 3 H Fritar batatas G 5 I Ligar o rádio - 30 J Retirar batatas H 3 L Desligar o rádio J e I 1
  • 39.
    Técnicas de Gerenciamento Diagrama de rede (PERT) – exemplo  Desenhando a rede, temos: A B C D G F E H J L I
  • 40.
    Técnicas de Gerenciamento Diagrama de rede (PERT) – exemplo  Calculando os tempos: A B C D G F E H J L I Início cedo = Fim cedo (predecessor) Fim cedo = início cedo + tempo
  • 41.
    Técnicas de Gerenciamento Diagrama de rede (PERT) – exemplo  Calculando os tempos: A B C D G F E H J L I Início tarde = Fim tarde – tempo Fim tarde = início tarde (sucessor) ÚLTIMA ATIVIDADE Fim cedo = fim tarde (por definição)
  • 42.
    Técnicas de Gerenciamento Diagrama de rede (PERT) – exemplo  Calculando os tempos: A B C D G F E H J L I Folgas = Diferenças entre cedo e tarde (seja início ou fim)
  • 43.
    Técnicas de Gerenciamento Diagrama de rede (PERT) – exemplo  Calculando os tempos: A B C D G F E H J L I CAMINHO CRÍTICO Atividades sem folga
  • 44.
    Técnicas de Gerenciamento Diagrama de rede (PERT) – exemplo  Calculando os tempos: A B C D G F E H J L I CAMINHO CRÍTICO Atividades sem folga
  • 45.
    Universidade Federal doVale do São Francisco Campus de Juazeiro Colegiado de Engenharia de Produção Gerenciamento de Projetos (parte 1) Disciplina: Gestão de serviços Professor: Marcel de Gois Pinto
