Universidade de São Paulo
Escola de Artes, Ciências e
      Humanidades

         Prática e Gerenciamento de
                   Projetos
          Gerenciamento de Custos do Projeto

Equipe:
Jhonas P. dos Reis
Marcelo Marciano
Mário Januário Filho
Rodrigo Ferrassa
Introdução

                    O que é gerenciamento de custo?

    É o conjunto de processos que irá garantir que o
projeto seja executado dentro de um orçamento previsto
                    e pré-aprovado.

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Introdução

                                     Como fazer?

                                 Estimando custos

                                        Orçando

                                    Controlando

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Introdução
●   Interação entre os processos de outras áreas

●   Frequência

●   Foco

    ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Introdução

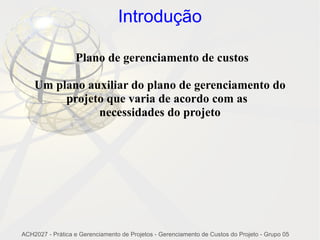

                  Plano de gerenciamento de custos

    Um plano auxiliar do plano de gerenciamento do
         projeto que varia de acordo com as
               necessidades do projeto

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Introdução

                      Plano de gerenciamento de custos

                                  Podem estabelecer:

●Nível de precisão
●Unidade de medida

●Ligações entre procedimentos organizacionais

●Limites de controle

●Regras do valor agregado

●Formato de relaórios

●Descrição dos processos

    ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05

Processos

                                                Fonte: PMI(2004)

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos

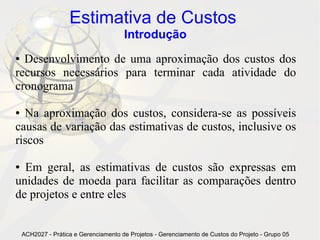

                                       Introdução
● Desenvolvimento de uma aproximação dos custos dos
recursos necessários para terminar cada atividade do
cronograma

● Na aproximação dos custos, considera-se as possíveis
causas de variação das estimativas de custos, inclusive os
riscos

● Em geral, as estimativas de custos são expressas em
unidades de moeda para facilitar as comparações dentro
de projetos e entre eles

    ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos

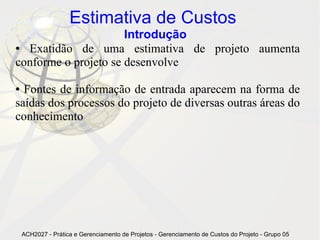

                      Introdução
● Exatidão de uma estimativa de projeto aumenta
conforme o projeto se desenvolve

● Fontes de informação de entrada aparecem na forma de
saídas dos processos do projeto de diversas outras áreas do
conhecimento

    ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos

    Entradas, ferramentas e técnicas, e saídas

                                     Fonte: PMI(2004)

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos
                                     Entradas

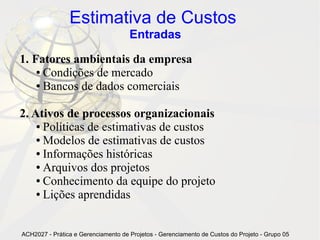

1. Fatores ambientais da empresa
    ● Condições de mercado

    ● Bancos de dados comerciais

2. Ativos de processos organizacionais
    ● Políticas de estimativas de custos

    ● Modelos de estimativas de custos

    ● Informações históricas

    ● Arquivos dos projetos

    ● Conhecimento da equipe do projeto

    ● Lições aprendidas

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos
                                     Entradas

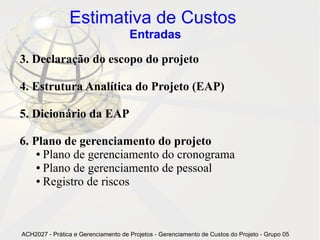

3. Declaração do escopo do projeto

4. Estrutura Analítica do Projeto (EAP)

5. Dicionário da EAP

6. Plano de gerenciamento do projeto
    ● Plano de gerenciamento do cronograma

    ● Plano de gerenciamento de pessoal

    ● Registro de riscos

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos

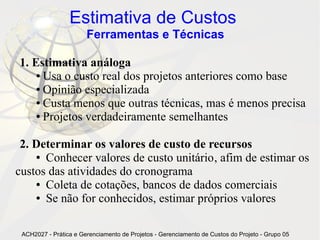

                       Ferramentas e Técnicas

1. Estimativa análoga
    ● Usa o custo real dos projetos anteriores como base

    ● Opinião especializada

    ● Custa menos que outras técnicas, mas é menos precisa

    ● Projetos verdadeiramente semelhantes

 2. Determinar os valores de custo de recursos
    ● Conhecer valores de custo unitário, afim de estimar os

custos das atividades do cronograma
    ● Coleta de cotações, bancos de dados comerciais

    ● Se não for conhecidos, estimar próprios valores

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos
                      Ferramentas e Técnicas

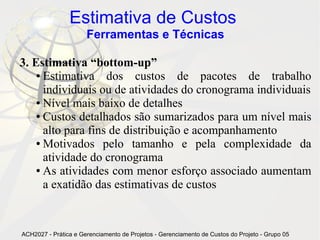

3. Estimativa “bottom-up”
    ● Estimativa    dos custos de pacotes de trabalho
      individuais ou de atividades do cronograma individuais
    ● Nível mais baixo de detalhes

    ● Custos detalhados são sumarizados para um nível mais

      alto para fins de distribuição e acompanhamento
    ● Motivados    pelo tamanho e pela complexidade da
      atividade do cronograma
    ● As atividades com menor esforço associado aumentam

      a exatidão das estimativas de custos

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos
                      Ferramentas e Técnicas

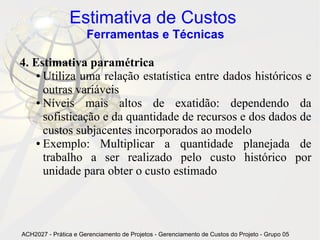

4. Estimativa paramétrica
    ● Utiliza uma relação estatística entre dados históricos e

      outras variáveis
    ● Níveis   mais altos de exatidão: dependendo da
      sofisticação e da quantidade de recursos e dos dados de
      custos subjacentes incorporados ao modelo
    ● Exemplo:    Multiplicar a quantidade planejada de
      trabalho a ser realizado pelo custo histórico por
      unidade para obter o custo estimado

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos
                      Ferramentas e Técnicas

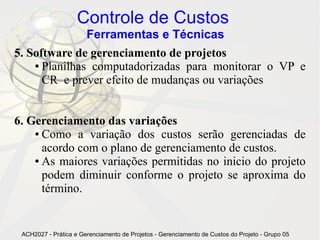

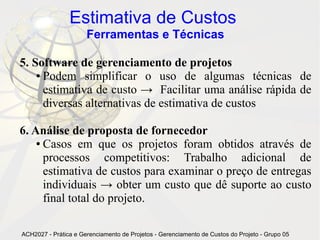

5. Software de gerenciamento de projetos
    ● Podem    simplificar o uso de algumas técnicas de
      estimativa de custo → Facilitar uma análise rápida de
      diversas alternativas de estimativa de custos

6. Análise de proposta de fornecedor
    ● Casos em que os projetos foram obtidos através de

      processos competitivos: Trabalho adicional de
      estimativa de custos para examinar o preço de entregas
      individuais → obter um custo que dê suporte ao custo
      final total do projeto.

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos
                 Ferramentas e Técnicas

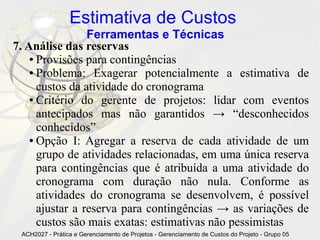

7. Análise das reservas
    ● Provisões para contingências

    ● Problema: Exagerar potencialmente a estimativa de

      custos da atividade do cronograma
    ● Critério do gerente de projetos: lidar com eventos

      antecipados mas não garantidos → “desconhecidos
      conhecidos”
    ● Opção I: Agregar a reserva de cada atividade de um

      grupo de atividades relacionadas, em uma única reserva
      para contingências que é atribuída a uma atividade do
      cronograma com duração não nula. Conforme as
      atividades do cronograma se desenvolvem, é possível
      ajustar a reserva para contingências → as variações de
      custos são mais exatas: estimativas não pessimistas
 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos
                Ferramentas e Técnicas

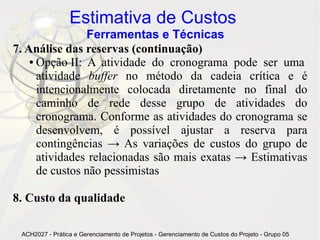

7. Análise das reservas (continuação)
    ● Opção II: A atividade do cronograma pode ser uma

      atividade buffer no método da cadeia crítica e é
      intencionalmente colocada diretamente no final do
      caminho de rede desse grupo de atividades do
      cronograma. Conforme as atividades do cronograma se
      desenvolvem, é possível ajustar a reserva para
      contingências → As variações de custos do grupo de
      atividades relacionadas são mais exatas → Estimativas
      de custos não pessimistas

8. Custo da qualidade

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos:
                            Saídas

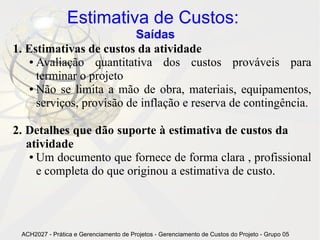

1. Estimativas de custos da atividade
    ● Avaliação    quantitativa dos custos prováveis para
      terminar o projeto
    ● Não se limita a mão de obra, materiais, equipamentos,

      serviços, provisão de inflação e reserva de contingência.

2. Detalhes que dão suporte à estimativa de custos da
   atividade
    ● Um documento que fornece de forma clara , profissional

      e completa do que originou a estimativa de custo.

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Estimativa de Custos:
                                        Saídas

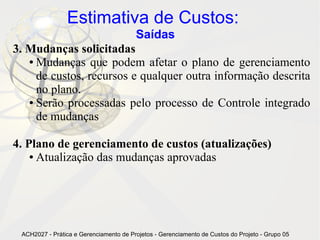

3. Mudanças solicitadas
   ● Mudanças que podem afetar o plano de gerenciamento

     de custos, recursos e qualquer outra informação descrita
     no plano.
   ● Serão processadas pelo processo de Controle integrado

     de mudanças

4. Plano de gerenciamento de custos (atualizações)
    ● Atualização das mudanças aprovadas

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação

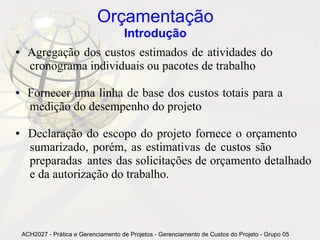

                                       Introdução
●     Agregação dos custos estimados de atividades do
      cronograma individuais ou pacotes de trabalho

●     Fornecer uma linha de base dos custos totais para a
      medição do desempenho do projeto

●     Declaração do escopo do projeto fornece o orçamento
      sumarizado, porém, as estimativas de custos são
      preparadas antes das solicitações de orçamento detalhado
      e da autorização do trabalho.

    ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação

    Entradas, ferramentas e técnicas, e saídas

                                      Fonte: PMI(2004)

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação

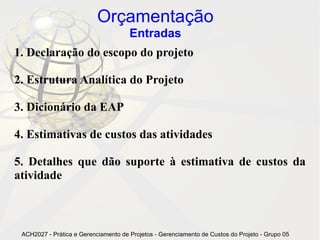

                                      Entradas
1. Declaração do escopo do projeto

2. Estrutura Analítica do Projeto

3. Dicionário da EAP

4. Estimativas de custos das atividades

5. Detalhes que dão suporte à estimativa de custos da
atividade

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação
                                      Entradas

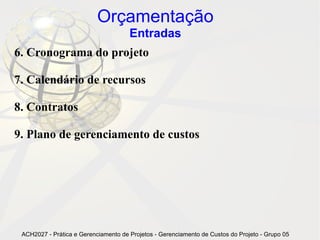

6. Cronograma do projeto

7. Calendário de recursos

8. Contratos

9. Plano de gerenciamento de custos

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação

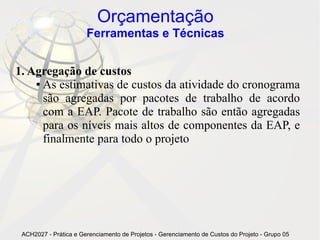

                       Ferramentas e Técnicas

1. Agregação de custos
    ● As estimativas de custos da atividade do cronograma

      são agregadas por pacotes de trabalho de acordo
      com a EAP. Pacote de trabalho são então agregadas
      para os níveis mais altos de componentes da EAP, e
      finalmente para todo o projeto

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação
                       Ferramentas e Técnicas

2. Análise das reservas
    ● Estabelece as reservas para contingências, como a

      reserva para contingências de gerenciamento, que
      são provisões para mudanças não planejadas mas
      potencialmente necessárias (escopo e custos).
      Reservas para contingências não fazem parte da
      base dos custos, mas estão incluídas no orçamento
      do projeto. Elas não são distribuídas como um
      orçamento e, portanto, não fazem parte dos cálculos
      do valor agregado

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação
                       Ferramentas e Técnicas

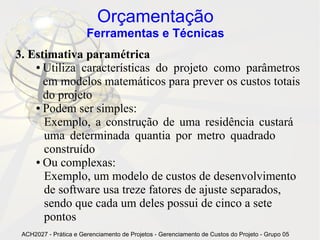

3. Estimativa paramétrica
    ● Utiliza características do projeto como parâmetros

      em modelos matemáticos para prever os custos totais
      do projeto
    ● Podem ser simples:

      Exemplo, a construção de uma residência custará
      uma determinada quantia por metro quadrado
      construído
    ● Ou complexas:

      Exemplo, um modelo de custos de desenvolvimento
      de software usa treze fatores de ajuste separados,
      sendo que cada um deles possui de cinco a sete
      pontos
 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação

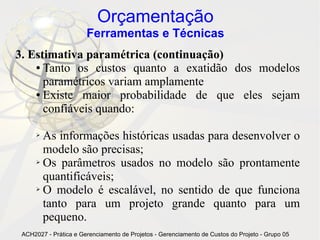

                       Ferramentas e Técnicas
3. Estimativa paramétrica (continuação)
    ● Tanto os custos quanto a exatidão dos modelos

      paramétricos variam amplamente
    ● Existe  maior probabilidade de que eles sejam
      confiáveis quando:

      ➢ As informações históricas usadas para desenvolver o
        modelo são precisas;
      ➢ Os parâmetros usados no modelo são prontamente

        quantificáveis;
      ➢ O modelo é escalável, no sentido de que funciona

        tanto para um projeto grande quanto para um
        pequeno.
 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação

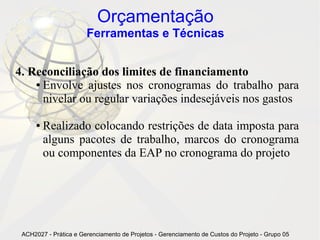

                       Ferramentas e Técnicas

4. Reconciliação dos limites de financiamento
    ● Envolve ajustes nos cronogramas do trabalho para

      nivelar ou regular variações indesejáveis nos gastos

      ●   Realizado colocando restrições de data imposta para
          alguns pacotes de trabalho, marcos do cronograma
          ou componentes da EAP no cronograma do projeto

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05

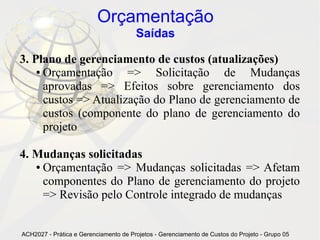

Orçamentação
                                       Saídas

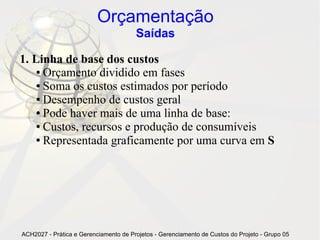

1. Linha de base dos custos
    ● Orçamento dividido em fases

    ● Soma os custos estimados por período

    ● Desempenho de custos geral

    ● Pode haver mais de uma linha de base:

    ● Custos, recursos e produção de consumíveis

    ● Representada graficamente por uma curva em S

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação
                                       Saídas

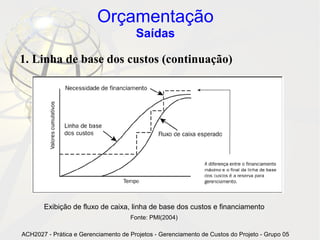

1. Linha de base dos custos (continuação)

       Exibição de fluxo de caixa, linha de base dos custos e financiamento
                                     Fonte: PMI(2004)

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação
                                       Saídas

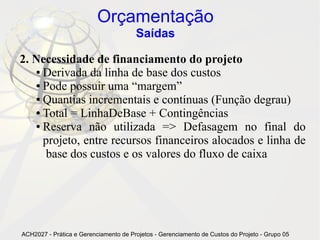

2. Necessidade de financiamento do projeto
   ● Derivada da linha de base dos custos

   ● Pode possuir uma “margem”

   ● Quantias incrementais e contínuas (Função degrau)

   ● Total = LinhaDeBase + Contingências

   ● Reserva não utilizada => Defasagem no final do

     projeto, entre recursos financeiros alocados e linha de
      base dos custos e os valores do fluxo de caixa

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Orçamentação
                                       Saídas

3. Plano de gerenciamento de custos (atualizações)
    ● Orçamentação     => Solicitação de Mudanças
      aprovadas => Efeitos sobre gerenciamento dos
      custos => Atualização do Plano de gerenciamento de
      custos (componente do plano de gerenciamento do
      projeto

4. Mudanças solicitadas
   ● Orçamentação => Mudanças solicitadas => Afetam

     componentes do Plano de gerenciamento do projeto
     => Revisão pelo Controle integrado de mudanças

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                                       Introdução

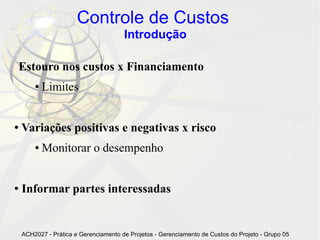

●Procura causas das variações positivas e negativas e faz
parte do Controle integrado de mudanças

Registrar exatamente as mudanças
●

         ●   Controlar fatores
         ●   Monitorar
         ●   Garantir acordo
         ●   Limites

    ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                                       Introdução

Estouro nos custos x Financiamento
        ●   Limites

●   Variações positivas e negativas x risco
        ●   Monitorar o desempenho

●   Informar partes interessadas

    ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
    Entradas, ferramentas e técnicas, e saídas

                                     Fonte: PMI(2004)

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                                      Entradas
1. Linha de base dos custos
    ● Descrita na Orçamentação: Saídas

2. Necessidade de financiamento do projeto
    ● Descrita na Orçamentação: Saídas

3. Relatórios de desempenho
    ● Os relatórios de desempenho fornecem informações

      sobre desempenho de custos e de recursos como
      resultado do progresso do trabalho real

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                          Entradas

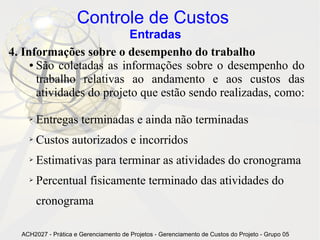

4. Informações sobre o desempenho do trabalho
     ● São coletadas as informações sobre o desempenho do

       trabalho relativas ao andamento e aos custos das
       atividades do projeto que estão sendo realizadas, como:

    ➢   Entregas terminadas e ainda não terminadas
    ➢   Custos autorizados e incorridos
    ➢   Estimativas para terminar as atividades do cronograma
    ➢   Percentual fisicamente terminado das atividades do
        cronograma

  ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                                      Entradas
5. Solicitações de mudança aprovadas
    ● Solicitações de mudança aprovadas do processo

      Controle integrado de mudanças podem incluir
      modificações nas cláusulas relativas a custos do
      contrato, no escopo do projeto, na linha de base dos
      custos ou no plano de gerenciamento de custos

6. Plano de gerenciamento do projeto
    ● O   plano de gerenciamento do projeto e seu
      componente plano de gerenciamento de custos, além
      de outros planos auxiliares, são considerados durante
      a execução do processo Controle de custos

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
               Ferramentas e Técnicas

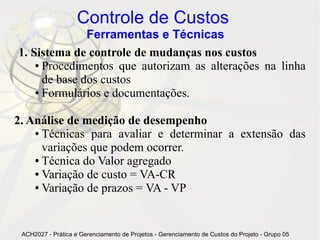

1. Sistema de controle de mudanças nos custos
    ● Procedimentos que autorizam as alterações na linha

      de base dos custos
    ● Formulários e documentações.

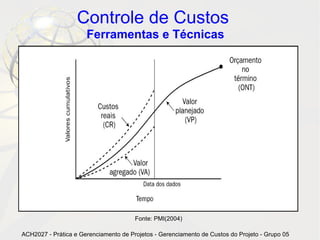

2. Análise de medição de desempenho
    ● Técnicas para avaliar e determinar a extensão das

      variações que podem ocorrer.
    ● Técnica do Valor agregado

    ● Variação de custo = VA-CR

    ● Variação de prazos = VA - VP

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                      Ferramentas e Técnicas

                                       Fonte: PMI(2004)

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                       Ferramentas e Técnicas
3. Previsão
    ● Com ajuda de informações sobre o desempenho do

      trabalho, ajuda a estimar ou prognosticar condições
      futuras do projeto com base nas informações do
      momento.

4. Análise de desempenho do projeto
    ● Marcos esperados e marcos atingidos

    ● Avaliam as atividades do cronograma, pacote de

      trabalho ou situação e progresso da cota de custo.
    ● Analise de variação, analise de tendências e técnica

      do valor agregado.

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                       Ferramentas e Técnicas
5. Software de gerenciamento de projetos
    ● Planilhas computadorizadas para monitorar o VP e

      CR e prever efeito de mudanças ou variações

6. Gerenciamento das variações
    ● Como a variação dos custos serão gerenciadas de

      acordo com o plano de gerenciamento de custos.
    ● As maiores variações permitidas no inicio do projeto

      podem diminuir conforme o projeto se aproxima do
      término.

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                                       Saídas

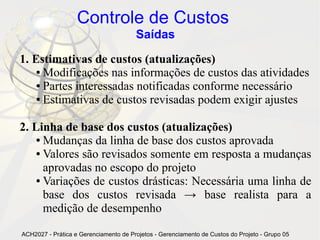

1. Estimativas de custos (atualizações)
    ● Modificações nas informações de custos das atividades

    ● Partes interessadas notificadas conforme necessário

    ● Estimativas de custos revisadas podem exigir ajustes

2. Linha de base dos custos (atualizações)
    ● Mudanças da linha de base dos custos aprovada

    ● Valores são revisados somente em resposta a mudanças

      aprovadas no escopo do projeto
    ● Variações de custos drásticas: Necessária uma linha de

      base dos custos revisada → base realista para a
      medição de desempenho

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                       Saídas

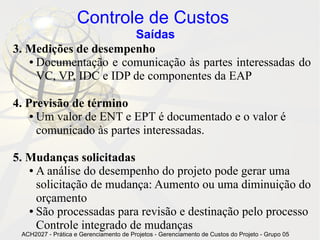

3. Medições de desempenho
   ● Documentação e comunicação às partes interessadas do

     VC, VP, IDC e IDP de componentes da EAP

4. Previsão de término
    ● Um valor de ENT e EPT é documentado e o valor é

      comunicado às partes interessadas.

5. Mudanças solicitadas
   ● A análise do desempenho do projeto pode gerar uma

     solicitação de mudança: Aumento ou uma diminuição do
     orçamento
   ● São processadas para revisão e destinação pelo processo

     Controle integrado de mudanças
 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                                        Saídas

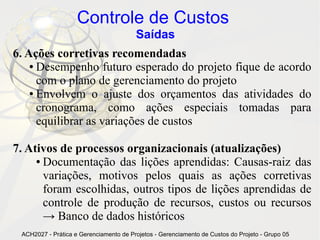

6. Ações corretivas recomendadas
    ● Desempenho futuro esperado do projeto fique de acordo

      com o plano de gerenciamento do projeto
    ● Envolvem o ajuste dos orçamentos das atividades do

      cronograma, como ações especiais tomadas para
      equilibrar as variações de custos

7. Ativos de processos organizacionais (atualizações)
     ● Documentação das lições aprendidas: Causas-raiz das

       variações, motivos pelos quais as ações corretivas
       foram escolhidas, outros tipos de lições aprendidas de
       controle de produção de recursos, custos ou recursos
       → Banco de dados históricos
 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Controle de Custos
                                        Saídas

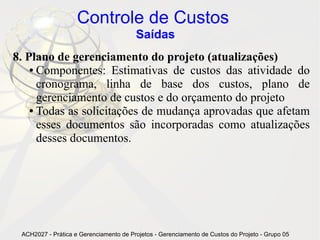

8. Plano de gerenciamento do projeto (atualizações)
    ● Componentes: Estimativas de custos das atividade do

      cronograma, linha de base dos custos, plano de
      gerenciamento de custos e do orçamento do projeto
    ● Todas as solicitações de mudança aprovadas que afetam

      esses documentos são incorporadas como atualizações
      desses documentos.

 ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Exemplo: Relatório de Custo de
         Linha de Base
                           Relatório de Custo de Linha Base

       200000
       180000
       160000
       140000
       120000                                                      Custo da Linha de Base
       100000                                                      Custo
        80000                                                      Custo Real
        60000
        40000
        20000
            0
                    Custo da        Custo        Custo Real
                 Linha de Base

ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
Bibliografia
●PMI. Um Guia do Conjunto de Conhecimentos em
Gerenciamento de Projetos. Pennsylvania, 2004.

    ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05

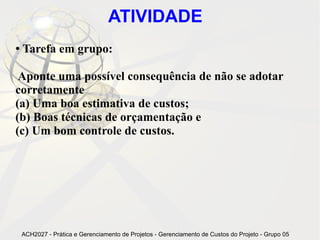

ATIVIDADE
●   Tarefa em grupo:

 Aponte uma possível consequência de não se adotar
corretamente
(a) Uma boa estimativa de custos;
(b) Boas técnicas de orçamentação e
(c) Um bom controle de custos.

    ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05

Gerenciamento de custos

  • 1.
    Universidade de SãoPaulo Escola de Artes, Ciências e Humanidades Prática e Gerenciamento de Projetos Gerenciamento de Custos do Projeto Equipe: Jhonas P. dos Reis Marcelo Marciano Mário Januário Filho Rodrigo Ferrassa
  • 2.
    Introdução O que é gerenciamento de custo? É o conjunto de processos que irá garantir que o projeto seja executado dentro de um orçamento previsto e pré-aprovado. ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 3.
    Introdução Como fazer? Estimando custos Orçando Controlando ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 4.
    Introdução ● Interação entre os processos de outras áreas ● Frequência ● Foco ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 5.
    Introdução Plano de gerenciamento de custos Um plano auxiliar do plano de gerenciamento do projeto que varia de acordo com as necessidades do projeto ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 6.
    Introdução Plano de gerenciamento de custos Podem estabelecer: ●Nível de precisão ●Unidade de medida ●Ligações entre procedimentos organizacionais ●Limites de controle ●Regras do valor agregado ●Formato de relaórios ●Descrição dos processos ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 7.
    Processos Fonte: PMI(2004) ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 8.
    Estimativa de Custos Introdução ● Desenvolvimento de uma aproximação dos custos dos recursos necessários para terminar cada atividade do cronograma ● Na aproximação dos custos, considera-se as possíveis causas de variação das estimativas de custos, inclusive os riscos ● Em geral, as estimativas de custos são expressas em unidades de moeda para facilitar as comparações dentro de projetos e entre eles ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 9.
    Estimativa de Custos Introdução ● Exatidão de uma estimativa de projeto aumenta conforme o projeto se desenvolve ● Fontes de informação de entrada aparecem na forma de saídas dos processos do projeto de diversas outras áreas do conhecimento ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 10.
    Estimativa de Custos Entradas, ferramentas e técnicas, e saídas Fonte: PMI(2004) ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 11.
    Estimativa de Custos Entradas 1. Fatores ambientais da empresa ● Condições de mercado ● Bancos de dados comerciais 2. Ativos de processos organizacionais ● Políticas de estimativas de custos ● Modelos de estimativas de custos ● Informações históricas ● Arquivos dos projetos ● Conhecimento da equipe do projeto ● Lições aprendidas ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 12.
    Estimativa de Custos Entradas 3. Declaração do escopo do projeto 4. Estrutura Analítica do Projeto (EAP) 5. Dicionário da EAP 6. Plano de gerenciamento do projeto ● Plano de gerenciamento do cronograma ● Plano de gerenciamento de pessoal ● Registro de riscos ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 13.
    Estimativa de Custos Ferramentas e Técnicas 1. Estimativa análoga ● Usa o custo real dos projetos anteriores como base ● Opinião especializada ● Custa menos que outras técnicas, mas é menos precisa ● Projetos verdadeiramente semelhantes 2. Determinar os valores de custo de recursos ● Conhecer valores de custo unitário, afim de estimar os custos das atividades do cronograma ● Coleta de cotações, bancos de dados comerciais ● Se não for conhecidos, estimar próprios valores ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 14.
    Estimativa de Custos Ferramentas e Técnicas 3. Estimativa “bottom-up” ● Estimativa dos custos de pacotes de trabalho individuais ou de atividades do cronograma individuais ● Nível mais baixo de detalhes ● Custos detalhados são sumarizados para um nível mais alto para fins de distribuição e acompanhamento ● Motivados pelo tamanho e pela complexidade da atividade do cronograma ● As atividades com menor esforço associado aumentam a exatidão das estimativas de custos ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 15.
    Estimativa de Custos Ferramentas e Técnicas 4. Estimativa paramétrica ● Utiliza uma relação estatística entre dados históricos e outras variáveis ● Níveis mais altos de exatidão: dependendo da sofisticação e da quantidade de recursos e dos dados de custos subjacentes incorporados ao modelo ● Exemplo: Multiplicar a quantidade planejada de trabalho a ser realizado pelo custo histórico por unidade para obter o custo estimado ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 16.
    Estimativa de Custos Ferramentas e Técnicas 5. Software de gerenciamento de projetos ● Podem simplificar o uso de algumas técnicas de estimativa de custo → Facilitar uma análise rápida de diversas alternativas de estimativa de custos 6. Análise de proposta de fornecedor ● Casos em que os projetos foram obtidos através de processos competitivos: Trabalho adicional de estimativa de custos para examinar o preço de entregas individuais → obter um custo que dê suporte ao custo final total do projeto. ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 17.
    Estimativa de Custos Ferramentas e Técnicas 7. Análise das reservas ● Provisões para contingências ● Problema: Exagerar potencialmente a estimativa de custos da atividade do cronograma ● Critério do gerente de projetos: lidar com eventos antecipados mas não garantidos → “desconhecidos conhecidos” ● Opção I: Agregar a reserva de cada atividade de um grupo de atividades relacionadas, em uma única reserva para contingências que é atribuída a uma atividade do cronograma com duração não nula. Conforme as atividades do cronograma se desenvolvem, é possível ajustar a reserva para contingências → as variações de custos são mais exatas: estimativas não pessimistas ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 18.
    Estimativa de Custos Ferramentas e Técnicas 7. Análise das reservas (continuação) ● Opção II: A atividade do cronograma pode ser uma atividade buffer no método da cadeia crítica e é intencionalmente colocada diretamente no final do caminho de rede desse grupo de atividades do cronograma. Conforme as atividades do cronograma se desenvolvem, é possível ajustar a reserva para contingências → As variações de custos do grupo de atividades relacionadas são mais exatas → Estimativas de custos não pessimistas 8. Custo da qualidade ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 19.
    Estimativa de Custos: Saídas 1. Estimativas de custos da atividade ● Avaliação quantitativa dos custos prováveis para terminar o projeto ● Não se limita a mão de obra, materiais, equipamentos, serviços, provisão de inflação e reserva de contingência. 2. Detalhes que dão suporte à estimativa de custos da atividade ● Um documento que fornece de forma clara , profissional e completa do que originou a estimativa de custo. ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 20.
    Estimativa de Custos: Saídas 3. Mudanças solicitadas ● Mudanças que podem afetar o plano de gerenciamento de custos, recursos e qualquer outra informação descrita no plano. ● Serão processadas pelo processo de Controle integrado de mudanças 4. Plano de gerenciamento de custos (atualizações) ● Atualização das mudanças aprovadas ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 21.
    Orçamentação Introdução ● Agregação dos custos estimados de atividades do cronograma individuais ou pacotes de trabalho ● Fornecer uma linha de base dos custos totais para a medição do desempenho do projeto ● Declaração do escopo do projeto fornece o orçamento sumarizado, porém, as estimativas de custos são preparadas antes das solicitações de orçamento detalhado e da autorização do trabalho. ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 22.
    Orçamentação Entradas, ferramentas e técnicas, e saídas Fonte: PMI(2004) ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 23.
    Orçamentação Entradas 1. Declaração do escopo do projeto 2. Estrutura Analítica do Projeto 3. Dicionário da EAP 4. Estimativas de custos das atividades 5. Detalhes que dão suporte à estimativa de custos da atividade ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 24.
    Orçamentação Entradas 6. Cronograma do projeto 7. Calendário de recursos 8. Contratos 9. Plano de gerenciamento de custos ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 25.
    Orçamentação Ferramentas e Técnicas 1. Agregação de custos ● As estimativas de custos da atividade do cronograma são agregadas por pacotes de trabalho de acordo com a EAP. Pacote de trabalho são então agregadas para os níveis mais altos de componentes da EAP, e finalmente para todo o projeto ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 26.
    Orçamentação Ferramentas e Técnicas 2. Análise das reservas ● Estabelece as reservas para contingências, como a reserva para contingências de gerenciamento, que são provisões para mudanças não planejadas mas potencialmente necessárias (escopo e custos). Reservas para contingências não fazem parte da base dos custos, mas estão incluídas no orçamento do projeto. Elas não são distribuídas como um orçamento e, portanto, não fazem parte dos cálculos do valor agregado ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 27.
    Orçamentação Ferramentas e Técnicas 3. Estimativa paramétrica ● Utiliza características do projeto como parâmetros em modelos matemáticos para prever os custos totais do projeto ● Podem ser simples: Exemplo, a construção de uma residência custará uma determinada quantia por metro quadrado construído ● Ou complexas: Exemplo, um modelo de custos de desenvolvimento de software usa treze fatores de ajuste separados, sendo que cada um deles possui de cinco a sete pontos ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 28.
    Orçamentação Ferramentas e Técnicas 3. Estimativa paramétrica (continuação) ● Tanto os custos quanto a exatidão dos modelos paramétricos variam amplamente ● Existe maior probabilidade de que eles sejam confiáveis quando: ➢ As informações históricas usadas para desenvolver o modelo são precisas; ➢ Os parâmetros usados no modelo são prontamente quantificáveis; ➢ O modelo é escalável, no sentido de que funciona tanto para um projeto grande quanto para um pequeno. ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 29.
    Orçamentação Ferramentas e Técnicas 4. Reconciliação dos limites de financiamento ● Envolve ajustes nos cronogramas do trabalho para nivelar ou regular variações indesejáveis nos gastos ● Realizado colocando restrições de data imposta para alguns pacotes de trabalho, marcos do cronograma ou componentes da EAP no cronograma do projeto ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 30.
    Orçamentação Saídas 1. Linha de base dos custos ● Orçamento dividido em fases ● Soma os custos estimados por período ● Desempenho de custos geral ● Pode haver mais de uma linha de base: ● Custos, recursos e produção de consumíveis ● Representada graficamente por uma curva em S ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 31.
    Orçamentação Saídas 1. Linha de base dos custos (continuação) Exibição de fluxo de caixa, linha de base dos custos e financiamento Fonte: PMI(2004) ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 32.
    Orçamentação Saídas 2. Necessidade de financiamento do projeto ● Derivada da linha de base dos custos ● Pode possuir uma “margem” ● Quantias incrementais e contínuas (Função degrau) ● Total = LinhaDeBase + Contingências ● Reserva não utilizada => Defasagem no final do projeto, entre recursos financeiros alocados e linha de base dos custos e os valores do fluxo de caixa ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 33.
    Orçamentação Saídas 3. Plano de gerenciamento de custos (atualizações) ● Orçamentação => Solicitação de Mudanças aprovadas => Efeitos sobre gerenciamento dos custos => Atualização do Plano de gerenciamento de custos (componente do plano de gerenciamento do projeto 4. Mudanças solicitadas ● Orçamentação => Mudanças solicitadas => Afetam componentes do Plano de gerenciamento do projeto => Revisão pelo Controle integrado de mudanças ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 34.
    Controle de Custos Introdução ●Procura causas das variações positivas e negativas e faz parte do Controle integrado de mudanças Registrar exatamente as mudanças ● ● Controlar fatores ● Monitorar ● Garantir acordo ● Limites ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 35.
    Controle de Custos Introdução Estouro nos custos x Financiamento ● Limites ● Variações positivas e negativas x risco ● Monitorar o desempenho ● Informar partes interessadas ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 36.
    Controle de Custos Entradas, ferramentas e técnicas, e saídas Fonte: PMI(2004) ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 37.
    Controle de Custos Entradas 1. Linha de base dos custos ● Descrita na Orçamentação: Saídas 2. Necessidade de financiamento do projeto ● Descrita na Orçamentação: Saídas 3. Relatórios de desempenho ● Os relatórios de desempenho fornecem informações sobre desempenho de custos e de recursos como resultado do progresso do trabalho real ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 38.
    Controle de Custos Entradas 4. Informações sobre o desempenho do trabalho ● São coletadas as informações sobre o desempenho do trabalho relativas ao andamento e aos custos das atividades do projeto que estão sendo realizadas, como: ➢ Entregas terminadas e ainda não terminadas ➢ Custos autorizados e incorridos ➢ Estimativas para terminar as atividades do cronograma ➢ Percentual fisicamente terminado das atividades do cronograma ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 39.
    Controle de Custos Entradas 5. Solicitações de mudança aprovadas ● Solicitações de mudança aprovadas do processo Controle integrado de mudanças podem incluir modificações nas cláusulas relativas a custos do contrato, no escopo do projeto, na linha de base dos custos ou no plano de gerenciamento de custos 6. Plano de gerenciamento do projeto ● O plano de gerenciamento do projeto e seu componente plano de gerenciamento de custos, além de outros planos auxiliares, são considerados durante a execução do processo Controle de custos ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 40.
    Controle de Custos Ferramentas e Técnicas 1. Sistema de controle de mudanças nos custos ● Procedimentos que autorizam as alterações na linha de base dos custos ● Formulários e documentações. 2. Análise de medição de desempenho ● Técnicas para avaliar e determinar a extensão das variações que podem ocorrer. ● Técnica do Valor agregado ● Variação de custo = VA-CR ● Variação de prazos = VA - VP ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 41.
    Controle de Custos Ferramentas e Técnicas Fonte: PMI(2004) ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 42.
    Controle de Custos Ferramentas e Técnicas 3. Previsão ● Com ajuda de informações sobre o desempenho do trabalho, ajuda a estimar ou prognosticar condições futuras do projeto com base nas informações do momento. 4. Análise de desempenho do projeto ● Marcos esperados e marcos atingidos ● Avaliam as atividades do cronograma, pacote de trabalho ou situação e progresso da cota de custo. ● Analise de variação, analise de tendências e técnica do valor agregado. ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 43.
    Controle de Custos Ferramentas e Técnicas 5. Software de gerenciamento de projetos ● Planilhas computadorizadas para monitorar o VP e CR e prever efeito de mudanças ou variações 6. Gerenciamento das variações ● Como a variação dos custos serão gerenciadas de acordo com o plano de gerenciamento de custos. ● As maiores variações permitidas no inicio do projeto podem diminuir conforme o projeto se aproxima do término. ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 44.
    Controle de Custos Saídas 1. Estimativas de custos (atualizações) ● Modificações nas informações de custos das atividades ● Partes interessadas notificadas conforme necessário ● Estimativas de custos revisadas podem exigir ajustes 2. Linha de base dos custos (atualizações) ● Mudanças da linha de base dos custos aprovada ● Valores são revisados somente em resposta a mudanças aprovadas no escopo do projeto ● Variações de custos drásticas: Necessária uma linha de base dos custos revisada → base realista para a medição de desempenho ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 45.
    Controle de Custos Saídas 3. Medições de desempenho ● Documentação e comunicação às partes interessadas do VC, VP, IDC e IDP de componentes da EAP 4. Previsão de término ● Um valor de ENT e EPT é documentado e o valor é comunicado às partes interessadas. 5. Mudanças solicitadas ● A análise do desempenho do projeto pode gerar uma solicitação de mudança: Aumento ou uma diminuição do orçamento ● São processadas para revisão e destinação pelo processo Controle integrado de mudanças ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 46.
    Controle de Custos Saídas 6. Ações corretivas recomendadas ● Desempenho futuro esperado do projeto fique de acordo com o plano de gerenciamento do projeto ● Envolvem o ajuste dos orçamentos das atividades do cronograma, como ações especiais tomadas para equilibrar as variações de custos 7. Ativos de processos organizacionais (atualizações) ● Documentação das lições aprendidas: Causas-raiz das variações, motivos pelos quais as ações corretivas foram escolhidas, outros tipos de lições aprendidas de controle de produção de recursos, custos ou recursos → Banco de dados históricos ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 47.
    Controle de Custos Saídas 8. Plano de gerenciamento do projeto (atualizações) ● Componentes: Estimativas de custos das atividade do cronograma, linha de base dos custos, plano de gerenciamento de custos e do orçamento do projeto ● Todas as solicitações de mudança aprovadas que afetam esses documentos são incorporadas como atualizações desses documentos. ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 48.
    Exemplo: Relatório deCusto de Linha de Base Relatório de Custo de Linha Base 200000 180000 160000 140000 120000 Custo da Linha de Base 100000 Custo 80000 Custo Real 60000 40000 20000 0 Custo da Custo Custo Real Linha de Base ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 49.
    Bibliografia ●PMI. Um Guiado Conjunto de Conhecimentos em Gerenciamento de Projetos. Pennsylvania, 2004. ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
  • 50.
    ATIVIDADE ● Tarefa em grupo: Aponte uma possível consequência de não se adotar corretamente (a) Uma boa estimativa de custos; (b) Boas técnicas de orçamentação e (c) Um bom controle de custos. ACH2027 - Prática e Gerenciamento de Projetos - Gerenciamento de Custos do Projeto - Grupo 05
