SlideShare uma empresa Scribd logo
Centro Universitário Planalto do Distrito Federal - UNIPLAN

                       MRP I (Material Requirements Planning)

1. INTRODUÇÃO

      O MRP ou cálculo das necessidades de materiais, é uma técnica utilizada nas
empresas para planejar as quantidades de materiais que são utilizados na manufatura
dos produtos vendidos pela empresa. O método visa manter nos estoques o nível ideal de
materiais para execução dos processos sem que ocorram um gasto excessivo na compra
dos mesmos e possa ocorrer sobre-estoque e sub-estoque de materiais. Hoje em dia, o
MRP é usado como um dos módulos que compõem o MRP II e faz parte dos Sistemas de
Administração da Produção (SAP).

2. CONCEITOS BÁSICOS (Revisão)

      Para que se possa ter um melhor entendimento do que é e como funciona o MRP e
por conseguinte o MRP II, vamos apresentar os seguintes conceitos:

      ltens de demanda independente: são aqueles cuja demanda não depende da
demanda de nenhum outro item. Típico exemplo de um item de demanda independente é
um produto final. Um produto final tem sua demanda dependente do mercado consumidor
e não da demanda de qualquer outro item.

        Itens de demanda dependente: são aqueles cuja demanda depende da demanda
de algum outro item. A demanda de um componente de um produto final, por exemplo, é
dependente da demanda do produto final. Para a produção de cada unidade de produto
final, uma quantidade bem definida e conhecida do componente será sempre necessária.
Os itens componentes de uma montagem são chamados de itens quot;filhosquot; do item quot;paiquot;,
que representa a montagem.

      A diferença entre os dois itens (demanda independente e demanda dependente) é
que a demanda do primeiro tem de ser prevista com base nas características do mercado
consumidor e a demanda do segundo por dependente de outro item, é calculada com
base na demanda deste. A lógica da utilização do cálculo de necessidades partiu da
constatação desta diferença entre os itens de demanda.

       lnicialmente, a lógica do cálculo de necessidades, que era aplicada apenas para o
MRP, tinha a idéia de partir das necessidades (quantidades e datas) de produtos finais e
das estruturas de produtos para calcular as necessidades de itens de demanda
dependente, ou seja, componentes e materiais. Para melhor entender o processo, a
seguir apresenta-se o conceito de itens pai e filho e posteriormente, p de lead-time.

       ltem-pai: é um item de estoque que tem componentes. Cada um destes itens
componente é um item-filho do item-pai. Se o item-filho tem itens componentes, ele é
também um item-pai destes, que são, por sua vez, seus itens quot;filhosquot;. Na Figura 1, os

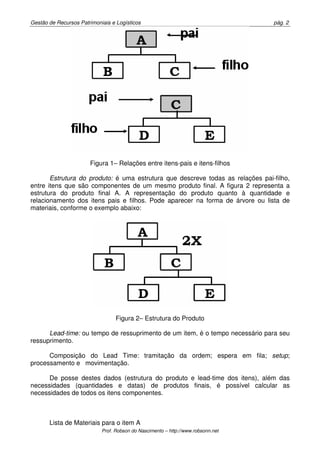

itens B e C são componentes do item A e, portanto, A é o item quot;paiquot; dos itens B e C, que
são seus itens-filhos. Note que o quot;2X' na figura representa que para cada produto final A,
são necessárias duas unidades do item c. Por sua vez, o item c tem seus itens quot;filhos, D e
E”. Os itens pai determinam a demanda dos itens filho.
Gestão de Recursos Patrimoniais e Logísticos                                      pág. 2

                       Figura 1– Relações entre itens-pais e itens-filhos

       Estrutura do produto: é uma estrutura que descreve todas as relações pai-filho,
entre itens que são componentes de um mesmo produto final. A figura 2 representa a
estrutura do produto final A. A representação do produto quanto à quantidade e
relacionamento dos itens pais e filhos. Pode aparecer na forma de árvore ou lista de
materiais, conforme o exemplo abaixo:

                                  Figura 2– Estrutura do Produto

      Lead-time: ou tempo de ressuprimento de um item, é o tempo necessário para seu
ressuprimento.

      Composição do Lead Time: tramitação da ordem; espera em fila; setup;
processamento e movimentação.

      De posse destes dados (estrutura do produto e lead-time dos itens), além das
necessidades (quantidades e datas) de produtos finais, é possível calcular as
necessidades de todos os itens componentes.

       Lista de Materiais para o item A
                            Prof. Robson do Nascimento – http://www.robsonn.net
Gestão de Recursos Patrimoniais e Logísticos                                       pág. 3
       B (1x)

       C (2x)

       D (1x)

       E (1x)

                              Figura 3– Composição do Lead Time

       Necessidades brutas: São as quantidades necessárias dos itens quot;filho'
(componentes) para atender a determinada quantidade de um item quot;paiquot; que necessita
ser produzido, desconsiderando as quantidades em estoques dos itens quot;filho', ao longo do
tempo. São as quantidades de itens quot;filhosquot; que devem estar disponíveis para a produção
do item-pai.

       Necessidades líquidas: São as necessidades de itens-filhos (componentes) para
suprir a produção de determinada quantidade de um item-pai, descontadas as posições
dos estoques já existentes de itens quot;filhosquot; (e que, portanto, não necessitam ser
produzidos ou comprados). Em outras palavras são as quantidades de itens quot;filhosquot; que
devem ser efetiva, frente obtidas, via compra ou manufatura, para a produção do item-pai.

       Necessidades líquidas = necessidades brutas- quantidade em estoque

De posse da árvore do produto, quantidade e data de entrega, e níveis de estoques,
calcula-se as necessidades de todos os componentes.

NB = sem estoques

NL = NB - Qestoque

       Exemplo: Suponhamos que para a estrutura da Figura 2, valham os seguintes
lead-times:

                                 Item                        Lead Time
                                   A                         1 semana
                                   B                         2 semanas
                                   C                         1 semana
                                   D                         1 semana
                                   E                         2 semanas
                            Prof. Robson do Nascimento – http://www.robsonn.net
Gestão de Recursos Patrimoniais e Logísticos                                              pág. 4
     Suponhamos que um pedido de 50 unidades do produto A, a ser entregue na
semana 19, esteja sendo planejado.

      Vejamos como ficaria o cálculo dos momentos em que as ordens de compra e
produção deveriam ser liberadas, fazendo uso de um esquema que represente estas
ocorrências no tempo (figura 4):

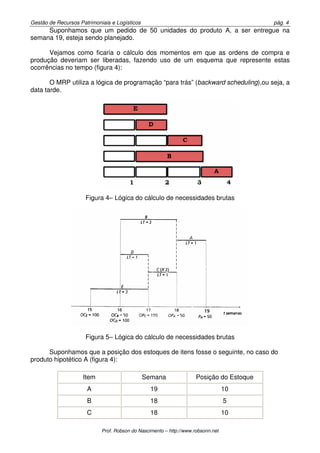

       O MRP utiliza a lógica de programação “para trás” (backward scheduling),ou seja, a
data tarde.

                      Figura 4– Lógica do cálculo de necessidades brutas

                      Figura 5– Lógica do cálculo de necessidades brutas

      Suponhamos que a posição dos estoques de itens fosse o seguinte, no caso do
produto hipotético A (figura 4):

                    Item                       Semana                Posição do Estoque
                      A                          19                               10
                      B                          18                               5
                      C                          18                               10

                            Prof. Robson do Nascimento – http://www.robsonn.net
Gestão de Recursos Patrimoniais e Logísticos                                           pág. 5
                      D                          17                               10
                      E                          17                               5

       Partindo, então, das necessidades de entrega de produtos acabados
representadas pelo pedido PA, são calculadas as necessidades brutas dos itens, nos
respectivos instantes, e identificadas as quantidades e instantes em que é necessária a
liberação das ordens de compra (OC) e ordens de produção (OP) para os diversos itens
(A, B, C, D e E ).

      Note que este cálculo foi feito considerando que, em nenhum momento, a empresa
tinha estoque de itens ou de produtos acabados. Isto nem sempre é verdade. As
empresas, em geral, carregam estoques de itens por diversos motivos. Isto faz com que
nem sempre seja necessário produzir o total das necessidades brutas dos itens, mas
apenas a diferença entre as necessidades brutas e o estoque disponível do item. Para
que este cálculo seja possível, é necessário que o sistema considere a posição dos
estoques dos diversos itens ao longo do tempo, para que seja capaz de saber a
quantidade de estoque disponível, no momento em que o específico item seja necessário.

      Dessa forma, o sistema poderá calcular uma necessidade líquida para o item, que
será a quantidade da ordem liberada. Surgem, então, dois novos e importantes conceitos:
necessidades brutas e necessidades liquidas.

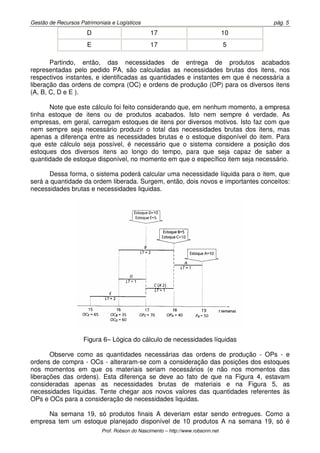

                     Figura 6– Lógica do cálculo de necessidades líquidas

       Observe como as quantidades necessárias das ordens de produção - OPs - e
ordens de compra - OCs - alteraram-se com a consideração das posições dos estoques
nos momentos em que os materiais seriam necessários (e não nos momentos das
liberações das ordens). Esta diferença se deve ao fato de que na Figura 4, estavam
consideradas apenas as necessidades brutas de materiais e na Figura 5, as
necessidades líquidas. Tente chegar aos novos valores das quantidades referentes ás
OPs e OCs para a consideração de necessidades liquidas.

     Na semana 19, só produtos finais A deveriam estar sendo entregues. Como a
empresa tem um estoque planejado disponível de 10 produtos A na semana 19, só é
                            Prof. Robson do Nascimento – http://www.robsonn.net
Gestão de Recursos Patrimoniais e Logísticos                                                      pág. 6
necessário que se abra uma ordem de produção de 40 (50 da necessidade bruta - 10 do
estoque) produtos A na semana 18.

      Para que se possam começar a montar 40 unidades do produto A na semana 18, é
necessário que haja a disponibilidade, neste momento, de uma quantidade suficiente de
todos os itens quot;filhosquot; (itens B e C ) do item quot;paiquot; A, nas quantidades, respectivamente 40
e 80 (já que cada item-pai A contém dois itens-filhos Cs ). Como na semana 18 há a
disponibilidade de 5 Bs e 10 Cs em estoque, é, então, necessário que se coloquem as
seguintes ordens:

Ordem de Produção para C (OPC ): 80 - 10 = 70 unidades, na semana 17

Ordem de Compra para B (OCB ):1 40 - 5 = 35 unidades, na semana 16

       Para iniciar a produção de 70 unidades do item C na semana 17, neste momento é
necessário que 70 unidades de D e 70 unidades de E estejam disponíveis. Como há,
nesta semana, a previsão de estoques de 10 e 5 unidades, respectivamente, para os itens
D e E, é necessário colocar as seguintes ordens:

Ordem de Compra para D (OPD ): 70 - 10 = 60 unidades, na semana 16

Ordem de Compra para E (OCE ): 70 - 5 = 65 unidades, na semana 15

      Como se nota, feitos os cálculos descritos acima, ficam definidas as necessidades
de materiais para que se cumpram os pedidos. Já se sabe, portanto, quais as ordens de
compra e produção que devem ser colocadas, em que momentos e em quais
quantidades. Este tipo de cálculo é o que os primeiros pacotes MRP executavam, dai
quot;MRPquot; ser, naquela época, a sigla apenas para material requirements planning, ou
planejamento das necessidades de materiais.

3. COMO FUNCIONA O MRP

       O MRP se baseia num registro básico que representa a posição e os planos em
respeito à produção e estoques de cada item, seja este uma matéria-prima, semi-acabado
ou acabado, ao longo do tempo. A este registro dá-se o nome de MRP time-phased
record ou registro básico do MRP período a período.

A seguir segue o modelo do registro:

                      Período                                           1     2    3    4    5      6
                      Necessidades Brutas                                     10        40   15
                      Recebimentos Programados                         50
                      Estoque Projetado Disponível               6     56     46   46   6    41    41
                      Plano de Liberação de Ordens                                      50
                      Tempo de ressuprimento = 1 período

                      Tamanho do lote = 50

      Período: indica os períodos que o MRP vai considerar para o planejamento. Estes
períodos podem variar de um dia até um mês, conforme o caso especifico. O período que
                            Prof. Robson do Nascimento – http://www.robsonn.net
Gestão de Recursos Patrimoniais e Logísticos                                      pág. 7
parece ser o mais utilizado é a semana. Na literatura de língua inglesa, o período é
conhecido como time bucket.

        Necessidades brutas (gross requirements): as quantidades que representam a
utilização futura ou demanda do item em questão durante cada período.

      Recebimentos programados (scheduled receipt): ordens firmes - como, por
exemplo, as ordens já abertas - de reposição de estoque para o item com recebimento
programado para o inicio do período.

       Estoque projetado disponível (projected available balance): a posição e os níveis
projetados de estoque do item, disponíveis ao final de cada período.

       Plano de liberação de ordens (planned order releases): ordens planejadas a serem
liberadas no inicio de cada período.

     Tempo de ressuprimento (lead-time): é o tempo que decorre entre a liberação de
uma ordem e a completa disponibilidade do material correspondente para utilização.

      Tamanho do lote (lot size): idealmente, as ordens colocadas seriam do tamanho
exato necessário, nem mais, nem menos. Entretanto, a empresa pode optar por trabalhar
com lotes de produção para fazer frente a eventuais custos lixos em relação á quantidade
produzida (como, por exemplo, os custos de preparação de máquina).

      Convenciona-se considerar que o período presente é o inicio do período 1. O
estoque disponível no período corrente é mostrado antes do primeiro período. O número
de períodos no registro é chamado horizonte de planejamento e representa o horizonte de
períodos futuros para os quais planos são feitos. No exemplo simplificado mostrado
acima, o horizonte de planejamento é de seis períodos.

      A segunda linha, necessidades brutas, representa as ordens firmes de reposição
de estoque para o item. As necessidades brutas são consideradas período a período e
não em termos agregados ou médios. Isto permite que fatores como ciclicidade possam
ser considerados. Uma necessidade bruta em determinado período não será satisfeita a
menos que o item esteja disponível durante aquele período. Disponibilidade se consegue
tendo o item em estoque ou recebendo uma quantidade suficiente através de um
recebimento programado (resultante da existência de uma ordem firme) ou um
recebimento planejado (resultante da existência de uma ordem planejada), a tempo de
atender á necessidade bruta.

      Outra convenção a respeito de tempo refere-se á disponibilidade. O item deve estar
disponível no inicio do período no qual aparece a necessidade bruta. Dessa forma, os
procedimentos de programação do MRP devem ser feitos de forma tal que qualquer
ordem deve estar disponível em estoque no inicio do período para o qual ela é
necessária.

       A linha de recebimentos programados descreve a situação das ordens já abertas
(firmes) para o item. Esta linha mostra as quantidades referentes ás ordens abertas e os
momentos nos quais se espera que elas sejam completadas. Recebimentos programados
são resultado de decisões previamente tomadas e representam uma fonte do item para
atender a necessidades brutas. Por exemplo, as necessidades brutas de 10 para o
período 2, no exemplo acima, não podem ser atendidas apenas pelas seis unidades
disponíveis em estoque. O recebimento programado de 50 esperado no período 1 vai

                            Prof. Robson do Nascimento – http://www.robsonn.net
Gestão de Recursos Patrimoniais e Logísticos                                       pág. 8
atender às necessidades brutas do período 2, caso tudo ocorra de acordo com o
planejado. Recebimentos programados representam um compromisso firme. Para uma
ordem na fábrica, por exemplo, materiais já terão sido alocados e capacidade nos centros
produtivos será necessária para completá-la. A convenção de tempo usada para
recebimentos programados é também que os recebimentos ocorram no inicio dos
períodos.

       A próxima linha na tabela acima é a de estoque disponível projetado. A convenção
de tempo para esta linha é do fim do período, isto é, a linha representa o balanço depois
de os recebimentos programados e planejados terem sido recebidos e as necessidades
brutas terem sido satisfeitas. Por este motivo, a linha tem um quot;períodoquot; extra mostrado
antes do período 1. Este período extra mostra o balanço de estoque no período presente.
Na tabela, o estoque presente disponível é de 6 unidades. A quantidade mostrada no
período 1 é o resultado do balanço, ou seja, a disponibilidade projetada ao final do
período 1. O balanço de estoque disponível projetado, mostrado em cada período, está
disponível para atender a necessidades brutas do próxima período. Por exemplo, as 56
unidades disponíveis ao final do período 1 resultam da adição de 50 unidades
programadas para recebimento com as seis unidades previamente disponíveis. As
necessidades brutas de 10 unidades do período 2 reduzem o balanço para 46 unidades
ao final do período 2.

       A linha de plano de liberação de ordens é determinada a partir da linha de estoque
disponível projetado. Sempre que a linha de estoque disponível projetado apresentar uma
quantidade que seja insuficiente para satisfazer a uma necessidade bruta (balanço
negativo), material adicional tem de ser providenciado. Isto é feito criando-se uma
liberação de ordem planejada para um período com suficiente antecedência (dada pelo
lead-time do item) para permitir que o balanço de estoque disponível projetado não fique
negativo. Por exemplo, na tabela acima, o estoque disponível projetado ao final do
período 4 é de seis unidades. Isto é insuficiente para satisfazer necessidade bruta de 15
unidades no período 5. Como o tempo de ressuprimento do item é de uma semana, o
MRP cria unta ordem planejada no inicio da semana 4. Como o tamanho do lote de nosso
exemplo hipotético é 50 unidades (que devem ficar prontas e disponíveis no inicio do
período 5), o estoque disponível projetado ao final da semana 5 é de 41 unidades (note
que uma ordem mínima de nove unidades seria necessária para evitar que o balanço de
estoque desse negativo; como o tamanho de lote é 50, resulta um balanço positivo de 41).

       O MRP produz liberações de ordens planejadas como o resultado aritmético da
situação das necessidades brutas, recebimentos programados e estoque disponível
projetado. Quando uma ordem planejada se encontra no período presente, isto significa
que ela está no quot;período de açãoquot;. Uma quantidade referente a uma ordem planejada no
período de ação significa que algum ia ação é necessária já, para que se evitem
problemas futuros (como faltas de material). A ação é liberar, abrir a ordem, o que a
converte em recebimento programado no registro do MRP.

       O recebimento das ordens planejadas não é mostrado na linha de recebimentos
programados porque elas ainda não foram liberadas para produção ou compra. Nenhum
material foi ainda comprometido com sua manufatura. Trata-se apenas de um plano, uma
intenção de produzir ou comprar, que é, portanto, cancelável ou alterável no caso da
ocorrência futura de um evento que justifique tais ações. Já no caso de recebimentos
programados, a alteração implica descontinuação de ações já iniciadas, não sendo
alteradas de forma automática pelo sistema. Para que seja possível a alteração de um
recebimento programado, em geral o programador tem de interferir nos registros do
sistema.

                            Prof. Robson do Nascimento – http://www.robsonn.net
Gestão de Recursos Patrimoniais e Logísticos                                       pág. 9
      O entendimento do funcionamento do registro básico do MRP é fundamental para o
entendimento do sistema como um todo. É o registro básico, também, que vai permitir o
encadeamento lógico pai-filho entre os diversos itens componentes de um produto.

4. VANTAGENS DE USAR MRP

   •   Exercer um melhor controle sobre as necessidades dos produtos
   •   Diminuir gastos com estoque

5. DESVANTAGENS DO MRP

   •   Restrito ao controle das necessidades de materiais

Referências

MARTINS, P.G. ; Alt, P.R.C. Administração de Materiais e recursos patrimoniais. São
Paulo: Ed. Saraiva, 2005.

MRP      (Material     Requirements     Planning).    Disponível   na     internet    em:
http://www.joinville.udesc.br/departamentos/dcc/professores/marcelo/disciplinas/AIN/pp&c/
mrp.html. Acesso em: 26/02/2007

                            Prof. Robson do Nascimento – http://www.robsonn.net

Mais conteúdo relacionado

Mais procurados

61321330 adm-estoque-e-almoxarifado-130612211743-phpapp02
61321330 adm-estoque-e-almoxarifado-130612211743-phpapp0261321330 adm-estoque-e-almoxarifado-130612211743-phpapp02
61321330 adm-estoque-e-almoxarifado-130612211743-phpapp02
Sheila Moreira Bezerra

Planejamento e Controle da Produção
Planejamento e Controle da Produção Planejamento e Controle da Produção
Planejamento e Controle da Produção
Geovana Pires Lima

Previsão da Demanda I
Previsão da Demanda IPrevisão da Demanda I
Previsão da Demanda I
Mauro Enrique

Exercicio gestao de estoque
Exercicio gestao de estoqueExercicio gestao de estoque
Exercicio gestao de estoqueJanaina Fidalgo

Aula de introdução a curva abc
Aula de introdução a curva abcAula de introdução a curva abc
Aula de introdução a curva abcMoises Ribeiro

MRP ARVORE DE PRODUTO
MRP ARVORE DE PRODUTOMRP ARVORE DE PRODUTO
MRP ARVORE DE PRODUTO
Jose Bezerra Correia

20130912 curva abc
20130912 curva abc20130912 curva abc
20130912 curva abc
Dora Machado Consultoria

Exercícios sobre balanço patrimonial
Exercícios sobre balanço patrimonialExercícios sobre balanço patrimonial
Exercícios sobre balanço patrimonialcapitulocontabil

Exercício - Análise Curva ABC
Exercício - Análise Curva ABCExercício - Análise Curva ABC
Exercício - Análise Curva ABC
Faculdade Cidade Verde

Cadeia de suprimentos
Cadeia de suprimentosCadeia de suprimentos
Cadeia de suprimentos
Felippi Perez

Aula 2 - Estoque Minimo.pdf
Aula 2 - Estoque Minimo.pdfAula 2 - Estoque Minimo.pdf
Aula 2 - Estoque Minimo.pdf
ProfJlioCzarIacia

Adm capital de giro - questões com respostas
Adm capital de giro - questões com respostasAdm capital de giro - questões com respostas
Adm capital de giro - questões com respostas
Leandro Trelesse Vieira

Gestão de Operações II
Gestão de Operações IIGestão de Operações II
Gestão de Operações II
Cadernos PPT

MRP e JIT
MRP e JITMRP e JIT
MRP e JIT
Mauro Enrique

Balancetes e razonetes gabarito
Balancetes e razonetes gabaritoBalancetes e razonetes gabarito
Balancetes e razonetes gabaritozeramento contabil

Modelo de pedido compras
Modelo de pedido comprasModelo de pedido compras
Modelo de pedido compras
Mayron Rodrigues

Capacidade de produção
Capacidade de produçãoCapacidade de produção
Capacidade de produção
Mauro Enrique

Mais procurados (20)

61321330 adm-estoque-e-almoxarifado-130612211743-phpapp02
61321330 adm-estoque-e-almoxarifado-130612211743-phpapp0261321330 adm-estoque-e-almoxarifado-130612211743-phpapp02
61321330 adm-estoque-e-almoxarifado-130612211743-phpapp02

Planejamento e Controle da Produção
Planejamento e Controle da Produção Planejamento e Controle da Produção
Planejamento e Controle da Produção

Previsão da Demanda I
Previsão da Demanda IPrevisão da Demanda I
Previsão da Demanda I

Exercicio gestao de estoque
Exercicio gestao de estoqueExercicio gestao de estoque
Exercicio gestao de estoque

Aula just in time
Aula just in timeAula just in time
Aula just in time

Aula de introdução a curva abc
Aula de introdução a curva abcAula de introdução a curva abc
Aula de introdução a curva abc

MRP ARVORE DE PRODUTO
MRP ARVORE DE PRODUTOMRP ARVORE DE PRODUTO
MRP ARVORE DE PRODUTO

20130912 curva abc
20130912 curva abc20130912 curva abc
20130912 curva abc

Logistica respostas dos exercicios
Logistica respostas dos exerciciosLogistica respostas dos exercicios
Logistica respostas dos exercicios

Exercícios sobre balanço patrimonial
Exercícios sobre balanço patrimonialExercícios sobre balanço patrimonial
Exercícios sobre balanço patrimonial

Exercício - Análise Curva ABC
Exercício - Análise Curva ABCExercício - Análise Curva ABC
Exercício - Análise Curva ABC

Cadeia de suprimentos
Cadeia de suprimentosCadeia de suprimentos
Cadeia de suprimentos

Aula 2 - Estoque Minimo.pdf
Aula 2 - Estoque Minimo.pdfAula 2 - Estoque Minimo.pdf
Aula 2 - Estoque Minimo.pdf

Adm capital de giro - questões com respostas
Adm capital de giro - questões com respostasAdm capital de giro - questões com respostas
Adm capital de giro - questões com respostas

Gestão de Operações II
Gestão de Operações IIGestão de Operações II
Gestão de Operações II

Aula 4 custo_de_estoque_modulo6
Aula 4 custo_de_estoque_modulo6Aula 4 custo_de_estoque_modulo6
Aula 4 custo_de_estoque_modulo6

MRP e JIT
MRP e JITMRP e JIT
MRP e JIT

Balancetes e razonetes gabarito
Balancetes e razonetes gabaritoBalancetes e razonetes gabarito
Balancetes e razonetes gabarito

Modelo de pedido compras
Modelo de pedido comprasModelo de pedido compras
Modelo de pedido compras

Capacidade de produção
Capacidade de produçãoCapacidade de produção
Capacidade de produção

Destaque

Aula 2 - Planejamento e Controle da Produção II
Aula 2 - Planejamento e Controle da Produção IIAula 2 - Planejamento e Controle da Produção II
Aula 2 - Planejamento e Controle da Produção II
Unidade Acedêmica de Engenharia de Produção

PCP
PCPPCP
MRP II - Manufacturing Resource Planning ( Planejamento de Recursos de Produção)
MRP II - Manufacturing Resource Planning ( Planejamento de Recursos de Produção)MRP II - Manufacturing Resource Planning ( Planejamento de Recursos de Produção)
MRP II - Manufacturing Resource Planning ( Planejamento de Recursos de Produção)
Sidnei Reis

Logística - Logística e Cadeia de Suprimentos - instagram.com/cursos_de_logis...
Logística - Logística e Cadeia de Suprimentos - instagram.com/cursos_de_logis...Logística - Logística e Cadeia de Suprimentos - instagram.com/cursos_de_logis...
Logística - Logística e Cadeia de Suprimentos - instagram.com/cursos_de_logis...
Daniel Camargos Frade

Aula 3 - Planejamento e Controle da Produção II
Aula 3 - Planejamento e Controle da Produção IIAula 3 - Planejamento e Controle da Produção II
Aula 3 - Planejamento e Controle da Produção II
Unidade Acedêmica de Engenharia de Produção

Exercício resolvido planejamento agregado apostila
Exercício resolvido   planejamento agregado apostilaExercício resolvido   planejamento agregado apostila
Exercício resolvido planejamento agregado apostilaMoises Ribeiro

Sistema de Planejamento e Controle da Produção - PCP
Sistema de Planejamento e Controle da Produção - PCPSistema de Planejamento e Controle da Produção - PCP
Sistema de Planejamento e Controle da Produção - PCP
Mauro Enrique

PCP e Previsão da Demanda
PCP e Previsão da DemandaPCP e Previsão da Demanda
PCP e Previsão da Demanda
Ingridiane Albuquerque

1 slides - planejamento e controle da produção (pcp)
1   slides - planejamento e controle da produção (pcp)1   slides - planejamento e controle da produção (pcp)
1 slides - planejamento e controle da produção (pcp)
Caio Roberto de Souza Filho

Logística de produção
Logística de produçãoLogística de produção
Logística de produção
Sandro Souza

Mpim iii log_2012 (2)(2)
Mpim iii log_2012 (2)(2)Mpim iii log_2012 (2)(2)
Mpim iii log_2012 (2)(2)
Jose Rudy

Aula 02 rev_04_03_13_tmm_tl
Aula 02 rev_04_03_13_tmm_tlAula 02 rev_04_03_13_tmm_tl
Aula 02 rev_04_03_13_tmm_tl
Universidade de Mogi das Cruzes

1300579454645 livro adm proc operacionais
1300579454645 livro adm proc operacionais1300579454645 livro adm proc operacionais
1300579454645 livro adm proc operacionais
PMP

Trabalho TPCP apresentação
Trabalho TPCP apresentaçãoTrabalho TPCP apresentação
Trabalho TPCP apresentação
Erick Barbosa

Destaque (20)

Mrp1
Mrp1Mrp1
Mrp1

Aula 2 - Planejamento e Controle da Produção II
Aula 2 - Planejamento e Controle da Produção IIAula 2 - Planejamento e Controle da Produção II
Aula 2 - Planejamento e Controle da Produção II

PCP
PCPPCP
PCP

MRP II - Manufacturing Resource Planning ( Planejamento de Recursos de Produção)
MRP II - Manufacturing Resource Planning ( Planejamento de Recursos de Produção)MRP II - Manufacturing Resource Planning ( Planejamento de Recursos de Produção)
MRP II - Manufacturing Resource Planning ( Planejamento de Recursos de Produção)

Mrp
MrpMrp
Mrp

Logística - Logística e Cadeia de Suprimentos - instagram.com/cursos_de_logis...
Logística - Logística e Cadeia de Suprimentos - instagram.com/cursos_de_logis...Logística - Logística e Cadeia de Suprimentos - instagram.com/cursos_de_logis...
Logística - Logística e Cadeia de Suprimentos - instagram.com/cursos_de_logis...

Aula mrp
Aula  mrpAula  mrp
Aula mrp

Aula de logística
Aula de logísticaAula de logística
Aula de logística

Aula 3 - Planejamento e Controle da Produção II
Aula 3 - Planejamento e Controle da Produção IIAula 3 - Planejamento e Controle da Produção II
Aula 3 - Planejamento e Controle da Produção II

Exercício resolvido planejamento agregado apostila
Exercício resolvido   planejamento agregado apostilaExercício resolvido   planejamento agregado apostila
Exercício resolvido planejamento agregado apostila

Sistema de Planejamento e Controle da Produção - PCP
Sistema de Planejamento e Controle da Produção - PCPSistema de Planejamento e Controle da Produção - PCP
Sistema de Planejamento e Controle da Produção - PCP

PCP e Previsão da Demanda
PCP e Previsão da DemandaPCP e Previsão da Demanda
PCP e Previsão da Demanda

1 slides - planejamento e controle da produção (pcp)
1   slides - planejamento e controle da produção (pcp)1   slides - planejamento e controle da produção (pcp)
1 slides - planejamento e controle da produção (pcp)

Previsao de Demanda
Previsao de DemandaPrevisao de Demanda
Previsao de Demanda

Logística de produção
Logística de produçãoLogística de produção
Logística de produção

Mpim iii log_2012 (2)(2)
Mpim iii log_2012 (2)(2)Mpim iii log_2012 (2)(2)
Mpim iii log_2012 (2)(2)

Aula 02 rev_04_03_13_tmm_tl
Aula 02 rev_04_03_13_tmm_tlAula 02 rev_04_03_13_tmm_tl
Aula 02 rev_04_03_13_tmm_tl

1300579454645 livro adm proc operacionais
1300579454645 livro adm proc operacionais1300579454645 livro adm proc operacionais
1300579454645 livro adm proc operacionais

Trabalho TPCP apresentação
Trabalho TPCP apresentaçãoTrabalho TPCP apresentação
Trabalho TPCP apresentação

Planejamento e controle da produção
Planejamento e controle da produçãoPlanejamento e controle da produção
Planejamento e controle da produção

Semelhante a Logística Aula 5

U2S3 - Planejamento das necessidades de materiais - MRP.pdf
U2S3 - Planejamento das necessidades de materiais - MRP.pdfU2S3 - Planejamento das necessidades de materiais - MRP.pdf
U2S3 - Planejamento das necessidades de materiais - MRP.pdf
CelsoCiamponi1

Aula 06 - Administração de Materiais
Aula 06 - Administração de MateriaisAula 06 - Administração de Materiais
Aula 06 - Administração de Materiaispcm1nd

O plano de reposição de estoques
O plano de reposição de estoquesO plano de reposição de estoques
O plano de reposição de estoques
Carlos Alexandre Sá

MRP na prática - gerenciamento da produção
MRP na prática - gerenciamento da produção MRP na prática - gerenciamento da produção
MRP na prática - gerenciamento da produção
Nara Oliveira

PCP - Glossário de Termos Técnicos
PCP - Glossário de Termos TécnicosPCP - Glossário de Termos Técnicos
PCP - Glossário de Termos Técnicos
Roberto de Paula Lico Junior

Introdução à gestão de estoques
Introdução à gestão de estoquesIntrodução à gestão de estoques
Introdução à gestão de estoques
ProfessorRogerioSant

Aulas - Gestão da Produção II_sala.pdf
Aulas - Gestão da Produção II_sala.pdfAulas - Gestão da Produção II_sala.pdf
Aulas - Gestão da Produção II_sala.pdf
Giancarlo Alves Simões

Administração da Produção - Planejamento e Necessidade de Materiais (MRP)
Administração da Produção - Planejamento e Necessidade de Materiais (MRP)Administração da Produção - Planejamento e Necessidade de Materiais (MRP)
Administração da Produção - Planejamento e Necessidade de Materiais (MRP)
douglas

Apostila 05 orçamento de materiais e estoques
Apostila 05   orçamento de materiais e estoquesApostila 05   orçamento de materiais e estoques
Apostila 05 orçamento de materiais e estoques
katiagomide

Semelhante a Logística Aula 5 (9)

U2S3 - Planejamento das necessidades de materiais - MRP.pdf
U2S3 - Planejamento das necessidades de materiais - MRP.pdfU2S3 - Planejamento das necessidades de materiais - MRP.pdf
U2S3 - Planejamento das necessidades de materiais - MRP.pdf

Aula 06 - Administração de Materiais
Aula 06 - Administração de MateriaisAula 06 - Administração de Materiais
Aula 06 - Administração de Materiais

O plano de reposição de estoques
O plano de reposição de estoquesO plano de reposição de estoques
O plano de reposição de estoques

MRP na prática - gerenciamento da produção
MRP na prática - gerenciamento da produção MRP na prática - gerenciamento da produção
MRP na prática - gerenciamento da produção

PCP - Glossário de Termos Técnicos
PCP - Glossário de Termos TécnicosPCP - Glossário de Termos Técnicos
PCP - Glossário de Termos Técnicos

Introdução à gestão de estoques
Introdução à gestão de estoquesIntrodução à gestão de estoques
Introdução à gestão de estoques

Aulas - Gestão da Produção II_sala.pdf
Aulas - Gestão da Produção II_sala.pdfAulas - Gestão da Produção II_sala.pdf
Aulas - Gestão da Produção II_sala.pdf

Administração da Produção - Planejamento e Necessidade de Materiais (MRP)
Administração da Produção - Planejamento e Necessidade de Materiais (MRP)Administração da Produção - Planejamento e Necessidade de Materiais (MRP)
Administração da Produção - Planejamento e Necessidade de Materiais (MRP)

Apostila 05 orçamento de materiais e estoques
Apostila 05   orçamento de materiais e estoquesApostila 05   orçamento de materiais e estoques
Apostila 05 orçamento de materiais e estoques

Mais de robsonnasc

O Q U E F A Z E M O S M I L I T A R E S E M I
O  Q U E  F A Z E M  O S  M I L I T A R E S    E M IO  Q U E  F A Z E M  O S  M I L I T A R E S    E M I
O Q U E F A Z E M O S M I L I T A R E S E M I
robsonnasc

Logística Aula 9
Logística Aula 9Logística Aula 9
Logística Aula 9
robsonnasc

Logística Aula 7
Logística Aula 7Logística Aula 7
Logística Aula 7
robsonnasc

Logística Aula 8
Logística Aula 8Logística Aula 8
Logística Aula 8
robsonnasc

Logística Aula 6
Logística Aula 6Logística Aula 6
Logística Aula 6
robsonnasc

Logística Aula 4
Logística Aula 4Logística Aula 4
Logística Aula 4
robsonnasc

Logística Aula 3
Logística Aula 3Logística Aula 3
Logística Aula 3
robsonnasc

Logística Aula 2
Logística Aula 2Logística Aula 2
Logística Aula 2
robsonnasc

Logística Aula 1
Logística Aula 1Logística Aula 1
Logística Aula 1
robsonnasc

Logística Aula 10
Logística Aula 10Logística Aula 10
Logística Aula 10
robsonnasc

Logística Empresarial
Logística EmpresarialLogística Empresarial
Logística Empresarial
robsonnasc

Motivação Liderança Empreendedorismo
Motivação Liderança EmpreendedorismoMotivação Liderança Empreendedorismo
Motivação Liderança Empreendedorismo
robsonnasc

Mensagens Positivas - O Preço da Competência By Camaleao Virtual
Mensagens Positivas - O Preço da Competência By Camaleao VirtualMensagens Positivas - O Preço da Competência By Camaleao Virtual
Mensagens Positivas - O Preço da Competência By Camaleao Virtual
robsonnasc

Motivação Sucesso - Marins
Motivação Sucesso - MarinsMotivação Sucesso - Marins
Motivação Sucesso - Marins
robsonnasc

Como Aprender A Estudiar 2006 07. Tecnicas Y Habitos De Estudio
Como Aprender A Estudiar 2006 07. Tecnicas Y Habitos De EstudioComo Aprender A Estudiar 2006 07. Tecnicas Y Habitos De Estudio
Como Aprender A Estudiar 2006 07. Tecnicas Y Habitos De Estudio
robsonnasc

Gerenciamento Riscos Senai 2
Gerenciamento Riscos Senai 2Gerenciamento Riscos Senai 2
Gerenciamento Riscos Senai 2
robsonnasc

Os Verdadeiros Reis Da Logística
Os Verdadeiros Reis Da LogísticaOs Verdadeiros Reis Da Logística
Os Verdadeiros Reis Da Logística
robsonnasc

Pmi - Project Management Professional (Pmp) Certification Study Guide
Pmi - Project Management Professional (Pmp)   Certification Study GuidePmi - Project Management Professional (Pmp)   Certification Study Guide
Pmi - Project Management Professional (Pmp) Certification Study Guide
robsonnasc

Mais de robsonnasc (18)

O Q U E F A Z E M O S M I L I T A R E S E M I
O  Q U E  F A Z E M  O S  M I L I T A R E S    E M IO  Q U E  F A Z E M  O S  M I L I T A R E S    E M I
O Q U E F A Z E M O S M I L I T A R E S E M I

Logística Aula 9
Logística Aula 9Logística Aula 9
Logística Aula 9

Logística Aula 7
Logística Aula 7Logística Aula 7
Logística Aula 7

Logística Aula 8
Logística Aula 8Logística Aula 8
Logística Aula 8

Logística Aula 6
Logística Aula 6Logística Aula 6
Logística Aula 6

Logística Aula 4
Logística Aula 4Logística Aula 4
Logística Aula 4

Logística Aula 3
Logística Aula 3Logística Aula 3
Logística Aula 3

Logística Aula 2
Logística Aula 2Logística Aula 2
Logística Aula 2

Logística Aula 1
Logística Aula 1Logística Aula 1
Logística Aula 1

Logística Aula 10
Logística Aula 10Logística Aula 10
Logística Aula 10

Logística Empresarial
Logística EmpresarialLogística Empresarial
Logística Empresarial

Motivação Liderança Empreendedorismo
Motivação Liderança EmpreendedorismoMotivação Liderança Empreendedorismo
Motivação Liderança Empreendedorismo

Mensagens Positivas - O Preço da Competência By Camaleao Virtual
Mensagens Positivas - O Preço da Competência By Camaleao VirtualMensagens Positivas - O Preço da Competência By Camaleao Virtual
Mensagens Positivas - O Preço da Competência By Camaleao Virtual

Motivação Sucesso - Marins
Motivação Sucesso - MarinsMotivação Sucesso - Marins
Motivação Sucesso - Marins

Como Aprender A Estudiar 2006 07. Tecnicas Y Habitos De Estudio
Como Aprender A Estudiar 2006 07. Tecnicas Y Habitos De EstudioComo Aprender A Estudiar 2006 07. Tecnicas Y Habitos De Estudio
Como Aprender A Estudiar 2006 07. Tecnicas Y Habitos De Estudio

Gerenciamento Riscos Senai 2
Gerenciamento Riscos Senai 2Gerenciamento Riscos Senai 2
Gerenciamento Riscos Senai 2

Os Verdadeiros Reis Da Logística
Os Verdadeiros Reis Da LogísticaOs Verdadeiros Reis Da Logística
Os Verdadeiros Reis Da Logística

Pmi - Project Management Professional (Pmp) Certification Study Guide
Pmi - Project Management Professional (Pmp)   Certification Study GuidePmi - Project Management Professional (Pmp)   Certification Study Guide
Pmi - Project Management Professional (Pmp) Certification Study Guide

Último

Fato X Opinião (Língua Portuguesa 9º Ano).pptx
Fato X Opinião (Língua Portuguesa 9º Ano).pptxFato X Opinião (Língua Portuguesa 9º Ano).pptx
Fato X Opinião (Língua Portuguesa 9º Ano).pptx
MariaFatima425285

Memorial do convento slides- português 2023
Memorial do convento slides- português 2023Memorial do convento slides- português 2023
Memorial do convento slides- português 2023
MatildeBrites

CADERNO DE CONCEITOS E ORIENTAÇÕES DO CENSO ESCOLAR 2024.pdf
CADERNO DE CONCEITOS E ORIENTAÇÕES DO CENSO ESCOLAR 2024.pdfCADERNO DE CONCEITOS E ORIENTAÇÕES DO CENSO ESCOLAR 2024.pdf
CADERNO DE CONCEITOS E ORIENTAÇÕES DO CENSO ESCOLAR 2024.pdf
NatySousa3

Sequência Didática - Cordel para Ensino Fundamental I
Sequência Didática - Cordel para Ensino Fundamental ISequência Didática - Cordel para Ensino Fundamental I
Sequência Didática - Cordel para Ensino Fundamental I
Letras Mágicas

História Do Assaré - Prof. Francisco Leite
História Do Assaré - Prof. Francisco LeiteHistória Do Assaré - Prof. Francisco Leite
História Do Assaré - Prof. Francisco Leite
profesfrancleite

the_story_garden_5_SB_with_activities.pdf
the_story_garden_5_SB_with_activities.pdfthe_story_garden_5_SB_with_activities.pdf
the_story_garden_5_SB_with_activities.pdf
CarinaSoto12

UFCD_8298_Cozinha criativa_índice do manual
UFCD_8298_Cozinha criativa_índice do manualUFCD_8298_Cozinha criativa_índice do manual
UFCD_8298_Cozinha criativa_índice do manual
Manuais Formação

Sistema de Bibliotecas UCS - Chronica do emperador Clarimundo, donde os reis ...
Sistema de Bibliotecas UCS - Chronica do emperador Clarimundo, donde os reis ...Sistema de Bibliotecas UCS - Chronica do emperador Clarimundo, donde os reis ...
Sistema de Bibliotecas UCS - Chronica do emperador Clarimundo, donde os reis ...
Biblioteca UCS

Slides Lição 10, CPAD, Desenvolvendo uma Consciência de Santidade, 2Tr24.pptx
Slides Lição 10, CPAD, Desenvolvendo uma Consciência de Santidade, 2Tr24.pptxSlides Lição 10, CPAD, Desenvolvendo uma Consciência de Santidade, 2Tr24.pptx
Slides Lição 10, CPAD, Desenvolvendo uma Consciência de Santidade, 2Tr24.pptx
LuizHenriquedeAlmeid6

LIÇÃO 9 - ORDENANÇAS PARA UMA VIDA DE SANTIFICAÇÃO.pptx
LIÇÃO 9 - ORDENANÇAS PARA UMA VIDA DE SANTIFICAÇÃO.pptxLIÇÃO 9 - ORDENANÇAS PARA UMA VIDA DE SANTIFICAÇÃO.pptx
LIÇÃO 9 - ORDENANÇAS PARA UMA VIDA DE SANTIFICAÇÃO.pptx
WelidaFreitas1

o que está acontecendo no Rio grande do Sul
o que está acontecendo no Rio grande do Sulo que está acontecendo no Rio grande do Sul
o que está acontecendo no Rio grande do Sul
CarlaInsStaub

PROPOSTA CURRICULAR EDUCACAO FISICA.docx
PROPOSTA CURRICULAR  EDUCACAO FISICA.docxPROPOSTA CURRICULAR  EDUCACAO FISICA.docx
PROPOSTA CURRICULAR EDUCACAO FISICA.docx
Escola Municipal Jesus Cristo

Arundhati Roy - O Deus das Pequenas Coisas - ÍNDIA.pdf
Arundhati Roy - O Deus das Pequenas Coisas - ÍNDIA.pdfArundhati Roy - O Deus das Pequenas Coisas - ÍNDIA.pdf
Arundhati Roy - O Deus das Pequenas Coisas - ÍNDIA.pdf
Ana Da Silva Ponce

MÁRTIRES DE UGANDA Convertem-se ao Cristianismo - 1885-1887.pptx
MÁRTIRES DE UGANDA Convertem-se ao Cristianismo - 1885-1887.pptxMÁRTIRES DE UGANDA Convertem-se ao Cristianismo - 1885-1887.pptx
MÁRTIRES DE UGANDA Convertem-se ao Cristianismo - 1885-1887.pptx
Martin M Flynn

Aula 2 - 6º HIS - Formas de registro da história e da produção do conheciment...
Aula 2 - 6º HIS - Formas de registro da história e da produção do conheciment...Aula 2 - 6º HIS - Formas de registro da história e da produção do conheciment...
Aula 2 - 6º HIS - Formas de registro da história e da produção do conheciment...
Luana Neres

proposta curricular ou plano de cursode lingua portuguesa eja anos finais ( ...
proposta curricular  ou plano de cursode lingua portuguesa eja anos finais ( ...proposta curricular  ou plano de cursode lingua portuguesa eja anos finais ( ...
proposta curricular ou plano de cursode lingua portuguesa eja anos finais ( ...
Escola Municipal Jesus Cristo

PowerPoint Newton gostava de Ler - Saber em Gel.pdf
PowerPoint Newton gostava de Ler - Saber em Gel.pdfPowerPoint Newton gostava de Ler - Saber em Gel.pdf
PowerPoint Newton gostava de Ler - Saber em Gel.pdf
1000a

Sinais de pontuação
Sinais de pontuaçãoSinais de pontuação
Sinais de pontuação
Mary Alvarenga

Caça-palavras ortografia M antes de P e B.
Caça-palavras    ortografia M antes de P e B.Caça-palavras    ortografia M antes de P e B.
Caça-palavras ortografia M antes de P e B.
Mary Alvarenga

.Template .padrao .slides .TCC .2024 ppt
.Template .padrao .slides .TCC .2024 ppt.Template .padrao .slides .TCC .2024 ppt
.Template .padrao .slides .TCC .2024 ppt
IslanderAndrade

Último (20)

Fato X Opinião (Língua Portuguesa 9º Ano).pptx
Fato X Opinião (Língua Portuguesa 9º Ano).pptxFato X Opinião (Língua Portuguesa 9º Ano).pptx
Fato X Opinião (Língua Portuguesa 9º Ano).pptx

Memorial do convento slides- português 2023
Memorial do convento slides- português 2023Memorial do convento slides- português 2023
Memorial do convento slides- português 2023

CADERNO DE CONCEITOS E ORIENTAÇÕES DO CENSO ESCOLAR 2024.pdf
CADERNO DE CONCEITOS E ORIENTAÇÕES DO CENSO ESCOLAR 2024.pdfCADERNO DE CONCEITOS E ORIENTAÇÕES DO CENSO ESCOLAR 2024.pdf
CADERNO DE CONCEITOS E ORIENTAÇÕES DO CENSO ESCOLAR 2024.pdf

Sequência Didática - Cordel para Ensino Fundamental I
Sequência Didática - Cordel para Ensino Fundamental ISequência Didática - Cordel para Ensino Fundamental I
Sequência Didática - Cordel para Ensino Fundamental I

História Do Assaré - Prof. Francisco Leite
História Do Assaré - Prof. Francisco LeiteHistória Do Assaré - Prof. Francisco Leite
História Do Assaré - Prof. Francisco Leite

the_story_garden_5_SB_with_activities.pdf
the_story_garden_5_SB_with_activities.pdfthe_story_garden_5_SB_with_activities.pdf
the_story_garden_5_SB_with_activities.pdf

UFCD_8298_Cozinha criativa_índice do manual
UFCD_8298_Cozinha criativa_índice do manualUFCD_8298_Cozinha criativa_índice do manual
UFCD_8298_Cozinha criativa_índice do manual

Sistema de Bibliotecas UCS - Chronica do emperador Clarimundo, donde os reis ...
Sistema de Bibliotecas UCS - Chronica do emperador Clarimundo, donde os reis ...Sistema de Bibliotecas UCS - Chronica do emperador Clarimundo, donde os reis ...
Sistema de Bibliotecas UCS - Chronica do emperador Clarimundo, donde os reis ...

Slides Lição 10, CPAD, Desenvolvendo uma Consciência de Santidade, 2Tr24.pptx
Slides Lição 10, CPAD, Desenvolvendo uma Consciência de Santidade, 2Tr24.pptxSlides Lição 10, CPAD, Desenvolvendo uma Consciência de Santidade, 2Tr24.pptx
Slides Lição 10, CPAD, Desenvolvendo uma Consciência de Santidade, 2Tr24.pptx

LIÇÃO 9 - ORDENANÇAS PARA UMA VIDA DE SANTIFICAÇÃO.pptx
LIÇÃO 9 - ORDENANÇAS PARA UMA VIDA DE SANTIFICAÇÃO.pptxLIÇÃO 9 - ORDENANÇAS PARA UMA VIDA DE SANTIFICAÇÃO.pptx
LIÇÃO 9 - ORDENANÇAS PARA UMA VIDA DE SANTIFICAÇÃO.pptx

o que está acontecendo no Rio grande do Sul
o que está acontecendo no Rio grande do Sulo que está acontecendo no Rio grande do Sul
o que está acontecendo no Rio grande do Sul

PROPOSTA CURRICULAR EDUCACAO FISICA.docx
PROPOSTA CURRICULAR  EDUCACAO FISICA.docxPROPOSTA CURRICULAR  EDUCACAO FISICA.docx
PROPOSTA CURRICULAR EDUCACAO FISICA.docx

Arundhati Roy - O Deus das Pequenas Coisas - ÍNDIA.pdf
Arundhati Roy - O Deus das Pequenas Coisas - ÍNDIA.pdfArundhati Roy - O Deus das Pequenas Coisas - ÍNDIA.pdf
Arundhati Roy - O Deus das Pequenas Coisas - ÍNDIA.pdf

MÁRTIRES DE UGANDA Convertem-se ao Cristianismo - 1885-1887.pptx
MÁRTIRES DE UGANDA Convertem-se ao Cristianismo - 1885-1887.pptxMÁRTIRES DE UGANDA Convertem-se ao Cristianismo - 1885-1887.pptx
MÁRTIRES DE UGANDA Convertem-se ao Cristianismo - 1885-1887.pptx

Aula 2 - 6º HIS - Formas de registro da história e da produção do conheciment...
Aula 2 - 6º HIS - Formas de registro da história e da produção do conheciment...Aula 2 - 6º HIS - Formas de registro da história e da produção do conheciment...
Aula 2 - 6º HIS - Formas de registro da história e da produção do conheciment...

proposta curricular ou plano de cursode lingua portuguesa eja anos finais ( ...
proposta curricular  ou plano de cursode lingua portuguesa eja anos finais ( ...proposta curricular  ou plano de cursode lingua portuguesa eja anos finais ( ...
proposta curricular ou plano de cursode lingua portuguesa eja anos finais ( ...

PowerPoint Newton gostava de Ler - Saber em Gel.pdf
PowerPoint Newton gostava de Ler - Saber em Gel.pdfPowerPoint Newton gostava de Ler - Saber em Gel.pdf
PowerPoint Newton gostava de Ler - Saber em Gel.pdf

Sinais de pontuação
Sinais de pontuaçãoSinais de pontuação
Sinais de pontuação

Caça-palavras ortografia M antes de P e B.
Caça-palavras    ortografia M antes de P e B.Caça-palavras    ortografia M antes de P e B.
Caça-palavras ortografia M antes de P e B.

.Template .padrao .slides .TCC .2024 ppt
.Template .padrao .slides .TCC .2024 ppt.Template .padrao .slides .TCC .2024 ppt
.Template .padrao .slides .TCC .2024 ppt

Logística Aula 5

  • 1. Centro Universitário Planalto do Distrito Federal - UNIPLAN MRP I (Material Requirements Planning) 1. INTRODUÇÃO O MRP ou cálculo das necessidades de materiais, é uma técnica utilizada nas empresas para planejar as quantidades de materiais que são utilizados na manufatura dos produtos vendidos pela empresa. O método visa manter nos estoques o nível ideal de materiais para execução dos processos sem que ocorram um gasto excessivo na compra dos mesmos e possa ocorrer sobre-estoque e sub-estoque de materiais. Hoje em dia, o MRP é usado como um dos módulos que compõem o MRP II e faz parte dos Sistemas de Administração da Produção (SAP). 2. CONCEITOS BÁSICOS (Revisão) Para que se possa ter um melhor entendimento do que é e como funciona o MRP e por conseguinte o MRP II, vamos apresentar os seguintes conceitos: ltens de demanda independente: são aqueles cuja demanda não depende da demanda de nenhum outro item. Típico exemplo de um item de demanda independente é um produto final. Um produto final tem sua demanda dependente do mercado consumidor e não da demanda de qualquer outro item. Itens de demanda dependente: são aqueles cuja demanda depende da demanda de algum outro item. A demanda de um componente de um produto final, por exemplo, é dependente da demanda do produto final. Para a produção de cada unidade de produto final, uma quantidade bem definida e conhecida do componente será sempre necessária. Os itens componentes de uma montagem são chamados de itens quot;filhosquot; do item quot;paiquot;, que representa a montagem. A diferença entre os dois itens (demanda independente e demanda dependente) é que a demanda do primeiro tem de ser prevista com base nas características do mercado consumidor e a demanda do segundo por dependente de outro item, é calculada com base na demanda deste. A lógica da utilização do cálculo de necessidades partiu da constatação desta diferença entre os itens de demanda. lnicialmente, a lógica do cálculo de necessidades, que era aplicada apenas para o MRP, tinha a idéia de partir das necessidades (quantidades e datas) de produtos finais e das estruturas de produtos para calcular as necessidades de itens de demanda dependente, ou seja, componentes e materiais. Para melhor entender o processo, a seguir apresenta-se o conceito de itens pai e filho e posteriormente, p de lead-time. ltem-pai: é um item de estoque que tem componentes. Cada um destes itens componente é um item-filho do item-pai. Se o item-filho tem itens componentes, ele é também um item-pai destes, que são, por sua vez, seus itens quot;filhosquot;. Na Figura 1, os itens B e C são componentes do item A e, portanto, A é o item quot;paiquot; dos itens B e C, que são seus itens-filhos. Note que o quot;2X' na figura representa que para cada produto final A, são necessárias duas unidades do item c. Por sua vez, o item c tem seus itens quot;filhos, D e E”. Os itens pai determinam a demanda dos itens filho.
  • 2. Gestão de Recursos Patrimoniais e Logísticos pág. 2 Figura 1– Relações entre itens-pais e itens-filhos Estrutura do produto: é uma estrutura que descreve todas as relações pai-filho, entre itens que são componentes de um mesmo produto final. A figura 2 representa a estrutura do produto final A. A representação do produto quanto à quantidade e relacionamento dos itens pais e filhos. Pode aparecer na forma de árvore ou lista de materiais, conforme o exemplo abaixo: Figura 2– Estrutura do Produto Lead-time: ou tempo de ressuprimento de um item, é o tempo necessário para seu ressuprimento. Composição do Lead Time: tramitação da ordem; espera em fila; setup; processamento e movimentação. De posse destes dados (estrutura do produto e lead-time dos itens), além das necessidades (quantidades e datas) de produtos finais, é possível calcular as necessidades de todos os itens componentes. Lista de Materiais para o item A Prof. Robson do Nascimento – http://www.robsonn.net
  • 3. Gestão de Recursos Patrimoniais e Logísticos pág. 3 B (1x) C (2x) D (1x) E (1x) Figura 3– Composição do Lead Time Necessidades brutas: São as quantidades necessárias dos itens quot;filho' (componentes) para atender a determinada quantidade de um item quot;paiquot; que necessita ser produzido, desconsiderando as quantidades em estoques dos itens quot;filho', ao longo do tempo. São as quantidades de itens quot;filhosquot; que devem estar disponíveis para a produção do item-pai. Necessidades líquidas: São as necessidades de itens-filhos (componentes) para suprir a produção de determinada quantidade de um item-pai, descontadas as posições dos estoques já existentes de itens quot;filhosquot; (e que, portanto, não necessitam ser produzidos ou comprados). Em outras palavras são as quantidades de itens quot;filhosquot; que devem ser efetiva, frente obtidas, via compra ou manufatura, para a produção do item-pai. Necessidades líquidas = necessidades brutas- quantidade em estoque De posse da árvore do produto, quantidade e data de entrega, e níveis de estoques, calcula-se as necessidades de todos os componentes. NB = sem estoques NL = NB - Qestoque Exemplo: Suponhamos que para a estrutura da Figura 2, valham os seguintes lead-times: Item Lead Time A 1 semana B 2 semanas C 1 semana D 1 semana E 2 semanas Prof. Robson do Nascimento – http://www.robsonn.net
  • 4. Gestão de Recursos Patrimoniais e Logísticos pág. 4 Suponhamos que um pedido de 50 unidades do produto A, a ser entregue na semana 19, esteja sendo planejado. Vejamos como ficaria o cálculo dos momentos em que as ordens de compra e produção deveriam ser liberadas, fazendo uso de um esquema que represente estas ocorrências no tempo (figura 4): O MRP utiliza a lógica de programação “para trás” (backward scheduling),ou seja, a data tarde. Figura 4– Lógica do cálculo de necessidades brutas Figura 5– Lógica do cálculo de necessidades brutas Suponhamos que a posição dos estoques de itens fosse o seguinte, no caso do produto hipotético A (figura 4): Item Semana Posição do Estoque A 19 10 B 18 5 C 18 10 Prof. Robson do Nascimento – http://www.robsonn.net
  • 5. Gestão de Recursos Patrimoniais e Logísticos pág. 5 D 17 10 E 17 5 Partindo, então, das necessidades de entrega de produtos acabados representadas pelo pedido PA, são calculadas as necessidades brutas dos itens, nos respectivos instantes, e identificadas as quantidades e instantes em que é necessária a liberação das ordens de compra (OC) e ordens de produção (OP) para os diversos itens (A, B, C, D e E ). Note que este cálculo foi feito considerando que, em nenhum momento, a empresa tinha estoque de itens ou de produtos acabados. Isto nem sempre é verdade. As empresas, em geral, carregam estoques de itens por diversos motivos. Isto faz com que nem sempre seja necessário produzir o total das necessidades brutas dos itens, mas apenas a diferença entre as necessidades brutas e o estoque disponível do item. Para que este cálculo seja possível, é necessário que o sistema considere a posição dos estoques dos diversos itens ao longo do tempo, para que seja capaz de saber a quantidade de estoque disponível, no momento em que o específico item seja necessário. Dessa forma, o sistema poderá calcular uma necessidade líquida para o item, que será a quantidade da ordem liberada. Surgem, então, dois novos e importantes conceitos: necessidades brutas e necessidades liquidas. Figura 6– Lógica do cálculo de necessidades líquidas Observe como as quantidades necessárias das ordens de produção - OPs - e ordens de compra - OCs - alteraram-se com a consideração das posições dos estoques nos momentos em que os materiais seriam necessários (e não nos momentos das liberações das ordens). Esta diferença se deve ao fato de que na Figura 4, estavam consideradas apenas as necessidades brutas de materiais e na Figura 5, as necessidades líquidas. Tente chegar aos novos valores das quantidades referentes ás OPs e OCs para a consideração de necessidades liquidas. Na semana 19, só produtos finais A deveriam estar sendo entregues. Como a empresa tem um estoque planejado disponível de 10 produtos A na semana 19, só é Prof. Robson do Nascimento – http://www.robsonn.net
  • 6. Gestão de Recursos Patrimoniais e Logísticos pág. 6 necessário que se abra uma ordem de produção de 40 (50 da necessidade bruta - 10 do estoque) produtos A na semana 18. Para que se possam começar a montar 40 unidades do produto A na semana 18, é necessário que haja a disponibilidade, neste momento, de uma quantidade suficiente de todos os itens quot;filhosquot; (itens B e C ) do item quot;paiquot; A, nas quantidades, respectivamente 40 e 80 (já que cada item-pai A contém dois itens-filhos Cs ). Como na semana 18 há a disponibilidade de 5 Bs e 10 Cs em estoque, é, então, necessário que se coloquem as seguintes ordens: Ordem de Produção para C (OPC ): 80 - 10 = 70 unidades, na semana 17 Ordem de Compra para B (OCB ):1 40 - 5 = 35 unidades, na semana 16 Para iniciar a produção de 70 unidades do item C na semana 17, neste momento é necessário que 70 unidades de D e 70 unidades de E estejam disponíveis. Como há, nesta semana, a previsão de estoques de 10 e 5 unidades, respectivamente, para os itens D e E, é necessário colocar as seguintes ordens: Ordem de Compra para D (OPD ): 70 - 10 = 60 unidades, na semana 16 Ordem de Compra para E (OCE ): 70 - 5 = 65 unidades, na semana 15 Como se nota, feitos os cálculos descritos acima, ficam definidas as necessidades de materiais para que se cumpram os pedidos. Já se sabe, portanto, quais as ordens de compra e produção que devem ser colocadas, em que momentos e em quais quantidades. Este tipo de cálculo é o que os primeiros pacotes MRP executavam, dai quot;MRPquot; ser, naquela época, a sigla apenas para material requirements planning, ou planejamento das necessidades de materiais. 3. COMO FUNCIONA O MRP O MRP se baseia num registro básico que representa a posição e os planos em respeito à produção e estoques de cada item, seja este uma matéria-prima, semi-acabado ou acabado, ao longo do tempo. A este registro dá-se o nome de MRP time-phased record ou registro básico do MRP período a período. A seguir segue o modelo do registro: Período 1 2 3 4 5 6 Necessidades Brutas 10 40 15 Recebimentos Programados 50 Estoque Projetado Disponível 6 56 46 46 6 41 41 Plano de Liberação de Ordens 50 Tempo de ressuprimento = 1 período Tamanho do lote = 50 Período: indica os períodos que o MRP vai considerar para o planejamento. Estes períodos podem variar de um dia até um mês, conforme o caso especifico. O período que Prof. Robson do Nascimento – http://www.robsonn.net
  • 7. Gestão de Recursos Patrimoniais e Logísticos pág. 7 parece ser o mais utilizado é a semana. Na literatura de língua inglesa, o período é conhecido como time bucket. Necessidades brutas (gross requirements): as quantidades que representam a utilização futura ou demanda do item em questão durante cada período. Recebimentos programados (scheduled receipt): ordens firmes - como, por exemplo, as ordens já abertas - de reposição de estoque para o item com recebimento programado para o inicio do período. Estoque projetado disponível (projected available balance): a posição e os níveis projetados de estoque do item, disponíveis ao final de cada período. Plano de liberação de ordens (planned order releases): ordens planejadas a serem liberadas no inicio de cada período. Tempo de ressuprimento (lead-time): é o tempo que decorre entre a liberação de uma ordem e a completa disponibilidade do material correspondente para utilização. Tamanho do lote (lot size): idealmente, as ordens colocadas seriam do tamanho exato necessário, nem mais, nem menos. Entretanto, a empresa pode optar por trabalhar com lotes de produção para fazer frente a eventuais custos lixos em relação á quantidade produzida (como, por exemplo, os custos de preparação de máquina). Convenciona-se considerar que o período presente é o inicio do período 1. O estoque disponível no período corrente é mostrado antes do primeiro período. O número de períodos no registro é chamado horizonte de planejamento e representa o horizonte de períodos futuros para os quais planos são feitos. No exemplo simplificado mostrado acima, o horizonte de planejamento é de seis períodos. A segunda linha, necessidades brutas, representa as ordens firmes de reposição de estoque para o item. As necessidades brutas são consideradas período a período e não em termos agregados ou médios. Isto permite que fatores como ciclicidade possam ser considerados. Uma necessidade bruta em determinado período não será satisfeita a menos que o item esteja disponível durante aquele período. Disponibilidade se consegue tendo o item em estoque ou recebendo uma quantidade suficiente através de um recebimento programado (resultante da existência de uma ordem firme) ou um recebimento planejado (resultante da existência de uma ordem planejada), a tempo de atender á necessidade bruta. Outra convenção a respeito de tempo refere-se á disponibilidade. O item deve estar disponível no inicio do período no qual aparece a necessidade bruta. Dessa forma, os procedimentos de programação do MRP devem ser feitos de forma tal que qualquer ordem deve estar disponível em estoque no inicio do período para o qual ela é necessária. A linha de recebimentos programados descreve a situação das ordens já abertas (firmes) para o item. Esta linha mostra as quantidades referentes ás ordens abertas e os momentos nos quais se espera que elas sejam completadas. Recebimentos programados são resultado de decisões previamente tomadas e representam uma fonte do item para atender a necessidades brutas. Por exemplo, as necessidades brutas de 10 para o período 2, no exemplo acima, não podem ser atendidas apenas pelas seis unidades disponíveis em estoque. O recebimento programado de 50 esperado no período 1 vai Prof. Robson do Nascimento – http://www.robsonn.net
  • 8. Gestão de Recursos Patrimoniais e Logísticos pág. 8 atender às necessidades brutas do período 2, caso tudo ocorra de acordo com o planejado. Recebimentos programados representam um compromisso firme. Para uma ordem na fábrica, por exemplo, materiais já terão sido alocados e capacidade nos centros produtivos será necessária para completá-la. A convenção de tempo usada para recebimentos programados é também que os recebimentos ocorram no inicio dos períodos. A próxima linha na tabela acima é a de estoque disponível projetado. A convenção de tempo para esta linha é do fim do período, isto é, a linha representa o balanço depois de os recebimentos programados e planejados terem sido recebidos e as necessidades brutas terem sido satisfeitas. Por este motivo, a linha tem um quot;períodoquot; extra mostrado antes do período 1. Este período extra mostra o balanço de estoque no período presente. Na tabela, o estoque presente disponível é de 6 unidades. A quantidade mostrada no período 1 é o resultado do balanço, ou seja, a disponibilidade projetada ao final do período 1. O balanço de estoque disponível projetado, mostrado em cada período, está disponível para atender a necessidades brutas do próxima período. Por exemplo, as 56 unidades disponíveis ao final do período 1 resultam da adição de 50 unidades programadas para recebimento com as seis unidades previamente disponíveis. As necessidades brutas de 10 unidades do período 2 reduzem o balanço para 46 unidades ao final do período 2. A linha de plano de liberação de ordens é determinada a partir da linha de estoque disponível projetado. Sempre que a linha de estoque disponível projetado apresentar uma quantidade que seja insuficiente para satisfazer a uma necessidade bruta (balanço negativo), material adicional tem de ser providenciado. Isto é feito criando-se uma liberação de ordem planejada para um período com suficiente antecedência (dada pelo lead-time do item) para permitir que o balanço de estoque disponível projetado não fique negativo. Por exemplo, na tabela acima, o estoque disponível projetado ao final do período 4 é de seis unidades. Isto é insuficiente para satisfazer necessidade bruta de 15 unidades no período 5. Como o tempo de ressuprimento do item é de uma semana, o MRP cria unta ordem planejada no inicio da semana 4. Como o tamanho do lote de nosso exemplo hipotético é 50 unidades (que devem ficar prontas e disponíveis no inicio do período 5), o estoque disponível projetado ao final da semana 5 é de 41 unidades (note que uma ordem mínima de nove unidades seria necessária para evitar que o balanço de estoque desse negativo; como o tamanho de lote é 50, resulta um balanço positivo de 41). O MRP produz liberações de ordens planejadas como o resultado aritmético da situação das necessidades brutas, recebimentos programados e estoque disponível projetado. Quando uma ordem planejada se encontra no período presente, isto significa que ela está no quot;período de açãoquot;. Uma quantidade referente a uma ordem planejada no período de ação significa que algum ia ação é necessária já, para que se evitem problemas futuros (como faltas de material). A ação é liberar, abrir a ordem, o que a converte em recebimento programado no registro do MRP. O recebimento das ordens planejadas não é mostrado na linha de recebimentos programados porque elas ainda não foram liberadas para produção ou compra. Nenhum material foi ainda comprometido com sua manufatura. Trata-se apenas de um plano, uma intenção de produzir ou comprar, que é, portanto, cancelável ou alterável no caso da ocorrência futura de um evento que justifique tais ações. Já no caso de recebimentos programados, a alteração implica descontinuação de ações já iniciadas, não sendo alteradas de forma automática pelo sistema. Para que seja possível a alteração de um recebimento programado, em geral o programador tem de interferir nos registros do sistema. Prof. Robson do Nascimento – http://www.robsonn.net
  • 9. Gestão de Recursos Patrimoniais e Logísticos pág. 9 O entendimento do funcionamento do registro básico do MRP é fundamental para o entendimento do sistema como um todo. É o registro básico, também, que vai permitir o encadeamento lógico pai-filho entre os diversos itens componentes de um produto. 4. VANTAGENS DE USAR MRP • Exercer um melhor controle sobre as necessidades dos produtos • Diminuir gastos com estoque 5. DESVANTAGENS DO MRP • Restrito ao controle das necessidades de materiais Referências MARTINS, P.G. ; Alt, P.R.C. Administração de Materiais e recursos patrimoniais. São Paulo: Ed. Saraiva, 2005. MRP (Material Requirements Planning). Disponível na internet em: http://www.joinville.udesc.br/departamentos/dcc/professores/marcelo/disciplinas/AIN/pp&c/ mrp.html. Acesso em: 26/02/2007 Prof. Robson do Nascimento – http://www.robsonn.net
